需求管理最常见的失败,不是没人写需求,而是每个人都在写,最后团队却说不清这件事为什么要做、谁有权决定、何时算完成。把流程从 0 做到 1,重点也不是先建一张更复杂的需求表,而是先让需求从提出、判断、承诺到验证都有明确的责任人和退出条件。
一、先讲结论:需求管理不是收集需求,而是管理决策
1. 把“有人提了”与“团队要做”分开
我判断一套需求流程是否有效,通常先问三个问题:需求从哪里来?谁决定优先级?做完后谁确认它解决了问题?如果答案分别是“群里”“大家商量”“上线就算完成”,那么团队还没有真正的需求管理,只是有了需求的存放位置。
需求管理的核心,是把模糊输入变成可比较、可承诺、可验证的工作项。这里有一个容易忽略的边界:需求进入系统,不等于需求进入开发;需求进入开发,也不等于需求已经创造价值。三个阶段要分开管理,才能避免“先记下来再说”逐渐演变成无限期欠账。
2. 先建立最小闭环,再逐步增加规则
从 0 到 1 的第一版流程不需要覆盖所有例外。先让每条需求都能回答“谁提出、解决谁的问题、成功如何衡量、由谁决策、何时复盘”这五件事,比一次性设计十几种状态更有用。
我建议用四个状态作为起点:待澄清、待决策、已承诺、已验证。被拒绝、延期或取消不是不体面的结果,而是正常的决策结论;如果系统里只有“待办”和“完成”,团队就很难看见需求为什么没有被做。
- 待澄清:问题存在,但场景、影响或验收方式仍不完整。
- 待决策:信息足以比较,等待有权限的人决定做、延后或拒绝。
- 已承诺:进入明确的计划窗口,并有负责人和容量安排。
- 已验证:功能交付后,已经通过数据、用户反馈或业务检查确认效果。
这套状态刻意不追求细到每个部门的审批动作。对流程刚起步的团队而言,过细状态会使成员花时间维护状态,却没有改善决策。先跑通闭环,再根据反复出现的卡点拆细。
二、为什么需求流程会失控:真实场景比流程图更重要
1. 需求入口越多,优先级越容易被关系决定
常见场景是:客户成功在工单里记录问题,销售在群里转发客户承诺,运营在周会上提活动需求,研发又从线上故障里发现改进机会。每个人都认为自己的需求紧急,但团队没有统一入口,也没有统一的比较尺度。结果往往不是价值最高的需求先做,而是声音最大、离负责人最近的需求先做。
入口统一并不意味着所有人必须使用同一个表单,更不是把客户、销售、运营都变成流程专家。入口统一的真正含义是:不管需求从哪里来,最终都进入同一套可追踪的判断机制。采集方式可以不同,决策口径必须一致。

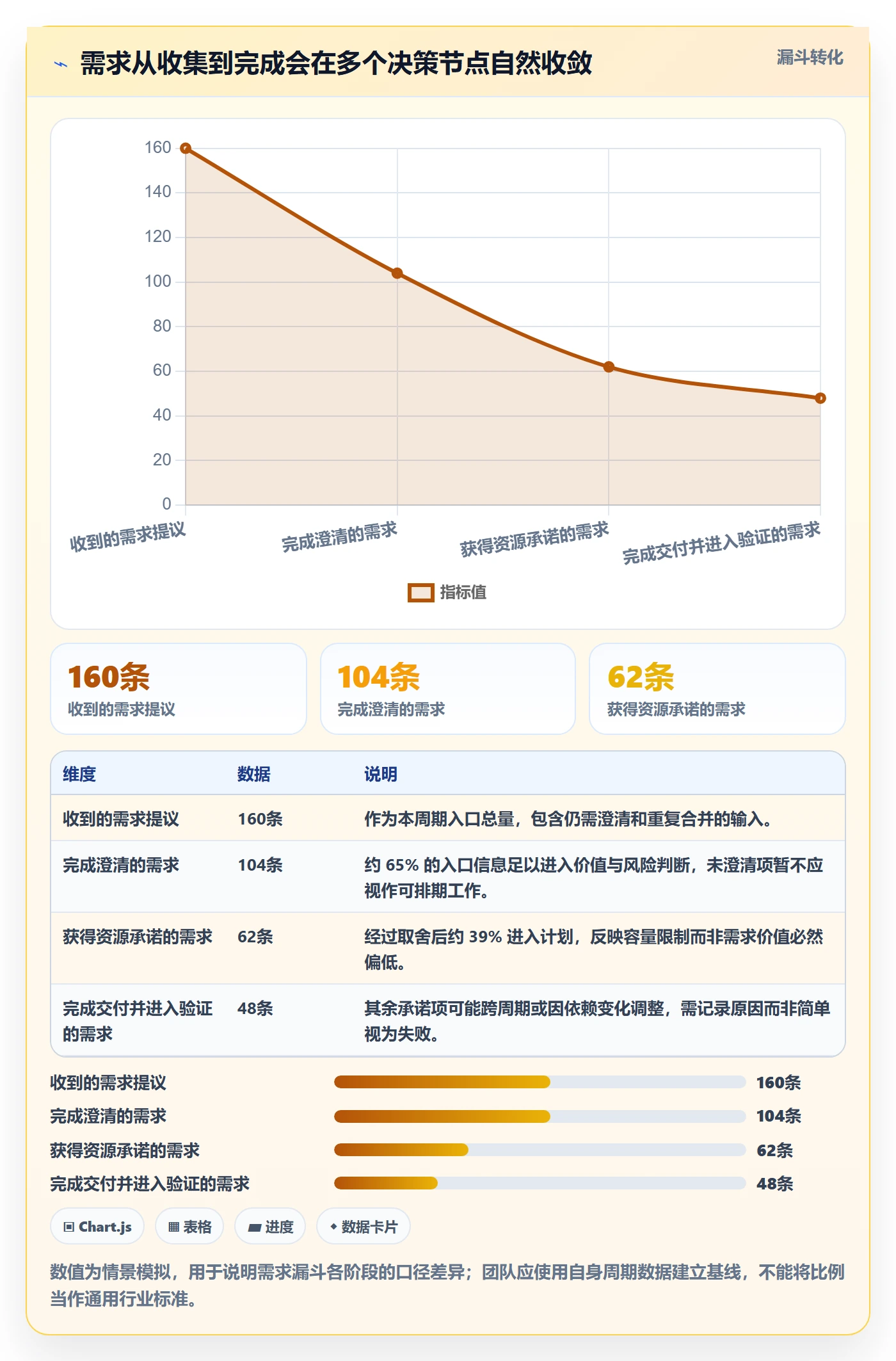

下面的来源比例是一个情景模拟,用于说明多入口如何形成管理盲区,不代表行业统计。假设一个产品团队在一个周期收到了 100 条有效提议,其中 35 条来自销售和客户沟通、30 条来自内部运营、20 条来自产品规划、15 条来自线上反馈。若销售提议有专门通道,其余来源没有,团队看到的需求结构就会失真。

2. 人数增长后,口头同步的成本会突然上升
十几个人的团队可以靠熟悉彼此来补齐信息:谁承诺过什么、某客户为什么特殊、哪个版本已经做过类似方案,大家大致记得。团队跨到多个产品小组、多个职能部门后,口头记忆无法成为稳定的协作机制。同一个需求可能被重复讨论,或者在交接时失去最初的问题背景。
规模化的困难不只是需求变多,更是决策链条变长。需求提出人未必知道研发成本,产品负责人未必掌握客户合同承诺,研发也未必了解上线后的使用情况。因此,流程至少要让信息能被接力:提出人说明问题,产品负责人澄清价值,跨职能决策者安排取舍,交付团队确认边界,业务方验证结果。
3. “需求多”常常只是“没有明确拒绝机制”
积压很大时,团队常先想到加人或换工具,但我会先检查积压里有多少条已经不再成立。需求只要能进入待办,却没有过期时间、复核责任和拒绝理由,时间一长就会变成“谁都不敢删”的历史档案。
可执行的做法是为待决策需求设定复核期限,例如一个月或一个季度。超过期限后,由提出人确认问题仍存在;没有确认的需求转入待归档,而不是继续占用优先级讨论。期限长短应结合业务节奏确定,不要把某个固定天数当成行业标准。
三、常见误区:表单更长,未必让决策更好
1. 把需求文档写完整,误当成需求已经清楚
一份文档可以写满背景、目标、流程和截图,却仍然没有回答关键问题:用户现在如何完成任务?困难发生在哪一步?问题影响多少人?团队为什么要优先解决?如果“解决方案”写得很细,而“问题证据”很少,团队可能只是把最初的猜测包装得更漂亮。
我更愿意把需求描述拆为三个层次:事实、解释、方案。事实是观察到的行为或数据;解释是团队对原因的判断;方案是打算如何干预。三者不要混成一句“用户需要一个按钮”。例如,事实可能是“用户每周需要重复导入 80 条数据”,解释是“当前流程无法复用上次的筛选条件”,方案才是“提供模板或保存筛选条件”。
2. 用“紧急”代替优先级标准
“紧急”只能说明有人希望尽快处理,不能说明它比其他工作更值得占用团队容量。紧急程度适合识别时限风险,例如法规期限、线上故障或合同节点;长期优先级还需要比较用户影响、业务收益、战略关联、实施成本和风险。
不要用一个看似科学的打分公式代替讨论。评分可以帮助团队发现差异,却不能自动给出答案。若影响范围和收益估算没有定义,最后得到的只是精确到小数点的主观判断。评分结果应当用于提出问题,而不是替决策者承担责任。
3. 把审批人数增加,误当成风险控制
审批人越多,流程不一定越安全。若每个人都可以要求补材料,却没人负责最终取舍,需求就会在“待确认”里长期停留。真正有效的控制不是让所有人签字,而是明确谁对业务价值负责、谁确认技术风险、谁在资源冲突时做最后决定。
我会把参与者分成“提供信息的人”和“做决定的人”。前者可以很多,后者需要明确且数量有限。需要安全、合规或架构评估的事项,应当设置有针对性的评审条件,而不是把所有需求都放进同一条重型审批链。
4. 把上线当成终点,忽略需求是否有效
完成开发只是交付活动,不是价值验证。功能可能按时上线,却没人使用;指标可能短期提升,却来自同期促销或流量变化。每条重要需求至少应在决策时写下一个可观察的结果,以及验证窗口和数据来源。
例如,“增加批量操作功能”不是目标;“减少高频用户处理 50 条记录的中位操作时间”更接近可验证结果。具体目标值应由基线和业务约束推导,不能为了让方案看起来有说服力而先写一个漂亮数字。
四、专业判断逻辑:把需求从输入推进到验证
1. 第一步是做入口分流,不是立刻排优先级
同一张需求池里可能混有故障、客户定制、产品改进、技术债、探索性实验和合规任务。它们的时限、决策人和评估方式不同。若把所有事项放在一起按一个分数排序,线上故障可能被长期价值项目压住,技术债也可能永远输给可见度更高的功能。
入口阶段先回答“这是什么类型”,再决定走哪条路径。严重线上故障进入事件响应;合规事项进入期限和风险评估;常规产品需求进入价值比较;探索性想法先做小实验,不急着承诺完整开发。
| 需求类别 | 首要判断 | 建议决策人 | 优先关注的证据 |
|---|---|---|---|
| 线上故障 | 影响范围和恢复时限 | 事件负责人、技术负责人 | 错误率、受影响用户、恢复风险 |
| 合规与安全 | 外部期限和不处理的后果 | 合规负责人、业务负责人 | 条款依据、风险等级、截止日期 |
| 产品改进 | 用户问题与预期收益 | 产品负责人、业务决策者 | 用户行为、反馈样本、业务指标 |
| 技术改进 | 故障概率、维护成本和依赖影响 | 技术负责人、产品负责人 | 变更风险、维护耗时、性能趋势 |
| 探索性想法 | 关键假设能否低成本验证 | 产品与研发共同评估 | 实验方案、验证周期、停止条件 |
2. 第二步是补齐最低限度的决策信息
入口表单要做到“足够决策”,而不是“尽可能多字段”。我建议第一版至少收集:问题描述、目标用户或业务对象、发生场景、影响证据、提出人、期望时间、已知约束。产品负责人再补充方案假设、收益假设、成本区间和验证方式。
当一条需求缺少关键证据时,不要直接拒绝,也不要让它进入计划。标记为待澄清,并写清缺什么、由谁补、何时复核。这样,提需求的人知道下一步,团队也不会把“信息不足”误解成“价值不高”。
3. 第三步是用同一把尺子比较,而非迷信统一分数
团队可以先用五个维度开展结构化讨论:影响范围、问题严重度、业务价值、战略关联、交付成本与风险。对于影响范围小但法规风险高的任务,应允许它因风险而优先;对于用户收益大但证据弱的方案,可以先安排实验,而不是硬挤入开发计划。
每次排序都应保留决策理由。例如“先做 A,因为影响多数活跃用户且成本较低;B 暂缓,因为只有单一客户提出且尚无可复用证据”。理由比总分更能帮助后来者理解取舍,也能在条件变化时重新评估。
4. 第四步是承诺容量,给需求一个明确的退出条件
优先级讨论解决的是“值得做什么”,排期解决的是“团队何时有能力做”。两者不能混为一谈。已承诺需求需要负责人、预期交付窗口、依赖项和范围边界;若容量发生变化,应重新协商,不要靠私下插单维持表面计划稳定。
范围边界尤其重要。验收条件描述用户可观察的结果,非目标描述本次不做的事情。每次迭代开始后新增的需求,必须明确是替换原有工作、延后交付,还是扩大容量。没有这种约定,所谓“需求变更”就会悄悄变成团队加班。
5. 第五步是验证结果,把反馈送回下一轮判断
验证不必一开始就依赖复杂的数据平台。可以从一个业务指标、一个使用行为和一条定性反馈开始。关键是事先说清数据从哪里来、观察多长时间、什么结果意味着继续投入,什么结果意味着调整或停止。
每月回看一次“已上线但未验证”的需求,往往比再开一次需求收集会更有价值。团队可以从中识别三类问题:验收条件写得不够清楚、上线后没人负责运营,或最初的价值假设并不成立。

五、案例与数据观察:用小范围试点验证流程,而不是先改造全公司
1. 一个 120 人组织的情景推演
以下案例是情景模拟,不是某家企业的真实业绩,也不用于证明某款工具能带来固定提升。假设一家约 120 人的软件组织有四个产品小组,过去需求通过邮件、即时消息和会议纪要流转。团队用八周作为现状基线,再用八周试行统一入口、双周需求决策会和上线后验证责任。
试点没有要求所有历史需求立即迁移,也没有一开始把所有团队绑进同一套重审批。先选一个跨职能产品组,保留故障响应的独立通道;常规产品需求统一进入需求池。这个范围足以检验流程是否可运行,又不至于让试点成本大到无法复盘。
2. 先看流动指标,再看“做了多少条”

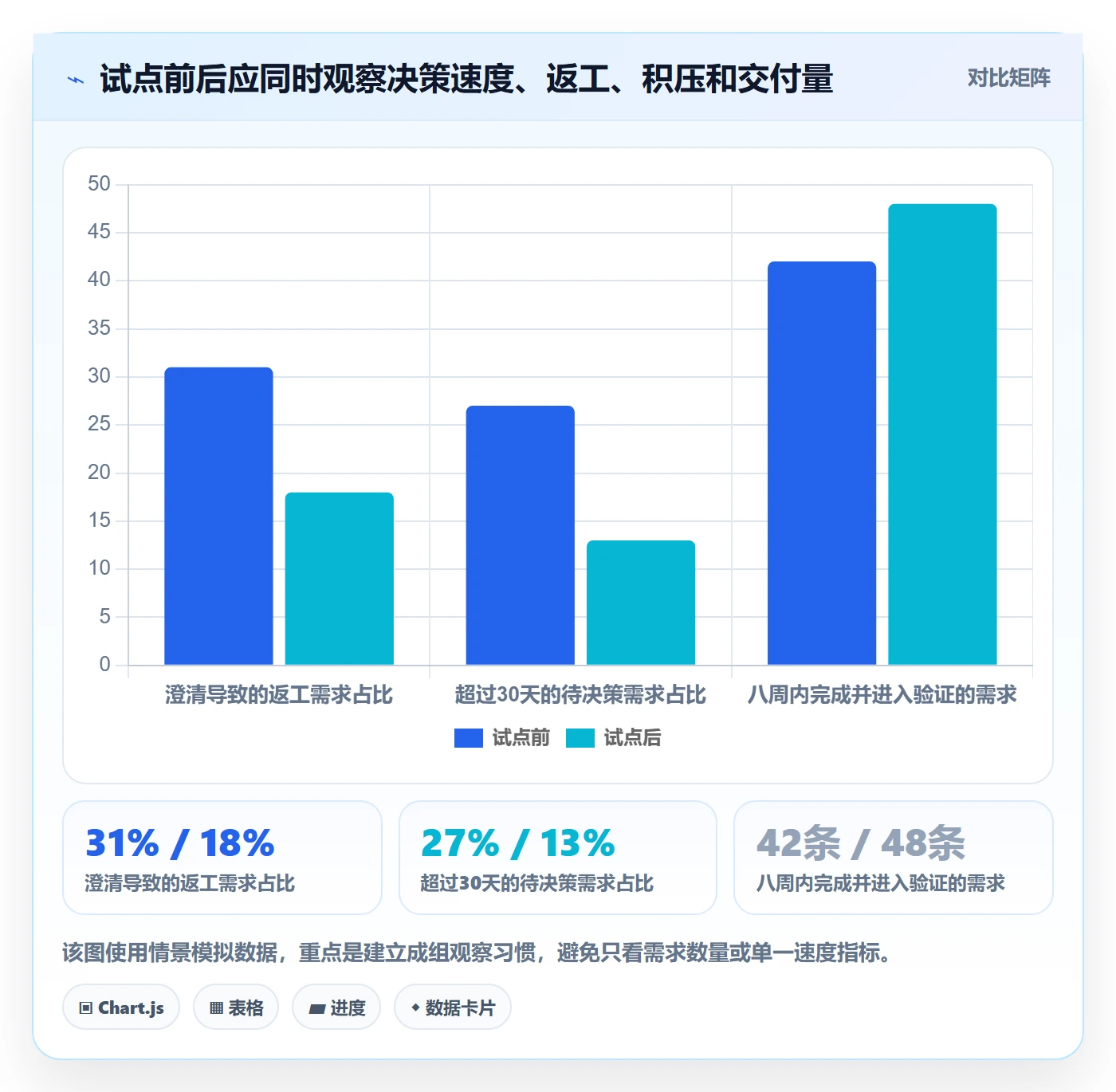

模拟中,团队把需求决策周期定义为“信息完整后进入待决策,到得到做、延后或拒绝结论的中位工作日”;返工率定义为“开发过程中因验收边界或原始问题不清而退回澄清的需求占比”;积压老化比例定义为“待决策超过 30 天的需求占待决策总量的比例”。这些指标有明确口径,才适合前后比较。
下面的数字是用于展示分析方法的情景模拟数据。它不能说明流程变化必然带来同等效果,因为试点期间人员、需求复杂度和工作量也可能变化。实践中应同时记录样本量和变化原因,避免把同期发生的所有改善都归因于流程。
| 观察指标 | 试点前八周 | 试点后八周 | 解读口径 |
|---|---|---|---|
| 需求决策周期中位数 | 14 个工作日 | 9 个工作日 | 关注待决策时间是否缩短,不把开发周期混入其中。 |
| 澄清导致的返工需求占比 | 31% | 18% | 需核对返工原因分类,不能把所有范围变化都算作需求质量问题。 |
| 超过 30 天的待决策需求占比 | 27% | 13% | 显示积压老化情况;归档率上升本身不是成功,需抽查归档原因。 |
| 八周内完成并进入验证的需求 | 42 条 | 48 条 | 数量需结合团队容量、需求难度和质量结果一起解释。 |

3. 复盘不能只问“流程有没有执行”
试点复盘时,我会按决策链条抽样检查:需求信息是否足够、优先级理由是否可追溯、已承诺工作是否被无记录插入、上线后是否有人验证。假如周期变快但拒绝理由大量缺失,团队可能只是草率关单;如果返工下降而验证率也下降,或许团队把容易交付的任务优先做了。
流程最有价值的产出,常常不是一个更高的完成数量,而是让组织看见过去隐藏的成本。例如,需求长期卡在待决策可能是决策者缺席;返工集中在跨团队依赖可能是职责边界不清;验证缺失则可能说明产品团队只负责交付,不负责结果。
4. 工具选择放在流程跑通之后
对 100 人以上、多个团队协同的组织,工具要能支撑权限边界、需求与研发工作的关联、历史决策追踪、统计视图和部署要求。组织若有数据隔离或内网部署要求,还要把私有化部署、运维能力和升级机制纳入评估。工具是否适合,取决于治理复杂度,不取决于功能清单有多长。
例如,PingCode主要服务中大型企业及 100 人以上组织;在工具评估中,它可以作为需求与研发协同的平台候选。它支持私有化部署,也支持 Jira 平滑迁移,因此对需要控制部署环境、或计划迁移现有流程的团队具有评估价值。但“支持迁移”不等于历史数据、权限、工作流和报表会自动无损复现。选型时应拿真实项目做迁移演练,逐项验证字段映射、附件、关联关系、权限和报表。
我不会把任何工具称为所有组织的唯一答案。对于国内企业寻找国产替代方案,PingCode可以进入候选清单;最终是否适合,还要看团队规模、流程复杂度、私有化要求、集成情况、服务响应和总拥有成本。工具应承接已经讲清楚的流程,而不是替组织决定谁有权排优先级。
六、不同组织的行动建议:按复杂度逐步搭建
1. 20 人以内:用一页规则先消除口头插单
小团队不一定需要复杂系统。先约定唯一需求清单、每周固定决策时间、紧急事项定义和需求负责人。每条需求至少记录问题、提出人、价值理由、优先级结论、验收条件和状态。维护成本要低到团队愿意持续使用,否则再完整的模板也会很快失效。
小团队尤其要防止“负责人记得,所以不用写”。人员变动、假期或并行项目一多,隐性记忆就会成为单点故障。哪怕只使用轻量表格,也要让决策理由可回看。
2. 20 至 100 人:先统一分类、口径和决策节奏
这个阶段通常已经有多个职能或小组,但跨团队治理还不一定需要很重。建议先统一需求类型、优先级讨论维度和状态定义,再设置每周或双周的需求评审节奏。不同小组可以保留局部执行方式,但共同的需求入口和关键数据口径要一致。
如果某一小组经常被临时需求打断,可以设置容量缓冲并明确由谁批准使用。缓冲不是额外的免费产能,而是用来吸收不确定性;连续多个周期都被用满,说明团队需要重新审视工作量、承诺方式或故障来源。
3. 100 人以上:治理边界、权限与迁移必须一并考虑
中大型组织要明确哪些规则全局统一,哪些允许团队自定义。比如需求字段与决策记录可以统一,迭代方式和团队内部状态可以局部配置。全局标准太少,跨团队统计无法比较;标准太多,又会压制业务差异。关键是统一“决策信息”,不必强行统一每一步操作。
若从现有平台迁移,先选择一个代表性团队做样本,不要第一天就迁移所有历史数据。抽取活跃需求、已完成需求、权限复杂的项目和关键报表,验证数据映射和使用路径,再制定分批迁移计划。迁移期间还要指定旧系统停止新增的时间点,避免双系统长期并行造成状态分裂。
4. 不同业务类型要调整“优先级”的含义
面向消费者的产品,使用行为、漏斗转化和用户反馈可能是重要证据;企业软件要关注客户共性、续约影响、部署约束和交付成本;合规性强的业务则必须把期限、审计要求和不处理的风险放在前面。看起来同名的“高优先级”,背后的判断标准可能完全不同。
如果团队主要做探索性产品,不要用交付需求数量评价探索效果。把“关键假设是否被验证”“单位实验成本”“停止低潜力方案的速度”纳入复盘,才能避免把没有结果的探索伪装成持续开发。

七、取舍与护栏:流程越规范,不一定越适合所有需求
1. 速度与充分澄清之间,要按风险分层
轻量需求可以用短描述快速决策;涉及多团队、数据迁移、复杂权限或高风险业务的需求,需要更完整的影响分析。所有需求都要求同等深度的文档,会拖慢低风险改进;所有需求都追求快速启动,则会把复杂性留到开发后期爆发。
可采用分层门槛:低风险、可逆、影响范围小的改动走快速通道;高风险、难回滚、涉及外部承诺的事项增加评审。判断标准应写在流程说明里,并给出例子,避免每次都靠负责人临场解释。
2. 集中治理与团队自主之间,要看依赖多少
如果多个团队争用同一套平台能力、客户数据或发布窗口,集中排序能减少资源冲突;若团队高度独立、产品目标不同,强行把所有需求放进一个总榜单,会让局部信息压过团队判断。可采取“公司级约束加团队级排序”:组织确定预算边界、战略方向和风险底线,团队在边界内决定具体顺序。
集中治理的成本也要看得见。记录跨团队排队时间、协调会议时长和依赖等待时间。如果需求价值并没有因此提高,反而只是多了一层转述,就要把决策权下放到离问题更近的位置。
3. 统一工具与保留差异之间,要比较总成本
统一平台能够减少信息分散、重复汇报和口径不一致,但迁移、培训、权限设计、集成维护也有成本。对已有平台的组织,不能只比较许可证费用,还要计算历史数据整理、自动化重建、团队学习和并行运行的成本。
比较工具时建议准备真实任务脚本,而不是参加完演示就打分。至少演练:提出一条需求、补充澄清、做一次优先级决策、拆分为交付工作、关联缺陷、记录上线结果、导出团队视图。对私有化环境,再检查升级方式、备份恢复、单点登录、审计日志和运维责任。
| 选择方式 | 优势 | 代价或风险 | 更适合的情形 |
|---|---|---|---|
| 沿用轻量表格 | 启动快、学习成本低 | 权限、关联和统计能力有限,易出现多份版本 | 单团队、低依赖、需求量尚可控 |
| 配置现有协作平台 | 可复用账号、项目和工作流 | 可能受限于既有字段或报表设计 | 已有平台覆盖面高,新增治理需求不复杂 |
| 引入专业研发管理平台 | 可承接跨团队关联、权限和统计需求 | 迁移、培训、配置及长期治理都有投入 | 多团队协同、审计要求高或现有系统难以支撑 |
4. 指标要成组看,避免团队为了数字优化流程
单看需求完成数量,团队可能拆小任务制造产出;单看周期,可能减少必要澄清;单看拒绝率,也可能把决策包装成“清理积压”。我建议至少把速度、质量、结果和健康度放在一起观察:决策耗时、返工原因、上线后验证率、老化积压、插单比例和团队容量变化。
指标不需要一开始很多,但定义必须稳定。每次调整口径都要记录日期和原因,否则前后数据无法比较。对于样本量较小的团队,可以结合案例抽样,不要对少量需求做过度推断。
八、从 0 到 1 的 30 天行动路径与最终判断
1. 第一周:摸清现状,别急着买工具
选取最近四到八周的需求样本,统计入口来源、重复比例、待决策时长、临时插单、需求变更原因和上线后验证情况。样本不需要覆盖所有历史数据,先看出最明显的卡点。访谈提出人、产品、研发和业务负责人,核对同一条需求在不同角色眼里是否有不同版本。
输出一页现状图:需求从提出到交付经过哪些节点,在哪些节点等待,谁能决定继续或停止。把不清晰的责任和反复出现的例外标出来,而不是先把现状画成一张精美流程图就结束。
2. 第二周:写最小规则,明确责任与退出条件
确定需求入口、需求分类、最少必填信息、决策人、评审节奏、紧急通道和归档机制。规则尽量写成可操作的句子,例如“没有用户问题和影响证据的事项进入待澄清,不参与开发排期”,而不是“需求应该充分评估”。
同步选定三到五个观察指标,并写清定义、数据源和统计周期。不要一开始设定过多目标值;先建立基线,确认数据采集可靠,再决定流程希望改善什么。
3. 第三至第四周:小范围运行,按真实阻塞调整
选择一个需求流相对完整的团队试行。每周检查流程是否被绕过、待决策事项是否有人跟进、插单是否留有取舍记录、已上线需求是否安排验证。成员反馈不只问“喜不喜欢”,还要具体问:哪个字段重复、哪个节点没有决策价值、哪个信息经常缺失。
一个月后不要只做庆祝或宣布推广。挑选未完成、被拒绝、延期和返工的需求各几条,追查原因。如果问题来自权限或跨部门决策,就调整治理;如果问题来自团队不愿记录,则简化输入;如果问题是资源长期不足,流程再优化也无法凭空产生容量。
4. 最终判断:需求管理的目标是让取舍可解释、可复盘
需求流程不是为了证明团队“管得更严”,也不是为了让每个提出者都满意。它要让组织知道为什么现在做这件事、为什么另一件事暂缓、承诺发生变化时谁需要知情,以及交付之后如何判断投入是否值得。
我的核心判断是:好的需求管理,不是把所有需求都变成任务,而是让团队更早识别不该做的事,并把有限容量留给证据更充分、价值更明确、结果可验证的工作。下一步可以从最近 20 条需求开始,检查它们是否都有问题描述、决策责任人、明确结论和验证方式。先修复最常断裂的一个环节,再扩展流程和工具,才是稳妥的从 0 到 1。
常见问题解答(FAQ)
1. 需求管理从0到1,第一步应该做什么?
我刚开始带团队梳理需求时,大家经常直接在群聊里提想法,过几天就找不到原始信息了。我想知道,是先选工具,还是先定流程?
先统一需求入口和最小信息模板,再考虑工具。每条需求至少记录提出人、目标用户、要解决的问题、预期结果、优先级依据和验收条件;先用表格也可以,关键是团队都从同一入口提交,避免需求散落在聊天记录和个人文档中。
2. 需求优先级应该怎么排,才能减少争议?
我遇到过业务方都说自己的需求最急,开发团队却觉得很多需求说不清价值。排期讨论时,大家各自凭经验判断,很难达成一致。
用公开一致的标准评分,而不是只按提出人的职位或声音大小排序。可以按用户影响范围、业务价值、紧急程度和实现成本分别打1至5分,并约定权重;例如总分=价值×影响范围×紧急程度÷成本。评分用于形成讨论顺序,涉及合规、线上故障等事项时,应另设强制优先处理规则。
3. 需求评审时哪些人必须参与,怎么避免反复返工?
我所在的团队有时由产品人员单独写完需求后直接交给研发,开发到一半才发现验收方式不明确。我想知道评审至少要有哪些角色,才能提前发现问题?
至少让需求负责人、实际实现者和负责验收或业务决策的人参与;涉及设计、测试或外部依赖时,再邀请对应角色。评审时逐项确认用户场景、范围边界、异常情况、依赖项和可验证的验收条件;只要关键问题仍有不同理解,就先标记待确认,不要把未决事项当作已承诺范围。
4. 需求进入开发后发生变化,应该怎么处理?
我遇到过需求已经排进迭代,业务方又临时追加功能,团队只能边做边改,最后也说不清延期原因。我想知道,变更是不是都要拒绝,还是有更稳妥的处理方式?
不必一概拒绝,但每次变更都要记录新增内容、提出原因、影响范围和决策人,并评估对工期、质量及现有任务的影响。若变更不紧急,可进入下一轮排序;若必须插入当前迭代,应由负责人明确替换或移出哪些工作,并同步更新验收条件和交付日期。
核心关键词
文章包含AI辅助创作:需求怎么做?项目成员流程优化:需求管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/573628
读者评论
把上线和验证分开这点很有用。不过有些需求的效果要几个月才看得出来,团队可以给验证设复查时间,避免短期数据不好就过早下结论。
需求过期复核能清理积压,但客户合同或合规事项不适合简单按月归档。最好先分流类型,再设置不同的复核期限和责任人。
