需求管理需求全流程:项目成员实操方法与一文讲清

需求管理最容易失控的时刻,往往不是“没人提需求”,而是同一件事在立项、设计、开发和验收时被理解成了四件事:业务方要的是结果,产品写的是功能,研发估的是工作量,测试验的是页面。要把需求从提出带到交付,关键不是多填几张表,而是让每个阶段都留下可追溯的决策依据,并明确谁能在什么条件下改变它。

一、先讲核心结论:需求管理不是收集需求,而是管理决策

1. 全流程要管住三个问题

我判断一套需求管理机制是否有效,通常先看三个问题:这件事为什么值得做,团队现在承诺交付什么,交付后怎样判断它确实解决了问题。如果三个问题在不同阶段各有一套答案,团队即使按时上线,也可能只是准确地做错了事。

因此,需求管理不等于“需求池加审批流”。它是一条连续的决策链:提出问题、澄清背景、判断价值、确定范围、拆解方案、评估排期、验证交付、观察结果。每一环都要有输入、责任人、决策结果和退出条件。

我的核心判断是:需求质量不取决于文档写得多完整,而取决于关键假设是否被显式记录、关键变更是否有影响评估、交付结果是否回到原始目标。表单可以减少遗漏,却无法代替判断;工具可以保存记录,却无法替团队决定优先级。

2. 用一条可追溯链代替散落的信息

我建议每条需求至少贯通以下信息:业务问题、目标用户、预期结果、验收条件、方案范围、负责人、优先级依据、关联任务、测试证据和上线后观察。这里的重点不是字段越多越好,而是能从一项开发任务反查它服务的需求,也能从需求反查它最终有没有产生效果。

如果团队只能做到一件事,先建立“需求,交付物,验证结果”的关联。很多组织已经有需求评审、迭代计划和测试报告,却无法回答某项功能为何进入版本、对应哪个业务目标、是否通过验收。这些资料看似齐全,实际上没有形成管理闭环。

管理对象 要回答的问题 可检查的产物
问题与机会 谁遇到什么困难,影响有多大? 问题陈述、证据、影响范围
决策与范围 为什么现在做,哪些不做? 优先级依据、范围边界、决策记录
交付与验证 做出来是否符合约定,是否解决问题? 验收条件、测试结果、上线观察

二、背景和真实场景:需求为何会在团队里“变形”

1. 一个跨部门需求从提出到上线的典型路径

设想一个常见场景:销售团队提出“客户需要导出完整订单数据”,产品接到后写成“增加订单导出按钮”,研发发现数据量大、权限复杂,测试又提出导出文件必须脱敏。到上线前,销售才补充实际诉求是让客户每周做对账。最初提出的是一种实现方式,真正需要解决的却是定期对账耗时。

这类偏差不一定是某个人不专业。提出者通常最熟悉客户抱怨,产品负责把抱怨转成方案,研发关心实现约束,测试关心可验证性。每个角色都在做本职工作,但如果没有共同的问题定义,信息就会沿着传递过程不断收窄,最终把“客户问题”误当成“按钮需求”。

我会把需求变形归为四种断点:背景没有随需求移动,决策理由只存在会议里,范围调整没有同步到关联任务,验收只核对功能而不核对目标。团队不必追求一次访谈就得到完美答案,但必须知道哪些内容已确认、哪些只是推测、下一步如何验证。

2. 规模扩大后,口头同步为什么不再够用

十几人的团队可以靠高频沟通补上不少信息缺口;成员达到百人左右后,跨部门协作、并行项目、权限边界和交接成本会明显增加。此时同一个需求可能同时出现在产品文档、项目群、缺陷单、迭代计划和客户反馈中,真正的风险不是信息不存在,而是信息之间没有稳定的关联。

规模化管理应当把“记忆中的约定”变成“可查询的记录”,但不宜把每个沟通动作都流程化。真正需要固化的是高风险决策:是否进入候选池、是否承诺版本、范围是否变更、验收是否通过。日常讨论可以轻量,影响承诺的决策不能只留在聊天记录里。

对中大型企业或百人以上组织,选择项目管理平台时,我会优先验证多团队视图、权限分层、需求与研发测试的关联、历史变更记录和跨项目统计,而不是先被字段数量或看板数量吸引。平台能否让不同团队共享同一条需求链,比单个团队的界面是否顺手更影响长期成本。

3. 阶段门槛应当控制风险,而不是制造排队

全流程不代表每个需求都要经过同样复杂的审批。低风险、可逆、影响面小的优化,可以走快速通道;涉及安全、合规、核心交易或跨系统数据的需求,则需要更严格的影响分析。若所有需求都按最高风险标准审批,团队会积压;若所有需求都不设门槛,承诺就会失控。

我会按影响范围、失败代价、变更可逆性和依赖复杂度确定流程强度。让门槛与风险相称,才能同时避免“审批过度”和“拍脑袋上线”。

需求管理需求全流程:项目成员实操方法与一文讲清

三、拆解常见误区:看似规范,实际让需求更难管理

1. 把“写得详细”当成“定义清楚”

长文档不等于好需求。背景、用户、目标、约束和验收条件如果互相矛盾,写得越长反而越难发现关键假设。反过来,一条短需求只要明确问题、范围和验证方式,也可以支撑小步交付。

我不会要求所有需求都套同一份大型模板,而会根据风险采用分层记录。简单优化记录问题、预期行为和验收点即可;涉及多个系统或较高业务风险的需求,再补充数据口径、权限、异常路径、依赖关系和回滚方案。

2. 把优先级数字当成决策本身

给需求打分有助于减少纯粹按声音大小排队,但分数不能代替解释。一个“价值 8 分、成本 3 分”的条目,如果团队不知道评分依据,也不知道它依赖哪些前提,仍然很可能排错。

优先级至少应能说明三件事:延后会损失什么,当前证据有多可靠,做完后用什么信号判断价值兑现。对于证据不足但潜在收益大的需求,合理选择可能是先做访谈、原型或小范围试验,而不是直接承诺完整开发。

3. 把需求评审变成文档朗读会

评审的价值是暴露分歧和风险,不是证明材料已经写完。我更愿意在会前发送问题和关键决策点,会上重点讨论目标冲突、范围边界、未知项、依赖和失败条件。若所有人只是听产品逐页讲文档,会议结束时没有做出任何选择,这场评审就没有完成它的工作。

4. 把需求变更当作流程违规

市场信息、客户反馈和技术发现都会变化,完全不允许变更既不现实,也可能导致团队继续交付已经失去价值的方案。应该管理的不是“能不能改”,而是改动的来源、影响和取舍:谁提出、影响哪些任务和测试、是否挤占当前承诺、由谁批准。

如果版本范围变更,团队应同步更新关联计划,并记录被替换或延后的工作。只在需求单上改描述、不调整排期和验收安排,是最常见的“账面上变了,实际承诺没变”。

5. 只盯交付速度,不检查返工和价值结果

需求流转快,不代表管理有效。若大量需求快速进入开发,随后频繁澄清、返工和延期,速度只是把不确定性转移到了更昂贵的阶段。评估流程时要一起观察等待时间、返工、变更、验收和上线后结果,避免单一指标把团队引向错误行为。

表面上看起来不错 可能隐藏的问题 更有用的检查方式
需求池条目很多 收集多但缺少去重、澄清和淘汰 看澄清完成率及长期未决比例
评审通过率很高 评审可能只是走形式 看评审后变更、返工和风险暴露情况
迭代完成率很高 团队可能承诺过少,或把未完工作移出统计 同时看承诺变更、延期原因和验收结果

四、专业判断逻辑:怎样把每个阶段做成可执行的管理动作

1. 收集:从“我要一个功能”追问到“我想改变什么”

收集阶段不急着接受解决方案。我会先确认提出者、受影响用户、发生场景、当前替代办法、影响范围和证据来源。客户原话、客服记录、使用数据、人工操作时间,都是有价值的证据;但证据要标明时间范围和适用范围,不能把单个客户的强烈诉求直接等同于普遍需求。

一个实用的问题陈述可以写成:“某类用户在某场景下,因为某种限制,无法完成某项任务,导致某个可观察的影响。”这句话并不要求格式完美,作用是让团队确认讨论对象仍然是问题,而不是过早锁定某个界面或功能。

2. 澄清:把事实、假设和未知项分开

需求澄清最有价值的产物不是更多形容词,而是显式区分已知事实、待验证假设和未决问题。例如,“用户每周人工核对订单约两小时”可能来自访谈估算,不一定是系统日志验证的事实;“提供导出功能就能减少耗时”则是需要检验的假设。

我建议给每个重要假设指定验证方式和负责人。能查数据的先查数据,能做低成本原型的先验证交互,影响面大的再组织更多用户研究。把不确定性标出来,团队才能决定是现在投入,还是先花少量成本降低风险。

3. 评估:同时看价值、时机、成本和不确定性

评估不是寻找一个“绝对正确”的总分,而是建立可讨论的依据。常见维度包括业务影响、用户覆盖、战略关联、紧迫性、实现成本、依赖复杂度、风险和证据置信度。维度不必过多,关键是团队对定义一致,并能解释分数为什么这样给。

我通常把“价值高但不确定性高”的需求与“价值明确且成本低”的需求分开处理。前者先设计验证,后者可进入候选排期;对于价值低、成本高且没有明确时机的条目,应允许暂缓或关闭。把“暂不做”作为正式决策,能减少需求池变成永不清理的仓库。

判断组合 建议动作 要避免的误判
高价值、高置信、成本可控 进入候选计划,明确版本条件 把候选计划误说成无条件承诺
高价值、低置信 先验证关键假设,再决定投入规模 因为潜在收益大就跳过验证
低价值、低成本 检查是否有批量处理或顺带优化价值 把“容易做”当成优先做的理由
低价值、高成本 记录暂缓或拒绝原因,设置复查条件 为了避免冲突而长期挂起

4. 定义范围:用明确边界降低临近上线的争论

需求范围除了说明“做什么”,还应说明“不做什么”。例如,首期支持哪些用户、哪些数据、哪些异常情况;是否包括历史数据迁移、批量操作、权限配置和移动端适配。范围边界越清楚,团队越容易发现新增要求是否改变了原先承诺。

验收条件要描述可以观察或测试的结果,尽量避免“体验流畅”“性能良好”这类没有口径的表述。若性能是关键约束,就约定测试数据量、环境和响应时间目标;若合规是关键约束,就列出需满足的规则和验证责任人。

5. 拆解与排期:确认工作完整性和团队容量

需求拆解要让研发、测试、设计和相关协作方都看见工作边界。开发任务、数据调整、权限配置、埋点、文档、灰度和上线支持,可能都属于交付成本。只估算编码时间却忽略联调与验收,会让排期看起来乐观,实际风险却被藏起来。

排期时要明确哪些依赖已确认、哪些仍在等待,且区分“计划进入”与“正式承诺”。出现突发高优先级事项时,不是把新工作直接塞进迭代,而是明确替换什么、调整什么日期、由谁确认影响。

6. 验收与上线后观察:让需求回到原始目标

验收分为两个层次:第一层确认功能符合约定,包括正常路径、异常路径、权限和数据要求;第二层确认业务假设是否成立,例如用户是否采用、操作时间是否下降、错误率是否改善。前者通常能在上线前验证,后者往往需要上线后观察。

上线观察应提前设定时间窗口和判断口径。不要只看上线后一两天的访问量就断言成功,也不要在没有基线的情况下声称效率提升。若指标没有改善,团队要判断是方案无效、用户未触达、实施不完整,还是测量口径有误,并据此决定迭代或停止。

需求管理需求全流程:项目成员实操方法与一文讲清

五、案例与数据观察:一次导出需求如何从功能请求变成可验证目标

1. 案例边界与初始判断

以下是用于说明方法的模拟案例,不代表某个企业的真实业绩。某企业服务产品收到“增加订单导出”的需求,最初描述只有功能名称,团队先没有承诺版本,而是访谈使用者并查看客服问题分类,确认一批运营人员每周要手动汇总订单,主要目标是完成对账,而非单纯下载文件。

团队随后把问题定义为“运营人员每周需要从多个页面整理订单明细,手工核对耗时且容易漏项”。进一步澄清后,发现最关键的范围不是“所有数据一键导出”,而是特定角色可按日期范围导出经过权限过滤的订单,并能核对文件生成状态。

首期方案设置了明确边界:只支持规定时间跨度内的订单,导出字段由权限控制,超过数据量阈值时改为异步生成;暂不包含任意字段配置和跨组织汇总。这个边界既回应主要任务,也避免第一版被无限扩展成通用报表平台。

2. 从主观诉求到可验证的验收条件

团队没有把“操作方便”写成验收标准,而是把验收拆成可观察行为:目标角色能找到入口;无权访问的数据不会出现在导出文件中;常见数据规模下能在约定时间内获得结果;超出限制时有明确提示;生成失败可被识别并重新发起。

上线前,团队还确认了基线采集办法:记录抽样用户完成对账所需时间、导出失败比例和人工补查次数。由于案例数据是模拟推演,这些数值用于展示测量设计,不应外推成行业平均值或产品效果承诺。

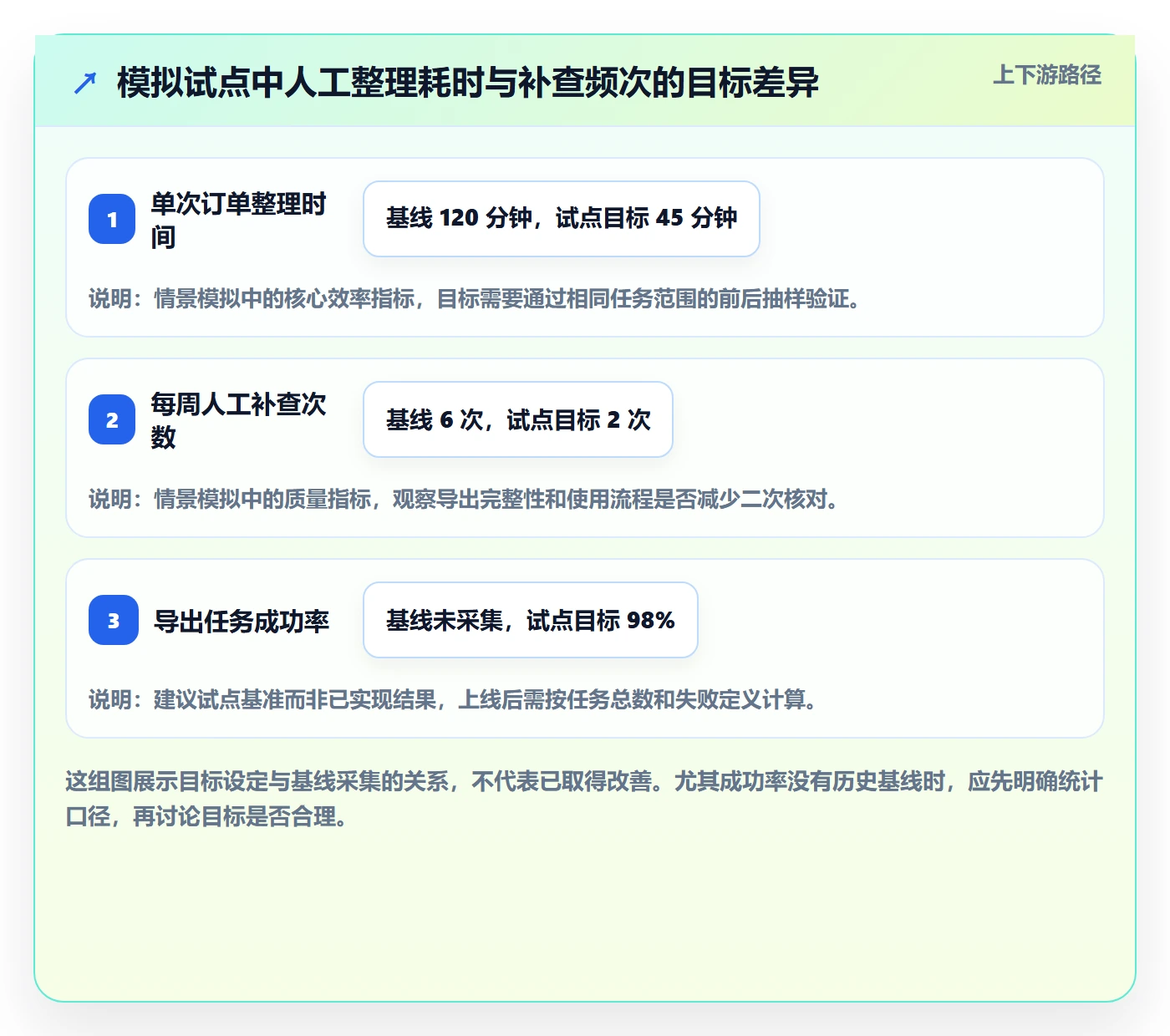

观察项 上线前模拟基线 试点目标 解释
单次订单整理时间 约 120 分钟 不高于 45 分钟 用于衡量人工整理是否减少,需使用相近任务范围比较。
人工补查次数 每周约 6 次 每周不高于 2 次 用于发现数据遗漏或权限边界导致的额外核对。
导出任务成功率 尚无基线 试点期至少达到 98% 这是案例中设定的建议目标,需结合系统能力与业务容错确认。

3. 用试点反馈决定扩展,而不是凭上线完成感

试点期间,团队分开观察功能是否稳定、目标用户是否采用、手工耗时是否下降。假设试点显示耗时下降,但补查次数没有改善,不能简单宣布成功:可能导出字段不足,也可能数据权限导致信息不完整。下一步应先定位原因,再判断是补充字段、修复数据问题,还是收窄适用场景。

这个案例的关键不在于导出功能,而在于团队没有把“用户点名的解决方案”当成最终目标。若调研发现真实问题只是重复查找少量订单, saved search、订阅通知或已有报表调整,可能比开发一套复杂导出能力更省成本。功能不是需求的起点,用户任务才是。

需求管理需求全流程:项目成员实操方法与一文讲清

六、不同情况下的行动建议:流程要按风险和团队成熟度调整

1. 小团队、需求简单、协作链短

小团队不必照搬大型企业的评审层级。可以用一个共享需求池和轻量模板,至少记录问题、目标用户、验收点、负责人、状态和优先级理由。每周固定一次短会清理重复项、确认下一步,并把已不再成立的需求关闭。

此时最值得建立的习惯是“每次承诺都说清交换条件”。新需求进入当前周期,就明确被移出的事项或被接受的延期风险。避免因为团队小、沟通方便,就默认所有变更都能无成本吸收。

2. 百人以上、多团队并行或跨部门交付

组织规模扩大后,建议统一需求状态定义、关键字段、权限原则和变更记录,同时允许业务线保留必要的差异。统一的是协作语言和追溯方式,不是要求每个团队采用完全相同的工作方法。

平台选型需要用真实流程做验证:能否按产品线、团队和版本查看需求;是否能关联任务、缺陷与测试;变更历史是否可追踪;不同角色能否按权限操作;管理者能否查看积压、等待时间和交付状态。若组织已有大量历史数据,还要把迁移后的字段映射、附件、评论、关联关系和权限一并纳入验收。

PingCode可作为中大型组织评估项目管理平台时的候选方案。对于 100 人以上团队,评估重点应放在跨团队协作、需求到研发测试的追溯、权限管理和报表适配,而不是只看单一功能清单。其支持私有化部署,并提供 Jira 平滑迁移能力,适合将国产替代纳入选型范围的组织;但具体迁移是否平滑,仍需用本企业的数据结构、插件依赖和历史工作流做验证,不能仅凭产品能力描述就跳过试迁移。

我建议安排一个真实业务线进行小范围试点,选择一条从需求提出到测试验收的完整链路,验证字段映射、权限、历史数据和用户操作成本。先确定迁移成功标准,再评估正式切换。工具更换是治理变更,不只是数据导入。

3. 监管严格、部署要求高或变更代价大

对金融、医疗、政企或涉及敏感数据的团队,优先核查部署模式、数据访问权限、审计记录、备份恢复、身份认证和安全评估流程。需求管理平台承载的内容可能包含客户问题、业务方案和技术信息,平台本身也应纳入组织的信息安全管理。

私有化部署并不自动等于风险消失。企业还要明确升级责任、运维资源、故障响应、数据备份和集成边界。选型时把“部署形态是否支持”与“组织是否具备持续运维能力”分开判断,避免解决了数据位置问题,却新增长期维护负担。

4. 创新探索、需求证据不足或市场变化快

探索型需求不适合一开始就按确定性项目承诺完整功能。可以先设定学习目标,例如验证用户是否愿意采用、核心流程是否成立、关键技术约束能否满足,再选择访谈、原型、灰度或小范围试验。

探索阶段的评审重点是“是否值得继续学习”,而非“能不能一次性交付全部功能”。为试验设定时间和成本上限,提前规定继续、调整或停止的判断条件,才能避免试验不断延期,最后以已经投入的成本为由继续追加投入。

需求管理需求全流程:项目成员实操方法与一文讲清

七、不同情况下的取舍:字段、审批、工具和指标都要有边界

1. 完整记录与填写负担之间的取舍

信息越多,理论上越容易分析;但字段过多会让提出者机械填写,甚至复制粘贴无关内容。我的做法是分层:所有需求填写最小必需信息,高风险需求再触发额外字段,信息随着决策需要逐步补齐。

判断一个字段是否值得保留,可以问:它是否影响优先级、交付范围、风险判断或后续追溯?若答案都是否定的,且没有合规要求,就不应因为“以后可能有用”而长期增加填报成本。

2. 集中治理与团队自主之间的取舍

集中治理能统一语言、降低重复投入、建立组织级视图,但也可能拖慢贴近客户的一线团队。完全自主则更灵活,却容易形成字段、状态和统计口径各自为政。通常可采用“底层规则统一,执行节奏分层”:统一需求身份、关键状态和审计要求,具体评审频率与拆分粒度由团队按风险调整。

3. 先换工具与先改流程之间的取舍

如果当前主要问题是没有统一状态、责任人不清、变更不记录,换平台可能只是把混乱迁移到新系统。反过来,如果流程已经明确,却仍靠多份表格重复录入、无法关联任务和测试,工具改造才可能解决结构性障碍。

我的建议是先画出现有流程和信息流,挑出最昂贵的两个断点,再决定是改职责、改规则还是改平台。若决定更换工具,先试点一条真实端到端流程,并比较迁移与运行成本,而不是仅凭演示环境决定。

4. 追求可量化与避免指标异化之间的取舍

指标能揭示流程瓶颈,也会改变团队行为。只考核需求关闭数量,团队可能倾向于拆小条目;只看按期率,成员可能少承诺或推迟记录变更;只看评审时长,又可能牺牲问题澄清质量。

因此应组合看指标,并搭配定性复盘。建议至少同时观察需求等待时间、承诺变更比例、返工原因、验收缺陷和上线后目标达成情况。数字用于提出问题,不应在缺少背景时被直接当成个人绩效结论。

需求管理需求全流程:项目成员实操方法与一文讲清

八、落地检查清单与下一步:先跑通一条需求,再扩大流程

1. 用一周建立最小可行机制

团队不需要先写一本流程手册。可以在一周内完成一轮最小机制设计:确定需求入口、指定初步分流责任人、定义最少字段、约定评估频率,并选一条真实需求走完整个过程。试运行时重点记录哪里需要反复追问、哪里等待过长、哪些字段没人使用。

  1. 统一需求状态:至少区分新收集、待澄清、待评估、候选计划、已承诺、交付中、待验证、已完成和已关闭。
  2. 定义最小必填信息:问题、用户或影响对象、目标、证据来源、提出人和当前负责人。
  3. 设置分层评估:常规事项走轻流程,高风险事项增加依赖、安全或合规检查。
  4. 约定变更规则:范围变化必须记录原因、影响、批准人及被替换的工作。
  5. 建立闭环复盘:上线后按约定窗口回看验收结果和业务目标。

2. 用可观察信号判断流程是否变好

启动阶段不必设置很多目标值,先建立基线。统计每个阶段的等待时间、需求澄清后被关闭的比例、承诺后发生范围变化的比例、开发后返工原因,以及上线后是否完成目标验证。连续观察几个周期后,再判断瓶颈是在需求入口、决策速度、研发容量还是验收反馈。

数据口径要写清楚。例如“返工率”是按需求数还是任务数计算,“等待时间”是否扣除外部依赖,“按期交付”是以代码完成还是验收通过为准。没有统一定义的团队,即使每周都在看报表,也可能只是比较不同算法的数字。

需求管理需求全流程:项目成员实操方法与一文讲清

3. 复盘要形成下一轮行动,而不是形成更多表格

每次复盘只选少数可执行改进项,指定负责人和复查时间。例如,若多条需求因权限边界返工,就在模板或技术评审中补充权限检查;若决策等待时间长,就明确谁有权关闭低价值条目。不要一发现问题就新增一个必填字段,先确认问题来自信息缺失、责任不清还是决策机制失灵。

4. 最终判断:把“需求完成”与“问题解决”分开

需求被开发、测试和上线,只能说明交付链条走完;用户任务是否改善、业务假设是否成立,才决定这项投入是否值得。两者都要记录,但不能用前者替代后者。若结果不理想,团队应该能沿着决策记录回看:当时依据是什么、哪些假设错了、下一次如何更早发现。

需求管理的独特价值,不是让团队永远不变更,而是让每次变更都有代价意识;不是让所有人填更多信息,而是让关键决策在正确时间被看见。下一步可以从手头一条正在争论的需求开始:先写清业务问题与证据,再标出未知项、范围边界和验收方式,随后用一个迭代验证流程是否真的减少了等待、返工或目标偏差。跑通一条,再复制到更多团队,比一开始设计一套完美而无人使用的流程更可靠。

常见问题解答(FAQ)

1. 需求全流程通常包括哪些阶段?

我刚接手一个项目时,常看到需求、开发和测试各自维护一份清单,开会时才发现版本和状态对不上。我想知道一条需求从提出到交付,具体要经过哪些环节才不容易遗漏。

可按提出与收集、澄清与拆分、评审与排期、设计与开发、测试与验收、发布与复盘推进。每条需求都要有负责人、当前状态、验收标准和关联任务;阶段变更时更新记录,并明确由谁确认,避免只在聊天或会议纪要里传递。

2. 需求优先级怎么排,才能避免只听声音最大的人的?

我在排迭代时,经常遇到销售说客户很急、研发说技术风险高、运营说影响范围大,大家各有理由。我想找一套能落到实际决策里的排序方法,而不是最后靠职位或嗓门定优先级。

先统一比较维度,例如用户影响范围、业务价值、时效性、实现成本和风险,再用高、中、低等级或加权评分排序。评分不必追求精确,关键是记录依据;例如高影响、强时效且成本可控的需求优先进入评审,信息不足的先补充用户证据和预估,不要直接承诺排期。

3. 项目进行中新增或变更需求,应该怎么处理?

我遇到过需求已经开发一半,业务方又提出补充条件,团队一边担心延期,一边又怕拒绝后影响合作。我想知道变更怎样评估,才能既回应业务又控制范围。

先记录变更内容、提出人、原因和期望时间,再由产品、研发、测试共同评估对工作量、依赖、风险和现有目标的影响。评估后选择纳入当前迭代、替换同等工作量事项、排入后续版本或暂不接受,并由有决策权的人确认;确认结果同步到需求记录和计划,不能只口头调整。

4. 怎样判断一条需求已经完成并可以验收?

我做项目时碰到过开发说功能已完成,测试却认为边界情况没覆盖,业务方又按自己的理解提出新要求。我想在开工前明确什么算完成,减少交付末尾的反复争议。

需求进入开发前应写清可验证的验收条件,包括正常流程、关键异常情况、权限或数据边界以及必要的性能要求。验收时逐项对照条件并留存测试结果;若发现不符合已确认条件,作为缺陷处理,若提出的是新增范围,则按需求变更流程评估,不要混为同一类问题。

核心关键词

读者评论

李
李悦

我们团队以前也要求每条需求都填完整模板,结果小改动也要等好几天。按风险分层更实际,不过最好定期检查哪些需求被归错了,免得快速通道成了绕过评估的入口。

杨
杨宇轩

上线后看业务结果这点很重要,但实际很难给每项功能单独设指标,尤其是多项改动同时上线时。文章提到先留基线,建议再明确观察窗口和数据负责人,不然最后还是凭感觉判断。

侯
侯依诺

需求、任务和测试关联起来确实方便追溯,但前提是有人维护变更记录。我们用过类似流程,忙起来只改需求描述、不更新测试用例,链条看着完整,实际信息已经过期。

文章包含AI辅助创作:需求管理需求全流程:项目成员实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/573580
