很多企业的需求池并不缺需求,真正缺的是一条能把“业务想要什么”转成“团队可以验证、可以交付、可以复盘什么”的链路。管理者常把拆解理解成把大需求切成若干开发任务,结果任务看起来很细,目标却越来越模糊:上线后团队按期交付,业务仍然说问题没有解决。需求拆解的最佳实践,不是切得越碎越好,而是让每一层都有明确的价值、边界、验收依据和决策责任。

一、先讲结论:需求拆解不是拆任务,而是保留价值链

1. 从业务结果开始,而不是从功能清单开始

我判断需求拆解质量时,首先不看需求文档写了多少页,也不看任务被拆成多少条,而是追问一个问题:这项需求解决什么业务问题,解决到什么程度才算成功?如果提出者只能回答“客户要一个按钮”“领导说要加报表”,那目前拿到的还只是方案线索,不是可直接排期的需求。

一条完整的需求链通常包括业务目标、用户问题、需求结果、解决方案、验收条件和交付任务。管理者需要保证这些层级之间存在可追溯关系:每项工作都能指向一个可验证的结果,每个结果都能解释它为什么值得投入。如果任务无法关联到用户问题或业务目标,先不要急着估工期。

这不是要求每个需求都能立刻换算成收入。降低合规风险、减少人工差错、改善系统稳定性,都是合理目标;关键是要把“改善”写成可以观察的变化,而不是留在“提升体验”这样的愿望里。

2. 拆到可估算、可验收、可调整的最小交付单元

我更愿意把“最小交付单元”定义为:团队能够在一个短周期内完成,并且业务方可以独立判断价值是否成立的范围。它不一定是一个按钮,也不必然对应一张开发任务。某个需求若必须等六个模块全部上线,才能看出用户是否受益,那么拆分很可能没有形成有效的验证点。

例如,“建设客户自助退款能力”可以先拆为资格判断、退款申请、审核处理、原路退款、状态通知和异常兜底。它们既能按系统边界拆,也能按用户流程拆。对管理者来说,优先要找出能够最早验证核心假设的路径,而不是机械地按前端、后端、测试分工。

3. 拆解质量最终要看决策成本有没有下降

好的拆解让团队更早发现范围冲突、依赖缺失和价值不成立;不好的拆解只是把不确定性藏进更多任务里。判断是否有效,可以观察需求澄清轮次、开发中途变更、验收返工、跨团队等待和上线后使用情况。这里的数字应从企业自己的记录中计算,不能拿某个行业平均值直接当作绩效目标。

下面的数字是用于说明分析方法的情景模拟,不是行业统计。它展示一个团队如何将“做功能”改成“验证业务结果”,重点不是追求某个固定百分比,而是让拆解前后的决策条件更清晰。

需求拆解最佳实践:企业管理者需求管理最佳实践,常见问题

二、为什么需求拆解会失效:企业里的真实场景

1. 业务部门说的是结果,团队收到的却是功能

常见场景是业务负责人提出“希望月底前上线客户分层看板”。产品和研发开始讨论筛选条件、图表样式、权限控制,几轮评审后规格越来越完整,却没有人问看板最终要改变什么决策。后来才发现,销售经理真正想解决的是客户跟进优先级不清楚;看板只是他想到的一种呈现方式。

这时如果直接把看板拆为数据接口、图表组件和导出功能,拆得再细也只是把未经验证的方案做得更完整。正确动作是补问:谁会在什么场景下使用?现在如何判断优先级?错误判断造成什么成本?新方案上线后,哪种行为或指标会改变?

2. 管理层给了期限,团队误以为范围已经确定

“这个季度必须交付”只给出了时间约束,并没有自动定义业务范围。团队若为了赶期限,把所有提出的需求都塞进同一个版本,最后常见结果是核心路径被边缘功能挤占,测试时间被压缩,依赖团队在临近上线时才发现接口口径不一致。

我的处理方式是把期限、范围和风险摆在同一张决策桌面上。期限固定时,必须明确哪些结果是本次必须验证的,哪些可以后续补齐;范围固定时,必须接受交付时间或资源变化。不能同时把时间、范围、质量和资源都设为不可变。

3. 需求被切成了任务,却没有形成可工作的切片

按部门或技术层拆任务很常见:前端一组、服务端一组、数据一组、测试一组。这种拆法适合分配责任,却不一定适合验证价值。若每组任务都要等其他组完成才能联调,所谓“拆小”并没有降低交付风险,只是把等待分散到不同看板上。

我会检查每个候选切片能否在一个有意义的用户场景里闭环。如果一个切片只有代码完成、没有用户可操作的结果,也没有可观察的业务反馈,它可能是技术子任务,而不是可独立交付的需求单元。技术任务当然需要拆,但不能用技术任务的数量冒充业务进展。

4. 多团队协作时,需求边界被不同解释反复拉扯

企业级需求经常跨越产品、销售、财务、法务、数据和研发。不同团队对同一个词可能有不同定义,例如“客户已完成退款”究竟指申请通过、支付渠道受理,还是资金已经到账?若词义没有统一,拆出来的状态、接口和验收标准就会各自成立,却无法拼成同一条业务流程。

因此我会把关键术语、状态变化、系统责任和异常归属写进需求定义。特别要说明边界条件:重复提交怎么办、超时后如何恢复、部分成功怎么显示、权限不足时由谁处理。复杂度往往不在主流程,而在主流程之外的例外。

三、管理者最容易踩的五个误区

1. 把需求文档越长,等同于需求越清楚

长文档可以记录背景,但不自动带来共识。若同一段里混有目标、方案、约束和未确认假设,字数增加只会放大阅读成本。管理者应要求每项关键需求有简短的核心定义,再把细节放到对应的流程图、规则表、原型或技术说明中。

我通常会先检查五个信息:目标用户、触发场景、当前障碍、预期结果、验收方式。缺一项并非一定不能继续,但必须明确谁来补、何时补、未补时如何限制范围。将未知项标成未知,比用看似确定的文字掩盖空白更专业。

2. 把用户提出的方案直接当成用户需求

用户最了解自己遇到的不便,但不一定知道系统最佳解法。客户说“希望增加批量导入”,背后可能是重复录入,也可能是数据模板难理解、权限审批太慢,或现有接口不稳定。直接承诺某个功能,容易让团队错过更低成本的解决方式。

这并不意味着要否定用户方案。更好的做法是把原始诉求作为假设保留,追问它背后的工作目标,再比较不同解法的成本和风险。若最终仍选择批量导入,要说明它解决了哪项问题、哪些问题仍然不解决。

3. 把故事点、工时或任务数量当成价值

估算回答的是“完成大致需要多少投入”,不回答“值不值得做”。一个需求即便只需两天,也可能没有足够用户价值;一个复杂需求即使投入较大,也可能是法规或基础设施的必要工作。若管理层只按任务数量看进度,团队会自然倾向于制造更多可计数的工作。

管理者可以把价值、紧急性、置信度、成本和风险分开讨论。不要把它们压成一个看似精确的综合分数后,就假装决策已经客观化。分数的作用是暴露分歧,不是替代判断。

4. 把“先做完再说”当作降低不确定性的策略

如果核心假设尚未验证,完整交付未必比小范围试验更稳妥。尤其是用户行为、外部接口、合规解释或数据质量都不确定时,把全部范围一次性做完,会把学习推迟到成本最高的阶段。

需要先判断不确定性是否影响关键决策。若不影响,可以按常规规划;若可能改变方案方向,就优先安排低成本验证,例如人工流程试跑、原型测试、样本数据回放或受控用户试点。验证不是拖延交付,而是减少错误投入。

5. 把需求变更一律视为管理失败

变更有两类:一类是原本应当在澄清阶段发现的缺口,另一类是新证据出现后合理修正方向。两类处理方式不同。前者要复盘信息收集和评审机制;后者要评估新证据、机会成本及版本影响,不能因为怕被追责而继续执行已经失效的方案。

我建议为重要变更留下简短记录:发生了什么新情况、改变了什么假设、影响哪些交付、谁批准取舍。这样管理者既能识别可避免的返工,也不会惩罚基于证据的调整。

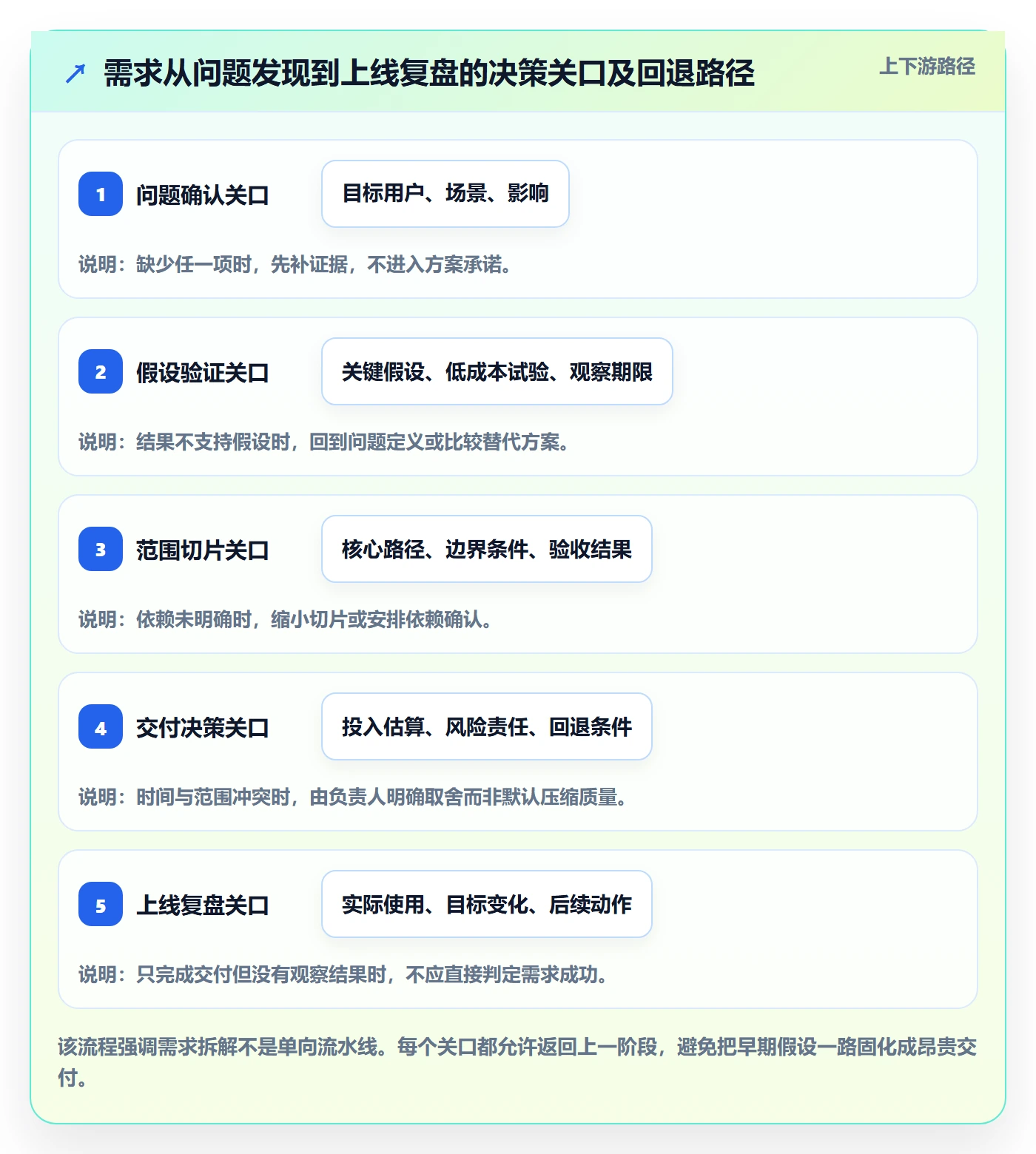

四、我使用的需求拆解判断逻辑

1. 先辨认需求处于哪个确定性阶段

同一项诉求在不同阶段需要不同动作。刚提出时,重点是理解问题;问题成立但解法未知时,重点是验证方向;方案基本确定但范围过大时,重点是切片;实现过程中出现依赖或风险时,重点是重新排布交付顺序。把所有需求都送进同一套评审流程,会让简单需求过度治理,让高风险需求准备不足。

阶段 管理者要确认的重点 适合的输出 暂缓进入下一步的信号
问题识别 用户、场景、现状和影响是否具体 问题陈述与证据清单 只有解决方案,没有受影响对象
方案探索 关键假设能否低成本验证 原型、试验或方案比较 团队把假设当成已确认事实
范围定义 核心路径、例外情况和边界是否明确 需求切片与验收条件 核心场景仍依赖多个未决决策
交付评估 依赖、投入、风险和回退条件是否可见 排序建议与交付计划 跨团队责任或上线约束不清
上线复盘 结果是否符合预期,下一步如何调整 数据复盘与后续决策 只统计是否按期完成

2. 用“为什么、谁、何时、如何验证”逐层追问

我会从业务目标向下追问四层。第一,为什么现在要做,若不做会产生什么影响?第二,谁遇到问题,频率和严重程度如何?第三,问题发生在什么流程节点,哪些输入条件会改变处理结果?第四,什么证据能够证明方案有效?这组问题的价值在于把抽象目标逐步变成范围和验收条件。

不是每个问题都需要完整的市场研究。低风险、低影响的内部改进,可以用业务记录、工单样本或少量访谈形成暂时判断;高影响、难回退的流程变更,则需要更完整的证据和责任确认。证据深度要与决策风险匹配,而不是与文档模板的篇幅匹配。

3. 按用户价值切片,再按实现依赖排布

我会先把可能的交付切片按用户流程列出来,再标注技术依赖、数据依赖、合规限制和外部系统约束。这样可以避免先按组织架构拆开,最后才发现每一段都不能独立验证。若技术依赖确实不可绕过,也要明确它是基础能力建设,不要把它包装成已经兑现的用户价值。

切片时优先考虑三种机会:最核心的用户路径、最不确定的关键假设、最可能导致返工的外部依赖。把这三者都放到最后,通常会形成“前期进展很快、临近上线突然变慢”的节奏。

4. 为每个重要需求设置退出条件

需求管理不仅要回答“达到什么条件继续”,也要回答“什么证据出现时停止或改方向”。例如试点用户持续无法完成关键操作,数据质量低于可用门槛,或外部接口成本高于业务收益,都可能触发重新评估。退出条件可以避免沉没成本不断推高投入。

退出并不一定意味着项目失败。若验证证明原假设不成立,及时停止可能是高质量决策。管理者应该把“发现错误方向的成本”纳入需求治理,而不是只奖励功能数量和上线数量。

需求拆解最佳实践:企业管理者需求管理最佳实践,常见问题

五、一个企业需求案例:把“做客户分层看板”拆成可验证结果

1. 案例边界:这是样本推演,不是客户成效承诺

下面使用一个匿名化情景推演说明方法,不代表某家企业的实际结果。假设一家有多个销售团队的企业提出“做客户分层看板”,原始诉求是按客户规模、合同状态和活跃度展示列表,并支持筛选和导出。

初步访谈发现,销售经理真正关心的是:每周有限的跟进时间应优先投入哪些客户。现状依赖个人经验,客户字段更新不一致,团队复盘时也无法判断跟进策略是否有效。因此,业务目标不应简单写成“上线看板”,而应描述成“让团队能够用一致规则识别优先跟进客户,并观察该规则是否改善跟进覆盖”。

2. 把问题拆成假设,而不是立即拆成页面

我们先列出几个待验证假设:客户活跃度能够从现有数据中可靠计算;销售人员认可统一的分层规则;优先级展示比现有列表更容易触发行动;跟进结果可以回写到系统。每项假设都要有负责人和验证方式。这样一来,团队不会误以为页面完成就等于业务问题解决。

可采用的低成本验证包括:抽取一段历史数据回放分层规则、让一组销售人员对样本客户排序、检查关键字段缺失率,并用原型观察用户能否找到下一步操作。若数据字段不足,先修数据;若规则与一线判断差异很大,先讨论策略;只有在这些基础成立后,才值得建设完整看板。

3. 以闭环切片安排交付

第一个切片可以只覆盖一个销售团队、有限客户范围和一种优先级规则,重点验证规则是否被理解和采用。第二个切片再补充异常客户提示、规则配置或团队对比。导出、复杂自定义和跨区域权限等内容,是否进入首版,要看它们是不是验证核心假设的必要条件。

这一顺序不是普遍模板。若客户数量过大,必须先解决性能与分页;若数据来源不稳定,必须先完成数据质量治理。拆解顺序应由决定价值能否被验证的约束来决定,而不是由功能看起来是否完整来决定。

4. 用观测指标区分“上线了”和“有效了”

情景推演中,我们会分开记录使用过程与业务结果。使用过程可观察目标用户访问率、筛选后采取跟进动作的比例、规则字段完整率;业务结果则观察重点客户覆盖、跟进及时性或机会推进情况。后者受到季节、团队规模和客户结构影响,不能把短期变化全部归因于看板。

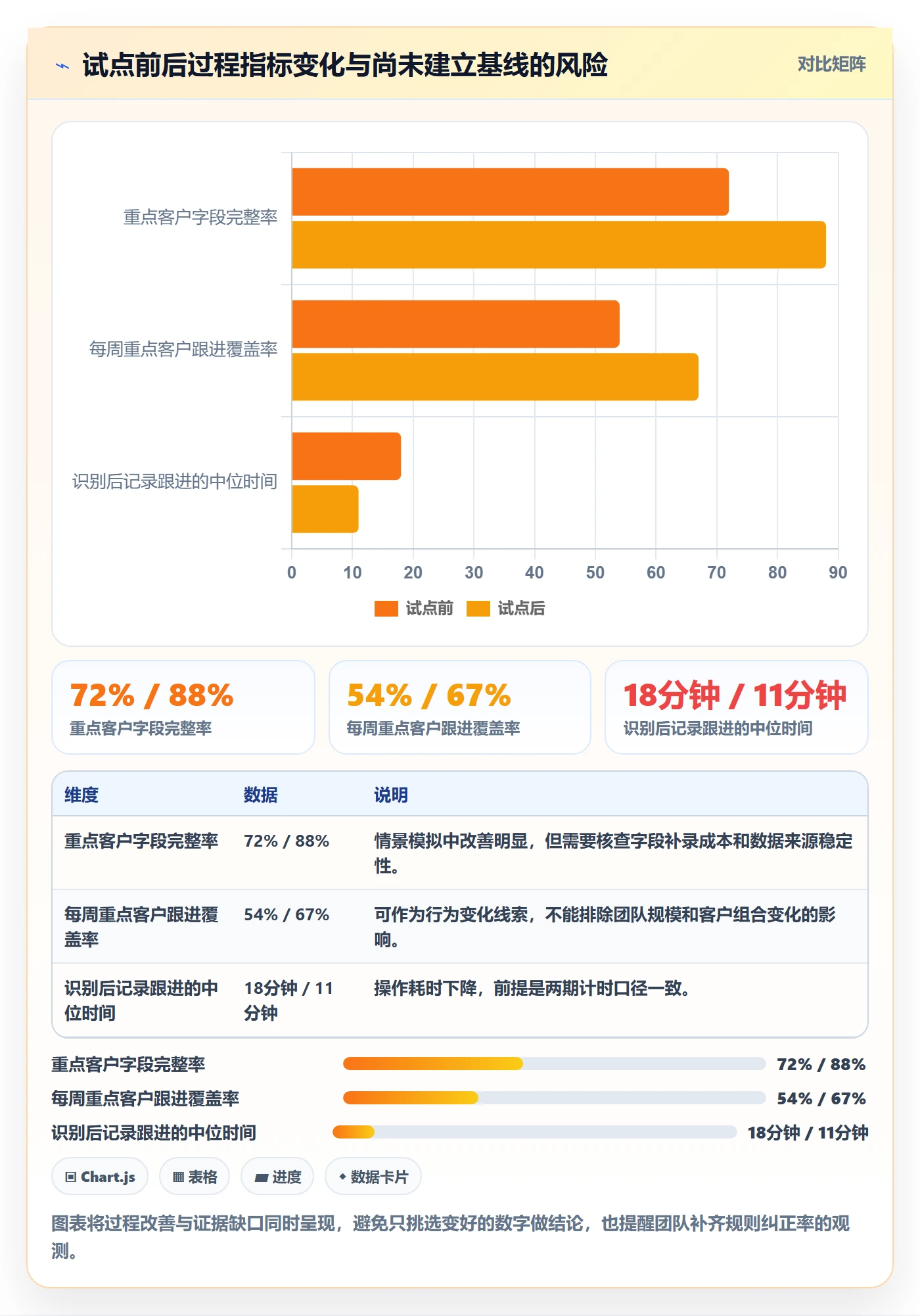

下面的数值为示意数据,只展示如何建立验证基线。正式项目应先定义样本范围、观察周期、数据口径和对照方法,再决定是否扩展。

观察项 试点前示意值 试点后示意值 解释方式
重点客户字段完整率 72% 88% 先判断数据改善是否来自补录,不能直接等同于业务收益
每周重点客户跟进覆盖率 54% 67% 需结合试点团队人数、客户规模和跟进定义解读
从列表识别到记录跟进行为的中位时间 18分钟 11分钟 用于观察操作路径是否更顺畅,需统一计时起止点
分层规则人工纠正率 未建立基线 试点记录为待采集 若纠正频繁,优先复核规则与数据,不应急于扩大范围

这类观察的重要性在于,不把某个单一指标当作成功证明。覆盖率上升但人工纠正率很高,说明规则可能不可信;操作时间变短但跟进质量下降,则需要重新看行为结果。数据应支持管理者做判断,而不是装饰上线汇报。

需求拆解最佳实践:企业管理者需求管理最佳实践,常见问题

5. 复盘时把结果转成下一步决策

试点结束后,管理者不应只问“用户喜不喜欢”,还要判断:哪些用户实际使用了,哪些没有使用,数据条件是否稳定,观察到的变化是否足以支持扩大范围。若采用率高但业务结果尚不明确,可以延长观察或调整指标;若采用率低且访谈显示工作流不匹配,应重新设计,而不是追加更多筛选功能。

从这个案例可以看出,需求拆解的关键产物不是一份更长的说明书,而是一个可逐步降低不确定性的决策序列。每一段交付都应帮助团队回答一个重要问题:问题是否真实、方案是否可用、数据是否可信、投入是否值得继续。

六、100人以上组织如何把拆解变成协作机制

1. 先统一入口字段,再按风险分流

规模扩大后,需求通常来自客户成功、销售、运营、合规和内部系统团队。若每个部门用不同模板,管理层很难比较优先级。统一入口不意味着所有需求写同样长的材料,而是至少记录提出人、业务目标、受影响角色、问题证据、期望时间、影响范围和待确认事项。

入口之后按风险分流:日常小改动走轻量评审;跨系统或涉及数据迁移的需求增加依赖分析;涉及财务、权限、个人信息或法规的需求增加专业审查;影响范围大且回退困难的需求安排试点和上线预案。治理强度应跟风险走,不能让所有团队都被同样繁重的审批拖慢。

2. 建立跨团队依赖的可见性

一项需求有多个团队参与时,不能只在需求描述里写“依赖某系统支持”。至少应明确依赖事项、责任团队、确认时间、阻塞条件和备选方案。管理者每周检查的重点不是所有事项有没有更新,而是哪些未决依赖正在威胁关键路径,以及需要谁做取舍。

如果跨团队协作经常靠会议记忆,建议把关键决策、接口口径、未决问题和责任人集中记录,并与对应需求关联。工具能改善可见性,但无法替代明确的责任机制;没有负责人和处理期限的“待确认”,仍然只是被数字化的模糊状态。

3. 让需求、开发、测试与复盘使用同一条追溯链

企业常见的信息断层是:需求文档里写目标,开发看任务,测试看用例,管理层看项目汇报,彼此无法确认是否谈的是同一个范围。追溯链应能从业务目标找到需求切片,从切片找到实现任务和测试条件,再从上线版本找到实际结果与后续决策。

工具选型时,我不会只看任务看板是否直观,而会检查大型组织真正容易出问题的地方:多项目权限、跨团队依赖、字段和流程配置、审计记录、数据导出、报表口径、迁移成本、部署方式和支持能力。若有合规或网络边界要求,私有化部署能力也应进入验证清单,而非等采购后再确认。

例如,PingCode面向中大型企业及100人以上组织提供研发项目协作能力;其产品信息中提到支持私有化部署和Jira平滑迁移。若企业考虑把它纳入候选方案,我建议先用真实项目验证迁移范围、历史数据映射、权限差异、插件替代、培训成本和回退路径。所谓国产替代是否适合,不应只看功能清单,而应看关键流程能否迁移、团队能否持续使用以及组织是否接受新的治理方式。

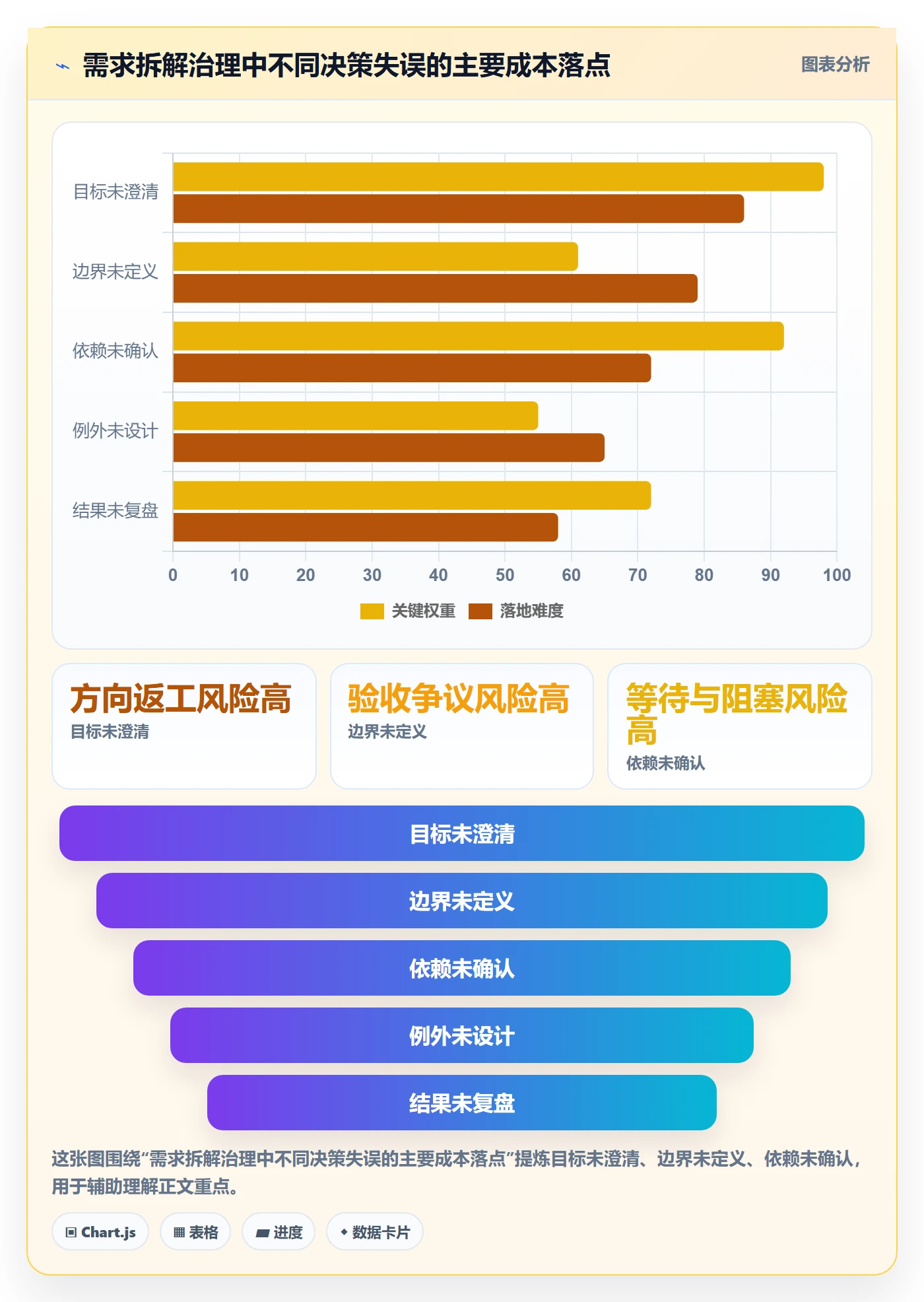

4. 用有限的治理指标识别系统性问题

不要为了管理需求而新增几十个指标。一个实用的治理看板可以关注:从提出到澄清的等待时间、进入开发前的未决事项数量、开发中范围变化次数、依赖阻塞时间、验收返工比例,以及上线后目标指标是否被观察。每个指标都要有明确口径、责任人和使用场景。

指标异常时先找流程原因。例如澄清时间变长,可能是入口信息不足,也可能是业务决策人不可用;返工增加,可能源于验收定义不清,也可能是系统测试环境不可靠。不要直接把过程指标变成绩效排名,否则团队会为了数字优化记录方式,而不是优化协作。

七、不同情况下的行动建议与取舍

1. 需求紧急,但证据不足

先判断“紧急”的来源。若涉及安全、法规、重大客户损失或持续运行风险,应优先确认必须控制的最小范围,并保留专业评审与回退措施。若只是管理层希望尽快看到结果,可以先做小范围验证或交付可撤回的版本,避免把时间压力误读为可以跳过澄清。

这类场景的取舍是:选择速度时,必须明确缩小范围、提高监控或接受阶段性不完整;不能一边要求马上交付,一边要求所有边界一次覆盖。管理者应记录被暂缓的非核心内容和重新评估时间。

2. 需求目标清楚,但方案存在争议

让争议回到可验证假设,而不是让职级决定技术或产品方案。列出候选方案的用户价值、成本、依赖、风险、可逆性和验证周期。若两种方案都可行,优先考虑能更快获得有效证据、且失败后回退成本更低的方案。

不必为了“统一意见”把所有差异抹平。可将争议拆成短期试验和长期架构决策:先验证用户行为,涉及基础能力的部分再单独评估。对影响未来扩展的决策,要区分现在必须决定的内容与可以延后的内容。

3. 需求跨多个系统,无法一次闭环

先画清端到端业务流程,标出系统所有者、数据来源、状态变化和故障处理责任。然后寻找一个能真实验证流程的最小闭环,不要把“接口开发完成”当作业务流程已跑通。若必须分阶段交付,明确阶段之间的人工补位方式、数据一致性风险和退出条件。

这种情况下,管理者要接受阶段交付可能带来的短期操作成本,但必须让人工补位有明确负责人和结束日期。否则临时方案会变成永久流程,后续没人愿意承担清理成本。

4. 资源不足,需求池远大于团队能力

先把需求分为必须履行、降低风险、改善增长或效率、探索性机会等类别,再比较预期收益、成本和延迟后果。这个分类不是为了给需求贴标签后自动排序,而是让管理层看见不同工作背后的责任与机会成本。

资源不足时,不要把所有需求都拆得更细来制造“都能做”的假象。真正的决策是明确哪些需求不做、何时再看、由谁承担影响。对于低置信度且不可逆投入较大的事项,先安排验证;对于已确认的高风险事项,优先保证必要控制。

5. 旧系统迁移或工具替换正在进行

工具替换不只是把项目和任务搬到新界面。管理者要梳理对象模型、字段、状态、权限、附件、历史记录、自动化规则、报表和团队习惯。迁移前先选取代表性项目做映射测试,确认数据完整性和业务流程连续性,再决定分批还是整体切换。

取舍时要把“保留历史”与“保持未来可维护性”分开评估。并非所有旧字段、旧状态和旧流程都值得原样继承;但影响审计、合同履约或团队追溯的历史信息,也不能因迁移麻烦而随意丢弃。应明确哪些迁移、哪些归档、哪些重建,以及发生问题时如何回退。

需求拆解最佳实践:企业管理者需求管理最佳实践,常见问题

八、落地检查清单:从一条需求开始改进

1. 需求进入评审前,确认六个问题

  • 目标是什么:这项工作希望改变哪个业务结果、用户行为或风险状态?
  • 谁受到影响:目标用户、业务角色和受影响团队是否明确?
  • 证据在哪里:问题来自数据、访谈、工单、合规要求还是管理判断?哪些仍是假设?
  • 范围到哪里为止:本次必须覆盖什么,明确暂不处理什么?
  • 如何验收:使用什么规则、数据口径或操作结果判断完成?
  • 出现什么情况要暂停:哪些风险、成本或验证结果会触发缩小范围、改方案或停止?

如果答案暂时不完整,不必把需求退回到无限期等待。可以指定补充责任人和决策期限,并限制未确认部分进入承诺范围。这样既保持流动性,也避免把模糊信息伪装成确定需求。

2. 拆解会议只解决需要共同决策的事项

会议前先共享问题背景、关键数据、候选切片和未决问题。会议中优先讨论影响价值、范围、风险和依赖的分歧;字段命名、低风险文案等可以异步确认。会议结束后记录决策、暂缓项、责任人和日期,而不是只留下“大家原则上同意”。

我会特别留意没有决策人的评审:如果所有参与者都在解释情况,却没有人能批准范围或承担业务结果,会议大概率只是在交换信息。应先补齐决策角色,或者明确会议只能提供建议,最终由谁在何时拍板。

3. 每个迭代结束后复盘拆解本身

复盘不必做成复杂审计。选择一两个代表性需求,回看最初假设、实际变更、等待原因、验收争议和上线结果。问题如果反复出现在同一环节,就调整入口、评审或责任机制;如果只是单个特殊事件,避免为了个例给全组织增加流程负担。

建议连续观察一段时间后再判断机制是否有效。短周期数据容易受到项目类型、人员变动和季节性影响。管理者可以记录口径变化,并在每次复盘中区分“流程真的变好了”与“统计方式变了”。

九、常见问题

1. 需求应该拆到多细才合适?

拆到团队能估算、能安排责任、能在短周期内验收,并且失败后能调整方向的程度即可。若一个工作项横跨多个不确定场景,通常还可以拆;若拆后每个子项都无法独立验证价值,可能只是拆成技术任务,没有形成业务切片。

2. 所有需求都需要量化收益吗?

不需要把所有需求都硬换算成收入。合规、安全、稳定性和基础能力可以用风险降低、故障恢复时间、覆盖范围、错误率或服务水平等方式评估。重要的是说明为什么投入、如何判断必要性,以及不做会承担什么后果。

3. 需求澄清是不是会拖慢交付?

无效澄清会拖慢交付,例如反复讨论不影响决策的细节;有效澄清能减少开发中途改方向、跨团队等待和验收争议。判断标准不是澄清会议开了几次,而是澄清后是否减少了关键未知项,是否让团队更早知道哪些内容可以承诺。

4. 产品、业务和研发谁负责拆需求?

拆解不是某一个岗位独自完成的工作。业务方负责解释目标与业务规则,产品或需求负责人负责整理问题、方案和验收,研发与测试负责识别实现约束、依赖和质量风险,管理者负责处理优先级、资源和跨团队冲突。责任可以分工,决策链不能断开。

5. 需求上线后指标没有改善,算拆解失败吗?

不一定。如果需求设计了合理的验证路径,结果清楚地证明假设不成立,那么团队可能完成了一次有价值的学习。真正需要复盘的是是否在上线前设定了观察方式、是否考虑外部因素、是否根据证据采取行动。只完成上线却从未验证目标,才是需求闭环最常见的缺口。

十、结语:把每次交付都变成一次更好的决策

我对需求拆解的核心判断是:不要把不确定性藏在任务列表里,要让它在投入变大之前显形。先确认问题,再验证假设;先定义可观察结果,再选择方案;先找出依赖和退出条件,再承诺范围。需求可以小步交付,也可以因新证据改变方向,但每一步都要让团队更清楚下一步为什么值得做。

如果你正在改进企业需求管理,不必先更换全部流程或工具。下一步可以从一条近期反复返工的需求开始:补齐问题证据和验收口径,画出端到端依赖,选出一个可独立验证的切片,并记录上线后的观察指标。跑完一轮后,再用实际等待、变更和验收情况判断哪里需要调整。真正成熟的需求管理,不是让每个需求都显得确定,而是让组织有能力在不确定中做出可解释、可修正的选择。

常见问题解答(FAQ)

1. 企业管理者如何判断一项需求是否值得拆解?

我经常收到“提升效率”“改善体验”这类方向性需求,但团队一讨论就发现每个人理解都不一样。我想知道在安排人力之前,怎样判断它是否已经具体到可以继续拆解。

先检查需求是否说明了目标用户、要解决的问题和预期结果;缺少其中任一项,就先补充背景和证据,不急着拆任务。可以用“谁在什么场景遇到什么问题,解决后用什么指标验证”写成一句话,例如把“提高处理效率”明确为“让一线人员将单笔审批耗时中位数从20分钟降至12分钟”。

2. 需求应该拆到多细,才方便估算和执行?

我有时把需求拆成一两周才能完成的大块,过程中很难判断进度;有时又拆成许多零碎操作,沟通成本反而上去了。我想找一个团队能稳定执行的颗粒度。

优先拆成可独立验收、能产生用户价值的结果,而不是按部门或操作步骤机械切分。对多数迭代团队,可先把单项工作控制在数天内完成;如果超过一周仍难估算,通常应继续按用户场景、业务规则或交付结果拆分,并为每一部分写清验收条件。

3. 多个部门提出相互冲突的需求时,管理者该怎么排优先级?

我遇到过销售、运营和研发都认为自己的需求最紧急,最后团队同时开工,却没有一项按期交付。我想知道如何用相对客观的依据做取舍。

先把需求放到同一套口径下比较,至少评估业务收益、影响用户范围、时效风险、实施成本和不做的后果。可用收益与紧迫性作为初筛,再结合工作量排序;高影响但证据不足的需求先做小规模验证,并明确本周期不做哪些事项及原因,避免优先级只由职位或声音大小决定。

4. 需求进入开发后发生变更,怎样判断该接受还是暂缓?

项目推进中我常收到新的政策要求、客户反馈或业务想法,全部接受会影响交付,不接受又担心错过重要问题。我想有一套既能响应变化、又能控制影响的方法。

先判断变更是否涉及合规、安全、重大业务损失或已验证的关键用户问题;若是,应评估影响并重新确认范围和交付时间。其他变更记录提出人、依据、预期收益、工作量及对现有计划的影响,放入待评审队列,在固定节奏统一排序;不要直接插入当前工作而不调整承诺。

核心关键词

读者评论

胡
胡嘉禾

我们之前按前后端拆任务,进度看着很细,业务方却要等整套功能上线才知道是否有用。现在会先找能独立验证的用户流程,跨团队协调确实多一些,但验收时争论少了。

贺
贺浩然

文中把期限、范围和质量的取舍讲得比较实在。实际项目里,管理者即使认可不能三者都固定,往往还是没人愿意明确砍范围;这种决策责任怎么落实到具体负责人,值得继续展开。

龚
龚泽宇

退出条件这个做法有参考价值,不过试点数据常受样本量和使用周期影响,短期结果不一定能说明方向对错。最好提前约定观察期限和判断依据,也注明哪些情况需要延长验证。

文章包含AI辅助创作:需求拆解最佳实践:企业管理者需求管理最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/573472
