一、先讲核心结论:评审不是审批会,而是投资决策
1. 评审要回答四个决策问题
我判断一次需求评审是否有效,不看会议开了多久,也不看纪要写了多少页,而看团队能不能回答四个问题:这件事为什么值得做?本次具体交付什么?哪些条件尚未确定?谁在什么时间前补齐这些条件?如果答案模糊,会议即使通过,也只是把不确定性转移给后续团队。
需求评审本质上是一次小型投资决策。组织拿出研发、测试、设计、运维和业务协同资源,换取预期收益。管理者需要同时看收益、成本、风险和机会成本,而不是只问“业务是不是很急”。急迫性可以解释优先级,但不能替代可行性与验收标准。
我的核心判断是:评审不是让所有人都赞成,而是让分歧显性化、让风险有责任人、让决策有边界。能够明确延期、拆分或拒绝的评审,往往比一味追求通过率更成熟。
2. 用四类结论替代“通过或不通过”
不少团队把评审结论压缩成“通过、驳回”两种,结果容易出现两种误判:信息基本齐全但有少量待确认项的需求被整体卡住;关键假设尚未验证的需求却因为业务催促被直接放行。我更建议使用四类结论,分别对应不同的管理动作。
| 评审结论 | 适用情形 | 管理动作 |
|---|---|---|
| 进入排期 | 价值、范围、验收、依赖和责任人基本明确 | 纳入候选版本,继续做工作量与资源确认 |
| 补充后复审 | 存在影响方案或验收的关键信息缺口 | 列明问题、负责人、截止时间及复审条件 |
| 拆分交付 | 需求目标合理,但范围过大或部分内容不确定 | 先交付可验证的最小闭环,剩余部分单独管理 |
| 暂缓或终止 | 收益不足、时机不合适、风险不可接受或已有替代方案 | 记录依据、触发重新评估的条件,避免隐性挂起 |
这里有一个容易被忽略的细节:“补充后复审”必须写明复审门槛。如果只写“完善需求后再看”,问题会在群聊、会议纪要和口头沟通之间漂移。明确到“补充失败场景、确认外部接口字段、由业务负责人签认验收口径”,才算形成可执行的决定。
二、为什么需求评审容易失效:真实场景里的错位
1. 业务说目标,研发听成方案
一个典型场景是业务提出“增加一个批量处理入口,减少人工操作”。业务关注的是处理效率,研发听到的却可能是“列表页加一个按钮”。如果没有继续追问批量规模、失败后的回滚方式、权限边界和操作留痕,团队可能完成了页面功能,却没有解决实际流程问题。
我会把需求讨论分成目标、行为、规则和实现四层。目标说明要改变什么业务结果;行为说明用户在什么情境下做什么;规则说明系统如何处理边界与例外;实现才讨论页面、接口和技术方案。评审一旦过早跳到实现层,会议就容易变成对局部方案的争论,而不是确认问题是否值得解决。
2. 组织规模越大,遗漏往往来自交接而非能力
在中大型组织里,一个需求可能经过业务部门、产品团队、研发团队、质量团队、信息安全、运维和外部系统负责人。每个人都理解自己负责的一段,但没有人确认跨团队交接是否闭合。比如业务默认数据由旧系统提供,研发默认接口已开放,运维却不知道新链路增加了告警和容量要求。
因此,需求评审不能只邀请“提出需求的人”和“负责开发的人”。只要需求触及数据权限、外部接口、计费规则、合规审计、上线切换或客户承诺,就应按风险邀请必要角色参与;不相关的角色则不必全部到场。参会人数不是覆盖度,关键责任是否到位才是覆盖度。
3. 评审时间被低质量输入消耗
如果参会者第一次看到需求是在会议开始时,会议就会被用于阅读材料、补背景和现场猜测。与其要求所有人“积极发言”,不如在会前把输入质量做成门槛:需求目标、用户场景、范围边界、关键规则、验收条件和依赖项至少有初稿。会前审阅不充分时,会议应缩小为澄清会,而不是假装完成了正式决策。

三、拆解常见误区:看起来严谨,实际把风险留到了后面
1. 误区一:文档越长,需求越清楚
长文档不等于高质量需求。重复背景、堆叠术语和把所有可能性都写进正文,反而会掩盖真正的决策点。我更看重一条需求能否用简洁结构讲清楚:谁遇到什么问题,当前做法有什么代价,希望发生什么变化,什么结果可以证明变化发生。
文档长度应由复杂度决定。简单配置项不需要几十页方案;涉及多角色权限、财务影响、历史数据迁移或跨系统一致性的需求,则必须充分记录规则和例外。目标不是少写,而是让每一段内容承担明确的决策或执行功能。
2. 误区二:把“业务确认”当作验收标准
“业务确认没问题”“体验更顺畅”“支持灵活配置”都难以直接验收。评审时要追问它们如何被观察:由什么角色执行什么操作,输入条件是什么,系统应产生什么结果,异常时如何提示或恢复。
如果暂时无法量化,也可以定义可复核的定性证据。例如由指定业务代表按预先列出的场景完成验收,记录场景通过情况、未通过原因和后续责任人。定性不等于随意,关键是标准在开发前约定,而不是上线后临时解释。
3. 误区三:会上达成一致,就代表风险消失
团队可能对方向达成一致,却没有验证关键假设。例如新流程依赖客户是否愿意补充资料、旧数据是否具备迁移条件、第三方系统是否能提供稳定接口。此时“大家觉得可行”并不是证据。
我会把不确定性拆为可验证假设,并确认验证成本、期限和失败后的动作。影响很大的假设应先做小规模验证或技术预研;影响有限的假设可以在交付中监测。风险不是写进文档就被管理了,只有它改变了决策、验证计划或责任分工,才算被管理。
4. 误区四:所有需求都使用同一套重流程
把每个小需求都安排完整评审,会让流程成为交付瓶颈;把高风险需求也按轻量流程处理,则会把成本留给线上故障和返工。合理做法不是统一简化或统一加码,而是按风险分级:影响范围、数据敏感度、不可逆性、跨系统依赖和客户承诺共同决定评审深度。
四、专业判断逻辑:用风险分级和决策门槛控制会议
1. 会前先判断需求属于哪一类
我通常先区分三类需求。第一类是局部、可回滚、影响面小的优化,可以异步评审,重点检查目标、验收和回滚方式。第二类是涉及多个团队或关键业务流程的需求,需要正式评审,确认依赖、边界和资源。第三类是涉及安全、合规、资金、核心数据或重大客户承诺的需求,应增加专业审查和管理层决策,不宜靠普通产品会议代替。
这不是给需求贴永久标签。同一功能在不同组织里风险可能完全不同:内部试点环境中的字段调整,和面向全体客户的权限模型变化,不能因为名称相似就套用相同流程。
| 判断维度 | 低风险信号 | 高风险信号 | 建议动作 |
|---|---|---|---|
| 影响范围 | 单一团队或少量用户 | 多部门、全体客户或关键流程 | 扩大评审角色,明确分批发布方案 |
| 可逆性 | 可快速关闭或回滚 | 影响历史数据、账务或不可逆状态 | 增加迁移演练和回退条件 |
| 依赖复杂度 | 单系统内部实现 | 外部接口、多个团队或供应方 | 要求依赖责任人和就绪时间 |
| 合规与安全 | 不处理敏感数据 | 涉及个人信息、权限或审计 | 增加安全、法务或合规审查 |
| 需求稳定性 | 目标和规则已验证 | 关键假设待验证,范围持续变化 | 先试点或拆分,暂不承诺完整交付 |

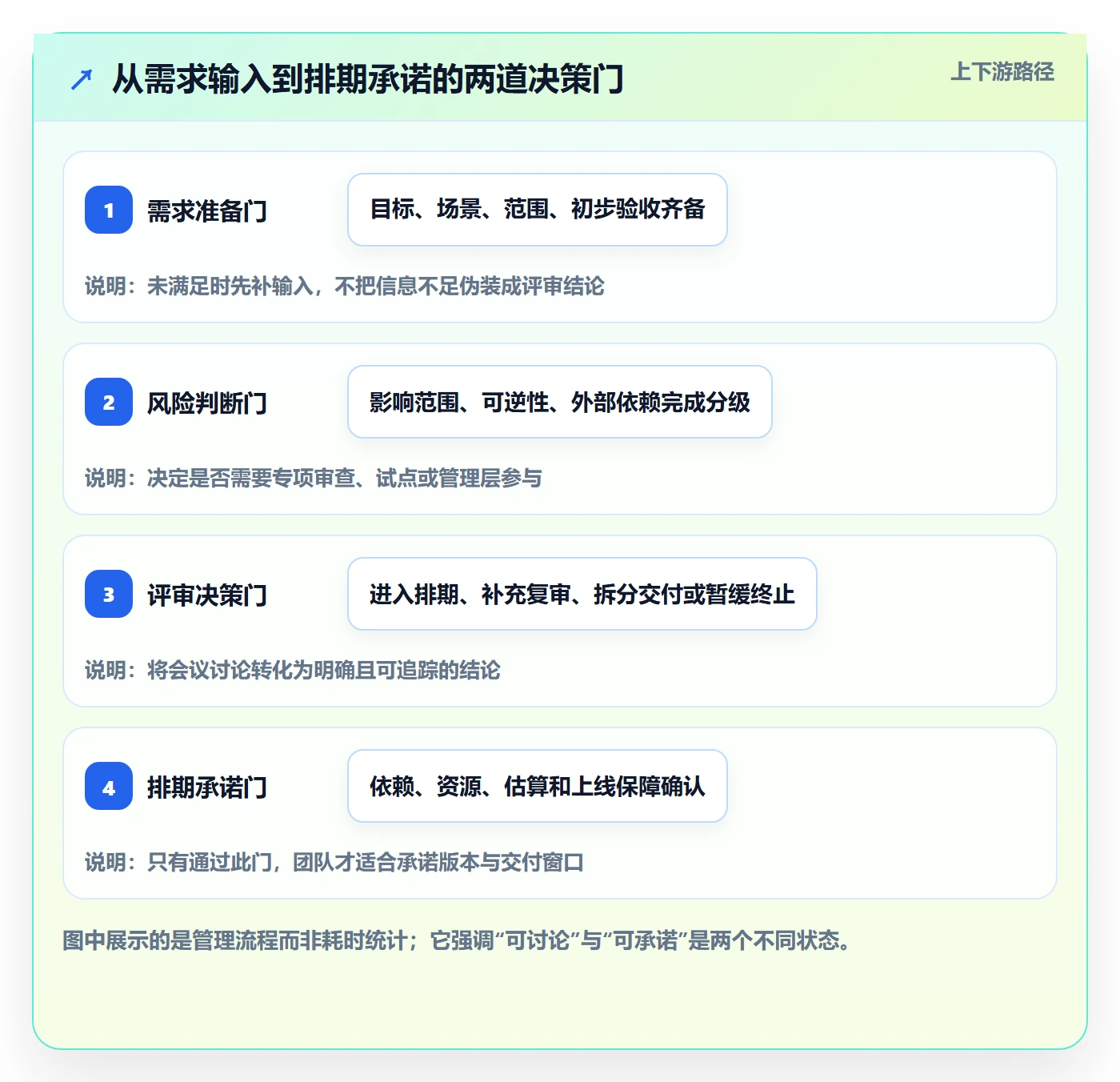

2. 用“进入评审”与“进入排期”两道门

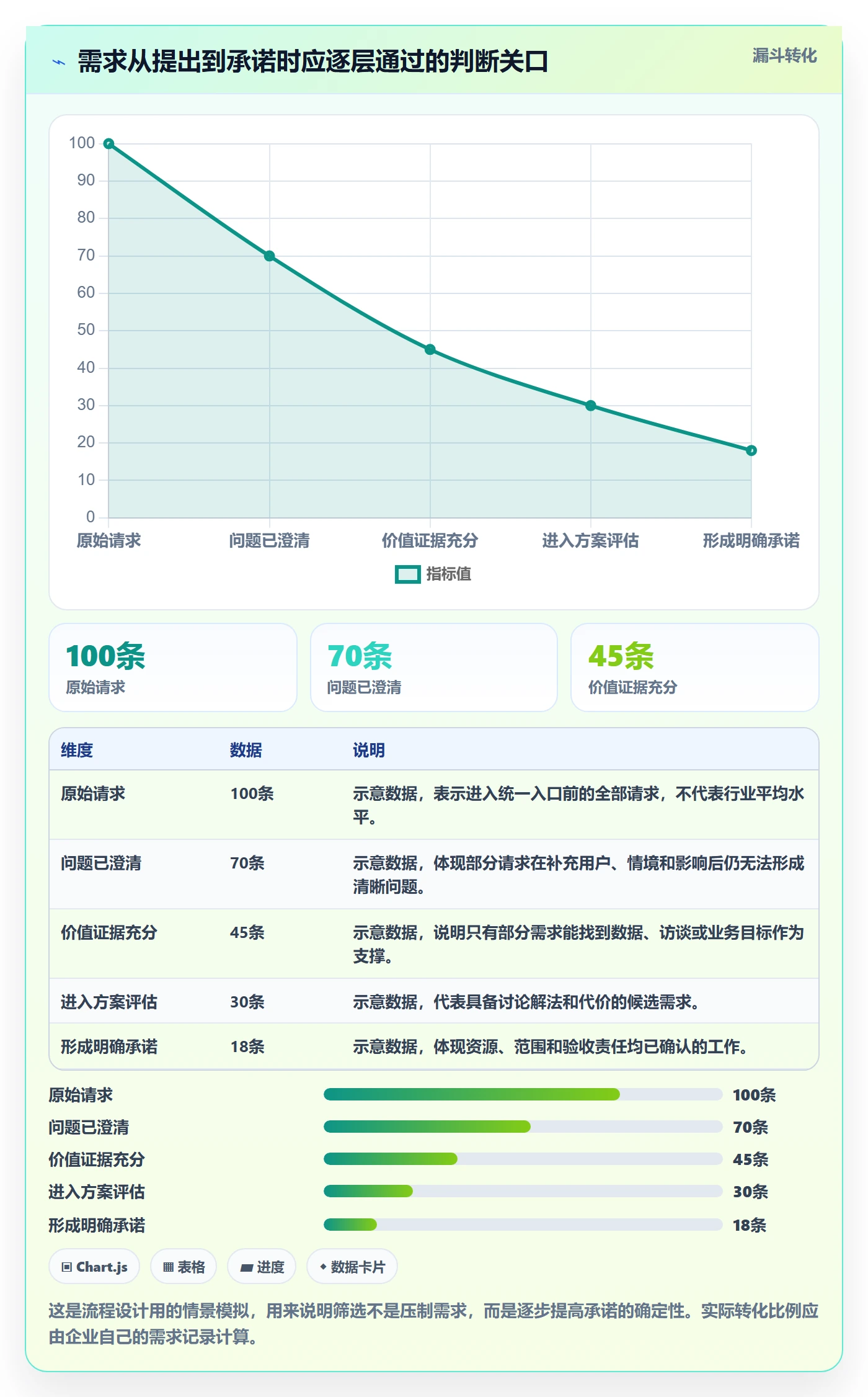

提交材料达到基本标准,才进入评审;评审结论明确且关键依赖可控,才进入排期。这两道门不能合并。否则团队会把“可以讨论”误认为“已经承诺交付”,业务也会把会议中的方向性认可当成上线日期保证。
进入评审的最低输入可以包括:业务问题、目标用户、当前流程、预期变化、范围内与范围外、关键规则、初步验收方式、已知依赖和提出人。进入排期还需补充:估算依据、资源可用性、风险应对、版本策略和必要的上线保障。材料不齐不必一概拒绝,但结论必须标注哪些事项还不能承诺。
3. 评审会按“价值,范围,风险,验收”排序
先谈价值,是为了确认团队是否在解决值得解决的问题;再谈范围,是为了约束“顺便加上”的隐性扩张;随后看风险和依赖,避免只讨论理想路径;最后落到验收,确认完成定义。若会议先从页面细节或技术实现开始,管理者可以把讨论拉回到用户问题和决策目标。

五、具体案例与数据观察:把一次模糊需求变成可决策事项
1. 案例背景:批量处理需求引发的范围争议
以下是一个经过匿名化的企业场景,数字用于示意推演,不代表某家公司公开经营数据。某业务团队提出“增加批量处理能力”,理由是员工每天需要逐条操作记录。最初的描述没有说明每天处理量、失败后的补救办法、不同角色的权限差异,也没有定义“处理成功”的标准。
如果直接按“列表增加多选和批量按钮”排期,研发或许很快能交付一个可用界面,但业务仍可能因部分失败、权限误用或重复提交而继续人工核对。评审的价值,是把抽象诉求拆成可以验证的工作假设,而不是替业务选择一个看起来最熟悉的界面方案。
2. 评审过程:从诉求句改写成验收条件
我会先追问当前工作量与主要损耗,再把目标改写为“减少重复操作时间,同时保持处理结果可核对”。接着识别关键场景:全部成功、部分失败、权限不足、重复提交、网络中断和操作撤销。评审参与者不仅包括业务、产品和研发,还要视数据影响邀请质量、运维或安全责任人。
范围上,团队可以先约定小规模试点:支持符合权限的记录批量处理,系统逐条返回结果,失败项可单独重试,并保留操作者与时间记录。复杂的跨批次撤销、自动纠错和历史数据补偿先不纳入首期,避免未经验证就把所有边界一次做满。
验收不写“操作更方便”,而是约定使用相同规模的代表性任务比较人工耗时,并验证部分失败是否能被识别、重试结果是否可追踪。下面的数字是情景模拟:假设试点前完成一批操作需约 40 分钟,试点目标是将中位耗时降至 20 分钟以内,同时保持失败记录可追溯。目标是否合理,要由实际基线和业务风险共同决定。
3. 数据观察:不要只盯开发完成率

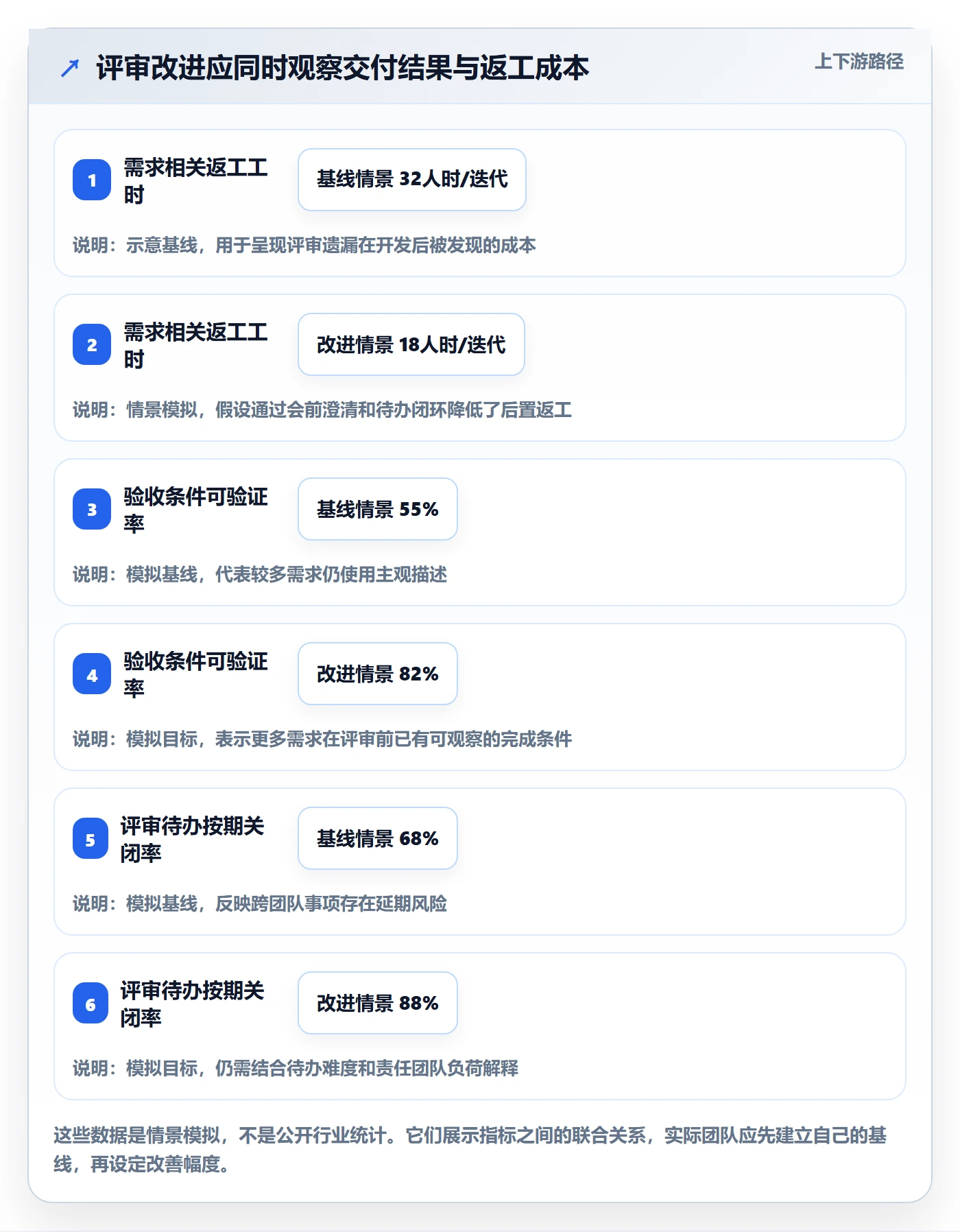

我建议把评审质量观察拆成前置、过程和结果三组。前置指标看需求材料是否一次具备关键字段;过程指标看评审问题是否按期关闭、范围是否反复变化;结果指标看上线后的返工、缺陷和业务目标是否达成。任何单一指标都容易被“优化表面”:例如缩短会议时长,可能只是把讨论推迟到了开发阶段。
| 观察阶段 | 建议指标 | 解释与使用边界 |
|---|---|---|
| 前置 | 一次评审材料齐备率 | 检查需求进入正式评审前是否具备必要信息,不宜把复杂需求的合理补充也视作流程失败 |
| 过程 | 评审后待办按期关闭率 | 判断责任和时限是否清晰;还要检查待办是否真正解决决策问题 |
| 过程 | 开发中范围变更率 | 识别需求理解偏差和外部变化,不能简单把所有变更都归咎于提出方 |
| 结果 | 上线后需求相关返工工时 | 反映评审遗漏带来的成本,需区分需求问题、实现缺陷和外部条件变化 |
| 结果 | 目标指标达成率 | 检验交付是否产生预期业务变化,避免只统计功能是否上线 |
数据应来自需求记录、缺陷系统、工时或复盘记录,并保留统计口径。例如“需求相关返工”需要团队事先约定,哪些工作属于理解偏差,哪些属于新需求,哪些属于实现质量问题。没有口径的精确数字,比粗略但可复核的数据更容易误导管理层。

4. 工具案例:系统化不等于流程自动正确
需求从提出、评审、拆分、开发、测试到发布,若分散在文档、聊天记录和多个表格里,管理者很难确认“这条需求为何进入版本、哪项风险尚未关闭、验收结论由谁确认”。采用统一的需求管理平台,价值在于把关系和状态连起来,不是因为工具本身能替团队做判断。
例如,PingCode面向中大型企业及 100 人以上组织提供研发管理能力。对于评审流程较复杂的团队,可以重点评估它是否适配本组织的需求层级、权限模型、跨团队协作和报表要求;若企业有数据控制要求,也可以核实其私有化部署方案是否满足基础设施、运维和安全条件。若计划从 Jira 迁移,应把字段映射、历史记录、权限、工作流和链接关系列入迁移验证,不能只比较功能清单。
“平滑迁移”与“国产替代”不应被当成一句口号。是否适合替代,要以试点结果为准:关键流程能否复现,历史数据是否完整,用户是否能完成核心任务,管理报表是否满足审计和经营需要,运维团队能否承担部署与升级。先选一个真实业务域做小范围验证,比一次性全量切换更能暴露差异。
我通常建议验证一条完整链路:从需求提出和评审结论开始,关联迭代计划、任务、缺陷、测试结果和发布记录,再抽查一条需求是否能回溯到原始决策。工具评估阶段不必先追求复杂仪表盘,先验证关键关系是否可信、变更是否留痕、责任是否可查。
六、不同情况下的行动建议:把流程做成能运行的日常机制
1. 需求量小、团队紧凑:轻量异步优先
如果团队人数少、依赖关系简单、需求风险低,可以采用异步预审加短会的方式。提交者先补齐目标、范围和验收草案;评审者在约定时间内标注问题;只有存在实质分歧的事项才开会讨论。这样做的关键不是减少沟通,而是把会议留给需要共同决策的问题。
轻量流程仍应保留结论、责任人、截止时间和验收依据。团队规模小不代表信息可以只存在某个人脑中;人员轮换、并行需求增加后,口头约定会迅速变成交接风险。
2. 多团队协同:设置需求负责人和依赖负责人
当需求跨多个团队时,至少要有一个需求负责人对问题定义和决策记录负责,同时为每项关键依赖指定明确负责人。依赖项不能只写“需要平台支持”,而应写清要提供什么、何时需要、验收依据是什么、延迟时采取什么替代方案。
跨团队评审中,管理者要特别警惕“大家都同意,但没人承诺”。如果某项依赖还没有确认,可以把需求保留为候选,或先安排不依赖该条件的部分;不要把未经确认的外部条件偷偷转换成研发团队的交付承诺。
3. 需求高度不确定:先验证,再承诺完整方案
当用户问题真实存在,但解决方式、使用频率或技术可行性不确定时,完整需求文档并不能消除不确定性。可以选择访谈、原型、技术验证、有限试点或人工模拟。评审的任务是决定最便宜且足以改变判断的验证方式,而不是要求团队一次性承诺完整功能。
验证计划应明确假设、样本、观察指标和停止条件。例如试点后若目标用户实际使用率低于约定门槛,团队需要重新审视问题定义,而不是把低采用率简单解释为“推广不够”。门槛应根据业务特点设定,不能从其他项目照搬。
4. 高风险需求:把专业审查前置
涉及敏感数据、权限变化、资金流转、监管要求或大范围客户影响时,安全、合规、财务、运维等角色需要在方案定型前参与。等开发结束才邀请专业团队验收,往往会发现设计已难以低成本调整。
高风险评审还要讨论发布策略、监控信号、回滚条件和事故响应人。上线并不是评审链路的终点;如果团队没有办法识别异常、停止扩散和恢复服务,就不能仅凭功能测试通过认定方案已准备好。
七、不同情况下的取舍:速度、完整度与组织成本怎么平衡
1. 不是每个问题都值得开会
会议适合处理需要即时澄清、多人共同权衡或存在实质分歧的事项;信息确认、文档校对和状态更新更适合异步完成。若会议只是逐字读需求文档,成本很高,结论却没有增量。
但异步也有边界。如果关键角色无法在文字中形成共同理解,或不同方案会产生明显资源与风险差异,就应安排决策会议。选择形式时,我会比较“同步协调成本”和“错误决策的后续成本”,而不把会议数量当作效率指标。
2. 不要为了追求完整而推迟有价值的试点
需求仍有部分未知,不代表永远不能开始。只要未知项可以隔离,失败可控,试点结果能帮助团队做下一步决策,就可以采用小范围交付。反过来,如果未知项影响权限、安全、核心数据正确性或不可逆操作,试点也不能成为绕过必要审查的借口。
判断是否拆分,可以问三个问题:拆出的第一阶段是否能独立验证价值?是否会制造重复建设或迁移负担?失败后是否容易停止并恢复?如果第一阶段只有界面、没有可验证的业务闭环,拆分未必能减少风险。
3. 指标应服务改进,而不是制造排名
评审质量指标适合用于发现流程瓶颈,不适合直接用于团队或个人排名。若管理者只奖励短周期、低变更,团队可能压制合理探索,或把变更重新分类;若只奖励需求通过数量,评审就会变成扩大承诺的工具。
更有用的做法是按需求类型、风险等级和变更原因分组看趋势。比如返工增加,是因为输入质量下降、依赖延误、验收标准不清,还是业务环境改变?只有找到可行动的原因,指标才具有管理价值。
4. 要不要上工具,取决于协作复杂度
团队人数少、流程稳定、审计要求低时,结构清晰的文档和轻量看板可能足够。需求数量增加、跨部门依赖变多、多个版本并行或需要完整审计追踪时,工具化的收益会更明显。工具选型要计算的不只是采购成本,还包括配置、迁移、培训、权限治理、运维和持续改进成本。
如果正在从旧系统迁移,建议先盘点关键对象和关系,再选择一条代表性业务链做验证。检查字段、状态、历史评论、附件、权限、链接和报表是否保真;对无法一一映射的流程,提前决定保留、转换还是归档。迁移成功不是数据“导进去了”,而是团队能继续完成工作并可靠追溯历史决策。
八、把评审变成持续改进:下一步怎么做
1. 用一张清单开始,而不是先造一套大制度
如果当前评审质量不稳定,我建议先做四周观察,不必立刻重构全部流程。选取一批真实需求,记录提交时缺少什么、会议讨论了什么、会后待办是否关闭、开发中发生哪些重要变更、上线后目标是否达成。这样可以知道问题究竟在输入、决策、协作还是反馈。
随后挑最常见的两类问题改善。例如如果验收标准总是后补,就提供场景化验收模板;如果跨团队依赖反复延期,就建立依赖责任人与确认时点;如果会议被背景介绍占满,就增加会前异步审阅。一次改一两个机制,观察后再扩展,通常比一次性制定复杂制度更容易落地。
2. 建立评审记录的最小闭环
每次正式评审至少留下需求目标、决策结论、范围边界、待确认事项、责任人与期限、风险及处理方式、验收依据。记录不必追求会议逐字稿,重点是让未来的执行者知道当时为什么这么决定,以及什么条件变化后需要重新评估。
如果结论涉及“先做试点”或“暂缓”,还要记录复查时间和触发条件。否则试点可能无限延长,暂缓需求也可能一直占据团队注意力。管理者应定期清理没有负责人、没有时间节点、也没有重新评估条件的需求。
3. 让上线结果回到需求判断中
需求上线后,团队要回看当初设定的目标和假设。不是每个功能都需要大型复盘,但对于高风险、资源投入大或目标未达成的需求,应核对实际使用、异常、返工和业务结果。若上线后没有任何反馈机制,团队就无法知道评审时的判断是否准确。

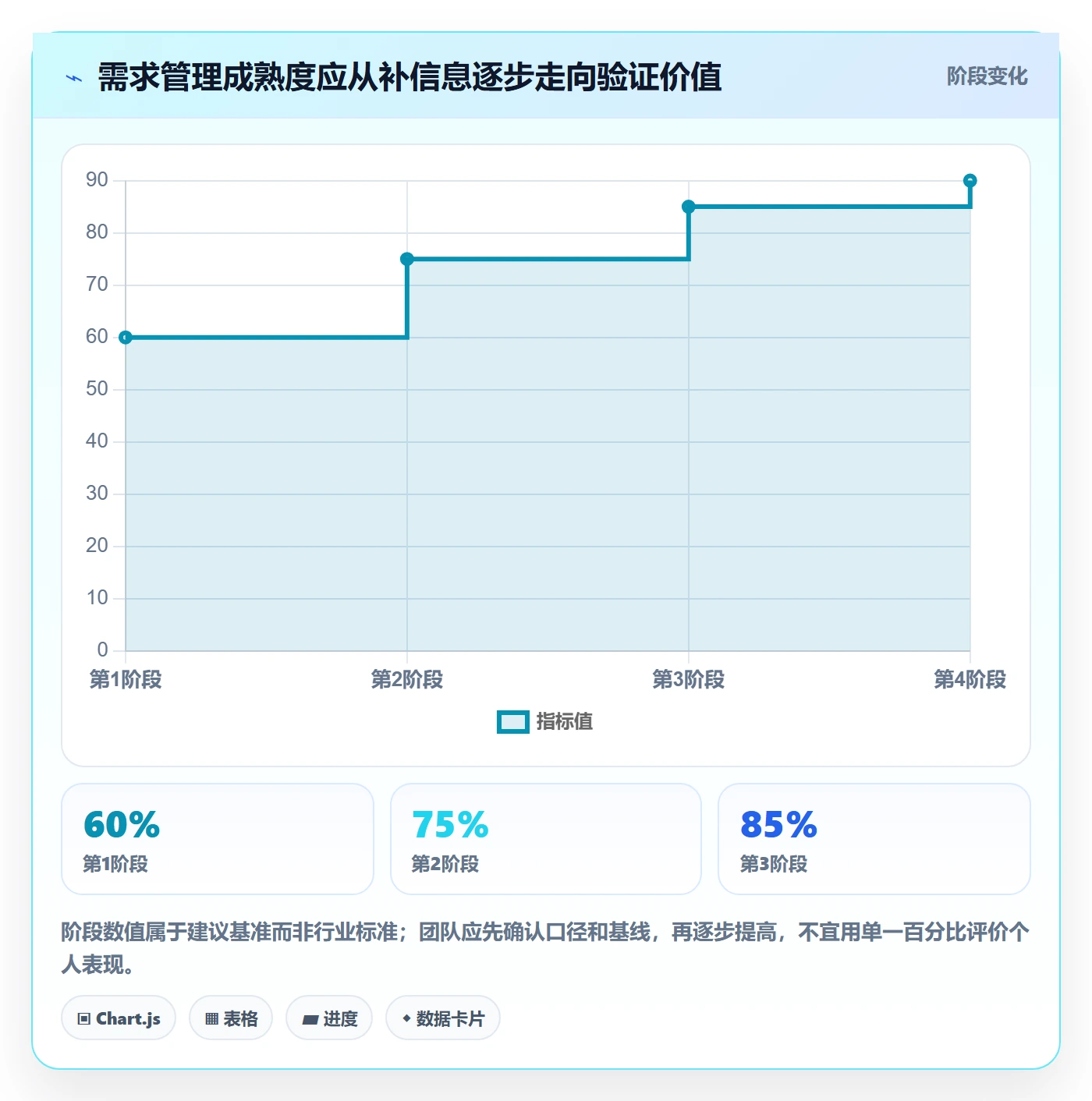

复盘重点不在追责,而在修正下一次决策:哪种需求材料最容易遗漏边界?哪类依赖需要更早拉人?哪些验收条件无法稳定执行?哪些指标并不能代表业务价值?评审成熟度不是表格越来越多,而是组织越来越早识别关键不确定性。

九、结语:高质量评审的标志,是更早做出清醒决定
需求评审最有价值的产出,不是“所有需求都能顺利通过”,而是组织更早知道哪些值得投入、哪些还缺证据、哪些需要拆分、哪些应当停止。评审越成熟,越能把争议从开发后期、上线事故和客户投诉,提前移到成本更低的决策阶段。
管理者可以从下一场评审开始做三件事:会前检查目标、范围和验收输入;会上明确风险、依赖与结论类型;会后追踪责任人和复盘结果。先选一条真实需求跑通闭环,再用数据调整流程。不要追求一次会议消灭所有不确定性;要建立机制,让关键不确定性有证据、有负责人、有期限,也有退出条件。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:需求管理需求评审全流程:企业管理者最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/573445
读者评论
我们目前也把“通过”拆成排期、补充复审和拆分交付,最大的变化是会后待办有了负责人和期限。不过待办按期关闭率还不足以说明问题解决了,最好再看复审时是否真的补齐验收口径。
批量处理这个例子比较贴近实际。部分失败、重复提交和权限不足确实比按钮放在哪里更容易造成后续返工;我会想再补一个并发操作场景,避免多人同时处理时结果不一致。
风险分级有用,但“高风险”的判断如果全靠主持人经验,团队之间可能尺度不一。可以定期用实际返工和线上问题回看分级规则,再调整哪些需求需要专项审查。
