需求收集看起来是“把意见记下来”,真正的管理难题却是:哪些意见值得进入路线图,哪些需求应继续验证,哪些只是局部诉求?如果管理者只看需求总数、按时交付率和完成率,往往会得到一张漂亮但无法指导决策的报表。有效的需求管理,要把输入质量、决策过程、交付结果和业务收益连成一条证据链;关键指标也不是越多越好,而是能否解释需求为何被接受、延迟、拆分或拒绝。
一、先讲核心结论:需求管理指标要服务决策,而不是装饰报表
1. 需求收集不是“收得越多越好”
我判断一个需求管理流程是否有效,不先看系统里有多少条记录,而是看管理者能不能在关键节点回答四个问题:需求来自谁、对应什么问题、依据什么排序、上线后如何验证。缺少其中任何一项,需求数量增长都可能只是噪声增长。
需求管理的目标不是让所有人都能提交意见,而是让组织以可追溯、可比较、可复盘的方式,把有限资源投入到更重要的问题上。因此,收集量是输入规模,不是管理成果;交付量是产出,不是业务价值;按期率是履约表现,也不能单独证明做对了事。
2. 建议把指标分成四层
我通常将指标拆成输入质量、决策效率、交付可控性和结果验证四层。四层之间有先后关系:入口信息不完整,会拖慢评审;决策口径不稳定,会导致优先级频繁变化;范围变化没有记录,会扭曲交付数据;上线后不回看,则无法知道需求是否解决了原问题。
| 指标层 | 管理者要回答的问题 | 代表性指标 | 适合采取的动作 |
|---|---|---|---|
| 输入质量 | 提交内容是否足以支持判断? | 需求信息完整率、重复需求率、问题描述合格率 | 改模板、补上下文、合并重复项 |
| 决策效率 | 需求能否及时得到明确结论? | 首次响应时长、评审等待时长、需求决策周期 | 设置责任人、评审时限和升级规则 |
| 交付可控性 | 已承诺的范围和时间是否稳定? | 计划变更率、需求吞吐量、交付周期 | 控制在制需求、记录变更原因 |
| 结果验证 | 需求上线后是否产生预期效果? | 目标指标达成率、采用率、问题复发率 | 设基线、指定验证人、安排回看 |
核心原则是每项指标都要有决策用途、计算口径和责任人。如果某个数字连续三个月变化,却没有引发任何讨论或行动,它大概率不是当前阶段的关键指标。
3. 先建立指标树,再挑看板数字
管理者可以从组织目标往下拆:例如“提高客户续约”可能关联关键流程成功率、功能采用率和客户问题关闭时长;再往下才是具体需求的优先级、等待时间和交付结果。这样设计,团队不会因为“能统计”就把所有字段都塞进管理仪表盘。
需求管理指标更适合用于发现系统性问题,而不适合简单给个人排名。一个团队需求决策变慢,可能是业务目标冲突、评审人缺席、依赖团队排期拥堵,也可能是入口材料差。把这些情境压成单一绩效分数,通常会诱导团队挑容易完成的需求,而不是解决重要问题。

二、背景和真实场景:为什么需求堆积不等于组织更懂客户
1. 多入口会制造“看似繁荣”的需求池
在中大型组织里,需求往往从客户会议、销售群、客服工单、内部访谈、产品反馈、运营活动和管理层会议同时进入。入口多本身不是问题,真正的风险是这些渠道采用不同的表达方式:客户说“导出很慢”,销售说“客户要报表”,客服说“导出失败”,产品团队则可能登记成“优化导出模块”。它们可能指向同一问题,也可能是几个完全不同的场景。
如果没有统一的需求对象和关联关系,同一问题会以多条记录反复出现;管理者看到的是需求池快速膨胀,团队承担的却是反复澄清、重复评审和优先级争论。需求去重不能只比较标题相似度,还要比较用户类型、任务目标、使用条件、影响范围和现有替代办法。
2. 需求描述常混合问题、方案和承诺
一条常见的低质量需求会写成:“给重点客户增加自定义报表,月底前上线。”这句话把客户身份、解决方案、交付时间和承诺放在一起,却没有回答客户目前要完成什么工作、遇到了什么阻碍、影响有多大,以及有没有低成本替代方案。
我建议先区分四种信息:观察到的事实、用户遇到的问题、对问题原因的假设、建议的解决方案。它们不能互相替代。例如,“客户每周需要手动整理三份报表”是可核实的工作事实;“操作耗时太长”是问题判断;“因此续约风险上升”是需要验证的业务假设;“增加自定义报表”只是一个可能方案。
3. 需求流程要能容纳不确定性
管理者常希望提交时就得到完整商业论证,但一线团队可能尚未取得足够信息。此时,把需求直接判为不合格或强行排期都不理想。更有效的做法是设置不同成熟度状态,例如“待补充”“待验证”“待评审”“已承诺”“暂缓”和“已关闭”,让不确定性可以被明确记录,而不是藏在口头沟通里。
这类流程设计与需求工程的基本思想一致:需求需要被获取、分析、记录、验证和管理,而不是一次性收集后就视为稳定。ISO/IEC/IEEE 29148:2018 是系统与软件生命周期中的需求工程标准之一,可作为组织设计需求定义、记录和管理实践时的参考;它并不替企业规定唯一的审批模板或绩效阈值。
4. 先统一定义,再比较不同团队
如果一个团队把“评审通过”定义为进入待开发池,另一个团队把它定义为已经承诺交付,两边的通过率就不能直接比较。同样,周期的起点可以是提交时间、首次响应时间或信息补齐时间;周期终点可以是决策时间、上线时间或验证完成时间。口径不同,数字再精确也不能得出可靠的横向结论。
因此,在统计前应先写清楚记录对象、状态定义、起止时间、排除规则和责任角色。对跨团队分析,建议先统一口径,再进行对标;若组织成熟度、依赖复杂度和需求类型差异很大,应分层呈现,而不是用一个平均值排名。
三、常见误区:数字看上去合理,管理动作却可能做反
1. 用需求总量衡量需求管理能力
总量上涨可能意味着业务触点增加、产品扩张,也可能意味着重复提交变多、需求边界失控或入口治理失效。总量适合用来判断工作负载和资源需求,不适合单独代表团队发现客户问题的能力。
我会把总量拆成来源、类型、重复情况和成熟度。例如,新客反馈增长但重复率稳定,可能是覆盖面扩大;内部提案增长而有效评审率下降,则可能是渠道开放后缺少问题澄清。数字本身只描述变化,必须结合结构和背景才能解释变化。
2. 用按期交付率替代价值判断
按期率回答的是承诺是否兑现,不回答承诺本身是否正确。一个团队可以按期交付一批低影响需求,同时错过关键客户流程的修复窗口。反过来,团队因新证据及时调整范围,按期率短期下降,也不一定代表管理失控。
建议同时观察计划变更原因、范围变更频次、目标达成情况和未交付影响。只在范围、依赖和资源条件相对稳定的场景下,按期率才适合作为较强的执行指标;遇到探索型项目,应增加假设验证速度和阶段性学习,而非只看承诺日期。
3. 把平均周期当成真实体验
平均决策周期容易被少数长期搁置需求拉高,也会掩盖大量需求很快处理、少数需求严重超时的情况。若组织只看平均值,管理者可能无法发现“等待超过一个月的需求集中在某个评审人或某类依赖”这样的具体问题。
周期分析至少应补充中位数、较高分位数和超时比例,并按需求类型、来源和流程阶段分组。对于需求等待时间,分位数常比平均数更能揭示尾部体验;不过高分位数也要结合样本量阅读,不能在样本很少时把一个极端案例当作稳定规律。
4. 追求高评审通过率
通过率高不必然是好事。如果评审门槛低,更多需求进入计划,之后可能带来排期拥堵和范围膨胀;如果评审门槛极高,团队也可能错失探索机会。通过率的价值在于揭示入口质量、筛选标准和团队承载能力之间的关系,而不是追求某个普适目标值。
我更关注“被拒绝或暂缓的需求是否有清晰理由”“补充证据后能否重新评审”“通过需求中有多少按预期完成验证”。如果团队说不清拒绝原因,问题在决策透明度;如果大量通过项长期不交付,问题可能在承诺机制和资源分配。
5. 把优先级分数当成自动决策
打分公式能让讨论更结构化,但不能替代判断。影响人数、客户价值、战略一致性、紧急程度和实施成本常由不同角色估算,若没有定义量尺,同一个“高”在销售、产品和技术团队中可能不是同一个意思。
建议把分数视为排序线索,而不是批准结果。对重大需求,记录评分依据、关键假设、反对意见和最终取舍;对小型需求,可用轻量分级。权重和阈值应定期回看,防止团队为提高分数而夸大客户影响或低估实现成本。
四、专业判断逻辑:从流程节点反推哪些指标值得看
1. 先把收集流程定义为可追踪的状态链
一个适用于多数组织的基础流程可以是:提交、初筛、补充信息、澄清验证、价值评审、优先级排序、计划承诺、交付、上线验证、关闭或复盘。并不是每条需求都要经过同样深度的分析,但每条需求都应该有状态、有负责人、有下一步和可追溯的决定。
- 提交:记录提出者、来源、目标用户、使用场景和问题描述。
- 初筛:检查重复项、明显不在范围内的事项和紧急风险。
- 补充与验证:确认事实、影响、频率、现有替代办法和证据质量。
- 评审与排序:比较战略匹配度、影响、紧迫性、成本、风险和依赖。
- 计划与交付:明确范围、责任人、验收条件和变更记录。
- 上线与验证:对照基线和目标观察结果,并决定继续、调整或关闭。
流程状态不应无限细分。状态过少会看不出阻塞在哪一步,状态过多则增加维护成本,团队会绕开系统改用聊天记录。通常先从能区分“等谁、等什么、下一步是什么”的状态开始,再根据实际瓶颈调整。
2. 让需求记录包含最少但足够的决策信息
需求模板的目标不是让每个人写长篇报告,而是让评审人不必从多个群聊和会议纪要里拼凑背景。对于常规需求,我建议至少记录问题、目标用户、发生场景、影响范围、证据来源、预期结果、紧急原因、建议方案、依赖和提出者。
| 字段 | 最低合格描述 | 常见无效写法 |
|---|---|---|
| 问题与场景 | 谁在什么情况下无法完成什么任务 | “体验不好”“客户急需” |
| 影响证据 | 频次、用户数量、业务影响或具体案例 | “影响很大”,但没有样本和口径 |
| 预期结果 | 可观察的行为变化或业务指标变化 | “功能上线”“页面更美观” |
| 紧急依据 | 截止时间、外部约束及错过的代价 | “本周必须做”,没有原因 |
| 验收与验证 | 上线后由谁、在何时、用什么口径回看 | “上线后观察一下” |
模板应允许“未知”被诚实填写,并要求说明如何补证。强制每个提出者在早期提供完整收益预测,容易产生伪精确数据;更稳妥的做法是按需求成熟度设定证据要求,探索阶段允许假设,进入资源承诺时再补足关键依据。
3. 指标要区分效率、质量和结果
效率指标常见的是首次响应时长、决策周期和等待时长;质量指标包括信息完整率、重复率、验收条件完备率和决策记录完整率;结果指标则关注采用率、目标达成率、问题复发率及相关业务变化。三类指标不能互相替代。
例如,首次响应很快但评审质量差,需求仍会反复退回;需求交付周期较短但使用率低,可能意味着团队优先做了容易完成的事项;目标达成率上升但同期产品定价或营销策略也变化,则需要谨慎判断需求贡献。好的看板应同时显示指标和解释边界。
4. 把周期拆成等待和处理,而不是只看总时长
一个需求从提交到决定用了二十天,不代表团队实际投入了二十天。可能两天用于澄清,剩余时间都在等待评审会、客户补充或跨部门确认。把总周期拆成主动处理时间、等待时间和退回补充时间,才知道应该优化流程、补资源还是改善输入质量。
时间口径也要明确暂停规则。例如,等待外部客户补充信息时是否暂停内部决策时钟,应按管理目的决定。若暂停,仍应单独统计外部等待;否则容易把组织等待成本隐藏起来。不存在适用于所有场景的唯一算法,重要的是同一看板长期保持一致,并公开解释。
5. 采用组合指标,防止单一数字被“优化坏”
每个核心目标至少搭配一个护栏指标。缩短决策时间时,观察决策记录完整率和后续返工率;提升吞吐量时,观察在制需求数量和上线验证完成率;提升按期率时,观察计划变更率和未完成需求的业务影响。
例如,管理者若要求团队把评审周期压缩一半,却不看退回率和上线结果,团队可能通过快速拒绝模糊需求来达标。指标设计时要预先问一句:团队为了让这个数字变好,最容易采取什么不希望发生的行为?这类副作用应由护栏指标及时发现。

6. 让公式可复算,避免“看板数字各说各话”
以需求信息完整率为例,至少要规定哪些字段属于必填、按需求还是按提交批次统计、重复需求是否纳入分母、需求补充后是否回溯更新。没有这些定义,一个团队可以把“写了标题”算完整,另一个团队却要求有用户场景和验收标准,结果自然不可比。
常用公式可以写成可复算的口径说明,例如:
需求信息完整率 = 通过必填字段校验的有效需求数 ÷ 纳入统计的有效需求总数
需求决策周期 = 决策时间 – 统一定义的起算时间
需求重复率 = 被确认合并的重复需求数 ÷ 纳入去重判断的需求总数
目标达成率 = 达到预先约定目标的已验证需求数 ÷ 完成验证的需求总数
公式只是起点,还应说明统计周期、时区、无效记录处理方式、状态变更规则以及小样本提示。若目标达成率的分母只统计已验证需求,尚未验证的项目必须单列,否则团队可能通过延迟验证来回避未达标结果。
五、案例与数据观察:一组模拟样本如何暴露流程中的真问题
1. 案例边界:模拟数据用于演示诊断方法
下面是一家拥有约三百名员工的软件服务企业的情景模拟,不代表公开客户案例,也不代表行业平均值。团队在一个季度收到两百条需求,来源包括客户成功、销售、客服和内部团队。模拟数据的价值在于演示如何从指标变化推导管理动作,而不是提供可直接照搬的基准线。
团队最初关注每季度交付了多少条需求,后来发现需求池持续增长,管理者却说不清哪些问题反复出现、哪些需求长期等待、哪些上线结果被验证。于是他们把记录链条补全,并在一个季度后对入口质量、决策等待、计划变更和验证结果进行分层观察。

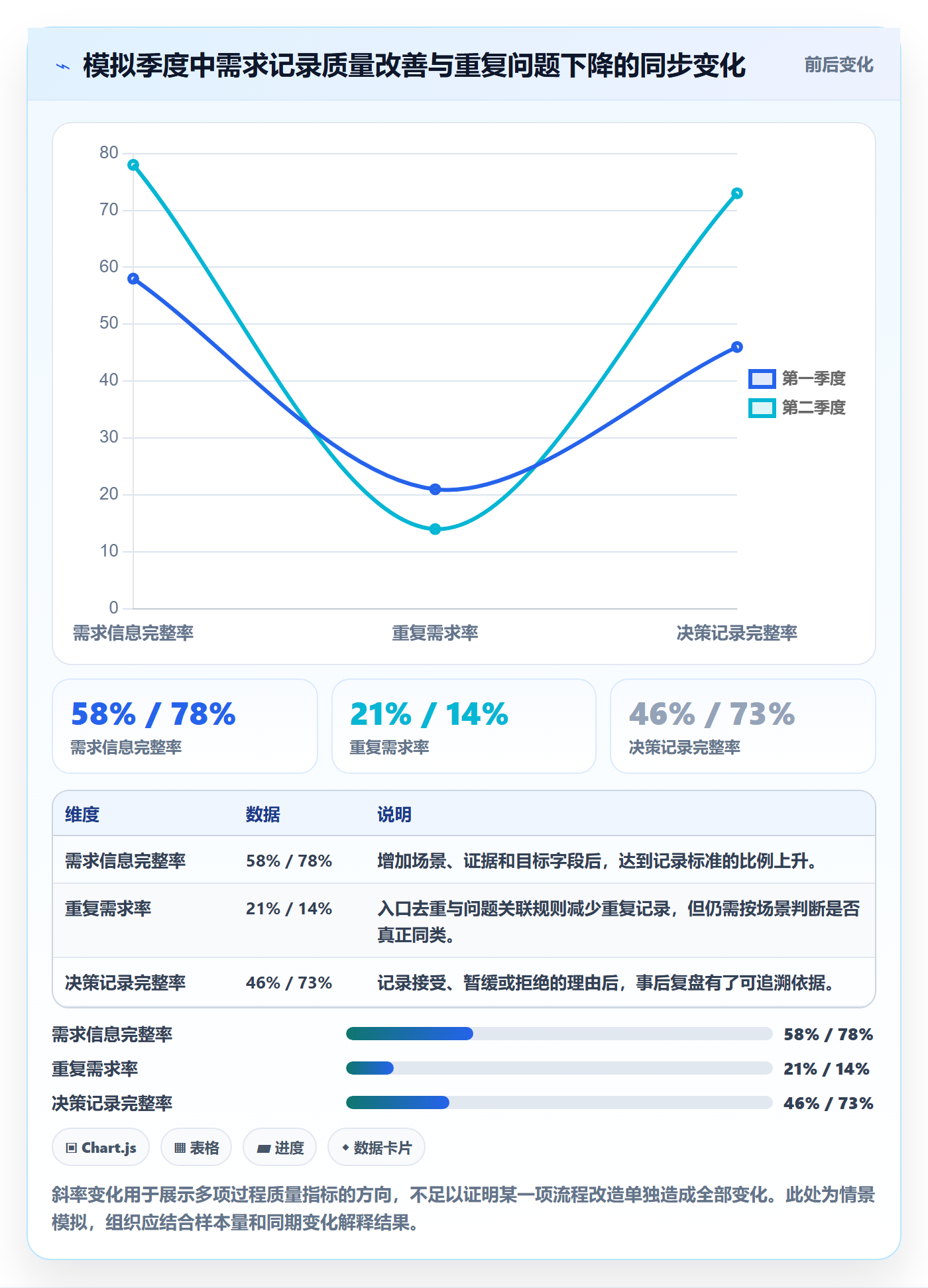

2. 入口分析:完整率提升,不代表重复问题已解决
模拟数据显示,需求信息完整率从58%提高到78%,同时重复需求率从21%下降到14%。这个组合变化比单看完整率更有解释力:模板和初筛规则帮助提出者补充场景,也让归并相似问题更容易。但重复率仍未归零,因为不同客户使用同一功能时,影响和约束并不相同,不能只为降低数量而机械合并。
团队随后把来源渠道和用户场景纳入标签。结果发现,客服入口的重复记录较多,原因是同一客户问题被不同工单重复上报;销售入口的证据完整度较低,原因是机会紧迫性常被直接写成“客户要求”。这两类问题需要不同的治理动作:客服侧做关联去重,销售侧补充决策事实和客户影响。

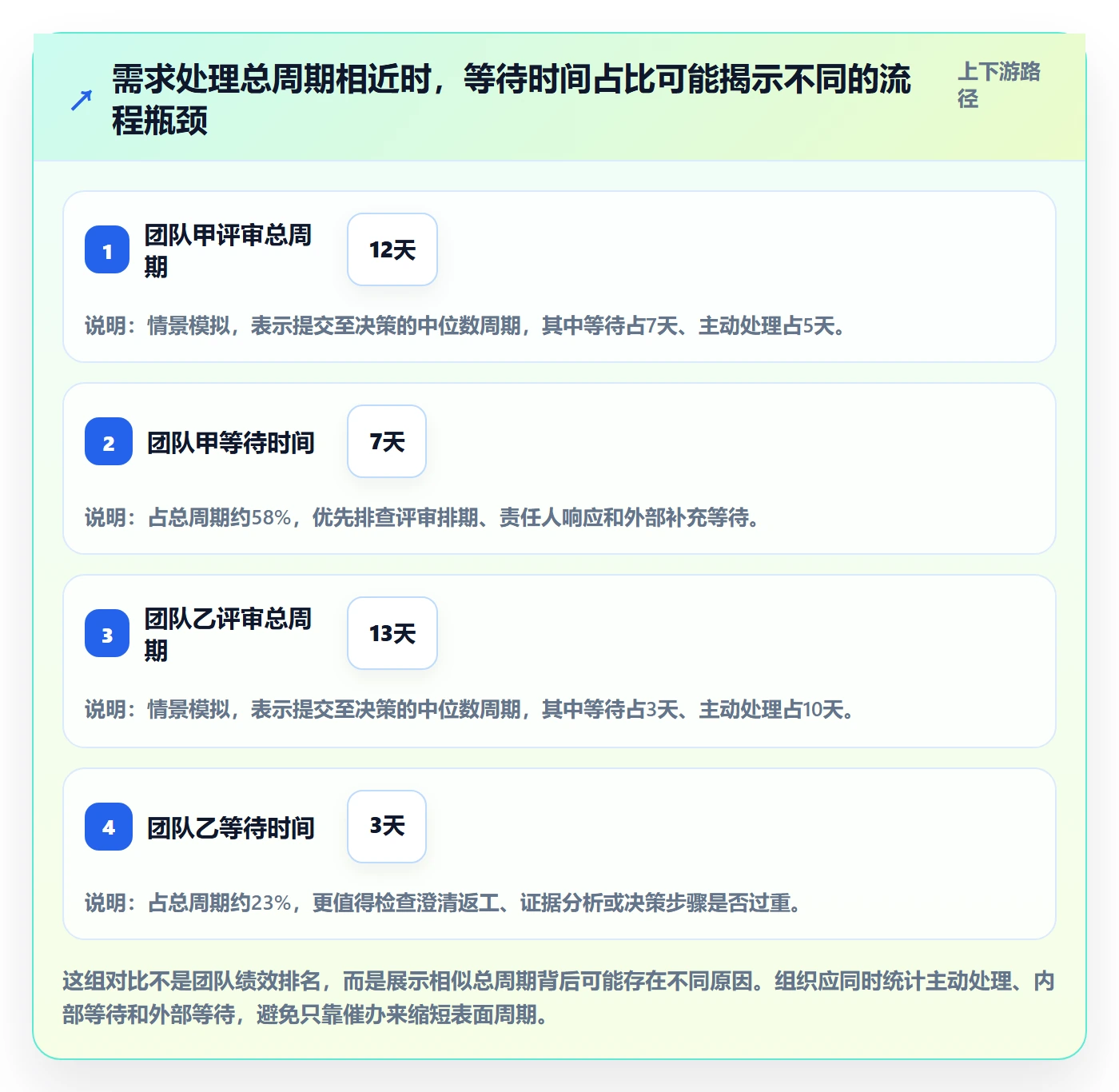

3. 决策分析:缩短等待要先找出等待发生在哪一段
同一模拟中,需求从提交到首次响应的中位数为两天,提交到决策的中位数为十二天,但较高分位数达到三十一天。只看中位数会觉得流程尚可,较高分位数却提示一部分需求长期卡住。进一步按状态拆分后,等待主要集中在跨部门评审和补充业务证据两个阶段。
管理者没有简单规定“所有需求三天内必须批准”,而是给每条待评审需求指定决策责任人;未准备好证据的需求转为“待验证”,并标明补证责任人和复查日期。模拟观察中,较高分位数的决策周期降至二十二天。这个变化仍不能自动证明业务结果变好,但可以说明尾部等待有所收窄。

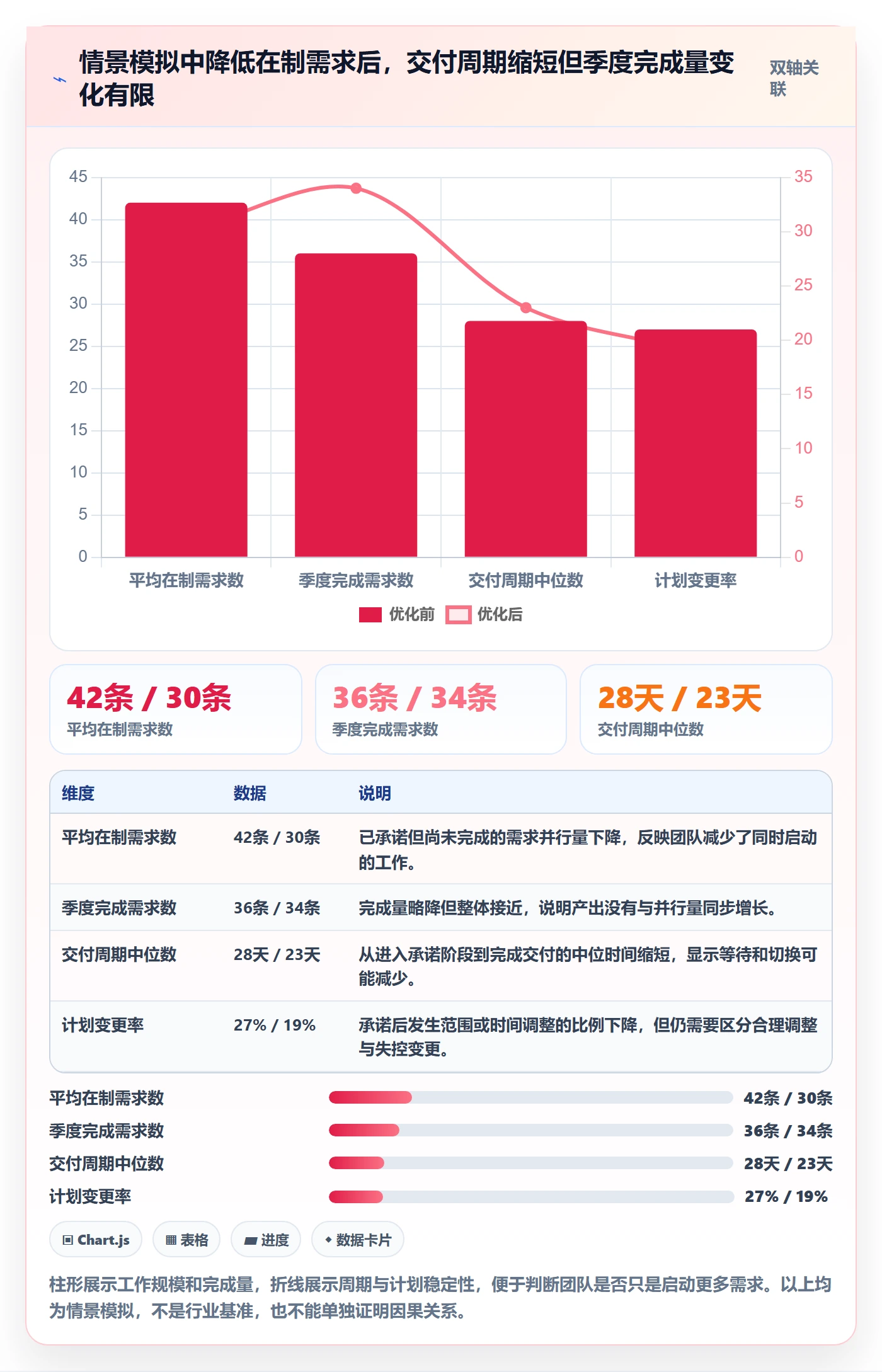

4. 交付分析:交付更多,可能只是并行更多
模拟团队在优化前平均并行处理四十二条已承诺需求,优化后将并行量控制在三十条左右,季度完成量从三十六条变为三十四条,交付周期中位数从二十八天变为二十三天。若只追求完成量,管理者可能认为效果变差;若结合在制量和周期,则可以看到团队以更少的并行工作稳定地完成了相近规模的交付。
这不是“并行量越少越好”的普遍结论。业务突发、多个独立团队并行或项目存在硬性窗口时,增加并行可能合理。关键是看并行工作是否导致等待、切换和延期;管理者应将吞吐量、在制量、周期和变更率放在一起观察。

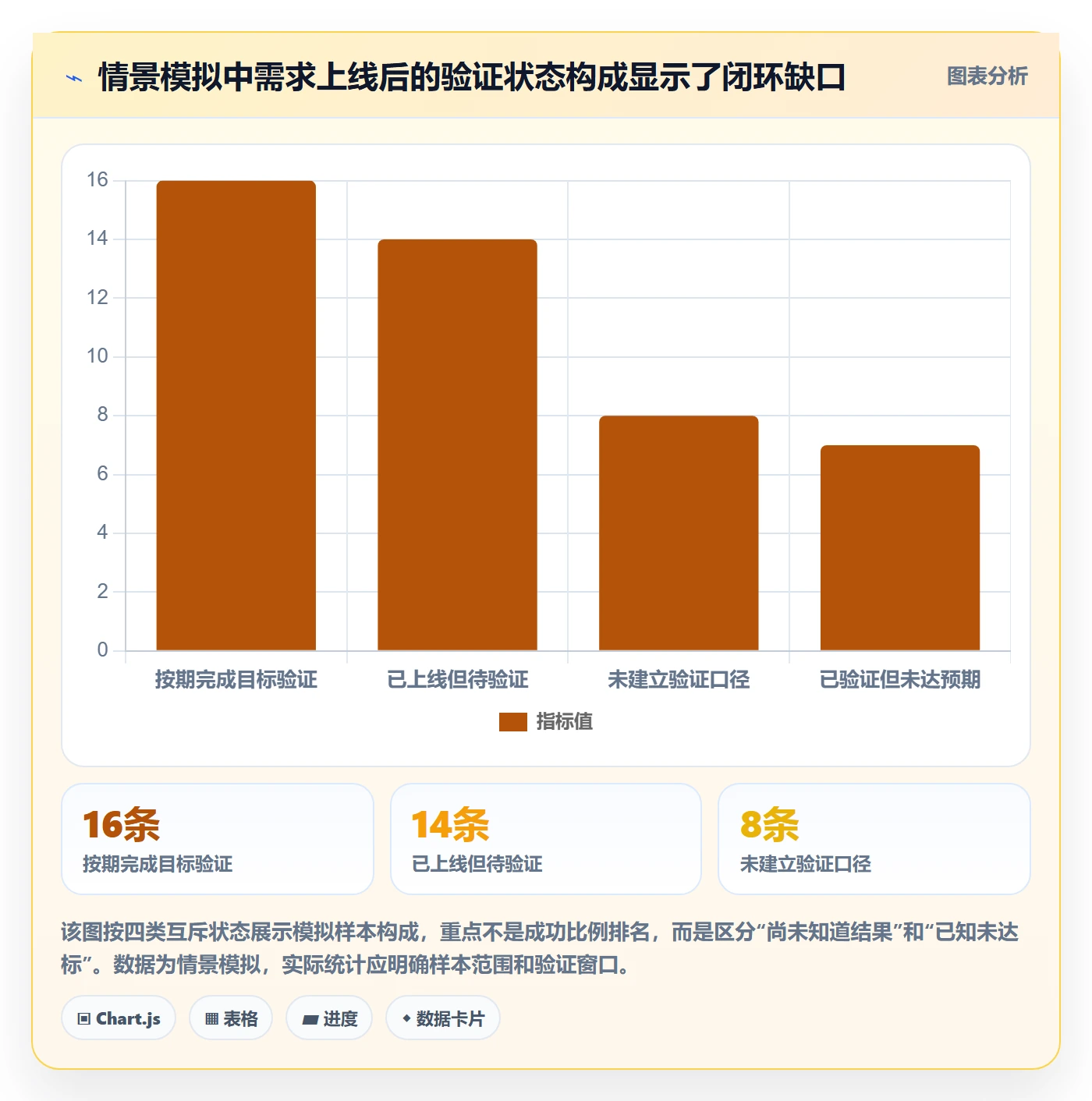

5. 结果分析:上线不是验证,功能被使用也不一定解决问题
模拟团队还发现,已上线需求中只有约一半在约定周期内完成目标验证。部分需求没有预设基线,另一些需求虽有使用数据,却没有说明使用是否改善了用户任务。团队因此在承诺阶段增加“目标指标、观察窗口、数据责任人”三项要求,并把未能验证的需求单独列出,不再把“已经发布”当成“已经成功”。
例如,“增加批量导出”可以观察符合条件用户的导出任务完成率、人工整理时间或相关支持工单变化;仅看按钮点击量无法判断问题是否解决,因为用户可能点击后失败,也可能功能被少数高频用户大量使用。指标要贴近原始问题,不要为了方便采集而改写目标。

6. 用案例复盘“数据说明了什么”和“没有说明什么”
这组模拟数据支持几个有限判断:入口记录更完整了,重复项有所下降;部分长等待有所缓解;降低在制量后周期缩短;上线后验证仍有明显缺口。它不支持“模板单独带来业务增长”或“并行量下降必然提高效率”这样的结论,因为没有对照组,也没有排除同期组织变化。
这是管理数据应有的克制。需求看板适合找线索、识别风险、提出可验证假设,不应把相关变化包装成确定因果。若要评估某次流程改造的效果,可比较改造前后相同类型、相近复杂度的需求,记录同期人员、依赖和业务变化;样本允许时再做更严格的分组分析。
六、不同情况下的行动建议:从最痛的流程断点开始改
1. 需求很多但评审质量差:先治理入口,不要先加审批
如果团队每周都收到大量描述不清的意见,第一反应不应是增加更多审批层级。先定义有效需求的最低信息标准,加入相似问题关联、来源标签和明确的补充责任;再抽样检查哪些渠道反复提交空泛诉求。入口模板应短而明确,字段越多不等于质量越高。
- 先挑一个高频入口试行必填信息,不要一次改造所有渠道。
- 每周抽样回看未通过初筛的记录,区分信息不足、重复、超范围和紧急风险。
- 对重复问题保留原始来源和关联关系,避免合并后失去客户影响证据。
- 如果需求量很大但有效评审量不足,优先检查初筛和评审容量,不要用“拒绝更多”伪装效率提升。
2. 决策周期太长:拆分时钟,找到责任断点
当需求长期未决,先把时间拆成首次响应、等待补充、等待评审和决策处理,不要只设置一个总时限。每个等待状态都要有责任人、下一步和到期提醒;涉及多个部门的需求,应明确谁有最终决策权,以及谁负责提供证据。
如果主要是等外部客户补充信息,可以设定复查日期和自动降级规则;如果主要是等关键评审人,则需调整评审机制或授权范围;如果大量时间花在反复解释问题,说明需求描述和目标用户还不清楚。三种情况对应不同解法,单纯增加会议频率可能只会把等待搬到日历上。
3. 需求频繁插队:把紧急定义为可核实条件
“重要客户”“领导关注”“月底上线”都不足以单独构成紧急标准。组织可以把安全风险、法规期限、合同承诺、重大业务中断和明确的窗口期作为升级条件,并要求记录错过时点的具体代价。普通的优先级竞争则进入常规排序,不应靠声量决定。
紧急通道必须有容量上限和复盘机制。每次插队都应记录被挤出的原计划需求、决策人和理由。若紧急需求长期占据大量资源,问题可能不是团队反应慢,而是路线图承诺、客户预期或销售交付边界失效。
4. 需求上线后没有结果:在承诺前确定验证方案
上线后才讨论“怎么证明有效”,通常已经晚了。至少要在进入交付计划前写明原问题基线、预期变化、观察窗口、数据来源和验证责任人。对于难以直接量化的需求,可以采用访谈、任务观察、工单分类或小范围试点,但仍要先说清楚要验证的假设。
有些需求的效果会受季节性、客户结构、产品推广和其他项目影响,此时不宜把单一变化全归功于某个功能。可以结合使用行为、用户反馈和业务结果判断,并把证据等级标注清楚:直接数据、用户陈述、内部判断和待验证假设不是同等强度的证据。
5. 团队规模小、流程刚起步:先用轻量机制跑通闭环
小团队不需要复制大组织的审批层级。可以先用一张统一需求清单记录问题、负责人、状态、优先级依据和验证结果,每周固定一次短评审。只要记录能够持续更新、决策能够追踪、结果能够回看,工具形态不是首要问题。
随着团队增加、跨部门依赖变多,再逐步加入角色权限、审计记录、版本关联、变更历史和报表分层。流程复杂度应由协调成本驱动,而不是由软件能配置多少字段决定。
6. 多团队协作与合规要求高:把流程和权限一起设计
对百人以上团队或中大型企业,需求记录常涉及客户信息、内部经营数据、权限隔离和审计要求。管理者除了看状态流转,还要明确谁能创建、查看、修改、批准和导出;关键决定是否留痕;跨团队关联是否保留上下文;系统故障或组织调整时数据能否持续访问。
如果企业评估需求管理平台,PingCode可以作为流程承载工具的候选方案之一。其产品定位面向中大型企业及百人以上组织,公开产品能力信息涉及私有化部署及 Jira 平滑迁移。实际选型仍应以当前产品文档、演示和合同能力为准,逐项验证部署方式、迁移范围、权限模型、数据导入导出、接口、运维责任和服务条件。它是否适合取决于组织的流程、技术与治理约束,不能仅凭“国产替代”标签或功能列表直接下结论。
迁移时建议先选一个业务团队做小范围验证:抽取需求、历史状态、评论、附件、关联关系和权限配置,检查迁移前后字段语义是否一致;再让一线成员完成一次真实评审和上线回看。若只验证“数据能导入”,却没有验证“原有业务关系可理解、角色可继续协作”,迁移完成也可能造成新的信息断层。
7. 看板指标异常:先检查数据口径,再改流程
需求数突然翻倍、决策周期突然下降或通过率大幅变化时,先排查统计口径、状态批量更新、重复导入、团队边界调整和样本构成变化。数字异常有时反映真实业务变化,有时只是数据采集方式改变。没有先排除口径变化,直接对团队问责容易得到错误答案。
建议建立一份简短的数据字典,说明每个指标的公式、数据来源、更新时间、口径负责人和已知局限。指标定义发生变化时,在看板上标记生效日期,避免把口径调整误读为业务改善。
七、不同情况下的取舍:速度、确定性和治理成本不能同时最大化
1. 快速响应与充分验证之间的取舍
探索性需求通常需要较快试验,过度论证会错失学习窗口;高风险、强依赖或投入大的需求,则需要更充分的证据与方案比较。可以按风险和成本分层:低成本可逆项快速验证,高成本不可逆项增加评审深度。关键不是所有需求都快或都慢,而是把精力放在错误决策的代价上。
对尚未验证的高价值假设,可安排小范围试点、原型测试或阶段性投入,而不是在“全量立项”和“直接拒绝”之间二选一。小实验也需要明确停止条件,避免试点不断延期,最后变成没有退出机制的隐性项目。
2. 标准化与团队自治之间的取舍
统一状态、字段和指标能帮助企业横向协作,但不同产品线的用户、法规和交付方式可能不同。过度统一会让模板不适用;完全自治又会让集团层面无法比较。更可行的做法是规定最小公共标准,例如需求身份、来源、决策记录和结果验证字段,再允许业务单元扩展专属字段。
横向比较时,公共字段用于组合管理和资源讨论;扩展字段服务本地决策,不强求所有团队使用同一套细粒度评分。标准化应优先统一概念和解释,而不只是统一表单外观。
3. 定量评分与专家判断之间的取舍
评分模型适合大量需求初筛,尤其是需要把影响、紧迫度、成本和战略关系放在同一张桌面上讨论的时候。但分数依赖输入假设,不能把弱证据通过数学运算变成强结论。重要需求应同时展示分数、证据等级、关键风险和不同角色的分歧。
如果评分模型长期给出与业务结果相反的排序,先检查指标选取和权重,而不是不断增加小数位。复杂模型不一定更科学;如果评审人无法解释一条需求为何排在另一条之前,模型只是把主观判断藏进公式。
4. 流程细致程度与维护成本之间的取舍
每增加一个状态、字段和审批人,都会带来解释、培训、数据维护和系统配置成本。流程的价值不是覆盖所有理论上的可能,而是减少实际发生的决策错误和协调浪费。建议先识别高频损耗,再针对性增加控制点;低频例外可以通过复盘处理,不必都变成日常必填项。
组织可以定期删除无人使用的字段、合并含义相近的状态、审查长期无责任人的需求。流程不是一次配置后永久有效的制度,而是需要根据团队规模、产品风险和协作方式持续调整的管理机制。
5. 工具能力与组织习惯之间的取舍
工具能帮助留痕、关联、提醒和汇总,但不能替管理者定义“什么是有价值的需求”,也不能自动解决目标冲突。上线新系统前,应先确认现有流程的关键对象、权限边界、状态口径和迁移责任;如果流程本身没有共识,工具只会更快地复制混乱。
评估平台时,建议以真实场景验收,而不是只看演示页面。至少演练需求从多个入口进入、重复项关联、权限隔离、评审决定留痕、交付变更追踪、上线指标回填和历史记录导出。对私有化部署、Jira迁移等要求,分别核对实际版本支持、迁移对象、定制字段处理、历史关系保留和运维边界,不要把概念能力等同于项目承诺。
6. 建议的选型与落地顺序
工具选择最好晚于管理问题定义,但不必等流程完美后才开始试点。管理者可以先明确最需要改善的一个痛点,例如需求信息缺失、跨团队等待或上线后无验证,再用小范围试点验证流程、数据和工具是否匹配。
- 明确试点目标:只选一个可观察的问题,例如减少超期未决需求,而不是笼统要求“提升效率”。
- 定义指标口径:设定基线、观察窗口、样本边界和护栏指标。
- 映射现有流程:标出提交、评审、承诺、交付和验证各阶段的责任人与数据来源。
- 演练真实样本:选择包含重复项、跨部门依赖和变更记录的需求,不只用干净的演示数据。
- 评估治理要求:核对部署、访问控制、审计、迁移、接口、备份及运维责任。
- 试点后复盘:比较流程损耗和使用反馈,决定扩展、调整还是停止。
成熟度较低时,优先选择易理解、低维护的方案;跨团队规模扩大后,再强化权限、审计和组合分析。企业若需要私有化部署或从既有系统迁移,应将安全审查、数据完整性和历史关联验证纳入项目验收,而不是把它们留到上线前最后一周。
八、结尾:需求管理的关键不是多收集,而是让每次取舍可解释
1. 把“需求数”改成“决策质量”视角
企业真正需要的不是一个不断膨胀的需求池,而是一套能解释资源为何投向某个问题、哪些证据支撑判断、决定改变时发生了什么、上线后结果是否成立的机制。需求管理数据最有价值的地方,是让组织看见损耗和假设,而不是让报表显得完整。
我的建议是从一个业务痛点开始,先统一需求记录口径,再建立流程状态链,最后挑选少量能触发行动的指标。入口质量、决策等待、在制数量、计划变更和上线验证,通常比单纯的需求总量、完成数和通过率更接近管理问题本身。
2. 下一步可以这样做
本周先抽取最近一个季度的三十到五十条需求,检查它们是否有明确的问题描述、证据来源、决策理由、责任人和验证结果;把缺失项按流程阶段分类,不急着立刻增加更多字段。接着挑出最严重的一处断点,设定一个基线和一个护栏指标,进行四到六周的小范围试行。
如果改完之后,管理者能更清楚地回答“为什么做、为什么不做、卡在哪里、是否有效”,需求流程才算真正改善。比一个看似精确的总分更重要的,是每条关键需求都能留下可复核的判断依据,并且上线后的证据能够反过来修正下一轮优先级。
常见问题解答(FAQ)
1. 需求收集阶段最值得跟踪哪些指标?
我在梳理需求流程时,常发现团队记录了很多数据,却很难据此判断需求收集是否有效。尤其是管理者想比较不同部门或季度的表现时,应该优先看哪些指标?
建议先跟踪需求来源占比、有效需求率、需求信息完整率、评审通过率和需求响应时长。有效需求率可按“进入正式评审的需求数÷收集到的需求总数”计算;比较部门或季度时,要统一需求去重规则、统计周期和需求类型,避免把提交量直接当作需求管理成效。
2. 如何判断需求收集表单的信息是否足够完整?
我曾遇到需求描述看起来很详细,但评审会上仍要反复追问背景和验收方式的情况。想用数据检查收集质量时,哪些字段值得设为必填,完整率又该怎么计算?
可将业务背景、目标用户、要解决的问题、预期价值、验收标准和期望时间设为核心字段。信息完整率按“核心字段填写完整的需求数÷进入统计的需求数”计算;同时抽查一部分记录,确认内容是否可理解、可验证,避免只追求字段填满。
3. 需求响应时长应该从哪个时间点开始计算?
我在不同团队的报表里看到,有的从提交时间开始算,有的从开始评审才算,结果很难横向比较。管理者想发现需求卡在哪里,应该怎样定义这个指标?
建议统一从需求首次提交时间起算,到首次给出明确处理结论时止;自动确认收件不算处理结论。按工作时间统计,并分别报告中位数和高分位时长,例如第90百分位数,能同时呈现典型体验与长尾积压;还可拆分等待补充、待评审和待决策等状态定位瓶颈。
4. 怎样通过数据发现需求反复变更带来的管理问题?
我经常看到需求已经排期,后续又多次修改范围,团队却只统计最终交付数量。若想判断前期收集和确认环节是否有问题,应该记录什么并如何分析?
记录需求基线确认后的范围变更次数、变更原因、提出时间及影响的工时或排期。可计算基线后变更率,即“基线确认后发生范围变更的需求数÷已确认基线的需求数”;再按变更原因和来源部门分组,区分外部条件变化与前期需求理解不足,不要把所有变更都简单归为收集质量问题。
核心关键词
文章包含AI辅助创作:需求收集流程与规范:企业管理者需求管理数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/573270
读者评论
我们之前也统计过需求总量,后来发现不少是同一问题从销售和客服重复提报。按用户场景合并后,评审会确实省时,但去重最好保留原始来源,后面才看得出问题集中在哪些渠道。
上线后验证最容易被挤掉,尤其是业务方提需求、团队交付后就转去做下一项。给每条需求指定回看人有用,不过验证周期也得按需求类型区分,不是所有效果都能在短期内看出来。
把等待时间和处理时间分开很有价值,但暂停计时的规则要谨慎。若补充信息期间完全停表,团队内部可能看起来很高效,却掩盖了需求方反复补材料造成的实际延误。
