需求收集会上记录了 86 条意见,排进版本的只有 12 条;上线后,业务部门却说“真正要解决的问题一个也没解决”。这类落差通常不是团队不够努力,而是把“收集到的声音”误当成“已经验证的需求”。对企业管理者来说,需求管理的首要风险控制点,不是多开几场会,而是让每条需求都能追溯到问题、证据、决策和结果。

一、核心结论:需求收集不是建清单,而是控制决策风险

1. 需求数量不等于需求质量

我判断需求收集是否有效,不先看系统里有多少条记录,而看其中有多少条具备完整的决策依据:谁遇到了什么问题、问题发生在什么场景、影响了哪些人、当前如何绕过、解决后怎样验证。缺少这些信息的需求,至多是一个待验证的信号,不应直接进入排期。

企业最容易忽略的风险,是把“有人提出”误判成“值得做”。高管提出的意见可能代表战略方向,但不一定说明具体方案正确;客户提出的功能可能源自真实痛点,也可能只是把熟悉的做法搬到新系统里。收集阶段要做的是保存原始声音并补齐上下文,而不是急着把声音改写成开发任务。

2. 把需求链路拆成四个可审计对象

建议把需求管理拆成四个对象:问题记录、需求假设、决策记录、交付验证。问题记录描述现状,需求假设说明可能的改善方式,决策记录解释为何现在做或暂缓,交付验证确认结果是否成立。四者相连,管理者才能在项目偏离时找到偏差发生在哪一环。

这套拆分也能避免常见的责任混淆。业务负责人对问题和价值负责,产品或需求负责人对定义与验证负责,技术团队对实现约束和交付风险负责,管理者则负责优先级规则与资源边界。需求收集不是把责任交给某一个“需求管理员”。

环节 需要回答的问题 缺失后的典型风险
问题记录 谁在什么场景下遇到什么障碍? 把局部偏好误当普遍问题
需求假设 什么改变可能改善现状? 直接把方案当成问题
决策记录 为何现在做、为何不做其他事项? 优先级随会议和职位波动
交付验证 用什么指标判断改善发生? 上线即结项,价值无人确认

二、背景与真实场景:需求失控通常发生在交接处

1. 部门各自说得都对,合起来却互相冲突

在中大型组织里,销售可能要求缩短报价流程,财务要求增加审核节点,交付团队要求保留特殊配置,客服希望减少客户可选项。这些诉求单独看都合理,但放在同一流程里,可能让审批更长、配置更复杂、用户更难理解。问题不在于谁提出了错误需求,而在于组织缺少一套共同的业务目标和冲突裁决规则。

我在梳理跨部门需求时,会先找出每个诉求背后的业务结果,而不是先比较功能名。比如“增加一个审批入口”背后可能是降低错价率,“允许跳过审批”背后可能是缩短紧急订单的响应时间。只有把结果摆在同一张桌面上,团队才有条件讨论流程、权限和风险之间的取舍。

2. 口头需求经过转述后会发生语义漂移

需求常经过业务人员、产品经理、项目经理、开发和测试多次转述。原始表达“客户在提交后看不到处理进度”,可能在需求单里变成“新增进度页面”,最后被实现成一个静态状态字段。每个人都完成了自己理解的任务,但原问题仍然存在。

因此,我会要求记录“原话”和“解释”两层内容。原话保留提出者的上下文,解释记录团队当前的理解,并明确哪些部分已经确认、哪些仍是假设。这个动作看似增加记录工作,却能让评审时直接发现理解差异,减少后续返工。

3. 数字化工具只能固化流程,不能替组织作判断

对超过百人的团队,表格、群聊和邮件往往会形成多套事实来源:有人按会议纪要排期,有人看表格状态,有人只认项目系统里的版本。工具的价值在于统一记录、权限、状态与追溯关系,而不是自动替代业务判断。

例如,PingCode面向中大型企业及百人以上组织,适合把需求、研发任务、测试和交付过程放在可追溯的协作链路中。对有数据边界要求的组织,私有化部署可以纳入评估;已有 Jira 流程和历史数据的团队,也应把平滑迁移能力作为验证项。是否适合,仍需用真实流程和迁移样本测试,不能仅凭功能介绍下结论。

三、常见误区:看似高效,实际把风险推迟到后面

1. 把需求收集等同于开会和做问卷

会议和问卷是输入渠道,不是需求验证。会议擅长暴露冲突和补充背景,问卷适合判断问题分布,但两者都可能受到表达能力、职位影响和样本选择偏差影响。只看会议纪要,容易把发言最多的人误认为代表性最高;只看问卷比例,也可能忽略低频但高损失的风险。

更稳妥的做法是让不同渠道回答不同问题。访谈用来还原任务过程,工单和行为数据用来验证发生频率,问卷用来估算覆盖面,现场观察用来发现用户自己说不清的绕行步骤。渠道不是越多越好,关键是证据能否相互校验。

2. 把功能描述写得具体,误以为需求已经清楚

“增加批量导出”“增加提醒”“增加看板”都足够具体,但不一定足够清楚。它们描述的是方案,不是问题。如果没有说明导出谁来用、用于什么决策、当前耗时多少,团队就无法判断导出格式、权限范围和成功标准。

我会用一句话检验需求是否仍停留在方案层:“如果不做提出的功能,用户具体会损失什么?”如果答案只能重复功能名,说明问题还没被描述出来。只有当影响能被说明,团队才可以比较替代方案。

3. 用职位、客户级别或声音大小替代优先级规则

大客户的诉求值得认真处理,但不代表每项定制都应该进入标准产品;管理者的意见需要快速响应,但也应区分战略方向和具体实现建议。若优先级只靠会议上的影响力,团队会不断插队,原定承诺被挤压,长期规划就失去可信度。

优先级应同时考虑价值、紧迫性、覆盖范围、实现成本、依赖关系和风险。评分不是为了制造精确感,而是为了暴露争议。例如两个项目评分接近时,团队可以讨论一个覆盖面更大、另一个风险更高的真实差异,而不是让一个总分掩盖所有判断。

4. 只看需求吞吐量,不看需求返工与采用结果

每月收集多少条、关闭多少条、交付多少项,都是过程数据,不等于业务价值。若一个团队交付很多功能,却出现大量撤回、低使用率或上线后补充需求,吞吐量越高,可能只是更快地产生浪费。

至少要同时观察需求澄清时间、评审退回率、交付后采用率、上线后问题量和价值验证完成率。指标要有清晰口径,例如“采用率”究竟是登录用户占比、目标流程使用占比,还是任务完成占比;口径不清的数字不适合用来考核团队。

四、专业判断逻辑:从信号到决策,设置逐级证据门槛

1. 先区分问题、请求、约束和机会

收集到一条信息后,我会先判断它属于哪一类。问题是当前存在的损失或阻碍;请求是提出者偏好的解决方式;约束是法规、合同、技术或运营边界;机会是尚未发生但值得验证的潜在收益。分类的目的不是给需求贴标签,而是防止团队把不同性质的事项用同一套优先级处理。

  • 问题:用户每周重复录入同一信息,平均耗时约两小时。
  • 请求:希望新增自动同步按钮。
  • 约束:客户数据必须留在指定网络边界内。
  • 机会:若缩短配置时间,可能降低新客户上线成本。

同一条需求可以同时涉及多类信息,但记录时要分别写清。尤其是约束,不能等到技术评审阶段才发现;机会则不能当作已经实现的收益,应保留验证假设。

2. 建立轻量但不可跳过的需求卡片

需求卡片不必很长,但必须能支持评审。建议字段包括提出人及角色、目标用户、发生场景、当前做法、问题频率、影响范围、损失或风险、期望结果、现有证据、方案假设、依赖与约束、验证指标、决策状态。对低风险小改动可以简化,对安全、合规和核心交易流程则应补充审计与回退要求。

“影响范围”不要只填人数,还要说明关键程度。例如每天影响 20 位一线操作人员,可能比每季度影响 500 名只浏览一次的用户更值得优先处理。次数、持续时间、损失程度和业务关键性需要结合判断。

3. 用证据等级决定能否承诺,而不是用统一门槛卡住所有需求

证据强度可以分层。提出者描述属于线索;多个独立用户复述同类问题,属于重复信号;工单、日志或现场观察能证明问题发生,属于行为证据;小范围试点能证明方案改变了结果,才接近因果证据。不同风险级别需要不同证据门槛,不能要求每个小改动都做实验,也不能让高风险改动只靠口头承诺。

证据等级 常见材料 可支持的决策
线索 单次反馈、管理者观察 进入待澄清池,不直接承诺排期
重复信号 多名用户访谈、相似工单 投入问题分析,评估影响范围
行为证据 流程耗时、日志、现场观察 进入方案比较和成本评估
试点证据 对照试点、阶段上线数据 决定扩大、调整或停止投入

4. 把价值和不确定性分开评估

有些需求价值高但证据弱,有些需求价值中等但确定性很高。把二者压成一个总分容易误导决策。我更倾向于同时呈现预期收益、证据置信度、实现成本和失败代价。高收益、低置信度事项适合先做验证;高收益、高置信度事项适合进入候选计划;低收益、高成本事项通常应暂缓或拒绝。

可以采用简单的二维判断,而不是追求小数点后两位的精确评分。关键是每项判断都能解释来源:预期收益来自哪些用户和业务指标,成本是否包含迁移、培训、运维和后续支持,失败代价是否涉及客户承诺、合规或数据风险。

需求管理需求收集教程:企业管理者风险控制,避坑指南

5. 让每次决策留下理由和复核条件

决策记录不应只有“通过”或“拒绝”。至少要记录选择、主要依据、被放弃的替代方案、责任人、复核日期和触发重新评估的条件。暂缓不等于永久否决;当用户量、风险、法规或成本发生变化,事项可以重新进入评估。

对需求收集治理而言,最有价值的记录往往不是功能说明,而是为什么没做、什么条件下再做。它能减少反复争论,也能让管理层识别组织是否持续把同一类问题推迟。

五、案例与数据观察:一次流程改造如何避免把抱怨直接变成功能

1. 案例口径与边界

下面用一个匿名化的企业内部流程案例说明判断方式。为避免把情景推演误写成真实客户实绩,文中数值均为示意数据:一家约 240 人的企业软件团队,销售和交付每月处理约 180 份实施变更申请。团队收到“增加变更审批看板”的请求,但最初没有直接排开发。

访谈发现,业务真正抱怨的并非缺少看板,而是申请状态不可见、重复催问,以及审批责任不明确。样本中,单份申请平均经历 3.4 次状态询问;从提交到首次明确答复的中位时间为 2.8 个工作日;约 22% 的申请因字段缺失被退回。看板只是提出者想到的解决方案之一。

2. 先还原流程,再对比替代方案

团队抽取 30 份申请记录,按提交、初审、补充、审批、执行五个节点标注时间,并访谈销售、交付、审批人各 5 人。结果显示,等待主要集中在初审前的信息补齐和审批人不清楚两个环节,而不是处理过程缺乏可视化。若直接做看板,可能只是更清楚地展示“卡住了”,未必能减少等待。

团队比较了三种方案:新增状态看板、改造表单并设置责任人、增加自动提醒。最终先统一必填字段和审批责任,再对逾期申请提醒;看板只保留最小可用视图。试点覆盖两个交付小组,观察四周,避免一次性在全公司上线后难以定位原因。

方案 预计实施成本 主要收益 主要风险
仅增加状态看板 约 12 人日 状态可见,减少部分询问 责任不清和字段缺失仍存在
表单校验与责任人规则 约 8 人日 减少退回,明确处理归属 字段设计不当会增加填报负担
校验、责任人及逾期提醒 约 14 人日 同时改善入口质量和等待跟进 提醒过多可能导致忽略通知

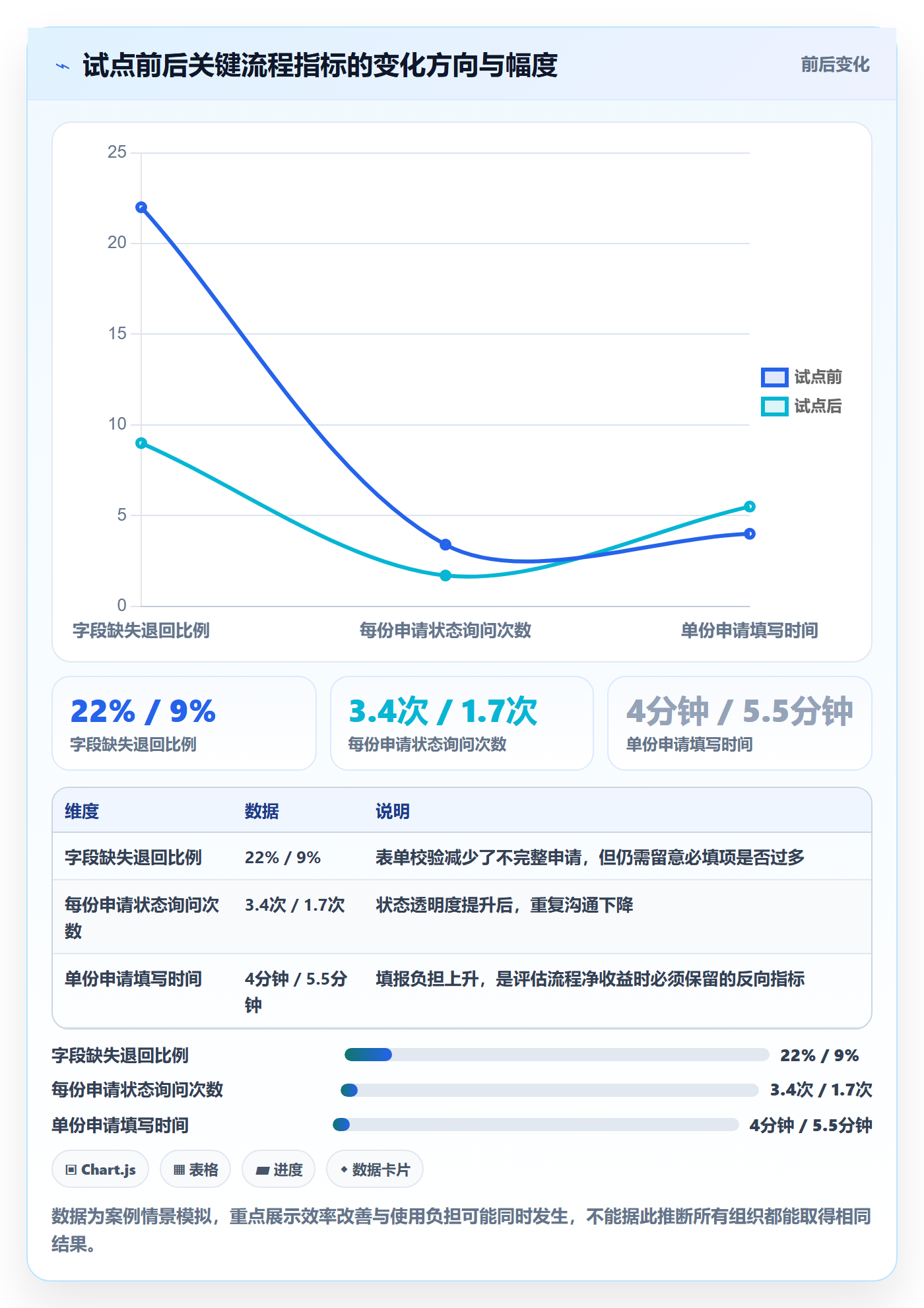

3. 试点结果要看过程与副作用

在这个示意试点中,四周后,首次明确答复的中位时间从 2.8 个工作日降至 1.6 个工作日,字段缺失退回比例从 22% 降至 9%,每份申请的状态询问次数从 3.4 次降至 1.7 次。与此同时,必填项增加后,提交者平均填写时间增加约 1.5 分钟。若只报告等待时间改善,会掩盖入口负担上升这一副作用。

这组数值不能直接外推到其他企业,因为业务流程、申请量和审批权限不同。它能说明的是验证方法:先锁定基线,再做有限范围试点,同时观察收益指标与负担指标。若处理时间下降但申请提交量显著下降,就要排查是否是流程变得难用,而非问题真的减少。

需求管理需求收集教程:企业管理者风险控制,避坑指南

4. 用需求系统保留从问题到验证的链路

当需求跨越多个团队、需要追溯权限和版本时,协作工具的关键不是页面数量,而是能否把原始反馈、需求条目、开发任务、测试结果和上线指标关联起来。PingCode可作为此类协作场景的评估对象,尤其是组织希望在一个平台中管理需求到交付的链路时。选型时应实际验证字段配置、权限模型、报表口径、通知规则和跨团队协作方式。

对从 Jira 迁移的企业,不能只看能否导入条目。应抽样验证历史项目、工作流状态、附件、评论、权限、关联关系和报表是否保留;并检查迁移期间的新旧系统如何并行、谁负责数据核对、回退窗口多长。私有化部署也不是自动解决所有数据治理问题,仍需明确备份、升级、灾备、访问审计和运维责任。是否构成合适的国产替代方案,应由实际迁移演练和安全评估决定。

需求管理需求收集教程:企业管理者风险控制,避坑指南

六、不同情况下的行动建议:按组织成熟度和风险等级推进

1. 团队规模较小、流程变化快

小团队不需要先建立复杂审批委员会。建议用一个统一需求入口和轻量卡片,明确提出人、场景、问题、预期结果和验证方式。每周用固定时段做短评审,把重复项合并,把方案不明的事项退回澄清,并给每条高优先级需求指定负责人。

小团队的主要风险不是治理不足,而是流程成本超过协调收益。字段应从最小集合开始,只有在复盘中反复发现某类信息缺失,才新增字段或审批步骤。不要为了“看起来规范”复制大企业的层级。

2. 百人以上、多部门协作的组织

组织扩大后,口头共识很难持续。应明确需求入口、业务负责人、评审节奏、决策权限和变更规则,并为跨部门需求设置统一的目标与冲突升级路径。需求系统要能表达团队间依赖和交付状态,但不要让每个部门各建一套互不兼容的分类体系。

像 PingCode 这样的协作平台可以纳入中大型组织评估,但评估要从实际工作流出发:挑选两到三个真实项目,覆盖不同角色和权限;让业务、产品、研发、测试分别完成一次完整链路;检查变更追溯、报表统计和审计要求。百人以上组织的选型收益往往来自协作一致性,而不是某一个功能点。

3. 合规、安全或数据风险较高

涉及个人信息、财务数据、生产控制或法规约束的需求,应在收集阶段就标记数据等级、访问边界、留存要求和审计责任。任何涉及权限放宽、数据外流、不可逆操作的请求,都应附带风险评估和回退方案。此类需求不能因客户级别或交付压力绕过安全评审。

若考虑私有化部署,应让安全、基础设施、研发和业务负责人共同确认维护能力。部署位置只是控制面的一部分,还要看补丁节奏、备份恢复、密钥管理、日志留存和故障响应。没有运维责任人的私有化方案,可能把供应商风险转成内部运行风险。

4. 正在迁移旧系统或做国产化替代

迁移项目应先建立数据盘点表,列出项目、字段、工作流、附件、历史评论、权限、自动化规则和报表的使用情况。不要假设所有历史数据都必须原样搬迁,也不要在没有业务确认的情况下删减。建议先定义“必须保留、可归档、可重建”的分类,再用小批量数据做迁移演练。

对于 Jira 平滑迁移的评估,重点不是宣传中的“支持迁移”,而是样本迁移后的可用性:关系是否完整、历史责任人是否可查、状态映射是否合理、自动化规则是否需重写、用户是否能按旧习惯找到关键内容。把试迁移结果、差异清单和回退条件纳入验收,才有可执行的风险控制。

七、不同情况下的取舍:速度、确定性和治理成本不能同时最大化

1. 快速上线还是先补证据

低风险、易回退、影响范围有限的需求,可以降低证据门槛,用小步上线换取真实使用反馈。高风险、难回退、涉及大量用户或数据安全的需求,则应增加访谈、流程验证和试点。判断重点不是团队是否“足够谨慎”,而是错误决策的损失是否可控。

试点也有成本。若试点环境与正式环境差异很大,验证结果可能失真;若样本过小,数据波动可能掩盖真实变化。管理者应明确试点要回答的具体问题、最短观察周期和停止条件,而不是把试点当成无限延期的理由。

2. 标准化还是保留客户差异

标准化能降低维护复杂度和培训成本,但可能不适合受监管或流程差异明显的客户;定制能快速满足特定场景,却会增加测试矩阵、升级成本和支持负担。判断时应把单客户收益与全生命周期成本放在一起,而不是只看签约或交付节点。

如果差异来自法规、合同义务或关键业务流程,保留配置能力可能合理;如果只是单一客户的习惯偏好,先考虑流程调整或可配置选项。每项长期保留的定制都应有业务负责人和复审日期,避免临时例外逐渐成为不可维护的标准。

3. 统一入口还是允许多渠道收集

统一入口便于分类、去重和追踪,但若入口太复杂,一线人员会回到私聊和会议中提交意见。允许多渠道有利于接近用户,却容易形成漏项和重复数据。折中方式是允许多渠道产生信号,但所有有效需求最终进入同一记录链路,并保留来源和原始上下文。

不要把“必须填完所有字段”作为所有人的入口门槛。可以先收集最小信息,再由负责澄清的人补齐。用户负责表达观察到的问题,需求负责人负责把问题转成可评审内容,这样既不牺牲入口便利,也不把整理负担全部推给提出者。

4. 建系统还是先改制度

如果团队连谁能决定优先级、变更如何审批、上线后谁验证都没有共识,换工具不会自动消除冲突。此时先用短周期试行规则,明确责任和会议节奏,再把稳定规则配置进系统。反过来,如果规则已明确但信息分散、权限难控、历史不可追溯,工具治理就能直接降低执行成本。

工具评估应包含总拥有成本,而不只是订阅或部署费用。还要计算数据迁移、流程配置、管理员投入、培训、升级维护、集成和退出成本。对私有化或国产替代场景,运维资源与长期升级能力尤其需要写进决策,而不是留到采购之后再处理。

八、管理者落地清单:从本月开始建立可复盘的需求机制

1. 第一周:盘点现有输入与重复事实来源

把会议纪要、邮件、工单、表格、群聊和项目系统里的需求入口列出来,找出谁在提交、谁在整理、谁在决定。抽取近期 20 至 30 条需求,检查是否能追溯到问题、提出者、决策理由和上线结果。此处的抽样是内部诊断建议,不代表行业基准。

2. 第二周:统一最小需求记录和责任边界

先统一问题、场景、影响、证据、期望结果、约束和验证指标等核心字段。明确业务负责人、需求负责人和技术评估人的职责,并规定何种风险需要安全、法务或运营参与。暂缓和拒绝也要记录理由,避免同一事项每月重新讨论。

3. 第三周:选一条真实流程做小范围试行

不要同时重构全公司所有需求流程。选一条跨部门、问题可观察、回退成本可控的业务链路,记录当前基线,试行统一收集、分级评审和结果复核。工具配置应跟随流程,不要先堆字段和自动化,再要求员工适应尚未验证的制度。

4. 第四周:复盘收益、负担与遗漏

复盘不只问“交付了多少”,还要看需求澄清时间、评审退回率、跨部门等待时间、上线采用情况、重复沟通量和新增填报负担。若改善指标上升但一线录入耗时明显增加,需简化字段或自动取数;若需求流转更快但上线后问题增加,需提高评审或验证门槛。

复盘指标 建议观察口径 需要追问的管理问题
需求澄清周期 从首次提交到具备评审条件的中位天数 等待集中在哪个角色或环节?
评审退回率 因背景、证据或边界不完整而退回的比例 入口设计还是负责人能力导致信息缺失?
交付后采用率 目标用户在约定周期内完成目标行为的比例 功能是否解决了原始问题?
重复沟通量 每条需求的状态询问或重复解释次数 状态透明度和责任归属是否足够?
填报与维护耗时 提出者及管理员每条需求投入的时间 治理机制是否造成不成比例的负担?

九、结语:真正的避坑,是让错误假设尽早暴露

需求管理做得好,不意味着团队永远选对,而意味着错误能在成本较低时被发现,重要决策能被解释,交付结果能被验证。企业管理者应把注意力从“收集了多少需求”移到“有多少问题被证实、多少决定有依据、多少结果完成复核”。

下一步可以从最近一个反复争论的需求开始:保留提出者原话,补齐用户场景和业务影响,找一份行为证据,再写出至少两个替代方案和一个可观察的验证指标。若团队能稳定完成这一小段闭环,再逐步扩展到跨部门规则和协作平台。避坑的核心不是把需求挡在门外,而是让每一项投入都对应一个可说明、可检验、可复盘的业务判断。

常见问题解答(FAQ)

1. 需求收集阶段,怎样避免只听到少数人的意见?

我负责需求调研时,常遇到业务负责人表达很明确,但一线员工和实际使用者的反馈很少。等方案上线后,才发现遗漏了关键流程或例外场景。

先按角色列出访谈对象,至少覆盖决策者、实际使用者、受影响部门和客户代表;再结合访谈、问卷、工单及现场观察交叉验证。每项需求记录提出人、使用场景和证据来源,若同一需求只有单一来源且影响范围较大,应先验证再承诺排期。

2. 怎样判断收集到的需求是否足够清晰,可以进入评审?

我经常收到“提高效率”“操作更方便”这类看似合理的需求,但团队成员对它们的理解并不一致。直接进入开发后,验收时很容易出现各说各话的情况。

把需求写成可验证的场景:谁在什么条件下执行什么操作,预期结果是什么,并补充边界情况和验收标准。评审前让提出方和执行团队分别复述需求;如果对成功结果的描述不一致,或无法设计出可观察的验收条件,就先澄清,不要直接排期。

3. 需求很多时,企业管理者如何控制优先级和投入风险?

我在资源有限的项目里,常看到每个部门都说自己的需求最紧急,最后团队同时启动很多事项,却没有一项按预期交付。管理者需要一套能解释取舍的依据,而不只是凭职位或声音大小决定。

统一按业务价值、影响用户范围、合规或运营风险、实施成本和依赖关系评估,并给每项打分、记录依据。可先设置必须满足的安全与合规门槛,再对其余需求排序;高不确定、高成本的需求先做小范围验证,依据实际结果决定是否扩大投入。

4. 需求确认后又发生变更,怎样避免范围失控?

我遇到过需求已经评审通过,临近交付时又不断加入“顺手做一下”的内容,导致原计划反复延期。问题不只是变更本身,而是变更影响没有被算清楚。

建立变更记录,写明变更原因、提出人、受影响范围、成本、进度及验收标准;由指定负责人评估后再批准。每次新增或修改都要同步调整范围、资源或交付时间,保留版本和决策记录;若影响尚未评估,先进入待确认清单,不直接并入当前交付。

核心关键词

读者评论

林
林知夏

把原话和团队解释分开记录这点挺实用,跨部门交接时确实容易把“看不到进度”直接改写成做页面。想知道小团队怎样控制记录成本,避免需求卡片变成没人愿意填的表格。

尹
尹星宇

示意案例里先找出等待集中在哪个节点,再比较方案,比直接做看板更稳。不过四周、两个小组的数据更适合判断方向,推广前还得看业务高峰期和不同审批类型是否也有效。

郝
郝知夏

优先级同时看收益和证据置信度,我觉得比单一打分更能暴露分歧。实际执行中还应有人定期复核“暂缓”项,否则即便写了触发条件,也可能一直留在池子里。

文章包含AI辅助创作:需求管理需求收集教程:企业管理者风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/573207

赞 (0)
飞飞飞飞
需求流程与规范:企业管理者需求管理风险控制关键指标
上一篇 1小时前
需求分析管理方法大全:企业管理者需求管理风险控制落地清单
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
