需求评审最容易被误判为“开会效率问题”:会议开得久、结论不清、研发反复返工,于是管理者增加模板、加审批、要求所有人会前读材料。但真正的瓶颈往往更早发生,需求没有明确业务目标,决策人没有到场,争议也没有被分成可决策的问题。评审会不是把所有人叫来讨论,而是用有限时间确认需求是否值得做、是否能做、何时做,以及谁对未决事项负责。
一、核心结论:评审不是审批,而是一次有边界的决策
1. 先把评审目标从“通过需求”改成“消除决策不确定性”
我建议管理者先问一个问题:这场评审结束时,团队必须做出什么决定?如果答案只是“大家看一下需求”,会议很容易变成逐页朗读。更有效的目标是明确判断需求是否进入候选计划、是否需要补充证据、是否存在无法接受的风险,或是否应当停止投入。
评审并不意味着每条需求都要当场通过。能够明确指出“缺少哪项数据、由谁补充、何时复审”,也是合格结论。没有结论的会议不是谨慎,而是把决策成本推迟到研发、测试和上线阶段。
2. 把四类问题分开,避免在会上混成一团
一条需求至少涉及业务价值、用户问题、方案可行性和交付约束。若这四类问题没有分层,业务负责人谈收入,产品讨论交互,技术团队担忧架构,测试则追问边界条件;每个人都在谈同一条需求,却没有回答同一个问题。
- 价值判断:解决什么业务问题,影响哪些用户或流程?
- 范围判断:这次做什么、不做什么,边界是否可验证?
- 可行性判断:技术、数据、安全、合规和依赖是否具备条件?
- 优先级判断:为什么现在做,延后会损失什么,挤占什么资源?
建议将评审结果限定为“通过、补充后再审、拆分后评审、暂缓、拒绝”五类。选项越清楚,后续的计划、责任和沟通越容易衔接。
3. 管理者要管决策质量,不要替团队写需求
管理者的职责不是在会上逐字修改字段,也不是以职位高低替代证据。应当确保目标一致、关键角色到位、取舍有人负责,并对需求插队、范围膨胀和跨部门依赖做出明确决策。
如果一个组织需要管理者亲自参加每一场评审才能推动结论,问题通常不在会议数量,而在授权边界和决策机制。管理者应建立可重复的规则,让团队在授权范围内自行判断,只有超出阈值的事项才升级。

二、背景与真实场景:为什么会议开完了,需求还是没评审完
1. 典型现场:同一需求被反复讨论,却没人知道谁能拍板
以一个常见的企业系统改造为例:销售部门希望在客户页面增加“风险提醒”,理由是跟进时经常错过关键节点;产品团队准备了页面原型,研发认为需要接入多个数据源,测试担心提醒规则边界不清。会议讨论了一个小时,最后只留下“再看看能不能做”。
这个结论没有回答四件事:风险提醒要降低什么业务损失;哪些客户需要提醒;数据源是否可靠;谁有权决定第一版先覆盖哪些场景。下次会议因此重新讨论背景,研发无法估时,测试也无法设计用例。看起来是需求复杂,实际上是决策输入不足。
2. 组织规模变大后,成本来自交接而不只是会议时长
在小团队里,口头同步可能够用;但当需求涉及业务、产品、研发、测试、安全、数据和运营时,信息会经过多次转述。每次转述都可能丢失约束:业务说“尽快”,产品理解为本迭代,研发按正常排期估算,管理层却期待月底上线。
此时,管理者不应只统计会议时长。更值得追踪的是评审后的返工、需求变更、等待决策和跨团队阻塞。会议本身少开半小时,如果换来需求边界模糊和两周返工,并不是真正的效率提升。

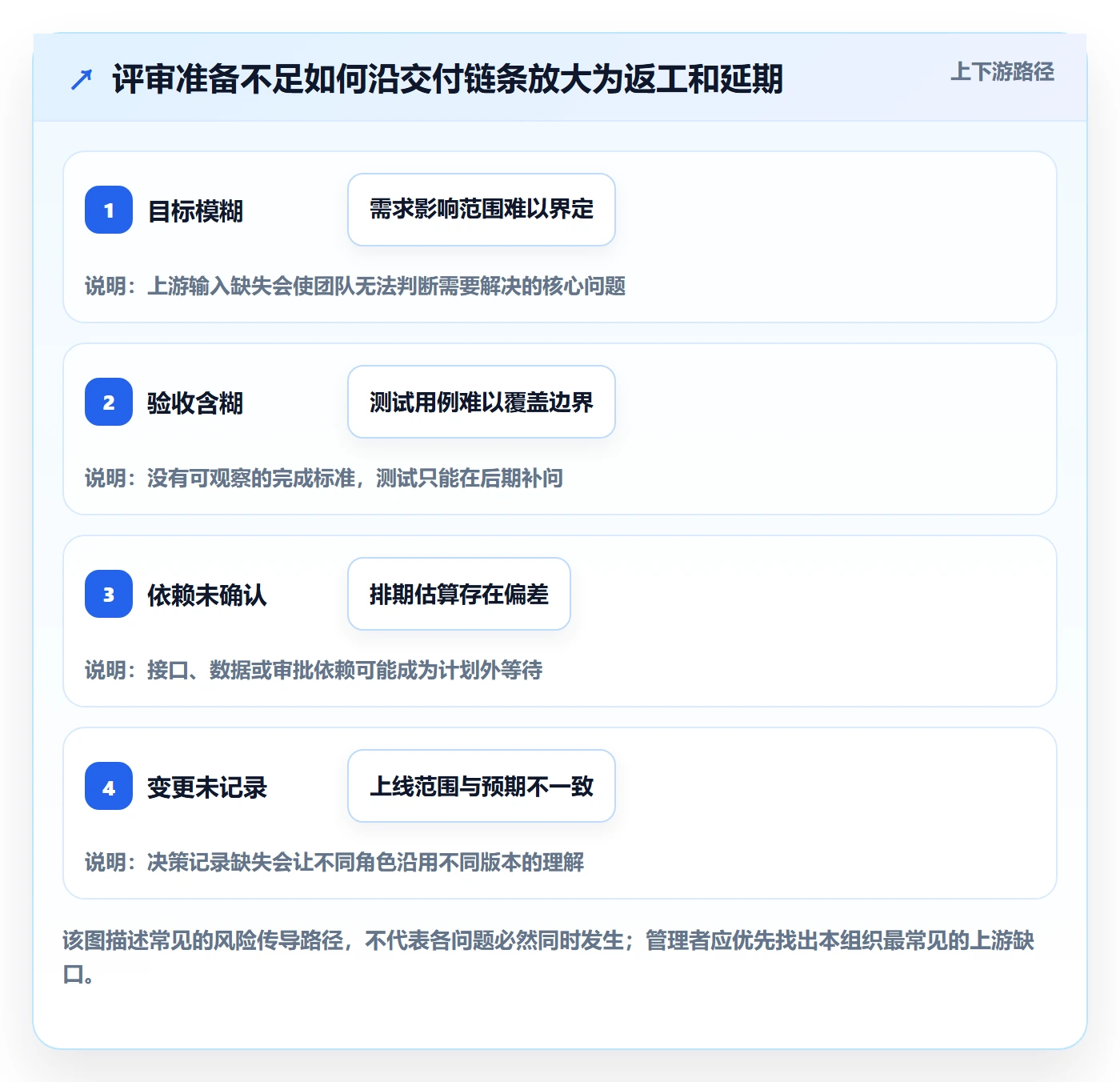

3. 评审失败常有三个前置信号
- 会前材料缺少问题定义:写了功能,却没有说明用户当前怎么做、哪里受阻。
- 关键角色缺席:拍板人不在,参会者只能表达意见,不能确认取舍。
- 议题没有分级:一个小文案改动与涉及数据权限的流程改造使用同一套会议流程。
可以用下面的诊断表先识别问题发生在哪个环节。不要把所有问题都归结为“产品经理准备不充分”,组织的授权、资源和信息机制同样会制造评审失败。
| 表现 | 更可能的根因 | 优先采取的动作 |
|---|---|---|
| 会上反复解释背景 | 材料未说明用户问题和现状 | 要求会前提供现状、影响范围及证据 |
| 结论总是“再讨论” | 决策人缺席或授权不清 | 明确决策责任人和升级条件 |
| 研发估时后不断变更 | 范围、边界条件或依赖未冻结 | 补充验收标准,标记外部依赖 |
| 小需求也排队很久 | 所有需求套用同一评审流程 | 按风险和影响分级,简化低风险路径 |

三、常见误区:看似严谨,实际增加了等待和返工
1. 误区一:材料越厚,评审质量越高
长文档不等于信息充分。有些需求材料写了大量行业背景,却没有当前流程、问题频率、受影响角色和验收方式。评审者读完仍然无法回答“为什么要做”和“怎么判断做成了”,内容只是增加了阅读负担。
我更看重材料能否让参会者在会前形成不同但可讨论的判断。对重大项目,证据可以包括访谈、工单、流程数据、实验结果;对小型改进,清晰的现状描述和可复现案例可能已经足够。材料的合格线是支持决策,不是达到某个页数。
2. 误区二:所有需求都要全员评审
把所有人拉进每场会议,容易形成“到场人数多、责任人少”的局面。低风险、局部影响的改动,可以采用异步审阅或小组确认;涉及权限、资金、合规、关键数据或多个业务线的需求,才需要更完整的评审阵容。
评审形式应由风险决定,而不是由组织习惯决定。若团队已有明确标准、责任人和可追踪记录,小需求没必要因为“流程规定”等待多个部门排期。
3. 误区三:估时就是评审的主要产出
估时回答的是实现成本,不回答需求是否值得做。若目标和范围不清,精确到人日的估算只会制造虚假的确定性。此时更适合给出区间,并标明主要假设,例如依赖接口是否按期提供、历史数据是否可用。
对管理者来说,估算应服务于比较和资源安排,而不是把早期估算当成承诺。需求成熟度越低,估算区间就越宽;强行要求精确数字,往往会把不确定性隐藏起来,而不是消除它。
4. 误区四:意见一致才算评审成功
评审不是追求所有人赞同。业务可能愿意牺牲部分灵活性换取更快上线,技术团队可能建议先做小范围验证,合规团队则要求满足不可妥协的控制项。有效评审是把冲突摆在桌面上,明确由谁承担哪种取舍。
如果对风险仍有分歧,可以记录不同判断、依据和复核条件,而不是用“大家基本认可”掩盖分歧。尤其是数据质量、权限边界和法规要求,不能因为会议气氛友好就视为已解决。
5. 误区五:评审通过后,需求不能再变
需求变化有时来自新证据,有时来自目标改变,也有时只是遗漏了边界。关键不是禁止变化,而是让变化可见、可评估、可批准。任何影响范围、风险、资源或上线窗口的变化,都应重新判断它对原决策的影响。
如果团队把“评审通过”理解为冻结一切,成员可能不愿及时暴露新问题;如果任何变化都不用记录,范围又会在交付过程中悄悄膨胀。合理做法是根据变化影响设置重新评审门槛。
四、专业判断逻辑:用一套问题把价值、范围和风险说清楚
1. 从业务问题开始,而非从功能名称开始
“增加导出按钮”是方案,不是问题。评审者应继续追问:谁在什么场景下需要导出?当前替代方式是什么?每周发生多少次?延迟或错误会产生什么影响?如果没有可信数据,也要明确这只是待验证假设,而不是把推测包装成事实。
业务问题越具体,越容易比较不同方案。例如,要减少人工核对时间,可能的解法不止增加导出,也可能是自动对账、字段校验或流程提醒。评审的价值之一,就是避免团队过早锁定第一个被提出的功能方案。
2. 用“价值,证据,成本,风险”四问筛选需求
- 价值:预期改善什么结果?覆盖哪些用户、流程或业务范围?
- 证据:现状由什么材料支持?数据口径、样本时间和限制是什么?
- 成本:实现、迁移、培训、维护和跨团队协作分别需要什么投入?
- 风险:失败的影响是什么?是否涉及安全、权限、合规或关键业务连续性?
对价值和证据可以使用低、中、高等定性等级,但必须附上判断理由。打分不是为了制造科学感,而是让不同需求能够使用同一套问题进行比较。若两个需求得分接近,管理者应回到战略目标、依赖和机会成本,而不是机械地按总分排序。
| 判断维度 | 需要回答的问题 | 常见缺失 | 评审动作 |
|---|---|---|---|
| 业务价值 | 改善哪个可观察结果 | 只描述功能,不描述变化 | 补充基线、目标或验证办法 |
| 用户证据 | 谁遇到问题,发生频率如何 | 把个别声音当作普遍需求 | 标注样本范围与不确定性 |
| 交付成本 | 实现与长期维护需要什么 | 只估开发工时 | 补充测试、迁移、培训和运维成本 |
| 风险约束 | 哪些条件不可妥协 | 安全与权限留到上线前确认 | 提前邀请对应责任人审查 |
3. 明确范围和验收边界,尤其是“不做什么”
一条可评审的需求不仅要说明目标功能,也要写清本次不覆盖的场景。比如第一版只支持某类用户、某个数据来源或某种处理流程,其他情况先通过人工方式处理。边界写出来,团队才有机会讨论其合理性。
验收标准应描述可观察行为,而不是使用“体验良好”“性能稳定”等无法直接验证的词。需要性能指标时,注明测试条件、数据规模和统计口径;需要业务结果时,说明观察周期与责任人。没有数字依据时,不要硬凑目标,可先建立基线,再通过小范围试点确定目标。
4. 把技术可行性与业务优先级分开讨论
一个需求容易实现,不等于值得优先做;一个业务价值很高的需求,也不代表可以忽视安全和依赖。建议先确认需求是否值得投入,再确认交付路径;若两者互相影响,应明确讨论的是价值、范围、风险还是时点,不要将技术难度直接等同于需求价值。
对于高不确定性事项,可以把“大而全的建设”拆成可验证的小步:先检查数据质量,再做受控试点,最后根据结果扩展。这样既能降低一次性投入,也能尽早发现关键假设不成立。

五、具体案例与数据观察:把“想要一个功能”变成可验证的决策
1. 示例场景:客户风险提醒需求如何从口号变成评审材料
下面用企业客户管理系统的风险提醒作为示例。假设业务团队提出需求:“希望系统自动识别高风险客户并提醒销售。”这句话还不能直接进入估算,因为“高风险”没有定义,“提醒”也没有说明渠道、时机和责任人。
评审前,产品负责人应先整理当前客户跟进流程、可用数据字段、风险事件类型和人工处理方式。如果团队没有可靠的历史统计,就应标注数据缺口,而不是虚构损失金额或转化提升。可以先抽取一段经授权的数据做质量检查,并访谈实际使用者确认提醒是否会改变工作动作。
2. 将需求拆成假设、方案与验证
- 待验证问题:销售是否确实会因信息分散而错过关键跟进节点?
- 数据假设:现有系统中的客户状态、联系记录和风险事件是否完整、及时?
- 最小方案:先覆盖定义清楚的风险类型,在客户页面展示原因和下一步建议。
- 观察方式:统计提醒被查看、处理、忽略的情况,并抽样核实误报原因。
- 退出条件:若数据错误率过高或提醒增加无效操作,应先修数据或调整规则。
这里的重点不是一定采用自动化方案,而是把“自动识别”拆成可检验的假设。若风险规则依赖的数据不可靠,先做提醒可能只是把错误更快地推给用户。评审应允许团队得出“当前不适合自动化”的结论。
3. 用模拟数据演示如何读结果,而不是冒充项目成绩

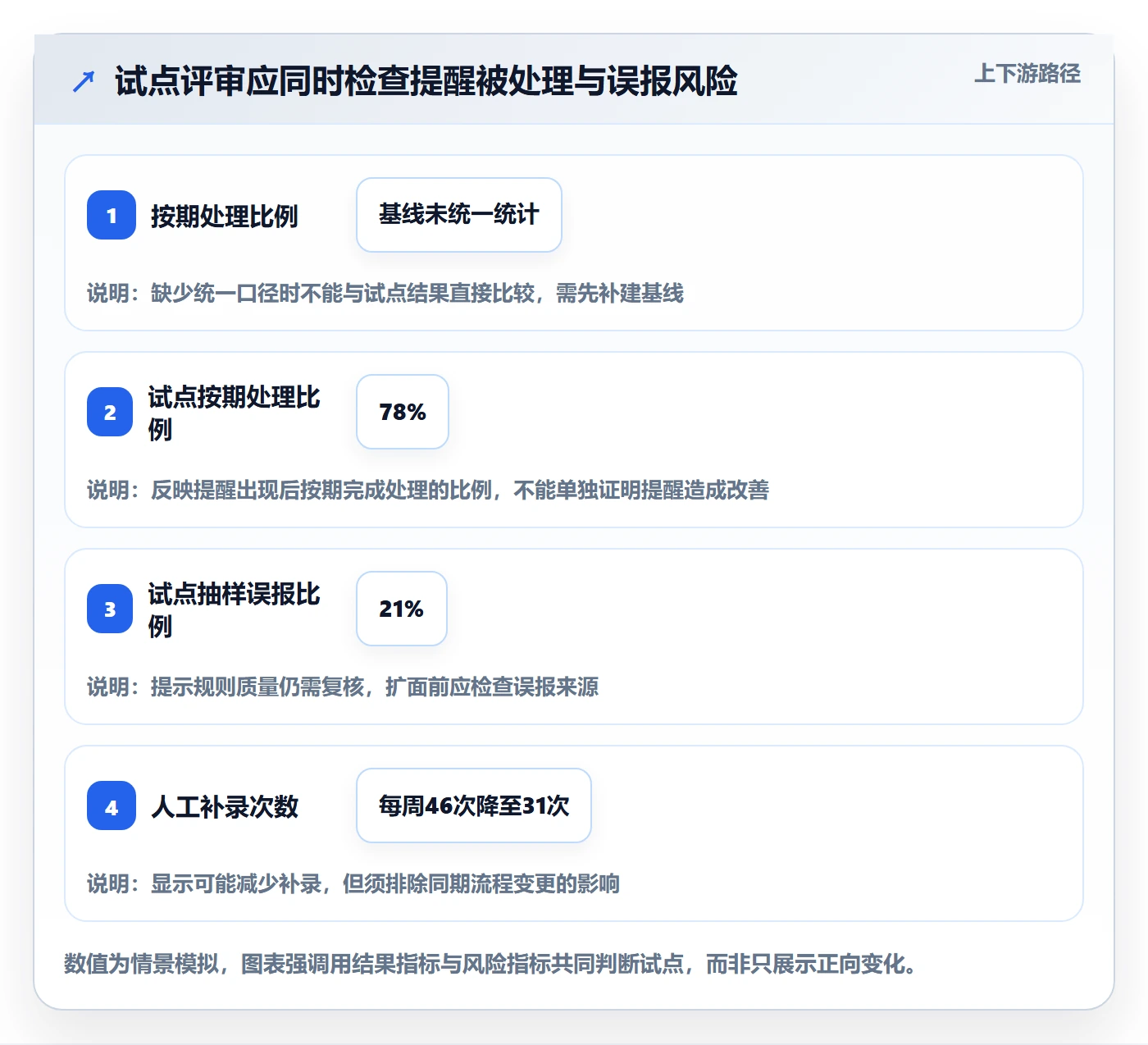

为了展示评审后的观察方式,以下数据是情景模拟,不是某家企业的实测结果。设定试点覆盖两个业务小组,观察四周,重点比较提醒处理、误报和人工补录;具体阈值应由企业依据业务风险制定。
| 观察项 | 试点前基线(示意) | 试点期(示意) | 解读方式 |
|---|---|---|---|
| 提醒命中后按期处理比例 | 无法统一统计 | 78% | 需核实处理是否由提醒促成,并排除重复操作 |
| 抽样提醒误报比例 | 未建立基线 | 21% | 误报过高时先检查规则和源数据,不宜直接扩面 |
| 人工补充客户信息次数 | 每周约 46 次 | 每周约 31 次 | 观察变化是否来自提醒功能,还是同期流程调整 |
这些数字不能证明方案成功。样本规模、用户操作习惯、同期流程变化都会影响结果。管理者应要求团队报告分母、观察时间、数据来源和异常情况;如果只能展示百分比而说不清样本量,结论就不适合用于大范围推广。

4. 用工具承接评审记录,但不要把流程复杂度误当治理能力
当需求数量、参与团队和历史追溯要求上升后,文档、表格和即时沟通容易出现版本不一致。此时,团队可以评估需求管理平台是否能把需求、评审结论、待办事项、版本变更和交付进度串起来。平台能减少信息散落,但不能替代业务判断、责任授权和数据治理。
例如,PingCode 面向中大型企业及 100 人以上组织,产品资料介绍其支持私有化部署及 Jira 平滑迁移。对正在评估国产替代或需要控制数据部署方式的组织,这些能力可以进入选型清单;但采购前仍应通过实际迁移演练、权限测试、接口验证、运维评估和合同核对确认适配性。“支持迁移”不等于所有字段、工作流、附件和历史关系都能无损自动迁移,也不等于天然适合每家企业。
工具评估建议围绕具体场景做验证:选取一条跨部门需求,从提出、评审、拆解、变更到验收完整走一遍;同时检查权限隔离、审计追踪、数据导入导出、备份恢复、单点登录和服务支持。演示环境里能创建任务,不代表生产迁移就没有风险。

六、不同情况下的行动建议:让流程随风险调整
1. 需求少、团队小:先建立最小记录,不要先买复杂流程
小团队可以从一页需求卡开始,包含业务问题、目标用户、范围、验收标准、责任人、风险和评审结论。用固定模板并不意味着每个字段都要填满;对不适用项写明原因即可。重点是让口头决策有地方落下,并能在后续变更时找到原始判断。
- 由需求提出者说明问题和影响,不只提交功能想法。
- 由产品负责人补齐边界和验收方式。
- 由研发、测试按需检查依赖与可验证性。
- 由有授权的人确认优先级和资源取舍。
- 会后记录决定、未决事项、责任人和日期。
2. 跨部门依赖多:增加预评审,不要把风险留到正式会议
涉及多个系统、数据团队或外部供应方的需求,正式评审前应先做依赖检查。逐项确认接口负责人、数据可用性、审批周期、环境准备和外部时间窗口。若依赖方尚未确认,评审可以决定是否继续探索,但不应假装已经具备排期条件。
对重大依赖,可以设置“条件通过”:业务价值认可,但须在某个日期前确认数据、接口或安全条件;条件未满足时自动回到待评估状态。这样既不阻塞早期讨论,也不会让尚未确认的假设变成隐形承诺。
3. 需求风险高:采用阶段门和小范围验证
涉及资金、安全、隐私、监管、关键运营流程或大量用户迁移的需求,不宜只依赖一次会议。可以分成问题确认、方案评估、试点审批和扩展决策几个阶段,每一阶段都有进入条件和退出条件。
阶段门不是层层签字。每个关口应回答不同问题:问题是否真实、方案风险是否可控、试点是否达到约定标准、扩面成本是否合理。若不同关口反复问同一批问题,就应合并流程或改进材料,而不是增加审批人数。
4. 管理者要提升效率:先观察三项数据,再改流程
至少连续观察一个适当周期,记录从需求提交到首次决策的等待时间、评审后因范围不清造成的返工,以及需求变更的原因分类。数据需要明确统计口径:例如等待时间是否包含申请人补材料的时间,返工如何区分正常迭代与需求遗漏。
以下目标仅作改善讨论的示例,不是行业基准:团队可以尝试让低风险小需求在数个工作日内得到处理,让跨部门高风险需求有明确的预评审入口;同时观察决策质量是否下降。不要只追求会议变短,必须同步确认返工、漏评风险和用户结果没有恶化。

七、不同情况下的取舍:效率、把关力度和可追溯性如何平衡
1. 异步评审与会议评审:按争议程度选择
异步评审适合问题清楚、影响范围有限、参会人能够独立判断的需求。它减少排期成本,但依赖材料质量和反馈时限。若议题涉及取舍冲突、跨团队资源竞争或复杂方案,会议更容易集中澄清;会议应只处理需要互动决策的部分,不再朗读材料。
| 方式 | 适合情形 | 优势 | 主要风险 |
|---|---|---|---|
| 异步审阅 | 低风险、范围清晰、参与角色少 | 减少排期等待,便于留下逐项意见 | 争议被遗漏,反馈时间无限延长 |
| 同步会议 | 高争议、跨部门、需要当场取舍 | 能快速澄清假设和责任边界 | 容易变成汇报会,关键人缺席时无法决策 |
| 分阶段评审 | 高风险、高投入或不确定性较大 | 可以边验证边投入,降低一次性承诺 | 阶段过多会增加排队与交接成本 |
2. 快速上线与范围完整:先明确不可妥协项
业务要求快速上线时,团队可以缩小首期范围、减少非关键体验项,或采用受控试点;但不应把安全、权限、数据正确性和法定义务当作可随意延后的“优化项”。管理者要区分可延期的功能完整度与不可妥协的风险控制。
如果上线窗口确实固定,应记录哪些范围被删减、用户如何受影响、后续补齐条件是什么。否则“先上线再说”容易变成长期欠账,而且下一轮资源规划很难判断维护成本来自哪里。
3. 标准化与灵活度:统一最小规则,允许按风险加码
过度标准化会让特殊业务为了填模板而重复解释;完全灵活又会让不同团队的结论无法比较。较稳妥的做法是统一少量核心字段,例如问题、目标、范围、验收、风险、责任人和结论,再由风险等级决定是否增加安全审查、数据评估、试点计划或迁移方案。
标准流程还应设定例外机制。例外不是绕过治理,而是明确谁批准、为什么例外、补偿控制是什么、何时复查。若例外长期成为常态,说明规则可能不符合实际业务,需要修订流程。
4. 结果指标与过程指标:两者都看,但不要互相替代
按期完成率、评审周期、返工次数等过程指标能揭示流程摩擦;用户任务完成率、错误减少、业务处理效率等结果指标才能检验需求是否创造价值。只看过程,团队可能优化“更快关单”;只看结果,又难以定位到底是需求判断、执行质量还是外部变化造成差异。
建议每个重点需求至少指定一个结果观察指标和一个过程或风险指标。上线后如果结果没有变化,不要立刻归咎于执行团队;先检查目标假设、使用率、数据质量、实施范围和观察周期是否符合预期。
八、结尾:从下一场评审开始,先做三件小事
需求评审真正的价值,不在于把需求挡在门外,也不在于制造更多表格,而在于让组织更早看见错误假设、资源冲突和不可接受的风险。好的评审允许需求被拒绝、被拆分、被延后,也允许团队在证据不足时选择小范围验证。
我的判断是:评审效率的关键不是让所有人更快说“通过”,而是让团队更快知道自己还不知道什么。一旦未知项被明确,组织就可以决定补证据、做试点、调整范围或停止投入,而不是把问题悄悄传给下一环节。
下一步不必重写整套流程。先选一条即将评审的需求,要求提出者写清业务问题和证据;明确谁有决策权;会后记录结论、未决事项、负责人和日期。连续观察几轮评审中的等待、返工和风险,再决定是否需要分级机制、平台工具或更正式的阶段门。流程应当从真实摩擦中长出来,而不是从模板数量中长出来。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:需求管理需求评审教程:企业管理者流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/569022
读者评论
我们之前也有评审会开完又返工的情况,后来发现不是材料写得少,而是验收边界没提前说清楚。现在会前先确认不做什么,确实能减少不少后续争议。
按风险给需求分级这个思路比较实用,不过实际执行时,低风险需求的判断标准也得统一,否则每个部门都觉得自己的需求简单,最后还是会卡在审批上。
文中提到用小范围试点验证高不确定性需求,我觉得这比一开始就要求精确估时更合理。只是试点结束后由谁判断是否扩大范围、依据哪些指标,最好也提前约定好。
