需求收集流程最常见的失灵,不是“没人提需求”,而是每个部门都在提,团队却说不清哪些需求值得做、谁有权决定、做完如何验证。管理者若只统计需求数量和交付速度,可能会看到看似繁忙的项目,却错过真正的问题:需求从提出到形成可执行决策的过程中,信息不断丢失,优先级不断漂移,业务结果也无人负责。优化的关键不是多加一张申请表,而是让每条需求都经过可追溯、可比较、可复盘的判断流程。
一、核心结论:需求管理要优化决策质量,而不只是收集效率
1. 流程的终点不是“需求入库”,而是形成可执行的取舍
我判断一套需求管理流程是否有效,首先不看系统里积累了多少条记录,而看管理者能否回答四个问题:需求服务哪个业务目标,影响哪些用户或流程,为什么现在做,暂时不做会承担什么代价。回答不出来的需求,即使描述得很完整,也还没有达到决策条件。
需求管理可以分为收集、澄清、评估、决策、交付、验证六个环节。每个环节都应该有明确的输入、输出和责任人。只规定“员工在系统里提单”,没有规定谁补充价值证据、谁比较优先级、谁确认结果,最终只是把口头混乱搬进了数字化工具。
核心判断是:管理流程优化的对象不是需求数量,而是需求从模糊诉求转化为业务决策的损耗。因此,指标应同时覆盖入口质量、处理过程、决策效率和交付结果,不能只用“平均处理时长”或“按时完成率”代表全部成效。
2. 先设少而关键的指标,再逐步补足细节
刚开始治理时,我建议先设四类指标:需求有效率、澄清周期、决策等待时间、上线后结果验证率。有效率衡量入口质量,澄清周期衡量信息是否容易补齐,决策等待时间揭示治理是否拥堵,结果验证率则检查交付有没有回到业务目标。
指标不是越多越专业。若一个组织同时考核几十项需求指标,业务人员往往会优先填表和追进度,而不是认真判断价值。较稳妥的做法是先用一组能解释主要损耗的指标,连续观察一个或两个业务周期,再决定是否增加细分口径。
- 入口指标:有效需求占比、重复需求占比、关键信息完整率。
- 过程指标:首次响应时间、澄清轮次、评估等待时间、决策周期。
- 结果指标:需求按期交付率、上线后目标达成率、延期或变更带来的业务影响。
- 治理指标:优先级调整频率、决策记录完整率、暂缓需求复审率。

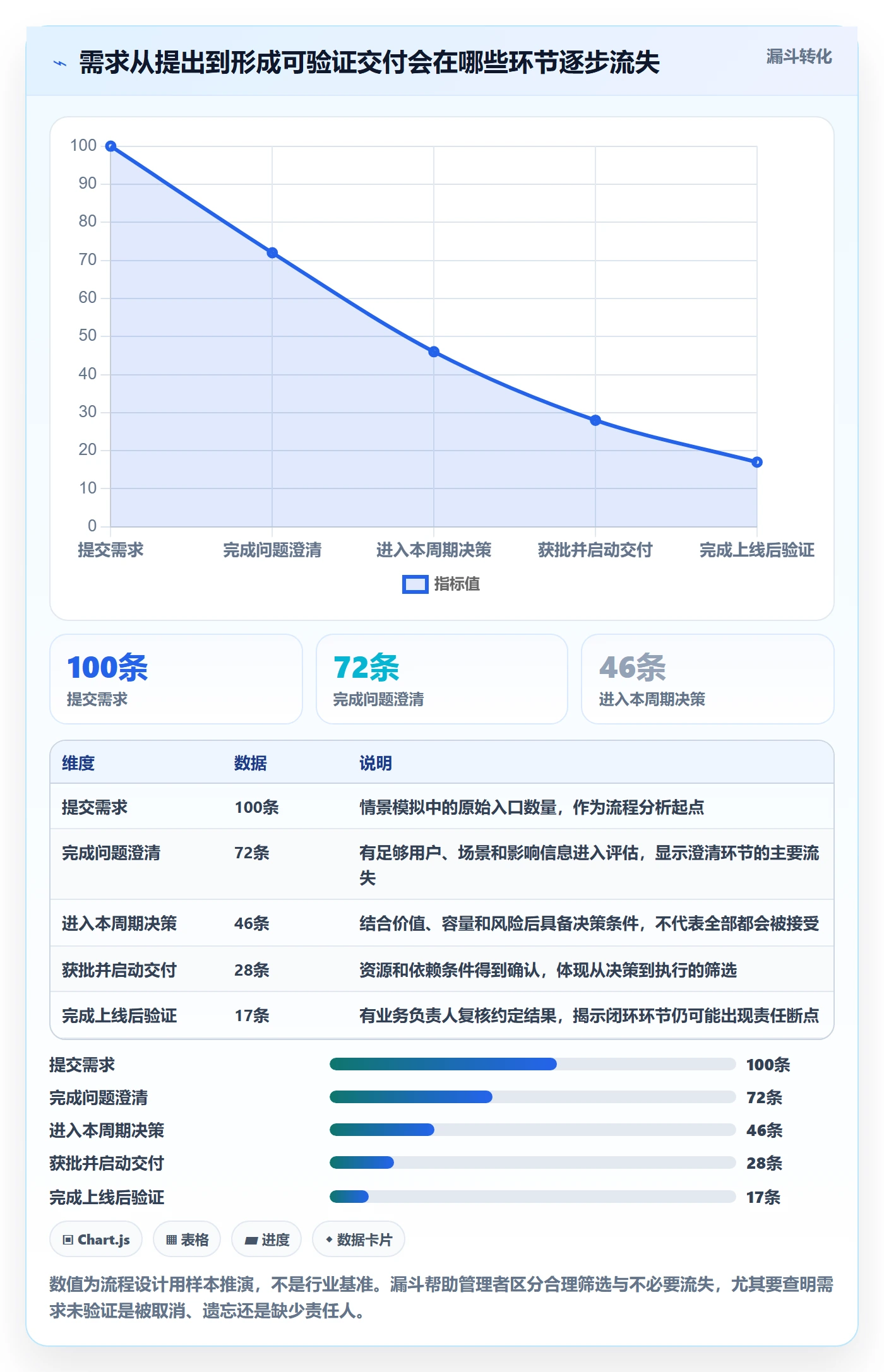

以下数值是用于设计管理基线的情景模拟,不代表行业统计。它的用途是说明:只看交付速度容易忽略前端澄清与后端验证,必须把流程的输入和结果一起看。

二、背景与真实场景:需求为什么会在组织里变形
1. 同一个诉求,进入不同部门后会变成不同问题
常见场景是业务人员说“希望增加一个导出功能”,支持团队认为这是减少重复答复,销售团队认为这是加快客户交付,财务团队则关心导出数据是否符合审计要求。表面上是同一个功能请求,背后却有不同的使用者、风险和收益。
如果产品或项目团队只按照提出者的表达直接排期,实际完成的可能只是一个文件下载按钮。它未必解决数据口径不一致、权限控制缺失或人工整理耗时的问题。需求的原始表述应该被保留,但不能被当成最终方案。
我在流程诊断时,会把“用户说了什么”和“业务需要改变什么”分开记录。前者是原始声音,后者是待验证的问题假设。保留两者,既避免需求在转述中失真,也能防止团队过早把某个解决方案当成唯一答案。
2. 需求的混乱通常来自多个入口和多种承诺
大型组织常见的入口包括会议纪要、即时消息、客户群、邮件、销售承诺、客服问题单和正式需求系统。入口多本身并不是问题,问题是没有统一归档规则,也没有说明什么事情可以直接承诺、什么事情必须进入正式评估。
结果往往是:口头答应的需求优先级高于系统中排队的事项;同一问题被多个部门重复提交;紧急需求不断插队,原有计划逐渐失去可信度。此时再要求一线人员“规范提单”,很难奏效,因为组织实际上奖励的是绕过流程,而不是遵守流程。
因此,流程治理需要同时处理行为规则和系统记录。管理者应明确紧急例外的授权人、适用条件、影响评估和事后复盘要求。没有例外机制,业务会继续绕流程;例外没有边界,流程则会被例外吞没。
3. 需求变多未必代表创新,可能代表问题尚未被归并

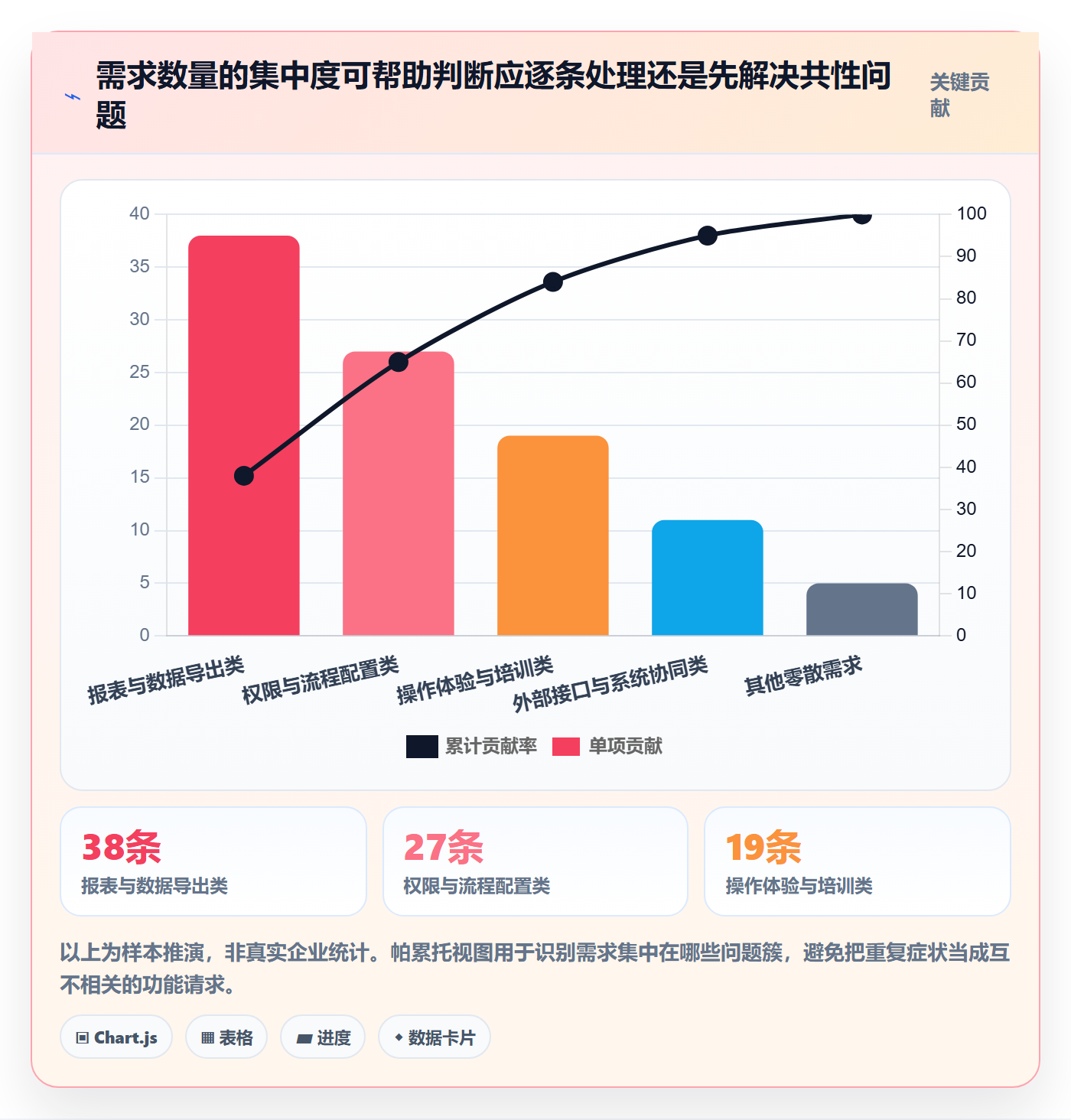

需求数量上涨可能源于业务扩张,也可能是同一类问题被不同团队重复描述,或者既有功能难以使用而不断产生补丁式请求。只用总量判断组织需求压力,会把根因和表象混为一谈。
更有用的观察方式,是按业务问题、用户群、流程环节和目标结果归类。归类后,管理者可能发现看似数十条请求,实际上集中在少数几个问题簇。这样的发现能帮助团队评估平台级改造是否比逐条定制更划算。

三、常见误区:看起来规范,实际仍然低效
1. 把“表单字段多”误当成“需求质量高”
字段越多,不代表决策信息越充分。若申请人需要填十几个字段,却不知道业务影响如何估算、竞争优先级如何描述,最后常见结果是复制模板语言、填入没有依据的数字,或者干脆转到线下沟通。
字段设计应从决策问题倒推。管理者需要比较价值、紧迫性、成本、风险和依赖关系,就采集这几类信息,并允许申请人标明“未知”或“需共同评估”。把不确定性如实暴露出来,比要求每个部门提交虚假的精确预测更有价值。
2. 只用“高、中、低”优先级,无法支持真正取舍
优先级标签如果没有共同定义,很容易变成权力标签。销售认为影响客户就应该最高,研发认为技术风险最高,运营认为影响日常流程就不能延后。每个部门都没有说错,但缺少统一尺度,标签就无法帮助组织比较。
优先级至少要结合业务影响、紧迫性、组织目标匹配度、实施成本和风险。不同因素可以采用评分,也可以分级讨论,但管理者必须解释为什么某条需求排在另一条前面。排序结果可调整,决策依据必须可追溯。
3. 把“按期交付率”当成唯一成功标准
如果团队按期交付了一个没有人使用、没有改变业务结果的功能,单看交付率会把失败包装成成功。另一方面,真正高价值的需求可能因合规审查、外部依赖或数据准备而延期。单一指标会鼓励团队优化容易统计的部分,而不是用户和业务真正关心的结果。
交付率需要与范围变更率、上线采用情况和目标达成情况一起看。管理者还应区分延期原因:需求澄清不足、资源冲突、外部依赖、临时插队或技术风险。原因不同,改进措施也不同。
4. 以“拒绝需求”作为流程治理的主要成果
把大量需求拒绝掉,并不等于需求治理成熟。某些需求可能不应该立即开发,却值得通过流程调整、配置、培训或数据修复来解决。若治理只会说“不”,业务就会转向非正式渠道,组织重新失去透明度。
我更建议把决策结果设置为接受、补充信息、暂缓、合并、替代方案、拒绝等类型。每种结果都要记录理由、责任人和复查条件。暂缓需求尤其需要设定复审时间,否则它会变成无人处理的长期积压项。
| 误区 | 表面表现 | 实际风险 | 改进方向 |
|---|---|---|---|
| 字段越多越规范 | 申请表不断增加必填项 | 填表负担上升,信息仍缺少证据 | 按决策所需信息设计字段,允许标注待确认 |
| 优先级靠标签决定 | 所有部门都把需求标成高 | 优先级失去区分能力 | 公开比较维度与例外授权规则 |
| 按期交付代表成功 | 只汇报进度与完成率 | 无法判断交付是否产生业务价值 | 增加上线采用和目标验证指标 |
| 拒绝越多治理越强 | 大量请求被关闭 | 业务转向线下,问题被隐藏 | 提供合并、替代、暂缓和复审选项 |
四、专业判断逻辑:建立一套能比较、能追溯的需求流程
1. 入口阶段:先判断是不是需求,再判断是不是功能
收集入口应尽量统一,但不意味着所有事情都必须由同一种表单承接。客户故障、合规风险、业务改进、产品能力和技术债务可以使用不同模板,关键是进入同一套分类与追踪机制。
每条需求至少要记录提出者、受影响对象、业务问题、期望结果、发生频率、影响范围和现有替代方式。若申请人暂时不知道某些信息,可以先进入澄清队列,而不是直接退回。入口的目标是发现问题,不是考核申请人的文案能力。
2. 澄清阶段:把解决方案改写成可验证的问题
“增加批量导入”是方案,“新客户上线时,运营人员需要逐条录入约三百条基础资料,平均耗时一天”才是问题描述。前者暗示团队必须实现某个功能,后者则允许进一步比较模板导入、接口同步、流程简化或批量配置等方案。
澄清会议不必做成冗长评审。主持人可以围绕五个问题展开:谁受到影响,问题多久发生一次,当前如何处理,代价如何估算,什么变化可以证明问题得到改善。若答案不确定,就把不确定项和验证负责人写进记录。
3. 评估阶段:用共同尺度比较价值与代价

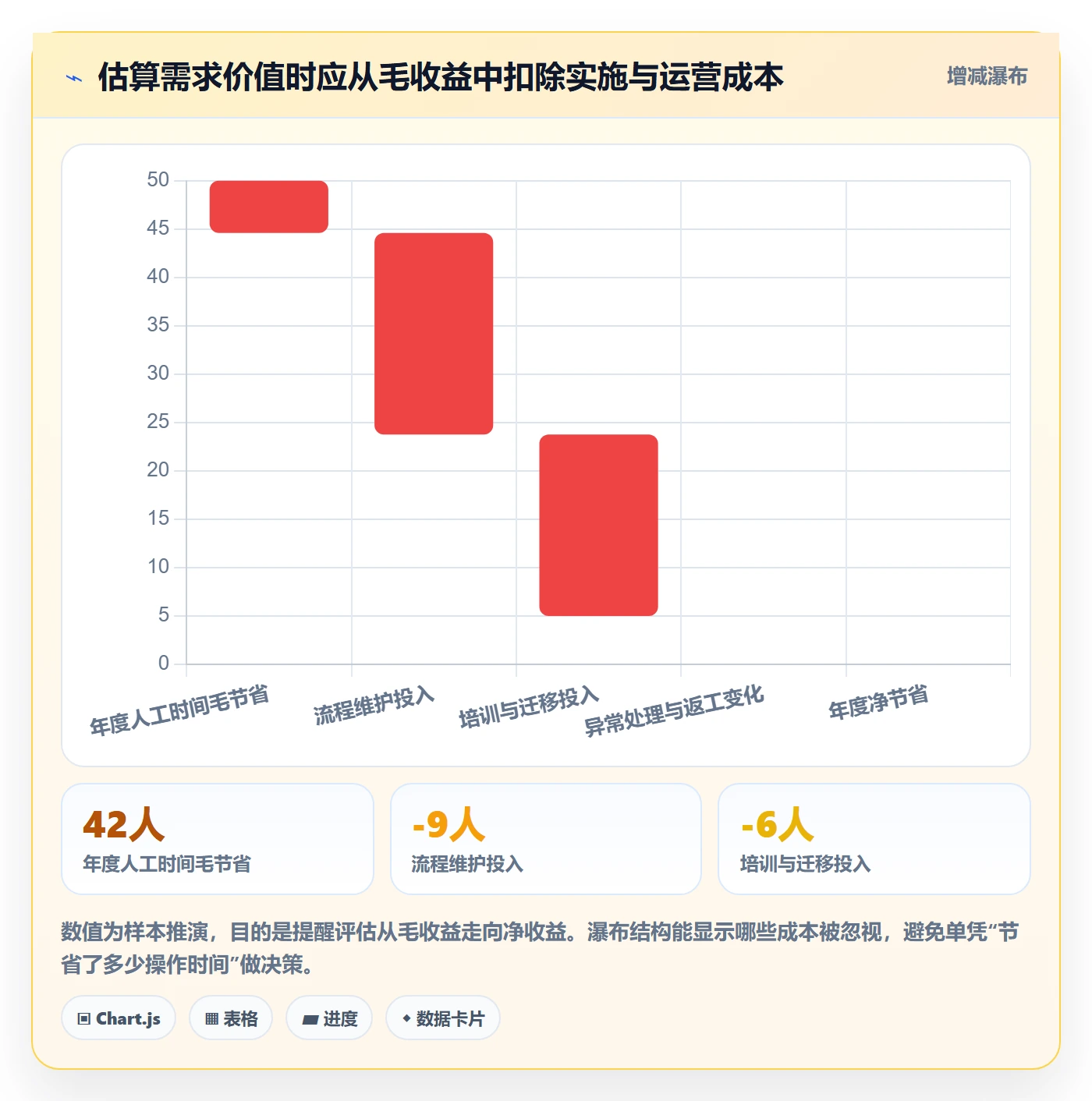

我建议把评估拆成“价值证据”和“实施约束”两部分。价值证据包括用户影响范围、问题频率、业务目标贡献、风险降低和收入或成本影响;实施约束包括人天、系统依赖、数据准备、合规要求和变更风险。两者不能混成一个神秘总分,否则团队很难解释评分差异。
对早期组织而言,简单分级可能比复杂公式更有效。比如价值、紧迫性、目标匹配度各按一至五分估算,成本与风险单独列示。评分用于找出值得讨论的差异,而不是自动替代管理判断。高分需求仍可能因战略方向变化而暂缓,低分需求也可能因法规要求必须处理。
下面的优先级评分是建议基准,适合先用作讨论框架。组织可根据自身业务调整权重,但应保留评分理由,并定期检查是否出现“分数高却长期未做”或“总是由某部门获得高分”的偏差。
| 评估维度 | 建议权重 | 判断问题 | 常见证据 |
|---|---|---|---|
| 业务目标匹配 | 30% | 是否直接支持当前季度或年度目标 | 目标负责人确认、经营计划、关键项目依赖 |
| 影响范围与频率 | 25% | 影响多少用户或流程,问题多久发生一次 | 工单、使用数据、流程观察、用户访谈 |
| 风险与紧迫性 | 20% | 延后是否造成合规、安全或重大业务损失 | 风险评估、合同节点、审计要求、事故记录 |
| 预期收益 | 15% | 是否能减少成本、时间或错误,或提升收入 | 基线数据、财务估算、试点结果 |
| 实施成本与依赖 | 10% | 所需资源与外部依赖是否可控 | 技术评估、人天估算、供应方或数据依赖 |
4. 决策阶段:将优先级、资源容量和承诺边界放在一起
需求排序不能脱离团队容量。一个团队即使把所有事项都评为高优先级,也不可能同时交付。管理者应定期查看已承诺需求占用的资源、必须保留的维护容量和可用于新需求的空间,避免通过不断插队制造虚假的灵活性。
决策会议的输出不是一张更漂亮的排名表,而是一组明确选择:本周期做什么,暂缓什么,哪些事项需要补证据,哪些问题用替代方案处理。对于跨部门依赖较多的需求,应把关键假设和决策责任人记录下来,避免后续团队把“讨论过”误读为“已经承诺”。
5. 交付与验证阶段:把目标写进验收,而不是留在申请表里
功能验收回答“做出来没有”,业务验证回答“问题有没有改善”。两者不能互相替代。上线前应确定基线、目标值、观察周期和数据来源;上线后由业务负责人或产品负责人复核,避免项目结束后因人员变动而无人关注结果。
有些结果不能在上线后一周内判断。例如用户习惯改变、流程周期缩短、错误率下降,可能需要一个月或一个季度的观察。验证周期应匹配业务变化速度,不能为了快速结项而选择过早的数据窗口。

五、案例与数据观察:用一个跨部门需求看清流程损耗
1. 案例设定:批量处理诉求背后有三个不同问题
以下案例为基于常见企业流程构造的情景模拟,不对应某一家企业的真实经营数据。某组织的客户运营团队提出“增加批量处理功能”,理由是日常操作耗时。团队进一步访谈后发现,诉求实际来自三类场景:资料录入重复、审批状态难以追踪、历史记录需要人工整理。
如果只接收最初的功能描述,团队可能一次性开发复杂的批量操作功能,却没有解决审批信息不透明的问题。澄清后,团队把三类问题拆开,分别评估流程规则、数据导入和状态提醒的成本与预期收益。
2. 观察结果:用前后变化判断流程是否改善

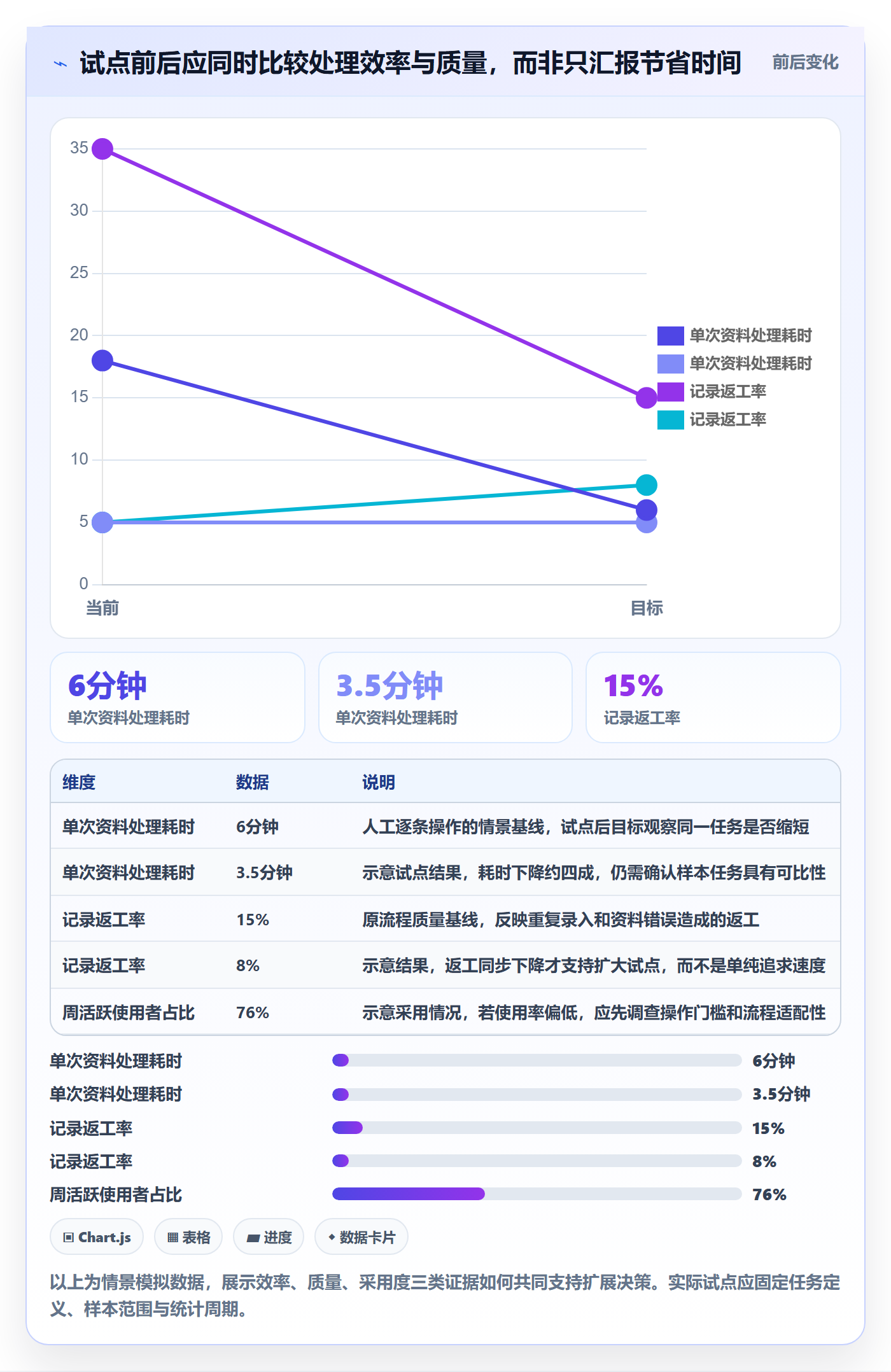

情景模拟中,团队先记录现状基线:单次资料处理约需六分钟,每周约有二百四十次相关操作,约百分之十五的记录需要返工。试点通过模板校验和批次预览减少重复录入;审批提醒则另行试行。这里的重点不是把示例数字当作承诺,而是展示如何把抽象诉求转化为可观察指标。
试点后若处理时间下降,但返工率上升,就不能简单宣布成功;如果耗时下降、错误没有增加,且使用者持续采用,才更有理由扩大范围。管理者应同时观察效率、质量和使用情况,避免把单一的时间节省误认为完整收益。

3. 从试点到推广:避免把局部结果误读为全组织收益
试点数据往往来自愿意参与的团队,流程成熟度和人员能力可能高于组织平均水平。若把局部节省直接乘以全公司人数,容易高估收益。扩展前应确认使用人群是否相似、业务量是否稳定、数据质量是否一致,以及新流程是否增加了其他岗位的工作。
另一个容易忽略的成本是维护。批量处理可能需要权限校验、失败重试、操作留痕和异常回滚。如果只统计开发投入,不统计长期运营与风险控制成本,需求优先级就会被系统性高估。管理者应要求方案评估同时列明上线后维护责任和异常处理方式。

4. 工具的作用是让证据可追溯,而不是替管理者做判断
当需求跨越业务、产品、研发、测试和运营团队时,工具可以把原始诉求、补充证据、评估结论、变更记录和上线验证串起来。它的价值不在于自动替组织选出最高分需求,而在于让相关人能够看到同一份事实,减少口头承诺和重复解释。
例如,PingCode主要服务中大型企业及100人以上组织,适用于需要在多个团队间协同管理需求、研发过程和交付记录的场景。评估此类平台时,应重点验证需求与迭代、测试、发布之间的关联是否清晰,权限与流程是否能适配组织治理方式,报表是否能追溯到原始记录。
对于有数据边界或基础设施要求的企业,可进一步核对私有化部署的适用条件、运维责任和升级机制。若现有团队已有大量其他项目管理工具中的数据与流程,还应实际验证迁移映射、历史信息完整性和用户切换成本。供应商提供迁移能力,并不等于每个组织都能无成本完成迁移;所谓国产替代,也应结合功能覆盖、合规、安全、服务和总体拥有成本逐项验证。
我不建议仅凭功能列表或演示环境做采购判断。至少拿一条真实需求、一次真实评审、一个实际迭代和一份管理报表走完整个流程,再检查权限、通知、字段、历史记录、数据导出和异常处理。工具只有嵌入组织的决策规则,才能把流程从“记录得更完整”推进到“决策更可靠”。
六、不同情况下的行动建议:按组织成熟度分阶段推进
1. 入口混乱、需求重复:先统一归档与分类
如果需求主要散落在邮件、会议和即时消息中,第一阶段不要急着建立复杂评分模型。先约定统一登记位置、需求分类、责任人和紧急例外规则。已有的线下沟通可以继续发生,但决策和承诺必须回到可追踪的记录中。
- 盘点最近一个业务周期的需求来源和重复主题。
- 统一分类,例如业务改进、客户问题、合规、安全、技术治理和缺陷。
- 规定口头提出后的登记责任与时限,避免把归档责任全部推给一线申请人。
- 建立例外通道,记录授权人、紧急原因、资源影响和复盘日期。
2. 需求多、评审慢:先定位等待发生在哪个节点
平均处理周期长,并不一定意味着评审会议太少。需求可能卡在申请人补材料、业务负责人确认价值、技术团队估算依赖,或决策人排期上。应把周期拆分为等待时间与实际处理时间,先定位最长等待节点,再针对性调整。
如果大量需求在澄清阶段反复往返,优先改进问题描述范例和首次沟通机制;如果评估已经完成却长期没有决策,问题可能是决策授权不清或容量规划失效;如果决策后频繁变更,则要检查目标是否稳定、例外是否过多。
3. 已有流程但业务不买账:检查它是否改变了组织激励
当业务部门绕过正式流程,管理者不应只增加审批层级,而要确认正式流程是否比非正式承诺更有用。若申请人提交后长期没有反馈,或拒绝没有理由,业务当然会寻找更快的渠道。要给出明确的响应时限、可见状态和决策解释,让遵循流程的成本可以被理解。
同时,领导层需要以行动维护规则。若高层频繁直接插队,却要求其他人严格遵循优先级制度,流程很快会失去公信力。管理者可以保留高层例外,但必须公开说明对已有承诺的影响,并定期检查例外比例。
4. 组织规模大、系统多:优先治理权限、数据与迁移边界
大型组织在选择流程平台时,除了功能和易用性,还要核对组织架构同步、权限隔离、审计记录、数据保留、部署方式、接口与运维能力。不同业务单元可能有不同流程,但管理层仍需要统一的指标口径和跨部门视图。
迁移不能只看需求标题和状态字段是否搬过去。历史讨论、关联任务、附件、权限、版本记录和决策理由都有可能影响审计与后续工作。建议先选一个代表性团队做数据清点与试迁移,统计字段映射成功率、记录抽查差异、用户培训时间和并行运行成本,再做扩大决策。
七、不同情况下的取舍:没有一种指标和流程适合所有组织
1. 流程轻量与流程严谨之间的取舍
业务变化快、团队规模小、沟通链路短的组织,可以采用轻量字段和短周期评审。过早建立层层审批,会增加等待,却未必提高判断质量。相反,涉及财务、医疗、公共服务、数据安全或强监管的场景,需要更完整的证据、风险评估和审计轨迹。
判断是否加一道审批,最好问它能否识别某种明确风险,或能否让某个必要角色及时做出决定。如果审批只是在流程图上增加一道“知会”,却没有明确责任和判断标准,应考虑合并或取消。
2. 统一标准与业务自治之间的取舍
完全统一字段和流程,便于横向比较,却可能让差异较大的业务单元难以使用。完全自治又会导致优先级不可比,管理层无法判断资源配置是否一致。比较可行的方式是统一最小信息集、指标定义和决策留痕要求,同时允许各业务单元增加本地字段或专业评估环节。
例如,所有需求都记录业务问题、目标、影响范围、风险、成本和决策理由;安全团队可以追加威胁分析,市场团队可以追加客户群信息,研发平台团队可以追加技术依赖。统一的是组织需要比较的底层事实,而不是所有业务都必须用一张完全相同的表格。
3. 定量评分与专家判断之间的取舍
评分模型适合让不同部门使用共同语言,却容易制造精确感。一个“4.2分”的需求不一定比“4.0分”的需求更值得做,尤其当数据质量有限或战略约束发生变化时。管理者应把分数当作讨论提示,不应当作自动审批结果。
当判断主要依赖战略窗口、合规要求或难以量化的长期能力建设时,应保留明确的专家判断,并记录假设和反例。相反,如果同类需求反复出现、历史数据充足,可以逐步利用数据校准权重,减少不同评审人的随意性。
4. 集中治理与分布式决策之间的取舍
集中治理有利于跨部门比较、资源协调和控制风险,但容易形成排队瓶颈。分布式决策能够贴近业务,却可能造成重复建设和局部最优。选择时应看需求影响范围和可逆性:影响全公司、涉及核心数据或难以回滚的需求,通常需要更高层级决策;影响单一团队、成本较低且可试错的改进,可以授权给业务单元。
无论采用哪种模式,都应明确决策边界和升级条件。授权不是“各自决定”,而是告诉团队在预算、风险、依赖和影响范围的什么边界内可以自行取舍,超过边界时由谁接手。
| 组织情境 | 优先选择 | 主要收益 | 需要防范 |
|---|---|---|---|
| 小团队、变化频繁 | 轻量入口、短周期评审 | 减少管理摩擦,快速验证 | 避免决策依据只存在于个人记忆中 |
| 跨部门、需求竞争明显 | 统一最小字段、定期组合决策 | 提升横向比较与资源协调能力 | 避免评分模型替代业务判断 |
| 强监管、高风险 | 完整风险评估与审计记录 | 降低合规和操作风险 | 避免无效审批拖慢低风险事项 |
| 多业务单元、系统复杂 | 统一指标口径、允许本地扩展 | 兼顾集团视图与专业需求 | 防止本地字段导致数据无法汇总 |
八、下一步怎么做:用一个月建立可复盘的需求管理基线
1. 第一周:抽样诊断,不要先改系统
抽取最近一个业务周期的需求记录,覆盖不同部门、不同优先级和不同结果。检查重复问题、关键信息缺失、评审等待、插队和上线后验证情况。样本不必追求统计学上的完美,重点是让团队看到流程损耗主要发生在哪里。
建议至少抽查三类事项:已交付但结果不明的需求、长期未决的需求、被多次调整优先级的需求。它们最容易暴露记录断点、决策冲突和资源容量问题。
2. 第二周:定义最小字段和决策口径
与业务、产品、技术、运营及风险相关人员共同确认一组最小信息:问题与对象、目标结果、影响范围、频率或损失、紧迫性、依赖、粗略成本、决策人和验证人。明确“接受、补充、暂缓、合并、替代、拒绝”的含义,尤其要说明什么情况下可走例外通道。
不要在第一轮就追求字段全面。先让一线能够准确填写,让评审人能够据此作出选择,再根据实际决策缺口补充字段。每个新增字段都应回答:它能改变什么判断?若答案不清楚,就不应成为必填项。
3. 第三周:运行一次真实评审,记录分歧而不是掩盖分歧
选一组真实需求进行排序,要求参与者说明业务证据、成本估算和取舍理由。遇到分歧时,不要强行求一个看起来一致的分数;应记录分歧来自目标冲突、数据不足、风险偏好不同,还是资源约束不清。
这一步能检验规则是否可用。若评审者对“紧急”“高价值”各有不同理解,应先补定义;若所有人都同意需求重要,却无人能说明资源从哪里来,问题在容量规划而不是评分表。
4. 第四周:复盘指标与例外,决定下一轮改进重点
月末查看需求有效率、澄清周期、决策等待时间、重复需求比例、插队比例和结果验证率。不要只汇报数值升降,应为每个变化寻找原因。例如有效率降低可能是入口放宽,也可能是模板失效;决策周期缩短可能来自授权改善,也可能是评审过于草率。
我建议为每个指标同时写明统计口径、数据来源、负责人和更新频率。没有口径的指标无法比较,没有负责人的指标容易失真,没有下一步动作的指标只是仪表盘装饰。
5. 用决策闭环替代“需求越多越好”的管理惯性
需求管理成熟的标志,不是系统里每条记录都填得完整,也不是所有需求都能快速获批,而是组织能够解释为什么做、为什么不做、做完如何判断。流程应该允许发现问题、挑战假设和改变方案,同时保留足够证据,让决策能够被复盘。
我最看重的独特视角是:需求流程的瓶颈,往往不在“收集端”,而在组织是否愿意公开资源取舍。当所有部门都能提出请求,却没有人承担排序责任,任何表单或平台都无法真正提高效率。管理者下一步可以先抽查最近一批需求,找出信息缺口最大的环节,再用一场真实评审验证规则。先让一条需求完整走过“提出、澄清、比较、决策、交付、验证”,再决定是否扩大制度和工具范围。
常见问题解答(FAQ)
1. 企业需求收集流程应该包含哪些环节?
我负责的业务团队经常从会议、客户反馈和内部群聊里收到需求,信息分散,后续很难追溯。我想建立一套流程,但担心环节太多会拖慢响应。
可按“统一入口,登记需求,补充信息,初步筛选,评估优先级,决策与反馈,跟踪复盘”设置流程。每条需求至少记录提出人、目标用户、要解决的问题、预期收益、期望时间和验收方式;先用轻量表单收集,只有进入评估的需求再补充详细材料。
2. 需求管理规范中哪些信息必须填写?
我遇到过需求描述只有一句“优化体验”,产品和研发各自理解不同,返工后也说不清最初目标。我想知道哪些字段能真正减少沟通,而不是增加填表负担。
必填项应能支持理解、评估和验证:需求背景、目标用户、当前问题、预期结果、优先级理由、业务负责人及验收标准。复杂需求可增加影响范围、依赖项、风险和数据依据;验收标准尽量写成可观察结果,例如完成率提升到约定目标,而不是“体验更好”。
3. 如何判断需求收集流程是否有效?
我所在团队每月收集的需求越来越多,但业务方仍觉得响应慢,管理者也难判断流程究竟卡在哪里。我想用指标定位问题,而不是只看需求总数。
建议同时看效率、质量和结果:需求首次响应时长、从提交到决策的中位时长、信息完整率、重复或退回比例,以及已交付需求的目标达成率。按月统计并区分需求类型、来源和复杂度;例如完整率下降且退回率上升,通常说明入口说明或提交模板不清晰,单看处理数量无法判断流程好坏。
4. 需求很多时,管理者应如何确定优先级?
多个部门常把自己的需求都标成紧急,资源有限时很难形成一致结论。我希望有一套可以解释给业务方听的排序方法,避免最后只靠职位或声音大小决定。
先设定共同评估维度,例如战略关联、用户影响、预期收益、紧急程度、实施成本和风险,再按统一口径评分;可用“收益与影响评分÷成本评分”做初筛,但不要把分数当成自动决策。由业务、产品和交付负责人共同校准评分,并记录延期或拒绝的原因;涉及合规、安全或明确时限的事项可单独设为强制处理类别。
核心关键词
文章包含AI辅助创作:需求收集流程与规范:企业管理者需求管理流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/569017
读者评论
我们团队以前也统计按时交付率,后来发现不少功能上线后几乎没人用。现在会在立项时先约定使用率或处理时长等指标,但这一步需要业务负责人持续跟进,否则验证很容易变成形式。
把不同部门的需求归并到同一个业务问题上确实有帮助,不过实际执行时不太容易。尤其销售和客服常带着客户承诺进来,若没有明确的例外授权和复盘机制,排序规则还是可能被临时事项打乱。
文章提到允许标注“待确认”比较实用。我们曾因表单必填项过多,提交人只能凭感觉填数字,后续评估反而更费时间。相比复杂评分,我更关心评分依据是否能被追溯,以及暂缓事项有没有真正的复审日期。
