需求拆解做得越细,项目就一定越容易交付吗?未必。许多企业的问题不是需求写得太少,而是把“拆成更多任务”误当成“把需求讲清楚”:任务看起来排得满满当当,开发开始后却不断发现业务规则缺失、验收口径不一致、上下游依赖没人负责。需求管理的关键不是把一句话切成十条,而是建立一条从业务目标到可验证交付的链路,让每个需求都能回答“为什么做、做什么、怎么判断完成、变更会影响谁”。
一、先讲核心结论:拆解的终点不是任务,而是可验证的业务结果
1. 把需求拆解看成一条可追溯链路
我判断一套需求管理流程是否有效,首先不看需求文档有多少页,也不看任务拆得有多细,而是沿着一条链路追问:业务目标是否明确,用户问题是否有证据,方案是否覆盖关键场景,验收标准是否能被验证,交付后是否能观察到结果。
这条链路通常可以表示为:业务目标,用户问题,需求项,用户故事或功能点,验收标准,开发与测试任务,发布验证。链路中任一节点没有定义清楚,后续节点就容易靠猜测补齐。猜测并不总是错,但如果没有标记假设、负责人和验证时间,它就会悄悄变成事实。
核心结论是:需求拆解的质量,不由条目数量决定,而由关键决策是否可追溯、交付是否可验收、变更是否可评估决定。任务拆得很细但没有业务依据,通常只是把不确定性分散到了更多行里;需求写得简短但包含边界、规则和验收条件,也可能足够指导协作。
2. 用五个问题判断拆解是否到位
- 目标:这项需求要改变哪一个业务结果?是否能说明当前状态与期望状态?
- 对象:谁遇到了什么问题?哪些用户、角色或业务场景不在本次范围内?
- 规则:系统在正常、异常、边界和权限场景下分别应该怎么表现?
- 验收:产品、研发、测试和业务代表能否用同一组条件判断完成与否?
- 影响:它依赖哪些系统、数据、流程和团队?发生变更时,谁需要收到影响通知?
如果其中三项以上只能通过口头解释回答,团队还没有进入稳定的执行阶段。此时直接估时和承诺发布日期,得到的往往不是计划,而是对未知的定价。
3. “拆得足够小”要看反馈周期,而不是统一工时
不同企业、不同团队对“足够小”的定义不应照搬。一项工作是否适合进入迭代,取决于它能否在当前交付节奏内完成设计、开发、测试和反馈。一个涉及多系统联动的需求,即使拆成多个任务,每个任务都很小,整体依然可能无法单独验证;反过来,一个业务边界明确的后台规则调整,描述简洁也可以直接进入实现。
所以我更倾向于用“可独立验证”作为拆解尺度:每个子项应有明确输入、预期行为和检查方式;若只能依赖其他未完成事项才能证明价值,就要说明依赖关系,而不是为了看起来颗粒度细而制造伪独立任务。
二、背景和真实场景:企业需求为什么会在交付中变形
1. 需求不是从一张表里开始,而是从多种信号中出现
企业里的需求来源往往分散在客户访谈、销售承诺、客服工单、运营复盘、合规要求、管理层目标和系统运行数据中。不同来源使用不同语言:客户说“操作太麻烦”,销售说“客户急着要”,运营说“转化率低”,技术团队看到的则可能是“接口调用失败率上升”。
如果团队把这些信号不加区分地直接录入需求池,就容易把症状当成解决方案。比如“增加一个导出按钮”可能只是用户提出的办法,真正的问题也许是权限流程不清、数据口径不一致,或者报表生成速度无法满足工作场景。需求管理的第一步不是接受方案,而是把来源、证据和待验证假设分开记录。
2. 常见的失真链条:从模糊表达变成返工
在跨部门项目里,一条典型失真路径是:管理者提出“提升客户处理效率”,产品据此创建“客户详情页优化”,研发把它拆成页面、接口和数据任务,测试按页面功能检查,最后业务方却以“处理时长没有下降”为由判定效果不佳。每个岗位都完成了自己的工作,但团队从未共同定义“效率”究竟指平均处理时长、一次解决率,还是单位时间内处理的工单数。
这类情况看起来像交付质量问题,根因却在需求链路的前端:目标没有转译成可观察指标,业务场景没有定义清楚,验收条件也没有覆盖实际结果。若只在测试阶段增加用例,能发现页面行为错误,却无法补回项目启动时缺失的业务判断。
3. 规模越大,沟通损耗越容易被低估
在小团队里,需求提出者、实现者和验收者可能坐在同一张桌子旁,临时确认也能奏效。团队扩大后,需求可能先经过业务部门,再进入产品评估,随后由多个研发小组实现,最后由测试、运营和客户成功共同验证。口头信息在每次交接中都可能被压缩或重新解释。
因此,企业流程不能依赖“大家应该知道”。它需要明确记录决策背景、责任人、优先级依据、依赖关系和版本变化。工具可以帮助统一这些记录,但工具不会自动替团队定义什么是价值、什么是完成。
4. 需求管理的目标是控制不确定性,而不是消灭变化
业务环境变化、客户反馈和技术发现都会带来新信息。成熟流程不应把变化视为违规,而应让变化有入口、有评估、有记录。冻结需求有助于保障短期交付,但若冻结后仍允许私下插入任务,团队只是把变更从可见流程转移到了隐性协作中。
我建议把问题从“能不能改”改为“改动的代价由谁承担、影响谁、是否值得”。能把变更说清楚的团队,通常比宣称从不变更的团队更可控。
三、拆解常见误区:表面完整,不等于可以执行
1. 误区一:需求写得越长,信息就越完整
长文档可能包含大量背景介绍,却没有关键规则;短文档也可能通过清晰的用户故事、流程图、数据示例和验收条件表达完整。判断文档质量,要检查它是否减少了关键解释的分歧,而不是按字数打分。
一个实用做法是做“反向复述”:让未参与需求讨论的研发或测试人员,读完内容后用自己的话说明用户、场景、规则和结果。若不同人复述出的行为明显不同,文档还需要补充;如果大家只是对措辞有偏好,但执行与验收一致,就不必为了形式反复润色。
2. 误区二:把功能列表直接拆成开发任务
“新增筛选、支持导出、优化列表”是功能清单,不等于用户需求。它没有说明筛选条件的组合规则、导出范围、权限控制、数据量限制,也没有讲清这些能力解决了什么工作问题。
更有效的顺序是先确定用户目标与场景,再定义行为和约束,最后拆成设计、开发、测试等实现任务。实现任务描述的是团队要做什么;需求描述的是系统对用户应提供什么价值。两者可以关联,但不应混为一谈。
3. 误区三:把故事点或工时当成需求优先级
估算成本可以帮助团队判断投入,却不能回答是否值得投入。一个工作量很小的需求不一定重要,一个工作量很大的合规改造也不能因此自动延期。优先级应同时考虑业务影响、紧迫程度、风险降低、依赖关系和实现成本。
若企业只按“谁声音最大”排序,需求池会受到职位、客户声量和临近截止日期的影响;若只按成本收益比排序,又可能低估战略试验和基础能力建设。优先级方法需要服务于企业当前的决策目标,而不是被公式取代。
4. 误区四:验收标准写成“功能正常”“体验良好”
“正常”“快速”“友好”“支持多种情况”都需要解释。对用户而言,页面能打开不代表操作成功;对测试而言,没有边界条件就无法稳定复现;对业务而言,没有结果指标就无法判断改动是否有效。
验收条件可以采用可观察的行为描述,例如:当具有某角色的用户提交符合规则的数据时,系统显示成功状态并生成记录;当必填字段缺失时,系统提示具体字段且不创建记录。涉及性能、容量或合规要求时,应补充经业务与技术确认的阈值,不要照搬示例数字。
5. 误区五:把需求评审当成一次性签字
评审不是为了让所有人一次性同意,也不是会议纪要的替代品。它的价值在于暴露分歧、确认假设、找出依赖与风险,并记录尚未解决的问题及其责任人。
如果关键问题没有答案,评审结论可以是“有条件通过”“补充验证后再评审”或“拆成探索与交付两个阶段”。把不确定性明确留下,通常比在会议上勉强形成共识更负责任。
四、专业判断逻辑:从业务目标逐层拆到可交付项
1. 先定义目标,再识别需要验证的问题
我会先区分三类信息:已知事实、待验证假设、计划采取的动作。例如,“客服平均处理时长上升”是需要用数据核实的现状;“主要原因是重复录入”是假设;“增加批量导入”是一个可能的解决方案。三者混写,团队就可能把假设当成事实、把方案当成目标。
目标最好能说明观察口径、对象和时间范围。若暂时没有可靠基线,也要明确“先建立基线”是项目的一部分。没有基线,不代表不能行动;它意味着团队应把效果判断设计成后续验证,而不是假装已经知道提升幅度。
2. 把用户问题拆成场景,而不是拆成屏幕
一个问题常包含多个角色、触发条件和结果状态。以客户资料更新为例,应分别考虑首次录入、批量导入、重复资料合并、无权限修改、字段缺失和更新失败。页面布局只是承载这些行为的一种方式,不能代替场景分析。
拆场景时,我会问四个问题:谁在什么条件下开始操作?系统需要读取哪些信息?成功和失败分别是什么结果?用户如何恢复或继续?这些问题能帮助团队把“看起来简单”的需求里隐藏的状态流转提前暴露出来。
3. 用需求层级防止目标与任务混在一起
| 层级 | 回答的问题 | 示例 | 常见风险 |
|---|---|---|---|
| 业务目标 | 为什么投入资源? | 减少客户资料维护中的重复劳动 | 目标过宽,无法判断成功 |
| 用户问题 | 谁遇到什么困难? | 运营人员需要在多个页面重复录入相同信息 | 只记录管理者观点,缺少用户证据 |
| 需求能力 | 系统应提供什么能力? | 支持按授权范围批量更新指定字段 | 过早绑定某种界面或技术方案 |
| 用户故事或功能项 | 具体场景如何被支持? | 运营人员上传文件后查看校验结果并确认更新 | 遗漏异常路径和边界规则 |
| 实现与验证任务 | 如何交付并证明完成? | 解析、校验、写入、权限测试与业务验收 | 任务完成但业务目标未验证 |
层级不是为了增加审批环节,而是为了让不同角色在同一条链路上工作。管理者可以判断目标和投资,产品人员负责澄清场景,研发与测试评估实现和风险,业务代表共同确认验收与效果。
4. 用场景、规则、验收条件完成需求定义
需求进入排期前,至少应有一组可以执行的定义。对复杂需求,我通常检查以下内容是否齐备:用户与业务场景、范围内与范围外、前置条件、主要流程、异常流程、数据与权限规则、依赖项、验收条件、未决问题及负责人。
不要求每个需求都写成厚重模板。低风险的小改动可以使用轻量描述;涉及资金、权限、客户数据、合规或多个系统的需求,则应增加规则说明、样例数据、流程图或风险评估。文档深度应该跟风险和协作复杂度匹配。
5. 验收标准要覆盖正向、反向和边界
- 正向路径:符合条件的用户输入有效数据后,系统产生预期结果。
- 反向路径:权限不足、数据缺失或服务异常时,系统如何提示、阻止或恢复。
- 边界条件:最大数量、重复记录、极端日期、特殊字符等边界如何处理。
- 业务结果:上线后观察什么指标,在哪个时间窗口评估,谁负责复盘。
验收条件不能替代测试设计,但可以为测试提供稳定依据。若一条需求既没有成功条件,也没有失败条件,团队就很难在交付前后形成一致判断。
6. 把依赖和风险显式化,避免排期看似确定
很多延期并不是单个任务做得慢,而是关键依赖没有提前暴露。例如数据接口尚未开放、权限规则由另一部门维护、迁移数据质量未验证,或外部服务的响应约束不明确。需求评审应识别这些依赖,并确认负责人、完成条件和缓冲方案。
我建议将“待确认事项”作为正式状态管理,而不是把它藏在备注里。待确认事项应包含问题、影响、责任人、最晚决策时间和未按时解决时的替代方案。这样管理者才能区分真正可排期的工作与仍在探索的工作。
7. 根据风险决定先探索还是直接交付
当用户问题明确、解决方案成熟、依赖可控时,可以直接进入交付拆解。若问题存在争议、用户行为未知或技术路径不清,先做访谈、原型、数据分析或技术验证,往往比直接承诺完整功能更节省成本。
探索并非拖延交付,而是用较小投入降低错误投资概率。探索阶段也要有明确产出,例如待验证假设、用户反馈、技术限制和继续或停止的决策条件。没有决策条件的“调研”,容易变成无限期收集意见。

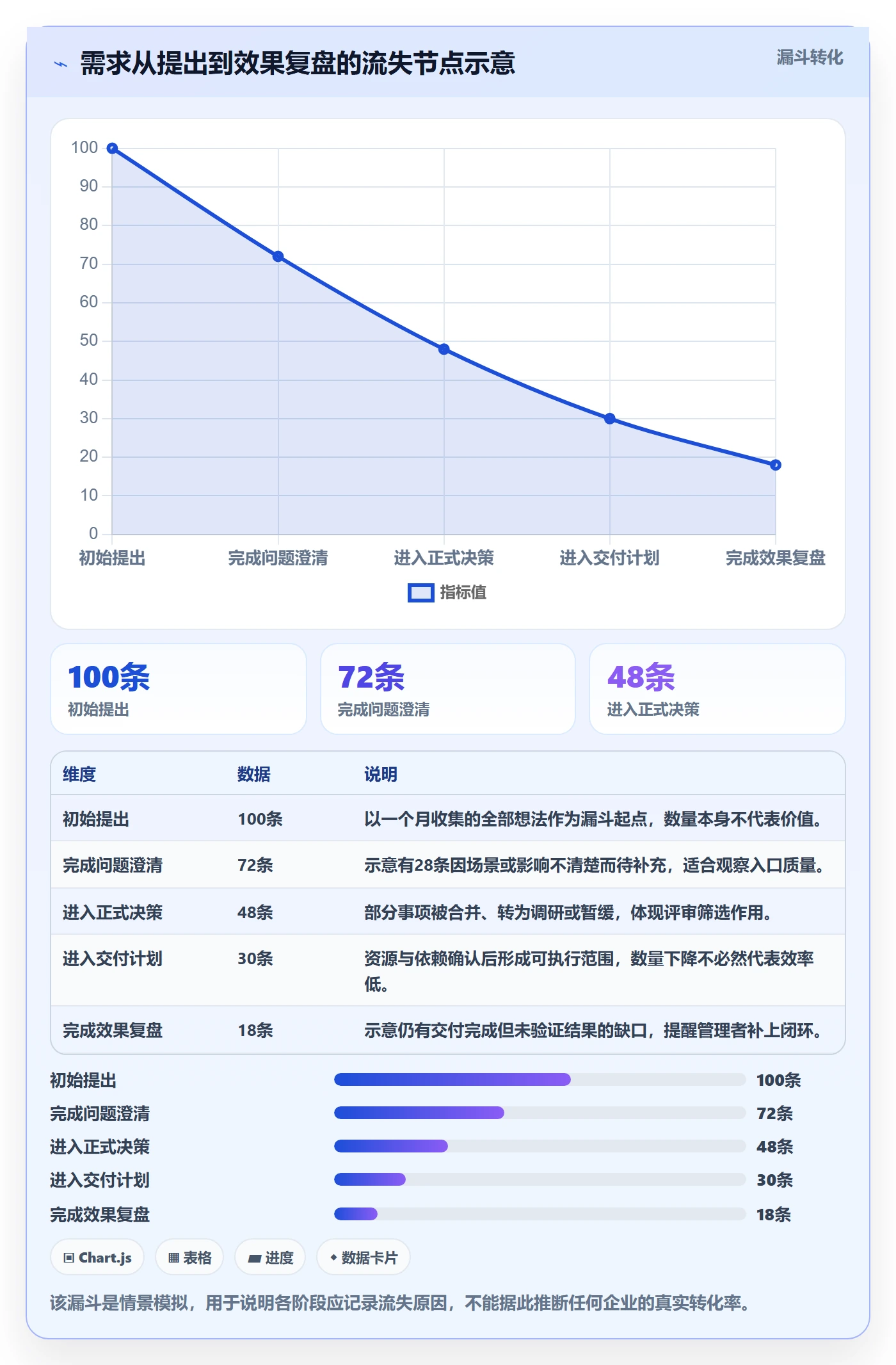

五、案例与数据观察:把“做完功能”改成“可判断价值”
1. 案例说明:客户资料批量更新需求
以下为用于演示流程的情景模拟,并非某家企业的真实经营数据。假设一家企业的运营团队需要维护大量客户资料,员工提出“增加批量导入功能”。如果团队直接把这句话拆成上传页面、导入接口和错误提示,仍没有回答数据如何校验、重复记录如何处理、部分失败是否回滚、谁能更新哪些字段。
先看业务问题:运营人员在多个系统之间重复维护客户信息,任务耗时,且容易出现字段不一致。随后补充证据:抽取一段代表性工作记录,按操作步骤记录人工耗时、重复录入次数、失败原因,并确认样本覆盖不同角色和资料类型。若数据不足,就把“当前耗时和错误率”列为待验证项。
接着定义范围:本次先支持具有授权的运营人员批量更新指定字段;不支持批量删除,不覆盖受保护字段;文件在提交前进行格式校验,并返回逐行错误原因。对于重复客户记录,系统不得静默覆盖,应按已确认的匹配规则提示冲突或转入人工处理。
最后设计验收:测试成功更新、无权更新、必填值缺失、重复记录、部分行失败和文件格式错误等情形。上线后观察单批处理时长、导入成功率、人工修正次数与异常工单,而不是只记录“导入功能已上线”。
2. 用示意数据展示怎样验证,而不是假装有真实成效
下面的数据是情景模拟的建议验证口径,用于说明团队如何在立项前设定观察框架,不代表任何产品或客户的实测结果。企业实际使用时应以自己的基线、样本范围和业务约束替换这些数值。
| 观察项目 | 立项前基线示例 | 上线后观察方式 | 为什么要看 |
|---|---|---|---|
| 单批资料处理时长 | 人工记录每批任务耗时 | 比较相同数据规模与操作角色 | 观察是否减少重复操作 |
| 批次处理成功率 | 统计人工处理中的完整成功批次 | 区分全成功、部分失败与完全失败 | 避免只看成功提交数而忽略失败行 |
| 人工修正次数 | 记录字段错误与重复资料处理次数 | 按错误类型观察变化 | 判断自动化是否把工作转移到纠错环节 |
| 异常工单数量 | 按原因分类现有问题记录 | 按周观察权限、匹配和格式类问题 | 发现上线后新产生的风险 |
重要的是口径一致,而不是追求漂亮的百分比。若上线后更换了样本范围、资料复杂度或统计方式,前后比较就可能失真。至少要记录样本量、时间范围、数据来源、排除条件与口径变更。
3. 用价值与风险共同决定是否进入交付
对这类需求,管理者可以把预期价值、证据可信度、实现成本、数据风险和依赖成熟度放在同一张决策表中。评分不必伪装成精确科学,重点是让差异可见,并把争议转成需要补充的信息。
| 判断维度 | 可接受的证据 | 低成熟度时的动作 |
|---|---|---|
| 业务价值 | 用户操作记录、工单分类、业务指标变化 | 补充样本或访谈,避免只凭个别意见立项 |
| 需求清晰度 | 场景、规则、范围与验收条件 | 先做需求澄清,不急于给出发布日期 |
| 技术可行性 | 接口确认、数据质量检查、容量验证 | 安排短周期技术验证,明确停止条件 |
| 风险可控性 | 权限审查、回滚方案、审计记录要求 | 收窄范围或分阶段上线 |
管理判断不应把所有维度压缩成一个看似精确的总分。高价值但证据不足的事项,适合先验证;低风险且边界清楚的事项,可以快速交付;高风险、跨系统且依赖未明的事项,则需要分阶段决策。
4. 需求工具应支撑追溯,不应替代判断
当需求数量、参与角色和依赖关系增加,靠文档、群聊和个人表格维护状态,容易发生版本不一致、决策找不到、变更影响不清等问题。此时可以评估能否在统一平台里关联需求、任务、缺陷、版本、测试与迭代,并保留变更记录和责任信息。
例如,PingCode面向中大型企业及100人以上组织提供研发管理能力,可用于承载需求与研发协作流程;其产品信息包括私有化部署和Jira平滑迁移能力。若企业正在评估国产化替代,可以把部署方式、数据治理、现有流程迁移、权限模型、集成能力和运维成本纳入验证清单,而不是仅凭功能列表决定选型。
我不会把“使用某个平台”当成流程优化的证据。工具上线前应先梳理需求层级、字段含义、状态定义、权限边界和历史数据处理规则。若旧流程本身混乱,直接迁移只会把混乱复制到新系统;如果没有人负责流程治理,系统字段再多也会逐渐失去可信度。
六、不同情况下的行动建议:按成熟度安排改进顺序
1. 需求来源混乱:先统一入口和最小信息集
如果需求散落在邮件、会议纪要、聊天记录和个人表格里,不建议第一步就推行复杂审批。先建立统一入口,要求提交人说明问题、受影响对象、业务影响、证据来源、期望时间和联系人。没有证据的需求仍可登记,但要标记为待验证,而不是默认进入承诺队列。
入口统一后,再每周或每个固定周期整理重复项、合并相同问题、补足责任人和来源信息。目标是减少信息丢失,不是让一线人员填一份过度繁琐的表格。
2. 需求很多但优先级总在变化:建立决策规则和变更代价
先区分必须交付的合规与运营事项、与战略目标直接相关的事项、改善体验的事项和探索性事项。对每类事项设定不同的决策方式与时间窗口,避免所有需求都挤进同一条优先级队列。
计划中途确需插入高优先级工作时,要求同时说明被挤出的事项、受影响团队、当前投入损失和新的决策责任人。这样做不是阻止变化,而是让组织看见变化的真实成本,避免“只加不减”。
3. 返工集中在验收阶段:先改需求评审和验收定义
收集最近一段时间的返工原因,把问题分为规则遗漏、边界遗漏、理解偏差、依赖延误、数据问题和技术缺陷。不要把所有返工都归为“需求不清”,否则团队无法找到改进位置。
若规则遗漏占主导,增加场景与例外检查;若理解偏差多,采用反向复述或原型评审;若数据问题突出,增加数据样本和字段口径确认;若依赖延误居多,则将依赖负责人和最晚决策时间纳入排期条件。
4. 跨团队依赖多:把接口与决策责任提前拉到台面
跨团队需求应明确每个团队的输入、输出、接口负责人、交付时间和未满足时的替代方案。依赖关系不能只写“待某团队支持”,要说明对方需要交付什么,以及主需求受影响的条件。
如果多个团队对同一规则有不同理解,先指定最终业务决策人。没有决策人的分歧,通常会在开发中通过临时解释解决,之后又以缺陷或返工的形式重新出现。
5. 需求已经很多年、字段很多:先治理核心字段
历史系统常有大量必填字段,但不少字段无人使用、含义相互重叠或填写口径不一。可以先盘点需求标识、来源、目标、负责人、优先级、状态、版本、验收条件和变更记录等核心信息,再检查哪些字段真正参与决策或追溯。
不要一次性重做所有流程。先选择一个业务线或一个交付周期试行,观察填写成本、需求澄清次数、变更影响识别率和验收争议,再决定推广范围。
6. 需要替换或迁移管理平台:先做小范围流程试跑
平台迁移的重点不只是数据导入成功,还包括需求关系、附件、权限、状态流转、历史评论、报表口径和团队使用习惯能否延续。对于私有化部署场景,还要评估基础设施、升级维护、备份恢复、安全审计和运维责任。
建议先选一个真实但边界明确的项目试跑,覆盖需求录入、评审、迭代、缺陷关联和发布复盘。迁移结果要由实际使用者验证,尤其检查关键关联是否保留、角色权限是否正确、历史记录是否可追溯。
七、不同情况下的取舍:没有一种拆解方式适合所有需求
1. 轻量改动与高风险改造,文档深度应不同
| 情形 | 建议做法 | 需要接受的取舍 |
|---|---|---|
| 低风险、范围明确、单团队完成 | 使用简洁描述与少量验收条件 | 减少文档成本,但仍需保留责任人与版本记录 |
| 涉及权限、资金或敏感数据 | 增加规则表、异常场景、审计与回滚要求 | 前期澄清更慢,换取更低的线上风险 |
| 跨系统、跨团队、依赖较多 | 建立依赖清单、接口契约与联合评审 | 协调成本增加,但减少后续等待和返工 |
| 问题与方案均不确定 | 先探索,设置验证目标与停止条件 | 短期不承诺完整功能,换取更可靠的投资判断 |
2. 速度与确定性之间要看错误代价
如果错误成本低、回滚简单、反馈迅速,团队可以先交付小范围版本,再根据真实使用情况调整。如果错误会影响资金、客户数据、监管记录或大量用户,则应把更多时间投入规则澄清、验证和灰度方案。
因此,“先上线再优化”不是通用答案。正确的问题是:最小可交付范围是否仍然能够验证核心假设?若不能,快速上线只会制造一组无法解释的结果。
3. 统一流程与团队自治之间要保持边界
企业可以统一需求标识、核心字段、状态定义、变更留痕和数据安全要求,同时允许不同团队按复杂度选择轻重不同的评审方式。完全统一所有模板,会让简单需求负担过重;完全放任各团队自定,又会导致跨团队协作和管理报告无法对齐。
比较稳妥的做法是规定“必须统一的最小标准”和“允许团队调整的执行细节”。前者保障可追溯,后者保留适配空间。标准应定期复核,删除不再产生决策价值的环节。
4. 追求颗粒度与保持业务连贯之间要适度
拆成过大的需求,风险与工作量难估;拆成过细的需求,管理成本会上升,团队也可能只关注任务完成率而忽略用户流程。拆解时应保留业务上下文,并让每个子项能说明自己对整体目标的贡献。
一个实用检查是:删掉某个子项后,用户是否仍能完成关键任务?若完全不能,它可能只是实现任务;若可以独立产生可观察价值,它更适合成为分阶段交付项。不同组织的发布节奏和架构条件不同,不能机械套用单一拆分公式。
八、把流程落地:从一次评审开始形成闭环
1. 建立一套轻量但完整的评审清单
- 需求来自哪里,是否有可核实的用户或业务证据?
- 要改变的结果是什么,现状基线是否可信?
- 用户、场景、范围内和范围外是否明确?
- 关键规则、异常路径、权限和数据边界是否清楚?
- 验收条件能否被产品、研发、测试和业务共同执行?
- 依赖、风险、未决问题分别由谁负责,何时决策?
- 上线后观察哪些信号,何时复盘,谁来判断是否继续投入?
清单的目的不是让会议变成逐项念表,而是帮助主持人发现缺口。若问题已经有答案,可以快速通过;若问题涉及重大风险,就应明确暂停、补充材料或缩小范围。
2. 记录决策,而不只记录讨论过程
会议纪要可以保留背景和讨论,但需求记录还应明确最终决定、未采用方案及原因、尚未解决的事项、责任人和复核时间。这样做的价值在于,当需求变更或人员交接时,团队不用重新猜测“当时为什么这么定”。
决策记录不需要写成论文。一段清晰的结论加上关联材料,通常比冗长但没有结论的讨论记录更有用。
3. 通过小范围度量验证流程是否在改善
建议从少量指标开始,例如需求澄清往返次数、进入开发后的范围变更次数、因需求理解造成的返工比例、依赖等待时间、验收一次通过情况和上线后目标指标是否有数据。每项指标都要定义统计口径,避免把不同团队的差异误认为流程效果。
指标不是考核个人的工具。若指标一旦用于简单排名,团队可能减少问题记录、把工作拆分方式改得更有利于数字,却没有改善真实交付。度量应引导改进讨论,而不是用单一数字替代管理判断。
4. 将发布后复盘反馈回需求池
交付完成后,团队要确认三件事:功能是否按验收条件实现,用户是否实际使用,业务结果是否出现预期变化。若结果不如预期,应分析是问题判断错了、方案不适合、使用路径有障碍,还是观察窗口和数据口径不合理。
复盘结果应回写到需求、用户反馈或产品路线图中,形成继续投入、调整方案、扩大范围或停止维护的决策。没有反馈闭环的需求管理,最终会退化成一套更整齐的任务登记流程。
九、结语:把“写清需求”升级为“让决策有证据、交付有边界”
1. 最值得管理者关注的不是拆了多少条
需求拆解的真正价值,是让企业在投入资源前看见不确定性,在交付过程中控制变化,在上线之后判断结果。它既不是文档工程,也不是任务切片竞赛,而是一套连接业务判断、产品设计、技术实现、质量验证和效果复盘的协作机制。
当目标、场景、规则、验收、依赖与结果都有明确责任人时,需求就不再依赖个别员工的记忆。团队仍然会遇到变化,但可以说明变化来自哪里、影响什么、需要如何重新决策。
2. 下一步怎么做
- 挑选最近一个发生过返工或验收争议的需求,回看从提出到发布的完整链路。
- 标出目标、用户证据、规则、验收、依赖和变更记录中最薄弱的两处。
- 下一轮评审只针对这两处补充机制,避免一次性增加大量流程负担。
- 用同一组明确口径观察需求澄清、返工、等待和上线结果,再决定是否推广。
- 当协作规模与追溯压力超过现有工具承载能力时,再评估平台、迁移和部署方案,并用真实项目验证。
我的判断是,好的需求拆解不是把不确定性藏进更细的任务,而是把不确定性标出来、分配给责任人,并在适当的时间用证据解决。从一次真实需求的复盘开始,比先设计一套庞大的流程更容易见效,也更容易让团队愿意长期执行。
常见问题解答(FAQ)
1. 需求拆解到什么粒度才适合进入排期?
我在推进跨部门项目时,经常遇到需求写得很宏观,开发团队无法估算工期;拆得太细,又担心前期文档成本过高。我想知道有没有一个能兼顾沟通效率和执行落地的判断标准。
拆到团队能够独立估算、明确负责人并验证结果的最小交付单元即可。可以按“业务目标,用户场景,功能需求,任务”逐层分解;当一项需求仍包含多个用户目标、无法写出明确验收条件,或估算结果差异很大时,应继续拆分。
2. 需求优先级应该由谁定,依据是什么?
我遇到过业务部门都认为自己的需求最紧急,最后排期变成谁声音大谁先做。我想找到一套可解释的规则,既能支持管理者决策,也能减少团队反复争论。
由业务负责人、产品负责人和技术负责人共同评审,管理者对资源冲突和战略取舍作最终决策。评估时统一看业务收益、影响用户范围、紧急程度、实施成本和风险,可采用高、中、低分级;每项优先级都记录依据,并在资源或目标变化时重新评估。
3. 需求频繁变更时,怎样避免影响整个项目?
我在项目中经常碰到开发开始后才补充关键规则,团队只能临时改方案,进度和测试范围都受到影响。我想知道怎样区分合理变更和未经评估的临时插单。
所有变更先进入统一变更清单,不直接口头安排;记录变更原因、影响范围、预期收益、成本、风险和提出人。由相关负责人评估对排期、设计、开发及测试的影响后再批准,并同步更新需求版本和计划;若变更影响已承诺的里程碑,应明确调整范围或交付时间。
4. 如何判断需求拆解和交付流程确实改善了?
我负责推动流程优化,但只看需求文档数量或会议次数,很难证明团队效率提升。我想知道应该跟踪哪些指标,以及怎样避免为了指标而制造无效文档。
建议按月或按迭代跟踪需求返工率、需求澄清导致的延期次数、计划完成率和验收一次通过率,并与优化前的同口径数据比较。指标要同时注明统计范围和分母,例如返工率按发生实质性范围或规则变更的需求数除以已交付需求数;若文档变多但返工和延期没有下降,就应检查流程是否增加了负担。
核心关键词
文章包含AI辅助创作:需求管理需求拆解全流程:企业管理者流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/568981
读者评论
我们团队以前也习惯把需求拆成一串开发任务,排期看着很清楚,到了验收才发现业务方说的“效率提升”和测试理解的功能完成不是一回事。把指标和验收口径提前定下来,确实比继续细分任务更有用。
文中强调变更要评估影响,这点很实际。不过多人协作时,影响范围不一定能在提出变更时马上判断;如果流程要求先评估完才能推进,可能拖慢紧急修复。或许可以区分线上问题和常规需求,设置不同处理路径。
可独立验证”这个尺度我认同,但跨系统需求确实很难拆出真正独立的价值。我们通常会先做接口或数据验证,再分阶段交付用户可见功能。想请教一下,文章里提到的业务结果复盘,怎样避免指标波动被误当成需求效果?
