需求评审开得更频繁,项目却不一定交付得更准时。管理层真正需要的不是一场把需求逐条念完的会议,而是一套能回答三个问题的机制:这件事为什么现在做、投入多少资源、如果不做会有什么后果。把评审结果从“通过或不通过”扩展为价值、成本、风险、证据和复核时间,才能减少高层拍板后反复改方向,也让团队知道哪些需求可以进入承诺。
一、核心结论:评审的目标不是批需求,而是管理资源承诺
1. 需求评审应当决定“是否值得投入”,而不只是“是否可实现”
我判断一场管理层需求评审是否有效,通常不先看会议开了多久,而看会议结束后有没有形成明确的资源决定。需求被批准,不等于它立即进入开发;被暂缓,也不等于它没有价值。管理层评审需要判断的是:这项需求相较于其他候选事项是否更值得占用有限的研发、测试、运营和交付能力。
因此,评审对象不能只是需求标题和一句业务描述。至少需要看清目标用户、业务问题、预期结果、验证方式、粗略投入、风险依赖和不做的代价。如果其中几项空缺,正确结论往往不是“先通过再说”,而是指定责任人补证据,并约定复审时间。
2. 用五类结论替代单一的“通过/不通过”
实际管理中,二元结论很容易让需求在“已通过”状态下长期排队,或者让业务方把“暂缓”理解为被否定。我建议至少使用以下五类结论,让决策与下一步动作直接对应。
- 进入计划:价值和范围相对清楚,资源窗口也已确认。
- 进入验证:方向值得探索,但先用访谈、原型、数据分析或小流量实验降低不确定性。
- 补充材料:需求目标、业务证据或影响范围不足,明确补充责任人与截止日期。
- 暂缓:优先级不够或前置依赖未满足,写清恢复评审的条件。
- 不纳入:价值不足、与方向冲突或风险不可接受,记录理由,避免同一事项反复占用会议。
评审记录要能让未参会的人复原决策,而不是只留下“大家讨论后同意”。我会要求记录需求版本、决策人、不同意见、资源假设、后续验证项和重新打开的触发条件。这样做的直接收益不是多一份文档,而是降低决策被口头记忆篡改的概率。
二、背景与真实场景:为什么管理层更容易被“紧急需求”牵着走
1. 需求进入会议前,往往已经带着不对称的信息
常见情形是,业务负责人带着客户反馈、销售承诺或经营目标来评审,研发负责人带着排期和技术依赖来评估,管理层则希望快速知道“做不做、什么时候上线”。三方说的看似是同一件事,实际依据不同:业务在讲机会,研发在讲成本,管理者在讲取舍。
如果没有统一的需求输入口径,会议就会变成信息补课。最有表达力、离决策者最近或带有客户升级风险的事项,往往获得更多注意力;那些收益长期但不够戏剧化的需求,则可能被挤到后面。这不一定是参与者判断失误,而是输入材料把注意力引向了紧迫感,而非相对价值。
2. 组织越大,需求治理越不能依靠“谁声音大”
在超过百人的组织里,跨团队依赖、产品线冲突、区域差异和权限边界会让一项需求产生多个版本。一个看似局部的功能,可能影响权限模型、数据治理、部署方式、客户成功流程和历史迁移。管理层若只评估提出部门的收益,容易把外部成本留给其他团队。
以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,若企业考虑通过平台统一需求、研发和交付协作,评审范围就不应停留在“能不能提需求”。还需核对现有流程、组织权限、数据迁移、部署约束和团队采用成本。此类平台支持私有化部署,并提供 Jira 迁移相关能力,但具体迁移范围、字段映射、权限继承和历史数据完整性,仍应在采购或替换决策前通过实际数据样本验证;
不能仅凭功能描述推断迁移无风险,也不宜把任何产品称作所有组织的唯一选择。
3. 管理层评审的核心矛盾是“确定性不足,承诺却过早”
不少需求在商业价值还没有得到验证前,就被写入路线图、对客户承诺发布日期。后续一旦发现范围膨胀、依赖未准备好或使用率不达预期,团队便要在加班、降范围、延期和关系修复之间补救。管理层需要的不是更乐观的估算,而是把承诺分成不同强度:探索承诺、交付承诺和结果承诺。
探索阶段承诺的是在某个期限内回答关键问题;交付阶段承诺的是范围、质量和时间边界;结果阶段承诺的是可观测的业务变化。三者混在一起,就会让“安排了开发”被误当成“业务价值已经兑现”。
三、常见误区:评审流程为什么看起来完整,结果仍然失控
1. 误区一:把高层审批当成需求质量控制
管理者擅长判断战略方向和资源取舍,不应被要求在会议现场替团队补完用户研究、技术分析和边界澄清。若需求材料没有说明用户是谁、问题出现在哪里,管理者即使批准,也只是对叙述方式作出反应,而不是基于充分证据做出选择。
更合理的分工是:业务负责人证明问题真实且值得解决;产品负责人说明方案边界和验证路径;技术负责人评估实现、依赖和非功能风险;管理层比较机会成本并确定资源。审批不能替代专业准备,专业准备也不能替代资源决策。
2. 误区二:用一个总分掩盖不可比较的判断
评分表容易给人客观感,但如果“战略价值 1 到 5 分”没有定义,或者收益、风险、紧急度被随意加权,分数只会把主观判断包装成精确数字。尤其当不同产品线的收益口径不同,简单把评分相加,容易让小而确定的事项压过大而不确定的机会,或反过来。
我更倾向于把评分用作筛查,而不是自动排序。先通过硬性门槛识别法规、安全、客户合同和平台稳定性事项;再比较普通机会的价值、成本、置信度和延迟影响;最后由有权配置资源的人解释取舍。分数是讨论入口,不是决策替身。
3. 误区三:把“紧急”当成“高价值”
客户升级、销售承诺和领导临时关注确实可能有真实代价,但紧急程度需要被拆解。是合同罚则即将触发,还是客户表达了不满?是收入已经流失,还是销售推测可能流失?是多个客户共同受影响,还是单个客户的特殊配置?不同证据对应不同优先级。
如果所有紧急事项都能插队,正常规划便会失去可信度。评审制度应允许紧急通道,但规定触发条件、批准权限、被挤出的事项和复盘要求。没有这些约束,紧急通道最终会变成默认通道。
4. 误区四:只衡量交付数量,不追踪需求结果
按期上线、完成工单和关闭需求,衡量的是交付活动,不等于用户问题被解决。某功能可能准时发布,却没有目标用户采用;也可能减少了人工操作,却新增了支持成本。若评审后的责任在上线时终止,管理层就无法知道当初的商业假设是否成立。
至少要为重要需求指定一个上线后复核时间和结果指标。指标不一定是收入,也可以是任务完成时间、错误率、活跃使用、人工处理量、客户流失风险或合规缺口。关键是能说明怎样的变化才算成功,以及数据由谁提供。
四、专业判断逻辑:从需求提出到管理层决策的闭环
1. 第一步:先分流,避免所有需求都挤进同一场会议
入口统一不代表评审层级相同。缺陷、法规修复、客户定制、平台能力、探索性机会和纯体验优化,决策逻辑不同。先按风险和决策权限分流,能减少高层花时间审低影响细节,也避免低层在无权事项上反复讨论。
- 法规、安全和重大稳定性事项:走风险治理通道,优先明确底线和时限。
- 低成本、可逆的体验改进:由产品与业务授权人快速决定,记录依据即可。
- 跨团队、高成本或影响路线图的事项:进入管理层组合评审。
- 不确定性高但潜在价值大的事项:先设计验证实验,不直接承诺完整交付。
分流的关键不在于给需求贴更多标签,而在于明确谁有权决定、需要什么证据、决策后谁负责执行。如果每条需求最终仍要经过同一层级、同一套材料,分流只会增加手续。
2. 第二步:用“问题,证据,方案,代价”审查需求材料
我建议管理层材料控制在决策所需的范围内,避免把长篇背景报告直接搬进会议。每个重要需求至少回答四个问题:问题是否真实;证据能否支持问题规模;方案是否存在更小或更快的替代路径;投入后会挤占什么。若无法回答,材料应指出未知项,而不是用确定语气填补空白。
| 审查维度 | 需要回答的问题 | 常见证据 | 缺失时的处理 |
|---|---|---|---|
| 问题与用户 | 谁遇到问题,发生频率和影响是什么? | 访谈记录、工单、行为数据、现场观察 | 先补问题验证,不直接扩大方案 |
| 业务价值 | 改善后希望改变什么结果? | 转化、留存、处理时长、风险暴露等 | 建立基线与目标,不接受“提升体验”作为唯一指标 |
| 成本与依赖 | 需要哪些团队、系统和维护投入? | 粗估人天、接口依赖、迁移与运维评估 | 标记估算区间和待确认依赖 |
| 风险与可逆性 | 失败的影响多大,能否回滚? | 安全评估、灰度方案、数据保护要求 | 限制范围或先做隔离验证 |
3. 第三步:把不确定性单独呈现,不要藏进一个工期数字
需求估算不是承诺的充分依据。对于依赖外部系统、迁移历史数据或涉及复杂权限的事项,给出“六周”而不说明范围、假设和置信度,容易让估算被误读为确定日期。我会要求团队至少区分工作量区间、关键前提和高风险依赖,并说明哪些新信息会改变判断。
估算可以采用低、中、高三种情景,也可以用“有把握的最小范围加待验证扩展项”。管理层不需要在早期追求小数点级精确,而要知道风险是否会改变资源取舍。例如,基础方案两个月可交付,包含历史数据迁移则可能延长到一个季度,这两者应作为不同决策选项呈现。
4. 第四步:比较机会成本,并明确被延后的事项
优先级的真正问题不是“这件事重要吗”,而是“它比当前计划中的什么更值得先做”。如果一项需求进入,必须明确新增的团队能力、预算或被挤出的工作。否则所谓优先级只是把更多事项塞进同一时间窗口。
我会要求会议记录写出至少一个替代方案:不做、晚做、缩小范围或先验证。管理层比较这些方案,通常比围绕一个完整方案讨论“要不要做”更容易看清代价,也能避免需求方把首选方案包装成唯一方案。
5. 第五步:设定决策后的复核点,形成结果闭环
评审不是一次性的许可。重要需求应在立项、交付中段和上线后设置不同复核点:立项时验证假设,交付中段确认范围和风险没有偏离,上线后核对结果指标。出现新证据时,可以调整投入,而不是因为已经批准就继续投入。
这也意味着需求负责人不能只在评审前出现。提出者应持续维护业务目标和验证数据;产品负责人跟踪范围;技术负责人跟踪风险和依赖;管理层负责资源冲突和重大方向变化。责任清楚,复盘才不会变成互相追责。
五、案例与数据观察:一场评审怎样从“拍板”变成可验证的组合决策
1. 示例场景:多条业务线争抢同一研发窗口
下面是用于展示方法的情景模拟,不是某家企业的实测结果。一家有 180 名产品、研发和交付人员的企业,同时收到三类需求:重点客户提出的审批定制、多个客户共同反馈的报表延迟,以及内部运营提出的自动化任务。团队未来八周只能投入约 24 人周,无法同时完整处理三项。
如果按提出者的紧迫度排序,客户定制可能先做;如果只看覆盖客户数,报表优化可能优先;如果只看节省工时,自动化任务也有吸引力。单一维度都会漏掉信息。我们先补齐客户范围、现有损失、投入区间、复用能力和失败风险,再比较三个可执行选项。
| 候选事项 | 潜在覆盖 | 初估投入 | 主要未知 | 建议决策 |
|---|---|---|---|---|
| 单一客户审批定制 | 1 个重点客户 | 约 8,12 人周 | 合同影响及后续维护成本 | 先核实合同约束,再比较配置方案 |
| 报表响应优化 | 约 6 个客户群体 | 约 5,9 人周 | 瓶颈来自查询还是数据链路 | 先做性能剖析,按收益决定范围 |
| 运营任务自动化 | 内部 3 个运营小组 | 约 3,6 人周 | 节省时间能否转化为更高价值工作 | 选一个小组试点并测人工时长 |
2. 关键发现:先把未知项变成实验,可能比直接选最高分更划算
在这个情景里,报表优化的潜在影响范围较广,但瓶颈来源未知;自动化投入较低,却需要验证节省的时间是否真实;客户定制有明确压力,但可能形成持续维护负担。此时,合理决定未必是立即投入最大的一项,而可能是先安排短周期剖析和试点,再保留后续资源。
例如,团队可以用一周确认报表瓶颈,用两周在一个运营小组验证自动化,并同时由商务核实客户合同边界。模拟安排为三项验证合计不超过 5 人周,随后再对剩余窗口作资源承诺。这样,管理层购买的不是“更多讨论时间”,而是能影响下一轮投入决策的新信息。

3. 用决策质量观察指标,而不是用会议热闹程度评估机制

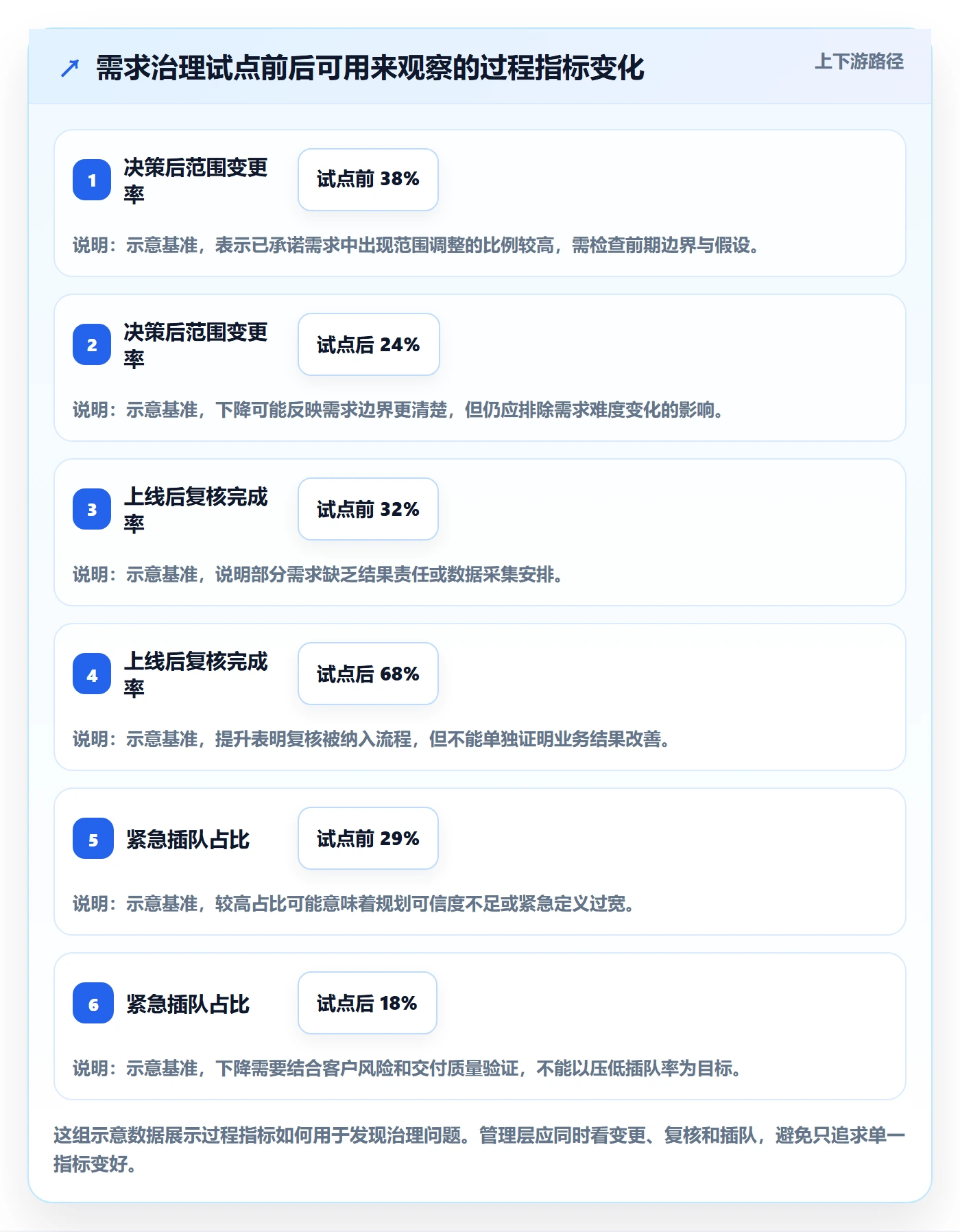

为了检验评审是否有效,可以在连续两个季度记录材料补充率、决策后范围变更率、紧急插队占比、上线后目标指标复核率和被延后事项的恢复时间。指标要服务于改进,不能直接变成部门排名。若材料补充率很高,可能是模板不清楚;若复核率偏低,可能是没有责任人或数据采集机制。
下面给出的数值是示意基准,用于说明管理者可如何设置观察维度,不代表普遍行业水平。组织应先建立自己的基线,再按需求类型和项目周期分层比较,避免把不同业务、不同风险等级混为一谈。

4. 数据口径要能复算,不能只报一个漂亮的百分比
范围变更率可以定义为“评审通过后发生实质范围变更的需求数,除以同期进入交付的需求数”;上线后复核完成率可以定义为“在约定窗口内完成结果复核的需求数,除以应复核需求数”。分母、窗口和排除条件必须写清楚,否则不同团队用同一个名字统计的其实不是同一件事。
如果组织使用需求管理或项目管理平台汇总状态,仍需先统一字段含义和状态转换规则。工具可以帮助保留版本、决策记录和责任人,但无法替代指标定义、业务证据判断和管理者承担取舍责任。试点时先抽查记录是否可复算,再讨论自动化看板,通常比先堆仪表盘更有效。
六、不同情况下的行动建议:把流程做成可执行的工作方式
1. 需求量大、管理层时间有限:建立分层评审节奏
不要把所有事项都放进月度高层会议。可以采用每周异步筛查、双周跨职能评估和月度组合决策:低风险、低成本事项在授权范围内处理;跨团队事项由业务、产品和技术先形成选项;真正涉及资源冲突和战略取舍的事项再交由管理层决策。
异步材料要有明确截止时间和反馈方式。如果管理者未回复就视为同意,通常会制造隐性授权风险。更稳妥的方式是把需要拍板的选项、最晚决策日期和延期后果写明,逾期则按既定规则转为暂缓或由授权人处理。
2. 战略方向经常变化:增加复审触发条件
在变化较快的业务中,年度路线图不应被当成不可更改的合同。为战略性需求设定复审触发条件,例如关键客户验证结果、监管要求变化、市场指标越过阈值或核心技术依赖延期。一旦触发,重新比较投入,而不是默认继续原计划。
复审也不能变成频繁改方向的借口。触发条件应在批准时写明,并区分“有新证据”与“有人重新提出相同偏好”。这样既保留调整弹性,也避免团队每隔几周就推翻既有决策。
3. 合规或安全风险优先:先明确不可妥协的底线
涉及个人信息、数据保留、权限控制、安全漏洞或法规期限时,业务价值评分不能把底线折算掉。应先由合规、安全和技术负责人识别必须满足的要求,再在可接受范围内比较方案、成本和交付顺序。
如果法规解释尚不明确,不应由管理层凭经验直接批准范围。可以安排法律或合规判断、技术影响评估和阶段性控制措施,并把风险接受权限写清楚。重大风险由谁承担,必须在会议记录中可追溯。
4. 需要更换或整合协作平台:把采购决策拆成验证清单
若评审流程落地依赖需求与研发协作工具,选择平台时应先确认组织规模、数据敏感性、现有流程复杂度和迁移窗口。对于中大型组织,功能列表不是充分条件;权限模型、审计能力、集成方式、私有化部署要求、运维责任和持续费用都可能影响总成本。
以 PingCode 为例,若考虑用它承接需求与研发协作,建议先选一条真实产品线做小范围验证,再检查历史数据字段映射、账号与权限、流程状态、报表口径和团队实际采用情况。若从 Jira 迁移,应拿真实样本做迁移演练,验证附件、评论、关联关系和历史状态是否符合要求。支持迁移能力不等于所有配置都能无损复制;能否满足特定企业环境,应以试点结果和合同范围为准。
平台评估可设置可验收的测试任务:完成一项需求从提出、评审、排期到上线复核的全流程;验证跨团队权限;模拟一次需求变更;检查审计记录;测量管理员维护负担。与其听演示中“什么都能做”,不如观察团队能否用它完成一条真实工作流。
5. 小团队资源有限:用轻量机制,不照搬大企业审批层级
如果组织人数不多、依赖关系少,复杂委员会和多级签字会拖慢学习速度。可以由产品负责人、业务负责人和技术负责人定期讨论,使用一页决策卡记录目标、证据、投入区间、风险和结论。只有超出预算、涉及重大风险或跨团队冲突时,才升级审批。
轻量不等于口头化。即使只有几个人,也应留下谁决定、基于什么信息、何时复核。团队变大后,这些记录会成为扩展流程的基础,而不是从头追忆历史决策。
七、不同情况下的取舍:没有一种流程能同时最大化速度与确定性
1. 快速决策与充分证据之间的取舍
等待更多数据可能错过窗口,过早决定又可能造成返工。我的判断原则是看决策可逆性:可低成本回滚、影响范围有限的决定,可以更快采用小步试验;涉及数据结构、合同承诺、安全边界或大规模迁移的决定,应提高证据门槛。
这不是“所有风险都要先研究清楚”。真正需要的是把不可逆部分与可逆部分拆开:先做能验证方向的最小方案,把高代价承诺留到证据出现之后。速度来自减少一次性押注,而不是省略思考。
2. 统一流程与业务差异之间的取舍
统一字段、结论和决策记录,有助于跨部门比较;但不同业务线的价值指标和风险约束未必相同。合理做法是统一最小治理语言,例如问题、证据、投入、风险、决策和复核;允许各业务补充专属指标,而不是强迫所有需求使用一个万能公式。
当管理层无法比较不同类型的价值时,先把假设和指标口径并列出来。不要为了看起来公平,强行把品牌影响、法规风险、客户留存和内部效率压缩进同一总分。
3. 客户定制与平台复用之间的取舍
客户定制可能带来合同收入和客户关系收益,也可能产生长期分支、升级负担和特殊支持成本。评审时应把一次性交付与持续维护分开计算,并判断需求能否转化为可配置能力、通用产品能力或付费服务。
当只有单一客户受益且维护成本高时,可以考虑付费定制、边界清楚的扩展接口或明确拒绝;当多个客户反复遇到同类问题且符合产品方向时,才更适合纳入标准能力。决策要写清哪些用户受益、谁承担后续维护,以及何时重新评估。
4. 指标可量化与组织真实目标之间的取舍
容易量化的指标不一定最重要。工单关闭速度可以被优化,却可能牺牲复杂问题解决质量;功能使用次数可能增长,却不代表用户完成任务更顺畅。重要需求最好有一个结果指标和一个保护指标,观察改善目标时,也检查是否伤害了体验、安全或支持负担。
如果暂时没有可靠基线,不要编一个看似精确的目标。先规定采集方式、观察周期和决策阈值,用首轮数据建立基线。诚实说明“尚无可靠数据”,比用伪精确数字制造信心更有价值。
八、落地模板与结尾:从下一场评审开始,把结论变成可追踪的承诺
1. 一页需求决策卡应包括哪些信息
为了不让模板变成负担,我建议一页决策卡只保留影响决策的字段。材料过长时,把证据附件放在链接或附录中,会议页面只展示关键判断、备选方案和需要管理层回答的问题。
- 需求名称与负责人:标明提出者、业务负责人和实际维护责任人。
- 问题陈述:说明目标用户、发生场景、当前影响和现有替代做法。
- 证据与置信度:区分已核实事实、估算和待验证假设。
- 预期结果:指定结果指标、当前基线、目标方向和复核时间。
- 方案选项:列出完整方案、缩小范围、先验证、延后和不做的差异。
- 投入与依赖:给出团队、时间区间、外部依赖和维护成本。
- 风险与可逆性:指出可能影响、回滚方式和风险接受人。
- 决策与后续动作:记录结论、资源安排、补充事项、责任人和期限。
2. 下一步怎么做:先用一组真实需求试运行
不要先花一个季度设计完美制度。我建议选取接下来十到二十条真实需求试运行,覆盖紧急事项、跨团队事项、低成本改进和高不确定性机会。记录每项需求从提交到决定的时间、补充材料次数、决策后的变更和复核完成情况,并在一个月后修订字段和授权边界。
试点期间重点观察三件事:管理层是否更容易比较不同选项;团队是否知道被拒绝或暂缓的原因;批准事项是否能追踪到业务结果。若会议时间缩短但误判增加,不能算成功;若材料变多却没有减少反复讨论,也应删减流程,而不是继续加表格。
3. 结论:高质量评审不是增加审批,而是减少无依据的承诺
需求管理的难点从来不只是“怎么排优先级”,而是组织如何面对证据不足、资源有限和机会成本。把业务问题讲清、把不确定性摆出来、把替代方案放在一起比较,再把评审结论连到负责人和结果复核,管理层才能真正管理需求组合,而不是被一项项需求推着走。
下一步,我建议从最近一次延期、插队或上线后无人复核的需求入手,倒查它在评审时缺少了什么证据、谁拥有决策权、哪个机会成本没有被写出。找出一个最常见的断点,用小范围试运行修正它。流程是否有效,不看模板有多完整,而看它能否让组织更早发现错误假设、更少做无依据承诺,并把资源留给真正值得解决的问题。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:需求评审流程与规范:管理层需求管理最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/568947
读者评论
我们之前也有评审记录,但后面经常没人跟进,最后还是按原计划往下做。相比评分表,我觉得明确谁负责补材料、什么时候复审更实际。
从研发角度看,需求的维护成本确实容易被低估,尤其是客户定制和历史数据迁移。建议评审时把后续运维也纳入投入估算,否则上线后的工作量很难控制。
紧急需求插队这个问题很常见,不过如果每次都要求说明被挤掉的任务,可能也会增加协调成本。实际执行时还得明确哪些情况可以快速处理,不能让流程本身拖慢响应。
