一家拥有约 240 名研发与产品人员的企业,需求池里积压了 380 多条请求:销售希望优先支持大客户定制,运营希望改善转化,技术团队则认为系统稳定性已经到了必须处理的程度。管理层开会时,每个部门都能说明自己的需求“很急”,但上线后真正影响经营结果的事项仍然被挤到后面。需求优先级落地的难点,不是缺少评分表,而是缺少一套能让组织共同接受、持续校准并追踪结果的决策机制。
一、先讲核心结论:优先级不是打分结果,而是资源分配承诺
1. 需求排序必须回答三个管理问题
我判断一套需求优先级机制是否有效,不先看它用了多少指标,而是看它能否回答三个问题:为什么现在做、为什么由这些人做、如果做它就要延后什么。只有第三个问题也被公开讨论,优先级才真正涉及资源取舍,而不是给需求贴上高、中、低标签。
不少团队有优先级字段,却没有明确的资源承诺。产品负责人把需求标成“高”,研发排期仍由各部门分别争取;管理层表达了支持,却没有说明哪些已排事项要让位。结果是所有需求都“高优先级”,团队只能通过加班和临时插单消化冲突。当高优先级事项没有明确的容量、负责人和被延后的事项时,它通常只是态度,不是决策。
2. 管理层应该定规则,不应代替团队评估每张需求单
管理层最重要的工作,是明确战略目标、风险边界、投入上限和冲突升级路径。需求团队负责补齐证据、判断实现范围、估算工作量;跨部门决策小组负责处理资源冲突;高层只在涉及战略转向、重大风险或跨业务资源重分配时介入。
如果每条需求都要等高层拍板,组织得到的不是治理,而是排队。管理层应批准一套可重复使用的规则,并对例外负责:什么情形可以打断既定计划,谁能批准,必须牺牲什么,以及多久后复盘。
3. 排序之前先设门槛,再做比较
优先级评分无法替代准入判断。安全漏洞、合规时限、重大故障等事项,通常不能与体验优化放在同一张表里竞争。它们应先经过风险分流,满足触发条件后进入强制处理队列,再按剩余风险、修复成本和实施窗口排序。
对常规需求,才适合比较价值、紧迫性、信心和投入。这个先分流、后排序的设计,能避免一个高回报但非紧急的功能,把必须处理的合规缺口压在队列底部。
二、背景与真实场景:为什么需求越多,管理越容易失真
1. 需求池的膨胀,通常是组织接口失灵的信号
需求来源变多,本身并不一定是坏事。销售更贴近客户,运营更了解转化过程,客服能看到重复投诉,技术团队也能识别系统性风险。真正的问题在于,各渠道用不同语言描述问题:客户说“需要导出”,销售说“为了续约”,运营说“为了每周核对”,工程师看到的却可能是数据权限与审计能力不足。
如果管理流程只接收“想要什么功能”,就会把解决方案误当成问题。用户提出“增加一个导出按钮”,并不等于导出按钮就是最优解。先问业务动作、使用对象、频率、当前替代方式和失败代价,才能判断这是单点功能、数据治理问题,还是流程设计问题。
2. 典型场景:部门目标各自合理,整体排序却相互冲突
以下案例是根据常见企业需求治理实践构造的情景模拟,组织规模、业务量和结果数字用于展示方法,不代表某家企业的公开经营数据。案例中的公司有销售、运营、产品、研发和安全团队,管理层要求一个季度内减少客户流失,同时保证核心系统稳定。
销售提交了重点客户的个性化审批流程,声称关系到续约;运营提出结账数据导出,称每月需要人工整理;安全团队提出补齐权限审计;研发则建议处理一个长期增长的接口延迟问题。每项诉求都有真实理由,但季度可用容量不足以全部完成。团队需要决定的不只是“哪项分数高”,而是“本季度愿意用多少容量换取哪类结果”。
3. 用容量约束揭示被掩盖的取舍
假设该团队季度内可投入 120 人周,已知维护、值班和不可预见事项需要预留 30 人周,实际可用于新增需求的容量只有 90 人周。若各部门都按“重要”申报 140 人周,问题不是团队效率低,而是需求承诺超过资源边界。把容量摆上桌面,才能把争论从“谁的需求更重要”转为“哪些价值值得占用有限资源”。
这里的容量应按团队实际工作情况估算,而不是直接把在岗人数乘以工作周数。休假、支持任务、代码评审、跨团队依赖和已承诺项目都会占用时间。把 100% 名义工时都当成可开发容量,是造成排期反复失真的常见原因。

三、拆解常见误区:看似量化,实际仍在凭声音决策
1. 误区一:把部门提报的紧急程度当成业务优先级
“本周必须做”“客户已经催了”“老板关注”都是需要调查的信号,不是价值证据。紧急程度描述时间压力,价值描述预期结果,风险描述不做的损失。三者可能一致,也可能完全不同。
我会要求提报方补充可核验的时间条件。例如,合同续约日期、监管检查节点、促销窗口关闭时间,或当前故障造成的受影响客户数。如果没有明确的时间边界,“紧急”往往只是表达关注度的修辞。
2. 误区二:用单一评分公式制造虚假精确
有些团队把影响范围、战略价值、客户数量、收入贡献、研发成本等项目赋予权重,再计算一个总分。公式可以帮助统一讨论,却不能把缺乏证据的判断变成客观事实。若“战略价值”由提报人自评,“客户影响”没有样本口径,最终分数只是在小数点后包装了主观意见。
评分的用途应是暴露假设和比较差异,不是替代判断。对接近的需求,我宁愿让评审者说明分歧来自哪项证据,也不建议把 71 分与 69 分解释为真实的价值鸿沟。
3. 误区三:把所有需求塞进同一个队列
新功能、缺陷修复、安全风险、技术债和客户定制的价值结构不同。若只用一个优先级字段统一排序,很容易出现两个极端:一是风险事项被商业需求压住;二是所有事情都被赋予“最高级”,让字段失去辨别能力。
更稳妥的方式是先做队列分类,再在各队列内排序,并设置跨队列容量边界。例如,预留稳定性容量、设立合规处理时限,剩余容量再用于增长和体验类需求。具体比例应结合历史故障率、监管要求和产品阶段确定,不能把某个组织的配比直接复制到所有团队。
4. 误区四:只看收益,不计机会成本和验证成本
需求的“潜在收益”很容易被夸大,尤其当提报方以目标客户或理论用户数推算收入时。管理者还要追问:收益何时发生,多少客户会实际使用,需要什么前置条件,如何区分需求带来的结果与市场变化?
同时,评估成本不能只看开发工时。数据迁移、权限设计、培训、客服准备、运营配置、上线风险和后续维护,都会形成总成本。一个开发只需两周、但需要多个客户单独维护的定制功能,长期成本可能高于一次性估算。
5. 误区五:把立项当成不可更改的承诺
市场信息、技术方案和客户行为都会变化。优先级一旦确定,就不能再调整,是一种僵化;每周都可以随意插单,则会让计划彻底失效。合理做法是区分常规变更与重大例外,并给每类变更设定明确门槛。
管理层应要求变更申请同时说明新增事项的价值和替代成本。若紧急需求插入,必须指出被暂停或延期的事项;如果没有可替代项,也要解释额外容量从何而来。这样才能防止“只加不减”的隐性扩张。
四、建立可执行的专业判断逻辑
1. 第一步:把需求改写为可验证的问题陈述
需求卡片不应从“增加某功能”开始,而应先描述谁在什么场景下遇到什么障碍,以及障碍造成什么结果。可以使用以下表达结构:目标用户、当前任务、遇到的问题、发生频率、可观察影响、期望改变。
例如,不写“增加批量导出”,而写“财务运营每月需要人工汇总约 40 个项目的数据,平均耗时 12 小时,且因字段口径不同发生返工;希望在月结前将人工整理时间降低一半,并保留操作记录”。后一种描述允许团队比较导出、报表、数据接口或流程改造等不同方案。
2. 第二步:用证据等级管理不确定性
我建议把证据分为三档。第一档是已观测事实,如日志、工单、合同条款、访问数据和人工耗时记录;第二档是有样本支持的估计,如访谈多个客户后的使用频率判断;第三档是未经验证的假设,如“上线后客户一定会愿意付费”。评审时不要把三档混为一谈。
低置信度不必然意味着不做,但意味着需要控制投入。可以先用原型、访谈、人工服务或小流量实验验证,再决定是否进入完整开发。对高价值、低置信度的需求,最优先的动作可能是买信息,而不是立即买开发容量。
3. 第三步:使用多维评分辅助比较,而非自动拍板
对常规需求,我通常从五个方面做结构化评估:战略关联、可量化业务影响、紧迫性、证据置信度和全生命周期投入。各项可按 1 至 5 分评分,但必须保留评分依据和评审者意见。成本可采用相对估算,也可用人周区间,避免在早期制造不必要的估算精度。
一种适合初期试行的参考公式是:价值优先分=(业务影响分×战略关联分×紧迫系数×置信系数)÷投入成本分。它只适用于同一需求类别内的初筛,不适合把安全合规事项与增长需求直接放在一个排行榜上,也不能替代强制门槛。
| 评估维度 | 管理者需要追问 | 常见证据 | 容易出现的偏差 |
|---|---|---|---|
| 战略关联 | 它直接支持本季度哪项明确目标? | 经营目标、产品路线图、管理层决议 | 把“符合战略”当成不需要证明的口号 |
| 业务影响 | 影响哪些用户、流程或结果,变化如何测量? | 使用数据、工单、收入或工时记录 | 把潜在用户总量等同于实际受益人数 |
| 紧迫性 | 错过什么时间点会造成什么损失? | 合同节点、法规期限、业务窗口 | 把催促频率误认为时间约束 |
| 置信度 | 结论来自事实、样本推断还是未经验证的假设? | 日志、调研、试点、客户反馈 | 把单个大客户意见推广为普遍需求 |
| 全生命周期投入 | 实现、上线、支持与维护分别需要多少资源? | 人周估算、依赖清单、运维评估 | 只估开发工作,不计后续责任 |
4. 第四步:把风险事项设为独立通道
风险通道应当有清楚的触发条件、响应时限和升级责任。例如,数据安全事件、已确认的严重漏洞、明确的法规期限或核心服务重大故障,可以进入强制处理流程。具体分级和时限应由安全、法务及业务负责人共同确认,不宜凭经验随意套用统一数字。
这并不意味着任何人都能用“风险”绕过排序。申请进入风险通道时,应提供影响范围、发生概率或已发生事实、潜在损失、临时缓解措施以及不处理的后果。安全和合规负责人需要对分类负责,管理层则负责确保必要资源到位。
5. 第五步:用容量配额保护必要工作,同时避免僵化
团队可以按季度为维护、风险、客户承诺、增长探索等类别设定规划容量。配额不是永不改变的硬墙,而是让资源使用变得可见的起点。若一类需求长期超出配额,说明组织可能需要调整目标、增补能力或改变产品策略。
刚建立机制的组织可以先回看过去两个季度的实际投入,而不是凭管理者印象设定比例。若历史数据不完整,先采用试行配额并按月复盘,观察插单原因和实际消耗,再逐步校准。
6. 第六步:把决策记录成可回看的简明账本
每次跨部门排序都应留下四类记录:决策事项、采纳的证据和假设、被选择方案及其代价、下一次复核条件。记录不必写成冗长会议纪要,但必须足以让三个月后的团队理解当时为什么这样排。
若使用需求管理平台,应重点检查它是否能串联需求来源、决策依据、负责人、开发任务、发布结果和反馈,而不只是提供一个优先级下拉框。对大型组织,流程权限、审计、部署方式和既有工具迁移也需要纳入评估。以 PingCode 为例,面向中大型企业及 100 人以上组织的需求治理场景,可以在评估时关注其需求与研发流程的衔接能力、私有化部署选项,以及现有 Jira 数据和流程的迁移方案;
是否适配仍应通过本组织的权限模型、字段映射、集成清单和试迁移结果验证,不能仅凭产品介绍作结论。
五、案例拆解:从 380 条需求到一份有边界的季度计划

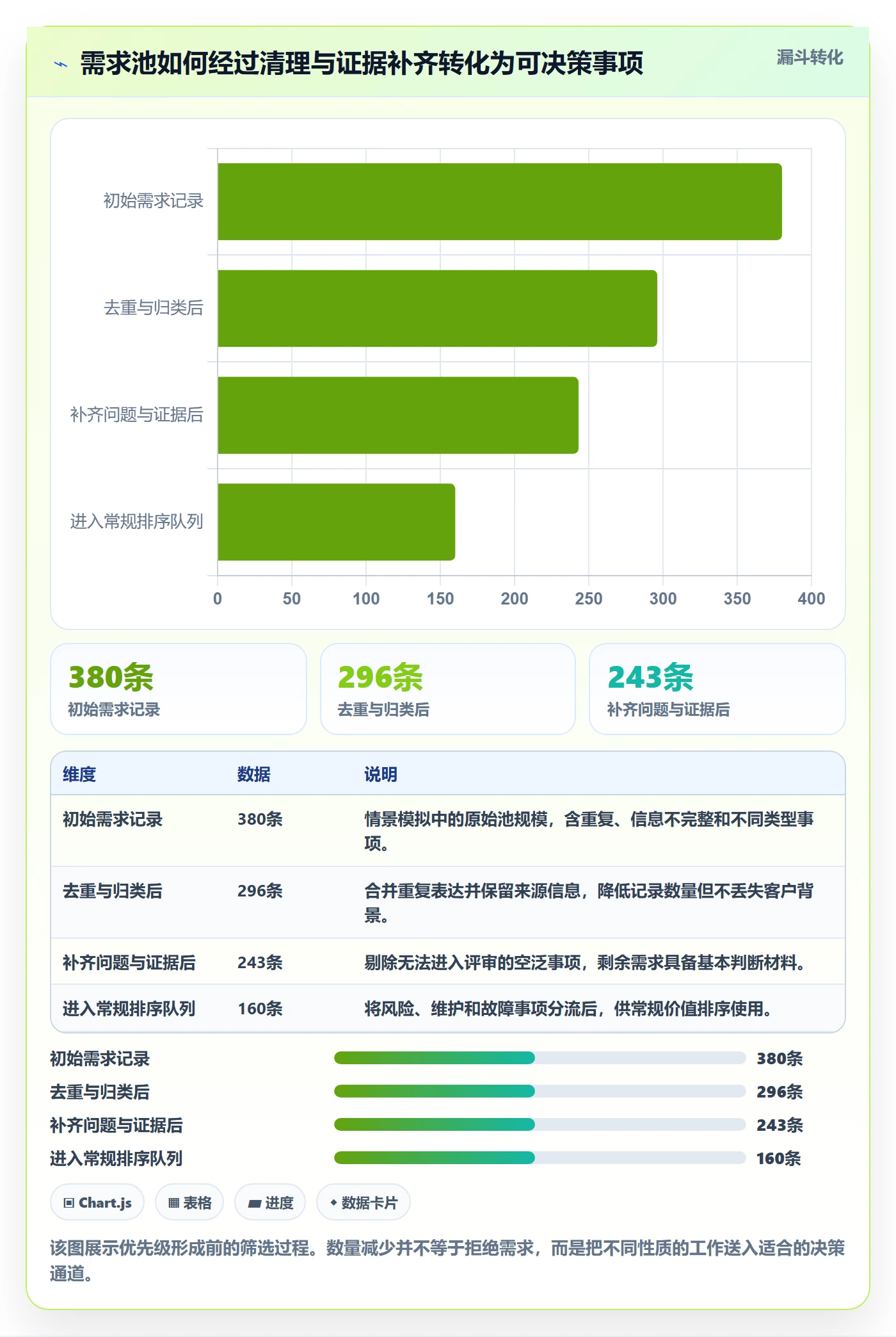

1. 先清理需求池,而不是马上开评分会
情景模拟中的企业首先对 380 条需求去重和归类。清理后发现,约 22% 是重复或高度相似事项,约 18% 缺少明确用户和问题描述,约 11% 实际是故障、风险或技术维护事项,其余才进入常规价值排序。这些比例仅用于演示一种可能的清理结果,不是行业基准。
团队没有直接删除信息不全的事项,而是退回提报人补充场景、影响和证据。对于重复请求,则保留不同来源与客户背景,把它们合并到同一个问题主题下。这样既减少了虚假的需求数量,也保留了需求在不同客户群中的出现频次。
2. 把四类候选需求放入不同判断路径
销售的定制审批流程被要求补充续约金额、适用客户数量、合同期限和能否通过配置满足;运营的数据导出需求被要求记录当前人工工时与返工次数;安全审计事项由安全负责人评估风险等级和整改期限;接口延迟则由工程团队提供影响请求比例、延迟分布和扩容后的预期改善。
这个过程改变了讨论重心。销售不再只强调“客户很重要”,而是说明续约窗口与替代方案;运营也发现部分耗时来自字段口径不一致,单纯增加导出功能未必解决根因。工程团队提供了分位延迟数据后,管理层能够区分偶发慢请求与持续影响关键业务的性能问题。
3. 用模拟数据展示如何做取舍
为了说明评审方法,下表采用 1 至 5 分的情景评分,分数是模拟数据。业务影响、战略关联和紧迫性越高越好;投入成本以人周为单位单独列示。风险事项进入独立通道,不与其余需求直接竞争总分。
| 候选事项 | 业务影响 | 战略关联 | 紧迫性 | 置信度 | 投入估算 | 初步处理方式 |
|---|---|---|---|---|---|---|
| 重点客户审批流程配置化 | 4 | 4 | 5 | 3 | 22 人周 | 先验证客户覆盖与续约影响,再评估配置方案 |
| 月结数据处理改进 | 4 | 4 | 3 | 4 | 12 人周 | 优先验证字段标准化与自动化的组合方案 |
| 权限审计缺口整改 | 风险专属判断 | 风险专属判断 | 按期限评估 | 由安全证据确认 | 16 人周 | 进入风险队列,确认整改范围和时限 |
| 接口延迟治理 | 3 | 4 | 3 | 4 | 18 人周 | 按实际受影响比例确定本季度治理范围 |
评分没有自动给出唯一答案。审议小组先确认审计整改的必要范围,再讨论常规需求。如果 16 人周整改已纳入强制工作,季度新增需求可用容量就要相应扣减;剩余事项还需考虑彼此依赖、交付顺序和团队技能,而不是简单把得分最高的需求依次塞满计划。
4. 用阶段承诺降低一次性决策风险
管理层最终可以批准“验证,试点,扩展”三个阶段,而不是一次性批准完整投入。对客户审批流程,先用 3 至 4 人周核实需求覆盖和配置可行性;若试点达到约定指标,再追加建设容量。月结改进先统一字段口径并测量人工耗时,接口治理则先解决影响最大的调用路径。
这是一种分阶段承诺,不是把完整项目拆成多个不透明的小项目。每一阶段都应设定停止、继续或扩大范围的条件。若证据没有达到门槛,就停止追加投入并记录原因;否则,试点可能变成不设退出条件的长期开发。

5. 观察决策质量,而不只观察按期交付率

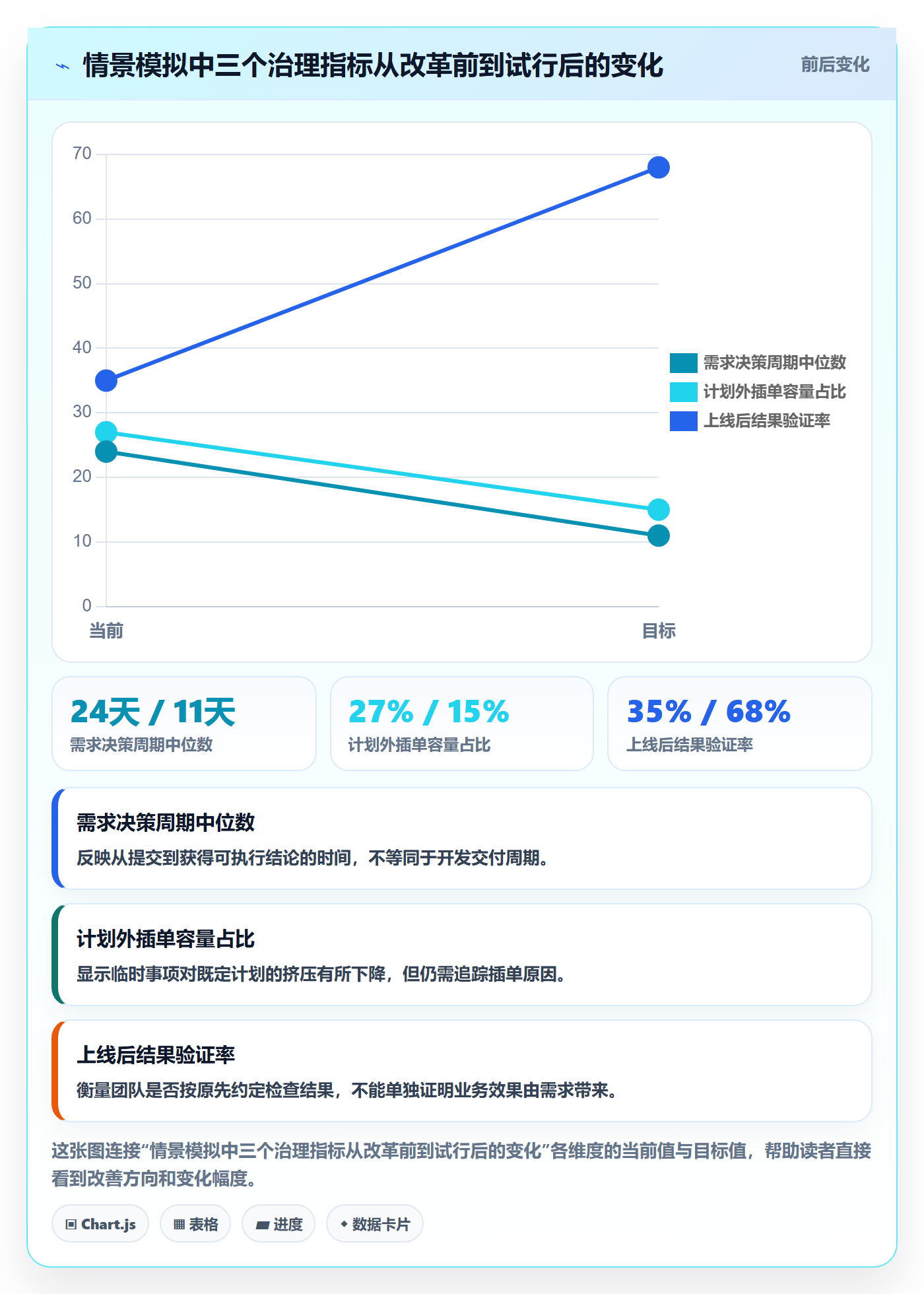

情景模拟企业在一个季度内跟踪三组指标:需求决策周期、插单比例和上线后结果验证率。举例而言,若需求从提交到获得初步判断的中位时间从 24 天降到 11 天,计划外插单从季度容量的 27% 降到 15%,上线后按约定指标完成验证的比例从 35% 提升到 68%,说明治理过程可能正在改善。
这些数字是用于设计观察口径的样本推演,不应被当作任何产品或客户的实测成效。实际评估要固定统计范围,例如只计算完整进入评审的需求,明确“插单”的定义,并将交付结果与季度目标、业务基线进行对照。

六、不同情况下的行动建议:先判断组织处在哪个阶段
1. 需求少、团队小:先做轻量规则,不要过度系统化
小团队通常不需要复杂的多层审批。可以用一页需求卡片、每周一次的短评审和一个清晰的负责人。重点是确保每条需求有问题描述、目标结果、优先级理由和下一步状态,并把风险类事项单独标识。
当评审会超过半小时仍无法比较需求时,先补充证据和明确目标,不要立刻增加十几个评分维度。规则越多,维护成本越高;如果没人能持续维护,复杂制度会很快变成表格负担。
2. 多部门、多团队:建立跨部门决策机制
当多个产品线争用同一批研发能力时,各团队各自排序就无法解决整体冲突。建议设定固定节奏的组合评审,参与者包括业务负责人、产品、研发、运营和必要的风险职能。会议输入应在会前完成,会上重点讨论争议项、资源冲突和需要升级的例外。
决策权限要分层:团队可在既定容量内调整实现顺序;业务组合层处理跨团队资源;管理层处理目标冲突、重大风险和预算改变。没有权限边界,会议容易变成所有人重复汇报,真正的决定仍拖到会后。
3. 监管或安全压力高:优先建立风险通道和证据留痕
强监管场景要先定义风险等级、判定角色、整改时限和例外审批。需求记录应能说明风险来源、影响对象、补偿措施和关闭证据。对于可能影响审计或合规的改动,应考虑留存评审记录、测试证据和发布审批链。
这类组织不应为了追求统一评分,把风险处理压缩成一个“紧急度”分数。风险事项需要能够追溯到依据,并明确谁承担判断责任。对有争议的分类,应由相应的专业职能复核,而非单靠业务优先级会议表决。
4. 以客户定制为主:把短期收入与长期维护分开评估
客户定制的收益常集中在签约或续约阶段,维护成本却可能持续多年。评估时要区分一次性交付、可复用能力和仅适用于单一客户的特殊逻辑,并记录客户退出后的清理成本、升级影响和支持责任。
如果功能只对少量客户有价值,可以优先考虑配置、插件、服务交付或有偿定制;如果多个客户反复提出相同问题,则进一步判断它是否应进入标准产品。决定产品化之前,要检查需求是否来自相似业务问题,而不只是表面功能名称相同。
5. 工具链分散或需要迁移:先验证流程映射,再讨论全面切换
需求管理工具的价值取决于它能否让决策链条可见,而不是字段数量有多少。评估时应选取一条真实流程,验证需求提出、评审、研发拆解、测试、发布和结果回看是否能顺畅衔接。若涉及既有工具迁移,应先抽取不同类型的项目样本,检查字段、权限、附件、历史记录和关联关系的映射结果。
中大型组织还需要把部署、安全、身份认证、数据保留、接口集成、管理员负担和培训成本列入试点验收。包括 PingCode 在内的候选方案,都应以真实工作流进行验证;支持私有化部署或提供迁移路径,并不意味着每个组织都能零成本切换。采购结论应来自试点测试与风险评估,而不是单一功能清单。
七、不同情况下的取舍:没有一种排序规则适合所有组织
1. 速度与严谨性:按风险分级,不必全量同等审查
审批越多,误判概率未必越低,决策时间却通常会上升。对低风险、小范围、易回滚的改动,可以授权团队快速决定;对安全、合规、数据迁移和重大客户承诺,则增加必要的专业复核。真正有效的做法是让审查强度匹配潜在损失。
如果每个小需求都经过高层评审,高层时间会被低价值事项占满;如果所有事项都由团队自行决定,跨部门冲突和重大风险又可能无人承担。应根据影响范围与可逆性分配决策权。
2. 短期收入与长期产品能力:将一次性收益和复用价值分栏
紧急客户项目可能带来短期收入,却增加产品复杂度;基础设施或体验改善可能短期难以直接归因,却减少长期故障或支持成本。管理层不能假设两者必然冲突,也不能让长期价值成为无限推迟商业目标的理由。
我建议同时记录短期结果和长期影响。例如,客户需求记录合同窗口和适用客户数,也记录是否能沉淀为可复用能力;技术治理记录受影响请求和稳定性收益,也说明风险下降如何支持后续业务。这样可以让取舍建立在可比较的证据上。
3. 统一框架与业务差异:统一语言,不强求统一权重
集团可以统一需求定义、证据等级、记录字段和决策责任,但不同业务的评分权重未必相同。成熟产品可能更关注留存和效率,新业务可能更关注验证速度,受监管业务则需要更强调风险与审计。
统一的应是决策透明度,而不是每条业务线的分数公式。若跨部门需要比较投入,应明确共同的容量单位和企业级目标;若业务价值难以直接换算,则通过管理层公开讨论冲突,不要假装一个公式已经消除了价值判断。
4. 计划稳定性与紧急插单:保留例外,但要求支付代价
完全禁止插单不现实,尤其在故障、重大客户风险和市场窗口变化时。关键是让插单变得有条件:提出原因、说明损失、确认影响范围、指定批准人,并指出让位项目。若频繁插单来自同一类原因,组织应修正容量规划或需求入口,而不是长期依赖临时协调。
每月可以复盘插单次数、来源、消耗人周和延期事项。如果插单比例持续升高,先判断是否因风险预留不足、上游需求变化过快、销售承诺未经评估,还是团队在前期估算中遗漏了依赖。不同原因对应不同管理动作。
八、把方案落地:30 天启动,90 天形成稳定复盘
1. 前两周:定目标、清需求、建立最小数据口径
先选一个业务范围作为试点,不要全公司同时推行。管理层明确季度目标和不可突破的风险边界;产品与业务负责人选取当前需求池,完成去重、分类和缺失信息识别;研发团队提供实际可用容量区间,并说明维护、支持与已承诺事项占用。
同时建立少量统一指标,例如从提交到首次决策的时间、进入评审的需求证据完整率、计划外插单容量占比和上线后验证完成率。指标先用于诊断流程,不宜第一天就与个人绩效挂钩,否则团队可能为了数字好看而回避复杂需求。
2. 第三周至第六周:运行一次真实排序,不追求公式完美
将常规需求按统一模板提交,把风险事项分流,提前公开评审材料。会议重点讨论高影响但证据不足、价值相近但投入不同,以及跨团队依赖明显的事项。对评分分歧保留原因,不要为了快速出结果强行取平均。
评审结束后检查决策记录是否包含取舍、负责人和复核条件。若需求因信息不足被暂缓,应明确补充材料及责任人;若某事项未获本季度容量,应说明它会在什么条件下重新进入讨论,避免“暂缓”成为无限期搁置。
3. 第二个月:用执行结果检验排序机制
检查计划是否被频繁打断,估算与实际投入差距是否过大,试点需求是否在上线后按指标验证。若高分需求长期没有带来预期结果,检查是问题判断、证据质量、实现方案还是采用率出了偏差,不要简单归因于执行不力。
对于已经完成但没有验证结果的需求,应补上责任人和复盘时间。项目交付不等于需求价值实现;只有目标结果被观察,组织才能知道哪种证据和判断方法值得继续采用。
4. 第三个月:校准规则,删掉没人使用的流程负担
90 天后,复盘需求入口质量、队列容量、决策周期、例外原因和结果验证情况。删除没有区分力的评分项,合并重复审批,补足容易被忽略的风险类别。规则的成熟度不在文档长度,而在团队能否稳定做出可解释的取舍。
管理层还应检查目标是否被优先级机制真实支持。如果企业目标写着提高客户留存,实际投入却长期全部流向低复用定制,说明不是需求团队打分不够准确,而是战略目标、预算和资源分配之间没有连起来。
九、总结:最好的需求管理,不是让争论消失,而是让代价清楚
1. 先把争论从“谁更重要”转为“证据、容量与后果”
需求之间的冲突不会因为引入评分表而消失。有效治理的目标,是让各方使用共同语言说明问题、价值、风险、信心和投入,并明确选择一个方向意味着放弃什么。这样,即使有人不同意决策,也能理解决策依据,并在事实改变时提出复核。
2. 让规则保持可调整,让决策保持可追溯
一套排序机制不应成为永久不变的制度。业务阶段、监管要求和团队能力变化后,权重、配额和评审节奏都需要校准;但每次调整都应有记录,并保留前后口径,避免指标变化后失去比较基础。
我更看重三种能力:团队能否识别真正的问题,管理层能否公开承担取舍,组织能否在结果出来后修正判断。工具可以帮助记录和协作,却不能替代这三种管理能力。
3. 下一步从一个可验证的试点开始
如果你正在准备落地,不必先设计一套覆盖所有部门的完美模型。选取一个需求冲突最明显的团队,整理最近一个季度的需求、实际投入和计划外事项;区分风险队列与常规需求;用统一模板记录价值、证据、置信度和成本;再完成一次有容量约束的评审。
一个季度后,检查需求决策是否更快、插单代价是否更清楚、上线结果是否更常被验证。若这些变化没有出现,先找流程中的证据缺口和权限冲突,不要急着加更多评分维度。需求优先级落地的核心,不是选出永远正确的顺序,而是建立一套能解释、能执行、能复盘的资源分配机制。
常见问题解答(FAQ)
1. 需求优先级应该按什么标准评定?
我以前排需求时,常遇到业务方都说自己的需求最紧急,最后只能靠职位或声音大小决定。我想知道有没有一套团队能持续使用、又不至于过度复杂的评定办法。
先统一评分维度,再讨论具体需求。可从业务价值、用户影响、时效性、合规风险和实施成本五项打分,每项按1,5分评定;例如将业务价值、用户影响、时效性和合规风险设为正向权重,实施成本作为扣分项。权重应结合团队目标确定,并在评审前公开;评分只用于排序,涉及安全、合规或重大故障的事项应设置明确的强制处理规则。
2. 管理层应该怎样参与需求优先级决策?
我所在的团队经常把所有需求都提交给管理层拍板,结果评审会开得很久,执行团队也不知道该按什么依据调整顺序。我想弄清楚管理层参与到什么程度,才能既把握方向又不替团队处理每个细节。
管理层应负责确认战略目标、预算边界、重大风险取舍和跨部门冲突,不必逐条决定普通需求的顺序。可以设定固定评审周期,由产品或需求负责人先按统一规则整理候选项,再将高影响、资源冲突或超出授权范围的事项提交管理层决策,并记录决策理由、责任人和复核日期。
3. 多个部门都认为自己的需求最紧急时,怎样排定先后?
我在跨部门协作中遇到过这种情况:每个部门都有明确的业务理由,但研发资源有限,承诺全部按期完成并不现实。我担心只按打分排序会掩盖依赖关系,也可能让沟通能力强的部门占优势。
先把需求放到同一套评价口径下比较,再单独标注硬性期限、依赖关系和延迟后果。对分数接近的需求,可优先处理有法规或客户承诺期限、能解除关键依赖、或延迟成本更高的事项;无法同时满足时,由各部门确认取舍及影响,并将未入选需求的预计复核时间反馈给提出方。
4. 怎样判断需求优先级机制是否真正有效?
我参加过几轮需求评审,表格上的分数看起来很完整,但上线后仍频繁插单,也说不清哪些决策带来了实际收益。我想知道应该看哪些指标,才能发现机制是在改善交付还是只增加了流程。
每个评审周期至少跟踪优先级调整次数、紧急插单占比、需求按期交付率,以及上线后的目标结果。目标结果应对应需求类型,例如记录采用率、问题解决时间或收入影响,并明确统计周期和数据来源;若插单持续增加或高优先级事项长期未交付,应复查评分标准、容量承诺和需求入口,而不是只追求更高的按期率。
核心关键词
文章包含AI辅助创作:需求优先级落地方案:管理层开展需求管理的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/568937
读者评论
我们之前也试过给需求打分,实际执行时还是经常被临时插单打乱。文中提到插入新需求就要明确延期哪一项,这个原则比较实用,关键是管理层能不能真的接受取舍,而不是只要求团队想办法消化。
我比较认同先区分风险需求和常规需求的做法。不过风险通道的标准需要写得足够清楚,否则各部门都可能把自己的事项说成紧急。最好还能定期检查哪些需求走了例外流程,以及后续是否确实产生了相应的风险或业务影响。
容量估算这部分对实际排期很有参考价值,尤其是不能把所有在岗工时都算成开发时间。我们团队以前也忽略过评审、支持和跨部门沟通的消耗,导致计划总是偏乐观。想进一步了解的是,试行配额后应该观察多久,才适合调整各类需求的资源比例?
