管理层提出“把客户反馈、经营目标和研发计划连起来”之后,真正的难题往往不是缺少需求,而是每个部门都能把自己的事项称为“战略需求”:销售承诺客户要做,产品强调路线图,研发担心技术债,管理层又要求季度内见结果。我的判断是,需求管理落地失败,通常不是因为工具不够多,而是组织没有一套能够回答“为什么做、谁来决策、做到什么算完成、资源从哪里来”的共同规则。

一、先讲核心结论:管理层管理的是需求决策,不是需求清单

1. 需求管理的目标是提高决策质量

管理层需求管理常被误解为“把所有需求收集起来,按优先级排个序”。这只能解决信息汇总,不能解决资源冲突。成熟的做法,是让组织能够持续回答四个问题:需求是否值得做、现在是否应该做、由谁承担结果、什么证据能够证明它有效。

我建议把管理层需求管理定义为一套决策闭环:从经营目标拆解出问题,通过统一入口收集候选需求,完成价值与成本评估,再由有授权的人作出取舍,进入交付后持续跟踪结果,并根据数据决定继续投入、调整或停止。

关键不是让每条需求都获得资源,而是让每次资源分配都有理由、能追溯、可复盘。如果一家公司需求很多,却说不清哪些目标因此受益、哪些需求被延后、谁承担取舍责任,那么它只是建立了需求台账,还没有建立需求管理机制。

2. 管理层需要看到的是组合,而非单条需求的“优先级分数”

单条需求的评分可以帮助比较,但管理层面对的是一组相互竞争的投入:增长、合规、客户留存、效率提升、平台建设和技术风险治理。它们的价值单位并不相同,不能只看一个分数就自动排队。

例如,合规需求的价值未必表现为新增收入,基础设施改造也可能没有直接客户可见功能。管理层需要看需求组合是否覆盖关键经营目标,风险是否集中,关键资源是否超载,以及短期收益与长期能力建设是否失衡。

  • 单条判断:需求解决什么问题,预期影响什么指标。
  • 组合判断:所有已承诺事项加在一起,是否超出团队真实交付能力。
  • 动态判断:新信息出现后,是否有规则调整顺序、范围或投入。

把这三类判断分开,能避免一个常见陷阱:评审会上每个需求都“有道理”,会后却没有人解释为什么项目延期、目标失焦或者关键客户承诺未兑现。

二、背景和真实场景:需求失控通常发生在跨部门交界处

1. 从经营目标到开发任务,中间有多次信息损耗

在中大型组织里,管理层提出的往往是结果目标,例如提升重点客户续约、缩短订单交付周期、降低服务成本。执行团队收到的却可能是“增加一个配置项”“支持某种审批”“做一张运营报表”。目标在逐层传递中被翻译成具体功能,但中间未必有人验证功能与目标之间的因果关系。

我在设计需求治理机制时,会特别检查“目标,问题,方案,验收指标”这条链是否完整。若需求卡片只有方案,没有问题背景;只有交付日期,没有结果指标;只有提出部门,没有业务负责人,管理层看到的就不是可决策事项,而是一张包装过的任务单。

例如,“增加客户健康度看板”不是完整需求。更可决策的表达是:客户成功团队无法及时识别续约风险,当前依赖人工查看多份报表;希望在续约前至少提前若干周识别高风险客户;验证指标为风险客户识别提前量、人工排查耗时和续约挽回率。这样才能讨论是否做看板、是否先完善数据、以及它是否值得占用本季度资源。

2. 典型现场:高层插单并非总是问题,缺少插单规则才是问题

管理层提出临时事项本身并不等于治理失败。市场变化、监管要求、重大客户风险都可能需要快速响应。真正危险的是临时需求不走同一套决策程序,却直接改变团队承诺,原有工作既不取消也不调整,最终形成“计划外工作不断增加,计划内目标仍然照旧”。

一次需求评审中,我会追问插单的三个问题:它对应什么新的事实?如果现在做,哪项承诺要让位?谁有权接受由此产生的成本和风险?如果这三个问题没人回答,插单就只是把优先级冲突从会议桌转移到执行团队。

可以建立一条轻量规则:常规需求按固定节奏评审,重大客户、合规和生产风险进入快速通道;快速通道仍需记录业务理由、影响范围、被挤出的工作和批准人。速度来自决策链路短,而不是跳过记录和责任。

3. 需求管理的关键边界:战略决策、产品判断与交付承诺不能混为一谈

管理层应决定方向、风险边界、资源上限和重大优先级冲突,不宜逐项替代产品团队设计功能。产品负责人应把业务问题转化为可验证方案,并说明替代路径。交付负责人则应基于团队容量评估范围、依赖和时间,不应在没有重新评估的情况下接受新的承诺。

当三种责任混在一起时,常见表现是管理层直接指定方案,业务部门承诺日期,研发团队承担不可控结果。解决办法不是增加审批层级,而是明确每个决策点的责任人和输入条件,让合适的人在合适的层级作决定。

需求最佳实践:管理层需求管理落地方案,常见问题

三、常见误区:看起来在管理需求,实际上在放大噪声

1. 误区一:把“统一入口”当成治理完成

统一入口能减少邮件、聊天记录和会议纪要中的信息散落,但它不会自动让输入变得可比较。一个表单如果要求填写十几项字段,却没人说明字段如何影响决策,最后只会增加填报负担。相反,需求信息过少,评审人员又会在会上临时追问,会议时间被反复消耗。

入口设计应先满足最小决策信息:业务问题、受影响对象、预期结果、紧急原因、提出人与业务负责人、现有替代办法、希望完成时间及其依据。技术方案可以在后续分析阶段补齐,不要要求每个提出者一开始就写出完整设计。

2. 误区二:用一个公式制造“客观优先级”

很多团队使用价值、紧急度、客户数量、成本等维度打分,再用加权公式得出排序。公式有助于讨论,却不能替代判断。分数看似精确,实际可能依赖未经验证的估算;一个“客户影响面”打九分的需求,也可能只是销售转述,未经过客户行为或合同事实验证。

我把评分视为讨论的起点,而不是决策的裁判。如果两个需求的总分接近,应该回到价值来源、风险、时间窗口和依赖关系;如果某项得分明显偏高,却没人能提供证据,应把它标注为待验证,而不是直接排到最前面。

3. 误区三:把管理层提出的事项默认视为战略需求

提出者的职级并不能证明需求的战略价值。管理层的判断需要受到尊重,但需求仍应说明它与目标的关系、影响范围和代价。否则组织会形成错误信号:只要把事项升级,其他团队就必须让路,最终削弱正常规划的可信度。

比较稳妥的办法,是对所有来源使用同一套基本问题,同时为重大事项设置更快的决策通道。快速不等于免评估;它只是减少等待时间,并由明确授权者承担取舍责任。

4. 误区四:把需求交付等同于需求成功

功能上线、项目验收和业务结果是三种不同的状态。完成了代码,不代表用户采用;用户采用了,不代表经营指标变化;指标变化了,也不一定是该功能单独造成的。管理层若只看按期交付率,就容易奖励“按计划上线”,却忽略实际价值。

因此,我建议将验收拆成两层:交付验收确认范围、质量、安全和运行条件;结果复盘则在适当观察窗口后检查采用率、流程变化、成本变化或风险下降。并非所有需求都能做严格因果实验,但至少应在立项时约定如何观察结果。

5. 误区五:项目排期表就是需求组合管理

排期表通常展示日期和负责人,却未必呈现目标覆盖、资源冲突、需求之间的依赖和风险暴露。管理层看到十个项目都按计划推进,可能仍不知道它们合计是否服务于同一目标,或者是否挤占了维护、安全和基础能力投入。

项目计划是交付视图,需求组合是投资视图。两者需要关联,但不能互相替代。前者回答“怎么做、何时完成”,后者回答“为什么投、投多少、承担什么机会成本”。

表面做法 容易产生的问题 更有效的替代方式
只设统一需求表 信息集中但没有决策规则 统一入口,同时规定评审条件和责任人
用总分自动排序 分数掩盖假设和不确定性 分数用于比较,重大差异由授权者说明取舍理由
按上线数量考核 鼓励交付功能,忽视业务结果 分别跟踪交付质量、采用情况和结果指标
所有事项都走同一节奏 紧急风险被拖延,常规评审又被打断 设置常规、快速和探索性评审路径

需求最佳实践:管理层需求管理落地方案,常见问题

四、专业判断逻辑:用一套可解释的门槛替代“拍脑袋打分”

1. 先判断需求是否具备决策资格

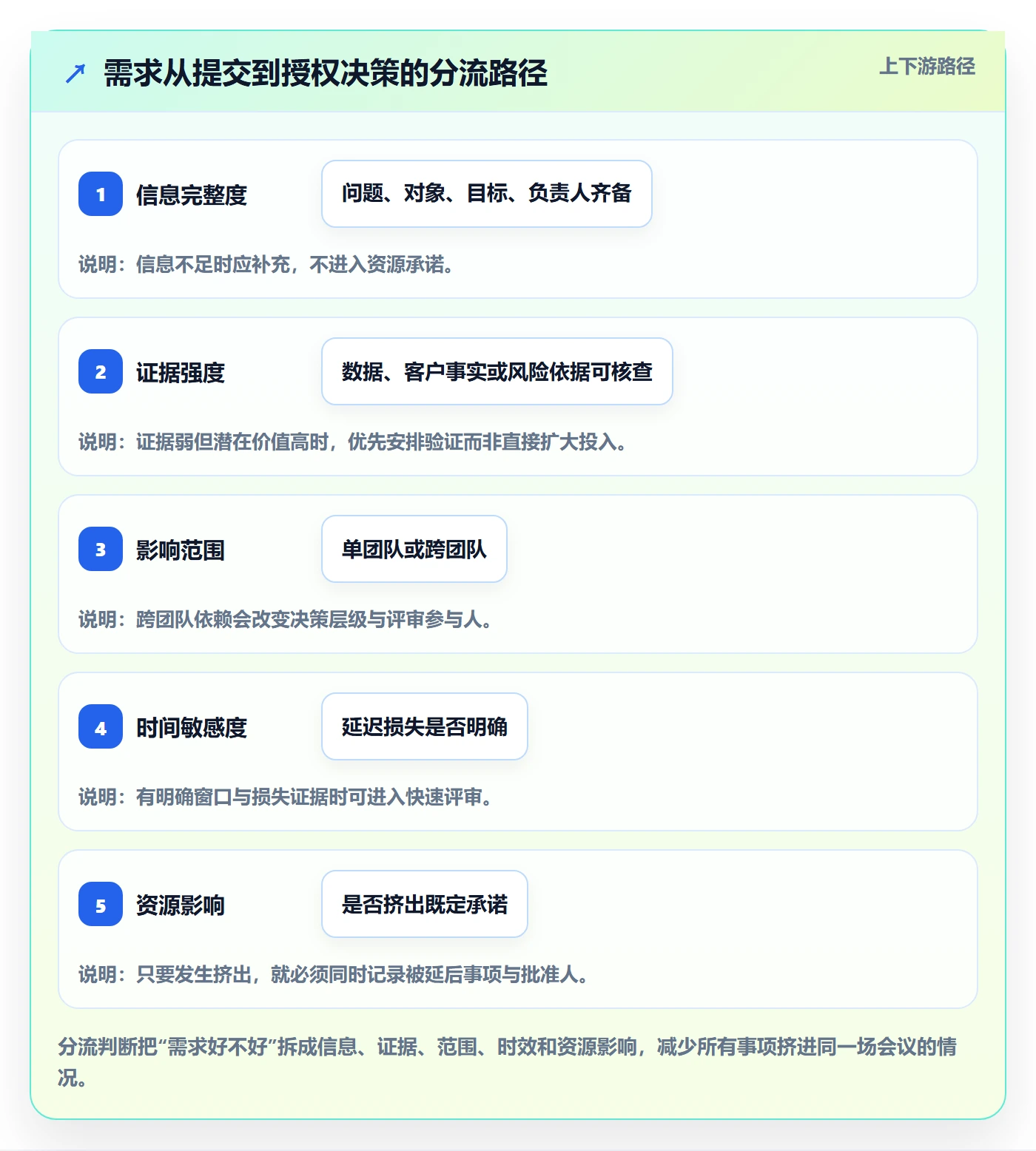

不是每个提交事项都应该直接进入优先级讨论。信息缺失的需求应退回补充或进入探索队列;已经有明确问题但方案不确定的需求,应先做调研或小规模验证;风险明确、影响重大且时间窗口紧迫的事项,才适合进入快速决策。

我会用五项基本检查来判断需求是否具备评审资格:是否描述具体问题,是否指出受影响对象,是否关联目标或风险,是否有可观察的结果,是否有业务责任人。缺一项并不意味着永久拒绝,而是意味着当前不能承诺资源和日期。

2. 把价值、紧迫性、信心与投入分开看

需求评估至少要区分四类信息:价值说明潜在收益或风险规避;紧迫性说明延迟的后果及时间窗口;信心说明支撑判断的证据强弱;投入说明成本、依赖和机会成本。把它们混成一个“综合分”,会让决策者看不清分数背后的原因。

例如,某重大客户提出的功能可能潜在价值高,但证据只有一位联系人表达意向;另一项效率优化收益较小,却有连续数月的人工工时记录。两者不能只靠客户级别或分数决定,应该明确是先做客户验证,还是按现有证据投入开发。

3. 采用分层决策:让争议在正确层级解决

  • 团队层:处理不改变目标、不突破容量的小型需求,产品与交付负责人协商。
  • 业务组合层:处理跨团队依赖、目标冲突和重要资源分配,由业务负责人、产品负责人及交付负责人共同决策。
  • 管理层:处理战略方向变化、重大风险、预算边界和跨业务线取舍,并明确对原承诺的影响。

决策升级不应该是“意见不合就找更高层”,而应有触发条件。例如,需求影响多个部门、要改变已批准目标、会挤出关键风险治理工作,或投入超出约定阈值时,才升级到更高层级。这样既避免高层被琐事淹没,也避免重大取舍在执行团队内部被默默消化。

4. 用决策记录保护组织记忆

每次重要评审至少记录:决策结果、依据、反对意见、假设、责任人、被延后的事项和复查时间。记录不是为了追责谁当时判断错误,而是为了让组织知道当时基于什么信息作出决定,后来哪些事实发生了变化。

当新证据出现时,团队可以重新评估,而不必把变化解释为“之前的人做错了”。需求决策本质上是在不确定条件下配置资源;好的治理不是永不改变,而是变化有证据、影响能看见、责任可追溯。

需求最佳实践:管理层需求管理落地方案,常见问题

五、具体案例与数据观察:从需求台账转为季度组合决策

1. 案例背景:一家跨部门协作的中大型企业

下面的案例为匿名化情景模拟,用于说明方法,不代表某家企业的公开经营数据。假设一家约数百人的软件与服务企业,产品、销售、交付、客户成功和技术团队共同参与需求决策。季度初,组织收到一百多条候选事项,其中既有客户功能,也有合规改造、内部效率工具和平台稳定性工作。

管理层最初看到的是一张按提出时间排列的需求表。销售认为重点客户事项应优先,产品认为路线图不可频繁调整,研发认为维护工作被挤占。每个立场都合理,但彼此缺少同一套比较依据,评审会因此不断讨论“谁的声音更大”。

2. 先分类,再评估:不要让所有需求相互竞争

第一步不是立即排序,而是把候选事项分为目标型、风险型、效率型、探索型和维护型。这样做并不是给需求贴永久标签,而是避免用新增收入指标衡量所有工作。例如合规事项要看风险和截止期限,维护事项要看故障概率、影响面和未来成本,探索事项则要看验证成本及其决策价值。

需求类别 优先判断依据 常用验证方式
目标型 与经营目标的因果关系、影响规模 采用率、转化率、留存或流程周期变化
风险型 发生概率、影响严重度、截止窗口 控制覆盖率、风险暴露下降、审计结果
效率型 重复工作量、人工成本、错误率 处理时长、返工次数、单位业务人力耗时
探索型 关键假设的不确定程度、验证成本 访谈、原型测试、小流量试验或技术验证
维护型 故障风险、系统脆弱性、累积成本 故障频率、恢复时间、变更失败率

3. 再做容量校验:需求价值再高,也不能假设团队无限可用

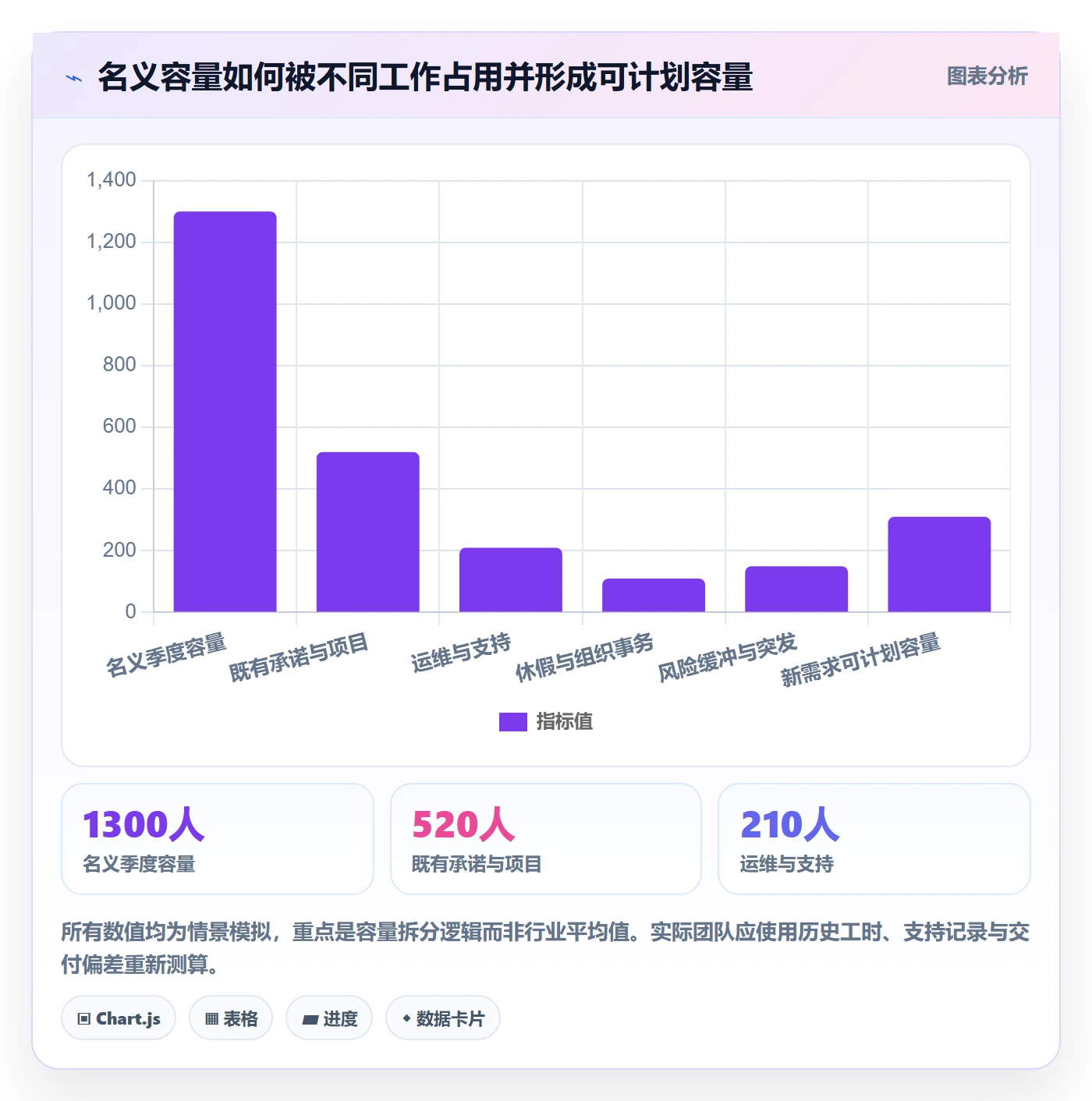

假设一个季度的计划工作时间为 13 周,团队名义上有 20 人。若按每人每周 5 天计算,名义容量是 1300 人天,但它不是可承诺容量。还要扣除休假、例行运维、支持请求、跨团队沟通、已承诺项目和不可预见问题。若团队长期用名义容量排满计划,任何变化都会转化成延期或加班。

在情景模拟中,假设有效可计划容量约为名义容量的 70%,即约 910 人天。这个比例不是通用基准,实际比例应由团队过去几个季度的工作日志和交付记录校准。对突发支持多、系统复杂或依赖密集的团队,计划容量还可能更低;稳定、边界清楚的团队则可能更高。

4. 形成组合方案:把“选了什么”和“放弃什么”一起呈现

完成分类、证据审查和容量校验后,管理层不再只看需求排序,而是讨论几个组合方案。方案甲优先重点客户功能,可能提升短期商业机会,但会挤出部分平台维护;方案乙优先风险治理和稳定性,短期可见功能较少,却降低关键系统暴露;方案丙先验证需求假设,用低成本实验决定是否追加投入。

评审的输出不是“大家再努力一点”,而是明确采用哪个组合、保留多少容量应对变化、哪些事项暂缓、暂缓的机会成本是什么,以及何时根据新数据重新评估。这样,管理层才能真正为优先级承担责任。

需求最佳实践:管理层需求管理落地方案,常见问题

需求最佳实践:管理层需求管理落地方案,常见问题

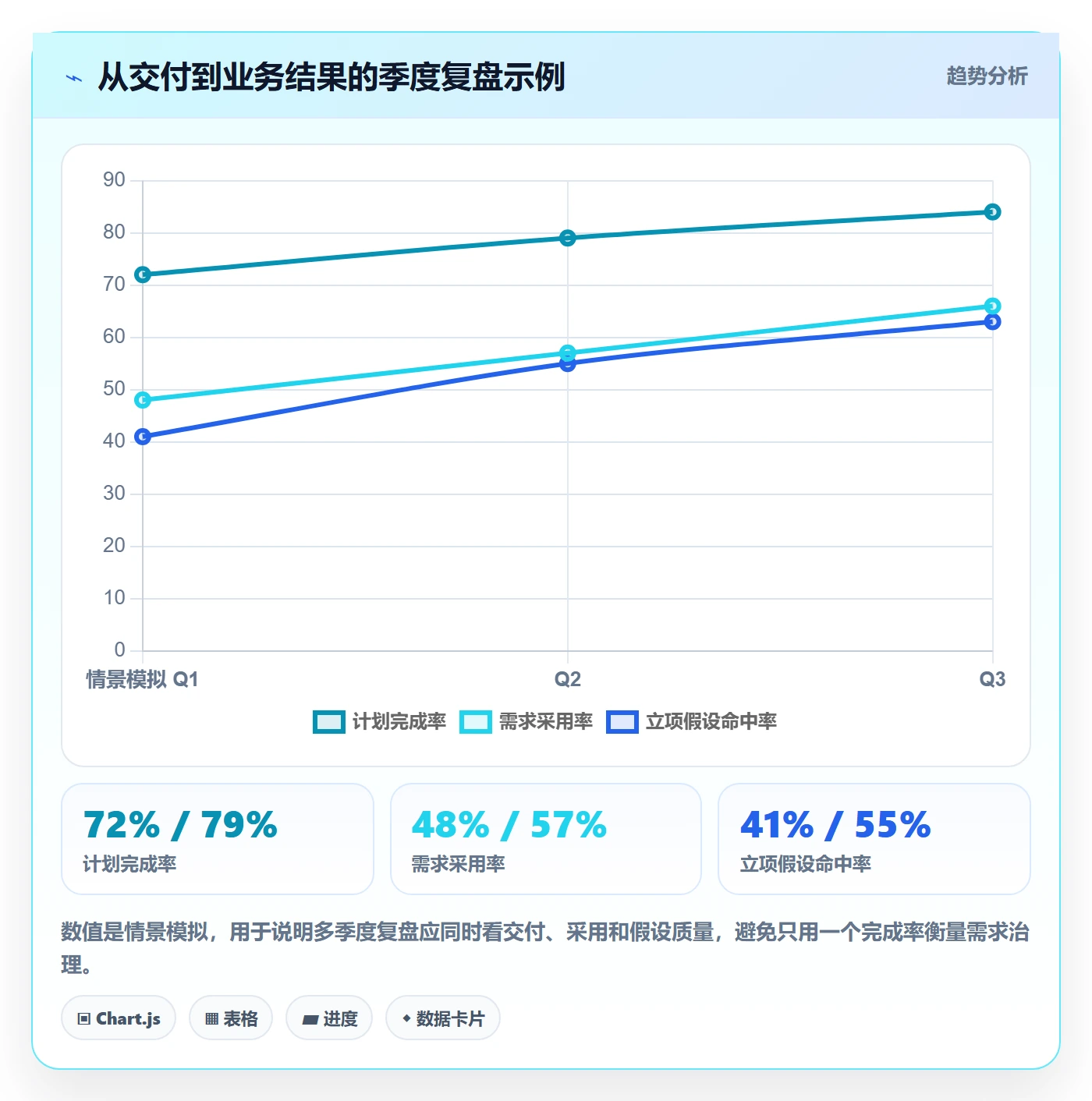

5. 用结果复盘修正估算,而不是用结果证明当初正确

季度结束后,团队应对照立项时的假设,查看哪些需求按预期产生变化,哪些只是完成交付,哪些因条件变化失去价值。若效率需求原先预计减少大量人工耗时,实际只减少少量重复操作,就要追问问题定义、用户采用、流程配套和数据口径,而不是只庆祝功能上线。

如果某类需求连续几个周期都高估价值,可以降低其评估信心或要求更强证据;如果某个团队容量总被低估,应调整计划系数;如果快速通道占比持续升高,问题可能不在评审速度,而在年度规划与经营变化脱节。

需求最佳实践:管理层需求管理落地方案,常见问题

六、不同情况下的行动建议:先判断组织成熟度,再决定改多少

1. 如果需求入口分散,先建立最小可用规则

不要一开始就设计复杂流程。先明确一个可追踪的入口、需求责任人、必要字段和评审节奏,并规定“未补齐问题与负责人,不进入资源承诺”。把邮件、会议和聊天中已经形成的承诺逐步迁移到可追溯记录中,但不要让工具迁移成为改革的前置阻碍。

第一阶段要解决的是可见性:组织有哪些候选需求、来自哪里、谁负责、当前状态是什么。每月抽样检查需求重复率、补充信息所需时间和无负责人事项数量,再决定是否增加分类或审批层级。

2. 如果各部门都认为自己最优先,建立组合评审和取舍记录

当主要矛盾是资源冲突时,单纯规范字段不会改变结果。应建立固定的跨部门评审会议,限制参会人规模,要求提出方提前提交证据与备选方案,由有资源授权的负责人作出选择。会议纪要必须写出未入选事项及理由,避免部门会后继续把未决需求当作已承诺工作。

若争议反复出现在同一类目标之间,例如增长与稳定性、客户定制与平台复用,可以补充组合约束或预算边界。约束不必追求数学上的精确,但要让组织知道哪些投入不能长期被挤占。

3. 如果需求已能排序但交付持续延期,重点检查容量与依赖

此时不应急着再开发一套评分模型。应把团队工作拆成新需求、维护、支持、技术改造、跨团队等待和返工,查看计划与实际偏差。若延期集中在依赖等待,就要明确依赖责任人和响应时限;若维护工作不断吞噬计划,则应把维护容量纳入季度组合,而不是继续当作“意外”。

还要检查团队是否同时承担过多并行事项。启动数量增加通常会增加切换和等待,不一定提高完成速度。管理层需要看的不只是每个人“有多少事”,还要看有多少事项处于进行中却长期没有形成可交付结果。

4. 如果组织分布式、规模大或合规要求高,工具要服务于治理而非反过来

团队规模达到百人以上、跨多个业务线或需要统一审计时,需求关联、权限、历史记录和跨项目可视化的重要性会明显增加。此时可以评估专业研发管理平台,关注需求与目标、项目、迭代、缺陷和发布之间能否建立追溯关系,权限边界能否匹配组织结构,报表能否支持不同管理层级。

例如,PingCode主要服务中大型企业及 100 人以上组织,可作为此类场景的候选平台之一。选型时可以核验其私有化部署能力、Jira 平滑迁移方案和数据治理要求是否满足本企业实际条件。工具能承载流程和记录,但不能替代管理层明确授权、容量规则和业务责任。

如果评估国产替代,应将“替代”拆成数据迁移、流程映射、权限校验、接口重建、用户培训和并行验证六项工作。不要把导入项目数据等同于迁移成功;真正的平滑迁移需要检查历史关系是否保留、字段含义是否一致、报表口径是否可比,以及关键团队能否在限定时间内完成真实工作。

5. 按风险分阶段推进,而不是一次性全员切换

  1. 诊断阶段:抽取最近两个季度的需求记录,识别延期、插单、重复提交、无结果复盘和跨部门等待。
  2. 试点阶段:选择一个业务单元和一个跨团队场景,测试需求字段、评审节奏和权限边界。
  3. 校准阶段:根据实际数据修正容量估算、证据门槛和快速通道规则。
  4. 推广阶段:按组织依赖逐步扩展,保留迁移期间的回退机制和数据核验。
  5. 复盘阶段:评估流程是否减少决策等待、是否改善承诺准确度、是否提高结果复盘覆盖率。

七、不同情况下的取舍:不存在适用于所有企业的唯一流程

1. 追求速度还是增加治理:取决于错误决策的代价

创业团队或小规模业务线,沟通链短、依赖少,可以接受轻量评审和更多临场调整。大型组织若跨部门影响广、合规风险高、历史承诺多,则需要更完整的记录和授权。流程设计应与错误决策代价相匹配,而不是照搬行业模板。

如果每次决策延迟都会错过窗口,评审应采用异步预读、明确时限和授权人;如果错误上线会影响数据安全或核心交易,就应加强风险核验。治理不是越重越好,关键是把控制放在高风险节点。

2. 标准化还是保留例外:统一原则,允许不同证据路径

统一字段和决策记录有助于跨部门比较,但不同需求类别不应被迫使用相同的价值指标。增长需求看转化或收入影响,合规需求看风险控制和期限,基础设施需求看稳定性、恢复能力和长期成本。标准化的是决策逻辑,不是所有业务都使用同一个分数。

允许例外,但例外要有期限、授权人和复查条件。否则例外会逐渐变成默认流程,团队表面上有规则,实际却没有任何规则能约束资源分配。

3. 先买工具还是先改流程:看当前主要瓶颈在哪里

如果需求散落、状态不可见、历史追溯困难,工具可以显著降低信息整理成本。若问题是管理层不愿意明确取舍、业务负责人不承担结果、团队容量长期被低估,那么先买工具通常只会更高效地记录混乱。

我建议用一个简单的判断顺序:先访谈提出方、决策者和执行者,确认问题是信息流、决策权还是交付能力;再选一个低风险场景试运行;只有当流程已经基本可执行,且手工维护开始成为瓶颈时,再扩大工具投入。

4. 追求计划稳定还是保留弹性:把缓冲设计成显式资源

没有缓冲的计划看起来利用率高,实际容易被一次故障或紧急客户事项击穿;缓冲过大则可能造成资源闲置和机会损失。正确做法不是追求一个通用缓冲比例,而是依据历史波动校准,并把缓冲用途公开。

如果突发工作频繁且影响大,应设置独立的支持容量或值班机制;如果需求变化较少,缓冲可小一些,但仍要定义触发条件。缓冲不是“剩余时间”,而是组织为不确定性购买的响应能力。

组织情况 建议偏向 主要代价
小团队、低依赖、变化快 轻流程、短周期复盘、授权给团队 记录较简化,跨团队扩展时需补治理
多部门、资源竞争明显 固定组合评审、记录取舍与容量 决策会增加准备成本,需要控制参会规模
高合规、高业务风险 强化审计、权限和风险验证 流程较重,需用分级授权避免所有事项都等待审批
需求变化频繁、客户驱动强 设置快速通道和明确插单替换规则 计划稳定性下降,必须接受被挤出事项的显性成本

需求最佳实践:管理层需求管理落地方案,常见问题

八、落地检查清单与结尾:先让每个需求都能被解释

1. 管理层需求管理的最小落地清单

  • 每条重要需求都能关联一个经营目标、风险目标或明确的运营问题。
  • 每条需求都有业务负责人,且提出人、决策人和交付负责人角色清楚。
  • 评审前能看到证据、替代方案、粗略投入和时间窗口依据。
  • 重要决策能说明选择理由、资源来源和被延后的事项。
  • 团队容量包含维护、支持、依赖等待和合理缓冲,不只按名义工时排满。
  • 交付验收与结果复盘分开,结果指标在立项阶段就约定。
  • 临时插单有快速通道,但必须记录授权人和被替换的工作。
  • 工具选型围绕权限、追溯、数据治理和实际协作场景验证。

2. 用少量运营指标检查机制是否在起作用

指标不宜堆得太多。落地初期可以观察需求信息完整率、从提交到决策的中位时长、临时插单占比、计划完成率、需求采用率和结果复盘覆盖率。每个指标都应先统一定义,例如“决策时长”从提交开始还是从信息完整开始,分母是否包含被退回的事项。

指标的用途是定位系统问题,不是简单考核个人。若插单占比上升,可能说明市场环境变化,也可能说明规划失真;若完成率下降,可能是估算错误,也可能是团队被生产问题占用。必须结合访谈和工作类型分析,避免团队为了指标好看而隐藏真实工作。

3. 下一步怎么做:先取一组真实需求做桌面演练

我建议从最近一个季度选取 20 至 30 条真实需求,包含已交付、延期、插单和最终放弃的事项。不要先改系统字段,而是让管理层、业务、产品和交付人员共同回答:当时的目标是什么、依据是什么、实际投入多少、什么工作被挤出、结果如何。

桌面演练通常会迅速暴露三类问题:需求描述缺少业务问题,决策没有记录机会成本,交付后没有约定结果观察。先针对这三处建立最小规则,再试运行一个周期。比起一次性发布厚重制度,这种做法更容易形成真实的管理习惯。

4. 最终判断:好的需求治理不是让组织少提需求,而是让组织敢于做取舍

管理层需求管理的独特价值,不在于把所有想法装进一个系统,也不在于让排序结果看起来科学,而在于把资源有限这件事公开化。每个重要需求都应该说明它要解决什么、为什么现在做、需要什么投入,以及不做其他事项的代价。

当组织能够用同一套语言讨论目标、证据、容量和结果,需求管理才从“登记事项”变成“经营决策能力”。下一步,先选一批真实需求复盘,再建立一套能执行、能校准、允许有依据变化的规则;工具可以随后承载这套规则,但不能替代组织作出选择。

常见问题解答(FAQ)

1. 管理层需求管理应该从哪些环节开始落地?

我之前以为只要把各部门提出的需求汇总起来,再安排产品和研发排期,就算完成了管理层需求管理。但实际推进时,我发现不同部门的目标经常冲突,管理层也很难判断哪些需求应该优先做。有没有一套能从收集到交付的落地方法?

建议按照需求收集、统一登记、价值评估、优先级排序、决策审批、研发交付和效果复盘七个环节建立管理流程。每条需求至少记录业务背景、目标用户、预期收益、紧急程度、投入成本、责任人和验收标准。

管理层定期召开需求决策会议,重点审议高价值、高成本和跨部门冲突事项,并将决策结果、责任人及计划完成时间同步到统一的需求台账中,避免需求只停留在会议纪要或口头承诺里。

2. 管理层如何判断哪些需求应该优先实施?

我所在的团队经常同时收到老板的战略需求、业务部门的紧急需求和客户提出的功能需求,每个部门都认为自己的事情最重要。过去我们主要依靠领导拍板或者谁催得更急就先做,结果研发计划不断被打乱。有没有相对客观、可解释的需求优先级判断方法?

可以建立统一的需求评分机制,从战略匹配度、业务收益、客户影响、时效性、实施成本和风险等维度进行评估。例如,各维度采用1至5分制,并根据企业当前战略设置权重,计算加权总分后形成候选优先级。评分只用于辅助决策,不能代替管理判断:涉及合规、安全或重大经营风险的需求应单独设置强制评审机制;

对于评分接近的需求,应进一步比较实施成本、依赖关系和错过窗口期的损失。每次调整优先级时,都应记录调整理由及决策人,便于后续复盘。

3. 如何避免管理层频繁插入需求,导致项目计划反复变更?

我在项目推进过程中经常遇到这样的情况:团队已经确定了迭代范围,管理层又临时提出新需求,要求研发立即处理。虽然单个需求看起来并不复杂,但多个临时任务叠加后,原定交付时间就会不断延后。我想知道,怎样既能响应管理层的业务变化,又不让项目计划失去控制?

建议设置正式的需求变更机制,将需求分为常规需求、紧急需求和重大变更三类。常规需求进入下一轮优先级评审;紧急需求必须说明业务影响、截止时间及延迟处理的后果;重大变更则需要评估对工作量、预算、交付日期和现有任务的影响,并由指定决策人审批。

团队可以按月或按迭代统计计划外需求占比、变更次数和延期情况,例如将计划外工作量占比作为内部管理指标,并结合业务实际设定预警阈值。对于获批的临时需求,应明确哪些原有任务延期或取消,避免只增加工作、不调整资源和承诺。

4. 管理层需求管理应该用哪些指标衡量实际效果?

我参与过需求管理流程建设,也使用过统一台账和审批机制,但落地一段时间后,管理层仍然会问流程到底有没有改善业务结果。单纯统计登记了多少需求、召开了多少次评审会议,似乎无法证明管理工作产生了价值。我应该关注哪些指标,才能判断这套机制是否真正有效?

建议从决策效率、交付稳定性和业务价值三个层面建立指标体系。决策效率可统计需求从提交到决策的中位耗时、超期待决需求占比;交付稳定性可统计计划外需求工作量占比、需求变更率和按期交付率;业务价值则应根据需求类型衡量收入增量、成本节约、流程处理时间缩短或客户问题解决率。

实施前先记录基线数据,再按月或按季度比较变化,并明确统计范围、分母、数据来源和责任人。例如,按期交付率应统一定义为统计周期内按约定日期完成验收的需求数除以同期到期需求总数,同时说明取消、延期和范围变更如何处理。

只有指标口径稳定,并将交付结果与预期业务收益进行对照,才能避免通过减少登记需求或放宽验收标准制造表面上的改善。

核心关键词

读者评论

林
林嘉宁

我们做需求评审时也会打分,但分数经常受提出部门影响。把证据强弱单独列出来挺有用,至少能看出哪些是事实、哪些还只是判断。

汪
汪依诺

插单记录“哪项承诺让位”这点很实际。我们以前只记新增事项,原排期不动,最后延期都算到执行团队头上。

汪
汪子涵

结果复盘确实容易被忽略,不过有些需求上线后受市场和人员变化影响,很难归因。除了约定指标,是否也该明确观察周期和哪些因素会让结论失效?

文章包含AI辅助创作:需求最佳实践:管理层需求管理落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/568907
