需求收集流程与规范:管理层需求管理效率提升关键指标
管理层需求管理效率低,往往不是因为收集得不够多,而是因为需求进入系统后,没人能说清它来自哪里、要解决什么问题、由谁决策,以及何时算完成。我在梳理需求流程时反复看到一种反常识:需求表单字段越多,不一定越规范;如果缺少明确的筛选、评估和反馈机制,字段只会让提交人更快地填出一份看似完整、实际无法决策的材料。真正有效的需求管理,要把“收集”变成从问题识别到决策反馈的闭环,并用可验证的指标看效率,而不是数收到多少条。
一、先讲结论:管理层需要管理决策质量,而不只是需求数量
1. 把需求管理看成一条决策链
我判断一套需求收集机制是否有效,通常不先看它有多少张表、多少个审批节点,而是沿着一条链路检查:谁提出了什么问题,依据是什么,影响谁,准备投入多少资源,谁有权决定,决定之后如何跟踪结果。任意一环缺失,后续就可能出现反复追问、临时插单、跨部门争论或上线后无人验收。
因此,管理层要看的不是“本月收到多少条需求”,而是需求从提交到澄清、评审、决策、交付、验收的转换质量。数量可以说明输入规模,却不能直接证明组织需求管理能力强。需求积压增加,有时是业务增长;也可能是缺少拒绝、合并和优先级规则。
核心判断:效率不是让所有需求更快进入开发,而是让正确的问题更快得到明确处理。“处理”可以是进入路线图,也可以是补充证据、合并已有需求、暂缓、拒绝或转交其他流程。只把“立项”当作成功,会诱导团队把不成熟需求推入交付队列。
2. 建立一组能覆盖速度、质量与结果的指标

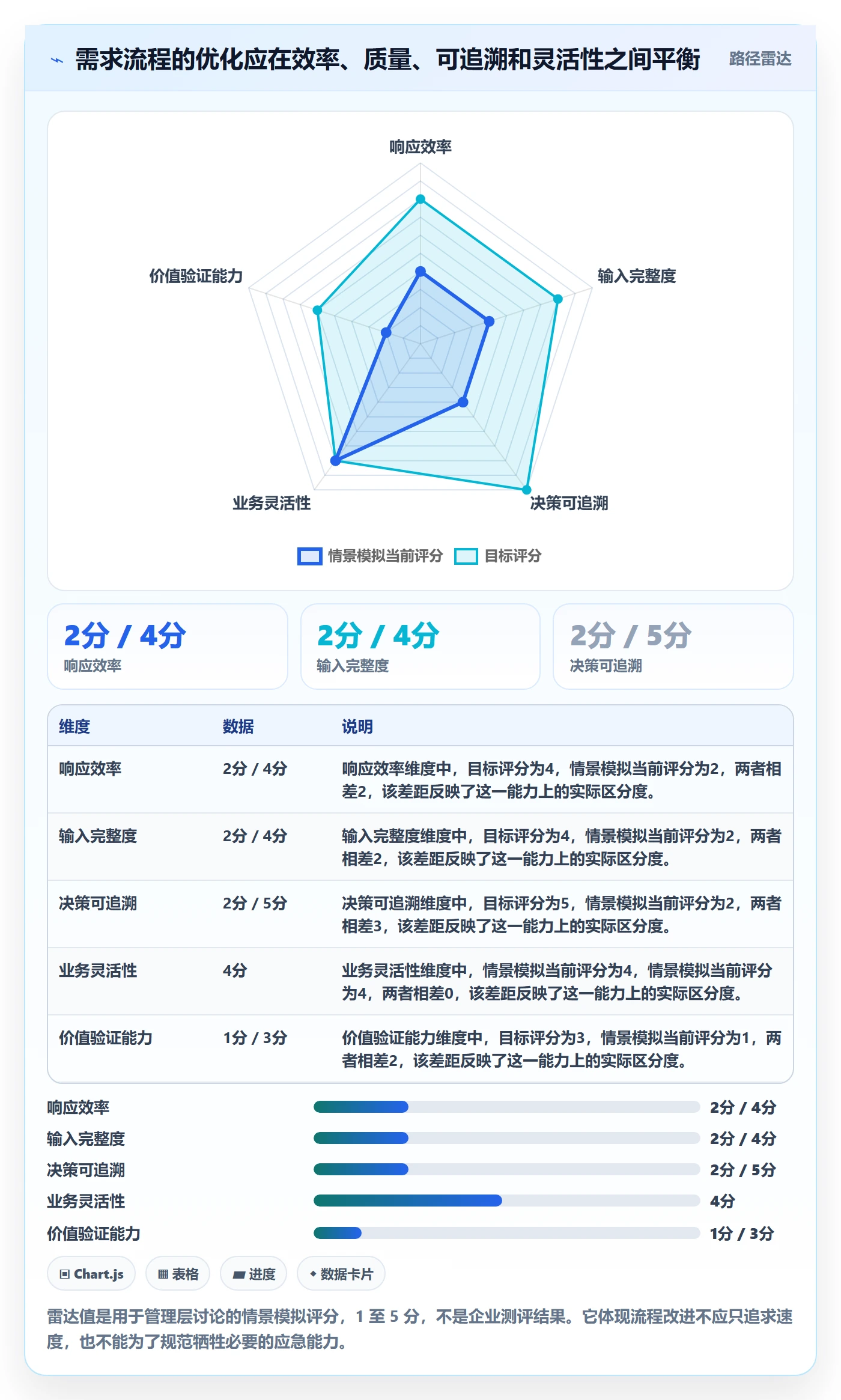

管理层指标应当避免单一化。只看处理时长,可能逼迫团队仓促决策;只看通过率,可能鼓励团队拒绝难题;只看交付数量,则容易把低价值的零碎工作包装成产出。更稳妥的做法,是同时观察速度、输入质量、决策质量和业务反馈,并为每个指标明确分母、起止点和责任人。
| 指标 | 建议口径 | 它回答的问题 | 容易误读的地方 |
|---|---|---|---|
| 需求首次响应时间 | 提交时间至首次有效反馈的中位数 | 提交人是否知道需求已被接收、下一步是什么 | 自动回复不应算作有效反馈 |
| 需求澄清周期 | 提交至达到评审准入条件的工作日 | 问题和证据是否能较快补齐 | 复杂需求不宜和简单需求混在一起比较 |
| 决策周期 | 进入评审至明确决策的工作日 | 决策机制是否及时,决策权是否清楚 | 等待外部法规或客户确认的时间应单独标记 |
| 需求返工率 | 因目标、范围或验收标准不清导致重新评估的比例 | 前期澄清是否充分 | 需求合理演进不等于管理失误 |
| 决策可追溯率 | 具备负责人、依据、结论和理由的已决需求占比 | 组织能否解释为什么做或不做 | 只填字段但没有真实依据,不算可追溯 |
| 价值验证完成率 | 已交付需求中按期完成上线后验证的比例 | 需求是否产生预期效果 | 不能只用上线数量替代业务结果 |
下面的指标区间是用于讨论的情景模拟基准,不是行业平均值,也不是特定企业的实测结果。实际阈值应结合需求复杂度、组织规模、审议节奏和外部依赖设定。它的用途是帮助管理团队先看清指标之间的制衡关系,而不是拿来直接考核个人。

二、背景与真实场景:需求为何会在管理层“越收越乱”
1. 多入口让同一问题被重复提出
在跨部门组织里,需求可能从经营例会、客户升级、销售群聊、服务工单、产品路线图和高管口头安排同时进入。表面上看,团队拥有很多信息来源;实际问题是这些来源没有统一编号、归并规则和责任人。同一项能力可能被不同部门分别描述为“客户急需”“流程优化”和“战略项目”,一旦各自进入排期,资源冲突才暴露出来。
我会先把入口分成“提交渠道”和“需求对象”两件事。渠道可以多元,但进入决策池后必须有唯一记录。会议纪要、客户邮件和服务工单可以作为证据挂接到同一需求,而不是各自变成一条待开发任务。这样既保留来源,也避免用不同措辞重复占用评审注意力。
2. 管理层输入常常是方向,不是可直接执行的需求
“提升续费”“降低运营成本”“打通数据”通常是经营目标或问题陈述,并非可直接交付的功能说明。把这些目标原封不动转成任务,会让团队自行猜测范围,最后往往通过不断追加条件来补齐最初缺失的判断。
这里需要把目标、问题、方案、需求四个概念分开。目标描述希望改变什么;问题描述当前障碍;方案描述可能的解决方式;需求则要说明用户或业务流程需要具备什么能力,以及如何判断结果成立。管理层可以提出方向,但应由业务责任人与产品、运营或技术代表共同把方向转成可评估的需求。
3. 口头优先级容易制造“隐形插单”
当一位管理者在例会上说“这个很重要”,团队可能把它理解为立即打断现有工作;另一位管理者则可能认为“重要”只是列入下一季度规划。若组织没有给紧急、重要、承诺交付和待验证等状态下定义,优先级就会退化成职级或声音大小的竞争。
比较可靠的做法,是要求任何临时调整同时写清楚四件事:要替换掉哪项工作、被替换工作的影响是什么、谁批准了资源变更、在什么时间点复核。这样管理者仍然可以改变优先级,但变更成本会显性化,团队也不必通过私下协调来掩盖容量被挤占的事实。
4. “收集完成”并不代表“组织知道怎么处理”
很多需求池看起来内容完整,实际缺少进入评审的准入条件。提交人填了标题和描述,却没有业务负责人、影响范围、当前流程、证据来源和期望时间;需求管理员只好在评审会上临时追问。评审时间被用来补材料,真正的方案权衡和资源决策反而被挤到会后。
对管理层而言,输入质量不是为了增加审批门槛,而是为了让不同类型的问题进入正确路径。产品能力建设、缺陷修复、客户承诺、合规事项和一次性数据请求,适用的优先级和决策人并不相同。所有事情挤进同一张表,通常不会更透明,只会让规则更难执行。
三、常见误区:看起来规范,实际可能降低决策效率
1. 误区一:表单字段越多,需求质量越高
字段多不等于信息有效。若提交人必须填写二十多个字段,但不知道哪些字段用于筛选、哪些用于决策,常见结果是复制套话、随意选择下拉项,或者把关键材料写进备注。表单最终很完整,评审却仍需从头访谈。
我更倾向于按阶段采集信息。提交时只收最小必要信息,先让团队判断需求类型和责任归属;进入评估时补充业务影响、证据、范围、风险与成本;进入交付前再明确验收口径和上线后验证方式。字段不是越少越好,而是每个字段都应当影响某个具体判断。
2. 误区二:所有需求都按同一套流程排队
合规整改、线上故障、战略能力建设和员工体验改进的时间敏感度不同。把它们放在同一条队列里,既可能让高风险事项等待完整的常规评审,也可能让一般优化借“紧急”标签绕开资源讨论。
流程可以统一入口,但不能把分类、评审标准和响应时限完全统一。对于安全、法规或重大故障类事项,应设快速处理通道,同时补齐事后记录;对于探索型需求,应允许先用小范围验证降低不确定性;对于常规改进,则应进入定期组合评审。
3. 误区三:通过率高就是需求管理有效
通过率可以反映筛选门槛、提报人群和需求池结构,却不能单独证明需求价值。如果通过率很高,可能是需求质量好,也可能是团队不愿拒绝;如果通过率低,可能是入口材料不足,也可能是企业正在收紧投资。没有分类和背景信息,单看一个百分比很容易得出错误结论。
比通过率更值得追问的是:未通过的需求是否有清楚理由,是否能回到业务目标上解释;通过的需求是否进入资源计划;延期或取消的需求是否及时通知相关方。拒绝不是管理失败,没有理由、没有反馈、无法复盘的拒绝才是流程问题。
4. 误区四:优先级分数可以替代管理判断
评分模型适合帮助团队比较,不适合自动替代决策。收益、影响用户数、紧急程度、实施成本和风险等维度可以形成统一语言,但各维度的估值可能来自不同口径。把主观估算精确到小数点后两位,只会制造数学上严谨、业务上虚假的确定感。
评分的正确作用,是暴露分歧。例如,业务团队认为价值高,技术团队认为维护成本极高,管理层就需要看到冲突来自假设差异、目标冲突还是容量约束。若分数只用于把所有需求机械排序,组织会忽略依赖关系、战略窗口和组合风险。
5. 误区五:需求进入开发就算完成管理
需求管理的结束点不应是排期,也不应只是发布。提出需求的原因可能是降低流失、减少人工操作、缩短处理周期或满足审计要求。若上线后从未验证这些结果,管理层只能确认“做了”,不能确认“做对了”。
每项重要需求都应在决策时约定一个验证信号和观察窗口。若目标是减少人工处理,就在上线前确认基线、统计对象和数据来源;若目标是提升转化,就要区分产品影响和市场活动等外部因素。并非所有需求都能精确归因,但至少应明确什么证据会支持继续投入或调整方向。
四、专业判断逻辑:把规范写成可执行的分流与决策规则
1. 先定义需求类型,再选流程
需求进入统一入口后,第一步不是评估价值,而是识别它属于哪类工作。实际落地时,我建议至少区分业务能力需求、缺陷与稳定性、合规与安全、客户承诺、运营支持和探索验证。分类可以按组织特点调整,但必须让分类结果影响后续负责人、响应时限或评审方式,否则分类只是标签装饰。
| 需求类型 | 主要判断问题 | 适合的处理路径 |
|---|---|---|
| 业务能力建设 | 是否支持经营目标,目标用户与范围是否清楚 | 进入组合评审,结合价值、成本、依赖和容量讨论 |
| 缺陷与稳定性 | 影响范围、发生频率、严重程度及是否有临时规避措施 | 按严重级别快速分流,必要时先恢复服务再补充复盘 |
| 合规与安全 | 外部要求、截止时间、违规后果和证据责任人 | 由合规或安全责任人参与,明确强制项与可选项 |
| 客户承诺 | 承诺依据、适用客户范围、合同约束及违约风险 | 核实承诺来源,不把单一客户偏好自动升级为产品路线图 |
| 运营支持 | 是否为一次性请求,是否存在可复用流程或自动化机会 | 进入运营队列,和长期产品能力建设分开核算 |
| 探索验证 | 关键假设是什么,最小验证需要多少投入 | 先做试验或原型验证,再决定是否升级为正式建设 |
2. 用“准入、评估、决策、回看”串起流程
我会把流程设计成四个有明确出口的阶段,而不是把每一步都做成审批。每个阶段都应回答一个问题:材料够不够、值得不值得比较、资源是否承诺、结果是否兑现。若阶段之间没有决策出口,需求就会在“处理中”停很久,管理层看到的是状态,实际看不到卡点。
- 准入:确认需求有提出人、业务责任人、问题描述、来源和期望反馈时间。材料不足时退回补充,并说明缺什么、谁来补、何时复核。
- 澄清与评估:确认目标用户、当前做法、影响范围、证据、方案边界、风险和初步成本。此阶段的目标是形成可比较的决策材料,不是承诺开发。
- 决策与组合排序:由具备资源权限的负责人决定进入计划、先验证、暂缓、合并或拒绝,并记录理由、依赖和被挤出的工作。
- 交付与价值回看:将需求连接到交付负责人、验收条件和上线后指标,在约定窗口内复盘结果,决定继续扩展、修正或停止投入。
每一阶段都应有责任人和最大等待时间,但时间口径必须区分“实际处理时间”和“等待补料时间”。如果一个需求在等待业务提供数据,不能把全部延误归到评审团队;如果评审已经结束却没人作出资源决定,也不能用“需求仍在评估”掩盖决策责任。

3. 评审材料要能支持比较,而不是堆叠描述
一份管理层可读的评审材料,重点不是把背景写得很长,而是把可比较的信息放在一起。至少应包括:目标与问题、受影响的用户或流程、证据来源、预期结果、方案边界、初步成本、关键依赖、风险、替代方案和建议决策。对于证据尚弱的需求,应明确标出假设,不要把猜测改写成确定性结论。
我特别重视“如果不做会怎样”这一项。它能让团队区分真正的损失、机会成本与提交人的偏好。譬如,错过法规截止日和暂缓一个体验优化,不能用同一种紧急标签表达;未处理会增加人工成本、客户流失或运营风险的,也要尽量说明影响范围和估算方法。
4. 设定明确的暂停、拒绝和升级规则
流程规范不能只告诉大家怎样通过,还要规定何时暂停、拒绝或升级。证据不足时应暂停并给出补充清单;与既有需求重复时应合并并保留来源;不符合目标或投入产出明显不匹配时可以拒绝;出现重大风险、期限变化或资源冲突时则应升级到有决策权的人。
暂停不等于永远搁置。记录暂停理由、补充条件、责任人和复核日期,团队才能避免需求在池中长期“活着但没人管”。拒绝也应允许在条件变化后重新提交,但需要说明变化了什么,而不是复制原始材料重新占用评审资源。
5. 把决策质量纳入管理层复盘
管理层复盘应重点检查决策是否依据明确、容量是否匹配、变更是否被记录,以及上线后是否验证。若某类需求连续几个周期都在决策后延期,问题可能不是执行团队速度慢,而是承诺时没有考虑依赖和真实容量。若已完成需求大多无法验证价值,问题可能出在目标定义、数据口径或业务责任人缺位。
因此,我建议管理层按月看流量、按季度看组合。月度复盘用于识别等待、插单、返工和容量变化;季度复盘则检查需求组合与经营方向是否一致,以及过去的投入是否产生预期效果。两个时间尺度解决的是不同问题,不宜只靠一张月度通过率报表替代。
五、具体案例与数据观察:从“催进度”转向管理等待与返工
1. 一组用于流程诊断的情景模拟
下面构造一个情景模拟案例:一家拥有多个业务部门的企业,每月收到约 80 条需求,需求来源包括经营会议、客户反馈、内部运营和产品团队。管理层最初把“平均处理天数”作为主指标,但团队发现,数字变短后,需求仍然反复修改,且很多已决事项没有清晰理由。
进一步拆分后,团队发现最显著的阻塞不在实际评估,而在两处等待:提交后无人确认归属,以及评审后等待资源决策。另一个主要损耗来自评审前材料不完整。这个诊断改变了改进方向:不是单纯催产品经理加快评估,而是建立入口责任人、材料准入规则和固定决策窗口。
下表为便于讨论而构造的前后对照,属于情景模拟数据,不代表任何特定企业的真实业绩。它说明改善可以来自不同机制:首次响应变快,靠的是明确接单;返工减少,靠的是材料准入;决策周期缩短,靠的是确定决策权和固定审议节奏。
| 观察项 | 改进前模拟值 | 改进后模拟值 | 对应的管理动作 |
|---|---|---|---|

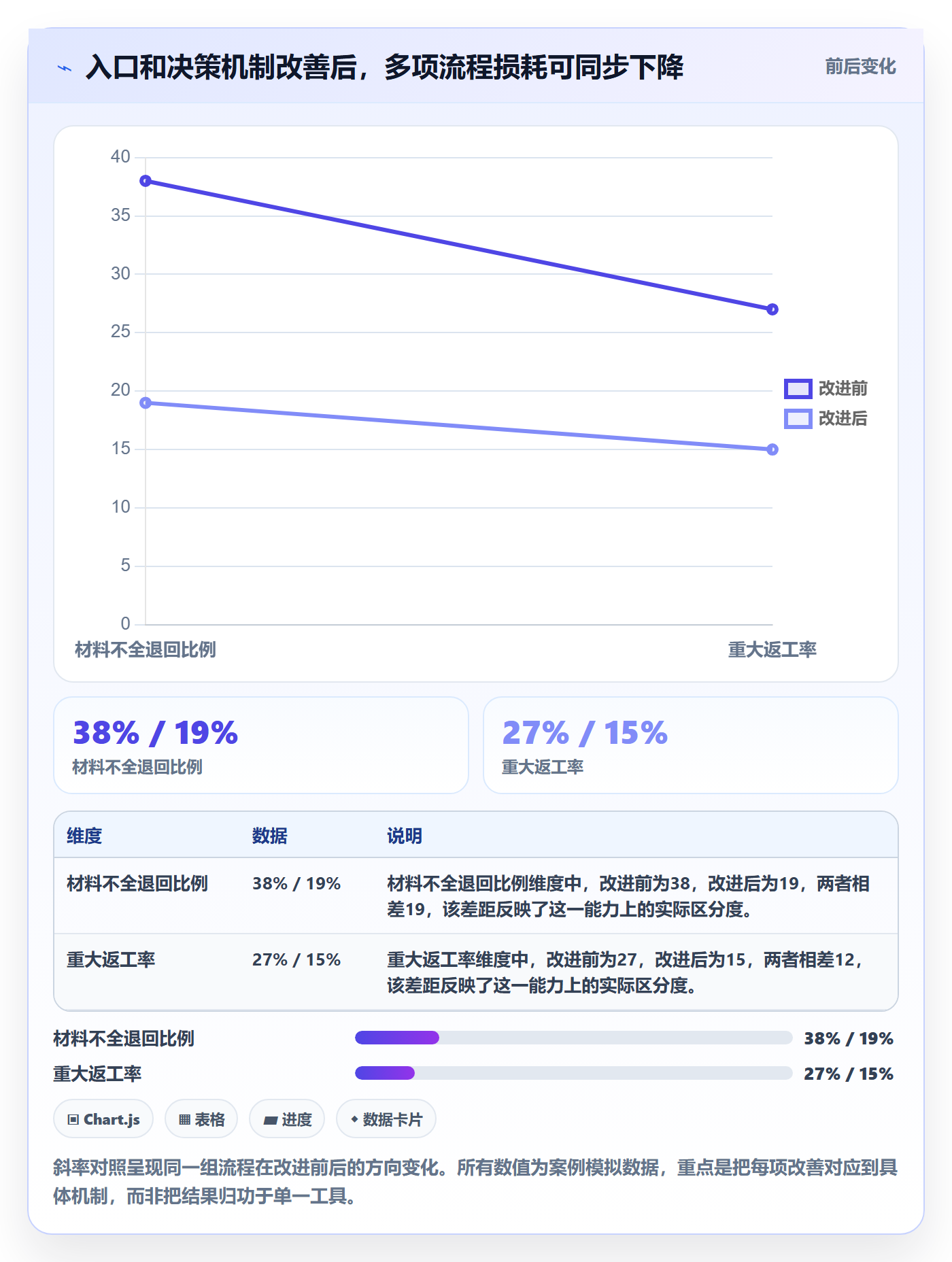

| 首次有效响应中位数 | 4 个工作日 | 1 个工作日 | 设置需求责任人和接收反馈时限 |
| 因材料不全退回比例 | 38% | 19% | 按阶段设定最小准入信息并提供示例 |
| 评审后等待决策中位数 | 8 个工作日 | 3 个工作日 | 确定有资源权限的决策人和固定决策窗口 |
| 因目标或范围不清导致的重大返工率 | 27% | 15% | 在立项前明确目标、范围和验收信号 |
| 已决需求具备完整理由的比例 | 62% | 94% | 记录决策结论、依据、责任人与复核点 |

2. 为什么不能只盯着平均周期
平均值会被少数复杂事项拉高,也可能掩盖大量简单需求快速处理、少数高风险需求长期等待的差异。建议至少同时看中位数、较长尾部区间和需求类型。若时间允许,还可以按来源、业务部门、决策层级和阻塞原因拆分,找出哪些等待是合理的审慎评估,哪些是责任缺失。
例如,一项跨系统能力建设需要多个部门确认数据口径,周期长并不一定意味着低效;若几十条简单运营需求都在等待同一位负责人确认,则更可能是权限设计或资源配置的问题。周期指标要用于定位约束,而不是制造“越短越好”的竞赛。
3. 以 PingCode 为例:系统能力如何服务于流程,而不替代流程
当需求量、参与角色和协作边界扩大后,企业往往需要一个能够承载需求入口、状态流转、评审记录、交付关联和报表分析的平台。PingCode 面向中大型企业及 100 人以上组织提供需求管理与协作能力,支持私有化部署,也支持 Jira 平滑迁移;对需要评估国产替代、数据部署边界和既有项目迁移的团队,可以作为候选方案之一进行验证。
但我不会把“部署了系统”直接等同于“需求管理效率提升”。选型前应先把流程和口径定义清楚,再验证系统能否支撑实际协作:需求记录是否可以关联来源和决策;不同类型是否能分流;状态变化是否可追溯;报表是否能按部门、类型和周期拆分;权限是否适合跨部门治理;迁移后历史数据、附件、关系和权限能否被核验。

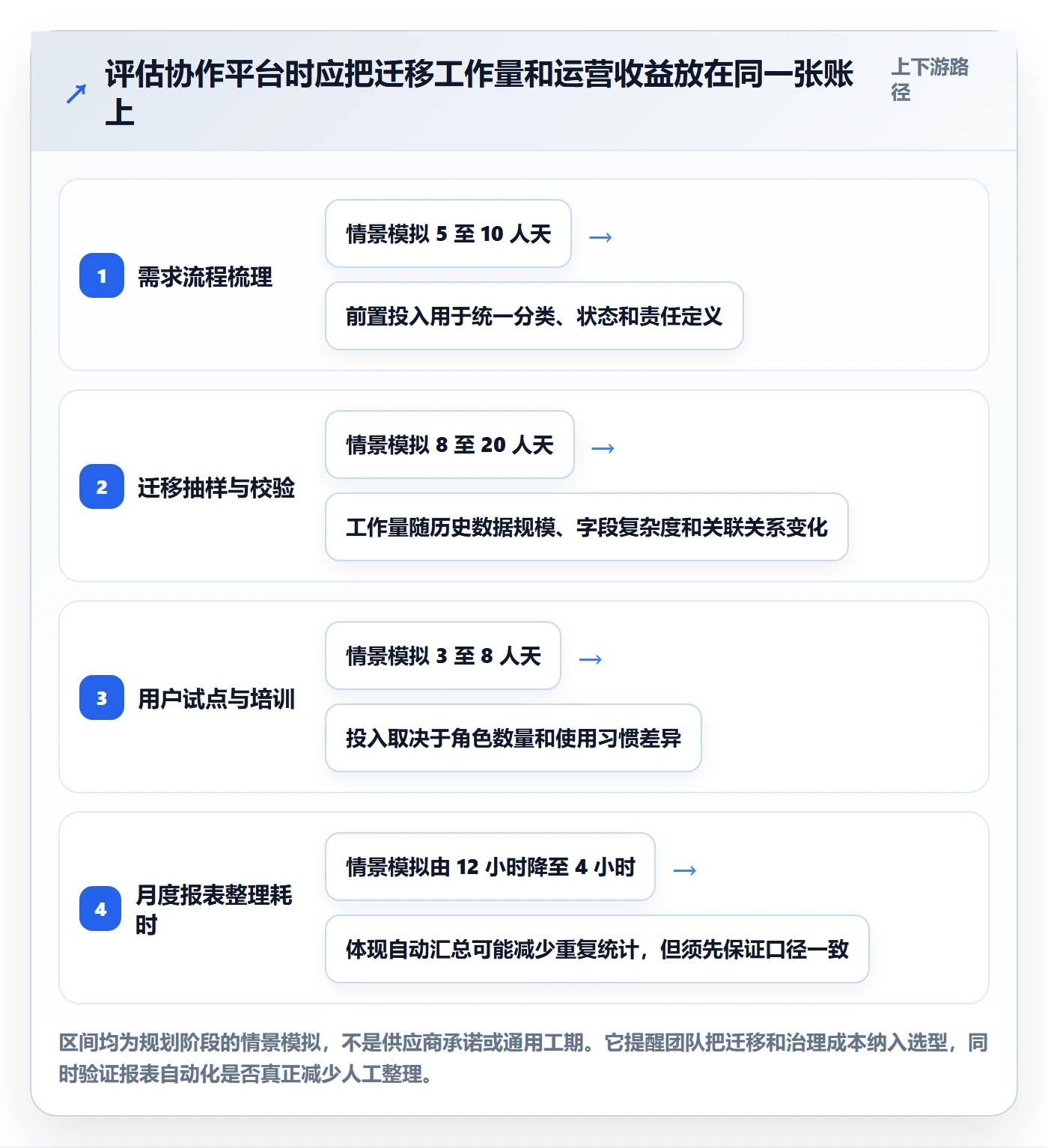

对于 Jira 平滑迁移,不能只验证工单是否导入成功。更重要的是抽样检查历史字段映射、工作流状态、用户权限、评论与附件、链接关系和报表口径。迁移前先定义哪些数据必须保留、哪些可以归档、哪些字段需要重构,再对真实项目做试迁移与业务验收,通常比一次性全量切换更稳妥。
| 评估维度 | 验证问题 | 建议验收证据 |
|---|---|---|
| 部署与数据边界 | 是否满足企业对部署形态、网络和数据权限的要求 | 架构评审记录、权限验证和安全检查结果 |
| 需求治理 | 能否表达分类、状态、责任、决策理由和关联关系 | 按真实流程配置的端到端演示与抽样记录 |
| 迁移完整性 | 字段、附件、评论、权限和关联关系是否符合预期 | 迁移前后抽样对账及差异处理清单 |
| 管理报表 | 能否按需求类型、周期、部门和等待原因分析 | 使用实际样本生成的指标报表及口径说明 |
| 使用成本 | 提交人、评审人和管理员是否能以合理负担完成操作 | 试点用户任务观察、培训反馈与运维工作量 |
系统适配流程,不是让所有需求都填更多字段,而是让关键状态和责任自然留下记录。若平台报表只显示“待评审”,却无法区分等待业务补材料、等待技术评估还是等待管理决策,那么数据看板再漂亮,也无法解释效率瓶颈。

六、不同情况下的行动建议:先解决当前最贵的等待
1. 需求很多,但团队不知道从哪里开始
先做需求池清理,不急着上线复杂评分模型。为每条需求补齐来源、责任人、类型、状态和下一步动作;将重复项合并,把长期无更新的事项标记为待确认或归档。管理层需要先知道当前队列里有多少真实待决事项,而不是把历史遗留、已取消和正在交付的项目混在一起。
- 指定统一需求入口和需求运营责任人,避免新需求继续散落在聊天记录中。
- 按类别把需求分成待补充、待评估、待决策、已承诺、暂缓、拒绝和已完成。
- 为每项待决需求指定下一动作、责任人和复核时间。
- 选取一个业务部门试跑两到四周,再根据真实退回原因调整字段和规则。
2. 决策总是拖延,评审会开完没有结论
先检查决策权,而不是增加会议频率。常见症结包括:会议参与人很多但没人能承诺资源;业务、技术和财务分别给出意见,却没有最终裁决机制;评审材料没有替代方案,导致会议只能争论方案本身。可把评审分成准备、讨论和决策三个环节,明确每种决策由谁负责。
- 评审前确认需要的是事实澄清、方案评估还是资源决策,不把三种会议混为一谈。
- 每项议题提前写出建议选项、主要风险和需要管理层回答的问题。
- 会议结束时记录结论、反对意见、资源影响、责任人和复核节点。
- 对于无法当场决定的事项,写清楚补充条件和最终决策日期,而不是留在“继续讨论”。
3. 高管经常临时插单,路线图不断变化
不要假装插单不会发生,而要让变更有明确成本。紧急工作可以进入快速通道,但必须同时确认被替代的工作、对既有承诺的影响、批准人以及事后复盘时间。对因外部事件产生的紧急需求,允许先处理风险,再补齐理由;对内部临时偏好,则不应自动获得紧急通道。
若组织连续出现高频插单,可以按月统计插单比例、来源、原因和被挤出工作。若插单主要来自法规变化,应该改进法规监测;若来自客户承诺失控,应检查销售与交付的承诺机制;若来自管理目标频繁变化,则要讨论战略优先级的稳定性,而不是简单要求项目团队“更灵活”。
4. 提交人总是说不清价值或影响
为提交人提供可复用的提问模板,而不是只发一张字段说明。让他们回答:谁遇到了什么问题;目前如何处理;频率和影响范围是多少;有什么证据;不解决会发生什么;期待改变哪个结果。允许初期使用估算,但要标明来源和置信程度,不要求所有人一开始就提供完美商业案例。
对于证据不足但潜在价值较高的想法,优先设计低成本验证。例如先访谈目标用户、抽样分析工单、手工模拟流程或制作低保真原型,再决定是否投入完整建设。这样可以把“要不要做”的争论转为“用什么最小成本验证关键假设”。
5. 多团队协同与数据安全要求都很高
当团队规模大、角色复杂、数据边界严格时,除了流程本身,还要评估权限、审计、部署和迁移治理。大型组织不应只挑几个关键用户试用后就全量切换,也不宜把试点做成只展示成功路径的演示。试点要覆盖常规需求、紧急需求、跨团队依赖、拒绝和迁移异常等真实场景。
如果组织正在评估 PingCode,应以真实需求样本配置试点流程,并验证私有化部署要求、权限隔离、历史数据迁移和管理报表口径。系统能否支持 Jira 平滑迁移,需要以迁移演练和抽样核验确认;“支持迁移”不等于无需数据治理,更不等于所有历史字段都应该原样保留。
七、不同情况下的取舍:规则的目的不是消灭例外
1. 轻流程与重治理的取舍
小团队可以用简单表单和固定评审节奏,重在明确责任和反馈;多业务线企业则往往需要分类分流、权限管理、审计记录和组合层面的资源决策。流程设计要和错误成本匹配:一项低风险内部优化不需要复杂审批;涉及安全、法规或重大客户承诺的事项,则不能只靠轻量打分。
流程过轻的代价是决策不可追溯、跨部门冲突靠人际协调解决;流程过重的代价是提交成本上升、需求被迫绕开入口。取舍标准不是组织希望看起来多规范,而是哪些决策一旦出错会造成高额损失,以及需要留下什么证据才能承担责任。
2. 统一入口与专业通道的取舍
统一入口能减少信息丢失,专业通道能让特殊事项快速处理。两者并不冲突:入口可以统一收录,之后按类型分流。需要避免的是把“快速通道”变成绕过记录的后门。即使故障处理先于常规评审,也应在事后补齐影响范围、处理决定和复盘结果。
3. 指标可比性与业务差异的取舍
统一指标便于管理层横向观察,但不同团队的需求复杂度、外部依赖和风险水平并不相同。可以统一指标定义,同时分层展示结果。例如,统一计算首次有效响应时间,却按需求类型报告分布;统一记录决策理由,却不要求探索型验证和合规整改使用同一套价值估算。
当一个部门的周期显著高于其他部门,不要立刻下结论说它效率低。先检查样本量、需求类型、跨系统依赖和等待原因。管理指标最重要的用途是形成可验证的追问,而不是为简单排名提供依据。
4. 自动化与人工判断的取舍
自动化适合状态提醒、重复字段校验、超时通知和统计汇总;它不适合在信息不足时替管理层判断战略价值,也不适合把主观估值伪装成精确排序。自动规则越多,越需要清楚说明触发条件、例外处理和责任归属。
如果审批规则变化频繁,先用人工流程观察一段时间,确认例外模式,再决定哪些步骤值得自动化。过早固化规则,会把尚未验证的管理习惯变成系统约束;过晚自动化,则会让团队长期承担重复登记和手工追踪成本。

八、下一步怎么做:用一个周期建立可复盘的需求闭环
1. 第一周:盘点入口和历史积压
列出当前需求来源、存储位置、主要提交人、业务责任人和常见重复问题。抽取最近一个季度的需求样本,按类型和状态归类,识别缺少责任人、缺少反馈、长期等待、重复提交和决策无理由等情况。不要一开始就要求全量数据完美,先用样本确认最主要的管理损耗。
2. 第二周:定义最小字段和阶段出口
针对提交、评估、决策、交付和回看分别确定必填信息。字段应回答一个实际问题:用来分流、比较、配置资源还是验证价值。同步明确每个阶段的责任人、完成条件、反馈时限和异常升级方式。规范需要被业务人员看懂,避免只写给系统管理员或流程负责人。
3. 第三至第四周:小范围试点并记录阻塞原因
选一个需求量足够、协作关系清晰的业务单元试行。每次退回、暂停、插单和延期都记录原因,而不是只看最终状态。试点期间不要急着用数据考核个人,先判断规则是否可执行、字段是否有用、决策权是否真实存在,以及系统是否能支持跨角色协作。
4. 一个管理周期后:复盘结果并调整阈值
至少复盘首次有效响应时间、澄清周期、决策周期、退回原因、重大返工、决策可追溯性和价值验证完成情况。按需求类型拆分结果,确认变化是否来自流程改进、样本差异还是业务环境变化。只有口径稳定、责任明确、数据可核验后,才考虑把部分指标纳入正式管理看板。
九、结语:真正的效率,是减少无效等待,而不是减少必要讨论
需求收集规范的价值,不在于把每个人都训练成会填表的人,而在于让组织能更早识别问题、补足证据、作出取舍,并把决策结果反馈给提出需求的人。对管理层而言,最值得关注的不是需求池有多满,而是组织能否解释每项重要投入为何发生、承担了什么机会成本、上线后是否改变了业务结果。
我建议下一步从一个最具体的症状开始:若等待最长,就先理顺决策权;若返工最多,就先改善问题定义和验收标准;若需求重复最多,就先统一入口与合并规则;若做完却说不清价值,就先补上线后的验证责任。用数据找到最贵的管理摩擦,再针对摩擦改流程,通常比一开始追求一套“完美规范”更有效。
最后要记住,流程不是为了让所有需求都通过,也不是为了让所有决策都快速。它的任务是让正确的需求更容易得到资源,让不成熟的需求知道如何补证据,让不值得做的需求得到清楚解释,并让组织从每一次交付和每一次拒绝中学到东西。
常见问题解答(FAQ)
1. 需求收集流程应该包含哪些关键环节?
我之前参与过几个跨部门项目,发现各部门提需求的方式差异很大,有人通过会议提出,有人发邮件,还有人直接找研发沟通,最后经常出现需求遗漏或重复。我想建立一套统一的需求收集流程,但又担心环节太多会降低响应速度,究竟应该怎么设计才合理?
建议将需求收集流程划分为需求提交、信息登记、初步筛选、价值评估、优先级排序、审批决策和结果反馈七个环节。统一需求入口,并要求提交人填写业务背景、目标、预期收益、影响范围、期望完成时间和验收标准。对于紧急需求设置快速评审通道,但仍需补齐必要信息和审批记录。
判断流程是否合理,可以统计需求信息完整率、首次响应时间、重复需求率和需求进入评审的平均耗时,而不是单纯追求流程越短越好。
2. 如何衡量管理层需求管理效率是否真正提升?
我在做管理层工作汇报时,经常遇到一个问题:需求处理数量增加了,不代表业务效率真的提高了,有时只是团队登记和流转得更快。我希望找到几项能够反映实际管理成效的指标,并且能用数据说明流程优化前后的变化,应该重点关注哪些指标?
建议重点跟踪需求首次响应时间、需求评审周期、需求决策周期、需求按期交付率、需求变更率和业务目标达成率。统计时应明确统一口径,例如响应时间从需求正式提交开始计算,到首次有效反馈为止;决策周期从需求进入评审开始计算,到形成明确的批准、拒绝或延期结论为止。
将流程优化前后相同类型、相近复杂度的需求进行对比,并同时观察中位数、按期完成比例和业务收益,避免仅凭平均耗时或处理数量判断成效。
3. 管理层如何确定需求优先级,避免资源被低价值需求占用?
我发现管理层提出的需求往往都带有紧迫性,不同部门也会强调自己的工作对业务最重要。如果仅按照职位高低或提出时间安排任务,研发资源很容易被零散需求占满,真正影响经营目标的事项反而被延后。我想知道有没有一套相对客观、便于跨部门达成共识的需求排序方法?
可以建立统一的需求评分模型,从战略匹配度、预期业务收益、用户影响范围、实施成本、风险紧迫性五个维度进行评估,并为各维度设定明确的评分标准和权重。例如各维度采用1至5分制,综合得分按预设权重计算,同时单独标记合规、安全和重大经营风险等必须优先处理的事项。
评审时要求需求方提供数据依据,如受影响用户数、预计节省工时、收入贡献或风险损失。评分用于辅助决策而非自动决定顺序,最终还应结合团队容量、依赖关系和管理层确认结果确定排期。
4. 需求收集规范实施后,如何减少反复沟通和需求变更?
我在实际协作中遇到过这样的情况:需求提交时只有一句模糊描述,评审会上大家似乎都理解了,等到开发和验收阶段才发现各方对目标的理解完全不同,结果不断返工。我想通过规范需求收集来减少这种情况,但又不希望让业务人员填写过于复杂的表格,应该怎样平衡信息完整度和提交成本?
建议采用分层需求模板,基础信息包括需求目标、当前问题、目标用户、预期结果、优先级建议和提出人;进入评审前,再补充业务规则、使用场景、验收条件、依赖事项和风险。对于复杂需求,增加流程图、原型或典型案例;对于简单需求,则使用精简模板。
评审时让业务方、产品负责人和实施团队共同确认需求边界,并记录未决问题及责任人。持续统计需求补充次数、评审后变更率、返工工时和验收一次通过率,若变更率下降且验收质量提升,才能说明规范真正发挥了作用。
核心关键词
文章包含AI辅助创作:需求收集流程与规范:管理层需求管理效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/568767
读者评论
我们之前也遇到过需求反复补充的情况,后来把业务负责人和验收标准提前明确,评审时确实少了不少来回沟通。不过不同部门对紧急程度的理解还是容易有偏差,光靠表单规范恐怕还不够。
我比较认同不能只看需求处理时长这一点。复杂需求和临时支持混在一起统计,最后的数据很难说明实际效率。想了解一下,文中提到的价值验证,如果上线效果受到市场变化影响,具体应该怎么判断需求本身是否达到了预期?
需求分类和临时插单记录很有必要,但实际执行中,管理层临时调整优先级往往比较频繁。如果每次都要补充记录、评估替换工作的影响,流程会不会反而变慢?关键还是要看这些规则能否真正落实,而不只是写进制度里。
