需求管理需求拆解全流程:管理层效率提升与一文讲清

需求管理需求拆解全流程:管理层效率提升与一文讲清

很多管理层以为,需求管理的核心是“把需求录入系统,再安排研发执行”。但我在参与中大型企业的产品、研发和交付协同时,反复看到另一种结果:需求池越来越满,会议越来越多,研发加班越来越严重,项目却没有更快交付。真正的问题通常不在工具,而在于需求没有完成从业务目标、用户问题、解决方案、交付范围到验收证据的连续拆解。本文将以需求管理需求拆解为主线,讲清一套适用于100人以上组织的完整流程,并结合企业使用某项目管理平台、私有化部署以及从Jira平滑迁移时常见的管理变化,说明管理层如何真正提升决策效率。

一、先讲核心结论:需求拆解不是分任务,而是降低决策损耗

1. 需求管理真正管理的是“不确定性”

需求管理表面上是在记录需求,实质上是在管理四类不确定性:到底要解决什么问题、为什么现在解决、解决到什么程度、怎样证明已经解决。只要其中一类没有被澄清,后续的排期、开发和验收就会不断返工。

我通常把一条可执行需求定义为一个“最小决策单元”。它至少包含目标对象、业务场景、问题描述、期望结果、约束条件、优先级依据、验收标准和责任人。缺少其中两项以上时,这条需求更像一个想法,而不是可以进入研发计划的工作对象。

管理层最应该关注的不是需求数量,而是有多少需求已经具备可决策条件。如果需求池中有300条记录,但只有80条写清了业务价值、影响范围和验收口径,那么真正可用于资源决策的需求可能只有80条。

2. 需求拆解应当沿着五个层级向下展开

一套稳定的拆解路径通常是:战略目标、业务结果、用户场景、产品能力、研发任务。管理层不需要介入每个研发任务,但必须确保上层目标能够被下层工作解释,下层工作也能够回溯到上层价值。

  • 战略目标:例如降低续费流失、缩短交付周期、进入某个行业市场。
  • 业务结果:例如续费率提升5个百分点、交付周期缩短20%、关键客户投诉下降30%。
  • 用户场景:例如客户在批量导入数据时失败率较高,导致实施顾问反复人工处理。
  • 产品能力:例如批量导入校验、错误定位、失败记录下载和重试机制。
  • 研发任务:例如接口开发、数据库改造、前端交互、自动化测试和上线监控。

如果团队直接从“战略目标”跳到“研发任务”,通常会出现两个极端:一是研发做了很多技术工作,却无法解释业务价值;二是业务不断追加细节,因为最初的需求没有被充分拆开。

3. 管理层效率提升来自三个动作

第一,减少无效决策。会议不再讨论“这个需求要不要做”,而是讨论它是否达到进入当前周期的条件。第二,减少跨部门解释。需求的背景、范围、验收标准和风险都在同一条链路中,产品、研发、测试、运营看到的是同一份事实。第三,减少事后追责。每个关键决策都有时间、依据和责任人,出了偏差也能定位是在目标判断、范围控制还是执行环节发生了问题。

需求管理需求拆解全流程:管理层效率提升与一文讲清

二、背景和真实场景:为什么需求越多,组织反而越慢

1. 一个典型的中大型企业场景

我曾参与过一个拥有多个产品线、研发和交付人员超过数百人的企业需求治理项目。企业的客户类型差异很大,既有标准化产品客户,也有大型项目客户。销售希望快速响应客户,实施团队关注交付可行性,产品团队想保持版本规划,研发团队则希望减少临时插单。

项目启动前,团队每周召开一次需求评审会,参会人数经常超过20人。一次会议原计划讨论15条需求,最后往往只能真正决策5条左右。剩余时间被“这是谁提的”“客户是不是已经承诺”“技术上能不能做”“以前有没有类似功能”等问题占用。

更严重的是,会议结束后仍然没有形成完整结论。有人只记下了“优先处理”,有人理解为“本季度必须上线”,还有人认为“先做技术预研”。两周之后,大家围绕同一条需求再次开会,组织实际上为同一个决策支付了两次甚至三次沟通成本。

这种问题并非人员能力不足,而是需求对象没有被结构化。没有明确的状态、字段、责任边界和决策门槛,任何会议都只能依赖记忆和个人表达能力。

2. 需求失控通常发生在三个交界面

(1)客户承诺与产品规划的交界面

销售为了推动签约,可能会向客户描述“后续可以支持”。如果这句话没有明确版本、范围和前置条件,客户会把它理解成确定承诺,产品团队却可能把它理解成待评估建议。

解决这个问题,不是禁止销售表达,而是把承诺分成三类:已交付能力、已进入计划的能力、待评估能力。三类状态必须在需求记录中清楚标识,不能用一句模糊的“后续支持”代替。

(2)产品方案与研发实现的交界面

产品文档写的是“支持批量配置”,研发需要知道批量的上限是多少、失败时是否全部回滚、是否允许部分成功、权限如何校验、接口是否兼容旧版本。产品方案如果没有下沉到规则和边界,研发就只能自行补全,最终形成多个隐性版本。

(3)研发交付与业务验收的交界面

“功能完成”与“业务问题解决”并不是同一件事。研发可能已经完成接口和页面,但业务用户仍然无法完成完整操作。验收标准必须描述可观察结果,而不能只写“完成开发”“通过测试”或“优化体验”。

需求管理需求拆解全流程:管理层效率提升与一文讲清

3. 企业规模越大,越不能只靠“优秀的人”管理需求

小团队可以依靠创始人、产品负责人或技术主管的记忆完成协同,但当组织超过100人后,需求数量、角色数量和依赖数量会快速增长。此时继续依赖口头沟通,组织会出现明显的“信息税”:每增加一个协作角色,就增加一次解释、确认和同步成本。

所以,中大型企业需要把需求管理从个人能力升级为组织机制。工具只是承载机制的基础设施,真正重要的是统一对象模型、状态流转、决策权限和数据口径。

三、常见误区:看似规范的需求管理为什么仍然无效

1. 误区一:把需求拆解等同于把大任务拆成小任务

“做一个客户中心”不是一条需求,也不能简单拆成前端、后端、测试三个任务。这样拆分只是在分配工作,没有澄清客户中心要解决什么问题。

正确的拆解应该先问:客户是谁?当前通过什么渠道完成工作?哪里最浪费时间?什么结果能够证明体验改善?例如,客户中心可以拆成客户信息统一检索、联系人权限管理、历史服务记录关联、批量导入和数据导出等能力。每项能力还要继续拆解业务规则和验收场景。

2. 误区二:把优先级写成“老板要求”“客户很急”

优先级如果只依赖职位和声音大小,团队会形成一种危险的假象:谁更擅长推动,谁的需求就更重要。久而久之,真正影响收入、合规和交付的事项反而可能被临时事项挤出计划。

我建议把优先级拆成价值、紧迫性、覆盖范围、风险和成本五个维度。每个维度采用有限等级即可,不要设计过于复杂的模型。管理层最需要的是可比较、可解释,而不是看起来精确到小数点后的评分。

3. 误区三:字段越多,需求质量越高

很多企业上线需求系统时,一次性配置几十个必填字段,结果产品人员为了提交需求,只能复制粘贴、随便填写或使用“待补充”。字段数量增加了,信息质量却没有提高。

字段设计应遵循“决策需要什么,就收集什么”。提交阶段只保留问题、场景、价值、来源和期望时间;评审阶段再补充影响范围、依赖、工作量和风险;开发阶段补充技术方案和测试要求。不同阶段需要不同信息,不应把所有问题一次性压给提交人。

4. 误区四:以为上了工具,协同问题就会自动消失

某项目管理平台可以统一需求、任务、缺陷、迭代和发布,但它无法替组织决定什么是高价值需求,也无法自动识别一条含糊的业务描述。工具上线后,如果原有审批习惯、责任边界和状态定义没有变化,结果往往只是把线下混乱搬到了线上。

在实际选型中,我更关注平台能否支持自定义工作流、权限隔离、字段级管理、跨项目关联、数据统计、审计记录和开放接口,而不是只看页面是否漂亮。尤其对中大型企业而言,平台是否支持私有化部署、是否能够满足国产化环境要求、是否能承载历史数据迁移,往往比单个功能是否多一个更重要。

5. 误区五:用“完成率”代表需求管理水平

完成率高,不等于价值交付高。如果团队大量完成低价值需求,或者通过缩小范围来提高完成率,管理层看到的只是一个漂亮的数字。更合理的指标至少应包含交付周期、返工率、需求变更率、延期原因、验收通过率和上线后使用情况。

需求管理需求拆解全流程:管理层效率提升与一文讲清

四、专业判断逻辑:如何判断一条需求是否值得进入计划

1. 先判断问题是否真实,再判断方案是否合理

需求评审最容易犯的错误,是直接讨论提交人提出的解决方案。比如“需要增加一个导出按钮”,评审人员马上讨论按钮放在哪里、导出格式支持哪些,却没有确认用户为什么需要导出。

我会先要求提交人回答四个问题:谁遇到了问题?在什么场景下发生?当前造成了什么损失?用户现在如何绕开这个问题?如果用户可以通过已有功能轻松解决,新增按钮可能只是偏好,不一定值得进入当前版本。

问题验证优先于方案讨论。方案是可以替换的,问题才是需求的稳定核心。

2. 用“价值,紧迫性,成本,风险”建立优先级

建议使用四维判断,而不是追求复杂公式。价值回答“做成后能带来什么”;紧迫性回答“为什么是现在”;成本回答“需要消耗多少资源”;风险回答“不做或做错会有什么后果”。

判断维度 需要回答的问题 常用证据 管理含义
业务价值 是否影响收入、续费、交付或核心效率 客户数量、金额、使用频次、人力耗时 决定是否值得投入
紧迫性 延后一个周期会产生什么后果 合同节点、法规日期、市场窗口、客户流失风险 决定是否需要插入当前计划
成本 需要多少人天、依赖多少团队 研发估算、测试范围、数据迁移量 决定交付规模和节奏
风险 不做或做错是否造成重大损失 安全事件、合规处罚、核心流程中断 决定是否即使低收益也必须处理

四个维度不需要全部转换成分数。对于安全、合规和生产稳定性类事项,风险可以直接形成强制优先级;对于体验优化类事项,则更适合比较覆盖用户数、使用频率和可量化收益。

3. 设置明确的“进入门槛”和“退出门槛”

进入门槛是需求进入评审、排期或开发前必须具备的信息。退出门槛则是需求完成后必须交付的证据。没有退出门槛,团队很容易在“代码合并”时宣布完成,而业务问题并没有被验证。

  • 进入需求评审:明确提出人、目标用户、问题场景和预期结果。
  • 进入版本规划:完成价值判断、范围边界、依赖识别和粗略工作量评估。
  • 进入开发:完成交互或方案说明、验收标准、异常场景和技术风险确认。
  • 进入测试:需求状态稳定,关键规则和接口约束已经冻结。
  • 进入发布:验收结果、上线方案、回滚方案和监控指标已经准备。
  • 宣布完成:功能可用、业务验收通过,并且有上线后的观察指标。

4. 用“可验证结果”替代“形容词需求”

“提升性能”“优化流程”“增强稳定性”都属于形容词需求。它们可以作为目标方向,但不能直接作为验收条件。需要继续追问:提升到什么水平?在什么数据量、并发量和网络环境下?用什么工具测量?出现异常如何处理?

例如,“优化批量导入性能”可以改写为:“在10万条标准数据、并发用户不超过50人的条件下,导入任务提交后5分钟内完成,失败记录可下载,错误定位到字段级,失败率低于1%。”这条描述虽然更长,但它能让产品、研发、测试和业务在同一标准下工作。

需求管理需求拆解全流程:管理层效率提升与一文讲清

五、需求拆解全流程:从输入到验收逐步落地

1. 第一步:统一需求入口,保留来源信息

需求可以来自客户、销售、客服、运营、管理层、数据分析和研发内部,但不应因为来源不同而进入完全不同的管理流程。统一入口并不是限制提交,而是让所有输入都具备可追溯性。

我建议保留来源类型、原始描述、提出人、关联客户或项目、提出时间、期望时间和紧急原因。原始描述不要被过早改写,因为它有助于后续判断需求是否在传递过程中被夸大、简化或误读。

在某项目管理平台中,可以通过表单、接口或邮件转入方式建立统一入口,再根据产品线、客户类型和需求来源自动分派负责人。对于大型组织,这比要求所有人学习复杂模板更容易推广。

2. 第二步:去重、合并和问题归类

同一问题经常以不同语言反复出现。销售说“客户要导出”,客服说“报表不好用”,运营说“数据整理太慢”,研发说“导出接口被频繁调用”。如果只按文字去重,四条需求会被当成四件事;如果按问题归类,可能会发现它们都指向数据获取效率。

归类时应区分“问题主题”和“解决方案”。问题主题可以是数据准确性、操作效率、权限控制、稳定性或合规;解决方案则可能是导出、接口、报表或自动同步。先按问题归类,再决定是否采用相同方案,可以减少重复建设。

3. 第三步:建立需求简报,不要一开始就写长文档

需求简报的作用是帮助评审做判断,不是替代详细设计。建议控制在一页以内,包含以下内容:

  • 需求名称:用结果描述,不用模糊口号。
  • 目标用户:明确角色、客户类型或内部岗位。
  • 问题场景:说明何时发生、如何发生、影响是什么。
  • 期望结果:用可观察、可衡量的方式描述。
  • 价值证据:提供数量、金额、时长、频次或风险依据。
  • 本期范围:明确要做和不做的内容。
  • 依赖与风险:列出外部系统、数据、权限和合规约束。
  • 建议优先级:说明依据,不只写高、中、低。

4. 第四步:从业务需求拆成用户场景

一条业务需求通常需要拆成多个用户场景。例如“降低实施顾问导入数据的人工处理量”,可以拆成模板下载、字段校验、错误提示、失败记录导出、修正后重试和导入结果通知等场景。

场景拆解有一个重要原则:每个场景都应该能独立描述触发条件、操作过程和预期结果。如果一个场景包含多个互不相关的结果,说明还需要继续拆分。

5. 第五步:从用户场景拆成产品能力和研发任务

产品能力回答“系统需要具备什么能力”,研发任务回答“团队需要完成哪些工作”。二者不能混为一谈。比如“错误记录可下载”是产品能力,而前端下载入口、错误记录接口、文件生成服务和权限校验则是研发任务。

拆任务时不要只按职能机械切分。前端、后端、测试虽然是执行角色,但每个任务都必须与一个明确结果关联。测试任务不能只写“测试功能”,而应写清测试数据、覆盖场景和通过标准。

6. 第六步:建立需求、任务、缺陷和发布之间的关联

真正成熟的需求链路应当能够回答四个问题:这项需求对应哪些研发任务?哪些缺陷阻碍了它完成?它被发布到哪个版本?上线后是否达到预期指标?如果这些对象彼此孤立,管理层只能看到状态,无法看到因果关系。

在某项目管理平台中,需求可以关联迭代、任务、缺陷、测试用例和发布记录。对于历史上使用Jira的团队,迁移时不应只迁移标题和状态,还应考虑用户、项目层级、字段、评论、附件、版本、工作流和关联关系。否则看似完成了数据迁移,实际丢失的是决策上下文。

7. 第七步:用验收证据完成闭环

验收证据可以是测试报告、业务签字、数据对比、用户使用记录、性能结果或上线监控。不同类型的需求需要不同证据,不能一律要求同一种文档。

例如,合规需求需要审计记录和权限验证;性能需求需要压测数据;体验需求需要任务完成时长、错误率或用户反馈;客户定制需求需要客户确认和合同范围对照。没有证据的“已完成”,只是状态变化,不是价值交付。

需求管理需求拆解全流程:管理层效率提升与一文讲清

六、具体案例和数据观察:以中大型企业平台迁移为例

1. 案例背景:为什么企业会重新审视需求管理平台

某家拥有多个研发中心的企业,原先使用Jira管理研发任务和缺陷,但业务需求、客户承诺、版本规划和交付项目分散在文档、表格和即时通讯工具中。研发团队可以看到任务,却看不到需求背后的客户影响;管理层可以看到迭代进度,却无法判断延期是否会影响合同节点。

企业考虑引入某项目管理平台时,核心诉求并不是“换一个任务看板”,而是希望把需求、项目、迭代、测试、缺陷和发布串成一条链路。同时,由于客户数据和研发资料涉及内部安全要求,企业明确提出私有化部署、权限隔离、审计追踪和国产化环境适配要求。

对于这类100人以上组织,我通常不会建议直接从“页面体验”开始比较,而会先进行三项验证:第一,平台能否承载现有组织和项目层级;第二,历史数据能否平滑迁移;第三,业务需求与研发执行能否真正关联。

2. 迁移最容易被低估的不是数据量,而是语义差异

从Jira迁移到新的平台时,团队往往先统计项目数、任务数和缺陷数,却忽略了状态语义不一致。例如原系统的“Resolved”可能表示开发完成,也可能表示等待测试;“Closed”可能表示测试通过,也可能表示产品确认。若不先梳理状态含义,迁移后的报表会出现大量误判。

我建议按照“对象,字段,状态,权限,关联,历史记录”六层进行迁移设计。对象包括需求、任务、缺陷和版本;字段包括优先级、负责人、组件和标签;状态包括流转条件和审批人;权限包括项目、团队和客户数据隔离;关联包括父子需求、任务和缺陷关系;历史记录则包括评论、附件和变更日志。

迁移层级 常见风险 验证方法 建议处理方式
项目与目录 原项目层级与新平台不一致 抽取典型项目进行映射 先统一产品线、项目和版本的层级定义
状态与工作流 同名状态含义不同 逐个状态核对进入和退出条件 建立状态语义对照表,禁止直接按名称迁移
字段与标签 字段重复、口径不一致 统计字段使用率和空值率 保留影响决策的字段,合并低使用率字段
关联关系 需求与任务、缺陷断链 随机抽样追踪完整链路 优先迁移活跃版本和关键客户项目
权限与审计 客户资料被过度暴露 按角色进行访问测试 采用项目、组织和字段级权限组合控制

3. 迁移后的效率变化应当看过程指标

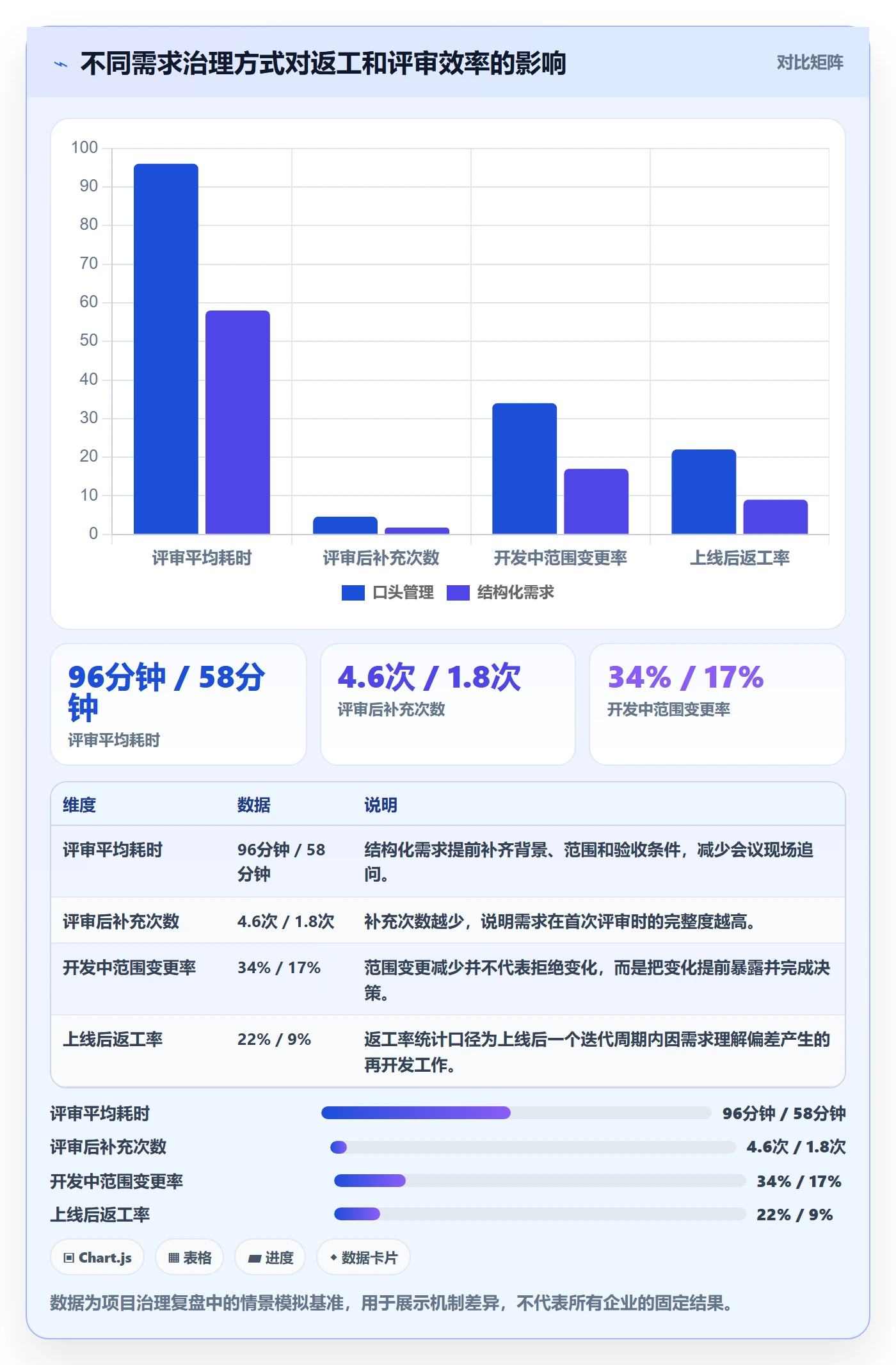

在上述类型的项目中,迁移效果不应只看“系统是否上线”。更有价值的是观察需求首次评审通过率、跨部门追问次数、需求到开发的等待时间、需求变更率和上线后返工率。

一组项目复盘中的示意数据表明,需求入口统一后,首次评审通过率从约45%提高到71%;评审后补充材料的平均轮次从3.9轮降至1.6轮;需求从确认到进入迭代的平均等待时间从12.4天降至7.8天。需要说明的是,这些变化通常来自流程、字段和会议机制共同调整,不能简单归因于平台本身。

需求管理需求拆解全流程:管理层效率提升与一文讲清

4. 国产替代与私有化部署不能只看功能清单

对于需要国产替代的企业,平台评估至少要覆盖部署方式、数据安全、权限模型、审计能力、接口开放性、迁移能力、运维成本和供应商服务能力。单纯对照功能列表,很容易忽略实际运行中的关键约束。

私有化部署的价值在于数据边界、网络隔离和内部治理可控,但它也会带来服务器资源、升级维护、备份恢复和安全加固等责任。企业不能因为“数据在自己机房”就认为风险自动消失,仍然需要建立补丁管理、访问审计、灾备演练和管理员权限分离机制。

如果企业已经使用Jira多年,也不建议为了追求国产替代而一次性推倒重来。更稳妥的方式是先选择一个活跃产品线或新项目做试点,验证数据迁移、工作流适配、权限配置和用户使用习惯,再决定是否扩大范围。

七、不同情况下的行动建议:不要用同一套流程管理所有需求

1. 对产品型企业:重点建立版本和能力地图

产品型企业的需求来源多、节奏快,重点不是审批每一条需求,而是建立需求与产品能力、版本目标之间的关系。建议把需求分为探索、评估、规划、开发、验证和归档等状态,避免所有需求都停留在“待处理”。

  • 每周处理新增需求和紧急问题,控制输入噪声。
  • 每两周做一次需求池整理,合并重复问题和过期需求。
  • 每月围绕产品目标做版本规划,不按提交时间机械排序。
  • 每个版本设置不超过三个核心结果,防止范围无限膨胀。
  • 上线后观察使用率、留存、转化、故障和客户反馈,决定是否继续投入。

2. 对项目交付型企业:重点控制合同范围与变更

项目交付型企业最怕需求蔓延。客户提出的新要求可能具有合理性,但如果没有经过合同范围、工期、资源和验收影响评估,就会变成隐性成本。

建议将需求分为合同内需求、合同变更、客户建议和内部优化四类。合同变更必须保留提出背景、影响评估、报价或工期变化、客户确认和最终范围。只有这样,项目经理才能把“客户体验”与“项目盈利”同时纳入判断。

3. 对研发平台型企业:重点建立技术债和非功能需求管理

研发平台、基础设施和中间件团队的工作,很多不直接表现为用户功能,却会影响系统稳定性、研发效率和长期成本。性能优化、架构重构、监控补齐、依赖升级和安全加固都应进入需求管理体系。

这类需求不适合只用客户数量和收入衡量。可以使用故障次数、平均恢复时间、构建耗时、资源成本、漏洞等级和维护工时等指标,说明技术工作的必要性。

4. 对强合规行业:重点保留审计链路

金融、医疗、能源、政务和大型制造企业,需求管理不仅是效率工具,也是审计和责任追踪工具。需求的提出、评审、变更、审批、测试和发布都应保留操作记录。

此类组织应特别关注权限最小化、关键字段不可随意修改、历史版本可追溯、审批人不可代签和生产发布留痕。平台是否支持私有化部署、是否能适配内部身份认证和安全审计,是选型中的重要前置条件。

5. 对正在从旧工具迁移的企业:先迁移治理规则,再迁移数据

很多迁移项目失败,不是接口无法导入数据,而是企业把旧系统中的混乱字段和过期流程原样复制到了新平台。迁移前应先回答:哪些项目仍然活跃?哪些字段真的参与决策?哪些状态已经失去意义?哪些历史数据必须保留?哪些数据可以归档?

我建议采用“试点,校准,分批,复盘”的迁移节奏。先迁移一个业务边界清晰、参与人员稳定的项目,经过一个完整迭代或发布周期后,再调整模板、权限和报表。这样比一次性迁移所有项目更容易发现真实问题。

需求管理需求拆解全流程:管理层效率提升与一文讲清

八、不同情况下的取舍:效率、控制和灵活性不可能同时最大化

1. 标准化流程与团队自主性的取舍

流程越标准化,跨团队协同越容易,数据统计也越稳定;但流程过于僵化,会让小团队觉得提交成本太高。我的建议是采用“核心字段统一、扩展字段按场景配置”的方式。

所有团队都必须统一需求名称、来源、目标用户、优先级、状态、负责人和验收结果。产品线可以根据自身业务增加客户等级、合规等级、设备类型或行业属性,但不能随意改变核心字段的含义。

2. 前置分析深度与交付速度的取舍

不是所有需求都值得写完整分析文档。低风险、小范围、可快速回滚的需求,可以采用轻量模板;涉及核心交易、权限、数据迁移和大客户承诺的需求,则必须前置评估。

需求情形 建议分析深度 适合的交付方式 主要风险
小范围体验优化 轻量描述,明确结果即可 短周期迭代 过度分析导致机会成本
跨模块业务流程 补充角色、规则、异常和依赖 分阶段交付 局部完成但全链路不可用
核心数据或权限变更 完成影响评估、回滚和审计设计 灰度发布 数据损坏或权限越界
客户合同承诺 完成范围、成本、工期和验收确认 正式变更流程 无偿扩张导致项目亏损
战略级平台建设 完成目标、路线图、阶段指标和治理机制 分阶段里程碑 周期过长、价值难以验证

3. 集中决策与分布式决策的取舍

所有需求都由总部或产品委员会审批,能够保持一致性,但容易形成瓶颈。完全分散到团队,又可能导致重复建设和资源争抢。

比较可行的做法是分层授权:团队可以自主决定低风险、低成本、局部影响的需求;跨产品线、影响核心数据或涉及客户合同的需求必须上升评审;涉及战略目标、重大合规和资源重配的事项由管理层决策。

4. 平台统一与工具共存的取舍

企业不一定要强行消灭所有工具,但必须明确哪个平台是需求事实源。即时通讯工具适合快速讨论,文档工具适合沉淀方案,代码平台适合管理代码,某项目管理平台则应承担需求、任务、缺陷、测试和发布之间的关联。

如果同一条需求在三个系统中都能被修改,却没有同步规则,最终一定会出现版本冲突。工具共存的前提是明确主数据、同步方向和归档规则。

需求管理需求拆解全流程:管理层效率提升与一文讲清

九、管理层如何用数据判断需求管理是否真的改善

1. 不要只看平均交付周期

平均交付周期可能掩盖极端问题。一条简单需求和一条复杂需求混在一起,平均值会失去解释力。建议至少按需求类型、产品线、优先级和交付规模分组观察。

更有价值的指标包括:从提出到首次决策的时间、从决策到开发的等待时间、从开发到验收的时间、变更发生阶段、返工工时占比以及延期原因分布。

2. 建立一组互相制约的指标

任何单一指标都可能被优化出问题。提高按期率,可能是团队缩小需求范围;提高关闭率,可能是提前关闭未完成事项;降低评审时长,可能是减少了必要讨论。

  • 速度指标:需求决策周期、开发周期、发布周期。
  • 质量指标:验收一次通过率、上线后返工率、缺陷逃逸率。
  • 稳定性指标:范围变更率、延期率、依赖阻塞时长。
  • 价值指标:使用率、业务耗时下降、客户续费影响、收入贡献。
  • 治理指标:需求链路完整率、审计记录完整率、过期需求清理率。

3. 通过数据发现管理问题,而不是追责个人

如果某团队的需求延期率高,不能直接判断团队执行能力差。需要继续看延期集中在哪个阶段:是需求频繁变更、外部依赖未准备、测试资源不足,还是发布审批滞后。只有找到过程原因,指标才有改进价值。

我更推荐使用趋势和分布,而不是只看某个月的排名。连续三个月出现需求评审后反复补充,说明提交模板或评审门槛有问题;某类需求上线后返工率持续较高,说明产品方案或验收标准需要优化。

需求管理需求拆解全流程:管理层效率提升与一文讲清

十、落地执行清单:用四周建立第一版需求治理机制

1. 第一周:盘点现状,不急着配置系统

先抽取最近三个月的需求、项目和版本数据,统计需求来源、状态、延期原因、变更次数、返工情况和当前工具分布。与产品、研发、测试、销售和交付分别访谈,重点询问他们在需求流转中最常遇到的三类阻塞。

这一周的产出应包括需求对象清单、现有流程图、问题分类、关键角色和最需要改善的指标。不要一开始就讨论界面、颜色和看板样式。

2. 第二周:定义最小流程和字段

确定需求从提交、澄清、评审、规划、开发、验证到归档的状态。每个状态都要写清进入条件、退出条件、负责人和必填信息。

同时确定最小字段集合,建议先控制在10到15个核心字段内。对于提交人来说,字段越少越容易使用;对于评审人来说,字段必须足以支持价值、范围和风险判断。

3. 第三周:选择试点项目并完成配置

试点项目应具备代表性,但不宜选择组织最复杂、历史包袱最重的项目。建议选择一个有稳定产品负责人、研发团队规模适中、版本节奏清晰且能够在四到六周内产生结果的项目。

如果考虑使用某项目管理平台,应在试点中验证需求层级、工作流、权限、报表、研发协作、测试关联、发布管理和数据导入。若企业存在私有化部署或国产化适配要求,还要同步验证安装、升级、备份、监控和身份认证。

4. 第四周:运行一个完整周期并复盘

不要只做演示和培训,要让试点团队真正经历一次需求提交、评审、排期、开发、测试、发布和复盘。收集每个环节的数据,记录哪些字段没人使用,哪些状态容易混淆,哪些审批造成等待。

复盘后只改动最影响效率的三到五项,不要一次性增加大量规则。治理机制需要在真实使用中逐步成熟,而不是在上线前追求理论上的完美。

5. 形成一页纸的管理层看板

管理层看板不应堆满所有数据,而应回答五个问题:当前最重要的需求是什么?哪些需求正在阻塞?哪些需求发生了范围变化?本周期承诺能否按期完成?上线后的业务结果是否达到目标?

如果看板无法帮助管理层在十分钟内识别风险,它就只是数据展示,不是决策工具。

十一、结语:最好的需求管理,不是让所有需求都被满足

1. 管理层真正要建设的是“可解释的取舍能力”

需求永远会超过研发容量,任何组织都不可能同时满足所有客户、销售、运营和内部团队。需求管理的价值,不是制造一种“所有事情都能完成”的幻觉,而是让组织能够解释为什么做、为什么不做、什么时候做以及做到什么程度。

从这个角度看,需求拆解不是文档工作,也不是产品经理的个人技巧,而是企业资源配置的基础机制。它把模糊愿望转换为业务问题,把业务问题转换为可比较的结果,把结果转换为可交付的能力,最后用验收证据证明投入是否产生价值。

2. 下一步先做三件事

  1. 抽取最近三个月的需求,随机选择30条,检查是否能够回答用户、场景、价值、范围和验收五个问题。
  2. 选择一个产品线或交付项目,建立统一需求入口和最小状态流转,不要一开始覆盖全公司。
  3. 确定三项过程指标和两项结果指标,连续观察两个迭代周期,再决定是否扩大平台和流程范围。

我的最终判断是:需求管理效率提升的第一步,不是购买更多功能,而是让每条需求都经过正确的决策门。工具可以帮助企业保存事实、串联过程和暴露风险,但真正决定组织速度的,是管理层是否愿意用清晰的目标、透明的证据和明确的取舍替代模糊的优先级。

常见问题解答(FAQ)

1. 需求拆解应该按照什么流程进行,才能避免遗漏和反复返工?

我之前做需求管理时,经常遇到业务方提出一个看似简单的需求,研发开始做之后才发现涉及多个部门、系统接口和异常场景。我想知道,需求拆解有没有一套可以直接落地的流程,既能保证需求完整,又不会让前期分析耗费太多时间?

建议按照业务目标确认、需求范围界定、业务流程梳理、功能模块拆分、用户故事细化、验收标准制定、依赖关系识别和评审确认八个步骤推进。首先明确需求要解决的问题及可衡量的结果,再把需求拆成可独立开发、测试和验收的任务。每个子需求至少应包含业务背景、输入条件、预期结果、异常处理和验收标准。

评审时重点检查跨部门协作、权限边界、数据流转和异常场景,避免只拆功能清单而遗漏实际业务规则。

2. 管理层如何通过需求拆解提升决策效率,而不是增加审批负担?

我发现有些团队的需求评审会议越来越长,管理层需要反复确认优先级、资源投入和交付时间,但最终还是经常调整计划。如果想通过需求拆解提高管理效率,究竟应该向管理层展示哪些信息,才能让他们更快判断哪些需求值得做?

管理层不必逐条审阅所有执行任务,而应重点查看业务价值、紧急程度、预计投入、关键依赖、风险等级和预期收益。可以建立统一的需求决策表,将需求分为必须交付、重要优化和暂缓处理三类,并为每项需求标明负责人、目标完成时间及决策状态。

对于优先级,可结合业务影响、紧迫程度、实施成本和风险进行评分,但评分应作为讨论依据,而不是替代管理判断。建议将日常执行问题交给项目负责人处理,仅在资源冲突、目标变化或重大风险出现时升级决策,从而减少不必要的审批和会议。

3. 需求拆解到什么粒度才合适,如何判断一项需求是否拆得过粗或过细?

我在制定研发计划时,经常纠结一项需求到底应该拆成几个子任务。有些任务看起来很完整,但开发过程中才发现工作量过大;另一些任务拆得特别细,团队又要花很多时间维护清单和同步进度。有没有相对客观的判断标准?

合适的拆解粒度应以能够独立理解、估算、执行、测试和验收为判断依据,而不是追求任务数量越多越好。若一项需求跨越多个业务流程、包含多个独立交付结果,或无法在当前迭代内可靠估算,通常需要继续拆分;若任务之间高度耦合、无法单独验收,或者拆分后只剩下机械性的操作步骤,则可能过细。

实际操作中,可以先按业务场景或用户价值拆成子需求,再根据团队迭代周期和复杂度分配工作量。例如,若团队采用两周迭代,可将需要较长时间才能完成、验证或反馈的需求优先拆分,但具体工作量阈值应根据团队历史交付数据确定,而不应机械套用统一标准。

4. 如何借助某项目管理工具建立需求拆解机制,并持续衡量管理效率?

我想把需求拆解从依赖个人经验的工作,变成团队可以持续执行的管理机制。现在需求分散在文档、聊天记录和任务清单中,管理层很难快速看出需求进展、变更原因和延期风险。我应该如何选择和配置某项目管理工具,才能真正改善这些问题?

优先选择支持需求层级管理、责任人分配、优先级设置、状态流转、关联任务、版本记录和统计报表的某项目管理平台,并先统一需求模板与状态定义,再逐步迁移现有数据。建议建立需求提出、分析中、待评审、已确认、开发中、待验收和已完成等状态,同时记录需求提出时间、首次评审时间、确认时间、计划交付时间及实际完成时间。

效率评估可从需求评审周期、需求变更率、需求延期率、返工工时占比和按期交付率入手,并统一统计周期、分母和数据来源。例如,需求延期率可定义为统计期内逾期完成的需求数除以同期到期需求总数。先收集基线数据,再比较实施前后的变化,才能判断工具和流程是否真正提升了管理效率,而不是只增加了数据录入工作。

核心关键词

读者评论

武
武雨桐

我们之前也有需求评审反复开会的情况,很多时间都花在补背景和确认范围上。把验收标准提前说清楚确实有帮助,不过实际执行中,业务方能不能及时提供完整信息也是个关键。

莫
莫子涵

比较认同需求不能只看完成率这一点。以前项目复盘经常关注按期交付了多少,却很少追踪上线后到底有没有人用。要是能把使用情况和返工原因一起纳入复盘,优先级判断会更有依据。

郭
郭浩然

字段分阶段填写这个思路比较实用,必填项太多确实容易变成形式主义。不过需求拆解之后,还得明确谁有权决定插单、谁负责确认验收,否则流程设计得再细,临时需求一多还是容易乱。

文章包含AI辅助创作:需求管理需求拆解全流程:管理层效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/568715
