需求分析管理指南:实施团队如何做好需求管理,最佳实践全流程

需求评审按时通过、开发也按计划完成,项目却仍可能在上线前集中返工:业务方认为交付少了关键场景,测试发现验收口径互相矛盾,实施顾问则拿着聊天记录追问“到底以哪版为准”。这类问题通常不是团队不够努力,而是需求没有从口头期待转化为可追踪、可验证、可控制变更的交付对象。《需求分析管理指南:实施团队如何做好需求管理,最佳实践全流程》的核心,不是多填几张表,而是让每条需求都有来源、有边界、有决策、有验收、有变更记录。

一、先讲核心结论:需求管理管的是决策链,不是文档数量

1. 一条需求必须能够走完闭环

我判断需求管理是否有效,通常不先看需求模板有多少字段,而是抽查几条近期变更,沿着“谁提出、为什么提出、谁确认、影响什么、怎么验收、上线后是否解决”逐项追踪。如果中间某一环只能靠某个人回忆补齐,这条需求就还没有真正受控。

对实施团队来说,需求管理至少要形成四类连接:业务问题连接到需求,需求连接到范围和方案,方案连接到任务与测试,交付结果连接到业务验收。连接关系比文档厚度更重要。模板写了二十页,却无法从验收用例反查业务目标,项目风险并不会因此下降。

我更愿意把需求定义为一个可被决策、可被拆解、可被验证的承诺。它不是客户原话的抄写,也不是开发任务的别名。客户说“报表要快一些”,这是问题线索;经过对账和场景核实后,才可能形成有测量口径的需求,例如“在约定数据规模和权限条件下,月度报表查询时间达到双方确认的目标”。

2. 用五个问题检查需求是否可交付

  • 来源是否清楚:需求来自哪类用户、哪次访谈、哪份制度或哪项业务数据?
  • 问题是否具体:用户遇到的障碍是什么,发生频率和影响范围如何?
  • 边界是否明确:本次解决什么,不解决什么,哪些条件属于前置约束?
  • 验收是否可执行:业务人员和测试人员能否依据同一组条件判断通过或不通过?
  • 变更是否可追溯:变更由谁提出、影响哪些交付物、谁批准、计划如何调整?

五个问题不是机械的准入门槛。早期探索阶段可以允许假设存在,但必须把假设标出来,并指定验证方式和责任人。真正危险的不是“不确定”,而是团队把未验证的推测写成确定承诺。

需求成熟度 典型状态 实施团队可以做什么 暂时不宜做什么
线索 只有一句诉求或问题描述 记录来源、影响角色和待验证问题 直接承诺排期与交付日期
待澄清 场景较清楚,但边界或规则不完整 访谈、补充样例、确认例外条件 按理想流程假设全部场景一致
可评估 目标、范围、依赖和验收方向基本明确 评估方案、成本、风险与优先级 把估算当作不可变的最终承诺
可交付 决策已确认,可拆任务和测试 建立关联、执行开发和验收 绕过变更机制私下替换范围

3. 把需求状态和承诺状态分开

很多团队只有“待办、进行中、完成”三个状态,却把“客户提过”“业务确认”“技术认可”“项目承诺”都混在一起。结果是待办列表看似很满,任何人都无法判断哪项工作已进入合同范围,哪项只是候选想法。

我建议至少区分需求成熟度与交付承诺。成熟度说明信息是否足以评估,承诺状态说明组织是否已决定投入资源。某项需求可以信息完整但暂不承诺,也可以因为紧急风险而先做验证、后补充细节。两条轴分开,讨论就不容易陷入“已经写进系统,所以必须做”的误解。

需求分析管理指南:实施团队如何做好需求管理,最佳实践全流程

二、背景和真实场景:实施项目为什么更容易被需求拖住

1. 实施需求往往跨越多个责任边界

实施团队面对的需求通常不是单一产品功能问题。一个看似简单的“审批自动流转”,可能牵涉组织架构、角色权限、历史数据、外部接口、合规留痕、移动端操作和异常补偿。客户业务负责人关注流程是否变快,信息部门关注安全和集成,最终用户关心是否少填字段,项目经理则要控制工期和验收范围。

这些人说的“需求”未必是同一件事。业务负责人可能在描述目标,用户在描述操作习惯,信息部门在声明约束,管理者则可能在要求一个可展示的结果。若访谈时只记录句子、不识别发言者代表的角色和决策权限,需求清单很快会变成互相冲突的愿望集合。

2. 现场最常见的不是“没沟通”,而是沟通没有留下可执行结论

项目会议可能开得很多,微信群消息也很密集,但会后没人能准确回答:哪项决定已经批准,哪项仍需确认,未决事项会影响什么,谁在什么时间前给出答案。实施顾问于是反复追问,业务人员则觉得“上次已经说过”,双方都认为对方没有配合。

我会把每次需求沟通的产出分成三类:已确认事项、待决事项、明确排除事项。待决事项必须有负责人和期限;排除事项要写明排除理由及可能的后续处理方式。这样做的价值,不是制造流程负担,而是减少同一问题在不同会议中被重新讨论。

3. 返工往往从小歧义开始,而不是从大需求开始

“支持批量导入”听上去明确,实际仍有不少隐藏条件:导入格式是否固定、重复记录如何处理、部分失败是否允许提交、错误如何定位、权限按谁判断、历史数据如何校验。团队若只按标题排期,开发完成后才发现双方对“批量”的理解不同,返工就会被误认为执行质量问题。

因此,需求澄清不能只追求把句子写得更专业,而要寻找会改变方案、工作量或验收结果的歧义。比如“支持多组织”需要确认组织之间是否隔离数据;“自动同步”需要确认同步方向、频率、失败重试和冲突处理。对这些问题的回答,往往比需求标题更能决定项目成败。

4. 中大型组织要把局部诉求放回组合视角

当需求来自多个部门和多个项目时,同一个问题可能被重复提出,也可能被不同团队以不同方式解决。局部看,每个需求都合理;组合看,团队可能在多个系统重复建设同一能力,或优先做了声音最大的需求,却推迟了影响范围更大的基础能力。

以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,需求管理的关键价值之一,是将需求、迭代、任务、缺陷及交付进度放在可追踪的协作链路中,而不只依赖个人表格和聊天记录。对组织规模较大、跨部门依赖多的团队,这种关联能力有助于查看某项变更可能影响哪些计划和团队。不过,工具不能代替范围决策:如果组织没有明确谁有权批准变更,换成任何平台都只会把混乱搬到线上。

三、常见误区:看起来在管理,实际是在积累隐性风险

1. 把客户原话直接当成正式需求

客户原话是重要证据,但不是未经核实的解决方案。客户说“加一个导出按钮”,背后的原因可能是现有报表无法对账,也可能是缺少批量处理权限。若直接按按钮实现,表面完成了请求,真正的业务问题仍然存在。

我通常会把原话、问题解释和待验证方案分开记录。原话保留现场语境,问题解释写清业务影响,方案只作为候选选项。这样既避免顾问过早替客户决定,也能在方案变化时保留需求的真实来源。

2. 把需求文档完成率当作需求质量

文档字段填得完整,不等于需求已经可交付。一个写了目标、背景、优先级和负责人,却没有负向场景、业务规则和验收条件的条目,仍然可能无法开发。反过来,探索性工作早期信息不完整也并非失控,只要不把它误当成已批准承诺,并且明确下一步验证责任。

我更关注“高风险歧义是否被发现”,而不是“所有字段是否都被填满”。对高影响需求,必须澄清权限、数据、异常、性能、合规和依赖;对低风险的小改动,则不需要套用同样沉重的评审流程。

3. 让优先级只由提出者的职位或声量决定

优先级若等于“谁催得急”,团队容易形成奖励插队的机制。长期看,安静但影响广泛的基础需求、风险整改和技术依赖会一直被推迟。更合理的做法,是公开优先级依据:业务价值、影响人数、风险降低、时效窗口、实施成本和依赖条件。

评分模型可以帮助比较,但不能假装计算公式会自动做决策。对监管期限、重大经营风险或关键客户承诺,团队可以设置明确的强制规则;其他需求再用评分辅助排序。关键是说明理由,并保留决策人和日期。

4. 以“范围已冻结”为由拒绝一切新信息

范围控制不是不许变更,而是让变更可见、可评估、可批准。客户发现法规变化、数据事实与访谈假设不同,或者试用后发现关键流程中断,完全可能需要调整需求。此时机械拒绝会制造更大风险,未经评估就接受则会让项目失去边界。

我建议把变更分成缺陷修正、澄清已有承诺、范围新增、外部约束变化几类。分类之后分别判断是否改计划、是否补充成本、是否调整验收以及由谁批准。这样团队讨论的是实际影响,而不是争论“这算不算需求”。

5. 只追踪需求到开发完成,不追踪到业务验收

开发任务关闭,只能证明代码或配置工作已经完成,不能证明业务目标已经达成。上线后仍需核实用户是否采用、关键数据是否正确、流程是否符合实际、原问题是否缓解。缺少这一段,团队会把“按期交付”误当作“有效交付”。

验收前还应区分系统验收和业务验收。系统验收通常看功能、权限、性能和异常处理;业务验收则要看真实工作能否完成、结果是否符合制度、用户是否能独立操作。两者需要衔接,但不应混为一个勾选项。

四、专业判断逻辑:从业务问题到验收证据的全流程

1. 入口治理:先判断这是需求、问题还是解决方案

需求入口可以来自访谈、现场观察、服务台、合同条款、监管要求、数据分析、上线反馈和产品规划。入口渠道越多,越需要统一记录;否则信息散落在邮件、聊天、会议纪要和个人待办中,重复提案与漏项都难以发现。

我建议每条入口信息先保留原始表述,再补充问题类型、业务对象、来源时间、提出角色和影响范围。不要在入口阶段强行把所有内容改写成标准需求,因为这会丢失原始语义,也容易把尚未确认的方案包装成结论。

初筛时可以问三个问题:是否与项目目标相关?是否已有相同或相近条目?是否需要立即升级为风险或缺陷处理?如果是生产故障,优先进入事件处置,不要为了走需求流程延误止损;处理完成后,再评估是否形成长期改进需求。

2. 需求澄清:通过场景和反例找到边界

访谈不应只问“你需要什么功能”,还要追问“现在怎么做、在哪一步受阻、多久发生一次、谁受影响、如果不改会怎样”。对关键需求,我会要求团队至少描述一个正常场景、一个异常场景和一个边界场景。很多决定工作量的复杂度,藏在异常与边界里。

例如审批需求,不只确认“由主管审批”,还应确认代理人规则、主管为空时的处理、撤回后是否重走流程、组织调整后历史记录如何解释,以及审批失败是否通知发起人。这些并非为了无限扩展范围,而是为了识别哪些规则属于当前承诺,哪些需要明确排除。

澄清后的条目应包含目标、角色、触发条件、前置条件、主流程、异常处理、数据规则、权限约束、依赖和验收方向。并非每项都要写成长文,但缺少的部分要显式标注“待确认”或“不适用”,避免沉默被误解成默认同意。

3. 评估与排序:先比较价值和风险,再谈实现排期

需求评估不能只由开发团队给出工时。业务方需要说明价值和时效,架构或技术负责人评估复杂度与依赖,实施团队评估配置、数据迁移、培训和验收影响,测试人员评估覆盖范围。多角色评估不是开会越多越好,而是让真正影响判断的专业意见进入决策。

排序时可以采用“价值、紧迫度、风险、成本、依赖”五维检查。无需每个项目都使用复杂公式;如果要量化,可以使用统一评分作为讨论工具,并保留人工调整理由。评分高但依赖未满足的需求,不一定适合马上开工;评分一般但能消除重大合规风险的事项,也不能被简单平均分压下去。

估算的目标不是制造精确幻觉,而是把不确定性暴露出来。对于信息充分的小改动,可以估算任务量;对于集成、数据质量或组织规则尚不清楚的需求,应先安排短期验证或原型,再给出更可靠的实施判断。

4. 基线管理:把“本次做什么”说清楚

项目基线应说明纳入的需求、排除项、关键假设、外部依赖、验收方式和计划窗口。范围基线并不是一张永远不变的清单,而是某个决策时点下的共同承诺。后续发生变化,应通过变更机制修订基线,并保留旧版本和决策理由。

最容易漏掉的是假设。例如“客户能在某日期前提供完整历史数据”“第三方接口支持所需字段”“业务部门会提供验收代表”。这些条件若没有责任人和截止时间,项目计划就把风险伪装成确定性。假设未成立时,团队需要重新评估,而不是默默加班消化。

5. 需求分解:让业务意图连接到工作和验证

一条需求通常需要拆成可执行的工作项,可能包括产品配置、定制开发、接口调整、数据清理、权限设置、培训材料、测试脚本和上线准备。拆解时要保留父子关系,避免子任务完成后无法判断对应哪项业务承诺。

验收标准应尽量采用“条件,动作,结果”的结构。比如:在具备某角色权限且记录满足某条件时,执行指定操作,系统应产生可核对的结果;不满足权限或数据条件时,应展示明确反馈。如此,业务、开发和测试可以围绕同一结果讨论,而不是各自解释“完成”。

跨团队依赖也要进入追踪链。若需求依赖身份系统、主数据或外部供应商,至少记录依赖对象、接口责任方、确认状态、最迟需要时间及失败时的替代方案。依赖不是备注栏里的背景信息,而是排期和风险判断的一部分。

6. 变更控制:按影响评估,而不是按情绪争论

收到变更后,先记录变更动机,再判断它是纠正理解、修复缺陷还是增加范围。随后评估对成本、排期、风险、测试、数据、培训和验收的影响。小变更可以采用轻量审批,涉及合同范围、关键里程碑或合规要求的变更则应升级到有权决策的人。

变更决定需要留下四类信息:批准或拒绝结论、决定人、理由、对基线的影响。若决定暂缓,应记录进入后续版本的条件,而不是只把条目移到另一个列表。这样项目结束时,团队才能解释哪些需求已交付、哪些被替代、哪些尚未承诺。

7. 验收与反馈:以证据确认需求是否解决

验收计划应在开发或配置开始前形成。至少要明确参与人、环境、数据准备、通过条件、失败处理和证据留存方式。若验收人员直到最后一天才看到方案,所谓验收就容易变成临时演示,而不是对业务场景的验证。

上线后可对关键需求做短周期回访,检查实际使用率、处理时间、错误率、人工绕行次数或用户反馈。不同目标对应不同结果指标,不要把页面访问量当作效率提升,也不要把“没有收到投诉”当成问题已解决。指标应与原始问题保持对应关系。

需求全流程的控制点可以浓缩为:入口有来源,澄清有场景,评估有理由,承诺有基线,执行有关联,变更有影响分析,验收有证据,复盘有结果。任何一个环节断开,团队都可能在下游才发现上游决策不足。

需求分析管理指南:实施团队如何做好需求管理,最佳实践全流程

五、案例与数据观察:一项“审批提速”需求如何避免越做越复杂

1. 案例背景:需求标题简单,实际目标并不清楚

以下案例为脱敏后的流程示例,数字用于演示管理方法,不代表某家企业的公开统计。某实施项目收到“审批要更快”的诉求,业务方希望减少等待,管理者希望缩短流程周期,信息部门则担心授权和审计记录不能丢失。最初提案是新增“自动通过”能力。

如果团队直接按提案实现,可能让流程时间下降,却引入越权风险。访谈后发现,真正拖慢审批的主要原因不是审批人操作慢,而是申请材料不完整、责任人变更后任务无人接手,以及缺少超时提醒。自动通过并不是解决这些根因的唯一方案。

2. 澄清过程:把诉求转成可检验的问题

实施团队先抽样复核过去一段时间的流程记录,并访谈申请人、审批人和流程管理员。团队把等待时间按节点拆开,检查退回原因、待办积压和责任人缺失情况。样本数量、抽样范围和统计周期应在正式项目中记录;若数据量不足,则把观察标记为初步线索,而不是可靠基线。

澄清后,项目把需求拆成三项候选措施:提交时校验必填资料;责任人变更时按确认规则转派待办;对超过约定时限的待办发送提醒。自动通过被暂时排除,直到业务、合规和审计相关责任人完成独立评估。

验收也从模糊的“审批更快”改为多项结果:必填材料缺失时能否阻止提交,人员变更后待办能否找到明确接收者,超时提醒是否发给约定对象,整个流程是否保留可追溯记录。这样既能验证系统行为,也能避免只看平均速度掩盖错误流转。

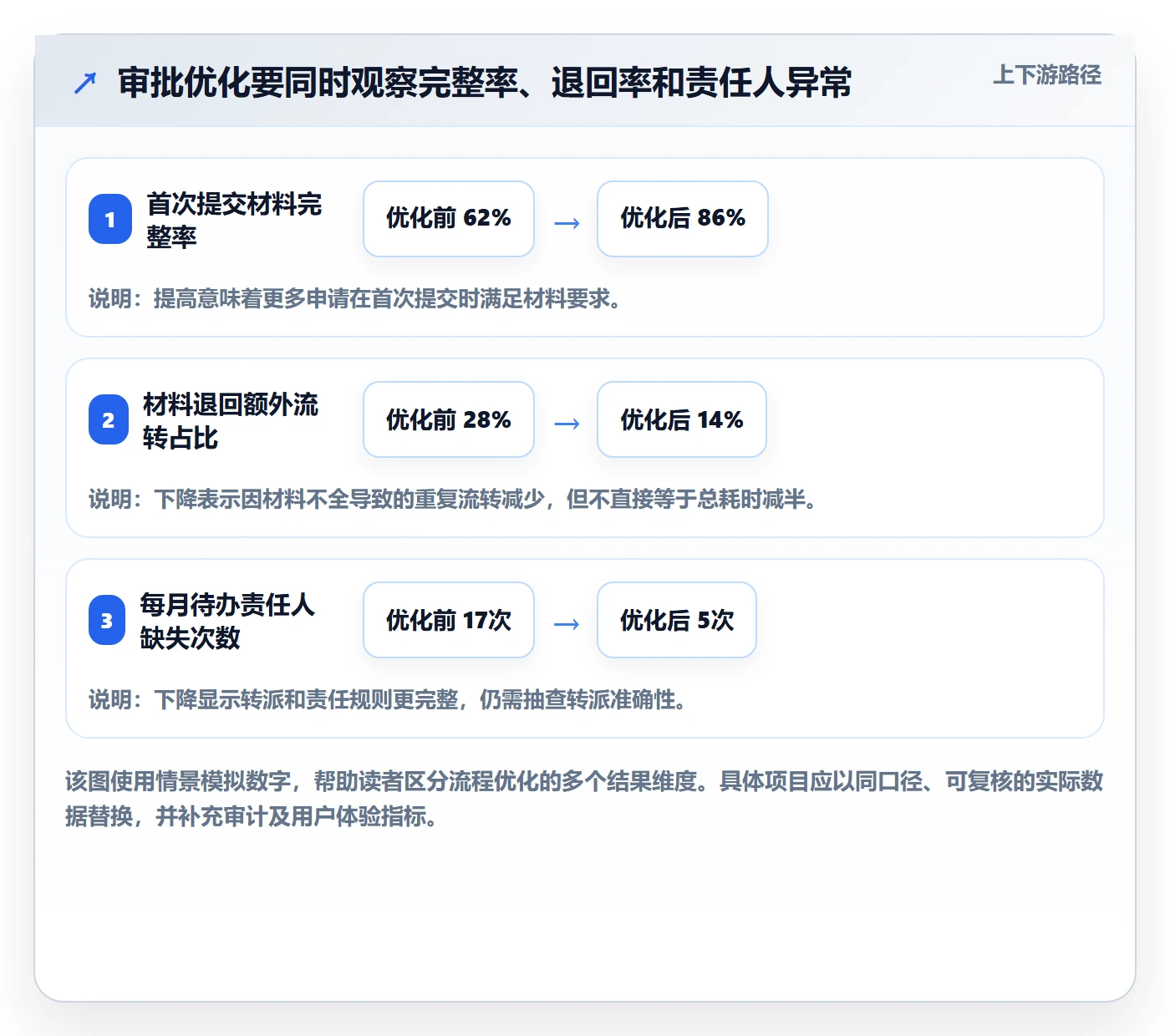

3. 结果观察:数字必须连同口径一起看

在一个用于方法说明的模拟复盘中,团队以相近业务类型的流程作为观察对象,比较优化前后数据:首次提交材料完整率由 62% 提高到 86%,因材料退回产生的额外流转占比由 28% 降至 14%,待办责任人缺失次数由每月 17 次降到 5 次。这里的变化用于展示如何构造评估维度,不应被引用为普遍行业结果。

团队没有仅凭这组数据宣布“审批效率提升”。还需要核对业务量是否变化、流程样本是否可比、提醒规则是否增加了无效通知、责任人转派是否产生误派。若平均处理时长下降但差错率上升,项目不能简单判定成功;若效率指标未明显改善,却显著降低了超时和丢单风险,也可能具有明确业务价值。

观察维度 优化前示意值 优化后示意值 解读边界
首次提交材料完整率 62% 86% 需确认样本业务类型和统计周期一致
材料退回造成的额外流转占比 28% 14% 不能单独证明整体审批时间缩短
每月待办责任人缺失次数 17次 5次 需结合转派准确率检查是否只是改了归属方式
关键流程审计记录完整率 需建立基线 需按验收样本验证 属于不可被速度指标抵消的控制要求

需求分析管理指南:实施团队如何做好需求管理,最佳实践全流程

4. 工具选择:先看追踪链,再看功能清单

在团队规模扩大后,表格可能仍然适合小范围澄清,但跨部门并行、版本频繁、权限要求严格时,单表很难持续维护需求与任务、测试、缺陷、发布之间的关系。选择工具时,我会优先检查:能否按角色控制可见范围,能否保留需求变更历史,能否关联交付工作和测试证据,能否支持项目级与组合级视图,以及导入导出是否可用。

PingCode面向中大型企业及百人以上组织,也支持私有化部署和 Jira 平滑迁移。对于已有大量历史项目和工作流的团队,这些能力值得纳入评估,但“支持迁移”不等于迁移没有成本。字段映射、权限模型、附件、历史记录、自动化规则和用户培训都要在试迁移中验证;国产替代决策也应基于安全、部署、协作、生态、运维成本和迁移风险的整体评估,而不是单看产品宣传或功能数量。

我建议设置一个真实试点:选取包含需求、任务、缺陷、版本和验收证据的项目切片,先迁移一组代表性数据,再让实施顾问、开发、测试和业务代表分别完成自己的任务。记录字段损失、关联断点、权限偏差和日常操作成本。若试点无法证明核心链路可用,就不应急于一次性全量切换。

六、不同情况下的行动建议:把流程做成轻重分层

1. 小团队或短周期项目:先建立最小闭环

团队人数少、交付周期短、需求来源集中时,不必马上引入复杂委员会和多层审批。最少保留需求编号、来源、业务问题、范围、责任人、优先级、验收条件、状态和变更记录,并指定一位有决策权的业务代表。

每周安排固定的需求检查时间,集中处理重复项、待确认项和即将进入开发的条目。不要让开发人员从聊天记录里自行挑选任务,也不要让项目负责人以口头“先做一下”代替范围确认。轻流程的关键是入口集中、决定留痕,不是省掉必要的判断。

2. 多部门并行:建立统一术语和决策权限

当多个业务部门提出需求时,先明确同一概念的定义。例如“客户”“订单”“完成”“超时”在不同部门可能有不同口径。建议建立关键术语表和数据负责人清单;涉及公共流程或共享数据的需求,应由跨部门角色共同确认边界。

同时要区分提出人、业务负责人、技术评估人、批准人和验收人。一个人可以兼任多个角色,但角色不能默认混为一谈。尤其是高影响变更,提出人不应自动成为唯一批准人,否则团队容易把个人偏好误当成组织决策。

3. 强监管或高风险项目:证据和审计先行

如果项目涉及个人信息、财务控制、医疗安全、关键基础设施或明确监管要求,需求阶段就要识别访问权限、数据保留、审计、加密、审批授权和异常处置。合规约束不是项目末尾的验收附加项,而是设计输入。

高风险需求应保留来源依据、审查意见、批准记录、测试证据和上线验证结果。对于无法完全消除的风险,应记录责任人、缓解措施和接受风险的决策主体。不要用“业务已经确认”替代专业合规评估,也不要以系统有日志就推断审计要求全部满足。

4. 大量历史系统迁移:先做数据与流程盘点

迁移前,先统计现有需求类型、字段、状态、用户、附件、关联关系、权限规则和自动化逻辑。历史数据中常有重复条目、过时工作流、无主需求和含义不明的自定义字段,直接搬迁会把旧问题复制到新平台。

我建议先做数据分层:仍在执行的项目优先保证关系完整;已关闭项目根据审计和查询要求决定迁移范围;明显过时或重复的信息归档而非原样导入。每一类都要设定验证样本,并由业务使用者确认迁移结果,而不是只以“导入成功”作为验收标准。

5. 需求频繁变化的探索型项目:管理假设,不要假装范围已确定

产品探索、业务模式试验和新流程设计的早期,团队可能尚不清楚最终方案。此时适合设定阶段目标和实验边界,例如本轮验证哪个假设、投入多少时间、观察哪些行为、何时决定继续或停止。把需求写成可验证假设,比提前承诺完整功能更诚实。

每轮试验结束后,记录支持证据、反证、用户反馈和下一步决策。若结果不足以支持投入,应允许停止或重新定义方向。探索项目的治理重点是控制学习成本,而不是要求每个想法都进入正式交付承诺。

七、不同情况下的取舍:流程、速度、自治与治理如何平衡

1. 流程轻重:避免“一套流程管所有需求”

流程太轻,容易出现无记录承诺、范围漂移和验收争议;流程太重,则小改动也要等多轮审批,用户会转而绕开正式渠道。比较稳妥的设计是按影响分级:低影响、可逆、边界清晰的改动走轻量确认;高影响、跨系统、涉及合规或改变基线的改动走完整评估。

分级依据要公开且简单,最好让项目成员能快速判断自己属于哪一类。若规则复杂到每次都需要专家解释,流程本身就会成为新的排队点。

2. 速度与确定性:先澄清高风险歧义,而不是平均澄清所有细节

所有需求都追求一次性写到极致,成本高且容易过早固化;完全依赖边做边问,又会让关键风险进入开发后才暴露。我通常按“歧义影响”排序:能改变系统边界、权限、数据模型、外部依赖、验收标准的歧义优先处理;不影响方案的小文案或表现细节可以在后续阶段确认。

因此,澄清深度应随风险变化。团队不是要消灭所有未知,而是要在投入不可逆成本之前,尽量降低最昂贵的未知。

3. 标准化与本地差异:优先识别真正不可妥协的规则

企业项目常见取舍是统一流程还是保留部门差异。全盘统一可能忽略法规、职责和业务惯例;每个部门都做定制,又会抬高维护、培训和升级成本。实施团队应把差异分成制度强制、业务有效、历史习惯和个人偏好四类,分别讨论。

只有前两类通常需要优先支持;历史习惯需要验证是否仍有价值,个人偏好则不应自动变成系统规则。对可配置项,也要评估组合数量是否会带来测试和运维负担。可配置不等于免费,配置分支越多,后续验证成本往往越高。

4. 工具能力与组织能力:不要用系统替代责任机制

需求平台能改善可见性、关联关系、权限和变更留痕,却不能替组织决定业务优先级,也不能自动解决多个负责人意见冲突。选型时,既看平台功能,也要检查组织是否愿意指定产品或业务负责人、统一入口、定期评审并维护验收标准。

如果这些责任机制不存在,工具上线后容易出现字段很多、状态很多、没人更新的局面。反过来,如果管理机制清晰,轻量平台也可能运行得很好。工具复杂度应匹配实际协作复杂度,而不是越多功能越专业。

5. 范围与应急:给紧急事项留出透明通道

完全禁止插队不现实,尤其是生产故障、重大风险或外部政策变化。可行做法是为紧急事项设定入口、授权人和复盘要求:先止损,再确认是否构成正式范围变更;若挤占了原计划工作,应同步说明哪些事项延期或取消。

没有容量影响的“紧急需求”,往往只是把成本隐藏给团队承担。透明地记录优先级交换,既保护交付承诺,也让管理者看到频繁插队造成的真实代价。

八、下一步怎么做:用两周建立一条可验证的需求链

1. 第一步:抽查近期需求,不先改模板

选取近期已交付、返工过和延期过的需求各若干条,检查来源、澄清、批准、任务、测试、变更和验收记录。重点找断点:哪些条目靠口头解释,哪些争议重复发生,哪些风险直到测试阶段才暴露。先用真实问题确定改进重点,比先设计一套庞大字段更有效。

2. 第二步:选一个项目试跑最小流程

在一个具有代表性的项目中,统一需求入口和基础字段,明确谁能提出、谁负责澄清、谁批准范围、谁参与验收。选择几条需求完整走过从线索到业务验证的过程,记录每个环节的耗时和返工原因。

试点不要同时追求平台切换、流程重建、历史数据治理和组织调整全部完成。目标应是验证一条核心闭环是否跑通,找出最值得优先解决的障碍。若需要使用项目管理平台,也应先验证试点场景、迁移条件和协作成本,再扩大范围。

3. 第三步:设定少量能促成行动的指标

指标不是用来制造排名,而是帮助定位流程瓶颈。可以先关注:需求澄清后仍发生的重大范围变更比例、验收一次通过率、待确认事项逾期数量、需求到测试用例的关联覆盖率、上线后与目标相关的业务结果。不同指标应有明确口径、责任人和复核周期。

不要只考核“需求关闭数量”或“文档完成率”。如果团队为了指标尽快关闭条目,可能把不确定需求过早标记完成;如果只考核按期交付,可能鼓励牺牲质量或隐藏变更。指标应与真实决策相连,而不是成为新的填表任务。

4. 第四步:按风险调整流程,再决定是否扩大工具投入

两周试跑结束后,复盘哪些环节减少了争议,哪些环节增加了不必要等待,哪些字段没人使用,哪些关联最难维护。保留能帮助判断和追踪的部分,删掉只是为了看起来完整的要求。随后再决定哪些能力需要平台支持,哪些可以继续由团队约定解决。

如果组织有多团队协作、严格权限、私有化部署或既有系统迁移需求,应把这些列为明确的选型条件。使用 PingCode 或其他项目管理平台时,先做真实业务试点,验证需求到交付、测试和验收的关联是否满足团队工作方式;涉及 Jira 迁移时,重点检查字段、权限、历史关系和流程规则,而非只确认数据能否导入。

5. 最后回到一个判断:需求管理的成效,看决策是否更少返工

我评价需求管理,不会以文档有多规范、平台有多少字段为最终标准,而会看团队能否更早发现不可行的承诺,能否解释为什么做或不做,能否在变化发生时算清影响,能否用业务证据确认交付有效。需求管理真正成熟的标志,是关键争议前移、责任边界清楚、决策过程可复盘。

下一步不必先买工具或重写所有流程。先挑三条最近引发返工的需求,追踪它们从提出到验收的全过程,找出最早出现歧义的节点,再用一个项目验证改进是否有效。实施团队要做好的,不是把每句话都记录下来,而是确保每个重要承诺都有依据、有边界、有责任人,并最终能被业务结果验证。

常见问题解答(FAQ)

1. 需求分析阶段如何判断一条需求已经足够清晰,可以进入开发?

我在实施项目里常遇到客户说“按现有流程优化一下”,但不同部门对“优化”的理解并不一样。需求如果过早进入开发,后续很容易反复确认,甚至返工。

进入开发前,至少确认需求提出人、目标用户、业务场景、当前问题、期望结果、验收条件和优先级。让需求方用具体案例走查方案,并由业务负责人确认验收标准;若仍存在影响范围或规则未定的问题,应标记待澄清,不要用开发人员的猜测补齐。

2. 需求频繁变更时,实施团队应该怎样控制范围?

我做实施时遇到过上线日期不变、需求却不断增加的情况,团队容易把每次新增都当成必须马上完成。想知道怎样既响应业务变化,又不让计划失去可信度。

为每项变更记录提出人、原因、影响模块、工作量、风险和期望上线时间,再由业务负责人、项目负责人及技术代表共同评估。采用“新增一项,就同步说明对范围、工期或资源的影响”的规则;紧急变更单独走审批,普通变更进入下一迭代,不要只在聊天记录中口头确认。

3. 多个部门对同一需求意见不一致时,应该由谁拍板?

我曾在跨部门项目中碰到销售、运营和财务各自提出不同规则,会议开了几轮仍然没有结论。若只按提出声音最大的一方执行,后面可能影响其他部门的流程。

先区分业务目标、部门偏好和合规约束,邀请实际流程负责人说明影响,并用典型场景比较各方案的成本与风险。最终应由有业务决策权的需求负责人或项目发起人确认取舍,同时记录未采纳意见及原因;涉及法规、财务口径或数据权限时,需取得相应专业负责人的确认。

4. 需求管理全流程中,怎样判断需求优先级并避免只按紧急程度排序?

我在排期时经常看到每个部门都说自己的需求“很急”,但团队容量有限,全部承诺只会让关键功能延期。我想要一套能解释给业务方听的排序方法。

先用统一维度评估业务价值、影响用户范围、时效性、风险降低程度和实施成本,并把合规、安全及上线阻塞项单独标为必须处理。可用“价值与风险评分÷估算工作量”做初筛,再由业务负责人确认取舍;每次评审记录评分依据和容量限制,并在范围或业务目标变化时重新排序。

核心关键词

读者评论

严
严清越

我们之前也把需求状态压成待办、进行中、完成,后来才发现“客户提过”和“已经批准”根本不是一回事。把成熟度与承诺状态分开记录,确实更方便判断哪些能排期。

魏
魏宇轩

文中提到异常场景很实用。做审批流程时,代理、撤回和人员变动往往比主流程更容易引发验收争议;不过每个需求都写到这么细,团队需要按风险分层,否则记录成本也不低。

龚
龚云舟

我认同变更不该一概拒绝,但实际项目里,变更影响评估常常没人有时间做。除了记录提出人和批准人,最好也明确由谁估算工期、谁同步调整验收计划,否则流程容易停在表单上。

文章包含AI辅助创作:需求分析管理指南:实施团队如何做好需求管理,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/568387

赞 (0)
飞飞飞飞
需求池管理方法大全:实施团队需求管理落地方案落地清单
上一篇 3小时前
需求收集怎么做?实施团队最佳实践:需求管理从0到1
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
