需求分析最耗时的环节,往往不是把需求写出来,而是让业务、实施、研发和客户在不同时间、不同语境里说的“同一件事”真正变成同一个交付目标。实施团队常见的返工,不是因为没人记录,而是因为记录里缺少决策依据、验收边界和变更路径。本文给出一套可直接落地的需求分析方法:从访谈、澄清、拆解、确认到变更控制,配合可复制的模板,帮助团队减少反复确认,把需求管理从“记下来”推进到“交付可验证”。
一、先讲结论:需求分析要管理决策,不只是整理文字
1. 先把需求变成可验证的交付承诺
我判断一份需求分析是否有效,不看它写了多少页,而看三件事:相关方能否对目标达成一致,团队能否据此估算和排期,验收方能否用同一组标准判断完成与否。缺少其中任何一项,文档再完整,也可能只是“看起来专业”。
实施项目尤其容易把客户提出的方案直接记成需求。例如,“增加一个审批按钮”是解决方案,不是业务目标。真正需要确认的是:谁在什么情况下发起审批、由谁决策、审批失败后如何处理、结果需要留下什么记录。把这些问题问清,才能知道按钮是否真是必要的方案。
2. 用一条链路检查需求是否闭环
我通常用“来源,目标,场景,规则,验收,变更”六个环节检查需求。它们不是六个孤立字段,而是一条追踪链:来源说明为什么提出,目标说明希望改变什么,场景描述谁在何时使用,规则限定系统如何响应,验收证明目标是否实现,变更记录说明承诺何时、为何调整。
这套方法的核心判断是:需求的价值不在描述本身,而在于能否连接业务决策和交付结果。如果一条需求无法连接到目标、责任人和验收证据,就先不要把它当成已确认范围。
| 需求状态 | 团队可以做什么 | 不可做什么 |
|---|---|---|
| 待澄清 | 访谈、补充场景、分析影响 | 承诺固定工期或直接进入开发 |
| 待确认 | 给出方案、成本、风险供相关方选择 | 把口头偏好当成正式决策 |
| 已基线 | 拆解任务、估算、排期、准备验收 | 不留记录地扩大范围 |
| 变更中 | 评估影响并由有权限的人审批 | 仅凭聊天消息覆盖原承诺 |

二、背景和真实场景:实施项目为什么更容易在需求上失速
1. 一句话诉求背后通常藏着多个业务流程
在实施现场,“我们需要一个统一看板”听上去很明确,落到会议上却可能包含管理层看项目进度、部门主管看人员负荷、业务人员看待办事项三种目标。若团队只按“统一看板”建一个页面,最先出现的问题往往不是页面不好看,而是每类使用者要回答的问题不同,数据口径也不同。
实施顾问还要处理标准产品能力、客户现有流程、历史数据和组织权限之间的关系。客户表达的往往是现状和期待混在一起;项目团队则需要把它拆成可配置项、流程调整、数据迁移、定制开发或暂不纳入范围。需求分析因此不仅是沟通技巧,也是范围控制和风险识别。

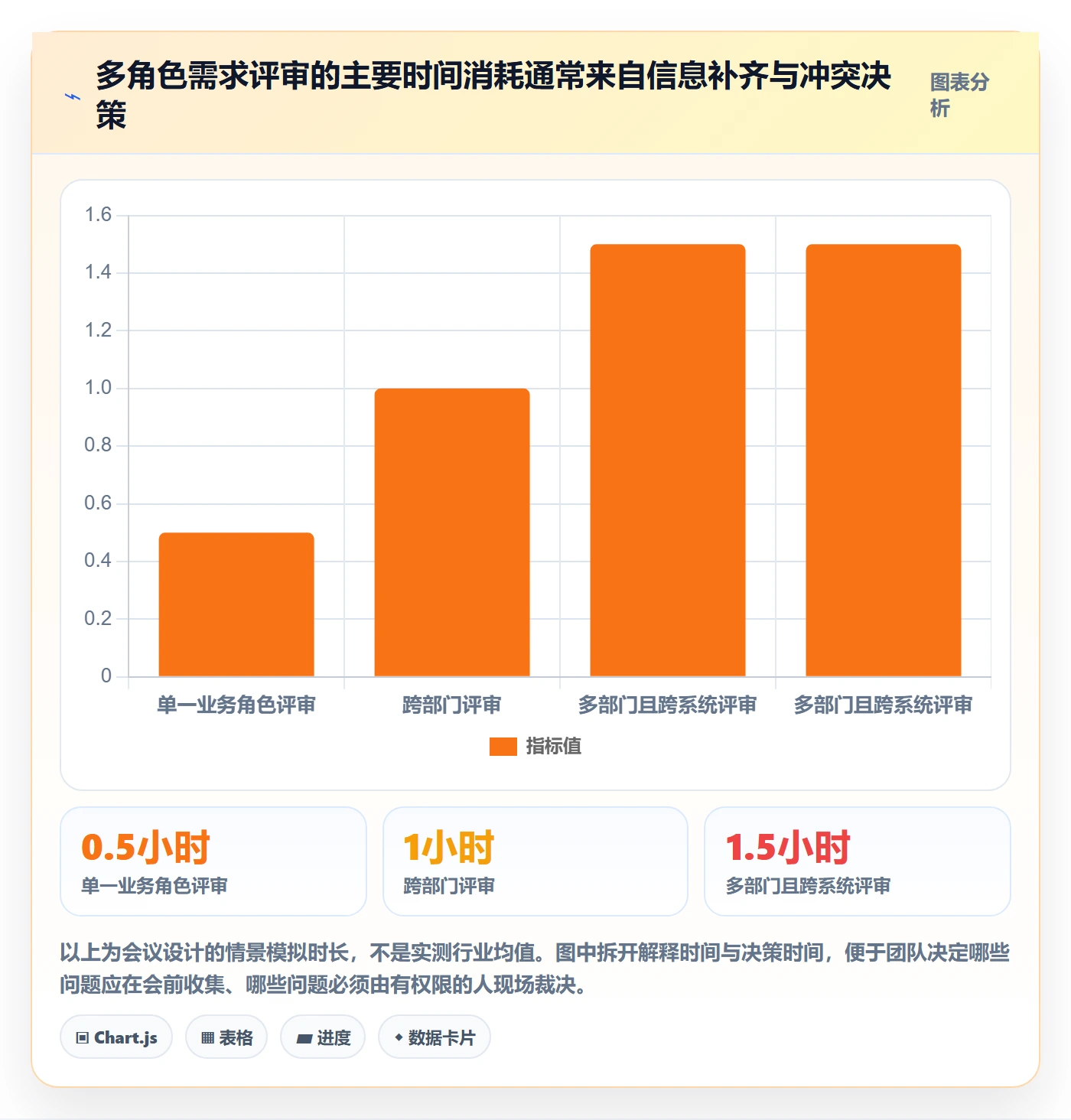

2. 多角色参与时,意见冲突是正常输入
同一流程中,业务负责人可能优先考虑效率,财务更关心审批留痕,信息部门关注权限和安全,最终用户则希望少填字段。把冲突视为“沟通没做好”并不能解决问题。我的做法是先记录各方目标和约束,再把冲突改写成可决策的问题:要优化哪个指标、接受哪类风险、由谁承担例外处理。
当需求跨越多个部门时,会议纪要中的“大家原则同意”不等于达成一致。必须明确同意的是目标、规则、方案还是预算;哪些事项仍待确认;谁有权最终定案。否则,项目进入配置或开发后,现场负责人可能会把未决问题当成已承诺内容。
3. 远程协作让“说过”与“确认过”变得更难区分
聊天记录、会议纪要、需求表和任务系统常常同时存在。信息分散后,团队需要花时间判断哪个版本有效、谁提出了修改、修改是否影响已确认范围。工具可以帮助集中记录,但不能代替决策机制:没有责任人、状态和审批规则,集中起来的仍然只是更多信息。
在百人以上组织里,需求还会跨团队传递,原始提出者不一定是最终验收者。此时尤其要记录需求来源、业务负责人、决策人、实施负责人和验收人,避免每次交接都重新解释一遍背景。

三、常见误区:看似推进很快,实际把成本推到了后面
1. 把客户原话当成需求结论
客户说“希望系统自动提醒”,团队马上记成“增加提醒功能”,就跳过了提醒对象、触发条件、渠道、频次、免打扰规则和失败处理。最后可能出现提醒太多被忽略,或者关键人根本收不到的情况。原话应该作为需求来源保存,而不是直接作为验收标准。
改法:先追问结果,再确认方案。可以问:“如果不做提醒,具体哪类事情会延误?延误造成什么影响?谁需要收到什么信息?什么情况下不应提醒?”答案决定是否需要通知、任务队列、升级机制或流程改造。
2. 把会议纪要当作需求基线
会议纪要适合记录讨论过程,不一定适合承载范围承诺。纪要中的“后续考虑”“原则同意”“技术评估后确定”如果没有责任人和截止时间,很容易在后续被误读成已经确认。需求基线必须明确版本、确认范围、未决事项和审批人。
3. 只写正向流程,不写异常与边界

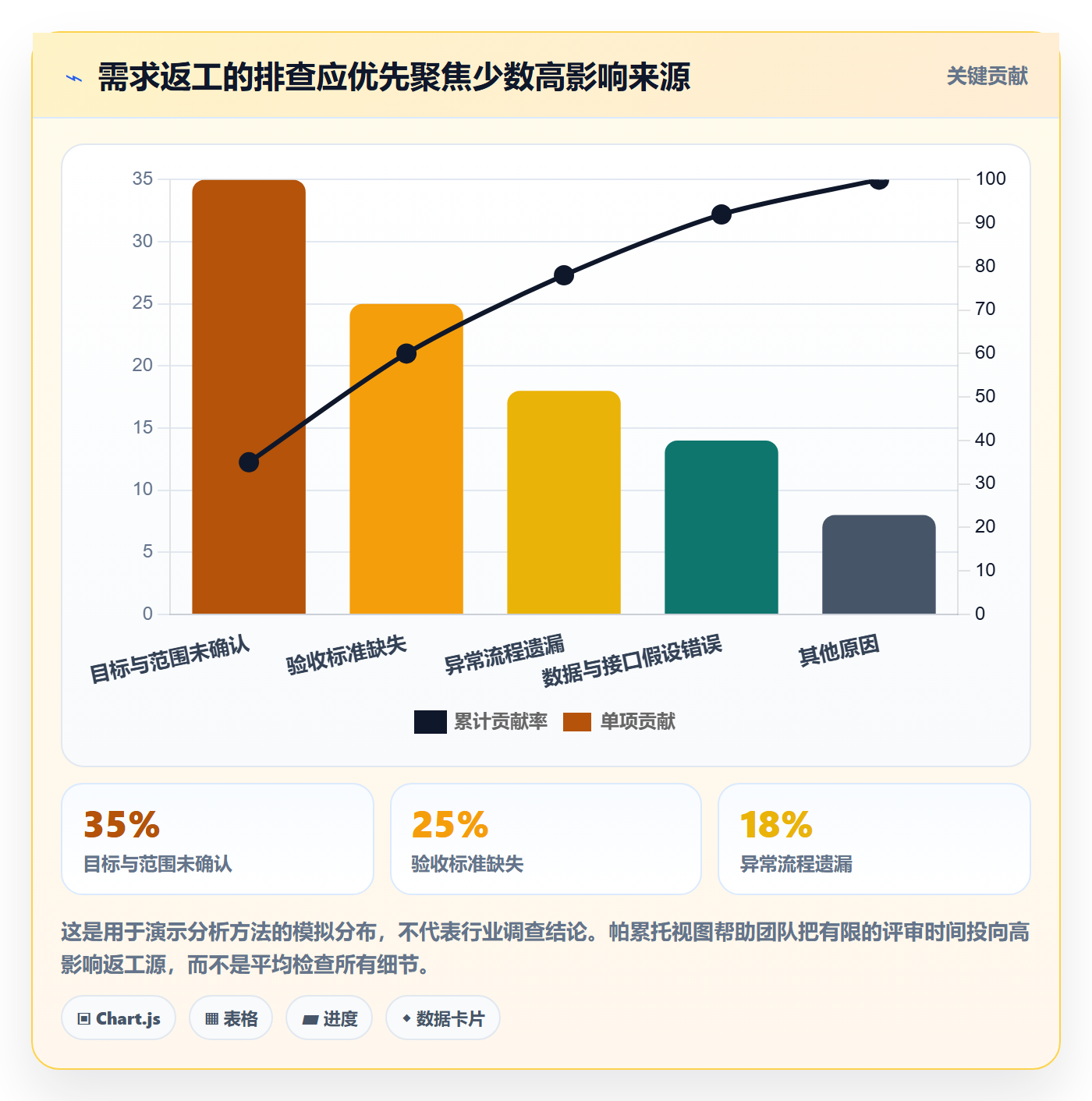

“申请,审批,完成”只描述了顺利路径。实际交付中,撤回、驳回、超时、重复提交、代理审批、人员离职、数据缺失等例外才是争议高发区。不是每条需求都要穷举所有异常,但至少应识别高频、高影响和无法人工补救的情况。
4. 过早追求完整文档,忽略决策顺序
在目标还没确认时先铺开字段、页面和流程细节,容易让团队把讨论锁定在局部方案。需求分析的顺序应是先确定业务结果和范围,再分析场景与规则,最后落实界面、接口和任务。先写得很细并不等于分析得很深。
5. 把需求变更当成沟通失误
业务变化、政策调整和现场新发现都可能带来变更。真正的问题不是出现变更,而是变更没有被评估和确认。若团队把所有变更都视为“客户反复”,就容易采取口头承诺或消极抵抗;更稳妥的做法是让每次变更都说明收益、影响、成本和决策人。

四、专业判断逻辑:怎样决定一条需求是否已经分析到位
1. 先区分问题、目标、方案和约束
我会把访谈信息先分成四类。问题是当前哪里不顺;目标是希望什么结果发生变化;方案是打算如何实现;约束是预算、合规、技术、组织或时间边界。很多争议来自这四类信息被写在同一句话里,导致团队误以为某个方案已经被业务正式确认。
| 信息类别 | 核对问题 | 示例 |
|---|---|---|
| 问题 | 现在发生了什么,影响谁? | 月底人工汇总需要反复核对 |
| 目标 | 希望哪个结果发生变化? | 减少重复核对并缩短关账准备时间 |
| 方案 | 准备采用什么方式实现? | 自动汇总并展示差异明细 |
| 约束 | 哪些条件不能突破? | 数据必须按部门隔离,不能改变既有审批权限 |
2. 用五个维度评估需求成熟度

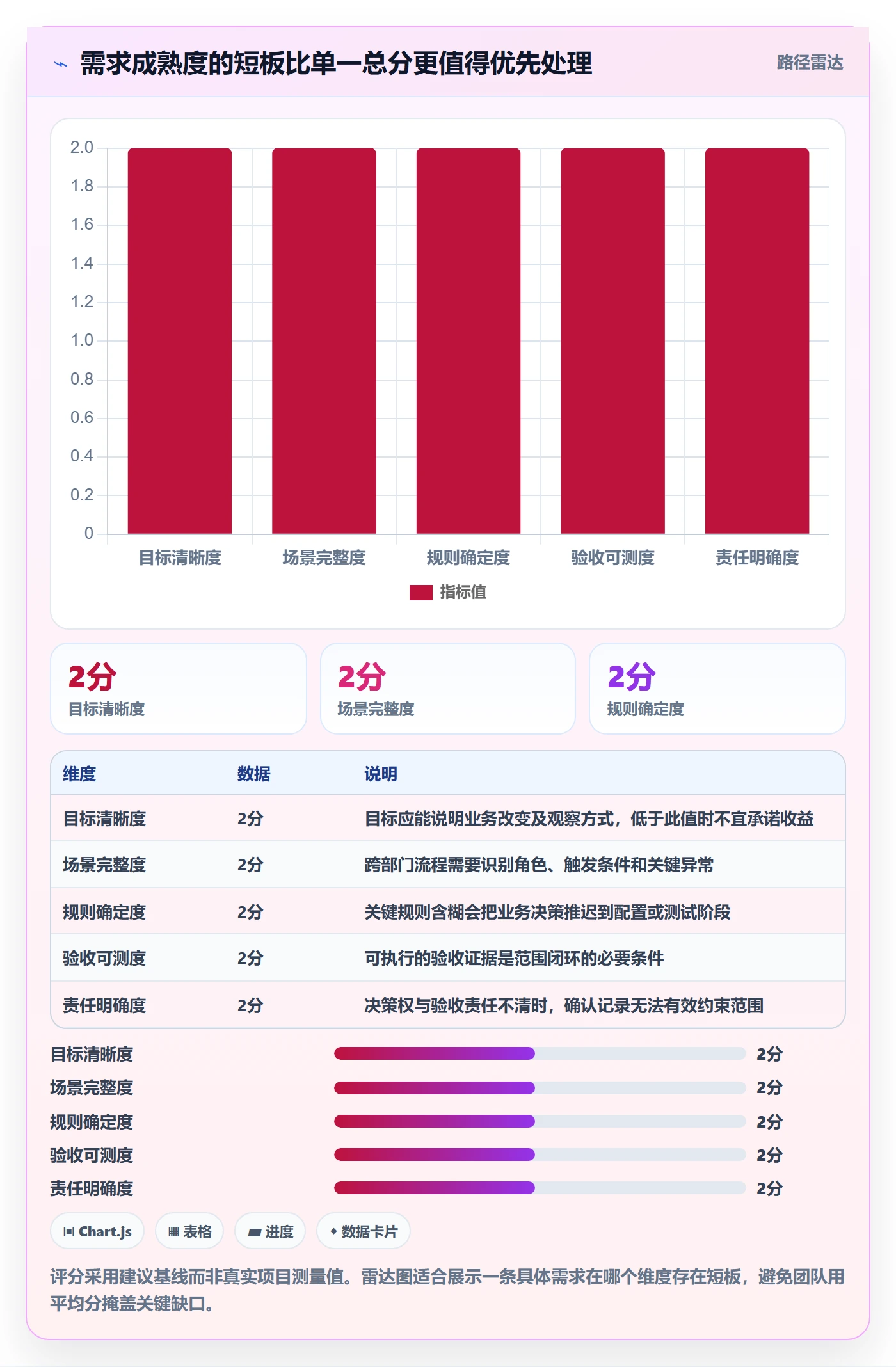

实务中我不主张只用“高、中、低”描述成熟度,而是分维度检查。目标清晰度看业务结果是否可描述;场景完整度看角色、触发和例外是否明确;规则确定度看关键逻辑是否可复述;验收可测度看是否有证据判断完成;责任明确度看谁确认、谁执行、谁验收。
这五项可以用简单的0至2分做内部预警:0代表缺失,1代表部分明确,2代表可执行。总分不是质量认证,也不能机械地用来替代专家判断。它的价值是把“我觉得差不多”变成可讨论的缺口清单。
| 维度 | 0分表现 | 1分表现 | 2分表现 |
|---|---|---|---|
| 目标清晰度 | 只有功能名称 | 能说明方向但无衡量方式 | 目标及观察方式明确 |
| 场景完整度 | 没有角色和触发条件 | 主流程明确,部分边界待确认 | 角色、触发及关键例外明确 |
| 规则确定度 | 规则依赖口头解释 | 主要规则明确,少数例外待定 | 关键条件与处理结果可复述 |
| 验收可测度 | 只能凭感觉验收 | 有结果描述,缺少测试证据 | 有步骤、预期结果和责任人 |
| 责任明确度 | 无人负责确认 | 有联系人但决策权不清 | 提出、决策、实施和验收角色明确 |
3. 需求优先级要同时看价值、风险和成本
只按“领导最想要”排序,容易挤压基础能力;只按开发工作量排序,又可能先做容易但价值有限的事项。我建议先分清必须项、收益项和探索项,再从业务价值、时效性、风险降低、依赖关系和实施成本综合评估。对实施项目而言,合规要求、上线阻断项和关键数据迁移约束,不应与一般体验优化放在同一队列里简单比较。

4. 判断要不要继续追问,使用影响而不是好奇心
不是所有不确定性都值得立刻消除。我的判断顺序是:它是否影响业务目标、范围、成本、合规、安全或验收?如果答案是否定的,可以记录为后续优化;若答案是肯定的,就要在进入基线前明确责任人和决策时间。这样既避免无休止访谈,也避免把高风险问题带进交付阶段。

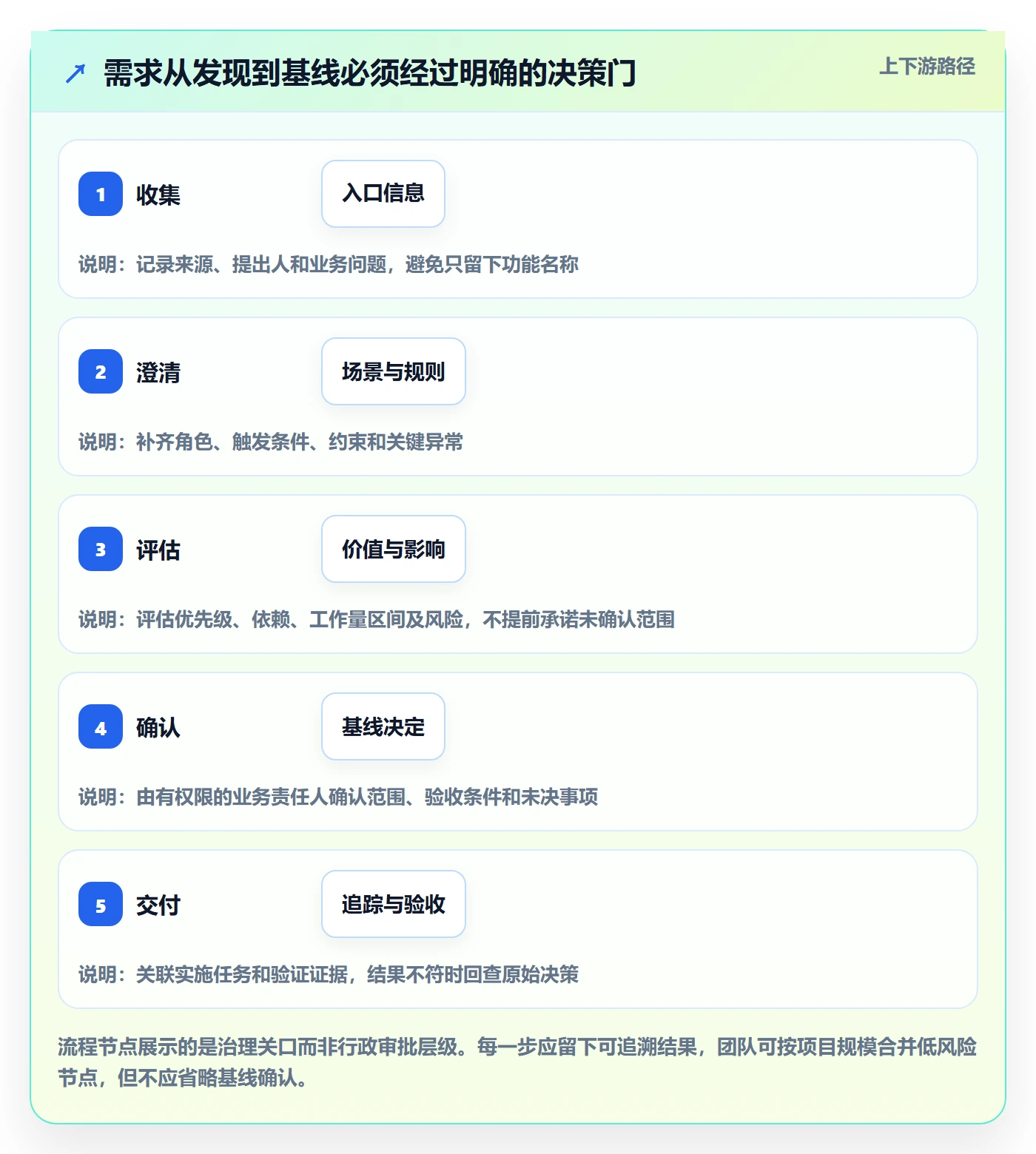

五、可直接执行的需求分析流程与模板
1. 会前准备:带着假设和证据进入访谈
访谈前先收集现有流程、表单、报表、系统截图、历史问题和相关角色名单。准备材料不是为了证明团队已经知道答案,而是为了让讨论围绕具体业务事实展开。现场可先核对“我们目前的理解”,请客户指出不准确之处,再补充未知项。
- 明确本次访谈要解决的业务问题,不把议题写成单纯的功能清单。
- 邀请实际使用者、流程负责人和有决策权的代表;必要时分别访谈,避免职级差异压制一线信息。
- 收集一个真实业务样本,例如最近一次审批、对账、工单或数据导入记录。
- 把已知、假设和待确认事项分开记录,禁止把假设写成结论。
2. 访谈提问:从具体事件追到业务规则
抽象提问容易得到“更方便”“更快”之类答案。追问一个最近发生的具体事件,通常更容易找到真正的需求:事情如何开始、经过谁处理、在哪一步停住、怎样判断完成、异常时如何补救。对于高频流程,建议至少覆盖一次正常案例和一次异常案例。
- 这件事通常由谁发起?触发条件是什么?
- 在现有流程里,哪一步最耗时或最容易出错?有没有最近一次的实例?
- 哪些人需要查看或处理结果?不同角色的权限是否不同?
- 如果资料缺失、审批超时或处理失败,业务希望怎样继续?
- 怎样证明改进有效?看处理时长、错误率、积压量,还是其他业务结果?
- 这项规则来自内部约定、监管要求,还是当前系统限制?
3. 需求记录模板:让字段服务于决策和交付
下面这份模板适合放在需求台账或项目管理平台中。字段不必越多越好,关键是不同角色都能找到自己要的信息。小团队可以合并字段;跨系统或受合规约束的项目,则应增加数据来源、权限、接口和审计要求。
| 字段 | 填写说明 | 示例内容 |
|---|---|---|
| 需求编号与版本 | 用于追踪修订和关联任务 | REQ-042,版本2 |
| 来源与日期 | 记录提出方、渠道和提出时间 | 运营部门访谈,5月12日 |
| 业务问题 | 描述当前发生的事实及影响 | 月末需要人工合并三份部门报表 |
| 目标与衡量方式 | 说明期望变化及可观察证据 | 减少重复整理;按月统计处理耗时 |
| 角色与场景 | 记录使用者、触发条件和主流程 | 部门专员提交,负责人复核 |
| 业务规则 | 列出条件、计算口径和权限约束 | 仅部门负责人可确认本部门数据 |
| 异常与边界 | 写明关键失败场景及处理责任 | 缺少必填数据时退回提交人补齐 |
| 验收标准 | 给出可执行的检查步骤和预期结果 | 三类样本均生成对应部门汇总结果 |
| 优先级与依赖 | 说明业务级别及前置条件 | 上线阻断项;依赖历史数据清理 |
| 决策人与验收人 | 明确谁批准、谁负责验证 | 流程负责人批准,运营代表验收 |
| 状态与变更记录 | 保留确认状态及影响说明 | 已基线;因口径调整影响报表范围 |
4. 用户故事与验收标准:把“想要”落到可检查结果
用户故事可以作为沟通结构,但不要把“作为某角色,我想要某功能,以便达到某目标”当成完整需求。它适合概括动机,不足以表达复杂规则。对关键流程,我会在故事后增加验收条件,并使用具体输入、操作和预期结果描述。
| 表达方式 | 示例 | 主要缺口 |
|---|---|---|
| 过于笼统 | 用户可以查看汇总报表 | 未说明用户范围、过滤条件、数据口径和更新频率 |
| 可执行描述 | 部门负责人进入本部门报表,按月份查看已确认数据;无权限人员不能查看其他部门明细 | 仍需补充数据刷新时点及空数据处理规则 |
| 可验收条件 | 给定两部门样本数据,负责人仅能查看授权部门记录,汇总值与经确认的计算口径一致 | 可通过账号权限和样本结果验证 |
5. 评审与基线:把“同意”变成可以追溯的决定
评审会上不必逐字朗读文档。建议按争议、风险、未决项和影响范围组织议程。会议结束前逐项确认:哪些需求批准进入基线,哪些待补材料,哪些被拒绝或延后;同时记录决策人、决策日期和依据。未决事项必须有负责人和完成时间,否则它只是被推迟的争议。

六、案例与数据观察:一个“统一看板”需求如何拆成可交付范围
1. 从一句话拆出三个不同目标
以下为匿名化的项目情景,用于演示分析方法,数据为样本推演,并非公开客户案例。某实施团队收到“做一个项目统一看板”的诉求。访谈后发现,管理层需要看整体风险,部门主管需要看资源冲突,执行人员需要看个人待办。三类目标不能简单用同一组指标满足。
团队进一步抽样核对了近期项目记录,发现“逾期”在不同部门含义不一致:有人按计划完成日计算,有人按审批承诺日计算;资源冲突也没有统一的工时口径。若此时直接制作界面,最可能交付的是视觉统一但数据不可比的看板。
2. 先确认指标口径,再讨论页面形式
团队把需求拆成三条:管理层关注风险项目及风险原因;部门主管关注关键岗位的负荷和时间冲突;执行人员关注需要处理的事项及期限。随后由业务负责人确认逾期定义、数据更新频率和责任归属,再由实施团队评估哪些内容可通过配置实现、哪些需要数据整理或流程调整。
这个拆分改变了评审顺序:先确认管理决策要回答什么问题,再决定展示哪些字段。避免用“一个页面容纳所有需求”的思路,导致看板变成指标堆积。对于不同角色,界面可以不同,但指标口径必须有共同定义。
3. 用样本推演检查收益和风险

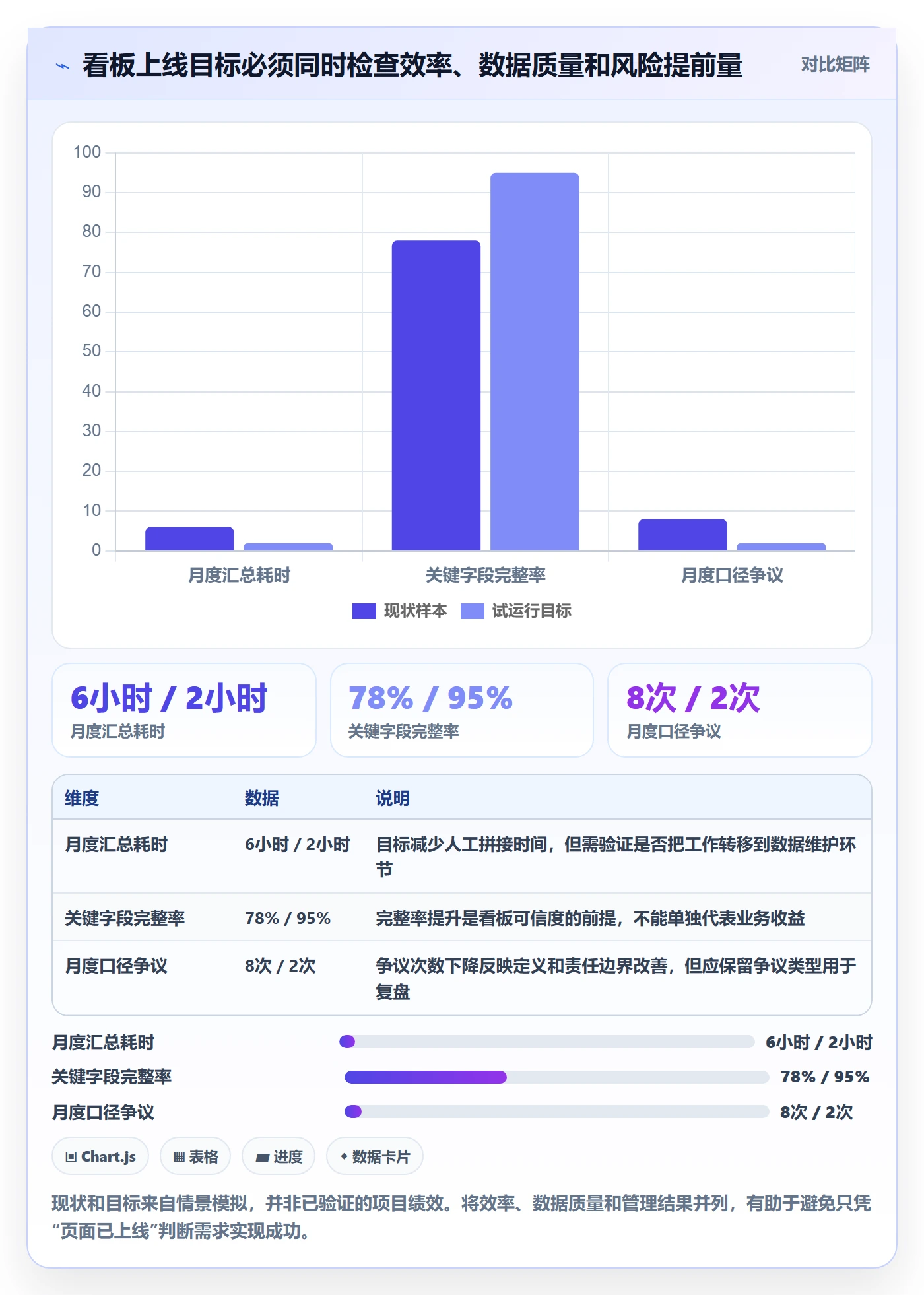

样本推演中,团队取一个包含20个项目的月度数据集,先统一计划日期与状态规则,再对照原有人工汇总结果。这个规模仅用于验证口径和操作流程,不足以证明长期收益。真正上线后,还应连续观察多个周期,并区分数据质量改善和系统功能带来的影响。
| 观察项 | 现状样本 | 试运行目标 | 解释 |
|---|---|---|---|
| 月度汇总耗时 | 约6小时 | 不超过2小时 | 需验证重复整理是否被流程和数据口径统一消除 |
| 关键字段完整率 | 约78% | 达到95% | 看板准确性依赖源数据完整,不能仅以页面上线作为完成 |
| 风险项目识别提前量 | 约3个工作日 | 达到7个工作日 | 需按风险事件定义和记录时间统计,避免只凭印象判断 |
| 口径争议数量 | 每月约8次 | 不超过2次 | 反映指标定义和责任边界是否真正统一 |

4. 产品平台的作用是降低协作摩擦,不替代业务判断
在组织规模较大、需求跨多个团队、审批和追踪链条较长时,使用项目管理平台集中记录需求、决策、任务、缺陷和版本,有助于减少信息散落。以PingCode为例,它主要服务中大型企业及100人以上组织;在这类场景中,团队可以评估其需求与研发协作能力是否贴合现有流程。平台支持私有化部署,也支持Jira平滑迁移,适合将国产化替代、部署边界和历史数据承接纳入选型评估。
不过,“支持迁移”并不代表迁移没有成本。评估时应抽样核对字段映射、工作流状态、权限、附件、历史评论、关联关系和报表口径,并安排业务用户参与验收。工具解决的是信息可追踪和协作效率,需求是否正确,仍由业务决策和验收证据决定。
七、不同情况下的行动建议:按项目复杂度调整方法
1. 小型、低风险项目:轻模板,保留闭环
如果项目范围小、参与角色少、流程成熟,可以用一页需求卡片记录问题、目标、场景、规则、验收人和状态。评审可以短,但不能省掉确认;简单也不等于口头约定。此类项目的重点是降低记录成本,同时确保后续能追溯“为什么做”和“怎样算完成”。
2. 多部门实施项目:增加角色、流程和口径对齐
当需求跨部门时,先绘制流程和责任边界,再进行功能拆解。尤其要确认同一术语在不同部门是否含义一致,例如“完成”“关闭”“逾期”“有效数据”。高争议指标需要有业务负责人签字或留下正式确认记录,避免技术团队替业务决定口径。
3. 跨系统、数据密集项目:技术和数据评估前置
涉及接口、主数据、权限同步、历史数据和报表的需求,不能等业务文档完成后才请技术评估。实施团队应尽早确认数据来源、更新周期、质量问题、系统责任边界和失败处理。对关键数据建立样本核对与回滚方案,避免上线后才发现需求成立但数据不可得。
4. 合规、安全或私有化要求高的项目:先定义不可突破条件
这类项目应把数据存储位置、访问权限、审计记录、账号治理、备份恢复和部署边界写成约束,而不是“后续再看”的备注。选型阶段要用真实部署架构和业务流程做验证,不能只依据功能清单或演示环境下结论。
5. 需求持续变化的产品型项目:缩短基线周期,强化版本边界
如果需求持续迭代,没必要一次性冻结所有未来设想。可以按版本建立短周期基线:明确本周期目标、纳入范围、验收条件和明确不做的事项。每次新增内容都评估对目标、依赖和发布节奏的影响,避免把“灵活”变成没有边界。
| 项目情形 | 建议重点 | 适合的管理方式 | 主要风险 |
|---|---|---|---|
| 小范围、单团队 | 目标和验收 | 轻量需求卡片与负责人确认 | 过度流程化拖慢推进 |
| 多部门流程改造 | 角色、口径、决策权 | 流程图、评审记录、需求基线 | 意见冲突被误当成需求已确认 |
| 跨系统与数据集成 | 数据源、依赖、异常恢复 | 业务分析与技术评估并行 | 接口假设和数据质量晚期暴露 |
| 高合规或私有化部署 | 安全边界、审计、部署条件 | 架构验证与风险清单前置 | 功能完成但无法满足运行约束 |
| 持续迭代产品 | 版本目标和变更影响 | 短周期基线与迭代验收 | 范围不断膨胀,优先级失真 |
八、不同情况下的取舍:效率不是字段越少或流程越多

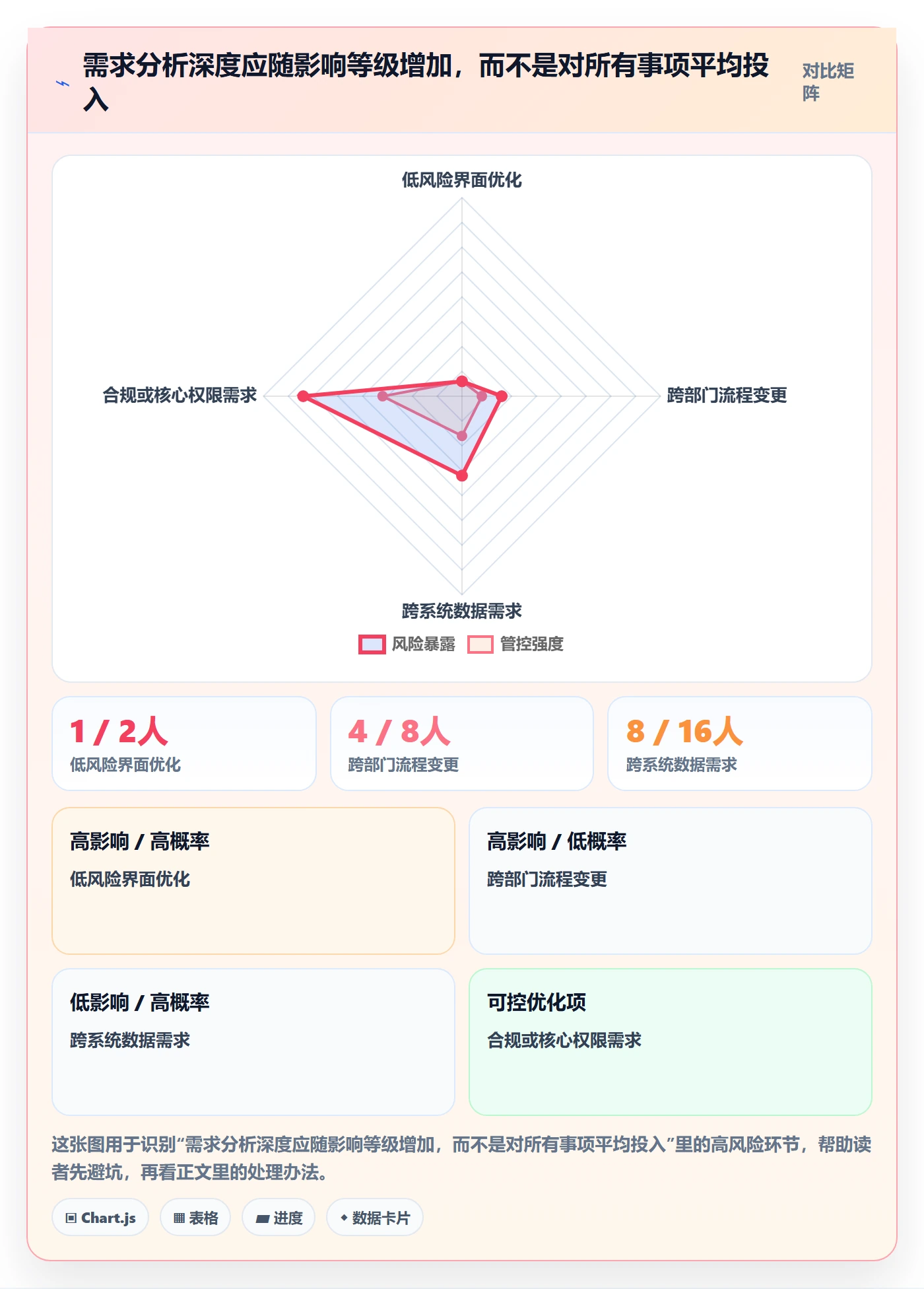

1. 轻流程与重治理之间,按风险分级
每条需求都走复杂审批,会让团队把流程当负担;所有需求都只在聊天里确认,又会让高风险变更失控。我建议按影响范围、不可逆程度、合规风险和跨团队依赖分级。低风险事项可以由业务负责人快速确认;涉及数据权限、核心流程、财务口径或合同范围的事项,应保留正式决策和影响评估。
2. 文档细节与沟通成本之间,优先固定高争议规则
文档不必描述每个按钮,但应写清会改变结果的规则。比如一个字段的颜色通常不是高风险细节;审批权限、金额边界、数据归属和失败处理则可能直接影响业务。将文档篇幅投向容易产生争议、难以回滚或影响范围大的决策,比追求页面说明面面俱到更有效。
3. 先上线与先补数据之间,谨慎处理“可见但不可信”
管理看板若数据完整率不足,提前上线可能提升可见性,却同时放大误判风险。此时可以先做小范围试运行,展示数据更新时间和完整度,限制用于正式考核的场景,并明确补数责任。若输出会影响薪酬、合规或重大经营决策,应先验证数据质量再扩大使用范围。
4. 定制开发与流程调整之间,不把旧习惯直接固化
客户提出的每个现状流程都不一定值得原样复制。先判断它是业务必要条件、法规要求,还是历史系统限制。若只是为了贴合旧习惯而定制,团队需要评估长期维护和升级成本;若流程调整会带来显著组织阻力,也不能只从技术优雅出发。合理取舍需要业务收益、使用成本和未来维护共同参与。

九、落地检查清单:从下一次需求会议开始改进
1. 会前检查
- 本次要解决的业务问题是否明确?
- 是否有具体样本、现有流程或数据支持讨论?
- 关键使用者、业务负责人和决策人是否到场或授权代表?
- 哪些内容是已知事实,哪些仍是团队假设?
2. 会中检查
- 是否从真实场景追问了角色、触发条件和期望结果?
- 是否识别关键规则、异常路径和跨系统依赖?
- 是否把方案偏好与不可突破的业务约束区分开?
- 每个未决项是否有负责人、截止时间和所需证据?
3. 会后检查
- 需求是否有唯一编号、版本和当前状态?
- 验收标准是否能由他人按步骤复现?
- 范围是否由有权限的人确认,变更是否能追踪?
- 交付后是否计划观察业务指标,而非只统计功能上线数量?
如果团队目前没有成熟流程,不必先建设一套庞大的制度。下一次访谈只需多做三件事:记录一个真实业务样本,标明目标与方案的区别,明确一个可执行的验收条件。连续运行几轮后,再根据实际争议和返工补充字段、评审规则和工具配置。
十、总结:高效需求管理的关键,是减少晚期才出现的意外
实施团队提升需求管理效率,不能只靠更多表格、更长会议或更换平台。真正有效的做法,是在成本最低的阶段确认目标、识别边界、暴露依赖,并让有决策权的人对范围和验收负责。需求记录的价值,不是保存了多少文字,而是下一位接手的人能否理解当初为什么做、依据是什么、哪些内容已经承诺。
我更愿意把需求分析看成一项“提前消除不确定性”的工作:低风险事项轻量处理,高影响决策投入更多验证;先统一业务口径,再讨论实现方案;接受需求变化,但要求变化可评估、可决策、可追溯。团队可以从一条当前争议最大的需求开始,按本文模板补齐目标、场景、规则、验收人和变更记录,再用一次复盘判断哪些字段真正减少了返工。下一步不必等流程完美,先让下一条需求变得可解释、可交付、可验收。
常见问题解答(FAQ)
1. 实施团队做需求分析时,怎样把需求从提出推进到可验收?
我在项目实施中经常遇到需求散落在会议纪要、聊天记录和邮件里的情况,团队容易漏掉负责人或验收标准。有没有一套从收集到交付都能执行的流程?
可按“登记,澄清,评估,确认,拆解,验收”推进。每条需求指定提出人、业务场景、责任人和状态;评估影响范围、工期、风险及依赖后,由业务方确认优先级和验收条件,再拆成可交付任务。上线前逐条对照验收条件记录结果,未通过项注明责任人和复测时间。
2. 需求分析模板至少要包含哪些字段?
我准备给实施团队统一一份需求模板,但字段太少时,开发还得反复追问;字段太多又会让一线人员不愿填写。哪些信息是判断和交付时真正不可缺的?
模板至少包含需求编号、提出人、业务背景、目标用户、现状与问题、期望结果、业务规则、优先级、影响模块、依赖与风险、验收条件、确认人和状态。建议把必填项控制在能支持评估与验收的范围内;例如“提升效率”应补充具体对象、操作环节和可观察指标,而不是只保留笼统描述。
3. 业务方临时变更需求时,实施团队如何判断是否接受?
我在上线前常碰到业务方提出新字段或调整流程,直接拒绝可能影响合作,直接答应又可能挤占测试和交付时间。怎样把变更影响说清楚,并留下可追溯的决定?
先记录变更原因、期望结果和提出时间,再对照已确认范围评估工作量、进度、测试、数据及其他需求的影响。由业务负责人和项目负责人共同决定纳入当前版本、调整范围或排入后续版本;确认后更新需求记录、计划和验收条件,口头同意不作为变更完成依据。
4. 怎样衡量需求管理效率是否真的提升?
我不想只用“开了多少次会”或“录入了多少条需求”证明流程有效,因为这些数字不一定代表交付更顺畅。实施团队应该看哪些指标,才能发现问题出在澄清、评估还是验收?
按固定统计周期跟踪需求从登记到确认的中位时长、需求变更率、因理解偏差导致的返工率、按期验收率和未关闭需求数,并统一起止时间与统计口径。先记录一段基线,再比较改进后的同类项目;若确认时间缩短但返工率上升,说明澄清可能不足,不能仅凭单一指标判断效率提升。
核心关键词
文章包含AI辅助创作:需求分析实操方法:实施团队提升需求管理效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/568335
读者评论
我们现场最容易漏的是验收人和决策人不是同一个人,文中把这两个角色分开记录很实用。不过多部门项目里,若最终决策人一直不参加评审,流程上怎么避免需求长期卡在待确认?
五维打分适合拿来暴露缺口,但不建议直接设成准入门槛。有些探索性需求开始时场景和规则本来就不完整,先做小范围验证可能比反复补文档更有效。
把原始诉求、业务目标和方案分开记录,确实能减少把客户提议直接当承诺的情况。实际执行时还要控制模板字段数量,否则实施人员维护多份表格,信息反而更分散。
