需求状态落地方案:实施团队开展需求管理的效率提升案例解析

需求状态看起来只是几组下拉选项,真正落地时却常常变成“每个团队都在更新、没人知道该信哪一个”。我复盘过的实施类项目里,问题通常不在状态数量太少,而在状态没有对应责任人、进入条件和退出证据:同一条需求在业务表里是“已完成”,在研发看板上却仍是“待验收”,项目经理只能反复开会对账。需求状态落地方案的核心,不是把流程画得更复杂,而是让每一次状态变化都能回答三个问题:谁负责、依据是什么、下一步交给谁。

一、先讲核心结论:状态不是标签,而是交接协议

1. 一套能运行的状态,至少要管住四件事

我判断需求状态设计是否有效,不先看状态名称是否齐全,而是看它能否让团队减少追问和返工。每个状态至少需要明确当前责任人、进入条件、退出条件和可核验的记录。状态名称告诉团队“现在在哪”,这些规则则告诉团队“为什么在这里、接下来做什么”。

例如,“待评审”不能只代表需求被放进一个列表。它还应明确谁负责组织评审、评审前需要哪些材料、评审结论记录在哪里,以及结论是通过、退回补充还是暂缓。否则,系统里有状态,实际工作仍靠群聊里的口头提醒推动。

  • 责任:状态当前由哪个角色推进,不用“大家负责”这样的模糊表达。
  • 条件:满足什么事实才能进入或离开该状态。
  • 证据:用什么字段、评审纪要、测试结果或关联记录证明条件已满足。
  • 交接:下一步由谁接手,是否需要提醒、审批或自动分派。

2. 状态越多不等于管理越细

状态数量增加,会带来配置、培训、统计和维护成本。若新增状态不能改变责任归属、准入门槛或决策方式,它很可能只是另一种说法。把“待研发”“研发中”“开发中”“处理中”拆成四项,未必能看清进度,反而让团队纠结该选哪一个。

我的建议是先用少量主状态表达生命周期,再用字段表达优先级、需求类型、风险等级和迭代归属。只有当某个阶段存在稳定的独立责任、显著不同的准入要求,或必须单独统计的业务目标时,才考虑拆出新状态。

判断问题 适合增加状态 更适合增加字段或标签
是否更换主要责任角色 是,且交接规则明确 否,只是分类不同
是否存在不同的进入、退出门槛 存在可核验的门槛 只有描述或颜色不同
是否需要独立统计周期与积压 需要管理者单独介入 只需筛选或分组查看

需求状态落地方案:实施团队开展需求管理的效率提升案例解析

二、背景和真实场景:实施团队为什么最容易卡在状态上

1. 实施项目的需求从来不是单一路径

实施团队面对的需求常常来自客户访谈、现状调研、差异分析、配置验证、数据迁移、培训和上线保障。它们都可能被叫作“需求”,但生命周期并不相同:产品功能需求需要研发评估和测试;配置项需要业务确认与环境验证;数据问题需要规则核对、清洗和抽样复验;上线风险则可能进入专项跟踪。

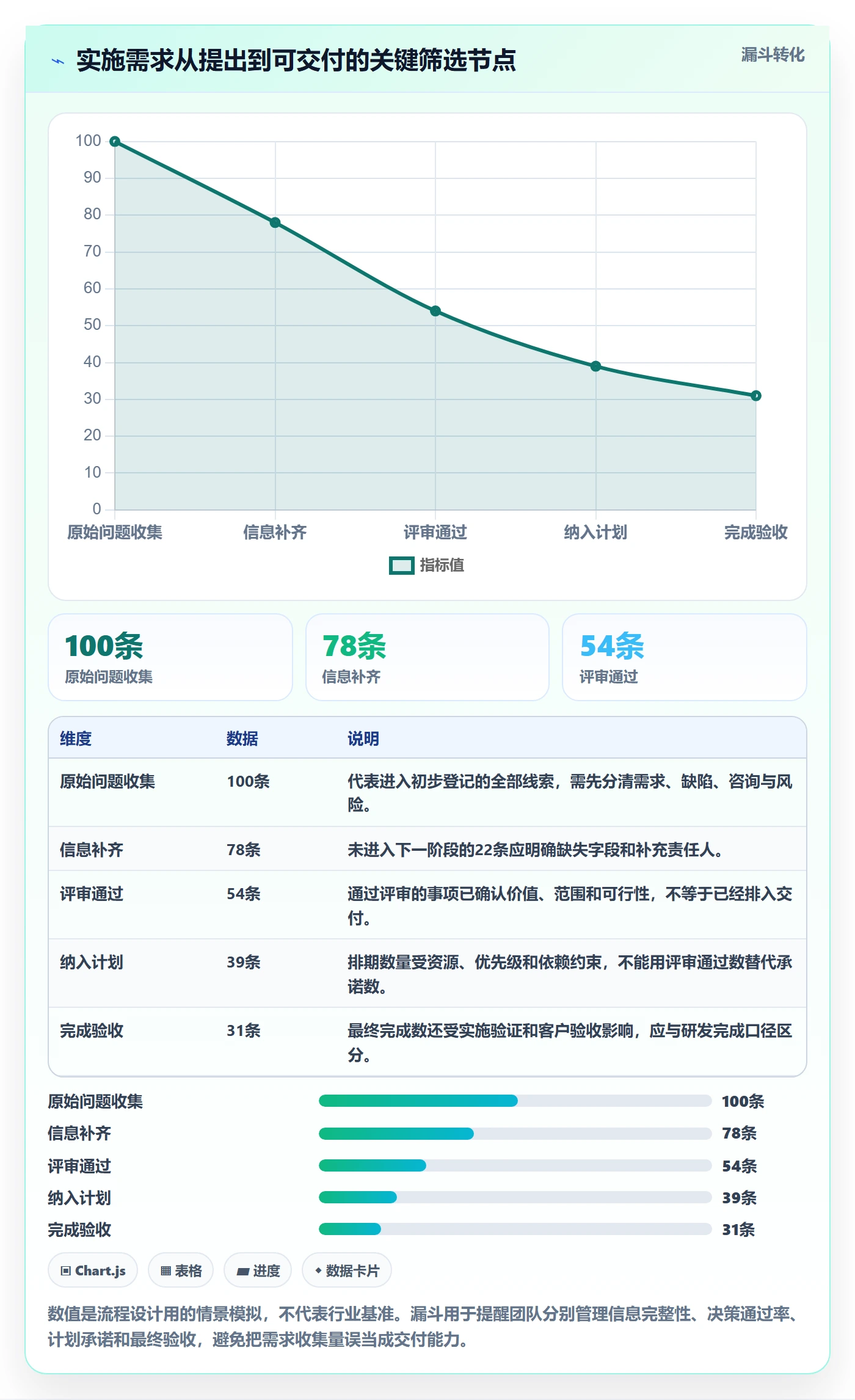

如果所有事项都塞进一条不加区分的流程,团队就会用备注和口头约定弥补模型缺陷。结果是管理者看到一堆“进行中”,却看不出哪些在等客户确认、哪些在等技术评估、哪些已经具备上线条件。真正需要先做的,是定义“什么对象进入这条需求流程”,并把需求与任务、缺陷、风险等工作对象区分开。

2. 多团队协作时,状态冲突会变成信息债

以一个多项目并行的实施组织为例,业务顾问负责澄清客户问题,解决方案人员评估标准能力与定制边界,研发处理产品改动,测试核验交付结果,项目经理则要向客户和内部管理层同步进度。任何一方只更新自己熟悉的表格,都会造成同一需求存在多个版本。

我在流程梳理中最常见的情形,是“已确认”被不同人理解为不同含义:有人认为客户提过就算确认,有人认为范围和验收标准已签字才算确认,还有人把内部评审通过也称作确认。这个词一旦没有定义,跨部门报表再漂亮也只是把歧义画成了图。

3. 先画交接,再画状态

实施团队可以从最近一个已结束项目中抽取二三十条需求,按时间顺序还原它们经过的角色、等待原因、返工原因和最终证据。不要先问“行业里通常有哪些状态”,而要问“这条需求在哪些节点发生了责任或决策变化”。这种逆向梳理比直接照搬模板更容易暴露真实流程。

如果团队没有完整历史数据,也可以选一个正在进行的项目连续观察两周。记录每条需求的创建时间、首次响应时间、每次状态变化时间、等待对象、退回原因和关闭证据。两周观察不能代表长期绩效,却足够发现“待客户补充”长期无人催办、“评审完成”没有决策记录等流程断点。

需求状态落地方案:实施团队开展需求管理的效率提升案例解析

三、拆解常见误区:看板有了,流程未必落地

1. 误区一:把所有事情都叫需求

客户说“页面打开很慢”,可能是性能缺陷、网络环境问题、使用咨询,也可能是新增需求。若不先分类,需求池会混入无法由产品或研发解决的事项,评审负担越来越重,统计口径也会失真。

我通常先设置一个轻量的“对象类型”字段,至少区分功能需求、配置请求、缺陷、数据问题、服务咨询和项目风险。分类不是为了让表单变复杂,而是为了让每类事项进入适合的处理路径。后续若发现某类对象长期有独立责任人和独立时限,再评估是否拆成单独流程。

2. 误区二:所有状态都可以随意跳转

允许任意跳转看起来灵活,实际会把过程证据变成可选项。一个需求从“待澄清”直接变成“已上线”,团队无法判断是否跳过了范围确认、方案评估和验收。另一种极端是强制每条需求逐项经过相同节点,简单配置事项也要走完整研发审批,流程变成负担。

更稳妥的方式是规定主路径,同时保留有理由的例外路径。例外必须记录原因、批准角色和后续补充动作。例如紧急修复可以快速进入实施,但需要在限定时间内补齐影响评估和复盘记录。灵活不是取消规则,而是让例外也可追踪。

3. 误区三:用“完成”掩盖验收责任

“完成”是最容易造成争议的状态。开发人员可能以代码合并为完成,测试人员可能以测试通过为完成,实施顾问可能以环境部署成功为完成,客户则可能以业务流程可用为完成。这些都是不同层次的事实,不能共用一个含糊的关闭定义。

我建议拆解完成口径,而不是盲目增加一串状态:研发完成、测试通过、实施验证、客户验收可以是不同字段、关联记录或流程节点。若客户验收是合同交付的重要依据,就应当有明确责任人和证据;若只是内部开发追踪,则不一定需要让它成为每条需求都必须经过的审批环节。

4. 误区四:只用看板颜色追踪逾期

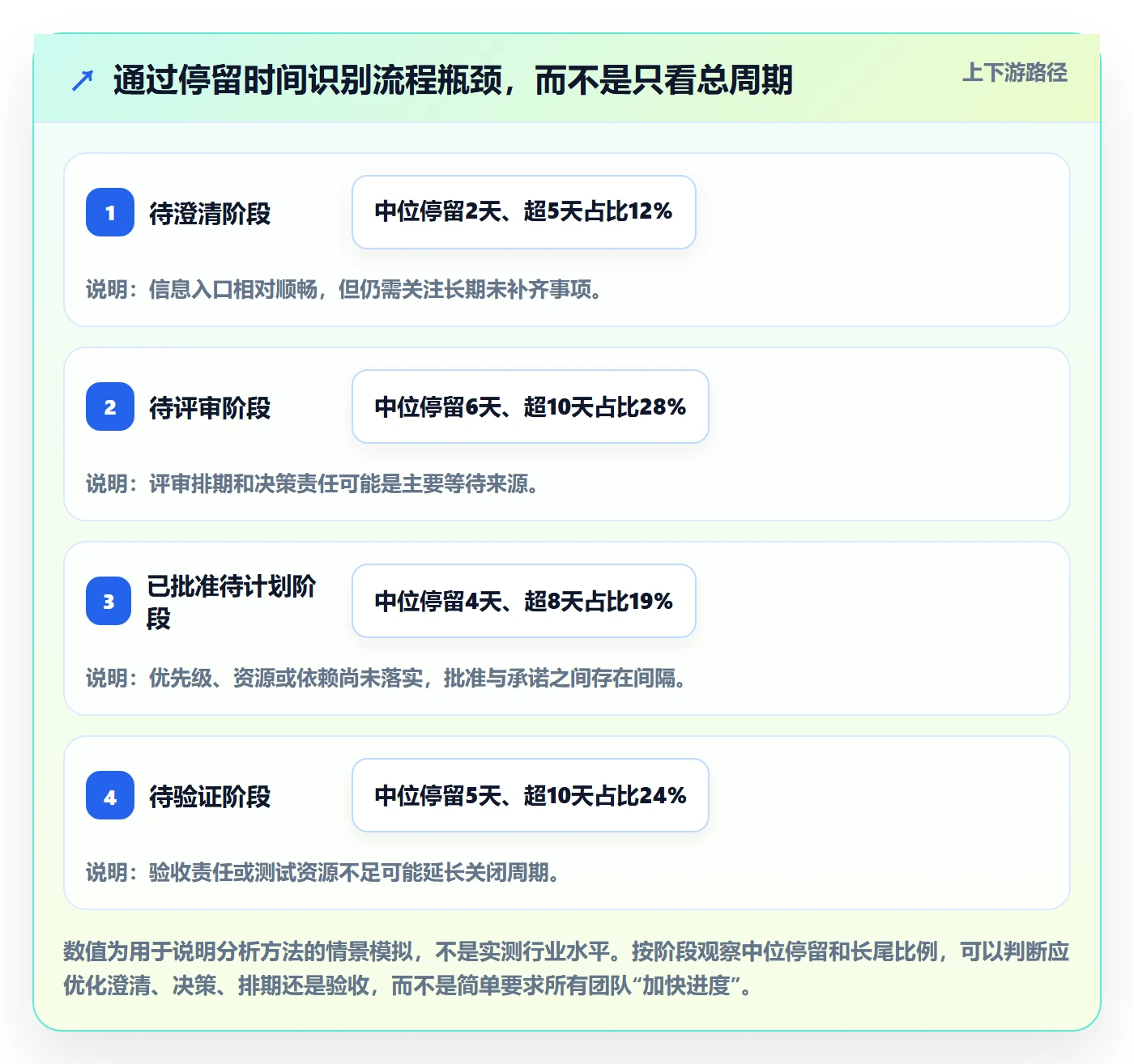

红色卡片不等于风险管理。若没有记录停留时长、等待对象和阻塞原因,团队只能在周会上逐条询问。建议把“当前状态停留天数”作为监控信号,并结合业务时限设预警,而不是为每个状态设一个拍脑袋的固定期限。

例如,等待客户补充资料与等待内部技术评估,不应使用同一套催办责任。前者需要客户接口人跟进,后者需要技术负责人判断资源和优先级。统一用“超期”标红,能发现异常,却不能告诉团队该由谁采取什么行动。

四、给出专业判断逻辑:从生命周期到可执行规则

1. 建立三层模型:状态、分类、控制信息

落地时我会把需求信息分为三层。第一层是状态,表达生命周期进度;第二层是分类,表达事项性质和业务特征;第三层是控制信息,表达优先级、责任人、目标版本、客户影响、验收证据和阻塞原因。三层各自回答不同问题,避免一个字段承担所有管理任务。

信息层 回答的问题 典型内容 常见错误
状态 当前生命周期走到哪里 待澄清、待评审、已计划、实施中、待验收、已关闭 把优先级、责任部门也塞进状态名
分类 这是什么类型的工作 功能需求、配置请求、缺陷、数据问题、风险 所有事项统称需求
控制信息 由谁推进、以何为准、何时处理 负责人、优先级、目标版本、阻塞原因、验收证据 字段堆满却没有维护责任

2. 定义最小可用的状态字典

对多数实施团队,我会先从以下主状态试运行:待澄清、待评审、已批准、已计划、处理中、待验证、已关闭、已取消。这个列表只是起点,不是标准答案。团队可根据实际交接合并或拆分,但每个状态都要写清责任人、准入条件、退出条件和证据要求。

  • 待澄清:由提出人或需求分析责任人补齐背景、目标、影响范围和验收标准。
  • 待评审:信息达到评审门槛,等待业务价值、技术可行性和交付影响判断。
  • 已批准:决策通过,但尚未承诺交付时间;不得将批准误读为已排期。
  • 已计划:已明确负责人、交付窗口和依赖条件,进入可跟踪的承诺范围。
  • 处理中:正在进行实现、配置、数据处理或其他已定义的交付动作。
  • 待验证:交付物已提交,等待测试、实施验证或客户验收中的指定动作。
  • 已关闭:达到该类事项定义的关闭条件,并留下必要证据。
  • 已取消:决策终止,必须记录原因,避免需求悄悄消失。

3. 用状态迁移表约束“什么时候能改”

状态字典写了名称仍不够,团队还需要状态迁移规则。迁移表不必一开始就覆盖所有例外,但至少要明确主路径、关键审批点和退回路径。一个好的退回动作不只是把卡片退回原状态,还要说明缺少什么、由谁补充、何时重新进入评审。

迁移 发起角色 必须满足的条件 需要留下的记录
待澄清→待评审 需求分析责任人 目标、场景、范围和验收方式基本明确 需求说明与未决问题
待评审→已批准 评审主持人或授权决策人 价值、可行性、影响和依赖已讨论 评审结论、决策人和风险
已批准→已计划 交付负责人 资源、优先级、交付窗口和依赖已确认 负责人、目标窗口和关联工作项
处理中→待验证 实施或研发负责人 交付物可供核验,必要的说明已补齐 版本、环境、测试或配置记录
待验证→已关闭 验收责任人 达到该类事项的验证或验收标准 验证结果、遗留项或客户确认

4. 用指标验证流程,而不是用状态数证明成熟

状态流程上线后,我会关注少数能驱动行动的指标。平均周期可以观察整体速度,但容易被少量超长事项拉偏,因此应同时看中位数;按状态停留时间分布可以定位瓶颈;退回率可以提示入口质量或评审标准问题;关闭后重开率则能检验验收口径是否可靠。

这些数据必须先统一口径。例如,需求周期从“首次提交”还是“信息完整后进入待评审”开始,等待客户补充是否计入交付周期,取消项是否纳入完成率,都要明确。没有口径的数字看起来精确,实际无法横向比较。

需求状态落地方案:实施团队开展需求管理的效率提升案例解析

五、具体案例和数据观察:从多套表格到统一需求口径

1. 案例边界:用情景模拟说明验证方法

下面用一个中大型实施组织的情景模拟说明落地过程。数据是为展示计算与判断方法而构造的案例数据,不代表任何特定企业或产品的真实绩效,也不能当作行业基准。实际项目应使用本组织的历史记录复算,并保留观察周期、样本范围和统计定义。

设想某实施团队有六个并行项目,顾问、研发、测试和项目经理分布在不同小组。团队过去用电子表格登记需求、在群聊里确认评审结果,再由项目经理每周手工汇总。抽样发现,需求条目名称相似却重复登记;关闭时间经常依赖人工回填;“已确认”既表示客户认可,也表示内部评审通过。

2. 先做口径清理,再开始比较效率

团队先将历史记录按事项类型重新分类,合并重复项,并把“批准”和“已计划”分开。需求的开始时间定义为信息达到评审门槛之日,关闭时间定义为该类事项的验证责任人确认通过之日。等待客户补充仍计入总历时,但另行记录等待原因,避免把真实日历时间隐藏掉。

随后选择一个项目试运行新流程。试点期间,团队不把所有字段一次性强制填写,而是先要求维护责任人、目标描述、验收方式、优先级、当前阻塞原因和关联交付项。其余字段只有在确实影响决策或报表时才加入,避免一开始把录入负担推给一线顾问。

3. 看结果时同时看速度、质量和维护成本

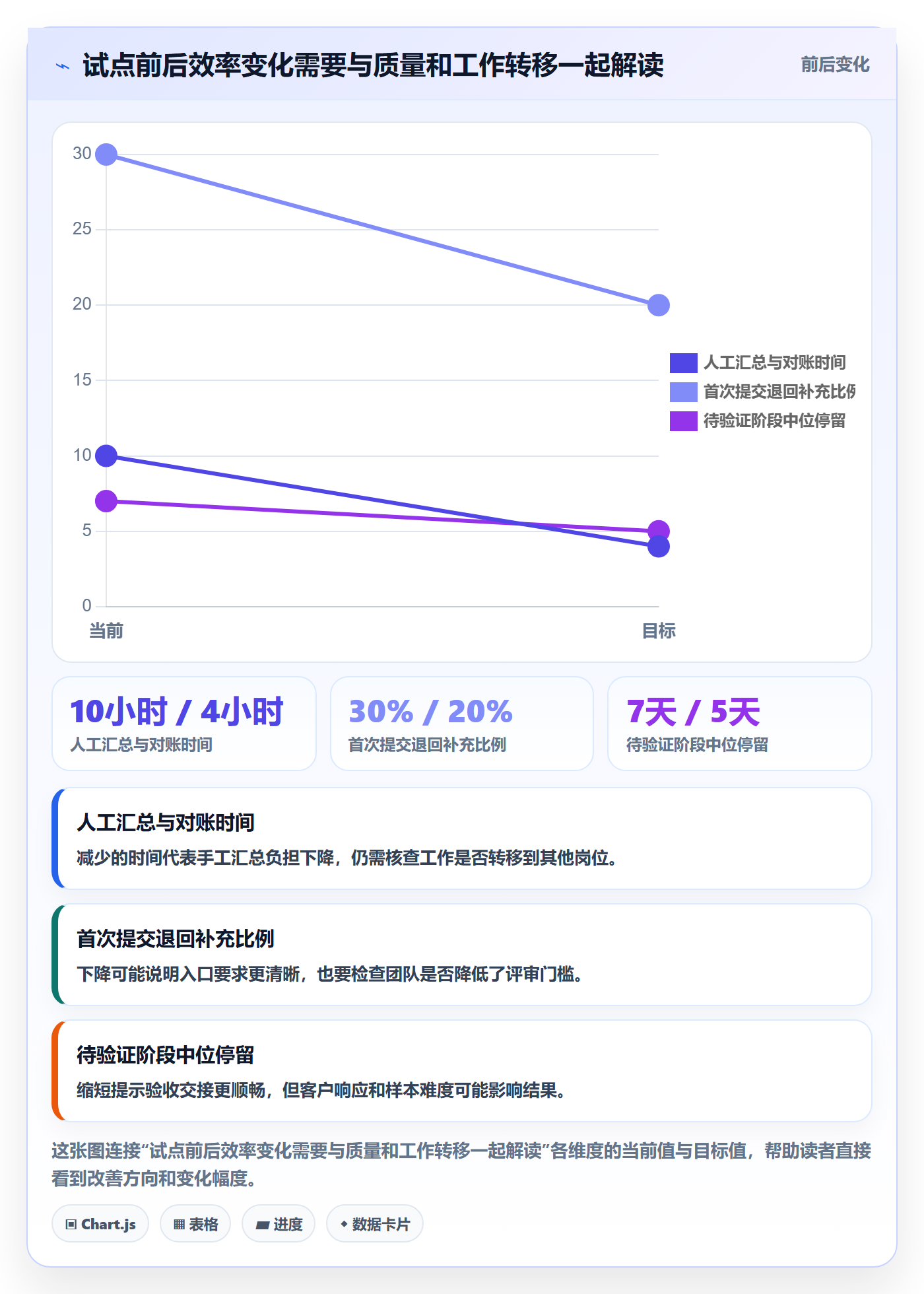

在这个示意案例中,试点前后各观察八周,并且只比较同类功能需求。试点前每周用于人工汇总和状态对账约十小时,试点后约四小时;首次提交后被退回补充的比例从约三成降到约两成;待验证事项的中位停留时间从七天降到五天。由于样本周期短、项目复杂度不完全一致,这些变化只能说明流程值得继续验证,不能直接归因于工具或状态设计本身。

我特别提醒团队不要只报“提速百分比”。如果一个项目恰好需求较简单,周期缩短可能来自范围差异;如果试点期间负责人投入更多,改善也可能来自管理关注。更可靠的做法是同时记录需求类型、复杂度、等待原因和参与角色,并将结果拆为可控等待与外部等待。

观察项 试点前示意值 试点后示意值 需要继续核验的因素
人工汇总与对账时间 约10小时/周 约4小时/周 统计范围是否一致,是否把工作转移给其他角色
首次提交退回补充比例 约30% 约20% 需求复杂度是否相近,退回原因是否完整记录
待验证阶段中位停留 约7天 约5天 验收人员投入、客户响应时间和测试范围是否变化

需求状态落地方案:实施团队开展需求管理的效率提升案例解析

4. 复盘时追问“改善是怎么发生的”

试点复盘不应停在“系统上线后数据变好了”。我会沿着变化链条追问:需求入口是否统一了?责任人是否更明确?评审材料是否提前准备?状态迁移是否触发了交接提醒?验收标准是否更早确定?如果团队无法指出具体机制,就不能判断改善能否复制到其他项目。

同时要检查反例:是否有需求为了缩短周期而过早关闭?是否有负责人把阻塞事项移出需求池?是否因字段太多而出现大量默认值?是否仍然存在一份“真正使用”的线下表格?这些反例往往比平均周期更能说明流程是否真正被采用。

六、不同情况下的行动建议:先试点,再逐步扩展

1. 流程尚未统一:从一次需求评审开始

如果团队还没有统一状态,不要先投入大量时间配置复杂自动化。先找一个当前项目,选定一种需求类型,明确入口字段、主状态、责任角色和评审节奏。让业务、交付、研发和测试共同走通一条真实需求,记录他们在哪个环节仍然依赖口头解释。

  1. 挑选一组代表性需求,包含简单事项、跨部门事项和高风险事项。
  2. 画出实际流转路径,标明每次交接的发起人、接收人和证据。
  3. 用少量状态做两到四周试运行,记录退回原因和停留时间。
  4. 复盘未覆盖的分支,只有存在稳定管理价值时才新增规则。

2. 多项目并行:先统一最低口径,保留必要差异

多个项目使用同一平台时,最容易走向两个极端:要么每个项目完全自定义,集团层面无法汇总;要么所有项目被强制使用同一流程,特殊交付场景只能在线下绕行。更可行的做法是定义组织级最低口径,例如共同的状态语义、优先级定义和关闭证据,再允许项目按对象类型增加少量本地字段或分支。

统一不等于所有项目必须有相同的审批链。一个项目的客户验收可能是合同关键节点,另一个项目可能采用内部验证后批量发布。管理层真正需要统一的,通常是数据含义和风险可见性,而不是每个项目的每一步都一模一样。

3. 受合规或部署要求约束:把治理能力纳入评估

如果组织对数据位置、权限隔离、审计记录或内网部署有明确要求,需求管理工具的评估不能只看看板和报表。还应验证部署模式、身份认证、访问控制、数据备份、审计导出、升级维护和灾备恢复的责任边界。私有化部署不等于自动满足合规要求,具体能力需要结合组织制度、合同约束和技术架构逐项核验。

当团队考虑从既有系统迁移时,迁移工作也不只是导入条目。状态历史、评论、附件、关联关系、权限、用户映射和自定义字段都可能影响数据连续性。应先选一批代表性项目做迁移演练,核对字段映射与抽样记录,再决定全量切换时间和回退方案。

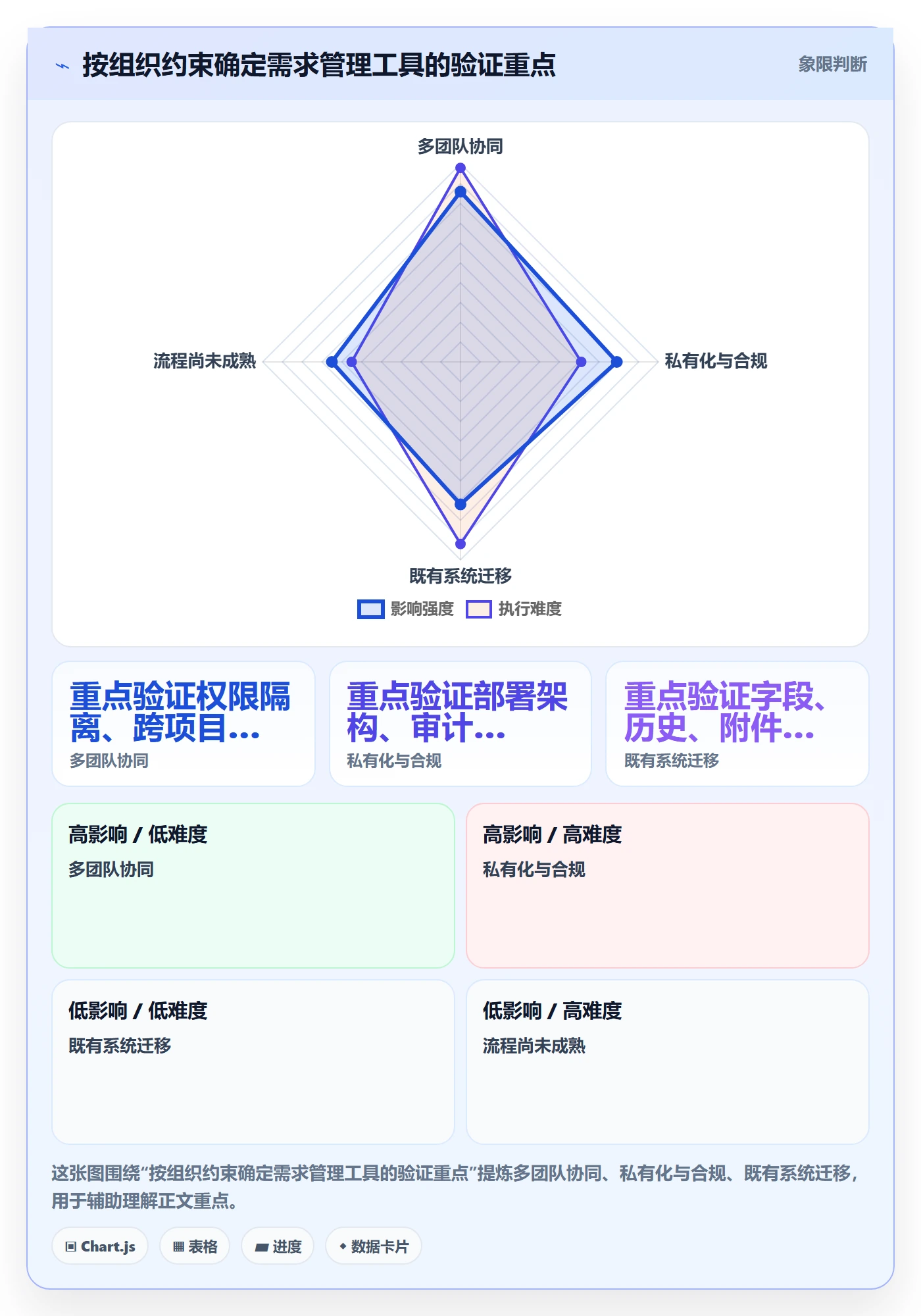

4. 评估工具时:围绕组织规模和治理复杂度比较

对 100 人以上、多个团队并行、需要统一工作项和跨项目视图的组织,评估时应关注权限模型、流程配置、跨团队协作、报表口径、集成能力和运维方式。PingCode 可作为这类组织的候选平台之一;若企业要求私有化部署或计划从 Jira 迁移,应把具体迁移范围、数据保真、权限映射、部署架构与服务支持写入验证清单,而不是把“支持”理解成无需项目评估即可平滑切换。

任何平台都不应替代流程设计。工具的价值在于把明确的规则嵌入协作和记录,降低信息分散与人工追踪成本。若组织尚未统一需求定义,即便更换系统,也可能只是把旧表格搬到新的界面里。评估时可以用真实需求完成一次端到端演示:从提出、澄清、评审、计划、交付到验收,检查每个角色是否都能找到自己需要的信息。

需求状态落地方案:实施团队开展需求管理的效率提升案例解析

七、不同情况下的取舍:效率、控制与灵活性不能同时拉满

1. 状态精细度与使用成本之间的取舍

流程越精细,理论上越容易观察细节,但每多一个状态,就多一份解释和维护责任。若团队规模小、需求类型少,采用较短主路径通常更有效;若组织跨多个职能、交接风险高,适度细分可以提高透明度。决策标准不是状态数量,而是新增状态能否降低等待、误交接或决策不清的成本。

当一部分事项需要特殊路径时,不要立刻把全流程变复杂。可以先用分类、条件规则或单独视图处理。如果某分支长期有独立责任、时限和报表需求,再把它提升为正式流程节点。

2. 强制字段与一线负担之间的取舍

强制填写可以提高数据完整度,也可能让提交人为了过门槛而填入无意义文本。必填字段应限于影响分派、决策、交付和验收的信息。对于尚未确认的内容,应允许明确标记“待确认”,并指定补充责任人与时间,而不是强迫提交人编造答案。

字段治理要有退出机制。每季度查看字段使用率、空值比例和实际决策价值,长期无人使用、重复表达或无法触发动作的字段应考虑合并或删除。新增字段前先说明它要支持什么决策,再决定是否值得增加维护成本。

3. 自动化与人工判断之间的取舍

提醒、自动分派、超期预警和状态触发可以减少机械操作,但不适合把复杂判断完全交给规则。优先级通常需要结合客户影响、风险、合同承诺和资源情况,简单按创建时间自动排序可能产生反效果。自动化适合执行稳定、低歧义、可回退的动作;涉及范围变更、资源承诺和验收争议时,应保留明确的人类决策责任。

配置自动化时,我会先用只提醒、不自动改状态的方式观察一段时间,检查误报和漏报。规则稳定后,再逐步增加自动分派或校验。这样能够避免流程把错误信息迅速扩散到多个团队。

4. 统一模板与项目差异之间的取舍

企业级统一模板能够支持跨项目汇总,但过度统一会迫使特殊场景在线下处理。建议把内容拆成“组织级共同规则”和“项目级可配置规则”:共同部分定义基本状态语义、最少必填信息和指标口径;项目部分允许调整审批人、验收路径和本地字段,但要明确变更边界。

当管理层要求对比项目时,先确认比较对象是否同类。不同业务类型、不同客户响应条件和不同交付模式的需求周期,不能简单横向排名。相比追求一张看起来统一的报表,建立可解释的分组和注释,往往更能支持真实决策。

八、结尾:先让每次交接说得清,再谈流程自动化

1. 落地顺序比流程图完整更重要

需求状态管理最值得坚持的原则,是让每次状态变化留下可理解的原因、责任和下一步。状态不能替代管理判断,也不能自动消除跨团队分歧;它的作用是把原本散落在会议、聊天和个人记忆里的交接规则,变成团队能共同检查和持续改进的工作约定。

如果你准备启动改进,我建议下一步不要先做全公司流程重构。先选一个真实项目,抽样检查二三十条需求,统一需求定义与关闭口径,建立少量状态和迁移规则,连续观察两到四周。试点结束后同时复盘效率、返工、等待原因和一线维护成本,再决定是扩展、调整,还是回到更简单的方案。

真正成熟的需求流程,不是每条事项都走得一模一样,而是团队知道哪些规则必须一致、哪些差异可以保留,以及每一次例外由谁承担后果。当这些问题有了明确答案,工具选型、自动化和跨项目报表才有可靠的落脚点。

常见问题解答(FAQ)

1. 需求状态应该如何设计,才能避免流程过于复杂?

我在实施项目里经常看到状态越设越多,团队成员反而不知道该选哪个。我想把需求从提出到交付的过程管清楚,但又担心状态设计得太细会增加维护成本。

先按实际决策节点设置状态,而不是按每个操作步骤拆分。可从“待评估、已确认、进行中、待验收、已完成、已搁置”起步;只有当某个阶段需要不同负责人、审批条件或统计口径时,再考虑拆分。试运行两到四周,检查是否有状态长期无人使用或频繁误选,并据此精简。

2. 需求状态变更需要设置哪些规则?

我遇到过需求还没评审就被标成已确认,后续排期时才发现信息不完整。我想知道状态变更是否应该由所有成员自由操作,以及怎样减少状态和实际进展不一致的情况。

为关键状态设置明确的进入条件、责任人和必要信息。例如进入“已确认”前,补齐问题描述、验收标准、优先级和责任方;进入“待验收”时,关联交付结果并指定验收人。每周抽查状态变更记录,重点核对状态停留时间、缺少字段的比例和退回原因;权限控制应围绕责任分工设置,避免把流程变成层层审批。

3. 怎么判断需求管理效率是否真的提升?

我在推行新流程后,发现大家填表更规范了,但项目交付似乎没有更快。我想用数据判断改进是否有效,又担心只看关闭数量会掩盖需求质量或返工问题。

不要只看需求关闭数,建议在实施前后用同一统计周期比较需求从提出到确认的中位时长、确认后到验收的中位时长、需求退回率和逾期比例。按需求类型或规模分组,避免项目结构变化造成误判;若处理速度提升但退回率、返工率明显上升,说明流程可能只是加快了流转,没有改善需求质量。

4. 实施团队如何分阶段落地需求状态方案?

我准备在多个项目组推广统一流程,但各组的协作方式和项目节奏并不完全相同。我担心一次性切换会造成信息遗漏,也不确定应该先统一规则还是先选团队试用。

先选一个项目组开展两到四周试点,记录状态使用情况、卡点和成员反馈,再调整状态定义与变更规则。试点稳定后,发布简明的状态说明和迁移清单,分批推广到其他团队;切换时核对未完成需求的负责人、当前状态、验收标准和计划日期,并保留一段并行核对时间。

核心关键词

读者评论

余
余欢

我们之前把“已批准”和“已排期”混在一起,月底统计时经常被追问为什么承诺没兑现。分开之后口径清楚不少,但负责人和目标时间还是得有人持续维护。

宋
宋梓萱

按类型分流很有必要,不过实施现场有些事项一开始确实分不清是配置问题还是产品需求。流程最好允许先登记、后分类,别让一线人员为了选对类型卡在入口。

刘
刘诗涵

停留时间比单看总周期更能定位问题。想了解案例里等待客户补资料的时间是否单独统计?如果混进团队处理周期,指标可能会把外部等待也算成内部效率问题。

文章包含AI辅助创作:需求状态落地方案:实施团队开展需求管理的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/568124

赞 (0)
飞飞飞飞
需求管理需求教程:实施团队效率提升,避坑指南
上一篇 29分钟前
需求收集怎么做?实施团队风险控制:需求管理从0到1
下一篇 28分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
