需求收集最容易失败的时刻,往往不是没人提需求,而是每个人都觉得自己已经把需求说清楚了:业务说“加个导出”,实施按字面交付,用户验收时却发现要的是“按角色导出、保留筛选条件、能追溯操作人”。需求收集怎么做,关键不是把意见记下来,而是把模糊表达转成可验证、可排期、可追溯的决策对象。本文从实施团队的交付现场出发,拆解一套适用于需求管理从0到1的方法,并用明确标注的情景模拟数据说明如何判断流程有没有改善。
一、先讲结论:收集需求不是做记录,而是减少交付歧义
1. 需求管理的起点是形成共同理解
我把需求收集定义为一条决策链:发现问题、确认对象、澄清目标、评估影响、做出取舍、跟踪结果。会议纪要、在线表单、聊天记录都只是输入渠道,不等于需求管理。只要输入没有经过澄清和决策,团队就仍然处在“谁声音大就先做谁”的状态。
实施团队尤其容易误把客户说的话当成解决方案。客户说“加一个按钮”,可能是在描述操作习惯;他说“数据不对”,可能是在描述口径冲突;他说“希望月底前完成”,可能是在表达业务节点,而不是认可任何范围缩减。记录原话是证据,确认真实目标才是工作。
2. 一条可执行需求至少要回答六个问题
- 谁遇到问题:具体角色、团队或客户群体是什么?
- 在什么场景发生:操作路径、业务阶段、频率和前置条件是什么?
- 当前怎么处理:人工绕行、线下表格、重复录入还是直接放弃?
- 希望改善什么:减少耗时、降低错误、满足合规还是提高转化?
- 怎样判断完成:验收条件、数据口径和边界是什么?
- 影响谁和什么:权限、流程、数据、集成、培训及运维有哪些影响?
如果一条需求无法回答其中几项,不代表它不重要,而代表它还不能直接进入开发承诺。可以先进入待澄清状态,指定责任人和下一步访谈时间,避免“先排进去再说”变成隐形欠账。
3. 从0到1先跑通闭环,不要先追求复杂体系
刚开始建立需求管理时,我建议先固定四个动作:统一入口、明确字段、安排评审、记录决策。团队先用一张共享表也能运行;当并行项目、角色协作、变更频次和审计要求上升,再考虑工作流、权限、版本关联和自动通知。工具可以提高执行一致性,但不能替团队作出业务取舍。
| 阶段 | 要解决的问题 | 最小产出 |
|---|---|---|
| 收集 | 意见从哪里进入,谁负责登记 | 统一入口与需求编号 |
| 澄清 | 要解决什么问题,验收标准是什么 | 场景描述与验收条件 |
| 评估 | 价值、成本、风险和依赖如何 | 评估记录与建议方案 |
| 决策 | 做、不做、何时做,谁批准 | 决策结论与理由 |
| 验证 | 上线后是否产生预期效果 | 结果数据与后续动作 |
二、背景和真实场景:实施现场为什么特别容易收错需求
1. 客户表达通常从“要什么”开始,团队却需要知道“为什么”
实施项目中的需求常常来自不同阶段:售前承诺、项目启动会、用户培训、试运行、正式上线后的服务反馈。每个阶段的说话人和目标不一样。管理者关心进度与风险,一线用户关心操作是否顺手,信息部门关心权限、接口和安全。把这些意见放进同一个列表,却不标注来源和场景,后续很难判断优先级。
例如,某企业客户提出“批量修改状态”。实施顾问若只记下功能名称,开发团队可能会询问哪些状态可批量改、是否需要审批、修改失败如何回滚、操作日志保留多久。每个问题都可能改变方案和工期。需求收集应当尽可能在进入排期前发现这类分歧,而不是让开发阶段替代业务调研。
2. 项目里常见的是“多入口、无责任人、无决策记录”
一条意见可能先出现在群聊,接着被写进会议纪要,又被转成工单;另一位同事不知情,再创建一条相似需求。之后客户问进展,团队却无法迅速确认两条记录是不是同一件事、谁批准了范围、为什么没进当前版本。这不是单纯的工具问题,而是入口、去重、状态和责任边界都没有约定。
我建议把“提出人”和“需求负责人”分开。提出人描述问题并提供业务背景;需求负责人负责补齐信息、协调评估、维护状态和反馈结论。这样既不会把所有整理工作推给客户,也不会让实施顾问成为没有授权的承诺人。
3. 需求质量问题会沿交付链条放大
前端描述模糊,后面通常会出现多轮确认、方案返工、测试争议和上线后补丁。把问题仅归因于“沟通不充分”太笼统。更有效的做法是定位歧义发生在哪个节点:场景没问清、目标没量化、验收条件缺失,还是决策没有留下证据。
以下数字是情景模拟,不是行业基准:一个包含多个业务部门的实施项目,若每月收到40条意见,其中约三分之一属于重复表达或信息不完整,团队至少需要先做去重和补充访谈。若每条补充沟通平均占用20分钟,前置整理就会消耗约4小时;这些时间仍比后期因理解偏差导致的跨团队返工便宜。实际项目应使用自己的记录测算。

三、常见误区:看似在收集,实际上增加了不确定性
1. 把客户提出的功能直接当作真实需求
“我要一个导出按钮”是解决方案表达,不是完整的问题描述。直接照做可能交付了按钮,却没处理用户真正关心的权限、字段顺序、筛选条件或审计要求。访谈时可以追问:“现在为了完成这件事,您具体走哪几步?”“哪一步最容易出错?”“如果暂时没有这个功能,业务会受到什么影响?”
追问不等于否定客户。实施人员要先复述和确认,再探索更合适的实现方式。若客户坚持特定方案,也应记录为明确偏好,并区分“业务必需”和“实现指定”,方便后续讨论成本与替代方案。
2. 只记录功能名称,不记录成功标准
“支持批量处理”“提高查询效率”“优化审批流程”都无法直接验收。可以把目标改写成可观察条件,例如“对已选记录执行批量处理,成功和失败结果分别提示,失败项可重试”;涉及性能时则写清数据量、网络环境、响应时间口径和测试方式。
并非每个需求都能在收集阶段得到精确数值。此时要写明待验证假设和验证负责人,而不是编一个目标数字填表。可检验的假设比没有依据的承诺更可靠。
3. 用“紧急”代替优先级判断
提出人说“紧急”,说明他感受到时间压力,并不能单独说明组织应当立即投入。团队还需要确认截止日期的来源、延误后果、受影响人数、是否存在替代流程,以及当前版本挤占其他事项的机会成本。合规截止日与“希望下周看到”不是同一种紧急程度。
如果每一条都是最高优先级,优先级就失去作用。评审时应要求提出人说明不做的后果,并由有权决定资源的角色确认取舍,避免一线实施人员被迫在无授权情况下承诺。
4. 追求表单完整,却忽略访谈质量
字段越多不代表信息越好。用户可能为了尽快提交而复制模板,导致表单看似完整、实际没有关键背景。初期只保留决策必需字段:问题、场景、目标、影响对象、期望时间、验收条件、提出人与负责人。额外信息在需要时补充,不要把“填完所有字段”当作管理成效。
5. 只管理新增需求,不管理变更和拒绝
需求进入排期后,范围变化不可避免。若团队只登记新增事项,不记录变更原因、影响和批准人,就会出现“原来答应的功能怎么不见了”或“这点改动为什么延期”的争议。暂不做、拒绝、合并和延期都应留下理由,并允许在条件变化后重新评估。
| 误区 | 表面做法 | 隐含风险 | 改进动作 |
|---|---|---|---|
| 照抄功能诉求 | 把原话直接转成任务 | 方案不解决根因 | 补问场景、障碍和目标 |
| 只看紧急标签 | 谁催得多谁先做 | 资源被噪声牵引 | 评估不做的后果与机会成本 |
| 只记新增项 | 变更留在聊天里 | 范围、工期和责任失真 | 保留版本、原因与批准记录 |
| 字段堆得太多 | 要求一次填完整 | 提交意愿下降、内容空泛 | 先收最小信息,再定向澄清 |
四、专业判断逻辑:从模糊输入到可以做决定
1. 先区分问题、目标、方案和约束
需求访谈时,我会把信息拆成四层。问题描述当前困难;目标描述期望改变;方案是可能的实现方式;约束是不能忽略的边界。四层混在一起,团队就容易把第一种方案当成唯一答案。
| 信息层 | 示例 | 访谈要点 |
|---|---|---|
| 问题 | 月底核对时要反复查多个系统 | 谁在什么场景下遇到,频率如何 |
| 目标 | 减少核对时间并降低漏项 | 怎样判断改善发生,谁受益 |
| 方案 | 增加汇总视图或自动对账 | 是否有替代方案,哪种成本更低 |
| 约束 | 数据需按部门隔离,保留审计记录 | 权限、法规、接口和运维要求是什么 |
当提出人无法解释问题,只能重复某个功能名称时,先安排场景观察或补充访谈;当问题明确但目标不一致时,先由业务负责人确认;当目标一致而方案分歧时,才进入方案比较。这样能避免过早争论界面细节。
2. 用“价值、时效、影响、成本、风险”做初筛
我不建议从第一天起就用复杂公式打分。团队可以先用五个维度进行结构化讨论:价值看对业务目标的贡献;时效看截止期限和延误后果;影响看用户范围及受影响流程;成本看开发、测试、迁移、培训和维护;风险看权限、安全、合规、数据质量和依赖系统。
这些维度不是自动排队器。它们的作用是逼团队说出判断依据。比如两个需求价值接近,一个影响少数用户但法规期限明确,另一个影响面广但有人工替代路径,最终排序要看期限、风险和可替代性,而非只比较一个总分。

3. 评审关注“证据够不够”,而不是“有没有人支持”
一个需求获得多人点赞,不代表它值得立即开发;一个需求只有少数人提出,也不代表它没有价值。评审前要看证据质量:是否观察到实际流程、是否有使用记录、是否能明确受影响角色、是否有法规或合同依据、是否存在替代方案。对证据不足但潜在影响大的事项,可以先做小范围验证。

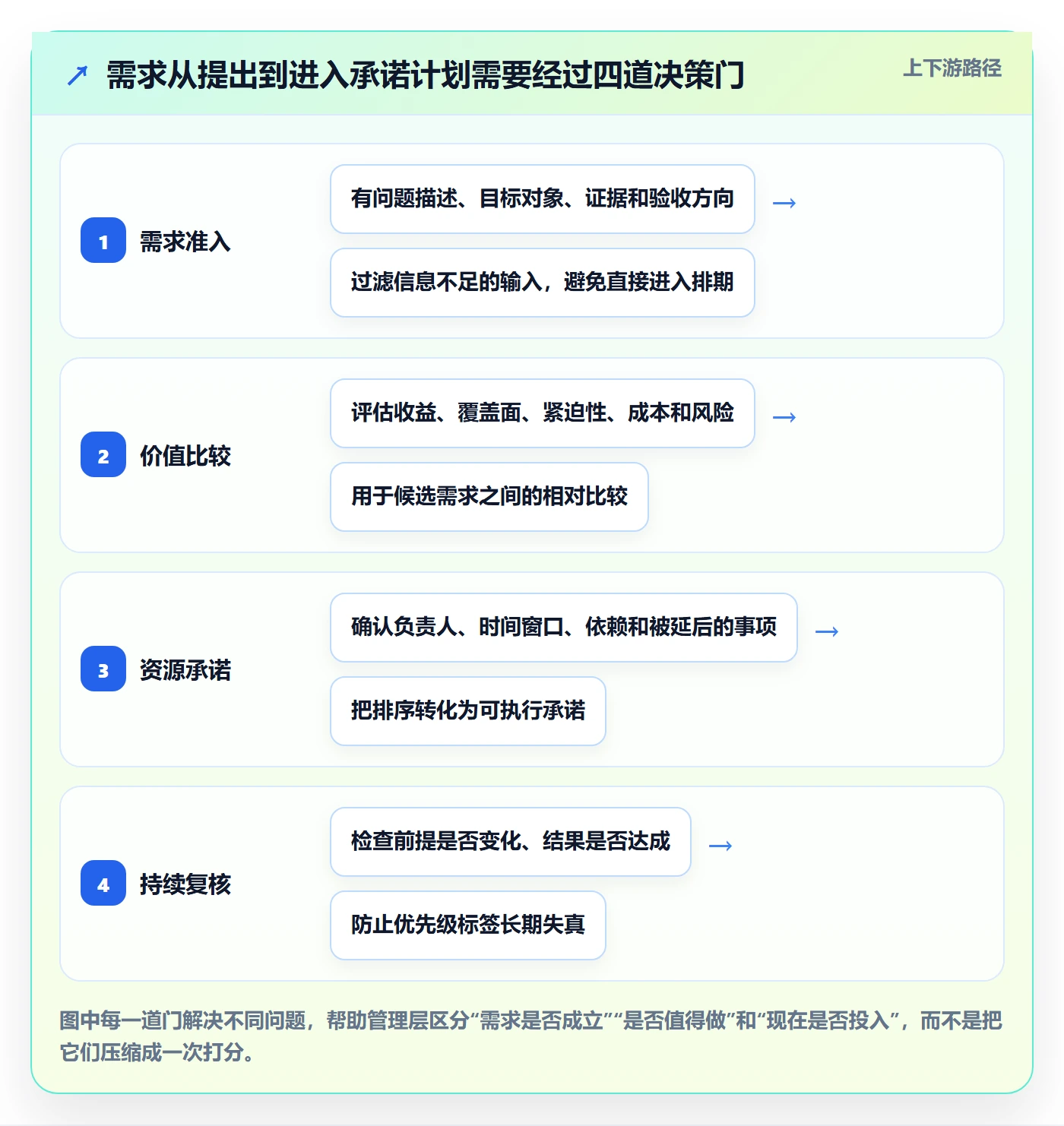

我通常把决策分为四类:进入当前计划、进入候选池、暂缓补证、明确不做。每一类都应有负责人和理由。尤其是暂缓,不应变成无人维护的“待定区”;需要写明补什么证据、何时复查、谁来推动。
4. 验收条件要描述行为和边界
有效的验收条件能让业务、实施、开发和测试对“完成”有相同理解。描述至少包含触发条件、系统行为、异常处理和权限边界。涉及数据时,还要写清字段来源、统计口径、空值处理及权限过滤规则。
例如,“支持按部门查看汇总数据”仍然模糊。要继续确认部门层级如何判定、用户兼任多个部门时如何展示、无权限数据是否隐藏、导出是否沿用相同范围。越早明确这些边界,越少依靠上线前临时补规则。
5. 让决策可追溯,而不是只留下最终状态
状态为“已排期”无法解释为什么排、依据是什么、是否替代了其他事项。需求记录应保留关键决策:决策人、日期、依据、方案版本、范围调整、关联任务和验证结果。对跨部门项目,这些信息不只是管理便利,也能在人员变动、验收争议和审计检查时恢复上下文。
五、具体案例和数据观察:把需求收集闭环跑起来
1. 情景案例:从“加一个导出”还原真实工作
以下是依据常见实施场景整理的匿名化复合案例,不对应单一客户。某服务团队每月需要向多个部门提供处理记录。用户提出“增加导出功能”,原因是现有页面无法满足月底核对。但访谈后发现,真正耗时的不是导出动作,而是每个部门需要不同字段,且当前数据权限与文件分享规则不一致。
如果直接开发一个通用导出按钮,可能只解决“下载文件”这一步;如果只按提出人要求开放全部字段,还可能带来数据权限风险。团队因此把问题拆成三个部分:部门筛选与权限继承、字段模板维护、导出操作留痕,再确认哪些能力属于当前交付范围。
2. 采用五步访谈,把方案争论推迟到问题澄清之后
- 复述原话:“您希望月底能够更快拿到用于核对的处理记录,对吗?”先确认理解,不急着承诺功能。
- 还原过程:请用户演示从查询、筛选、复制到整理文件的实际步骤,并记录耗时发生在哪里。
- 确认差异:比较不同部门需要的字段、数据范围和文件使用方式,识别共同规则与例外。
- 讨论成功标准:确认哪些角色可以导出、导出结果应包含哪些字段、异常时怎样提示、如何追溯操作。
- 确认优先级和边界:把必需项、可延期项和待验证项分开,由业务负责人确认取舍。
在这个案例里,团队没有先问“按钮放在哪里”,而是先跟着用户走完一次月底流程。观察能补上回忆式访谈容易漏掉的步骤,也更容易发现线下表格、重复录入和人为判断等隐藏成本。

3. 用有限数据观察流程有没有变好
团队从0到1建立流程后,最先看的是运行质量,而不是统计提交了多少条需求。建议每月追踪首次信息完整率、重复需求率、澄清耗时、评审后变更率、按期反馈率。指标要带口径,避免同一数字在不同团队被不同方式解释。
例如,“首次信息完整率”可定义为首次提交时已包含问题、角色、场景和期望结果的需求数,占同期有效需求数的比例;“评审后变更率”可定义为评审通过后发生范围或验收条件实质变化的需求数,占已进入计划需求数的比例。指标的目的不是考核提出人,而是找出流程中最常漏问的环节。

4. 记录证据来源,避免把模拟值误当成项目事实
案例数据、样本数据和项目实测必须区分。项目实测要说明统计周期、样本量、口径和数据责任人;估算值要标明依据和不确定范围;情景模拟只用于解释方法,不能包装成客户成果。这样做看起来不够“漂亮”,却能避免管理层用不可靠的数字做资源决策。
六、不同情况下的行动建议:按团队成熟度逐步加码
1. 团队刚开始:先设一个稳定入口
如果团队目前主要依靠群聊和会议纪要,不要一上来就设计复杂审批。先约定一个入口、一个负责人、一套最小字段和每周一次的集中评审。紧急问题可以走快速通道,但事后仍要补录记录,避免快速通道变成永久绕行。
此阶段建议只设少量状态:新建、待澄清、待评估、已决策、执行中、已验证、暂缓或拒绝。状态名称要描述当前事实,不要用“处理中”覆盖所有阶段。每个状态都要有进入条件和责任角色。
2. 多部门同时提需求:建立分类和决策边界
当不同部门共享产品或业务系统时,应把需求按业务域、用户群、系统模块和项目阶段分类。分类不是为了做漂亮看板,而是让评审人看清哪些事项会影响同一流程、同一数据实体或同一版本。
同时明确决策权:业务负责人确定价值与范围,技术负责人评估实现与风险,项目负责人协调时间和资源,安全或合规角色对其职责范围内事项给出审核意见。多人参与评估,不等于所有人都需要共同批准每条需求。
3. 受合规或审计约束:优先补齐证据链
涉及权限、敏感数据、财务、医疗或受监管流程时,需求记录要能说明来源、理由、批准过程、变更历史和测试结果。设计时要把日志保留、权限继承、数据导出和职责分离作为需求的一部分,而不是上线前才补充的技术检查项。
遇到政策解释不明确时,不应由实施顾问自行将模糊要求写成确定承诺。记录待确认事项、责任部门和复核时间,再由适当的业务或合规负责人给出依据。
4. 多项目并行、团队规模较大:考虑平台化管理
当多个项目共享研发、测试、产品和交付资源时,表格可能很快出现权限难分、版本追踪断裂、重复登记和统计口径不一致。此时可以评估专业需求管理平台,重点看统一入口、字段与工作流配置、需求和任务关联、变更记录、权限、报表及现有系统协作能力,而不只是看界面是否容易上手。
例如,PingCode面向中大型企业及百人以上组织,可用于把需求、计划、研发任务和测试活动放在相互关联的管理流程中;其支持私有化部署,并提供Jira平滑迁移能力。对于有本地化部署、数据边界和迁移连续性要求的组织,可以把它纳入国产替代评估,但仍应通过真实流程演示、数据迁移验证、权限测试和服务能力核查后再作决定。产品能力会随版本和合同范围变化,正式选型时应以厂商当前说明及实际测试为准。
平台化不意味着把旧流程原样搬进新系统。迁移前要清理重复字段、废弃状态、无人维护的历史需求和不一致的优先级规则。否则只是把混乱从表格复制到平台里。

七、不同情况下的取舍:效率、控制和灵活性不能同时无限拉满
1. 轻量表格与专业平台怎么选
表格的优势是上手快、改动成本低,适合单团队、少量项目、流程稳定且审计要求不高的阶段。短板是权限、版本历史、跨项目依赖、变更提醒和数据口径容易靠人工维持。专业平台能够把这些规则固化,但配置、培训、迁移和持续治理都需要投入。
| 判断条件 | 适合先用轻量方式 | 适合评估平台化 |
|---|---|---|
| 参与规模 | 单团队,角色少且固定 | 多个部门和交付团队协同 |
| 项目关系 | 项目相互独立 | 需求跨项目共享资源或依赖 |
| 追溯要求 | 低风险,人工核对足够 | 需要审计、权限和变更证据 |
| 协作成本 | 状态简单,维护负担低 | 重复登记与信息查找耗时明显 |
| 迁移风险 | 数据少,规则尚未稳定 | 已有体系成熟,需验证迁移方案 |
2. 速度与完整性怎么平衡
所有需求都要求完整调研,会拖慢小改动;所有需求都快速承诺,又会把风险推到后面。可以按影响分层:低风险、可逆、影响范围小的事项走简化评估;涉及权限、数据、安全、跨系统流程或大量用户的事项走完整评审。流程严谨度应跟风险相称,而不是一刀切。
当外部期限很近时,可以拆成最小可交付范围与后续增强范围,但必须把取舍写清楚。短期交付如果牺牲了日志、权限或数据校验,不能把这些事项悄悄删掉,应转成明确的风险接受和后续计划。
3. 标准化与客户差异怎么平衡
实施项目常遇到客户特有流程。全部定制会提高开发、测试和后续升级成本;全部要求客户适应标准流程,又可能无法满足真实业务约束。判断时要看差异是否具有稳定业务价值、能否通过配置解决、是否会影响公共产品路径,以及后续维护责任由谁承担。
如果需求只对应单个客户的操作偏好,优先评估培训、配置或流程调整;如果多个客户在相近场景反复提出,且问题具有共同结构,才进一步评估产品化。重复出现是重要信号,但不是自动产品化的充分条件。
4. 什么时候应该拒绝,什么时候应该暂缓
当需求违反安全或合规要求、目标与组织方向冲突、成本显著超过可证明价值,或存在更低风险的替代方案时,可以拒绝,但要解释依据并提供替代路径。若缺少关键数据、依赖尚未完成或业务目标仍在变化,则更适合暂缓,注明重新评估条件和责任人。
“拒绝”和“暂缓”都需要清楚表达。对提出人只说“现在没资源”,容易让人误以为以后一定会做;更准确的反馈是说明当前未排入的理由、可能重新评估的条件,以及能够先采取的临时方案。
八、需求管理从0到1的落地清单与下一步
1. 第一个月:建立最小闭环
- 确定唯一的正式收集入口,并约定口头和紧急意见如何补录。
- 指定需求负责人、评审参与者和有权作出优先级决定的角色。
- 使用最小字段记录问题、角色、场景、目标、验收条件和影响范围。
- 每周固定一次需求评审,逐条作出进入计划、候选、补证或拒绝的决定。
- 记录每次范围变更、决策理由和反馈时间。
第一个月不必追求流程自动化。先观察哪些字段最常缺失、哪些需求反复澄清、哪些决定经常被推翻,再针对实际问题调整规则。没有运行数据之前,复杂审批只会增加维护成本。
2. 第二个月:检查数据质量和责任边界
每月抽查一批需求记录,检查是否能回答“谁需要、为什么需要、怎样验收、谁决定、当前进展如何”。如果只能看到标题和状态,就说明系统仍然是存放意见的仓库,而非决策工具。
同时回看待澄清和暂缓事项是否有人负责。长期无人处理的条目要么补充责任人和日期,要么关闭并告知提出人。待办数量持续增长而没有退出机制,最终会让团队对整个流程失去信任。
3. 第三个月:再决定是否扩大工具和流程
如果需求量持续增加、多个团队需要共享版本计划、权限和审计记录成为痛点,就可以开展平台评估;如果当前主要问题仍是访谈质量、决策权不清或没有人维护记录,先解决治理问题。换工具不能代替管理者设定边界,也不能自动提高业务判断能力。
选型测试应挑一条真实需求走完整流程:提交、澄清、评审、排期、关联交付、变更、验收和归档。重点验证数据迁移、权限隔离、历史记录、报表口径、使用成本和退出方案。供应商演示顺畅,不等于组织自己的复杂场景已经通过验证。
4. 形成团队自己的度量基线
先选三到五个指标,连续观察一个季度,并明确每个指标的分母、统计周期和数据来源。可优先考虑首次信息完整率、评审后实质变更率、平均澄清周期、决策反馈及时率,以及上线后目标验证完成率。不要为了让数字好看而鼓励团队少登记问题或把变更改名为“优化”。
真正的改善不是需求数量下降,而是团队更早发现错误假设、更快作出有依据的取舍,并能在交付后验证结果。若某项指标改善了,但用户仍重复投诉或返工依旧偏高,就要检查指标是否测到了真实问题。
九、总结:让需求记录成为决策证据,而不是意见仓库
需求收集从0到1,最重要的不是选择一张表还是一个平台,而是建立团队可以持续执行的判断方式:原话保留为输入,问题和目标经过澄清,方案经过比较,资源取舍留下记录,交付结果回到业务场景验证。
实施团队下一步可以从本周正在处理的一条需求开始:找提出人还原真实操作,写出一条可验证的验收条件,确认谁有权决定优先级,再记录为什么做或暂缓。把这一条跑通,再复制到其他项目;当信息量、协作复杂度和追溯要求超出人工管理能力时,再用合适的平台固化流程。需求管理真正的产出不是更多需求,而是更少误解和更可解释的决策。
常见问题解答(FAQ)
1. 需求收集应该从哪些渠道开始?
我之前以为开几次需求会就能把需求收齐,实际做项目时,业务、客服和实施人员经常各自收到不同反馈。尤其是客户在群聊或现场临时提出问题后,我很难确认有没有正式记录。
先盘点需求来源,通常包括客户访谈、实施现场、客服工单、销售反馈和内部业务部门,再指定统一提交入口。每条需求至少记录提出人、来源、问题场景、期望结果和提出时间;每周核对各渠道是否有需求遗漏,不要把聊天记录直接当作需求台账。
2. 怎样判断一句模糊的反馈是不是有效需求?
我常听到用户说“系统不好用”或“希望更智能”,但这类反馈没法直接交给研发评估。遇到这种情况,我想知道该追问什么,才能把主观感受变成可讨论的问题。
先追问用户当时要完成什么任务、在哪一步受阻、目前如何绕过、问题出现频率及影响范围,再用用户自己的话复述并确认。将需求写成“谁在什么场景下遇到什么问题,造成什么影响,希望达到什么结果”;如果仍缺少场景或可验证结果,先标记为待澄清,而不是直接排期。
3. 需求很多时,实施团队应该按什么标准排序?
我负责的项目里,客户提出的需求经常都很急,但团队人力有限,不可能同时处理。过去按提出时间或客户声音大小排,后来发现高频影响业务的问题反而被拖延。
可以按业务影响、受影响用户数量、发生频率、合规或交付风险、实现成本进行评估。用统一的高、中、低等级先做初筛,再由业务负责人和交付负责人确认优先级;同时记录取舍理由和复审时间。紧急需求应说明具体风险与截止日期,不能只凭“客户很急”作为排序依据。
4. 需求收集后如何避免反复变更和遗漏?
我遇到过需求在会议上说清楚了,却没有人确认验收标准,开发完成后客户又认为结果不符合预期。项目跨部门推进时,我也担心需求状态散落在表格、邮件和群聊里。
为每条需求指定负责人和唯一记录位置,并维护待澄清、已确认、评估中、已排期、处理中、待验收、已完成等状态。进入开发前确认范围、优先级和可验收条件;变更时记录变更内容、原因、影响与确认人。每周检查未决需求和逾期事项,完成后由提出方按事先约定的验收条件确认。
核心关键词
文章包含AI辅助创作:需求收集怎么做?实施团队实操方法:需求管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/567896
读者评论
我们之前也遇到过类似情况,业务提需求时觉得说得很清楚,到了测试阶段才发现双方理解不一样。现在会提前确认几个关键场景和验收条件,确实能减少返工。不过实际项目中,业务方能不能及时参与确认也很重要。
我比较认同先用共享表跑通流程,不必一开始就把字段和审批流程设计得太复杂。之前见过表格维护到后面没人更新,最后还是靠群聊追进度。比起工具功能多不多,我更关心负责人是否明确,以及需求状态能不能及时同步。
文中把需求拆成问题、目标、方案和约束,这个思路挺实用。想补充一点,有些需求在前期确实很难量化收益,尤其是体验优化类需求。如果一味要求提供数据,可能会漏掉一线人员的真实困难。可以先记录假设,再通过小范围试用验证。
