需求优先级管理最容易失灵的时刻,往往不是需求太多,而是每个人都能说出“为什么自己的需求最重要”。销售担心客户流失,研发担心架构债务,运营担心活动延期,管理者担心季度目标落空;如果团队只靠会议上谁声音大来排序,最终得到的通常不是最有价值的需求,而是最善于争取资源的需求。做好需求管理,关键不是给需求贴上高、中、低标签,而是建立一套能解释取舍、约束承诺、根据新信息调整的决策机制。
一、先讲核心结论:优先级不是标签,而是资源承诺
1. 排序要回答“为什么现在做”
我判断一项需求是否真正排好优先级,会先问三个问题:它解决谁的什么问题?为什么必须现在解决?如果暂时不做,具体损失是什么?如果团队只能回答“客户提了”“领导关注”“大家觉得有用”,那还没有完成优先级判断,只是登记了需求来源。
优先级的价值不在于把需求分成 P0、P1、P2,而在于让有限的研发时间流向相对更重要的结果。一个标记为“高”的需求,如果没有明确目标、收益假设和决策人,仍然可能只是一个无法验证的愿望。
2. 把需求管理看成一条决策链
我更愿意把需求管理拆成六个连续动作:收集、澄清、评估、排序、承诺、验证。它们不是六张表,而是一条从问题到结果的责任链。需求来源不清,后面的价值评估容易失真;需求边界不清,估算就不可信;上线后不验证,团队也就无法知道当初的排序有没有判断对。
优先级应该约束团队的承诺,而不只是表达团队的偏好。例如,排在前面的需求应当更早进入澄清、评估和排期;排在后面的需求要有明确的等待条件,而不是留在列表里无限期地“以后再说”。
- 收集:记录需求来源、用户类型、发生场景和原始证据。
- 澄清:把方案表述转换为问题、目标用户、边界和验收条件。
- 评估:比较价值、时效、影响范围、风险和实现成本。
- 排序:在团队容量和战略约束下确定相对顺序。
- 承诺:说明哪些进入近期计划,哪些等待证据,哪些明确不做。
- 验证:观察上线后的行为和业务结果,修正原有假设。
以下的评分方法和数值示例均为情景模拟与建议基准,用于说明如何建立团队自己的规则,不代表行业调查结果。实际应用时,应以团队历史数据、业务目标和用户研究结果校准。

3. 先确定决策规则,再讨论单个需求
如果团队没有共同的排序规则,每次评审都会退化成一场新的辩论。有人谈收入,有人谈客户关系,有人谈技术风险,彼此使用的不是同一把尺子。我的建议是先明确哪些条件属于硬约束,哪些属于可比较的收益,再把评分结果作为讨论起点,而不是自动决策机器。
例如,监管截止日期、安全漏洞和生产事故通常属于硬约束,不宜与普通体验优化放进同一张价值分数表直接竞争。硬约束先进入必须处理的队列,剩余容量再用于比较增长机会、用户体验和平台能力建设。
二、背景与真实工作场景:需求队列为什么会失控
1. 多团队的需求并不共享同一种“价值”
100 人以上的研发组织里,需求常常来自产品、销售、交付、客户成功、运营、合规和技术团队。每一方看到的损失不同:销售看到商机风险,交付看到项目阻塞,研发看到维护成本,用户研究看到任务失败。问题不在于这些诉求谁对谁错,而在于它们往往被压缩成一句“这个很重要”。

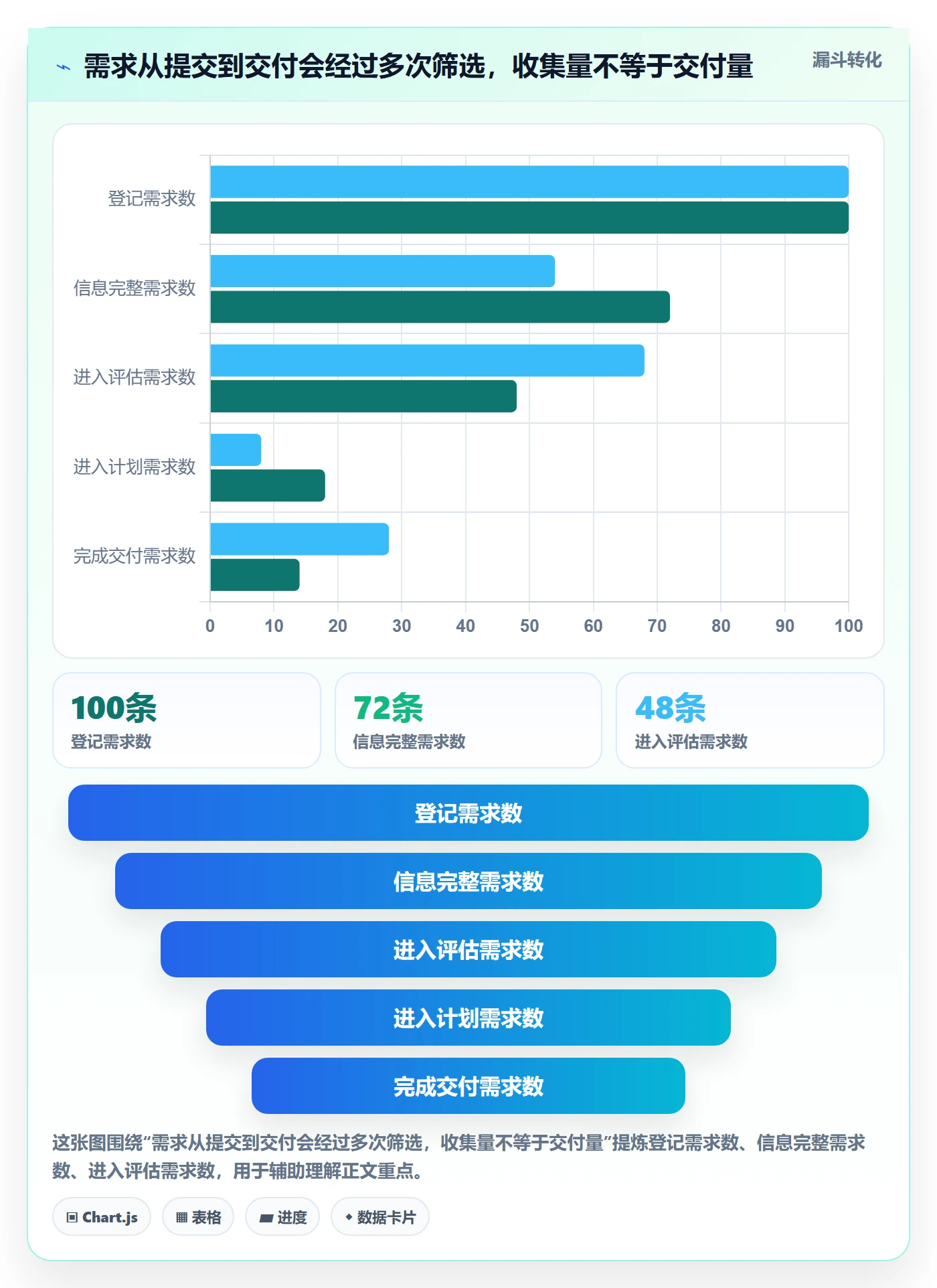

如果团队只维护一个不断增长的总列表,列表长度就会被误读成工作进展。实际上,几十项需求可能都还缺少关键事实:受影响用户有多少、问题发生频率如何、是否存在临时方案、实现成本是否覆盖端到端测试,以及需求是否与正在进行的工作重复。
2. 真实的管理难点是队列,而不是会议

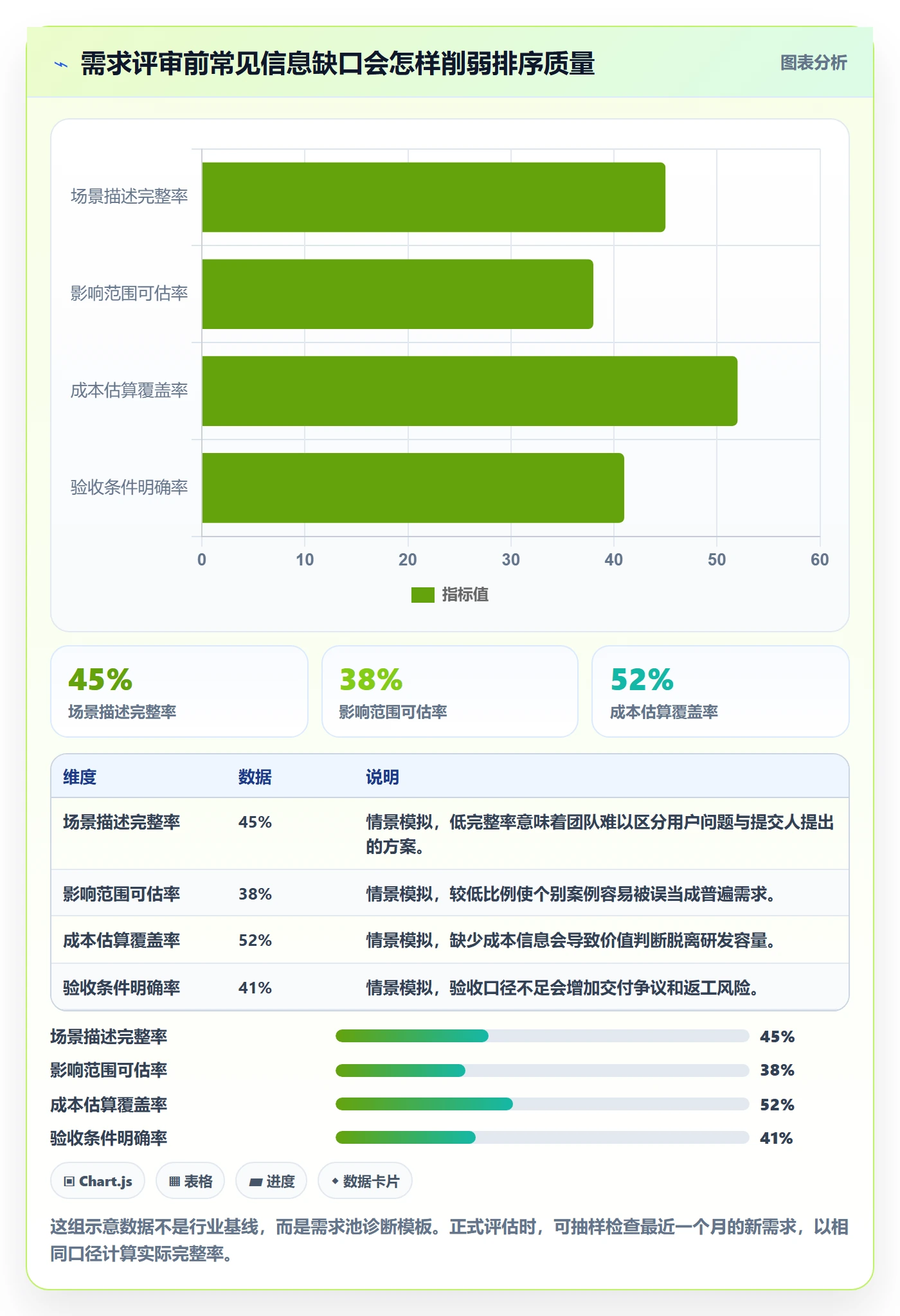

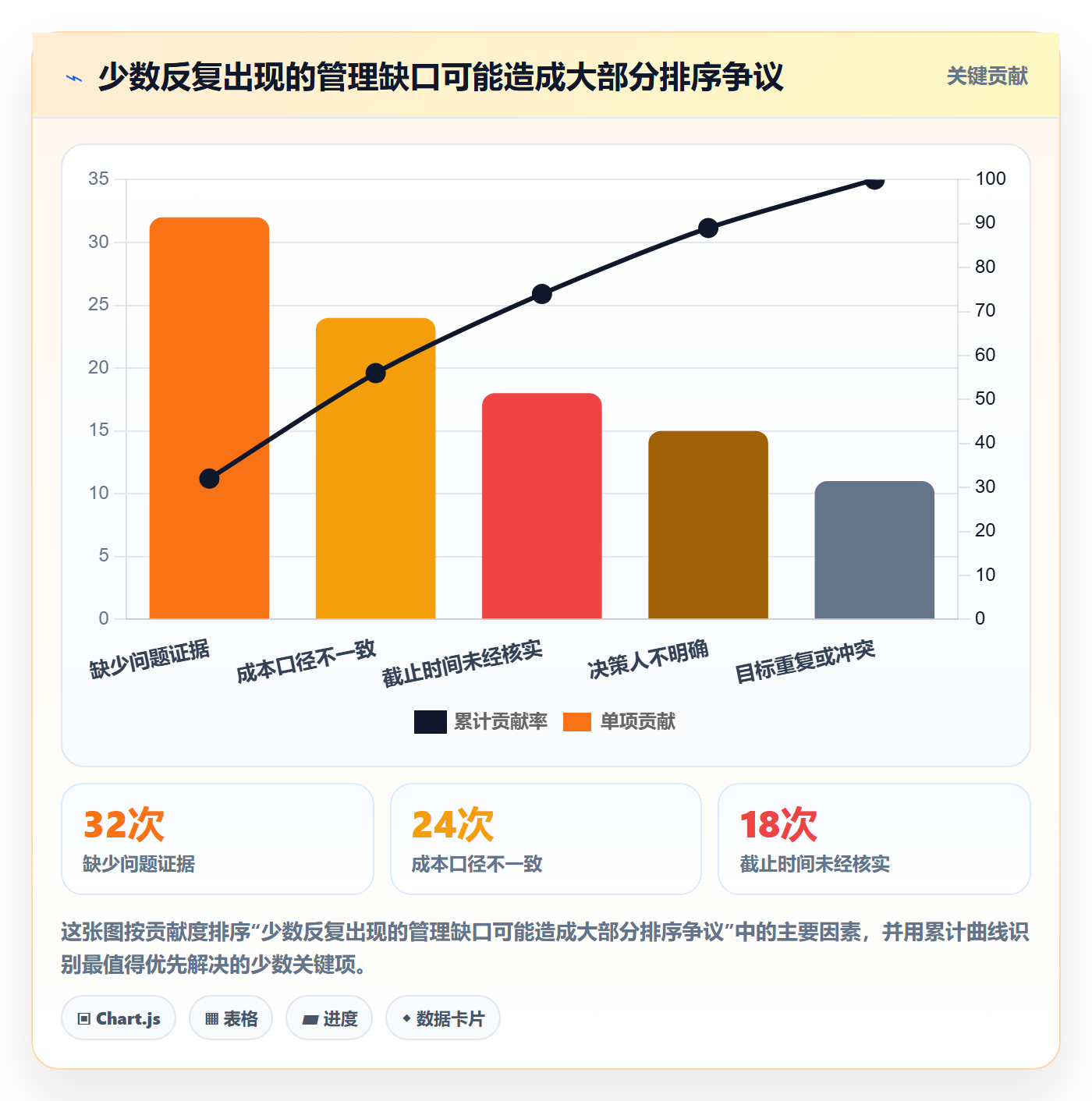

评审会通常只是问题暴露的地方,不是问题的根源。真正的失控发生在会前:需求未经去重就进入讨论;提交人没有准备证据;研发估算被当作承诺;优先级调整没有留下原因;临时插单后没有明确牺牲哪项工作。会开得更久,并不能弥补这些流程缺口。
我会特别检查两个信号。第一,需求从提出到首次得到明确答复的时间是否越来越长;第二,团队在一个迭代周期内被插单打断的次数是否上升。前者反映需求入口是否拥堵,后者反映承诺是否缺乏稳定性。仅看“已完成需求数”,很容易掩盖反复切换和等待造成的损耗。
3. 用统一记录把意见变成可讨论的事实
需求记录不必一开始就设计得很复杂,但至少要让不同角色看到同一份上下文。我建议每条需求保留原始描述与标准化描述两份内容:前者避免丢失提交人的语境,后者便于产品、研发和业务统一讨论。
| 字段 | 需要回答的问题 | 常见缺失及风险 |
|---|---|---|
| 需求来源 | 谁提出,来自哪个渠道或项目? | 无法回访,也无法判断信息是否有代表性。 |
| 问题场景 | 用户在什么任务中遇到什么阻碍? | 团队容易把单个解决方案误当成真实需求。 |
| 影响范围 | 影响多少用户、账户、流程或业务? | 个别高声量反馈可能被误判为普遍问题。 |
| 目标与证据 | 希望改变什么指标,现有证据是什么? | 上线后无法判断投入是否带来预期结果。 |
| 约束与截止点 | 是否存在合同、法规、活动或技术窗口? | 时效风险容易被普通收益分数掩盖。 |
| 依赖与成本 | 依赖哪些团队,包含哪些研发和验证工作? | 低估跨团队工作量,造成排期失真。 |
当组织使用项目管理平台管理需求时,最重要的不是字段数量,而是记录能否从需求一路关联到目标、任务、版本和上线结果。以 PingCode 为例,可以将它作为中大型团队讨论需求流程数字化的一个候选平台;其适用性应结合实际组织规模、流程复杂度、部署要求、数据迁移范围和管理成本进行验证。平台能力不能代替需求判断,但合适的工作流可以降低信息散落、状态不一致和追溯困难的概率。

三、常见误区:看起来在排序,实际在制造噪声
1. 把所有需求都标为高优先级
“客户都很重要”“每个需求都关系季度目标”,这种说法可能符合感受,却不能帮助团队分配时间。如果一个队列里大多数事项都是高优先级,标记就失去区分能力,研发只能依靠临时催促、管理者介入或开发人员个人判断来安排工作。
我的处理方式是要求提出“高优先级”的人补充一条可验证的代价:若延迟一个迭代,会导致什么可观察的损失?如果说不清,就先标为待验证,而不是直接承诺。这个做法不是为了挡需求,而是把紧急程度从情绪表达转成可讨论的信息。
2. 把功能方案当作用户问题
“增加导出按钮”“做一个配置后台”“增加一个审批步骤”都是方案,不一定是问题本身。直接给方案打分,容易让团队过早进入实现讨论,也会错过更便宜的替代路径。需要先问:用户当时想完成什么任务?现有流程在哪一步受阻?问题有多频繁?有没有权限、培训或配置错误等非产品原因?
同一个问题可能有多种解法。用户说“需要批量导出”,背后的痛点可能是每周重复核对,也可能是审计时缺少留痕,还可能只是某个报表缺字段。三个场景的风险、用户范围和实现方案都不同,不能因为一句相似诉求就当成同一项需求。
3. 只比较收益,不计算成本和风险
把“潜在收入”“用户满意度”“战略价值”全部列出来,却不看研发成本、验证成本、依赖风险和维护成本,得到的通常是愿望清单,而不是可执行排序。一个看似只需两天的前端改动,可能依赖身份权限、数据迁移、客户端兼容和跨团队发布;如果只估代码工作量,成本就会被系统性低估。
评估成本时,我会区分实现工作与交付工作:开发、测试、设计、数据准备、发布协调、培训和后续维护都可能占用容量。复杂需求可以先做探索任务,缩小未知范围,再决定是否承诺完整实现。
4. 把评分公式当成客观真理
评分公式能让团队把假设说清楚,却不能让主观判断自动变客观。比如影响用户数从 3 分变成 4 分,可能只是评估人换了;成本估算从 5 人天变成 12 人天,也可能来自范围补全。把分数算到小数点后两位,反而会制造不必要的精确感。
我把评分当作“讨论导航”,而不是“决策替身”。分数接近时,团队应回到原始证据、战略约束和机会成本;分数差距很大时,也应检查是否有人使用了不同口径。更重要的是记录最终调整的理由,方便以后回看判断质量。
5. 只看完成数量,不看交付后果
一个团队每月完成 30 项需求,不一定比完成 12 项更有效。如果前者包含大量小改动、返工和低使用率功能,后者却解决了关键客户的任务阻塞,那么单看数量会得出错误结论。完成数只能说明产出,不等于价值。
我建议至少把交付结果拆成三层:流程效率、产品行为、业务结果。流程效率看等待和返工;产品行为看功能是否被目标用户使用、任务是否更容易完成;业务结果再看收入、留存、成本或风险变化。不同需求的结果窗口不同,不要要求每项功能在上线后一周就证明商业回报。

四、专业判断逻辑:先设边界,再比较价值
1. 用硬约束区分必须做与值得做
不是所有需求都适合进入同一条价值排序。法规期限、安全漏洞、严重生产故障、合同中的明确交付义务,可能有无法自由选择的时间窗口。它们应先进入“必须处理”队列,并明确责任人、截止条件和最低可接受方案。
但“客户催得急”不必然等于硬约束。要区分外部事实和内部承诺:合同条款、监管要求和已发布的服务承诺可以核验;销售判断的成交概率、活动预期和关系风险则需要说明证据。这样做不是降低客户声音,而是避免把未经验证的压力当成不可讨论的事实。
2. 评估相对价值、时效、信心和成本
对可比较的机会型需求,可以用简化的 WSJF 思路:比较延迟成本与工作规模,而非只看绝对收益。为了适配团队日常讨论,我会把延迟成本拆成用户影响、业务贡献和时效风险,再记录信心程度,最后对照完整交付成本。
可使用以下公式作为起点,分值采用 1 至 5 的相对等级:
建议排序分 =(用户影响 + 业务贡献 + 时效风险)× 信心系数 ÷ 预计工作量
其中,信心系数可以先用 0.5、0.75、1.0 三档表示低、中、高信心。工作量不要只估编码时间,可用相对规模或人天,但同一轮比较必须采用同一口径。公式的目的不是产生绝对正确的名次,而是暴露“收益很大但证据薄弱”或“价值一般但成本极低”这类值得进一步讨论的情况。
| 维度 | 判断问题 | 可用证据 |
|---|---|---|
| 用户影响 | 问题影响多少目标用户,发生频率和严重度如何? | 行为数据、客服记录、访谈、任务失败率。 |
| 业务贡献 | 与收入、留存、成本、风险或战略目标有什么关联? | 转化链路、续约记录、成本测算、目标拆解。 |
| 时效风险 | 延迟一个周期会损失什么,窗口是否真实且不可逆? | 合同日期、法规要求、活动日历、技术窗口。 |
| 信心程度 | 结论由数据支持,还是主要来自判断和假设? | 样本量、数据口径、用户研究质量、假设清单。 |
| 工作规模 | 端到端交付需要哪些团队、测试和上线工作? | 技术拆解、依赖清单、历史相似工作耗时。 |
3. 对证据不足的需求先买信息,不要直接买开发
当某个机会看起来很大,但团队对影响范围或解决方案都没有把握时,最合理的下一步往往不是立刻开发,而是安排低成本验证。可以通过用户访谈、可用性测试、数据切片、原型验证或技术探索,回答一个最关键的不确定性。
我会把探索工作设成有上限的任务:例如投入两天分析事件数据,目标是判断问题集中在哪类用户;或者用一个短周期原型验证关键操作是否更容易完成。探索结果必须改变决策,否则它只是额外流程。验证结束时,要明确继续、缩小范围、换方案或停止。
4. 把依赖、批次和机会成本一起纳入排序
单项需求的分数不能替代组合决策。三个高分事项可能都依赖同一个平台团队;一个中等分数的基础能力建设,可能让后续十项需求更快落地。排序时要观察需求之间的依赖关系、共同目标和可并行程度,而不是机械地从分数最高一路往下排。
团队还要写清机会成本:如果插入这项工作,原计划中哪一项延期?如果没有任何工作被移出,所谓插单通常意味着团队同时承担更高负载。对外承诺可以调整,但容量不会因为优先级提高而自动增加。

五、案例与数据观察:一次排序如何从争论变成决定
1. 案例设定:同一容量下的四类诉求
下面是一个虚构的企业软件团队情景,用于演示判断步骤,不是对任何客户或平台的实测结论。团队有 24 名研发、测试和产品人员,一个迭代可用于新需求的容量约为 40 人天。需求池同时出现四项工作:合同约定的权限审计能力、客户反复反馈的批量操作问题、销售提出的报表定制,以及研发提出的高频查询性能改造。
如果把四项都标成高优先级,团队仍然不知道先做什么。评审先确认权限审计存在可核验的外部期限;批量操作问题有客服记录和用户任务观察;报表定制只有一笔潜在机会且未确认使用范围;性能改造有监控数据,但影响主要集中在高峰时段的一类查询。
2. 先分队列,再排序
团队先把权限审计列入硬约束队列,拆出满足期限所需的最小范围;其余容量再比较三个机会型需求。批量操作虽然没有正式截止日期,但影响频率高、证据相对充分,而且可以先做一个覆盖主要流程的版本。性能改造先做瓶颈定位和局部优化评估。报表定制则回访潜在用户,确认需求是否共性化。
| 需求 | 当前判断 | 下一步决策 | 暂不做的代价或风险 |
|---|---|---|---|
| 权限审计能力 | 外部期限明确,属于硬约束。 | 确定最低合规范围、负责人和交付检查点。 | 可能产生合规与合同风险,不能用普通收益分数抵消。 |
| 批量操作改进 | 用户问题频繁,有可追踪的反馈与场景。 | 先覆盖最高频任务,设置使用率和任务完成时间观察口径。 | 用户继续重复操作,服务支持成本可能持续增加。 |
| 查询性能改造 | 监控显示局部高峰问题,影响边界需再确认。 | 安排短期技术探索,识别瓶颈后决定改造范围。 | 若继续恶化,可能影响高峰体验;过度改造也会浪费容量。 |
| 定制报表 | 商业机会存在,但共性与使用频率不明确。 | 回访相关客户,确认是否可用配置或现有数据接口解决。 | 如果机会真实,延迟可能影响销售;若判断错误,定制将增加维护负担。 |
3. 解释分数差异,而不是迷信名次

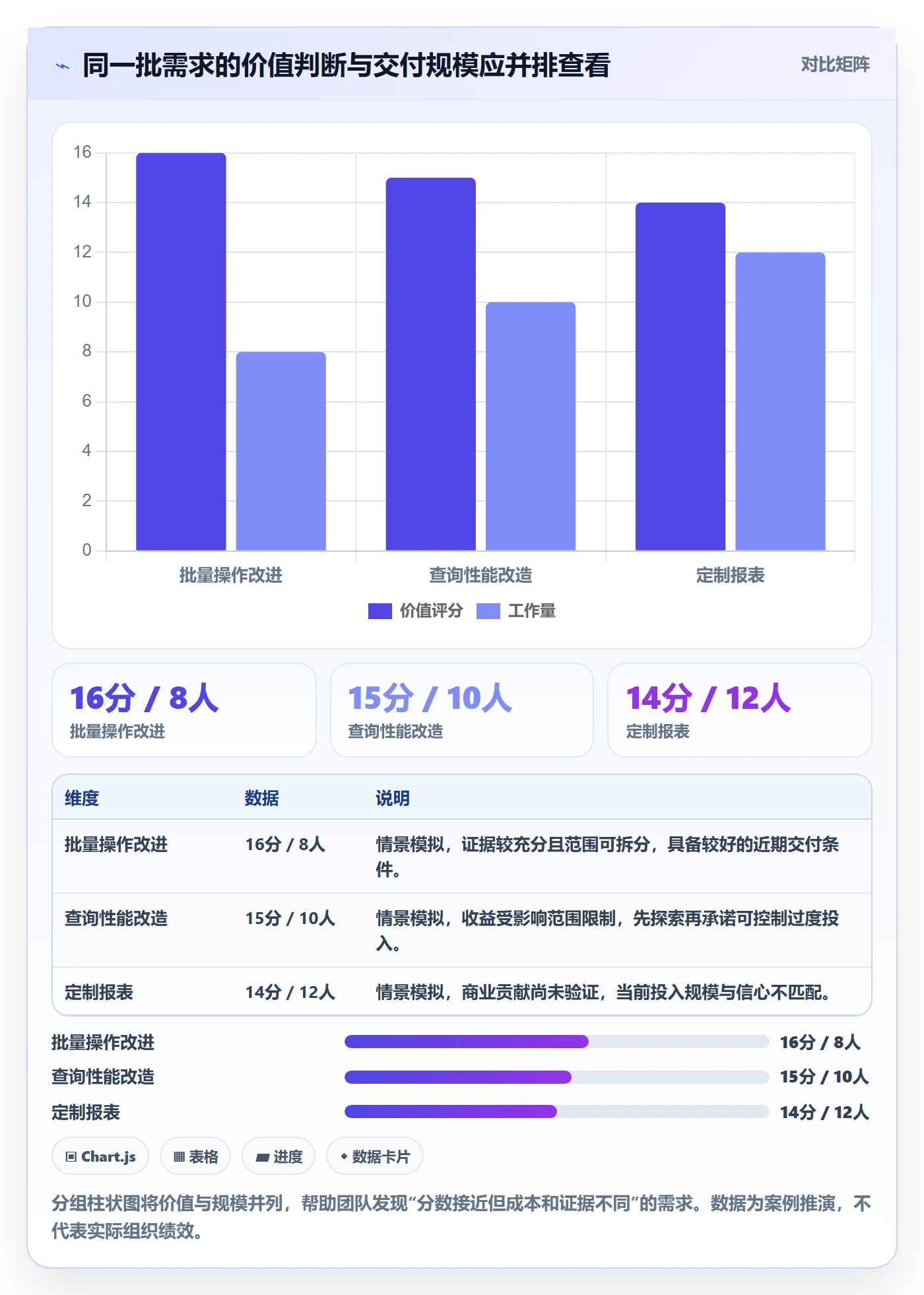

在示意评分中,团队把用户影响、业务贡献、时效风险各按 1 至 5 分评估,并用信心系数和人天规模计算排序参考。权限审计因为期限约束直接走硬约束通道,不与其他项目拼总分。批量操作的证据较强,分数稳定;报表定制虽然可能有收入,却因信心不足而应先验证。
这一步的关键不在于批量操作排第二还是第三,而在于团队能够解释:哪些是事实,哪些是假设,什么信息会改变决定。若一次访谈证明报表需求来自多个大客户,团队可以重新评估;若性能分析发现问题只影响极少数内部任务,也可以降低其近期优先级。

4. 上线后的复盘要检验假设

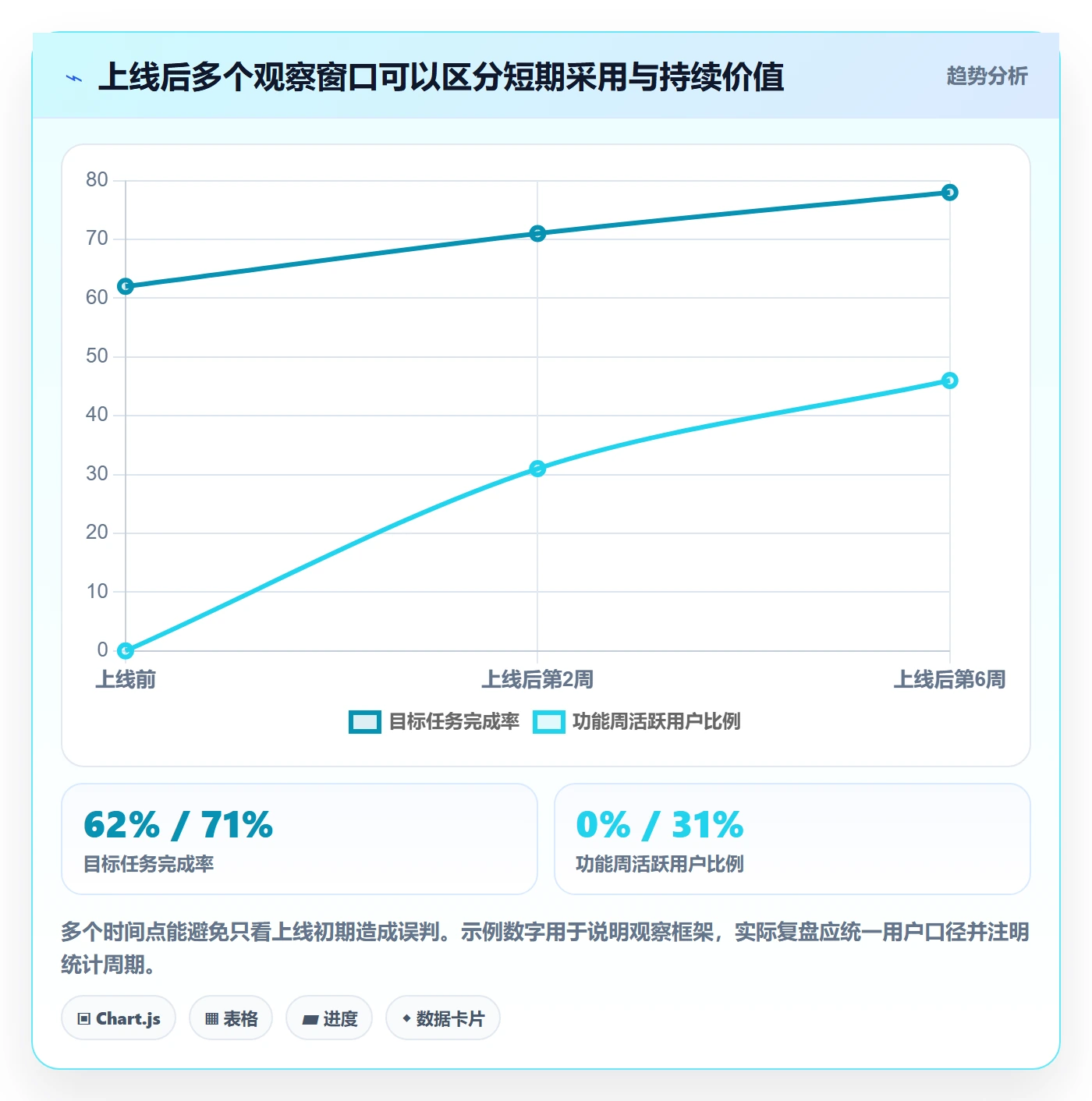

批量操作功能上线后,团队不能只记录“按期发布”。应观察目标用户是否使用、原有重复操作是否减少、客服相关问题是否下降,以及是否出现权限误操作等副作用。若使用率低,原因可能是入口不明显、培训不足、需求场景判断错误,也可能是功能解决了次要痛点。
我会在需求进入计划时就写下验证问题,而不是上线后临时寻找好看的数字。对于时效性工作,结果可能是“按期满足约束”;对于效率改进,结果可能是“目标任务耗时下降”;对于探索型需求,结果也可以是“证据不足,不继续投入”。停止一个被证伪的方案,也是有效决策。

六、不同情况下的行动建议:让规则适配需求类型
1. 面向监管、安全和生产事故
这类事项先判断约束是否真实、期限是否可核验、风险是否需要立即控制。决策重点不是比较它与普通功能谁“更有价值”,而是确定最低安全方案、完成时点、责任人和升级路径。对生产事故,先恢复服务或降低风险,再安排根因修复,避免把紧急处置与长期治理混为一个大需求。
- 保留外部期限、风险评估或事故证据。
- 将必须交付的最小范围与后续优化拆开。
- 明确插入工作后被推迟的事项和受影响的团队。
- 完成后复盘是否需要增加监控、自动化测试或预防措施。
2. 面向客户反馈与销售机会
客户声音值得认真对待,但单个客户提出的方案不自动代表多数用户需求。先确认客户实际遇到的任务、问题严重程度、影响账户和工作频率,再区分产品缺陷、配置问题、服务流程问题与定制需求。对于销售机会,除潜在金额外,还应写明成交概率的依据、交付承诺、维护责任和可复用范围。
如果需求只服务单一客户,团队可以比较标准功能、可配置能力、专业服务和定制开发的总成本。短期合同收入不是唯一收益;长期分支维护、升级兼容和其他客户的支持成本也应纳入判断。
3. 面向平台建设和技术债务
基础能力很容易因为短期产出不显眼而长期延期,也容易因为“以后会省时间”而无限扩张。我的做法是把平台工作连接到具体业务阻塞:哪些团队被阻塞、每次重复消耗多少时间、未来多少需求依赖该能力、失败或维护风险是什么。
技术债务也要按风险与成本分层。高风险债务应有明确触发条件和治理计划;低影响债务可以与相关业务改动合并处理。不要只用“代码不优雅”作为优先级证据,也不要等系统出事故后才承认维护成本早已存在。
4. 面向探索、试验和高不确定性机会
当价值可能很高、信心却很低时,先设计一个能推翻假设的验证,而不是先做完整版本。探索任务需要有问题、期限、成本上限和退出条件。比如“访谈 8 位目标用户并核对行为数据”比“做一个原型看看”更可执行,因为前者说明了要获得什么证据。
探索不一定要求大型研究。产品分析、客服分类、原型测试或小流量试验都可能足够,但要注意样本偏差和选择偏差。愿意接受“验证后不做”,才能让探索真正降低投资风险。
5. 面向超过 100 人的多团队组织

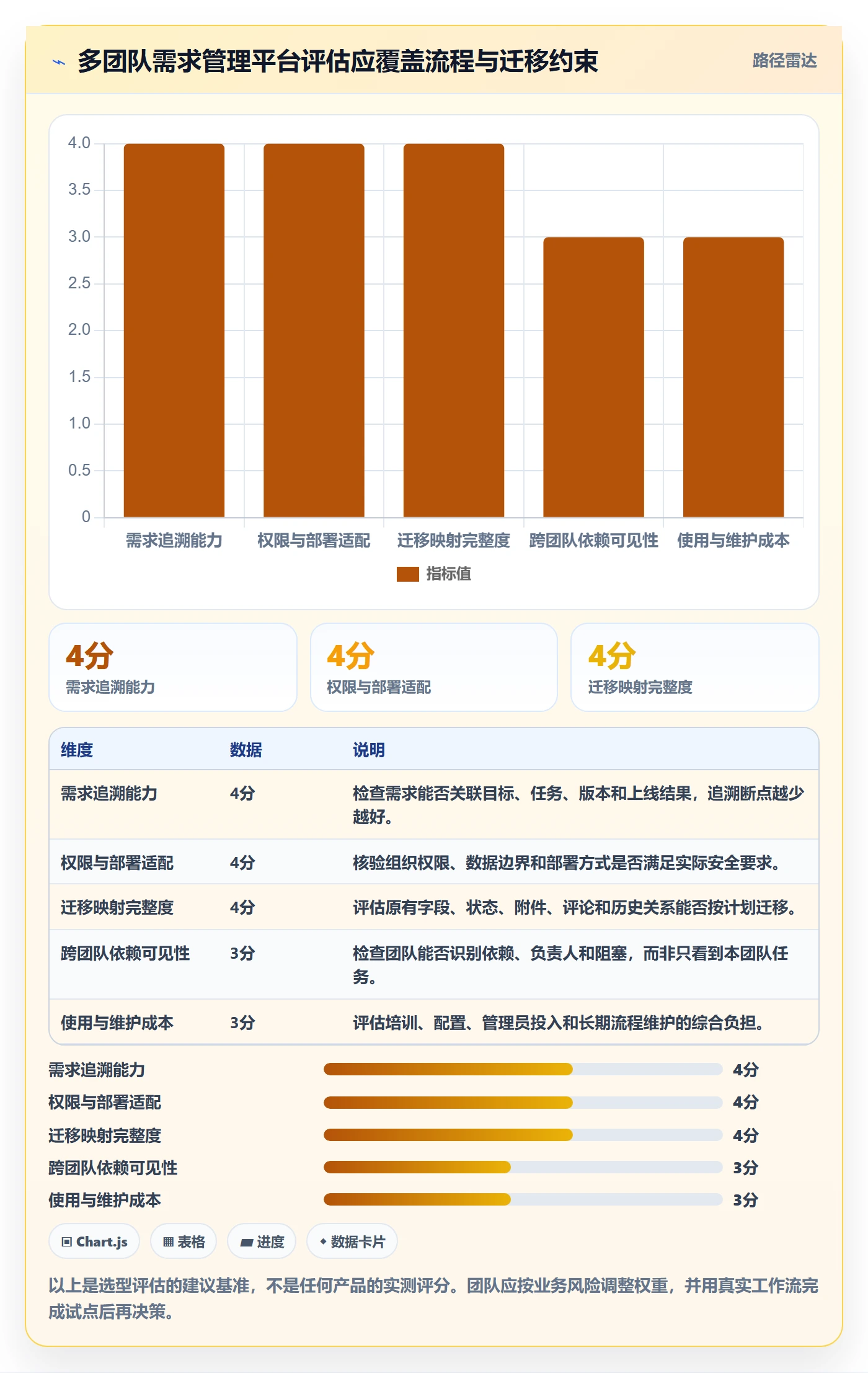

大组织需要统一的是基本语义和决策边界,而不是强迫所有团队使用完全相同的表格与节奏。一个可行结构是:业务线保留局部需求池,组织层共享目标、依赖、硬约束和容量信息;跨团队项目由明确的决策角色协调;团队层负责估算和交付承诺。
此时,项目管理平台可以帮助团队统一状态、字段、权限和关联关系。选择平台时,除了功能展示,更应安排真实流程验证:从需求录入到评审、拆解、版本跟踪、跨团队依赖、权限控制和数据回溯都走一遍。PingCode 面向中大型企业及 100 人以上组织,可作为评估候选之一;如果组织有私有化部署要求,或正在评估从 Jira 平滑迁移,应进一步核验实际迁移范围、字段与工作流映射、历史数据处理、权限模型、集成能力和试运行结果。
所谓“国产替代不二选择”不能仅凭宣传语作结论,必须由业务适配、技术安全、迁移成本和用户接受度共同验证。

七、不同情况下的取舍:容量不够时如何做决定
1. 当需求都重要时,先寻找不能延后的边界
如果两个需求都很重要,先看它们是否有不可逆的时间窗口。监管期限、发布窗口、客户迁移计划和数据安全风险,往往比“希望本季度完成”更能定义延迟成本。没有硬期限时,再比较用户影响、战略贡献、信心和规模。
如果仍然接近,可以做小规模验证、缩小范围或选择可逆方案。与其在会议里争论谁的价值高一分,不如找出哪一个决定更容易被后续证据修正,或哪一项可以先交付最小结果。
2. 当业务机会与技术债务冲突时,比较未来成本
业务需求通常有清晰的外部请求,技术债务则容易被描述得抽象。团队可以估算债务造成的重复工作、事故风险、发布延迟和后续需求增量成本,并与机会的预期收益比较。不要用“业务优先”自动压过所有技术工作,也不要以“架构需要”跳过影响说明。
对规模较大的平台治理,可以分阶段交付:先消除高风险瓶颈,再观察后续交付速度和故障情况,最后决定是否继续投入。这样的拆分能让业务方看到回报,也给研发留出调整范围的空间。
3. 当插单不可避免时,必须交换而不是叠加

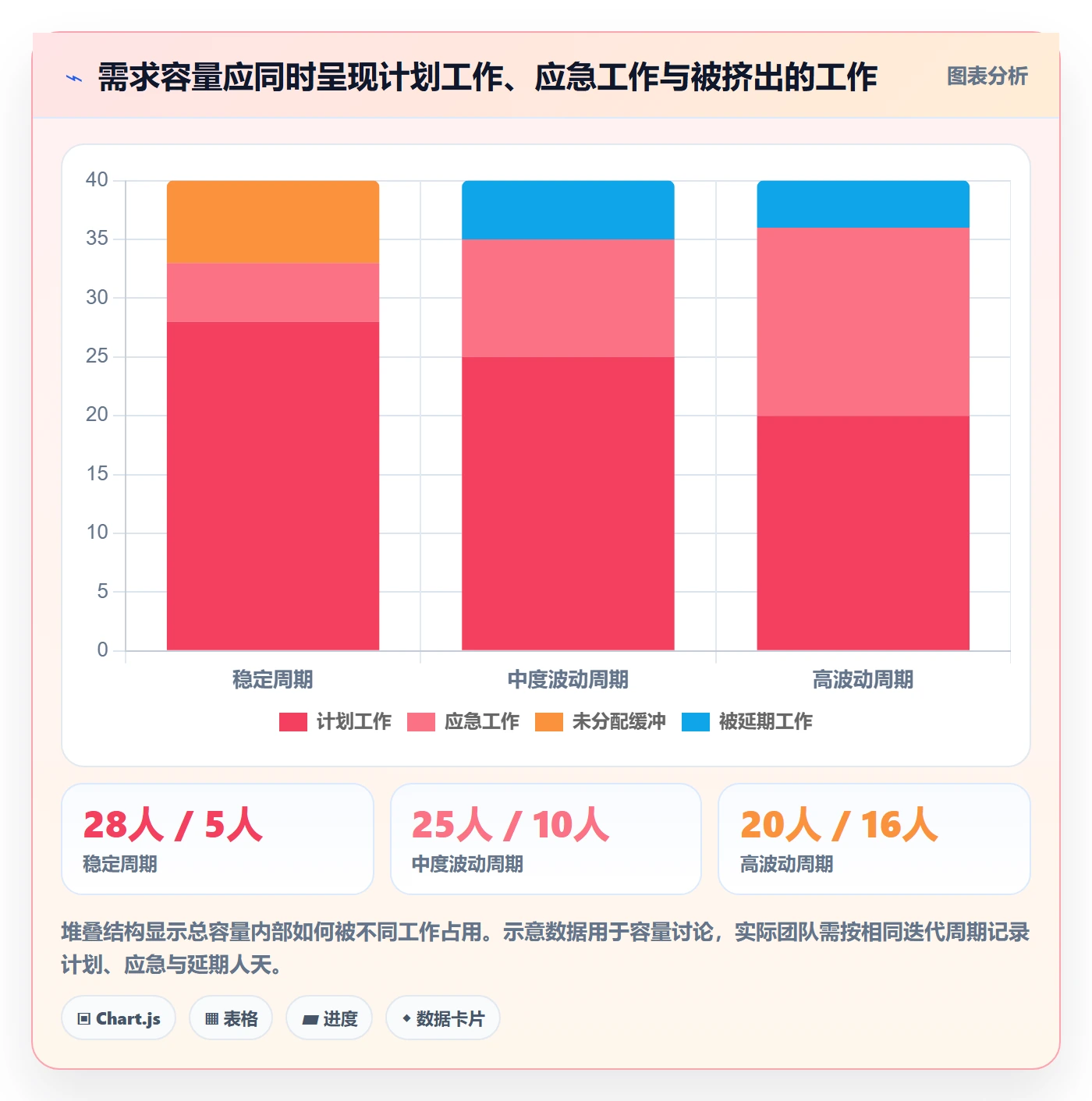

生产事故、关键客户问题或重大外部变化确实可能打断计划。但插单应该触发明确的交换:新事项进入,原计划中的哪项退出或延期,相关依赖方如何调整,已有承诺如何通知。若只增加任务而不减少承诺,团队会用加班、质量下降和交付延期来支付看不见的成本。
团队可以设置固定的应急容量,也可以采用明确的升级机制。关键不是预留多少比例,而是用历史插单数据判断团队实际承压情况。若插单长期超过预留容量,应治理需求入口和业务承诺,而不是不断提高团队负载。

八、落地流程与工具选择:让决策能够持续运转
1. 建立一套轻量的需求准入规则
需求管理流程不应让提交人先写一份长篇文档,才有资格被听见。入口表单的作用是提供足够上下文,方便团队判断下一步,而不是制造行政负担。可以先设置必填项,再由产品和研发在澄清阶段补充技术信息。
- 需求名称和提出人,以及能够回访的联系方式。
- 目标用户、发生场景、当前阻碍和原始证据。
- 预期结果、受影响的业务目标和建议验收条件。
- 外部截止日期及其依据,不接受只有“希望尽快”的日期。
- 已知依赖、风险、替代方案和不做的后果。
2. 为不同状态设置明确的进入与退出条件
状态名称本身不会带来治理效果,团队需要约定进入下一状态的条件。例如,“待澄清”意味着还缺用户场景或目标;“待评估”意味着问题和范围基本清楚;“候选”意味着价值与成本已进入比较;“已承诺”意味着负责人、时间窗口和容量都已确认。
拒绝或暂缓也应是正式决策,而不是让需求在列表里失去关注。记录暂缓原因、复核时间或触发条件,能减少提交人反复催问,也方便新证据出现时重新打开讨论。
3. 用固定节奏评审,减少频繁打断
团队可按需求量设置每周或每两周一次的评审节奏,提前完成去重、补充信息和技术咨询。评审会只处理需要多方判断的事项,不必逐项朗读需求。对于明确的硬约束,可走快速通道,但快速不等于跳过影响和取舍说明。
评审结束后应输出三类结果:近期承诺、等待证据或依赖、明确暂缓或不做。没有决策结果的会议,只是把同一批不确定性换个时间继续讨论。
4. 让需求和交付结果可以追溯
在工具中建立需求与目标、开发任务、版本、发布记录和验证指标之间的关联,可以减少“需求完成了,但没人知道是否解决问题”的情况。复杂组织还应区分业务视图与交付视图:业务方看目标、优先级和影响;研发团队看范围、依赖、工作量和风险。
评估项目管理平台时,不要只看演示环境中的页面是否漂亮。应选一条真实但风险可控的业务链路试点,核验数据权限、历史导入、通知规则、跨团队协同、报表口径和日常管理成本。若涉及私有化部署或从 Jira 迁移,也要先明确哪些历史内容必须保留、哪些流程可以简化、哪些旧字段应当停止继承。
5. 用少量指标检查流程是否改善
需求管理指标应当帮助团队发现堵点,而不是变成个人绩效排名。建议先挑三到五个指标,保持口径稳定,并观察趋势。比如需求首次响应时间、澄清后进入评估的比例、计划外插单占比、承诺完成率、上线后目标指标的验证覆盖率。
解读指标时要避免简单归因。首次响应变快,不代表需求判断变好;按期完成率上升,也可能是团队只承诺容易事项。应结合需求类型、工作规模、风险和结果回看,判断流程变化是否真的改善了用户与业务结果。

九、下一步怎么做:从一轮小型排序校准开始
1. 先抽样,不要立刻重建全部流程
如果当前需求管理已经混乱,我建议先抽取最近 30 至 50 条需求,检查来源、场景、证据、成本、决策原因和结果验证情况。按同一口径标记缺失项,找出最常见的两三个问题。先修复一个入口或评审环节,比一次性增加十几个字段更容易见效。
2. 用一场校准会统一尺度
选择 8 至 12 条不同类型的需求,让产品、研发、业务和交付代表独立评分,再比较分歧。分歧不应被当成谁错了,而是用来找出口径不一致的维度:有人把客户数量当影响,有人看使用频率;有人估开发量,有人估完整交付量。统一口径后,再尝试排序。
3. 用两个周期验证流程,再决定是否扩展工具化

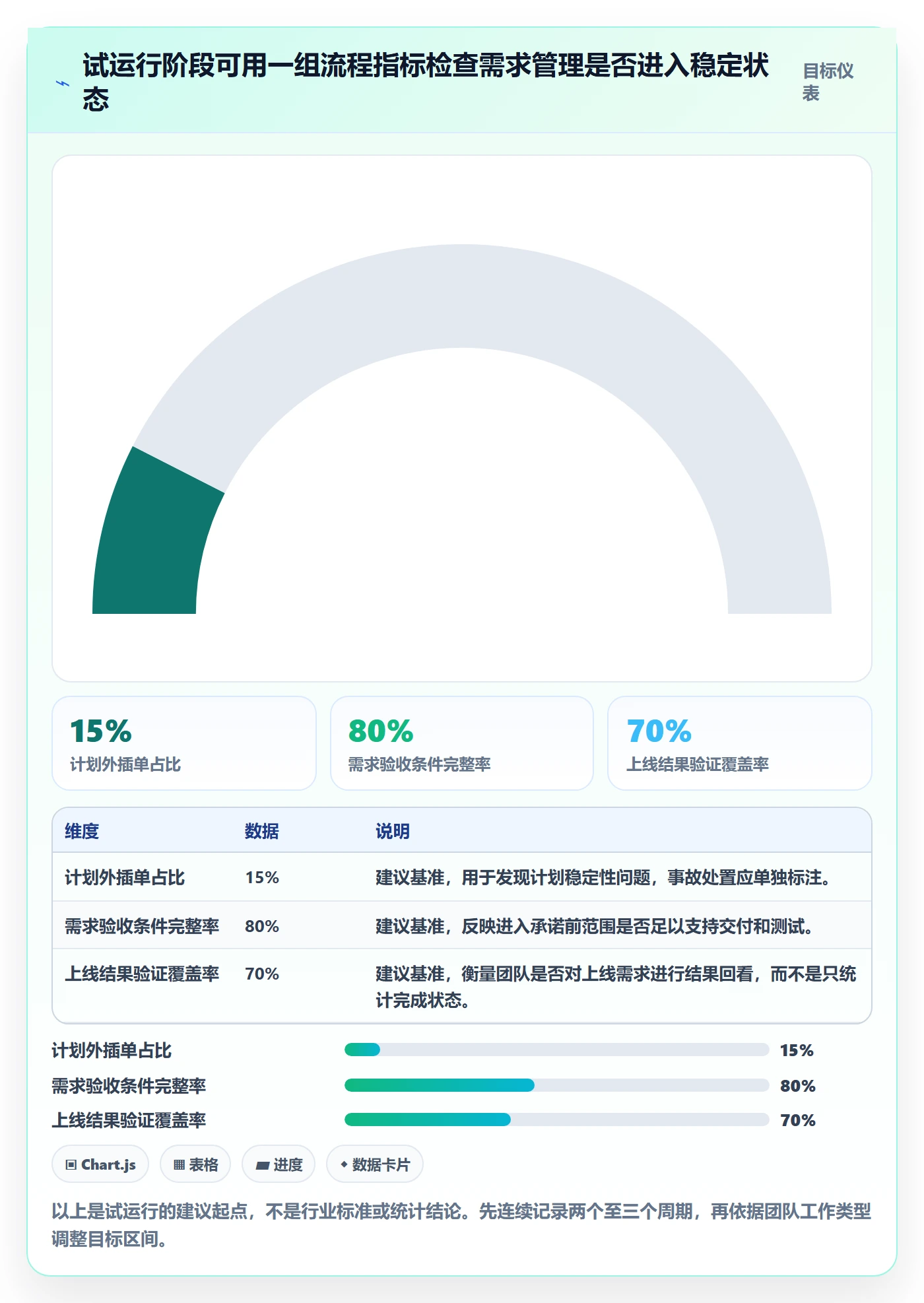

先运行两个迭代周期,记录需求首次响应时间、插单、承诺变更和上线验证情况。若团队的问题是信息散落、状态失真和跨团队不可见,再考虑用平台固化工作流;若问题是目标冲突、决策人缺位或证据不足,单纯换工具不会解决根因。
如果组织正在评估 PingCode 或其他项目管理平台,可以选一个有代表性的团队试点,同时设置退出条件:关键流程是否能跑通、历史数据是否可控迁移、权限是否符合要求、使用者是否愿意持续录入、管理员维护成本是否可接受。用真实工作验证后,再决定是否推广到更多团队。
4. 保留对错误判断的修正能力
成熟的优先级管理不是永远排对,而是能及时发现排序依据已经改变,并透明地调整承诺。新数据、客户变化、技术风险和外部约束都可能改变需求价值。团队应记录调整原因,而不是为了维护旧计划而忽视新事实,也不能每出现一个新声音就推翻整个队列。
需求优先级的核心,不是找到一套让所有人满意的分数,而是让团队知道依据什么做决定、为这个决定放弃了什么,以及用什么证据判断它是否值得。下一步可以从抽样检查一批需求开始,统一价值与成本口径,再用两个迭代验证流程。真正有效的需求管理,最终会让需求更少地靠催促进入计划,让每一次承诺都更容易解释、交付和复盘。
常见问题解答(FAQ)
1. 需求优先级应该按什么标准评估?
我以前排需求时,常遇到业务方都说自己的需求最紧急,但团队的研发资源有限。我想知道除了看提出人的级别,还有什么标准能让排序更有依据。
可以按业务价值、用户影响范围、时效性、实现成本和风险统一评估。先为每项设定简单分值,例如各按1至5分打分,再用“价值与时效性得分之和÷工作量”做初步排序;分数用于辅助讨论,不应取代对合规、安全和关键依赖的判断。
2. 多个部门都认为自己的需求最重要,团队该怎么定优先级?
我在跨部门项目中遇到过这种情况:销售关注客户承诺,运营关注流程效率,研发则担心技术风险。大家各自有理由,如果只靠会议上谁说得更有说服力来决定,很容易反复争论。
先让各方用同一模板说明目标用户、预期收益、影响范围、截止时间和不做的后果,再由明确的产品或业务负责人按团队目标裁决。对无法量化的争议,记录假设与决策人,先做小范围验证;涉及法规、安全或明确客户承诺的事项,应单独标记并说明优先规则。
3. 需求进入迭代后,优先级变化了怎么办?
我担心排期确定后临时插入需求,会让原计划失去意义;但如果完全不调整,也可能错过重要窗口。实际工作中,怎样处理变化才能兼顾响应速度和交付稳定性?
设定变更门槛:只有出现法规或安全问题、重大线上故障、关键业务窗口变化等情况,才考虑迭代中途调整。新增事项必须同时说明影响,并由负责人决定替换哪项已排需求;记录变更原因、被挤出的工作和对交付日期的影响,避免团队在不知情的情况下无限加量。
4. 怎样判断需求优先级管理是否真正提升了效率?
我以前只看迭代完成了多少需求,但数量增加并不一定代表用户更受益,团队也可能只是做了更多低价值工作。我想找到一组能同时反映交付和业务结果的指标。
同时观察交付、预测和结果三类指标:按期完成率与计划变更次数反映执行稳定性,需求从提出到上线的周期反映流转效率,上线后的目标达成率或用户反馈反映实际价值。建议按月或按迭代复盘,并比较同一团队一段时间内的趋势,不要用单次数据或单纯的需求数量评价优先级质量。
核心关键词
文章包含AI辅助创作:需求优先级管理指南:研发团队如何做好需求管理,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/567455
读者评论
我们之前也试过给需求打分,真正耗时的不是算分,而是统一“用户影响”和“工作量”的口径。把假设和证据一起记下来,比单独看总分更有用。
把法规、安全问题单独列为硬约束,这点比较实际。不过合同承诺和客户口头要求有时界限不清,团队最好明确由谁核实,避免紧急需求换个说法就绕过排序。
文中提到上线后验证,但不同需求的观察周期差异很大。除了使用率,是否也该提前约定何时回看、由谁收集数据?否则验证环节容易因忙于新需求而搁置。
