需求做不顺,往往不是团队不会写需求,而是团队把“有人提出”误当成“值得做”,把“排进迭代”误当成“已经说清楚”。我在梳理研发流程时,反复看到同一种场景:产品、销售、研发都很忙,需求单不断增加,发布也没停过,但上线后才发现目标用户不明确、验收口径不一致,甚至没人能说清这项工作为什么优先。需求管理从0到1,关键不是先买工具或多加审批,而是建立一条可验证的决策链:问题有证据,优先级有依据,方案有边界,交付有验收,结果有复盘。
一、先讲结论:需求管理不是收集需求,而是管理决策
1. 先把需求定义为一项待验证的投资
我判断一项需求值不值得进入研发流程,不先看它写得多完整,而先问三个问题:它要改变什么用户行为?为什么现在要做?上线后用什么信号判断有效?这三个问题没有答案,需求最多是一个待澄清的问题,不应该直接成为研发承诺。
需求会消耗研发、测试、设计、运维和业务协作时间,也会占用有限的发布窗口。因此,需求管理的本质是让团队在资源约束下做更好的投资选择。流程不是为了把每个请求都变成卡片,而是让团队能够拒绝、延后、拆分或验证那些证据不足的请求。
2. 从0到1先建立最小闭环
刚开始搭建需求管理,不必先设计十几个状态、五层审批和复杂评分模型。我建议先打通六个环节:入口统一、问题澄清、价值判断、方案评审、研发交付、结果复盘。每个环节都要有明确的输入、责任人和退出条件。
- 入口统一:所有需求进入同一处记录,避免散落在聊天、邮件和会议纪要里。
- 问题澄清:写清用户、场景、现状和损失,不急着把请求翻译成开发任务。
- 价值判断:比较影响范围、收益、紧迫性、成本和风险。
- 方案评审:确认范围、依赖、验收条件和不做什么。
- 交付跟踪:让需求与设计、开发、测试、发布任务保持关联。
- 结果复盘:对照目标检查实际效果,决定继续投入、调整或停止。
我最看重的是“退出条件”。比如,问题证据不足就回到补充调研;收益不清就进入观察池;研发成本明显超出预期就拆小或重新评估。没有退出条件的流程,只会不断把不确定性往后传。

3. 先追求决策质量,再追求流程自动化
工具可以减少遗漏和重复录入,却不能替团队回答“为什么做”。如果需求的目标、证据和验收口径没有建立起来,把流程搬进系统只是把混乱数字化。先用轻量规则跑通两三个迭代,再根据实际卡点自动化,通常比一开始配置复杂流程更稳妥。
二、背景与真实场景:为什么需求越多,交付反而越不稳定
1. 需求入口分散,团队失去完整视图
典型场景是销售在群里提客户定制,客服在工单里反馈高频投诉,产品在文档中写体验优化,研发又在缺陷列表里发现技术债。每个入口都有合理性,但负责人很难回答:同一个问题是否被重复提过?某个客户请求是不是代表普遍需求?当前承诺了多少工作?哪些事项已经被业务放弃?
入口分散还会造成一种隐性偏差:声音最大、离决策者最近的人,更容易获得资源。用户影响面广但表达能力弱的问题,反而容易被漏掉。统一入口不是为了让所有请求走同一张表,而是为了让它们进入同一套判断视野。
2. 需求描述混合了问题、方案和承诺
“增加批量导出”看起来像需求,实际上它可能对应多个不同问题:用户每天重复下载造成耗时;管理者需要离线审计;客户希望迁移历史数据;某个大客户把它列为采购条件。不同问题可能需要不同方案,甚至其中一些不需要开发新功能。
当需求单一上来就写成“做一个按钮”,研发容易陷入方案执行,而不是问题求解。更好的描述顺序是先记录现状和影响,再记录用户希望达成的结果,最后把方案作为待评估选项之一。
3. 多团队协作使“完成”变得含糊
一个需求可能要经过产品、设计、前后端、测试、安全、数据和运维。每个角色对完成的理解不同:产品认为功能可用,研发认为代码已合并,测试认为主路径通过,业务认为客户能真正使用。若团队没有统一的完成定义,项目状态看起来正常,实际却可能在发布、权限、迁移或运营准备环节停滞。
因此,需求管理不是只管待办列表。它必须能回答从问题提出到用户结果的状态:需求处于澄清、评估、承诺、开发、验证、发布还是观察阶段?在哪个环节等待谁?下一步行动是什么?
4. 先做流程基线,别急着拿行业数字当目标
不同产品、团队规模和发布节奏差异很大。一个每周发布的 SaaS 团队,和一个需要现场部署、兼容存量系统的企业软件团队,不适合直接比较需求周期。没有公开、可比且口径一致的数据时,我不会把某个“平均交付天数”当作团队必须达成的指标。
更可靠的做法是先记录本团队基线:需求从提出到首次决策用了多久;承诺后变更了多少次;发布后有多少需求按原目标复盘;紧急插单占用了多少容量。连续观察几个迭代后,再讨论改善幅度。本文后文的数字案例均明确标注为情景模拟,不应误读为行业统计。
三、常见误区:看起来管理更严,实际可能更慢
1. 误区一:字段越多,需求越清楚
表单塞满字段,常常只会让提出者复制粘贴或随手填写。字段不是越多越专业,而要看它是否改变决策。对早期需求来说,用户、场景、现状问题、影响证据、期望结果通常比“模块编码”“需求来源二级分类”等字段更重要。
我会先把字段分成两类:决策前必须具备的信息,以及进入交付后才需要的信息。前者用于判断是否值得做;后者用于设计、开发、测试和发布。强迫提出者在最初阶段填写所有技术和验收细节,不仅成本高,还容易让方案过早固化。
2. 误区二:打分模型能替代判断
打分表能帮助团队把讨论显性化,却不能消除价值判断。影响用户数、收入潜力、风险降低、实现成本等维度,可能使用不同单位,也可能存在重复计分。把不可靠的估算放进精确公式,结果只是看起来更客观。
我建议评分只用于排序讨论,不用于机械自动批准。团队需要记录评分依据和不确定性,例如“影响客户数为估算,数据来自近三个月支持工单”,而不是只留一个总分。对于战略性、合规性或重大风险需求,还应允许明确说明例外原因。
3. 误区三:把优先级等同于客户声音大小
客户反馈很重要,但单个客户的强烈诉求不一定代表广泛需求。反过来,某项后台可靠性改造可能没有用户主动提出,却能降低故障概率、保护收入和信任。优先级判断既要看用户价值,也要看业务目标、风险、机会成本和时间约束。
一个实用问题是:如果不做这项需求,具体会损失什么?损失由谁承担?多久后发生?有无替代办法?若回答只是“客户说想要”,这条信息值得保留,但还不足以形成研发承诺。
4. 误区四:需求进入迭代,就不允许再变
需求稳定并不意味着拒绝新证据。真正的问题不是需求变化,而是变化不透明、没有评估影响,也没有相应调整资源和承诺。团队可以允许范围变化,但必须重新计算交付成本、风险和其他工作的机会成本。
如果新信息足以改变价值判断,应该重新评审;若只是细节澄清,则在约定边界内处理。两者要区别对待,否则团队要么僵硬地执行错误方案,要么每次讨论都推翻整个计划。
5. 误区五:上线即成功,关闭卡片即完成
上线只证明某个版本进入了生产环境,不证明用户采用了功能,也不证明问题得到解决。尤其是体验优化、增长功能和流程改造,通常需要观察使用行为、转化、支持请求或业务结果。
在需求承诺时就写下上线后观察什么、谁负责、何时复盘,能避免“上线后没人记得原目标”。即使结果不理想,只要团队获得可信信息并据此调整,复盘仍然有价值。

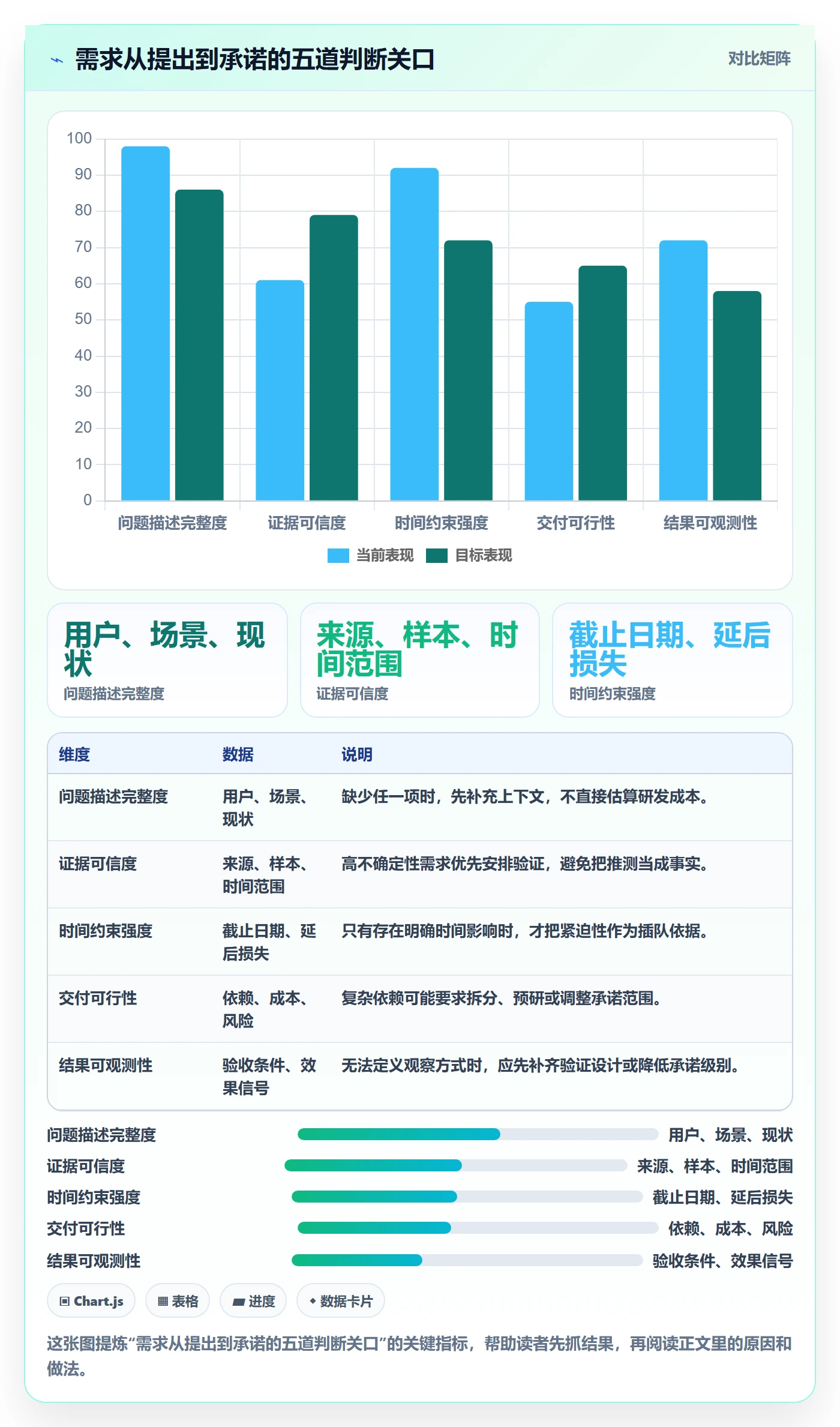

四、专业判断逻辑:用五道问题过滤需求,而不是只看标题
1. 第一问:这是用户问题、业务机会,还是内部偏好
我会要求需求至少归入一种明确类型:用户遇到的障碍、业务增长机会、运营效率问题、质量与风险问题,或技术维护事项。分类不是为了做报表,而是为了选对证据。用户体验问题看行为和反馈,风险问题看发生概率与损失,技术债则要说明持续成本或变更风险。
如果提出者只描述了方案,没有问题背景,就先补充背景。比如“增加一个审批节点”不是完整的问题描述;还要知道当前流程哪里失控、谁承担错误成本、发生频率如何、是否能通过权限或培训解决。
2. 第二问:影响有多大,证据从哪里来
证据可以来自产品分析、客服记录、销售反馈、用户访谈、现场观察、故障数据和合规要求。不同来源可信度不同,最好记录样本范围、时间区间和采集方式。销售判断可以作为线索,但不应直接当作全体用户的代表。
当数据不足时,不必假装确定。可以标记为“待验证”,设计访谈、原型测试、灰度实验或人工流程试运行。对低成本、可逆的想法,先验证往往比开长会争论更有效;对高风险、不可逆的改动,则需要更严格的证据和审查。
3. 第三问:为什么是现在,延后会发生什么
紧迫性必须有时间依据。法规生效日期、合同节点、季节性业务窗口、故障风险上升,都可能构成明确期限;“领导关注”本身不是完整的紧迫性说明。把截止日期、错过后的损失和可行替代方案写清楚,优先级讨论会更具体。
紧迫不等于高价值,也不代表必须整体插队。可以考虑先交付最小合规范围、临时手工措施或分阶段上线。这样既回应时间约束,也避免把全部资源押在一个未经拆分的大需求上。
4. 第四问:投入、依赖和机会成本是什么
成本不只包括编码时间,还包括设计、测试、迁移、培训、监控、兼容和后续维护。外部系统依赖、安全评审和数据迁移常常是计划偏差的来源。估算应记录置信度,而不是只给一个精确到小数点的工时数。
优先级的核心不是问“这件事值不值得做”,而是问“在当前资源下,它是否比被挤掉的工作更值得做”。因此,评审结论至少要说明:做什么、何时做、因此暂缓什么,以及主要假设是什么。
5. 第五问:如何验收,如何判断真实效果
验收条件描述交付物是否符合约定,效果指标描述问题是否改善,两者不能混为一谈。例如“导出功能支持按时间筛选”是功能验收;“客服人工整理报表的耗时下降”才是结果观察。指标要选团队能够实际采集的,不必为了显得完整而堆一串无法追踪的目标。
对需求的验证可以分为三层:功能是否正确、目标用户是否采用、预期业务结果是否出现。并非每项需求都能直接归因到收入,但至少应明确一项可观测的结果信号和观察窗口。

五、具体案例与数据观察:把“客户要导出”变成可验证的决策
1. 情景背景:一条看似简单的功能请求
下面用一个虚构但贴近企业软件团队的情景说明方法。某团队收到“支持批量导出”的请求,销售认为这是重要客户的续约条件,客服表示相关咨询增加,产品则希望借机统一报表体验。团队最初估计开发需要六人日,但没有统计实际用户影响,也没有确认客户真正要解决的问题。
团队把请求拆成三种可能原因:客户要迁移历史数据;运营人员要定期向管理层汇报;审计人员需要留存特定字段。三种原因对应的权限、字段范围、导出频率和安全要求不同。如果直接做一个全量导出按钮,可能解决了最显眼的请求,却引入数据暴露风险。
2. 先补证据:用短周期调查降低误判
团队用两周时间整理近三个月的支持记录,并访谈了8位提出相关问题的用户。这里的样本量只是该情景的调研记录,不足以代表全部客户;它的价值在于帮助团队发现需求并不单一,而不是制造统计上的普遍结论。
调查发现,8位受访者中,5位主要需要固定报表,2位需要迁移数据,1位关注审计留存。支持记录中还有多条重复咨询,但其中一部分来自同一组织。团队因此没有把工单条数直接当成用户数,而是按组织去重,并把不同目的分别记录。
3. 先试轻量方案,再确定研发范围
团队先用现有报表能力配置一份固定模板,并由客户成功人员协助试用;同时对迁移需求进行数据安全评估。试用期间记录了用户是否能独立完成导出、操作耗时、失败原因和后续咨询。结果显示,固定报表模板能覆盖大部分日常汇报场景,迁移数据则需要单独设计权限和审计机制。
这里最重要的不是“先不开发”,而是用低成本方式拆开问题。最终,团队把需求分成两条:第一条是支持固定字段、受权限控制的周期报表;第二条是数据迁移能力,进入单独的安全与技术评估。原本笼统的一项需求,变成边界清楚、风险不同的两个决策。

4. 情景模拟:比较试点前后的工作路径
以下数据为情景模拟,用来展示团队可以如何定义试点观察项,并非真实客户案例或行业统计。试点前后应保持相同统计口径,并记录样本范围、排除条件和异常情况;若产品版本、用户群或业务季节变化明显,就不能简单把差异归因于功能本身。

5. 复盘时看因果边界,而不是只看漂亮数字
如果试点后咨询减少,不能立刻断定功能导致了全部下降。可能同时发生了培训、版本更新、客户结构变化或支持渠道调整。团队应记录同期变化,按用户群和使用场景分层观察,并把结论表述为“试点期间观察到相关指标改善”,除非有足够设计支持更强因果判断。
对于报表需求,团队还应观察模板被重复使用的比例、导出失败原因、权限拒绝次数和数据泄露风险。效率提高不能以安全边界变差为代价。结果指标必须与副作用指标一起看,尤其是涉及敏感数据、权限和合规的功能。
六、从0到1的落地流程:用六周建立可运行的最小制度
1. 第一周:盘点入口和现有承诺
先不要重做全部流程。把当前需求来源、记录位置、决策人、状态和主要阻塞点列出来。抽查最近一个季度的需求,找出重复请求、反复变更、未上线事项和上线后无人复盘的项目。
这一周的产出不是一份漂亮流程图,而是一张真实的现状图。团队要知道工作从哪里来、谁能改变优先级、哪些承诺已经对外做出,以及目前最昂贵的返工发生在哪里。
2. 第二周:统一入口,设定最少必填信息
建立统一需求入口,并要求最初提交至少包含提出人、目标用户、使用场景、现状问题、影响证据、期望结果和紧迫原因。允许“不知道”作为选项,但必须标记后续由谁补充,不能用空白掩盖不确定性。
入口不一定要很复杂。团队可以从现有协作平台、表单或项目管理工具开始。重点是每条需求有唯一编号、明确负责人和可追踪状态,避免靠搜索聊天记录拼接事实。
3. 第三周:设置分流规则,防止所有事项挤在同一队列
把需求、缺陷、事故、技术维护、合规事项和客户服务请求区分开。它们的时效和决策逻辑不同:生产事故需要响应机制,常规需求需要价值评估,合规事项需要截止时间和风险审查,技术维护需要说明持续成本。
分流规则越清楚,紧急通道越不容易被滥用。对真正紧急的事项,规定谁可以触发、如何说明影响、怎样补做复盘,以及它挤占了哪些已承诺工作。
4. 第四周:召开短而有准备的需求评审
评审会不应成为现场补材料的会议。会前由需求负责人补齐信息,相关角色提前阅读;会上集中讨论价值、风险、依赖、选项和取舍。没有足够信息的需求,不需要全员围坐猜答案,直接指定补充动作和责任人。
评审结论建议统一为几种:进入探索、进入方案评审、候选排期、暂缓观察、拒绝并说明原因。拒绝不是流程失败。及时拒绝价值不清或重复的问题,能够保护团队容量,也让提出者获得明确反馈。
5. 第五周:连接需求、交付任务和验收结果
一个需求可以拆成多个研发任务,但任务应能追溯回需求目标。验收标准不仅写“功能正常”,还要覆盖关键场景、权限、异常、兼容和数据变化。研发估算由实际实施角色参与,避免产品单方面承诺交付日期。
如果一个需求无法在一个迭代内交付,优先寻找能独立验证价值的切片。切片不是简单按页面或技术层拆分,而是让用户获得一个完整、可用、可观察的阶段性结果。
6. 第六周:建立复盘节奏和指标基线
先选少量指标,避免报表泛滥。我通常建议从决策等待、计划变更、交付可预测性、返工和结果复盘覆盖率中挑选三到五项。每项都写明定义、数据来源、统计周期和负责人。
指标用于发现系统性问题,不应直接变成员工排名。若“需求周期变长”,要先分解排队时间、开发时间、等待评审时间和外部依赖时间。只盯总周期,很可能把真正阻塞点藏起来。
| 观察指标 | 建议口径 | 能回答的问题 | 常见误读 |
|---|---|---|---|
| 需求决策等待时间 | 从信息齐备到形成评审结论的时间 | 决策环节是否积压 | 把提出到评审的全部等待都算作决策耗时 |
| 承诺后范围变更率 | 承诺后发生实质范围调整的需求占比 | 前期澄清是否不足,外部变化是否频繁 | 把合理的学习和纠错一概视作失败 |
| 计划工作完成率 | 周期开始时承诺且按约定完成的工作比例 | 承诺是否稳定,插单是否影响计划 | 用来鼓励少承诺或隐藏未完成事项 |
| 上线后复盘覆盖率 | 到达观察时间点且完成结果复盘的需求占比 | 团队是否验证真实效果 | 把填表当成有效复盘,不看结论和后续动作 |
七、不同团队情况下的行动建议与流程取舍
1. 小团队:少做审批,多做透明
十几人的团队通常不需要专职需求委员会。产品、研发和业务可以定期共同评审,但仍应保留统一入口、明确优先级、记录取舍和上线后复盘。团队越小,口头沟通越方便,也越容易因为人员变化而丢失决策上下文。
小团队优先解决三件事:不让临时消息直接变成承诺;每个迭代只承诺团队能完成的工作;每次重要决策留下简短记录。先把这三件事坚持下来,比维护复杂评分表更有价值。
2. 多产品线或跨部门团队:建立分层决策权
当多个团队共享平台、设计系统、数据服务或发布窗口时,单个产品负责人无法独自判断所有依赖。可以把决策分成产品线内排序、跨团队依赖协调和组织级资源取舍三层,每层只处理其权限范围内的问题。
同时要明确谁能改变已承诺的优先级。若多个高层都可以直接插单,却没有人承担被挤出工作的代价,团队最终只能靠加班吸收冲突。每次插单都应同步展示影响范围,而不是只记录新任务。
3. 企业软件团队:把权限、迁移与运营纳入需求范围
企业软件的需求常涉及角色权限、历史数据、审计、部署环境、兼容版本和管理员操作。只从界面功能估算成本,容易低估实施工作。需求评审时要问:客户如何开通?旧数据如何处理?升级失败如何回退?私有环境和不同版本是否支持?谁负责培训和变更通知?
中大型企业或100人以上研发组织,通常还需要把需求、缺陷、研发任务、测试和发布计划关联起来,避免跨团队状态靠人工追问。PingCode可作为这类组织的需求与研发协同平台候选之一;其适用性仍应结合团队工作流、权限模型、部署要求和预算,通过实际试点验证,而不是只看功能清单。
对于有数据控制要求的组织,可评估私有化部署方案;从既有协作系统迁移时,应先盘点项目、字段、附件、历史状态、权限和关联关系,再做小范围迁移验证。涉及某项目管理工具的平滑迁移,不能仅凭“支持迁移”四个字判断,必须检查历史数据完整性、字段映射、用户身份、附件和追溯链是否符合本组织要求。国产替代也不应简化成品牌替换,而要验证流程适配、运维能力、数据治理和长期支持。
4. 高监管或高风险业务:为决策留痕,但避免全流程堵塞
金融、医疗、公共服务等高监管场景,需求可能影响数据安全、权限边界、审计和业务连续性。团队应为高风险变更增加安全、合规和回滚评估,同时把普通体验优化与高风险变更分流,避免所有需求都套用最重审查。
要把审批设计成风险控制,而不是签字收集。每个审查节点都应说明检查什么、谁有权判断、发现问题后如何处理。若审批者只是重复查看同一份材料,却没有独立判断责任,该节点大概率增加等待而没有增加安全。
5. 资源紧张时:先保护容量,再谈提高吞吐
如果团队长期被紧急事项打断,不应把目标定成“多做几个需求”,而应先观察非计划工作比例和返工来源。为线上故障、维护、安全更新和临时业务事项预留容量,通常比把排期填满后再靠加班补救更真实。
取舍也要分清可逆与不可逆。低成本、可回滚的改动可以小范围试验;影响数据结构、权限和客户迁移的改动需要更充分评估。面对不确定性,不是所有事项都要等到信息完美,而是要让验证成本与潜在损失相匹配。
八、工具与数据:让流程可追溯,但不要让工具替人做判断
1. 选工具先看能否形成端到端追溯
需求管理工具是否适合,不能只看需求卡片好不好看。要看它能否连接需求、目标、任务、缺陷、测试、发布和复盘;能否支持不同团队的权限与流程;能否导出数据做分析;以及在团队扩张后是否仍可维护。
在工具评估中,我会让团队拿真实项目做演练,而不是只看演示环境。挑一项跨产品、研发、测试和发布的需求,实际走一遍:提出、评审、拆分、变更、验收、上线、复盘。演练中暴露出的重复录入、状态断点和权限冲突,比功能清单上的勾选更有判断价值。
2. 迁移前先定义数据边界和验收口径
从旧系统迁移时,先区分必须保留的信息与可归档的信息。项目结构、状态、负责人、评论、附件、历史变更、关联缺陷和权限设置,迁移难度并不相同。不要在正式切换后才发现历史记录只能以附件形式保存,或原有状态无法映射。
建议先选一个有代表性的项目做试迁移,包含复杂字段、附件、跨项目关联和不同角色权限。迁移验收不只检查数量,还要抽查关键记录能否还原上下文。对于无法一一映射的数据,要明确保留方式、查询路径和责任人。
3. 用仪表盘发现堵点,不用单一数字评判团队
仪表盘最有价值的地方,是把流程中的等待和波动显现出来。例如需求长期停在评审前,可能是信息准备不足;进入开发后周期拉长,可能是依赖或范围变化;上线后无人复盘,则可能是目标没有负责人。数字只告诉我们去哪里调查,不会自动给出原因。
团队还要防止指标被“优化”成表面成绩。若只考核交付数量,可能导致需求被拆得过细;若只考核准时率,可能造成承诺过于保守;若只考核需求周期,可能把复杂工作移出统计。指标需要成组观察,并结合样本和上下文解释。
九、常见落地风险:流程启动后仍要持续校正
1. 业务绕过统一入口
如果重要需求仍通过私聊直接排期,统一入口很快会失去可信度。处理办法不是简单要求“所有人遵守”,而是让入口有明确响应时限、状态可见、紧急通道清楚,并定期反馈暂缓或拒绝原因。入口没人回应,用户自然会另找路径。
2. 产品负责人变成信息录入员
当产品负责人把大量时间花在追字段、改状态和整理会议纪要,流程很可能设计得过重。应减少没有决策价值的字段,使用自动同步或模板,并让需求提出者、研发负责人和测试负责人共同承担信息质量,而不是把所有责任压给一个角色。
3. 评审会越来越长,却没有更好决策
会越来越长往往意味着会前材料不足、参会人职责不清,或讨论层级混杂。可以把信息补充、技术预研和决策会议拆开;只有需要共同权衡的事项才进入正式评审。会议结束时必须记录结论、理由、未决问题和负责人。
4. 复盘变成追责或自我表扬
复盘的目标是理解假设是否成立、流程哪里失效、后续如何调整,而不是寻找一个人承担所有误差。若团队担心失败会受到惩罚,就会隐藏不确定性,需求评估也会越来越乐观。对事实负责,同时允许根据新证据改变判断,才能形成真实反馈。
5. 组织流程没有随着规模变化
团队人数增加后,沟通路径、依赖数量和决策成本都会变化。小团队有效的口头同步,可能在多个产品线时变成信息瓶颈;大型组织的层层审批,也可能对小团队构成负担。流程应根据等待时间、返工和协调成本持续调整,而不是把某个版本永久固定。
十、下一步怎么做:先用一个周期证明流程有用
1. 本周就能启动的四项动作
- 选一个产品或团队试点:先限定范围,不要一次性要求整个组织迁移。
- 统一需求入口:所有请求都记录提出人、用户、场景、证据和期望结果。
- 设立每周短评审:只处理需要共同决策的事项,材料不足的需求明确退回补充。
- 挑三项基线指标:例如决策等待时间、承诺后范围变更率和上线后复盘覆盖率。
2. 一个迭代后检查三个问题
第一个问题是,团队是否更容易找到需求来源、当前状态和决策理由?如果仍需翻聊天记录,入口还没有真正统一。第二个问题是,团队是否更早发现证据不足、依赖和风险?如果所有问题都在开发中才暴露,评审环节仍需调整。
第三个问题是,团队是否能够解释哪些需求没有做以及为什么?如果答案只有“排不过来”,说明优先级决策还没有把价值、成本和机会成本摆到台面上。流程的作用不是让所有人满意,而是让取舍能够被理解、被追踪、被修正。
3. 最终判断:好的需求流程会让“不做”更有依据
需求管理从0到1,不是把每个想法都变成研发任务,而是让团队在不确定中尽早发现错误假设,在资源有限时选择更值得投入的工作,并在上线后确认结果。最有价值的流程,未必看起来复杂;它能让团队知道为什么做、为什么现在做、为什么暂时不做,以及什么证据会让决定改变。
我的建议是,先选一个真实需求跑完整个闭环:统一记录、补充证据、评估取舍、拆分交付、定义验收、观察结果。不要先追求完美流程,也不要把工具配置当成改革本身。一个周期后,用实际等待、变更、返工和复盘数据找出最昂贵的断点,再决定下一步该加规则、减字段,还是调整决策权。
常见问题解答(FAQ)
1. 需求管理从0到1,第一步应该做什么?
我所在的团队过去主要靠会议和即时消息提需求,常常出现任务做完了,业务方却说不是自己想要的结果。我想建立一套流程,但不确定应该先买工具,还是先把规则定下来。
先定义需求入口、负责人和最小信息要求,再配置工具。每条需求至少记录提出人、目标用户、要解决的问题、预期结果、优先级和验收标准;先用一个团队试运行两到四周,统计信息完整率、首次评审通过率和从提出到决策的时长,再调整流程。
2. 需求优先级应该怎么排?
我经常遇到多个部门都说自己的需求最紧急,排期时只能靠声音大小或领导临时拍板。想找一种团队能共同执行的判断方法,而不是把优先级变成争论。
用统一维度评分并保留人工评审:评估业务影响、用户覆盖范围、紧急程度、实施成本和风险,按团队约定的权重打分。优先处理高影响、低成本且有明确时限的需求;分数用于排序,不替代决策,涉及合规、安全或重大客户承诺的事项应单独标记并说明依据。
3. 需求评审时,怎样避免开发后才发现理解不一致?
我遇到过需求文档看起来很完整,开发和测试仍对边界条件各有理解的情况。尤其是跨团队协作时,我想知道评审前要准备哪些内容,才能减少返工。
评审材料应包含业务背景、目标与非目标、用户流程、异常场景、依赖项及可验证的验收标准。评审时让产品、研发、测试和相关业务方逐项确认关键场景,并把未决问题记录为负责人和截止时间;需求进入排期前,必须解决会影响方案、工作量或验收的阻塞问题。
4. 怎么判断需求管理流程优化是否有效?
流程上线后,团队可能觉得会议更多、填表更麻烦,但管理者又希望看到改进成果。我想知道该看哪些指标,才能分辨流程是在减少混乱,还是只增加了手续。
选取优化前后的同口径数据比较,重点看需求等待决策时间、进入开发后的变更率、因理解偏差导致的返工量、按期交付率和验收一次通过率。同步抽样访谈提出人、研发和测试;若文档完整率提高但等待时间和返工没有改善,就应检查审批环节是否过多、优先级是否频繁变动,而不是继续增加表单。
核心关键词
文章包含AI辅助创作:需求怎么做?研发团队流程优化:需求管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/567300
读者评论
我们之前也把销售和客服反馈放在不同地方,重复问题经常被当成新需求。统一入口确实有帮助,但最好保留来源和样本范围,否则汇总后还是难判断代表性。
文中把验收和效果复盘分开讲,这点很实用。我们常把功能测通就算完成,过几周才发现用户几乎没用;实际落地时,复盘责任人和观察时间确实容易漏。
五道判断关口适合做讨论提纲,不过小团队如果每条需求都逐项开评审,可能会拖慢节奏。我更倾向于按风险和投入分层,低成本、可撤回的事项先小范围验证。
