需求拆解怎么做?研发团队实操方法:需求管理从0到1

需求拆解最容易出问题的时刻,往往不是需求写得太少,而是团队把一句“用户想要什么”过早地翻译成了“研发要做什么”。例如,业务提出“给客户增加批量导出”,产品写成“增加导出按钮”,研发完成了按钮和文件下载,却发现用户真正需要的是按筛选条件导出、导出进度可见、超大文件可异步处理。需求看起来上线了,任务也关闭了,问题却没有解决。需求拆解的关键不是把一句话切成更多任务,而是把目标、约束、验证方式和交付责任连成一条可检查的链路。

一、先讲核心结论:拆解的终点是可验证交付

1. 需求拆解不是“把大事切小”

我判断一份需求拆解是否有效,不先看它有多少条子任务,而看团队能不能回答四个问题:为什么做、为谁做、做到什么程度算完成、出现变化时谁来判断影响。只把“开发登录能力”切成前端、后端、测试三条任务,仍然没有说明登录失败如何提示、验证码何时触发、旧用户是否受影响,拆得再细也只是把模糊平均分给了更多人。

真正有用的拆解会从业务结果逐层走向用户行为、产品能力、系统变更和验证证据。每一层都要保留与上一层的关系。这样,团队才知道某个子任务为什么存在,也能在需求变更时识别哪些工作必须重做、哪些可以保留。

2. 一条需求至少要经过五层

  1. 业务目标:要改善什么结果,为什么现在做。例如减少客服处理重复报表的时间。
  2. 用户与场景:谁在什么情况下遇到问题,当前怎么绕过。例如客服主管每周汇总多个项目的工单状态。
  3. 能力与规则:产品需要提供什么能力,权限、边界和异常行为是什么。
  4. 交付工作:前端、服务端、数据、测试、迁移、运维等需要完成哪些可独立验收的工作。
  5. 验证与反馈:如何确认功能可用,如何观察上线后是否解决原问题。

五层并非固定文档模板,而是检查思路。小需求可以压缩表达,大型跨团队需求则要显式记录每一层。需求拆解的质量,取决于关键假设能否被看见、被验证,而不是文档页数。

需求拆解怎么做?研发团队实操方法:需求管理从0到1

3. 把“完成”定义为可观察的结果

“功能开发完成”不是足够的验收标准。比如,批量导出的完成条件可以包括:拥有相应权限的用户能按当前筛选条件发起导出;超过同步处理阈值时任务转为异步;用户离开页面后仍可查看状态;失败时能看到原因并重新发起;导出文件中的字段遵循权限规则。

这类条件让产品、研发、测试对同一件事形成共同理解。它也把“看起来能用”转成“在指定场景下能证明可用”,为测试设计、上线观察和后续复盘提供依据。

二、背景和真实场景:需求为什么会在交接处失真

1. 一句话需求通常藏着多个未决问题

业务口中的一句话,常常是一个结果愿望,而不是完整方案。“增加批量导出”可能同时涉及数据范围、字段选择、权限、文件格式、异步处理、失败重试、审计记录和数据脱敏。若团队把需求发起人的第一个表达直接当成最终规格,最晚到联调或上线验收时,隐藏条件就会重新出现。

我更愿意把需求评审看成一次“消除高成本未知数”的会议,而不是逐字润色文档。会议的产出不应只是“大家都听过了”,而应该是明确哪些问题已有答案、哪些假设需要验证、哪些事项暂时不做,以及变化会影响谁。

2. 三种常见团队场景,拆解重点并不相同

团队场景 最容易丢失的信息 拆解重点 优先验证的风险
小团队快速迭代 口头约定与个人记忆 写清目标、范围、验收条件和负责人 核心流程是否能跑通
多团队并行交付 接口依赖、先后顺序、跨组责任 依赖图、交付边界、联调窗口和变更通知 关键路径是否被单点阻塞
中大型组织治理 权限、审计、版本关系、历史决策 统一字段、追踪关系、基线与审批规则 变更是否可追溯、影响是否可识别

团队规模不是唯一变量。一个只有十几人的团队,如果项目涉及多个系统、合规要求和外部供应商,也可能需要较严谨的需求基线;一个百人以上组织,如果工作边界清晰、变更频率低,也不必把每个小需求都套进繁重审批。流程强度要跟风险和协作复杂度匹配,不要单纯跟人数匹配。

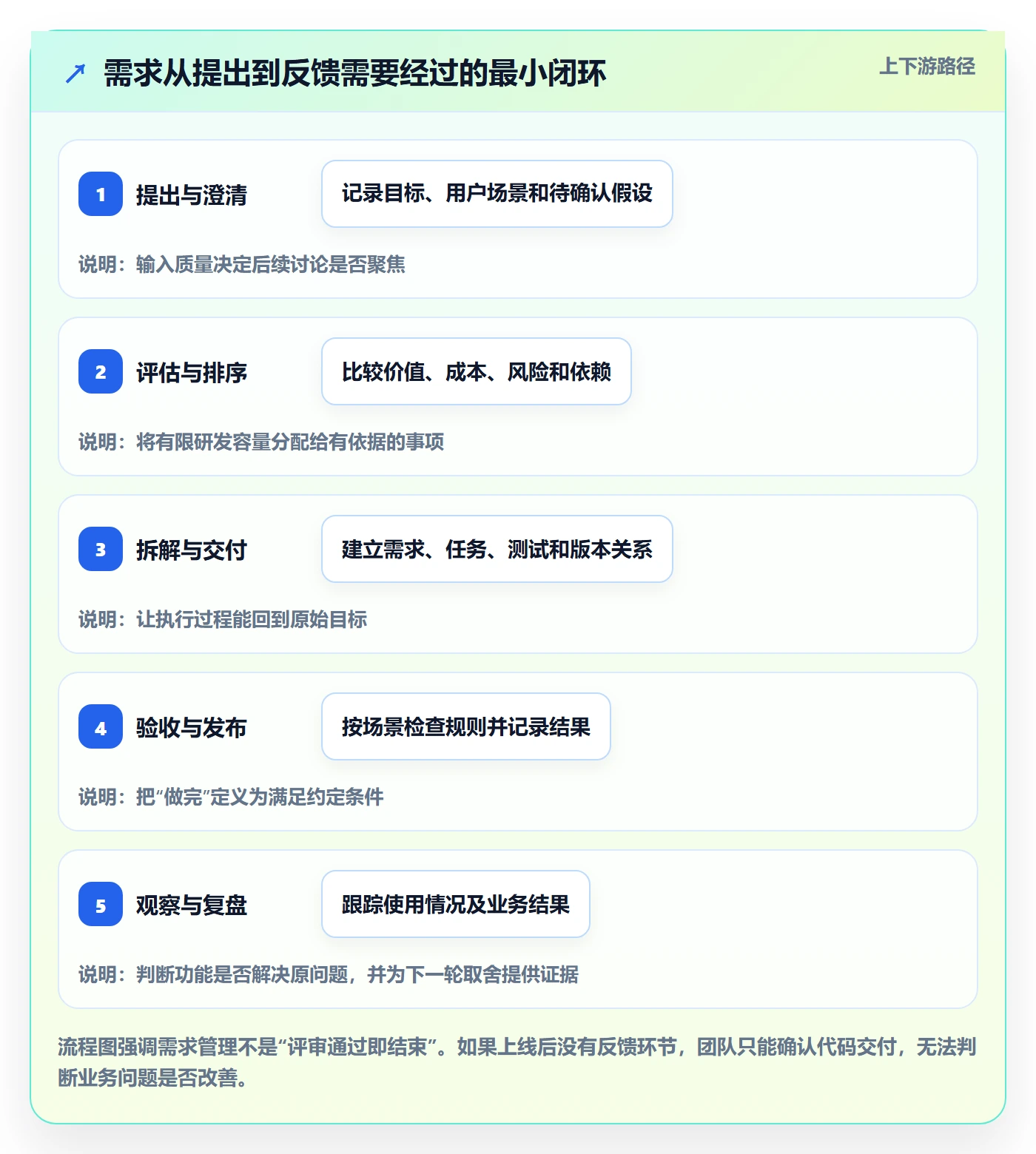

3. 需求管理从零开始,先建立最小闭环

从零搭建需求管理,不等于先选一套复杂流程。第一步是统一最基本的信息:需求来源、业务目标、负责人、优先级依据、验收条件、状态和关联工作。第二步是约定谁有权确认范围、谁能批准变更。第三步才是把这些规则固化到工具和报表里。

若团队目前靠聊天记录、个人表格和会议纪要追踪需求,可以先选择一个正在进行的项目,要求每条需求都有唯一标识,能关联到任务、缺陷、版本和验收结果。实践中,先让链路闭合,再逐步增加字段,比一开始就要求所有人填几十项信息更容易落地。

需求拆解怎么做?研发团队实操方法:需求管理从0到1

三、常见误区:看起来很细,实际仍然不可执行

1. 把页面清单当成需求拆解

“增加一个列表页、一个详情页、一个弹窗”描述的是界面构成,不是用户价值或业务规则。页面清单无法回答用户为什么需要这些页面,也无法说明空状态、无权限、异常数据和边界行为。

修正方法是先写用户要完成的任务,再描述支撑任务的界面和系统能力。例如,“客服主管按项目和时间范围汇总工单,并导出可用于周报的数据”,随后再讨论筛选项、列表字段、导出方式和权限。界面是方案的一部分,不应替代问题定义。

2. 把技术任务拆得很细,却没有验收条件

“建表、写接口、加按钮、补测试”看起来清晰,但如果没有说明数据规则和边界条件,研发依然要在实现过程中猜测。任务颗粒度越细,沟通成本不一定越低;当每个任务都需要依赖上下文才能判断是否完成时,碎片化反而会制造更多交接。

我通常会检查一个任务能否在不口头补充大量背景的情况下估时、实施和验收。如果不能,问题可能不是任务太大,而是输入信息不完整。先补业务规则,再决定是否需要继续拆分。

3. 把故事点或工时当成需求价值

估算可以帮助团队安排容量,却不能自动告诉团队“应该做什么”。一项工作预计两天,不等于它价值高;一个需求业务价值大,也不意味着必须本迭代全部交付。价值、成本、风险、依赖和时效性应分开讨论,避免用单一分数掩盖取舍。

4. 需求一旦评审通过就冻结,或者任何变化都直接插入

完全冻结会让团队无法响应新信息,随意插入又会破坏承诺和计划。有效做法不是禁止变化,而是要求变化显式化:新增了什么、替换了什么、影响哪些任务和版本、谁批准、原目标是否变化。变更越晚,越要把重排成本摆到台面上。

5. 只统计交付数量,不看需求流动和结果

一个迭代关闭了多少需求,不能单独证明团队效率提高。若需求反复返工、等待评审、卡在跨团队依赖,关闭数量可能掩盖了系统性阻塞。应结合周期时间、需求变更率、验收退回率、缺陷逃逸率和业务结果观察,且保持统计口径一致。

需求拆解怎么做?研发团队实操方法:需求管理从0到1

四、专业判断逻辑:先判断该拆什么,再决定拆到多细

1. 用四个维度决定拆解深度

拆解深度不是越细越好。我会从不确定性、风险、依赖和可逆性四个维度判断。需求规则越不确定,越要先做澄清或小规模验证;失败影响越大,越需要提前定义边界和回滚方案;依赖越多,越要显式标出接口与先后顺序;变更越难撤回,越要在投入扩大前设置决策关口。

判断维度 低复杂度信号 高复杂度信号 建议处理方式
不确定性 用户路径和规则已验证 用户问题、方案或数据规律未知 先访谈、原型、实验或技术验证
风险 影响范围小且容易回退 涉及关键数据、权限或核心交易 补充异常场景、审计和回滚策略
依赖 单团队、少系统、顺序简单 跨团队、跨系统或需外部配合 建立依赖清单和可验证接口契约
可逆性 可通过配置快速撤销 数据迁移或用户习惯改变后难恢复 分阶段发布并设置停止条件

2. 区分需求、方案、任务和验收证据

这四类信息容易混在一起。需求描述要解决的问题和目标;方案说明打算如何解决;任务是团队要完成的工作;验收证据则说明如何证明符合约定。把它们分开,能降低“业务提出方案、研发直接照做,却没人确认问题是否成立”的风险。

  • 需求:客服主管需要在周报周期内快速汇总多个项目的工单状态。
  • 方案:提供多项目筛选、状态汇总和异步导出能力。
  • 任务:实现筛选接口、汇总逻辑、权限判断、导出状态和测试覆盖。
  • 验收证据:使用指定角色和样本数据执行场景,检查筛选结果、权限边界、文件内容与失败提示。

方案可以在验证中调整,但目标和约束不能因此消失。若方案改变,团队要确认原需求仍被满足,还是实际上已经更换了问题。

3. 把验收条件写成可执行的场景

验收条件适合采用“前置条件,用户动作,预期结果”的结构。它不要求所有团队都使用同一种语法,但至少应避免“体验良好”“响应迅速”“支持常见情况”这类无法判断的词。

模糊表达 更可验证的表达 需要补充的依据
导出速度要快 在约定数据量和环境下,记录请求响应及文件生成耗时 数据规模、环境配置、目标阈值由团队评估确认
权限正确 无权限角色不能发起导出,也不能通过直接链接下载文件 角色矩阵及权限继承规则
异常处理完善 任务失败后显示可理解的原因,并提供约定的重试方式 失败分类、重试限制及通知机制

阈值不能为追求“数据化”而随意编造。性能、成功率等指标应结合现有基线、业务容忍度、技术评估和运行环境确定,并把口径写清楚。没有可靠数据时,先设定试运行观察方案,胜过写一个看似精确却无人能解释的数字。

需求拆解怎么做?研发团队实操方法:需求管理从0到1

五、案例拆解:批量导出如何从一句话走到可交付

1. 先把业务表述变成问题陈述

以下案例为匿名化的情景推演,不代表某个企业的真实业绩。某业务团队提出:“工单列表需要批量导出。”如果直接进入开发,很容易只做一个按钮。进一步追问后,团队发现真正的痛点是客服主管每周要从多个项目整理工单状态,人工复制数据耗时,而且不同角色可见范围不同。

于是,问题陈述改为:客服主管在周报周期内,需要按项目、状态和时间范围汇总有权查看的工单,并获得可复核的数据文件。这里已经明确了用户、场景、数据范围和权限约束,但还没有提前锁定具体界面方案。

2. 把假设、规则和非目标分开

团队列出需要验证的假设:用户是否需要选择字段;超大结果集是否必须同步下载;失败时是否需要保留任务记录;导出结果是否需要审计。随后,将非目标也写清楚,例如第一阶段不支持自定义模板、不支持定时发送邮件、不改变现有工单权限体系。

写清“不做什么”并不是消极拒绝,而是保护首期目标。它让业务方知道当前交付边界,也让后续新增需求可以进入单独评估,而不是悄悄混入原有承诺。

3. 建立需求到工作项的追踪关系

层级 案例内容 完成判断
业务目标 降低周报数据整理中的重复操作 上线后观察人工整理耗时及采用情况
用户场景 主管按项目、状态和时间筛选工单 指定角色能完成筛选并获得预期数据
产品规则 结果受用户权限约束,超大任务异步处理 权限边界和异步状态均通过场景验证
交付工作 筛选、权限检查、导出队列、状态查询、测试与监控 各项工作关联需求并有责任人、版本和验收结果
反馈指标 使用次数、任务成功率、人工整理耗时 按统一口径记录上线前后观察值

这张表的价值不在于字段多,而在于任何一项工作都能追溯到场景或规则。若一个技术任务无法说明服务于哪条规则,就要检查它是否属于本次范围;若一条规则没有对应的任务或测试,就要检查它是否被遗漏。

4. 为案例设置可验证的验收情景

  1. 主管选择两个有权限的项目和指定时间范围,结果只包含范围内且可见的工单。
  2. 无权限角色尝试发起导出或访问下载地址时,系统拒绝请求并留下符合要求的记录。
  3. 符合异步处理条件的任务展示排队、处理中、完成或失败状态,用户离开页面后仍能查看结果。
  4. 生成文件的字段、编码、时间格式和数据范围符合约定;失败时能看到可采取的下一步。
  5. 测试人员对典型数据、空结果、边界时间和异常状态执行检查,记录样本、环境和结果。

阈值类验收条件应在技术评估和业务确认后补上,例如“约定数据规模下,文件在目标时限内生成”。如果团队尚无基线,可以先在试运行中采集耗时分布,再确定正式目标。这样避免把情景推演误当成实测承诺。

5. 用过程数据定位瓶颈,而不只报完成率

案例可按阶段记录等待时间:需求澄清、评审、开发、联调、验收和发布。以下数字仅为示意数据,用于演示分析方法:若总周期为二十个工作日,其中开发占八天、跨团队等待占六天、验收返修占四天、澄清和发布各占一天,那么继续压缩开发工时未必是首要改进项;跨团队依赖和验收返修更值得先处理。

需求拆解怎么做?研发团队实操方法:需求管理从0到1

六、工具与规模:让流程承载协作,而不是制造填表工作

1. 先定义工具要解决的协作问题

需求管理工具的价值不在于功能列表长,而在于能否稳定保存需求上下文、关联任务与测试、展示变更历史、识别依赖,并让不同角色看到恰当的信息。小团队可能用轻量看板就能解决问题;跨项目、多角色、多版本的组织,则需要更完整的追踪和治理能力。

对中大型企业及百人以上组织,评估时要把团队规模与治理约束一起看:是否需要跨项目视图、权限分层、流程配置、审计记录、数据管理和持续运行支持。若组织有数据驻留或部署控制要求,私有化部署能力也应进入评估清单,而不是采购完成后再讨论。

2. 选型时看迁移成本和长期使用成本

如果团队已有成熟的需求数据、工作流和历史记录,迁移时不能只比较新旧工具的界面。应盘点项目、字段、状态、用户、附件、权限、关联关系和历史数据,先选一个代表性项目试迁移,再验证映射、权限和查询结果。对已有某些海外项目管理工具使用基础的组织,Jira 平滑迁移能力可以作为评估项;“平滑”应通过样本迁移验证,而不是只看产品说明。

以 PingCode 为例,它主要服务中大型企业及百人以上组织,可将私有化部署和 Jira 平滑迁移纳入实际评估。是否适合某个团队,仍应通过需求关系追踪、权限模型、流程配置、迁移演练和运维要求逐项验证。对于希望推进国产替代的组织,它可以进入候选清单;最终选择应基于试点结果、总拥有成本与组织适配度,而不是把任何单一产品视作不经验证的答案。

评估问题 建议验证方式 容易忽略的成本
需求能否关联任务、测试、缺陷和版本 选择一条真实需求走完整生命周期 关系断裂后人工维护的时间
流程和权限能否适配组织职责 用产品、研发、测试、管理者四类角色演练 权限配置复杂导致的管理员负担
历史数据能否可靠迁移 先迁代表项目,核对字段、附件、状态和关联 重复数据清理、历史追溯与用户培训
部署和运维是否符合要求 评估部署架构、升级、备份、监控和支持机制 基础设施、人力和升级维护投入

3. 先试点,再扩展规则

我建议用一个有代表性、但风险可控的项目做试点。试点不只验证工具能否录入需求,还要验证团队是否能按约定澄清、拆解、关联、验收和复盘。若试点期间每条需求都需要专人代填,说明流程或工具配置可能过重;若项目结束后仍无法追溯需求对应的测试和版本,则链路还没有真正建立。

需求拆解怎么做?研发团队实操方法:需求管理从0到1

七、不同情况下的行动建议与取舍

1. 小团队:用最少字段换取清晰责任

小团队可以从一页需求卡片开始,保留目标、用户场景、范围、验收条件、负责人、优先级依据和状态。每周固定一次短评审,集中处理未决假设和依赖。先不要复制大组织的审批层级,否则沟通成本可能高于管理收益。

取舍上,小团队可以接受部分流程依靠面对面沟通,但不能接受关键约定只留在某个人的记忆里。至少把影响范围、验收口径和变更结果记录下来。

2. 多团队项目:优先管理依赖和变更

多团队协作时,需求拆解应增加跨团队责任、接口契约、依赖日期、联调条件和风险升级路径。把“由某团队配合”改成明确的交付物、责任人和需要时间,才能识别关键路径。每次范围变化都要重新评估对排期和承诺的影响。

取舍上,流程需要比单团队更正式,但不要把所有沟通都变成审批。评审应集中在会改变范围、接口、风险或版本承诺的决策上;纯执行细节留给负责团队在约定边界内决定。

3. 高风险业务:把验证和回滚提前到拆解阶段

涉及敏感数据、关键交易、权限变更或不可逆迁移的需求,应在开发任务拆分前补充威胁场景、数据影响、审计要求、回滚方式和发布保护。可考虑分阶段发布、影子验证、灰度范围或双重核对,但具体机制要由业务风险和系统能力决定。

取舍上,高风险需求的短期交付速度可能会降低,但如果省去验证造成事故,恢复成本往往远高于前置检查。不要为了赶进度删掉能控制重大风险的验收环节;可以缩小首期范围,降低风险暴露。

4. 需求仍不清楚:先验证,不要假装已经能估时

如果团队无法说明目标用户、核心场景或成功标准,就不应急着给出精确工期。先用访谈、原型、数据分析或技术验证回答最关键的问题。验证工作也应有明确问题、时间盒和结束条件,例如“确认用户是否需要自定义字段”,而不是泛泛地“再研究一下”。

取舍上,探索会占用容量,却能降低大规模错误实现的概率。团队可以为探索设置小额预算和决策点,若证据不支持原方案,就及时调整或停止,而不是因为已经投入就继续追加。

5. 资源紧张:按风险和价值缩小范围

当时间或人员不足时,不要先删掉测试和验收,再保留所有功能。更可靠的做法是围绕核心用户结果做最小可交付切片,明确哪些能力本期必须有、哪些可以后续迭代、哪些风险不能接受。优先保留安全、权限、数据正确性等底线,再对低频便利功能做取舍。

取舍的依据应透明:用户影响、业务时效、实现成本、风险、依赖和延后代价。把取舍记录下来,后续复盘才能知道当时为何这样决定,而不是重新争论一遍。

八、从0到1落地:用四周建立需求管理基本盘

1. 第一周:盘点现状和需求入口

收集当前需求来源、常用文档、审批方式、任务管理方式和主要痛点。不要先定一套复杂目标,而是识别最常见的断点:需求没有负责人、验收标准晚补、变更没有记录,还是跨团队依赖不可见。选一个近期项目作为试点,并明确试点负责人。

2. 第二周:建立最小模板与责任约定

确定需求卡片的必要字段,定义谁负责补全业务信息、谁确认优先级、谁批准范围变化、谁执行验收。把字段控制在能够支持决策和交付的范围内。对于暂时未知的信息,允许标记“待验证”,同时写明负责人和截止时间,避免用空白掩盖风险。

3. 第三周:在试点项目中跑完整链路

从提出需求开始,跟踪澄清、评审、拆解、开发、测试、验收和发布。遇到问题时先记录实际阻塞,再判断是模板、责任边界、工具配置还是协作习惯造成。不要因为一次试点不顺就增加大量字段;先找到最主要的失效点。

4. 第四周:用事实调整规则并设定复盘周期

复盘需求进入开发前的等待、开发中的返工、验收退回和上线后的反馈。样本较少时,不要急于下统计结论,可以先将结果作为基线。随后删掉无人使用的字段,补上反复缺失的规则,明确下一轮要验证的改进假设。

观察指标 建议口径 可以回答的问题
需求澄清周期 从提出到关键规则确认的工作时间 需求是否因信息缺失长期等待
需求变更率 进入开发后发生范围或规则变化的需求占比 前期澄清是否有效,外部变化有多大
验收退回率 首次验收未通过的交付项占比 验收标准或实现质量是否存在缺口
周期时间 从承诺开始到可交付完成的工作时间 交付流动中主要等待点在哪里
上线后目标指标 按需求定义的业务结果和观察窗口记录 交付是否真正改善用户问题

九、结尾:需求拆解不是文档技巧,而是减少错误投入的方法

需求拆解的独特价值,不是让每个人写出更长的说明,而是让团队在投入变大之前看见关键未知数。目标清楚,才能判断需求是否值得做;场景具体,才能判断方案是否有效;规则可检验,才能减少交付争议;关系可追溯,才能在变化发生时控制影响。

下一步不必从重建所有流程开始。选择一个正在进行的需求,检查它是否写明业务目标、用户场景、范围边界、验收证据和变更责任;再把它与任务、测试和版本关联起来。先完整跑通一条链路,记录真实等待与返工,再决定需要增加什么规则、工具或指标。

如果需求仍然说不清,先验证问题;如果需求已经清楚却频繁返工,先补验收和依赖;如果团队做了很多却无法说明效果,先建立上线反馈。拆解到刚好能独立估算、执行和验证,就是合适的颗粒度。

常见问题解答(FAQ)

1. 需求拆解应该从哪里开始?

我接到一份只有几句话的需求时,常常不知道该先拆功能还是先问业务方。尤其是需求涉及多个角色和系统时,直接列任务很容易漏掉关键场景。

先确认需求要解决的业务问题、目标用户和可验证结果,再梳理触发条件、主流程、异常流程及涉及的系统。可以先用一句话写清“谁在什么情况下,为了什么目标需要什么能力”,再和提出方确认;目标和边界不明确时,先澄清,不要急着拆开发任务。

2. 需求要拆到多细才适合进入研发?

我有时会把需求拆成很多小任务,结果研发和测试需要反复拼回原意;拆得太粗,又很难估时和验收。团队评审时,我应该用什么标准判断粒度合不合适?

拆到每项工作都能明确负责人、完成条件和验证方式即可,不必机械追求任务越小越好。建议用用户故事或功能点描述需求,并为每项补充验收标准;如果一个条目包含多个独立结果、跨多个角色,或无法在一个迭代内完成,就继续拆分。

3. 如何避免需求拆解后遗漏异常情况和验收标准?

我在整理常规操作流程时通常很顺,但开发到一半才发现权限不足、数据为空或重复提交等情况没有定义。测试阶段才补规则,往往会影响排期。

按“正常路径、边界条件、异常处理、权限与数据规则”逐项检查,并把每种重要情况写成可观察的验收条件。例如明确无权限时的提示、重复提交是否拦截、失败后数据是否回滚。评审时让产品、研发和测试分别检查业务规则、实现风险和可测性。

4. 需求变更后,如何判断要不要重新拆解和评估排期?

我遇到过评审通过后新增字段或调整流程,大家觉得改动很小,但联调和测试范围随之扩大。团队怎样判断变更是否会影响原计划?

先比较变更前后的用户流程、数据结构、接口、权限和验收条件;任一项发生变化,就请对应负责人评估实现、联调和回归测试影响。记录变更内容、提出时间、影响任务及新的验收口径,再由团队决定纳入当前迭代还是排入后续计划,不要只按新增代码量估算。

核心关键词

读者评论

严
严知夏

我们团队以前也把页面和接口拆成任务,开发到一半才发现权限边界没说清。现在评审时先过一遍异常场景,确实能少些返工,不过小需求也不必每次都写成长文档。

钟
钟思源

验收条件写得可检查很有用,但文中提到的周期时间、退回率等指标,落地时还得先统一统计口径,否则不同项目之间不太好比较。

唐
唐悦

跨团队项目里,需求和任务关联起来后更容易追查影响;真正费时间的常常是变更确认和排期协调,不只是拆解本身。

文章包含AI辅助创作:需求拆解怎么做?研发团队实操方法:需求管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/567234

赞 (0)
飞飞飞飞
需求分析落地方案:研发团队开展需求管理的入门指南案例解析
上一篇 39分钟前
需求状态管理指南:研发团队如何做好需求管理,实操方法全流程
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
