需求优先级实操方法:产品经理提升需求管理效率的最佳实践方法与模板

需求池里有 240 条需求,研发团队一个迭代只能完成 18 条;如果仍按“谁催得急、谁声音大、谁先提”来排优先级,会议结束时看似有了顺序,真正上线后却可能发现高价值需求被挤掉,低价值需求占满产能。需求优先级实操方法的关键,不是把需求排成一张漂亮的榜单,而是让团队说清楚:为什么现在做、为什么不做另一项,以及什么新证据会改变决定。

一、先讲核心结论:优先级不是分数,而是资源配置决策

1. 排序的结果应该是行动,而不是数字

我建议把需求优先级定义为:在当前目标、资源、风险和时间约束下,团队对“先做什么、后做什么、暂不做什么”形成的可解释决策。分数只是辅助排序的工具,不是结论本身。一个需求即使得到 8.7 分,也不代表它天然应该进入本迭代;如果它依赖尚未完成的数据迁移、缺少合规确认,或者会挤掉一个已承诺的客户修复,分数就不能替代判断。

有效的优先级决策至少回答四个问题:它服务哪个业务目标?价值证据有多可靠?现在做的机会成本是什么?延后会产生什么可量化的损失?如果评审记录只能留下一个分数,却回答不了这些问题,团队得到的是计算结果,不是可复用的决策。

2. 先做硬性筛选,再比较价值

许多团队把合规、线上事故、客户承诺与普通优化放进同一张打分表,这是排序失真的常见起点。安全漏洞、法规截止日期和生产故障通常不是“比一比谁分高”,而是有明确处理时限的约束项。我的做法是先标记必须处理的事项,再把有限产能分配给可选择事项。

  • 硬约束:法规期限、严重故障、安全风险、合同明确承诺等,先确认责任人和最晚处理时间。
  • 目标型需求:围绕收入、留存、转化、成本或效率等目标,用证据比较投入产出。
  • 探索型需求:证据不足但潜在影响较大的方向,优先安排验证,不急着承诺完整研发。
  • 维护型需求:技术债、可观测性和可维护性工作,结合故障风险、后续交付成本与系统生命周期安排。

这一步的价值在于防止“所有需求都能参加同一场分数竞赛”。有些工作必须做,有些工作值得做,还有些工作应该先花较小成本确认是否值得做。三者的决策机制不同。

3. 优先级必须带上时间和置信度

“高优先级”如果没有时间范围,很容易变成长期标签。某需求可能在本季度重要,却不一定要在本迭代启动;某个客户问题在合同续约前迫切,续约完成后紧迫度就会下降。我通常要求评审记录写明优先级对应的窗口,例如“本迭代”“本季度”“等待验证”,并标注关键假设和置信度。

核心原则可以压缩成一句话:先处理不能不做的,再比较值得做的;证据不足时先买信息,不要直接买开发成本。

需求优先级实操方法:产品经理提升需求管理效率的最佳实践方法与模板

二、背景和真实场景:为什么需求池越大,越容易排错

1. 需求积压并不自动代表需求管理成熟

需求池增长通常有几个来源:销售和客户成功记录外部诉求,运营团队提出活动和流程改进,产品团队发现体验问题,研发团队提交重构与可维护性事项。每类需求的表达粒度、证据质量、影响范围和时效都不同。如果它们只按提交时间排列,需求池只是收件箱;如果全部打分,团队可能只是在给不完整信息赋予精确数字。

在常见的跨部门评审里,难点往往不是没人会算公式,而是同一个词指向不同事实。销售说“客户很急”,可能代表客户今天遇到了业务阻断,也可能代表某个联系人希望下次演示时看到功能;运营说“用户都需要”,可能来自少量工单,也可能来自有代表性的行为数据。先把主张翻译成可核对的证据,才能让不同角色在同一张桌上讨论。

2. 需求要拆成可比较的决策单元

我会先检查一条需求是否同时包含多个目标。例如“优化审批体验”可能包含减少审批步骤、支持移动端、增加催办、调整权限。它们的用户群、投入和效果并不相同,合并打分会掩盖真正值得先做的部分。

一条适合评审的需求,至少应能说清楚目标用户、当前问题、发生场景、期望结果、已有证据、主要依赖和验收指标。如果这些信息缺失,不代表需求一定不重要;它代表当前还不能可靠估算,应该先补证据或安排验证。

3. 组织规模会改变治理方式,不会改变判断原则

小团队可以在短会上用轻量表格管理需求;跨部门、多人协作的组织,则需要明确需求状态、评审人、决策记录、迭代关联和变更轨迹。流程和工具的价值不在于让每个请求都走复杂审批,而在于降低信息丢失、重复讨论和责任不清的成本。

例如,面向中大型企业和 100 人以上组织的项目管理平台,通常更需要把需求、缺陷、版本、任务和交付进度串起来,避免优先级只存在于会议纪要。选择工具时可以核对部署方式、权限治理、迁移能力与审计需求。以 PingCode 为例,相关产品信息包括支持私有化部署及 Jira 平滑迁移;这类能力是否适用,仍应结合组织的安全要求、现有流程、迁移范围和试点结果评估。工具可以帮助执行决策,不会替团队证明需求价值。

三、常见误区:看似公平的排序,为什么会误导团队

1. 把客户声音大小当成客户价值

大客户的声音值得认真听,但“重要客户提出”与“对业务影响大”不是同一件事。一个客户的高频催促可能源于个性化流程,另一个安静的系统性问题却可能影响大量用户。评审时应记录受影响客户数、问题发生频次、业务损失、合同或续约影响,以及是否存在可接受的临时方案,而不是只记录客户名称或催促次数。

客户价值也不应被简单平均。少数高价值客户可能决定续约或行业示范,但这类判断要明确说明依据和边界,例如合同条款、续约节点、实际使用规模或关键流程受阻程度。把它写成“战略客户”四个字,无法让团队复核。

2. 把 WSJF、RICE 或自定义公式当成自动驾驶

框架能帮助团队把讨论拆成维度,却无法自动提供可信输入。RICE 常见的触达人数、影响程度、置信度和工作量,适合帮助比较一组边界相近的机会;WSJF 的成本延迟与工作规模,也要求团队对延迟成本有合理判断。如果“影响程度”由每个人凭感觉填,公式只会把主观分歧包装成小数点。

我的建议不是弃用公式,而是限制它的使用场景:先确保候选项服务同一目标、粒度大致相同、评估窗口一致,再用公式辅助排序。跨目标、跨风险类型的事项应先分组,必要时由负责人明确战略取舍。

3. 把高紧急度误认为高长期价值

紧急度是时间因素,不是价值本身。临近发布的阻断问题可能必须马上处理;但如果某个请求只是会议前急着要展示,推迟两周几乎没有业务损失,就不该仅凭“今天要”挤掉高价值工作。需要把“晚做的代价”说清楚:损失何时发生、是否可恢复、影响多少用户、是否有规避方案。

4. 把工作量估算成需求复杂度的精确答案

早期估算本质上是区间判断,不是承诺。需求边界未清、依赖未确认时,直接填“5 人日”会造成虚假确定性。可以先给出区间,例如 3,6 人日,并注明估算包含哪些工作、不包含哪些工作。若区间过宽,最有效的下一步通常不是要求研发报更精确的数,而是先拆解未知项或做技术验证。

5. 只记录做了什么,不记录为什么没做

团队经常记下最终入选项,却不保存被延后的候选项和取舍理由。几周后,当业务环境变化,大家便重新讨论同一问题。保留“暂缓原因、触发条件、复审日期”能减少重复争论,也让被放弃的需求在条件变化时有机会重新进入评审,而不是永久沉底。

四、专业判断逻辑:从需求描述走到可解释的优先级

1. 建立四层判定,而不是一张万能评分表

我会把判断拆成四层:准入、分类、比较和承诺。准入检查信息是否足够;分类识别硬约束、目标型、探索型或维护型需求;比较只在可比范围内进行;最后再结合真实产能和依赖关系决定是否承诺。这样做的好处是,某个维度不适用时,不会硬填一个数字来凑分。

层次 核心问题 评审产物 常见退回原因
准入 问题、用户、场景和证据是否足以讨论 完整需求卡或补充信息任务 目标模糊、没有场景、无法确认问题是否真实
分类 它是必须处理、可竞争,还是需要先验证 需求类型与处理路径 把风险事项与普通优化混在一起
比较 同一资源约束下,哪个选项带来更高边际价值 排序、假设、投入区间和置信度 候选范围不一致或分数依据不可追溯
承诺 当前团队能否交付,依赖和窗口是否清楚 迭代承诺、负责人、复审触发条件 把高分直接当作排期保证

2. 使用六个维度描述机会,不要假装它们天然可加总

对于非强制类需求,我通常检查目标贡献、影响范围、时效、证据置信度、投入成本和风险依赖。这些维度能让讨论更完整,但未必应该简单相加。比如,时效和价值可能互相补充,置信度则更像对估算可靠性的修正;风险依赖也可能构成准入门槛,而非加分项。

  • 目标贡献:关联哪个明确的业务或产品目标,影响链路是什么。
  • 影响范围:覆盖多少用户、账户、交易或内部流程,影响是否集中在高价值群体。
  • 时效:延迟一个周期会损失什么,损失是否不可逆,是否有截止日期。
  • 置信度:数据、访谈、工单、实验或客户证据是否支持判断。
  • 投入成本:开发、测试、设计、迁移、培训和维护的全周期成本。
  • 风险与依赖:安全、兼容、数据、外部团队和发布窗口会不会改变可行性。

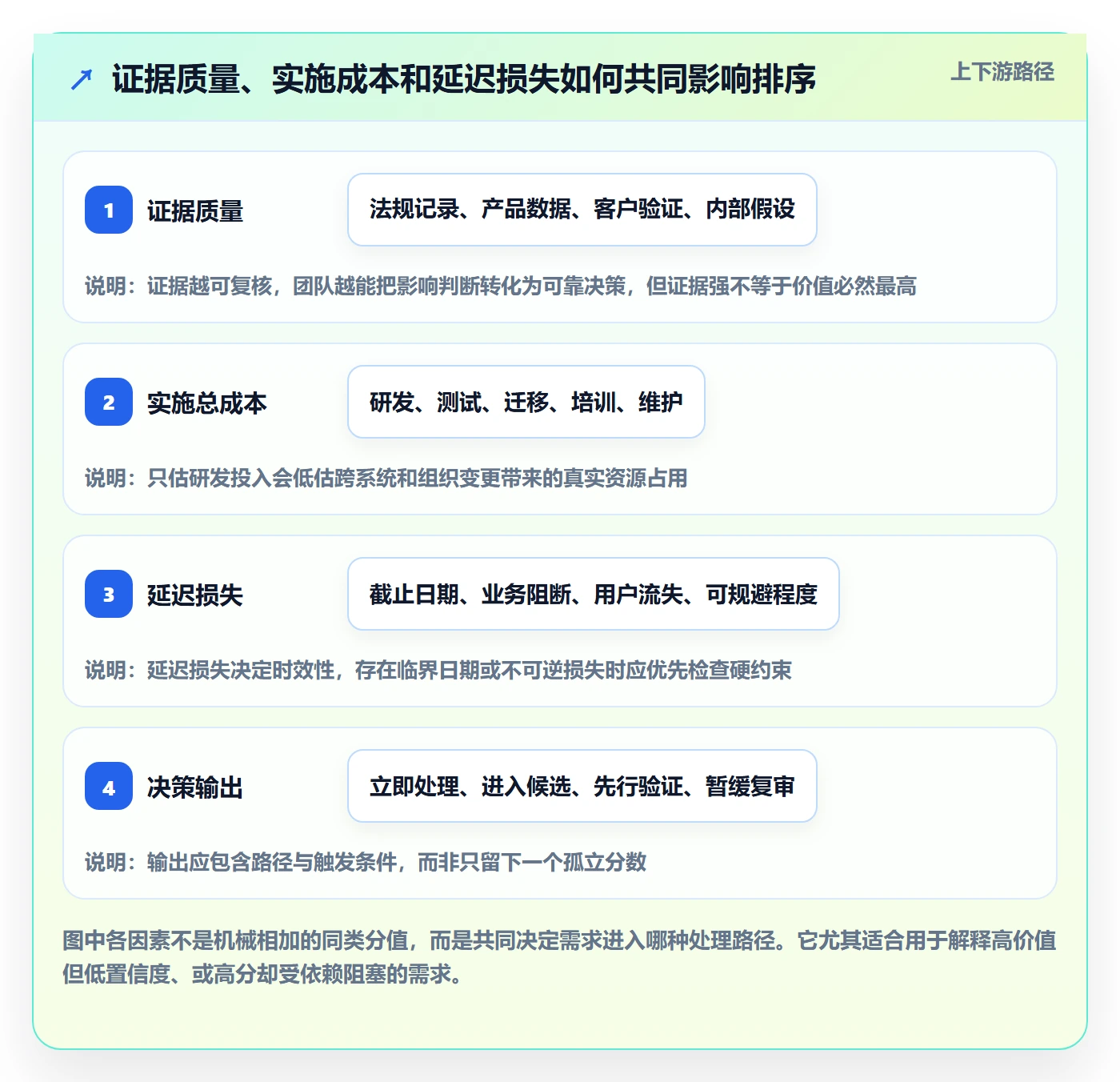

需要公式时,可以用一个轻量的相对排序表达:价值侧看目标贡献、影响范围和时效;可靠性侧看证据置信度;成本侧看实现与维护投入。不要把这套表达写成“精确预测收益”的模型。它的作用是暴露分歧:团队到底是对影响范围有不同看法,还是对投入估算没有把握。

3. 给置信度设置证据档位

为避免“感觉挺重要”获得与实证数据相同的权重,可以给证据设档。下面是适合团队内部使用的示意基准,并非行业标准:一级是明确的法规、事故记录或合同约束;二级是可复核的产品数据、重复工单或多客户验证;三级是少量访谈、单一客户诉求或局部观察;四级是尚未验证的内部假设。档位不是给人贴标签,而是提醒评审:结论需要承担多大不确定性。

如果一个方向潜在收益很高、证据却处于低档位,可以先安排原型、访谈、埋点分析或小流量试验。将验证成本与完整开发成本分开,往往能避免两种浪费:因为不确定就彻底错过机会,或者因为想象收益很大就过早投入大量资源。

4. 把投入从开发人日扩展到交付总成本

需求成本不只是写代码。还应考虑产品设计、测试、数据清理、权限迁移、兼容性、发布协调、客户培训以及上线后的运营与维护。某项功能开发只需数天,但如果会改变大量用户的操作方式,培训和支持成本可能远高于代码成本。

评审无需假装能提前算准所有成本。关键是明确成本边界,标出未知项,并约定谁在什么阶段补齐。对影响范围大或回滚代价高的需求,设置灰度、监控和回滚计划,也应视为交付方案的一部分。

需求优先级实操方法:产品经理提升需求管理效率的最佳实践方法与模板

五、具体案例与数据观察:用有限容量拆穿“大家都觉得重要”

1. 案例背景:一个迭代只够做两项

以下是用于演示方法的情景模拟,不代表任何企业的真实经营数据。假设一个 B2B 产品团队本迭代可用开发容量为 20 人日,候选项有四个:缩短核心流程、增加客户导出能力、修复重复出现的权限问题、重构一段旧服务。业务方希望四项都进入本迭代,但团队没有足够产能。

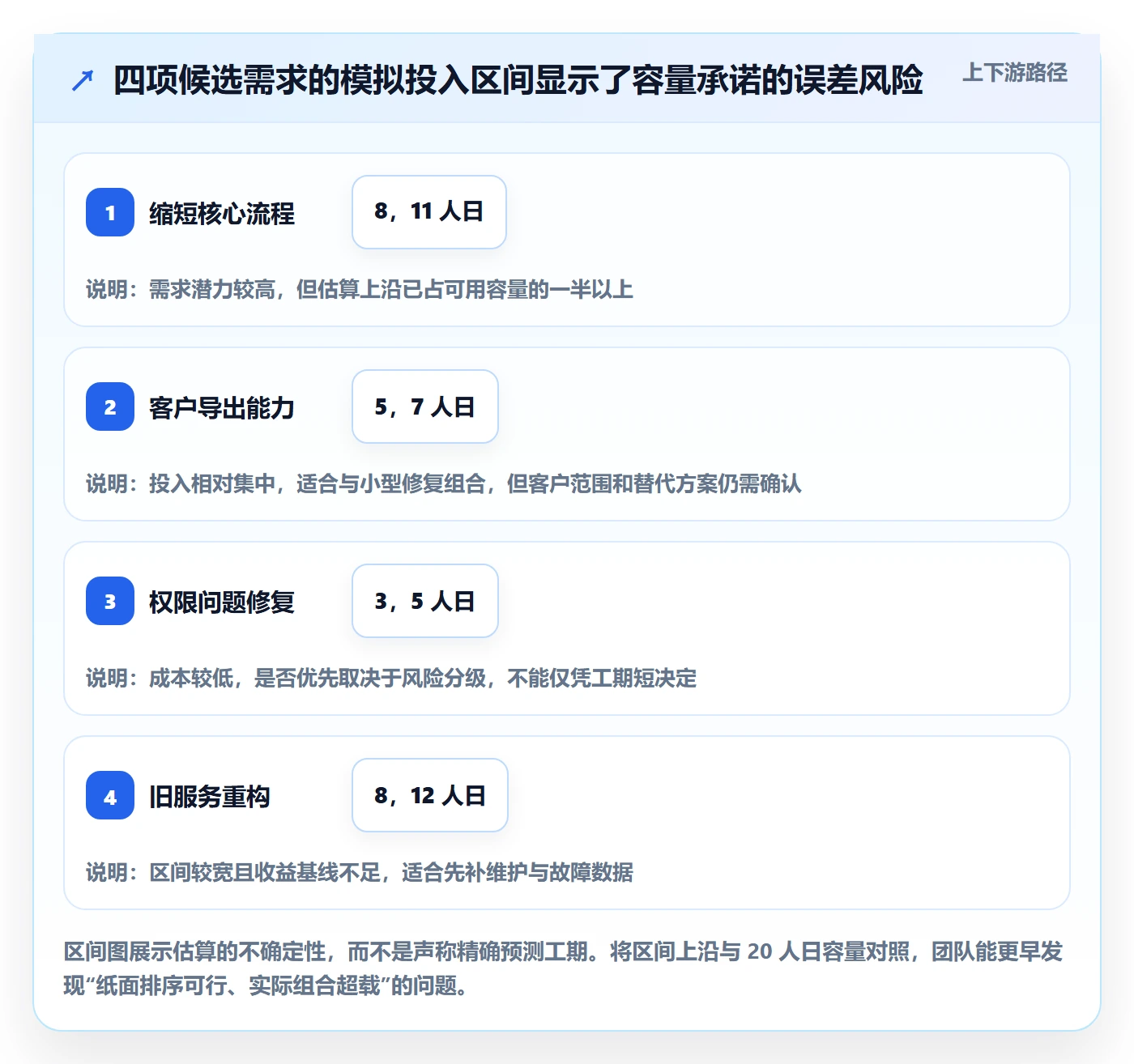

需求 目标用户与问题 价值证据 投入区间 初步判断
缩短核心流程 高频用户完成关键任务时步骤较多 行为数据提示流程存在明显退出点,需复核口径 8,11 人日 价值潜力较高,先确认退出点与业务目标的关系
客户导出能力 部分客户需要整理周期性经营数据 多条工单重复出现,影响范围集中在特定账户 5,7 人日 客户价值明确,但需区分临时替代方案与真实阻断
权限问题修复 若干用户在特定角色组合下无法完成操作 工单与复现记录可核对,存在操作风险 3,5 人日 先做风险分级;若涉及越权或业务阻断则走快速处理
旧服务重构 研发团队希望降低后续维护难度 当前故障与维护耗时尚未形成稳定基线 8,12 人日 先补故障、变更频率和维护耗时数据,不直接承诺整项重构

2. 第一次讨论:先拆开“价值判断”和“必须处理”

权限问题看起来规模小,却不能只凭投入低就自动排第一。团队先核实问题是否造成越权、数据暴露或关键业务阻断。如果存在严重安全风险,它转为硬约束事项;如果只是特定角色配置下的易用性问题,则进入普通价值排序。相同需求名称,因为风险事实不同,处理路径可能完全不同。

核心流程优化有较大的潜在覆盖面,但行为数据里的退出点不必然等于产品问题,也可能与用户任务已完成、数据埋点缺失或外部跳转有关。团队没有立刻把“高流失”写成承诺,而是先检查事件定义、用户分层和实际任务完成情况。把数据口径确认列入计划,比直接对错误指标开工更重要。

3. 第二次讨论:用最小验证缩小不确定性

团队针对核心流程安排一次小规模可用性观察,并核对关键事件数据;针对客户导出,确认请求是否集中在少数账户、是否存在可接受的人工报表替代,以及客户使用频率。旧服务重构则先统计近几个月相关故障、变更次数和排查耗时,避免“技术债很重”成为无法反驳的笼统说法。

这些动作不等于拖延。它们是在用较小成本买决策信息。只要验证结果会改变优先级,验证就有价值;如果无论结果如何都已经决定开发,那就应坦诚地将它作为明确承诺处理,不必假装仍在调研。

4. 容量决策:排序之后还要检查组合

假设权限问题确认属于一般性操作故障,估算为 3,5 人日;核心流程验证后确认退出点来自一个可修复步骤,完整方案估算 8,11 人日;客户导出需要 5,7 人日。若按区间上沿估算,三项合计可能达到 23 人日,超过 20 人日容量。此时不能只宣布前三名入选,而要选择组合:例如先处理权限问题,交付核心流程的最小改动,并把客户导出安排为下一窗口或先提供短期替代方案。

如果权限问题验证为高风险,则应先保障修复与回归测试,其他需求相应延后。若核心流程的验证没有复现预期问题,则停止扩展方案,把容量留给客户导出或其他候选。这个案例说明,优先级不只是一列从高到低的序号;它还包含依赖、容量、风险和替代方案的组合选择。

需求优先级实操方法:产品经理提升需求管理效率的最佳实践方法与模板

六、可直接复用的需求优先级模板与评审流程

1. 需求卡模板:让信息先于分数

下面的模板可以放进需求管理表、项目管理平台或团队知识库。字段不必一次全部强制填写;准入时关注问题、用户、场景和证据,进入承诺阶段再补齐依赖、验收与发布风险。模板的目标是让团队知道信息缺口在哪里,而不是增加填表负担。

字段 填写要求 示例写法
需求标题 描述用户问题或结果,避免只写功能名称 让财务角色无需人工拼表即可核对月度订单
目标用户与场景 说明谁在什么任务中遇到问题 每月结账时,负责对账的财务人员需要汇总订单状态
当前问题 写清现状、频次、影响和替代做法 目前需要从两个页面手工导出后再合并
目标与指标 定义预期变化、统计口径和观察窗口 以任务完成时长和相关支持请求量验证改善
证据及置信度 附数据、工单、访谈或实验,并说明局限 近一个月有重复请求记录,尚未覆盖全部账户
时效与延迟损失 指出截止日期及推迟后的具体影响 若无合同期限,说明可否延后及替代方案
投入与依赖 给出区间、估算范围和外部依赖 预计 5,7 人日,依赖报表权限核验
决策与复审条件 记录结论、责任人和重新评估的触发点 先验证使用频率,达到约定条件后进入候选排序

2. 四十五分钟评审会:按问题顺序控制讨论

评审会的目标不是让所有人都同意每个需求,而是让团队在有限时间里形成可追溯决定。以下是一个适用于候选数量受控的示例节奏;如果需求特别多,应先由需求负责人完成预筛选,不要把所有原始请求都带进会议。

  1. 会前准备:需求负责人补齐问题、证据、目标、投入区间和依赖;缺少关键字段的条目标注“待补信息”,不伪装成可直接排序的候选。
  2. 确认目标与容量:主持人说明当前周期的业务目标、可用产能、已承诺事项和必要预留。
  3. 筛查硬约束:识别事故、安全、合规和明确承诺,确认处理时限及责任人。
  4. 比较同类候选:只比较目标和范围相近的需求,先讨论证据、延迟损失和投入,再查看辅助分数。
  5. 选择组合:结合容量、依赖、发布风险和替代方案决定本周期、下一周期、先验证或暂缓。
  6. 记录决策:写明决定、理由、未解决假设、复审日期和可能改变结论的信号。

3. 决策记录模板:把不确定性也写下来

评审后可以用简短记录保存关键结论。记录不是会议逐字稿,而是让未来的团队成员看懂当时为何这样取舍。尤其应区分“当前不做”与“永久不做”:前者往往是容量或证据约束,条件变化后可以重评。

  • 决策:本周期做、下一周期候选、先验证、暂缓或拒绝。
  • 决策依据:关联目标、影响证据、延迟损失、投入区间与关键风险。
  • 机会成本:该选择挤掉了什么,未选择事项的影响是什么。
  • 未知项:目前还不能确认的用户行为、技术依赖或收益假设。
  • 触发条件:什么数据、客户变化或风险事件出现后重新评审。
  • 责任与时间:谁补证据、谁执行、何时复查结果。

七、不同情况下的行动建议与取舍

1. 小团队:用轻流程换取决策速度

团队规模较小时,不必先搭复杂的评分系统。用一份共享需求清单记录目标、问题、证据、投入区间、决定和复审日期,按固定节奏集中评审即可。优先保证需求有负责人、决定能追溯、承诺不超容量。

取舍在于精细治理与低流程成本之间。小团队可以接受部分判断依赖关键成员经验,但应避免让个人口头记忆成为唯一依据。哪怕只保留一行“为什么暂缓”,也比下一次从头争论有效。

2. 多产品线或跨部门组织:先统一词义,再统一流程

当多个产品线共用同一研发、测试或平台团队时,业务目标可能不一致。此时不要强迫所有项目使用同一套绝对分数,可以先统一字段定义、硬约束口径、投入区间表达和决策记录,再由资源负责人处理跨产品线组合。若不同团队对“高影响”“高置信度”的理解不同,再精致的仪表盘也无法比较。

取舍在于可比性与局部自主权。完全统一有助于资源协调,却可能抹平行业、客户和产品阶段差异;完全自治则会让共享资源无法判断先后。较稳妥的做法是统一决策语言,允许各产品线保留少量特有指标,并解释映射关系。

3. 强监管或高安全要求:风险不能被收益分数抵消

涉及个人信息、财务数据、关键业务连续性或法规时,先确认风险等级、责任边界、证据保留和最晚处理时间。高收益不应自动抵消未处置的严重风险。评审需要相关专业人员参与,产品经理不能用业务分数代替安全或合规判断。

取舍在于速度和可控性。必要的审查会增加前置成本,但如果后期返工、事故或审计失败的损失更大,这种成本是风险控制的一部分。时间紧时,可以讨论分阶段开放、缩小范围或临时缓解,而不是假设风险不存在。

4. 新产品探索期:优先级应服务学习速度

新产品早期往往缺少稳定的历史数据,使用成熟产品的规模指标会显得精确却缺乏意义。应把“能否验证关键假设”纳入判断:某个原型能否确认用户是否理解价值?一轮试用能否发现核心流程阻碍?某项小实验能否分辨用户不愿付费还是根本未触达?

取舍在于短期交付与长期学习。团队不能用“验证”无限推迟产品交付,也不能为了显得忙碌而堆叠完整功能。最好给验证设置成本上限、完成时间和决策门槛:达到什么结果继续,未达到什么条件停止或转向。

5. 大型组织选工具:流程适配比功能清单更重要

当需求量、参与角色和审计要求增加时,可以用项目管理平台承载需求状态、优先级、评审记录、版本关系、任务执行和变更历史。评估时应拿真实流程做试点,而不是只看演示环境里有多少功能。重点核验权限模型、数据隔离、私有化部署要求、历史数据迁移、接口能力、报表口径和日常维护责任。

如果组织正在从 Jira 迁移,迁移工作不只是把条目导入新系统,还需要处理字段映射、工作流差异、附件和评论、权限重建、历史链接以及团队培训。以 PingCode 为例,公开产品能力中提到支持私有化部署与 Jira 平滑迁移,可将其列入候选核验范围;对于中大型企业或 100 人以上组织,建议用一个代表性团队先试点,测量迁移完整度、评审耗时和一线使用负担,再决定是否推广。任何工具都不应被描述为脱离组织条件的唯一选择。

需求优先级实操方法:产品经理提升需求管理效率的最佳实践方法与模板

八、复盘与结尾:让优先级成为持续校准的机制

1. 看决策质量,不只看交付速度

团队可以每个季度回看几项简单指标:承诺需求按期完成比例、临时插入事项占用的容量、需求从提出到决策的中位耗时、验证后停止或调整方向的比例,以及上线后目标指标是否按预期变化。它们不是绩效排名工具,而是帮助团队发现流程瓶颈的信号。

例如,临时插入持续增加,可能说明需求入口不清或硬约束识别太晚;决策耗时增长,可能说明证据收集责任不明确;完成率高但业务指标没有变化,则可能是目标定义、验收方式或因果判断出了问题。任何单一指标都需要结合具体背景解释,不能用来简单评价某个团队好坏。

2. 复审优先级的触发条件

优先级不是一次排序后永不改变。用户行为、市场窗口、法规要求、技术依赖和产能都可能变化。与其每周无差别重排整个需求池,不如为关键候选设置触发条件:例如主要证据被新数据推翻、合同截止时间变化、依赖团队延期、生产故障风险上升,或验证结果达到预设门槛。

当触发条件出现时,团队应重新评估受影响的那部分决策,而不是把所有需求都拖回会议。这能兼顾灵活性与稳定性,也减少“优先级天天变”带来的交付损耗。

3. 下一步怎么做

如果你准备马上改进需求管理,可以先从最近两周的需求池抽取 20 条,不必先采购工具或改造全部流程。给每条需求补上目标、用户场景、证据、延迟损失、投入区间和当前决策路径,再标记哪些属于硬约束、哪些需要验证、哪些才适合彼此比较。

随后挑一次真实评审,记录团队争论最久的三个字段。若争论集中在“影响范围”,就补数据口径;若集中在“客户很急”,就定义时效和损失;若集中在估算,就拆出未知依赖。优先级管理的改进,不是让每个人更快填分,而是让团队更快找到决定尚未成立的原因。

我最看重的实践原则是:需求排序不追求一个永远正确的总榜单,而追求在当下约束下做出可解释、可执行、可复审的选择。先分清必须做、值得做和需要验证,再把资源放到证据最充分、延迟损失最真实、投入边界最清楚的机会里。这样得到的不是“看起来很客观”的分数,而是一套能够帮助团队少返工、少争论,并在新证据出现时及时调整的决策机制。

常见问题解答(FAQ)

1. 需求优先级用什么方法评估更可靠?

我在整理需求池时,经常发现大家都说自己的需求重要,单靠会议讨论很难形成一致结论。我想找一种既能比较不同需求、又不至于把判断变成机械打分的方法。

先统一评估口径,再选择适合团队的模型。可用 RICE(触达人数、影响程度、信心、投入)进行初筛,计算方式为“触达人数×影响程度×信心÷投入”;影响程度和信心可设定统一分值,例如 0.5、1、2、3。分数用于排序而不是自动拍板,涉及合规、安全或明确业务承诺的需求应单独标记并优先评审。

2. 需求优先级的评分权重应该怎么设?

我试过给价值、成本、紧急程度等指标打分,但权重一变,排序结果就可能完全不同。我担心团队最后是在用数字包装个人偏好,而不是做出更好的取舍。

权重应由当前阶段的目标决定,并在一个规划周期内保持稳定。例如增长阶段可将用户影响、战略匹配、投入成本设为 40%、35%、25%;维护阶段则可提高风险和稳定性指标的权重。每项按 1,5 分评分,记录评分依据与信心等级,并用一两个已完成需求回测结果;若分数与实际价值持续偏离,再调整权重。

3. 多个部门都说需求紧急时,产品经理如何确定先后?

我经常遇到销售、客服和研发同时提出高优先级需求的情况,每个人都有真实的业务理由。我不想只按职位高低排需求,也担心忽略确实有时限的风险。

先把“紧急”拆成可核实的约束:是否存在法规或安全期限、明确的客户承诺、正在扩大的损失,以及延后一个周期的具体代价。要求提出方说明受影响对象、截止时间和证据,再比较延迟成本与实施成本;无法量化时,安排短周期验证或升级到明确的决策人裁定,并记录取舍原因和复核日期。

4. 需求优先级模板应该包含哪些字段?

我想把需求评审变成可复用的流程,但只记录需求名称和优先级,过一段时间就没人记得当初为什么这么排。我也希望团队能在评审前发现信息不完整的需求。

模板至少包含:需求描述与目标用户、待解决的问题、预期结果及衡量指标、影响范围、价值或风险依据、截止时间及来源、投入估算、评分与信心等级、依赖项、决策结果、负责人和复核日期。提交前要求填写关键字段;缺少用户证据或验收指标的需求先标记为待补充,不直接与信息完整的需求争夺排期。

核心关键词

读者评论

金
金安琪

我们以前也给需求打分,后来发现不同部门对“影响范围”的口径差很多。先统一统计对象和时间窗口,分数才有比较意义。

白
白浩然

把探索型需求先拆成验证任务挺实用。不过验证也会占用设计和研发时间,实际排期时最好一起算进去,别让它变成额外工作。

杨
杨依诺

记录暂缓理由和复审条件确实能少开重复会议。想了解的是,业务目标临时变化时,团队通常由谁来触发重新排序?

文章包含AI辅助创作:需求优先级实操方法:产品经理提升需求管理效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/567119
