需求管理效率低,往往不是因为团队写得不够多,而是因为每个人对“这件事到底要解决什么问题”理解不同。我在项目复盘中反复见到一种情况:需求文档有十几页,评审开了两轮,开发完成后业务方仍说“做出来的不是我要的”。真正拖慢项目的,通常不是少了一张流程图,而是需求从提出、澄清、决策到验收的关键假设没有被验证和记录。

一、先讲核心结论:效率来自减少返工,而不是压缩分析时间

1. 需求分析不是把想法写成文档

需求分析的目标,是让团队在投入研发之前,对问题、目标用户、预期结果、业务规则和验收边界形成足够一致的判断。文档只是承载这些判断的载体,写得长不等于分析充分,流程图画得完整也不代表团队达成共识。

我判断一次分析是否有效,通常不先看文档页数,而看三个问题能否回答:为什么现在要做、怎样证明做成了、哪些事情明确不做。如果这三项还停留在“提升体验”“方便操作”“后续再说”,那么需求很可能只是被记录了,还没有被分析。

2. 把管理效率拆成三个可改进的环节

“需求管理效率”容易变成一个模糊口号。我建议把它拆成从进入需求池到完成验收的周期、需求澄清造成的等待时间、上线后因理解偏差产生的返工量。三者分别反映流转速度、协作质量和交付质量,单看需求关闭数量容易误判。

  • 流转效率:从需求提出到决策、排期、交付分别用了多久,卡在哪个角色或环节。
  • 分析质量:需求进入开发后,是否频繁发生规则补充、范围变更或验收口径争议。
  • 结果质量:功能上线后,目标指标是否变化,用户是否实际采用,问题是否得到缓解。

如果团队只能先改一件事,我通常建议先记录“等待原因”,而不是先要求所有人使用更复杂的模板。因为周期长不一定意味着分析慢,也可能是业务决策人没有及时确认、数据权限未开通,或者开发资源被临时事件挤占。

需求分析实操方法:产品经理提升需求管理效率的落地方案方法与模板

3. 先建立一个可执行的闭环

我建议把需求管理压缩成一条清晰链路:收集与去重、问题澄清、价值判断、方案拆解、评审决策、交付跟踪、验收与复盘。每一步都要有明确输入、责任人和退出条件。没有退出条件的流程,最后会退化成“大家都看过,但没人负责拍板”。

这条链路不要求每个团队采用同一套工具或审批层级。小团队可以在一张共享表中完成,大型组织可能需要把需求池、权限、变更记录和研发任务关联起来。关键在于状态含义一致、信息能够追溯、决策不会只留在聊天记录里。

二、背景和真实场景:为什么需求越多,团队反而越忙

1. 入口分散,导致同一问题重复排队

一个业务问题可能同时出现在客户群、销售反馈、运营周报、故障复盘和管理层会议里。表面看是五条需求,背后可能是一个根因;也可能标题相似,但用户、触发条件和业务影响完全不同。只按标题去重,会把不同问题错误合并;只按提交人分派,又会重复评估同一问题。

我会在收集阶段保留原始描述,同时建立“问题簇”字段,将相关反馈归到同一业务问题下。这样既能避免重复分析,也不会丢掉不同用户的具体证据。合并的对象应是问题线索,而不是未经验证的解决方案。

2. 需求描述通常混合了问题、方案和承诺

例如,“希望增加批量导出”看起来是清晰的功能需求,但它可能对应不同问题:财务每月手工整理数据、客户需要离线审计、运营需要跨项目汇总,或者现有报表缺少筛选条件。不同根因意味着不同方案,直接承诺“做批量导出”可能只是解决了提出者看到的表象。

因此我会追问:谁在什么场景下遇到了什么障碍?当前怎样绕过?绕过方式消耗多少时间或带来什么风险?如果问题不解决,影响的是效率、收入、合规还是客户留存?这些回答比“希望增加某个按钮”更接近可决策的信息。

3. 多角色协作时,等待常常比制作更耗时

产品经理写完方案,不代表工作就进入了可交付状态。业务方可能还没有确认规则,数据团队还没提供口径,研发需要评估系统约束,测试也需要知道异常状态如何判定。若这些依赖不在前期暴露,项目计划看似顺利,实际却会在临近开发或验收时集中等待。

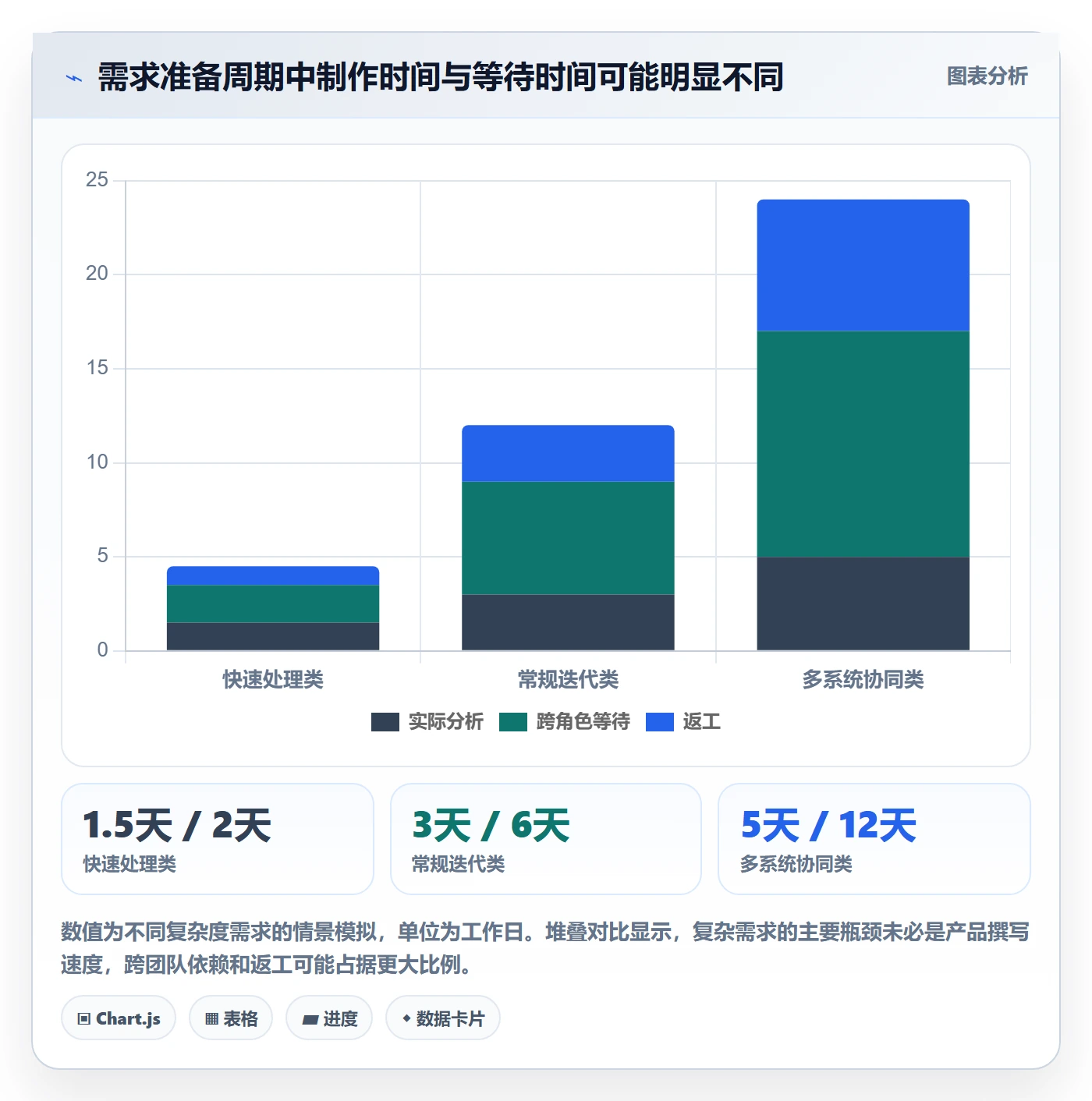

下面的过程数据是用于展示诊断方法的模拟样本,不是行业平均值。我会把需求从提出到开发的日历时间拆成实际分析、跨角色等待和方案返工,先找出时间主要消耗在哪里,再决定是否需要调整模板或流程。

需求分析实操方法:产品经理提升需求管理效率的落地方案方法与模板

4. 先区分“急”与“重要”,再讨论排期

“客户在催”“领导关注”“本周要上线”都可以是决策信息,但不能自动等同于高价值。紧急程度描述时间压力,业务价值描述结果影响,风险描述不做的代价,三者应分开记录。这样团队才能看清一项需求究竟是高价值、高风险,还是只是表达得很急。

我不建议把所有需求都强行换算成一个看似精确的分数。评分可以帮助比较相近选项,但无法替代业务判断。特别是涉及合规、安全、关键客户承诺的事项,应该单独标注决策依据,不能因为估算收益较低就被公式自动排到队尾。

三、常见误区:看起来规范,实际可能让效率更低

1. 把需求模板做成信息收集表,而不是决策工具

模板字段越多,不代表需求越清楚。如果提交人需要填写二十多个字段,却不知道哪些会影响决策,最后常见的结果是复制旧内容、填“暂无”或把字段留空。模板的设计目标不是让表格看起来完整,而是让团队更快识别缺失信息和关键风险。

我的做法是把字段分成“必填决策字段”和“按需补充字段”。所有需求都要说明问题、用户、影响和期望结果;只有涉及跨系统、权限、数据迁移或复杂规则时,才展开相应的补充模板。这样既保留分析深度,也不让简单需求背负不必要的流程成本。

2. 把用户的解决方案当成真实需求

用户提出的方案往往来自他熟悉的操作方式,而不一定是成本最低、覆盖最广的解决办法。直接照单实现,容易把个别用户的操作习惯固化成产品约束。反过来,产品经理也不能因为自己认为有更优雅的设计,就忽略用户提出问题时所处的真实工作环境。

分析时应把需求拆成三层:原始诉求、背后任务、希望改善的结果。先保留原话,再用访谈、数据或现场观察验证任务,最后比较多个解决方案。不要过早否定用户给出的方案,也不要过早把它写进承诺。

3. 把需求评审开成方案展示会

如果评审会上产品经理从背景讲到每个页面,参会者却不知道需要做什么决定,会议很容易变成逐字审阅。真正值得讨论的内容,是目标是否成立、规则是否完整、方案是否可行、风险由谁承担、范围是否需要调整。

我会在会前明确评审类型:问题评审、方案评审还是排期决策。不同会议的参会角色和材料不同。问题评审重点验证业务证据;方案评审重点检查流程、边界和依赖;排期决策则比较收益、成本和机会成本。把三类问题混在一次会上,容易谁都没有讨论透。

4. 把优先级评分当成客观真相

常见评分模型会将影响面、收益、紧急程度、实施成本等因素加权求和。它能让讨论更结构化,但权重通常来自管理层判断,数据也可能只是估算。若团队把分数当成自动排序依据,就会掩盖模型假设,甚至让提交者为了得高分而夸大影响。

更稳妥的方式是先设置硬性约束,再使用评分辅助比较。合规期限、线上严重故障、明确合同义务等事项进入例外通道;其余需求在同一业务范围内比较价值和成本,并记录关键假设。评分差距很小的需求,不必假装能精确排出先后,应该由责任人说明取舍。

5. 需求上线后就结束,忽略结果验证

上线代表交付完成,不等于需求目标达成。功能可能没有被发现、用户可能仍沿用旧流程,或者指标变化受季节、活动和流量结构影响。如果团队只记录“已上线”,就无法判断分析时的假设是否正确,也无法给下一轮决策提供证据。

每项重要需求在开发前就应约定验证方式:看哪个指标、从哪里取数、比较什么基线、观察多长时间、由谁解释结果。无法量化的目标也可以设定可观察信号,例如关键用户是否完成任务、客服相关咨询是否减少、人工操作是否被取消。

四、专业判断逻辑:从问题证据走到可交付范围

1. 用五类问题判断需求是否值得继续分析

我通常用五个问题做第一轮筛选。它们不是机械门槛,而是帮助产品经理快速定位信息缺口。回答不了不必直接拒绝,但要知道下一步需要谁提供什么证据。

  1. 问题是谁遇到的:明确用户角色、权限、组织规模和使用频率,避免把“所有用户”当成目标人群。
  2. 问题发生在什么场景:描述触发条件、前置状态、操作路径和当前替代方案。
  3. 问题造成什么影响:尽可能记录时间、错误、收入、风险、流失或服务成本。
  4. 目标结果如何验证:明确指标、观察周期、基线来源和负责解释的人。
  5. 为什么现在处理:区分业务窗口、依赖条件、风险期限和单纯的主观紧迫感。

如果用户很明确,但影响不清楚,可以先做定向访谈或行为数据检查;如果问题和影响都明确,但方案未定,进入方案探索;如果连目标用户都无法定义,就不宜直接进入研发排期。不同缺口对应不同动作,不能统一用“补充需求文档”来处理。

2. 用证据强度决定承诺强度

需求分析中的证据有不同可靠程度。单个用户的意见适合发现线索,不足以推断所有用户;业务团队的经验可以指出高风险场景,但最好核对真实流程;事件日志能描述行为,却不能单独说明行为背后的原因。我的判断原则是:证据越弱,承诺范围越小;影响越大,验证要求越高。

例如,客户提出“希望增加审批人批量配置”,如果只有一条反馈,先记录场景并询问使用对象;若多个客户反馈相同问题,再核对客服记录和操作路径;若数据表明大量管理员重复配置且耗时明显,才进一步估算产品化价值。证据链越完整,决策越不依赖声音最大的那个人。

3. 先拆边界,再写验收标准

验收标准不是“页面符合设计稿”这么简单。至少要覆盖正常路径、异常路径、权限差异、数据状态和兼容条件。对于复杂需求,我会先列出状态和动作,再写每种组合预期发生什么。这样能提前发现看似简单的功能背后存在的规则分支。

可以用“给定条件,执行动作,预期结果”的方式表达验收场景。比如:给定用户没有审批权限,尝试打开审批页面,预期系统阻止操作并说明原因。验收标准必须能够由产品、开发、测试和业务方共同理解,不能依赖“按常理处理”这类模糊描述。

4. 价值判断要和实施成本放在一起

一项需求的价值不只看预计收益,还要看受益范围、影响频次、目标一致性、风险变化和机会成本。成本也不只是开发人天,还包括数据治理、迁移、培训、运维、客服解释以及后续规则维护。只算研发工时,容易低估上线后的长期负担。

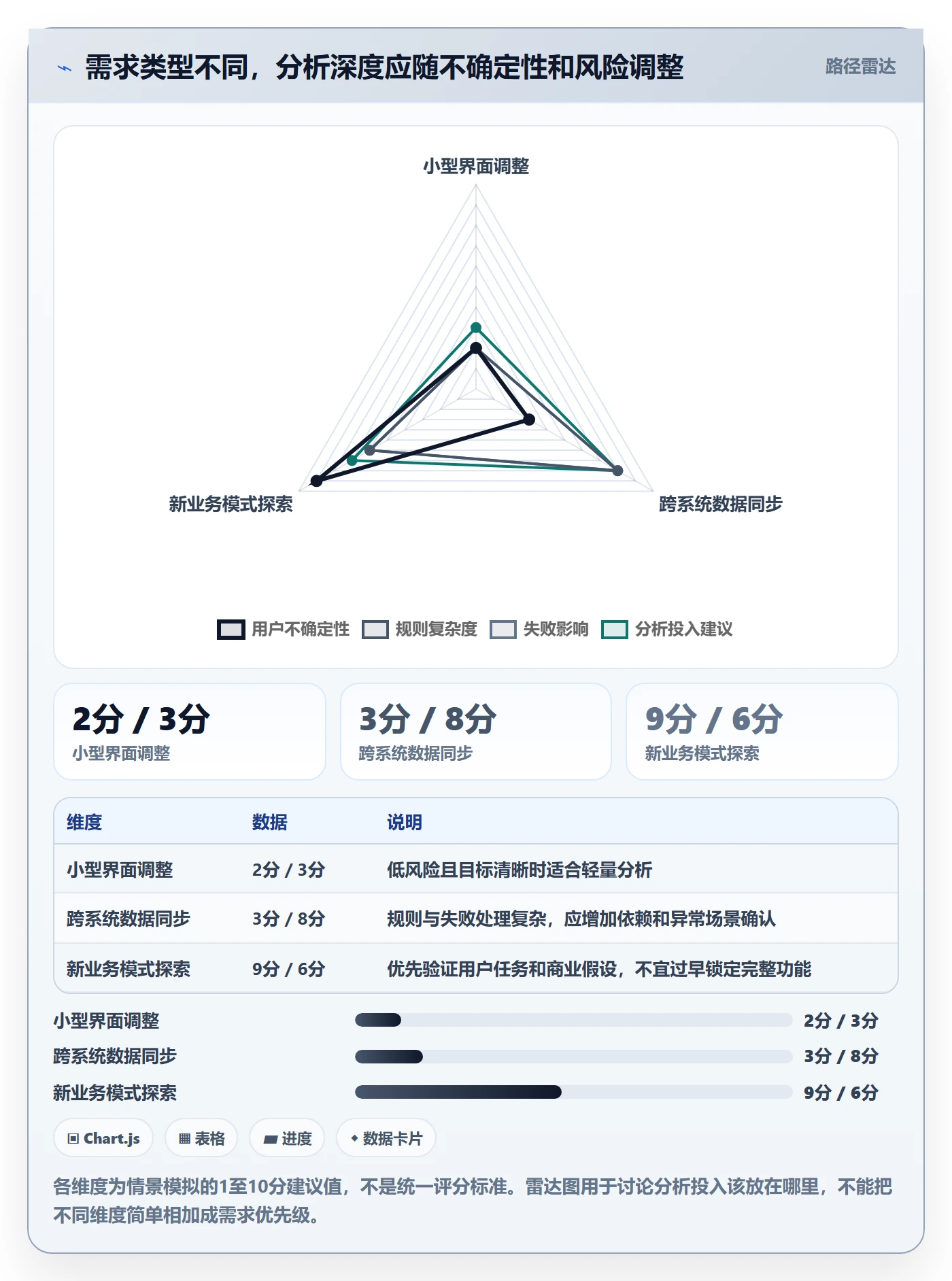

下面的评分是情景模拟,用于说明如何把价值与成本分开记录,不建议直接作为通用标准。评分前应明确每个维度的定义,并保留原始证据。遇到高影响但低置信度的项目,合理动作可能是做小范围验证,而不是马上大规模建设。

需求分析实操方法:产品经理提升需求管理效率的落地方案方法与模板

5. 把决策记录成可追溯的结论

需求评审最容易丢失的不是讨论过程,而是“为什么这样决定”。我建议每次重要决策留下简短记录:决策内容、依据、未采纳方案、尚存风险、责任人和复查时间。未来业务条件变化时,团队可以判断是否需要重开决策,而不是从旧聊天记录里重新猜一次。

决策记录不必写成会议纪要。几十字也可以有效,只要回答“决定了什么、依据是什么、什么情况变化时需要复审”。对被暂缓或拒绝的需求,也应记录原因和触发条件,否则需求池会不断堆积已失效项目。

五、具体案例与模板:把一个模糊诉求改造成可决策需求

1. 案例背景:批量导出背后不一定是导出问题

以下案例为经过简化的情景模拟,数据用于展示分析方法,不代表某家企业的真实经营结果。某运营团队提出“希望增加批量导出”,理由是每周需要整理多个项目的进度,人工复制数据耗时,管理层也无法及时看到跨项目风险。

如果直接接受原方案,产品团队可能会先讨论导出格式、筛选条件、文件大小和权限。分析后发现,真正任务是每周识别延期项目并向负责人追问;人工整理不仅耗时,还会因为数据更新时点不同造成汇总不一致。于是“导出文件”从唯一方案变成候选方案之一。

2. 需求分析模板:先保证决策所需的信息齐全

下面的模板可以直接用于需求池或评审材料。简单需求不需要把每个字段写成一篇报告,但问题、用户、影响、目标、边界和决策状态应尽量明确。涉及高风险或多系统协作时,再补充依赖和数据规则。

字段 填写要求 示例
需求名称 描述问题或目标,避免直接写成实现方案 减少运营整理跨项目延期信息的时间
提出角色 记录提交人及其职责,便于后续澄清 项目运营负责人
目标用户 明确使用者、受影响者和权限范围 运营人员、项目负责人、部门管理者
发生场景 描述触发频率、任务流程和现有替代方式 每周整理多个项目状态并识别延期风险
当前问题 说明障碍,不先假定解决方案 人工复制耗时,数据更新时间不一致
影响证据 注明数据、访谈、工单或观察来源 情景模拟:每周约需6小时整理与核对
期望结果 写出用户任务或业务结果的变化 运营能更快识别风险并定位责任项目
成功指标 记录基线、目标和观察周期 整理耗时、延期识别提前量、数据差异率
候选方案 至少比较主要方案及其限制 批量导出、跨项目看板、定时汇总
范围边界 明确本期包含和不包含的内容 先覆盖已授权项目,不做外部系统自动推送
依赖与风险 记录权限、数据质量、系统依赖和运营成本 统一项目状态口径,确认跨项目查看权限
决策与责任人 记录结论、依据及复审条件 先验证汇总看板,数据差异达到阈值时复查

3. 从方案比较到试点验证

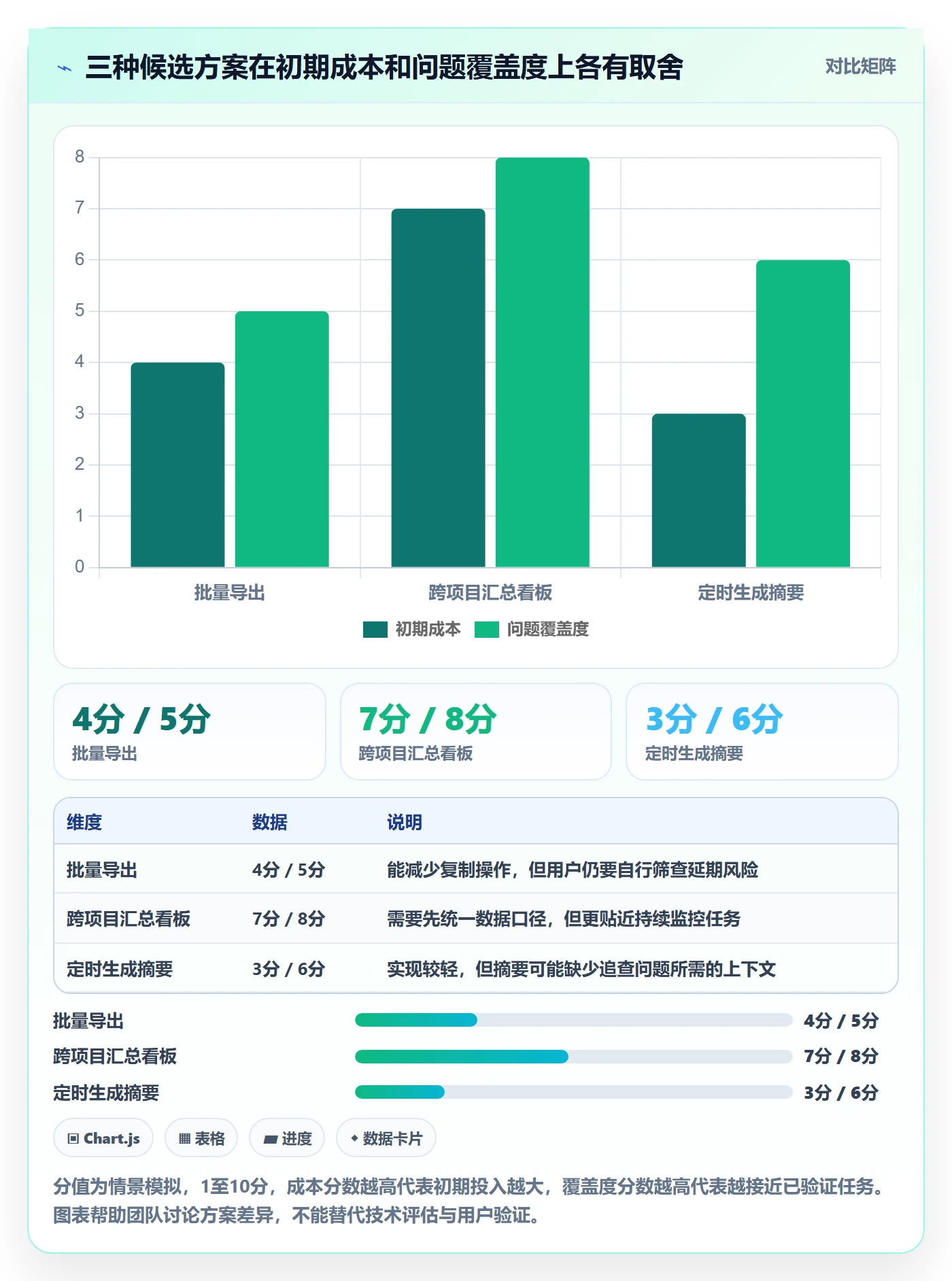

产品团队比较了三个方案:批量导出、跨项目汇总看板、定时生成摘要。模拟评估显示,导出能解决数据搬运,却未必改善风险识别;看板前期需要统一状态口径,但有机会支持持续查看;定时摘要成本较低,却可能让用户忽略异常上下文。最终没有把“更容易开发”直接等同于“更适合解决问题”。

需求分析实操方法:产品经理提升需求管理效率的落地方案方法与模板

4. 试点指标:关注结果链,不只看点击量

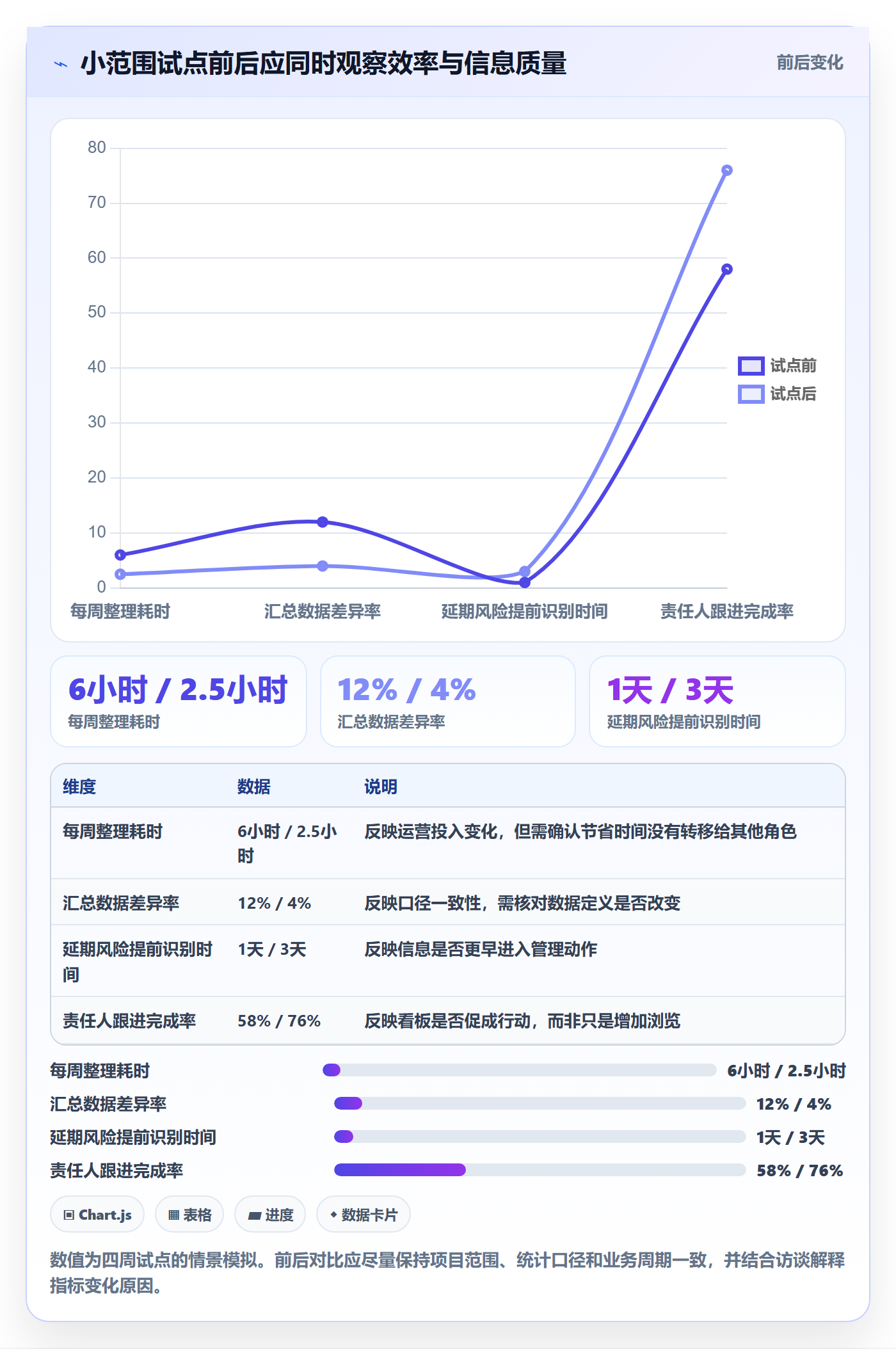

团队先选取少量项目做试点,约定观察四周。测试前记录人工整理耗时、汇总数据差异、风险发现时间和用户是否采取后续动作。以下数据同样是示意性情景模拟,目的是展示指标设计,不应被引用为普遍提升幅度。

需求分析实操方法:产品经理提升需求管理效率的落地方案方法与模板

试点结果不能直接证明所有团队都适合采用同一方案。若整理耗时下降,但风险提前识别没有变化,说明工具改善了数据搬运,却没有改善决策;若数据差异率下降,但责任人跟进率没有变化,问题可能在职责机制或提醒方式,而不是展示界面。

5. 需求变更记录模板:控制变化,不阻止合理变化

需求变更并不必然意味着前期分析失败。新事实可能出现,业务目标也可能变化。关键在于每次变更都说明影响面,并由有权决策的人确认优先级。团队可以使用以下记录结构,避免把“顺手加一下”悄悄变成范围扩张。

变更字段 记录内容
变更内容 新增、删除或调整了什么规则、流程或交付范围
变更原因 新证据、业务规则变化、技术限制或风险发现
影响范围 影响用户、页面、接口、数据、测试和上线计划
成本变化 新增人天、依赖等待、验证工作和后续维护成本
替代取舍 若本期纳入,哪些事项需要延后、缩小或取消
审批结论 决策人、结论、日期和复审条件

六、不同情况下的行动建议:按需求类型控制分析深度

1. 小改动:轻量分析,仍要写清边界

低风险、影响范围小、业务规则明确的改动,可以采用轻量记录。至少写清用户、当前问题、预期变化、验收条件和受影响范围。无需为了形式完整画全套流程图,但要检查是否影响权限、历史数据、移动端或其他关联模块。

轻量不等于口头化。即使只有一段说明,也应能让开发和测试理解什么情况下算完成。如果变更涉及多个角色或状态,先用表格列出规则组合,比用长段落描述更不容易遗漏。

2. 高频重复问题:优先找共同根因

同一问题反复出现在客服、销售和运营渠道时,不要按反馈条数简单计票。应按用户类型、产品版本、发生场景和任务结果分类,判断它们是不是同一个根因。反馈数量可以提示普遍性,却不能单独代表影响程度:少数大客户的问题可能关系重大,大量偶发问题也可能影响很轻。

建议为每条证据保留时间、来源和上下文,并标记是否经过独立验证。若同一结论仅来自多个转述渠道,实际上可能还是同一条原始信息,不应误算成多份独立证据。

3. 跨系统需求:先画依赖,不急着承诺日期

涉及身份、权限、主数据、账务或外部服务的需求,实施成本经常集中在边界和依赖,而不是界面。产品经理应尽早确认数据归属、失败处理、权限继承、同步时效、回滚方式和责任团队。若关键依赖尚未确认,最好把计划状态标注为“待依赖评估”,而不是给出看似确定的交付日期。

跨系统场景还要考虑部分成功:一个请求可能只完成了若干子系统更新,后续如何重试、补偿或告警?如果这些问题没有答案,正常路径的原型再清楚,也无法证明方案已可交付。

4. 战略性或高风险需求:增加验证投入,不盲目追求完整文档

战略项目通常不确定性高,过早写出详细功能清单会制造虚假确定感。更合适的方式是把大目标拆成可验证假设,先确认目标用户是否有真实任务、方案是否能被采用、关键技术条件是否成立。阶段性决策应明确继续、调整或停止的条件。

高风险需求则要补足责任和审计信息,尤其是权限、隐私、安全、数据保留和异常处理。此类需求的“效率”不能只看开发速度,还要把误操作概率、事件处置成本和长期维护纳入判断。

七、不同情况下的取舍:不存在一套对所有团队都最优的流程

1. 流程严谨度与交付速度的取舍

流程越严谨,越有机会减少遗漏,但也会增加等待和维护成本。小团队如果照搬大型组织的多层审批,可能把决策时间花在填表和排会;大型组织如果完全依靠口头沟通,又容易丢失责任边界和审计记录。适合的流程,应与需求风险、参与角色数量和变更成本相匹配。

我的建议是设置分级通道:低风险需求走轻量路径,中等复杂度需求进行常规评审,高风险或跨系统需求增加专项确认。分级标准要公开,避免每个人都靠关系申请“快速通道”。

2. 统一模板与团队自治的取舍

统一模板能提高跨团队信息可比性,也方便管理层看全局;过度统一则可能让不同业务使用不合适的字段。可以统一问题、目标、价值、状态、决策和验收等核心字段,允许各团队在其上增加领域字段。这样既能汇总,又不必假设所有业务都有相同的分析方式。

3. 量化评分与专业判断的取舍

评分适合把模糊争论变成可讨论假设,不适合替代最终判断。数据缺失时,不要填一个精确小数来制造确定感;可以用区间、置信等级或“待验证”标识。若两个项目分数接近,应比较战略窗口、风险、依赖和错过机会的代价,而不是纠结一分之差。

4. 先做完整方案与先做试点的取舍

用户问题稳定、规则成熟、变更代价高时,完整方案和充分验收更有价值;目标新、用户行为不确定、关键假设较多时,小范围试点能减少错误投入。试点不能只是做一个缩小版功能,还要预先定义验证问题、样本范围、停止条件和扩大条件。

需求分析实操方法:产品经理提升需求管理效率的落地方案方法与模板

八、落地节奏:用四周建立可持续的需求管理习惯

1. 第一周:统一入口和最小字段

先盘点现有需求入口、状态名称和重复问题,不要急着重做全部流程。选一个业务范围作为试点,建立统一登记方式,并明确谁负责初筛、谁负责业务澄清、谁有权做优先级决策。第一周的目标是让需求不再散落,而不是立即提高所有交付指标。

2. 第二周:建立澄清与评审规则

将需求按风险和复杂度分级,规定每一级需要的材料、参与角色和决策结果。安排固定的澄清时段,减少临时打断。对于缺少信息的需求,明确返回的原因和所需证据,不要只写“信息不全”让提交人猜测。

3. 第三周:记录等待和变更原因

为需求增加等待状态及原因,例如等待业务确认、等待数据、等待技术评估、等待资源。同步记录范围变化和返工原因。观察一周后,团队就能知道问题主要发生在入口质量、跨部门决策还是交付协作,而不是凭印象争论。

4. 第四周:复盘指标,删掉无效流程

回看周期、等待、返工和上线验证情况。若某字段长期无人使用,考虑删除或改为条件字段;若某一类问题总在评审后才暴露,就把相应检查前移;若审批并没有改变决策质量,缩短或合并审批环节。流程应随着证据调整,而不是因为已经上线就永久保留。

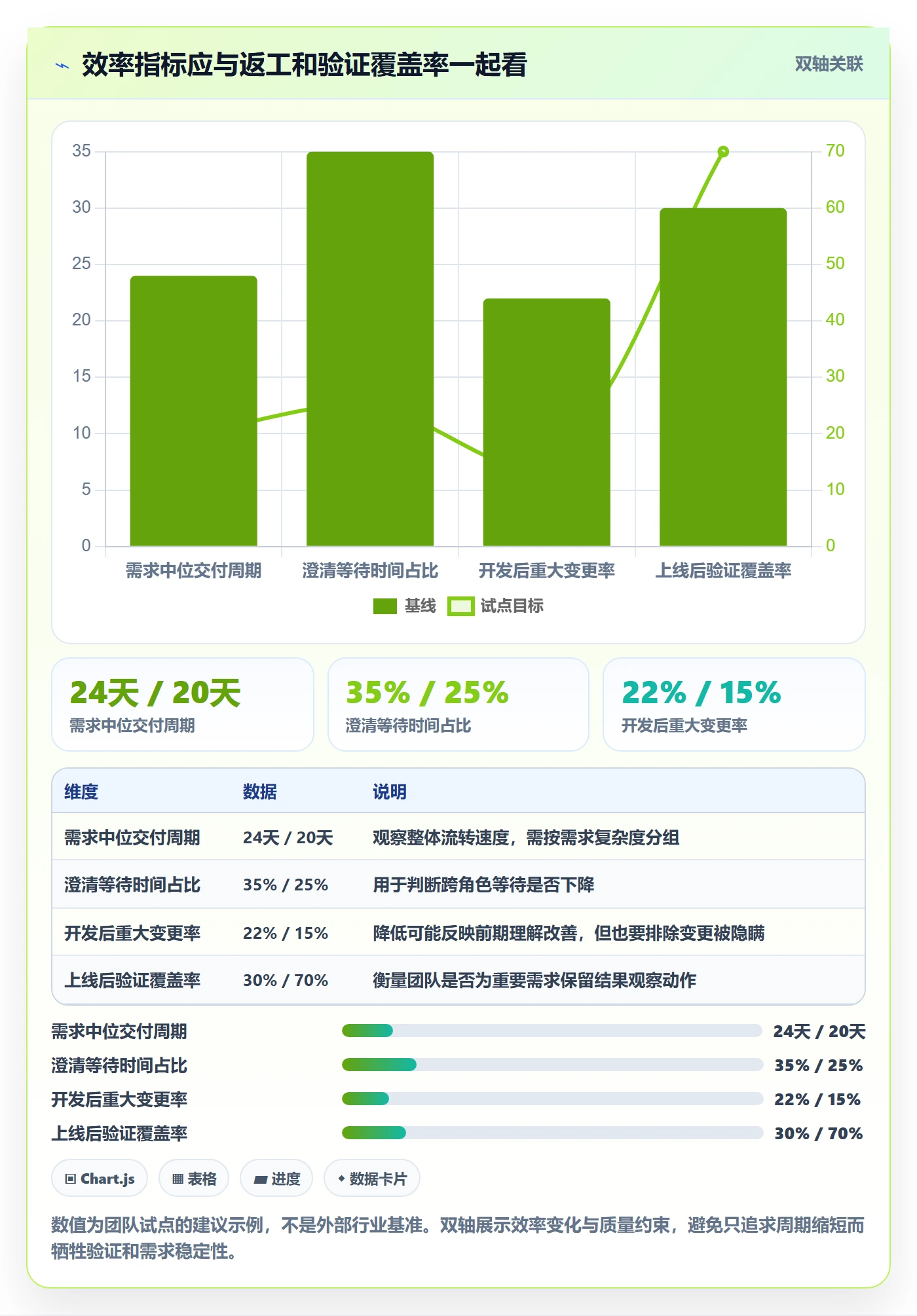

以下是适合试点阶段的诊断指标示意。目标值要结合团队基线设定,不宜把模拟数值直接当作绩效承诺。尤其不能只奖励需求关闭速度,否则团队可能通过拆小需求或提前关闭记录来改善表面数据。

需求分析实操方法:产品经理提升需求管理效率的落地方案方法与模板

九、结语:把需求管理从“写清楚”推进到“做对决策”

需求分析的价值,不在于把每个想法都包装成完整方案,而在于用合适的证据决定是否值得投入、先解决哪部分、做到什么边界,以及如何判断结果。对于简单需求,轻量记录足够;对于高风险和多系统需求,必须把依赖、异常和责任说清;对于不确定的新问题,先验证关键假设通常比一次性写出完整路线图更稳妥。

我最看重的不是需求池里有多少条已关闭记录,而是团队能否解释每个重要决定的来由,能否发现假设失效,并在新证据出现时及时调整。真正的效率不是让需求更快地穿过流程,而是让团队更少为未经验证的理解付出返工成本。

下一步可以从最近一项返工最多或等待时间最长的需求开始:补齐问题、用户、影响、证据和验收边界;记录它卡在哪里;上线后检查原先的假设是否成立。先把一个真实案例做成闭环,再把有效做法沉淀为模板,需求管理才会从文档规范变成团队能力。

常见问题解答(FAQ)

1. 需求分析时,怎样判断一个需求是否值得进入排期?

我经常遇到业务方把紧急诉求和高价值需求混在一起的情况,单看提出人的级别或截止日期很难判断优先级。尤其是资源有限时,我想知道有没有一套团队能共同使用的判断方法。

先确认需求对应的用户问题和业务目标,再按影响用户数、预期收益、紧急程度、实现成本与风险评估。可采用“优先级评分=影响范围×业务价值×时效系数÷工作量”的简化模型,并为各项设定统一的评分档位;评分只用于排序,涉及合规、安全或明确承诺的事项应单独标记,不要被总分掩盖。

2. 需求分析模板应该包含哪些内容,才能减少反复沟通?

我以前用过只写需求标题和功能描述的模板,开发开始后才发现用户、边界条件和验收标准都没说清楚。现在团队成员分布在不同部门,我希望模板既不漏关键信息,也不会变成没人愿意填写的长文档。

模板至少包含问题与背景、目标用户、使用场景、预期结果、范围与非目标、业务规则、异常情况、验收标准、依赖项和待确认问题。每项尽量写成可验证的内容,例如把“操作更方便”改为“用户可在订单详情页完成取消,取消后库存恢复且状态可查询”;先用必填项控制长度,再按项目风险增加补充字段。

3. 需求经常变更时,怎样控制范围又不拖慢交付?

我在迭代中常遇到新信息出现后,业务方要求顺手增加功能;如果全部接受,原计划就会延期,如果直接拒绝,又可能错过真正重要的变化。我想知道如何区分合理调整和范围蔓延。

每次变更先记录提出原因、预期价值、影响用户、实现成本及对当前承诺的影响,再由产品、研发和业务负责人共同决定接受、延后或拒绝。若接受,应同步调整优先级、验收标准和交付时间,并保留变更记录;可设定迭代中变更门槛,例如只有修复高影响问题或满足合规要求的需求才能插入,其余进入下一轮评估。

4. 需求分析完成后,怎样判断需求已经足够清晰,可以交给研发?

我曾经把文档评审通过当作分析完成的信号,但开发过程中仍不断收到“这个状态怎么处理”“失败时怎么办”之类的问题。为了减少返工,我想要一组能在评审或交接时直接检查的标准。

交接前检查需求是否有明确的问题、目标用户和范围,主流程与关键异常流程是否覆盖,业务规则是否可追溯,验收条件是否能被测试验证,依赖和未决事项是否有负责人及处理时间。可让研发和测试分别复述核心场景并独立列出测试点;若关键流程仍有多种解释,或验收只能用“体验良好”等主观表述,就应补充分析后再进入开发。

核心关键词

读者评论

孟
孟凡

我们团队以前把需求周期只算到开发启动,后来发现业务确认和数据口径等待占了不少时间。文中建议记录等待原因挺实用,不过需要有人持续维护,否则很容易变成另一张没人看的表。

段
段嘉禾

验收标准按条件、动作和结果写,对测试协作确实有帮助。实际项目里规则经常在开发中补充,我更关心变更后如何同步更新验收项,避免文档和实际实现再次脱节。

吕
吕梓萱

上线后看指标的思路认同,但有些内部工具用户量小、使用频率低,短期数据未必能说明效果。除了量化指标,最好也安排几次真实任务观察,确认用户是否真的少走了步骤。

文章包含AI辅助创作:需求分析实操方法:产品经理提升需求管理效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/567044

赞 (0)
飞飞飞飞
需求评审最佳实践:产品经理需求管理落地方案,常见问题
上一篇 1小时前
需求管理如何做好需求优先级?产品经理落地方案与操作步骤
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
