需求状态管理最容易失灵的时刻,不是需求被拒绝,而是它明明已经“做完”,业务方却仍在追问进度;或者产品经理认为需求已进入开发,研发团队却把它当成尚未评审的想法。问题往往不在状态数量太少,而在团队没有约定:每个状态代表什么事实、谁负责推动、什么证据可以进入下一步。做好需求管理,关键不是把流程画得更复杂,而是让需求从提出到验证的每次变化都可解释、可追溯、可行动。
一、核心结论:状态不是标签,而是协作契约
1. 先把状态定义为可验证的事实
我判断一套需求状态设计是否有效,通常先看一个问题:团队成员只看状态和相关记录,能不能说清楚这项需求现在发生了什么、下一步由谁做、什么条件满足后才能继续?如果回答不了,状态更像装饰性标签,而不是管理工具。
例如,“处理中”几乎没有管理价值:它可能表示产品正在补充背景,也可能表示研发已经开始,也可能是测试在等待环境。更好的做法是拆出确实需要不同协作动作的阶段,如“待澄清”“待评审”“已排期”“开发中”“待验收”“已发布”“验证完成”。阶段名称不是越多越好,每增加一个状态,都应对应一项不同的责任或决策。
状态是对当前事实的简写,流程是状态之间的转换规则,管理则是责任、证据和决策的组合。三者缺一不可。只有状态而没有进入条件,团队会随意跳转;只有规则而没有负责人,需求会卡在队列中;只有负责人而没有记录,后续复盘仍然只能靠回忆。
2. 管理目标是减少不确定性,而不是追求“全程可视化”的幻觉
并非每项需求都需要经过相同流程。线上故障、法规调整、客户定制和探索性产品机会的风险不同,要求也不相同。真正需要统一的是最低限度的协作契约:需求为什么存在、影响谁、如何判断完成、当前等待什么、谁能做出下一步决策。
我更愿意把需求状态看成风险路标,而不是进度装饰。需求越靠近开发和发布,团队对范围、依赖、验收和影响面的判断就应越确定;如果到了“已排期”仍不知道验收条件,流程看似向前,实际是在把风险推迟到成本更高的阶段。
| 管理要素 | 要回答的问题 | 缺失时的典型后果 |
|---|---|---|
| 状态 | 需求当前处于哪个协作阶段? | 团队对进度理解不一致 |
| 责任人 | 谁要推动下一步? | 需求停留在队列中无人处理 |
| 进入条件 | 凭什么从当前阶段进入下一阶段? | 未经准备的需求进入开发 |
| 退出或回退条件 | 什么情况下应退回、暂停或取消? | 范围变化被当作普通进度波动 |
| 证据记录 | 决策依据、验收结果在哪里? | 反复讨论、责任争议和复盘失真 |

二、背景与真实场景:需求为什么会在“看起来有流程”时失控
1. 需求从提出到交付,通常横跨多个队列
一条需求可能先进入客户反馈池,再进入产品分析队列,之后等待评审、进入版本计划,依次经过设计、研发、测试、发布和效果验证。每个队列都可能有自己的负责人、优先级和等待原因。只用一个“需求状态”覆盖所有阶段,容易掩盖真正的瓶颈。
比如,产品经理看到某需求“进行中”,会认为研发正在处理;研发负责人却可能认为它尚未完成技术评估;业务方看到排期日期,则把日期理解为承诺。三方并非一定有人做错,而是同一个字段承载了三种解释。流程工具可以展示信息,但无法自动消除定义不清造成的歧义。
因此,需求管理要先区分“需求生命周期状态”和“工作执行状态”。前者描述需求是否已收集、澄清、评估、排期、交付或关闭;后者描述具体工作项是否待办、进行中、受阻或完成。一个需求可以包含多个开发、测试和设计任务,任务状态变化不应直接等同于需求已经实现业务价值。
2. 需求状态混乱往往从交接处开始
跨团队协作中,风险最高的节点常常不是工作本身,而是交接:业务把模糊问题交给产品,产品把方案交给研发,研发把构建结果交给测试,测试把缺陷结论交给产品或发布负责人。若交接时没有清楚的输入和完成定义,下一团队就只能边做边猜。

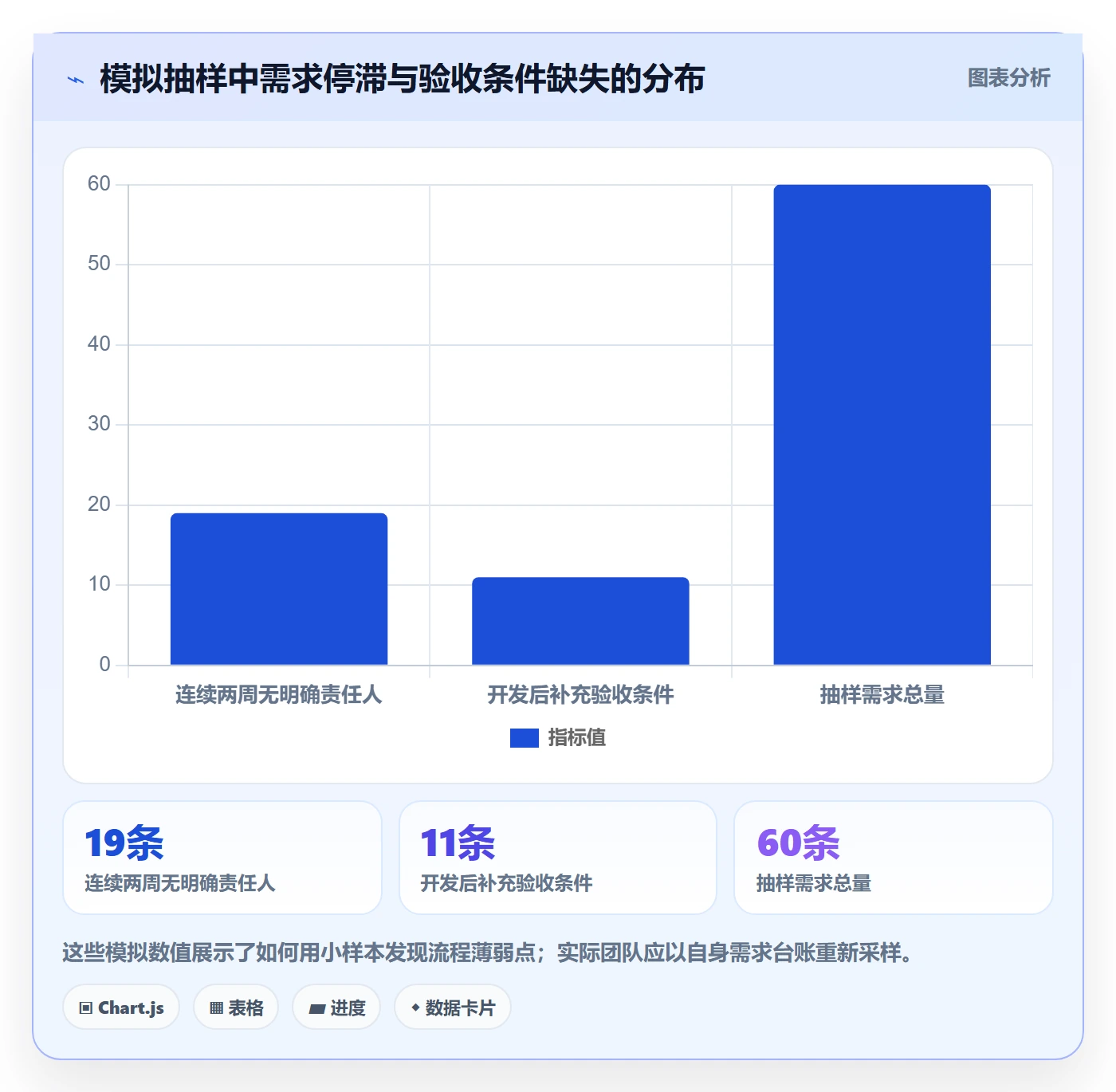

在一个用于说明流程设计的模拟案例中,一家约 120 人的产品研发组织把“待处理”用作需求收集、设计评估和研发等待三种状态。月度抽样 60 条需求后,团队发现其中 19 条连续两周没有明确下一责任人,11 条在进入开发后才补充验收条件。这些数字是情景模拟,不代表行业统计;它们用于呈现一种常见诊断方式:检查状态停留时间、责任缺失和下游返工,而非只看需求总量。
我建议不要把“状态停留久”自动判成低效。需求可能正在等待法规意见、外部接口或客户确认。真正需要区分的是“有明确等待对象和下次检查时间”与“没人知道为什么停着”。前者是可管理的等待,后者才是流程失控。

3. 规模扩大后,口头约定会变成隐性成本
小团队可以靠每天沟通快速补齐信息,成员少、上下文相近,状态定义不严谨也可能暂时不出问题。但当组织扩大到多个产品线、跨地域团队或百人以上研发组织时,同一需求常常经过多人接力。口头约定会随人员变化而失效,会议结论难以追溯,临时插单也更容易挤压已承诺工作。
这并不意味着规模大的团队必须追求繁复审批。更合理的方向是把高频判断标准写下来,把低风险决定留给团队,把高影响取舍交给明确的决策人。工具的价值在于让约定可见、权限可控、历史可查,而不是把每次讨论都转化为审批节点。
三、常见误区:看板很满,不等于需求管理有效
1. 把状态越细越好当成流程成熟
“待产品分析”“待交互评审”“待技术评审”“待研发排期”“待接口确认”“待测试环境”等名称看上去精确,但如果团队无法稳定区分它们,细分只会增加操作负担。成员会选择最方便的状态填写,管理者看到的看板却显得井然有序。
我通常会追问:新增这个状态后,是否改变负责人、所需证据、流转规则或风险判断?如果都没有变化,它可能只是状态噪声。相反,某些团队确实需要把“待发布”和“已发布待观察”分开,因为前者是交付动作,后者仍承担监控和回滚责任。
2. 把完成开发等同于需求完成
研发任务关闭,通常只说明代码或配置工作达到了约定状态,不代表用户问题已经解决。发布可能延期,配置可能未对所有用户生效,功能也可能因为使用率低或体验不佳而没有产生预期结果。若需求在开发完成时直接关闭,产品团队就会失去验证目标与实际结果的机会。
我会把“交付完成”和“效果验证完成”分开记录。前者回答是否按约发布,后者回答用户行为、业务指标或风险监控是否符合预期。并非每项需求都需要复杂实验,但至少要明确:哪些需求需要观察、观察多久、谁判断结果以及没有达到预期时如何处置。
3. 用状态更新代替阻塞管理
把需求从“开发中”改成“阻塞中”,本身不会让依赖消失。有效的阻塞记录至少要说明阻塞原因、影响范围、阻塞责任方、预计解除时间和升级条件。没有这些内容的“阻塞中”,只是在看板上换了一个颜色。
同时,阻塞也不应被当成个人绩效的直接证据。外部审批、客户反馈、公共环境故障和共享团队排期都可能造成等待。若组织只追究状态停留时长,成员会倾向于隐瞒阻塞或频繁改状态,数据反而失去管理价值。
4. 把优先级当成永不变化的承诺
优先级是基于当下信息的排序,不是对未来不变的保证。新出现的安全问题、法规变化、客户流失风险或关键依赖,都可能使排序调整合理。问题不是优先级会变,而是调整时没有说明谁做决定、影响哪些承诺、哪些工作因此延后。
| 误区 | 表面现象 | 实际风险 | 修正方式 |
|---|---|---|---|
| 状态过细 | 看板阶段很多 | 填写不一致,数据不可比 | 只保留能改变协作动作的状态 |
| 开发完成即关闭 | 需求关闭率较高 | 交付与效果混为一谈 | 视需要保留发布和验证节点 |
| 阻塞只改标签 | 状态显示受阻 | 依赖无负责人、无升级路径 | 补充原因、责任方和下次检查时间 |
| 优先级不可调整 | 版本计划看似稳定 | 新风险无法及时进入决策 | 记录变更理由及被挤出的工作 |

四、专业判断逻辑:如何设计一套真正能运行的状态体系
1. 从决策和交接倒推状态,而不是从工具字段倒推流程
我会先梳理需求过程中必须做出的关键决策:是否值得继续分析、是否进入版本、是否具备开发条件、是否达到发布标准、是否需要继续优化。每个决策点可能对应一个状态,也可能只是一条记录或一个评审结果。只有当状态能帮助团队理解当前责任或下一步动作时,才值得独立存在。
对多数产品研发团队而言,可以从一条简明主路径开始:收集、澄清、评估、已承诺、实施中、待验收、已发布、验证完成。再设置少量例外状态,如已拒绝、已暂停、已取消。这里的重点不是照搬名称,而是明确每个状态的进入条件、退出条件、责任角色和必需信息。
2. 给每个状态写一张“状态卡”
状态卡可以很短,但要回答四件事:什么情况下进入、当前由谁负责、离开状态需要什么证据、常见退回或暂停原因是什么。团队不必一开始就建复杂的流程规范,可以先把定义放在看板说明、团队手册或工具字段帮助信息中,并用真实需求检验能否操作。
| 状态示例 | 责任人 | 进入条件 | 退出条件 |
|---|---|---|---|
| 待澄清 | 需求负责人 | 已记录问题来源和初步影响对象 | 用户场景、问题边界与待验证假设可供评估 |
| 待评估 | 产品负责人及相关代表 | 问题信息达到初步评估要求 | 形成继续、暂缓或拒绝的决定及理由 |
| 已承诺 | 产品负责人和交付负责人 | 价值、范围、依赖和验收方式已有共识 | 进入实施,或因条件变化重新评估 |
| 待验收 | 产品负责人或业务验收人 | 实施结果可在目标环境检查 | 验收通过、退回修正或记录有依据的例外 |
| 已发布待验证 | 需求负责人 | 已发布且具备观察条件 | 完成约定观察,记录结论或后续行动 |
3. 让需求状态和工作项状态保持关联,但不要强行一一对应
一项需求可能拆成设计任务、研发任务、数据任务和测试任务;这些工作项的完成时间不同,风险也不同。需求状态不应简单地由某个子任务自动决定。例如,所有研发任务都关闭了,需求仍可能在等待发布窗口或业务验收。
自动化适合处理低争议、可验证的动作,例如子任务全部完成后提醒负责人检查验收,或者状态进入待发布后要求填写变更窗口。高影响判断,如是否满足业务目标、是否接受范围变更,仍需要授权角色明确决策。自动化应减少漏做,不应伪装成判断。
4. 用停留时间识别队列问题,不要用它单独评判个人
需求周期时间可以拆成实际处理时间与等待时间。两项相加都很重要,但含义不同:处理时间偏长,可能需要分析复杂度、返工或技术风险;等待时间偏长,可能是优先级、依赖、资源容量或决策机制的问题。只看总周期,很难知道该改哪一段。
对团队来说,比较有用的不是一个脱离情境的“理想周期”,而是同类型需求在不同环节的分布。简单配置需求、跨系统集成需求和法规变更的周期天然不同。将它们混成一个平均数,会让改进方向被少数复杂项目带偏。

5. 指标要成组看,防止单一指标诱发错误行为
需求管理中,完成数量很容易被优化,却未必带来更好的结果。若只追求关闭量,团队可能倾向于拆小需求、提前关闭或避开高不确定性问题。较稳妥的做法是同时观察流动、质量和结果:需求周期、各阶段等待、返工比例、验收退回、发布后问题以及目标指标是否有变化。
指标不是用来给个人排队的,而是帮助团队定位系统性约束。若某阶段等待时间上升,同时需求进入开发后的范围变更增多,可能说明前置澄清不足;若交付周期稳定但发布后缺陷上升,可能说明验收标准或测试策略需要调整。单指标只能提示,组合证据才支持判断。
五、案例与数据观察:用一条需求看完整协作链路
1. 案例设定:企业客户反复询问订单状态
下面以一家企业服务产品团队的情景模拟为例。客服每月收到多次“订单处理到哪一步”的咨询,业务方希望增加状态查询能力。最初的需求描述只有一句“增加订单进度展示”。如果直接进入排期,研发可能做出一个状态列表,却无法回答哪些客户可见、数据多久更新、异常订单如何展示以及客户是否因此减少咨询。
这个案例中的所有数量均为示意数据,用于说明决策方法,不代表某企业真实经营结果或行业统计。真实项目应使用自身工单、访谈、产品事件和交付记录进行验证。
2. 先把需求从解决方案改写为问题陈述
我会先把“做一个进度页面”改写为可调查的问题:哪些客户在什么场景下无法判断订单状态?他们当前通过什么渠道追问?咨询主要集中在哪些处理阶段?状态数据是否已有可靠来源?如果这些问题还没有证据,就不应把页面方案当成需求本身。

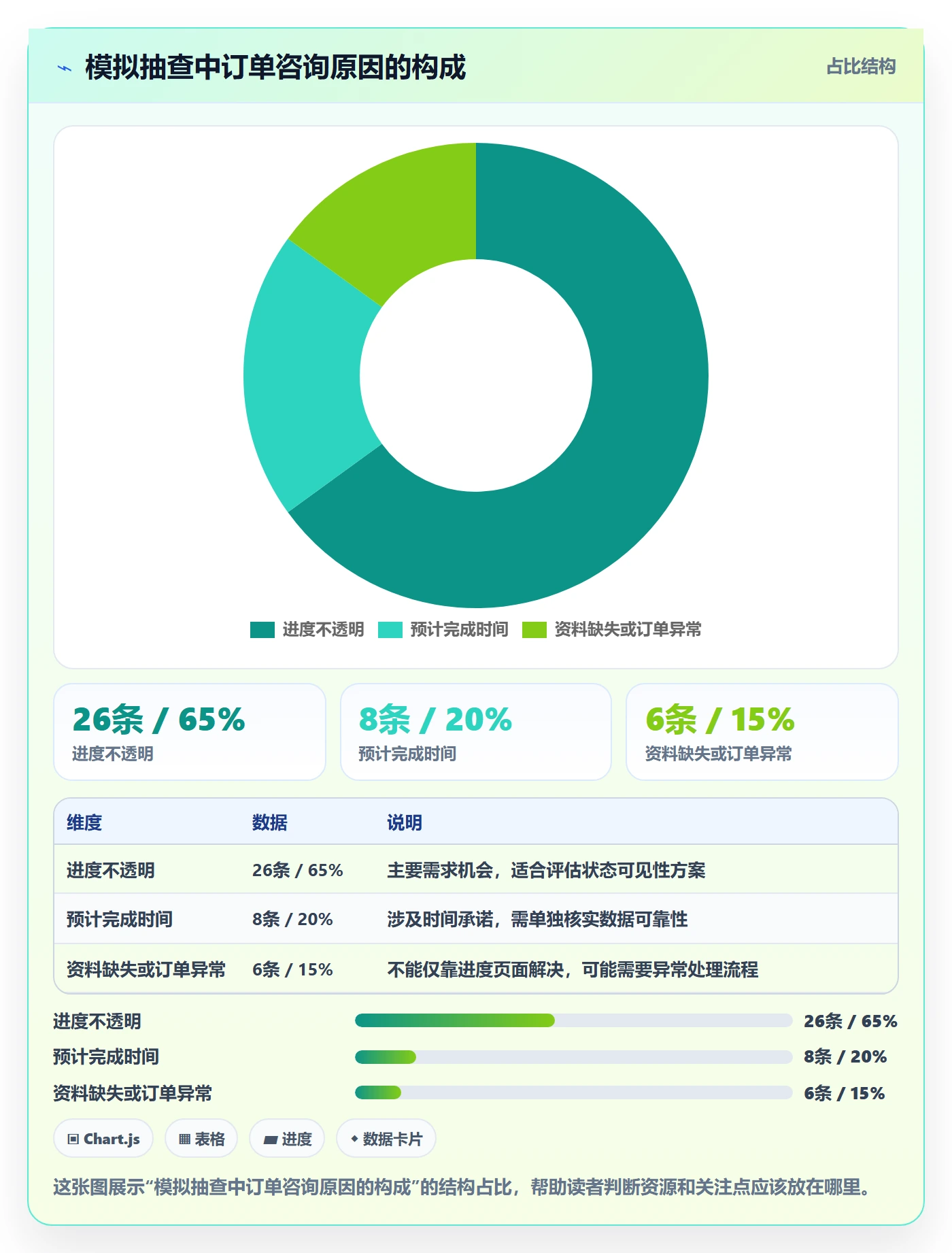

在模拟样本中,团队抽查 40 条订单咨询,发现 26 条涉及“处理进度不透明”,8 条涉及预计完成时间,另外 6 条属于资料缺失或订单异常。这个拆分提示了一个重要判断:单一状态展示可能解决部分查询成本,但不能解决异常处理,也不能保证预计时间准确。需求范围需要区分“可查询状态”和“对结果时间的承诺”。
团队随后提出一个可检验的初始目标:在试点客户中,减少因状态不透明产生的重复咨询,同时不增加因错误状态导致的投诉。目标不是把咨询量降到零,而是确认产品是否降低了用户寻找信息的成本,并监控错误信息风险。

3. 用状态转换暴露决策,而不是只记录会议结果
在这个案例里,需求从“待澄清”进入“待评估”前,团队补齐了用户群体、咨询样本、数据来源和业务风险;进入“已承诺”前,产品、研发、客服和数据负责人确认试点范围、状态口径、权限边界和验收方式。这样做不是为了让每个环节都增加会议,而是避免开发中途才发现订单状态没有统一定义。
技术评估发现,订单数据可以提供三个稳定节点,但预计完成时间在部分场景里依赖人工处理,无法可靠计算。团队于是决定先展示状态和最近更新时间,暂不展示预计完成日期,并为异常订单保留人工支持入口。这是一次有意的范围取舍:先解决信息不可见,再避免制造不准确承诺。
进入开发后,团队把“页面可见”与“状态正确”作为两类验收条件。页面可见可以由功能测试检查;状态正确则需要抽样比对订单源数据,并检查权限、延迟和异常映射。若只验收页面是否打开,产品完成了界面,却未必完成需求。
4. 交付之后要约定观察窗口和行动阈值
模拟团队先对一组试点客户开放功能,观察四周。示意口径包括:重复咨询率、状态数据准确率、功能访问率和因信息错误产生的投诉数。指标应在试点前定义,避免结果出来后临时挑选有利数字。
例如,团队可以将“重复咨询率下降”作为方向性目标,同时设定安全约束:状态准确率低于约定门槛时暂停扩大范围,出现严重权限错误时立即关闭相关功能。具体阈值必须由业务风险和数据质量决定,不应把示例数字误当成通用标准。
| 观察指标 | 观察目的 | 异常时的行动 |
|---|---|---|
| 重复咨询率 | 判断信息可见性是否减少重复询问 | 检查用户是否发现入口、状态是否可理解 |
| 订单状态准确率 | 判断数据映射是否可靠 | 暂停扩大试点,核对来源与更新时间 |
| 功能访问率 | 判断目标用户是否使用查询能力 | 检查入口位置、用户触达和使用场景 |
| 错误信息投诉数 | 监控错误状态带来的业务风险 | 定位异常类型,调整展示或关闭错误映射 |

5. 复盘要区分“需求判断错”与“执行过程错”
若试点中重复咨询没有下降,不能立刻认定需求无价值。可能是目标用户没找到入口,也可能是客户仍然更依赖人工确认;如果访问率高而咨询不降,问题可能是展示的信息不足;若状态准确率不达标,则首先是数据链路问题。不同原因对应不同下一步,不能统一归结为“功能效果不好”。
因此,验证状态不是需求生命周期的形式收尾,而是产生下一轮决策的入口:扩大范围、调整交互、补充异常能力、修复数据质量或停止投入。只有把结论和证据记录下来,需求管理才形成闭环,而不是在发布日结束。
六、不同情况下的行动建议:按组织成熟度和需求风险配置流程
1. 小团队:先保证责任和结果有人接
小团队通常不需要复杂审批链。建议先建立少量状态,明确每条需求的负责人、优先级依据、验收方式和暂停原因。每周检查一次长期停留项,重点询问“下一步是谁做、依赖谁、何时重新检查”,而不是要求所有需求都按固定日期更新。
如果团队规模有限,产品经理可以同时承担需求整理和效果观察,但要把不同动作写清楚。状态少并不代表管理粗糙;只要关键交接可解释、风险有记录,小流程同样可以可靠。
2. 多团队或百人以上组织:明确共同规则与团队自治边界
当多个产品线共用平台能力、研发资源或发布窗口时,需要组织级的共同定义,例如需求标识、关键状态口径、优先级变更记录、依赖关系和权限规则。同时,团队仍应保留适应业务的局部步骤。把所有团队塞进完全相同的细流程,可能制造大量例外审批。
我会先统一跨团队可比较的核心字段,再允许团队扩展自己的执行子流程。管理层更需要看到的是承诺工作量、跨团队依赖、长期等待和重大范围变化,而不是每个团队都使用完全相同的页面布局。
3. 高合规或高风险需求:把证据和审批放在关键门槛上
涉及隐私、安全、财务控制、法规或关键业务连续性的需求,需要更严格的变更记录和验收证据。流程设计应明确哪些角色必须参与,哪些结论必须留档,哪些情形需要安全评审或业务签署。关键是把审查放在真正改变风险的位置,而非让每条低风险需求都走同一套重量级流程。
对于这类需求,状态可以体现待风险评估、待安全确认或待发布批准,但必须写明责任和证据。否则“待审批”可能只是一个无法判断进度的黑箱。
4. 需求变化频繁:保留变更历史,重新评估承诺影响
探索型产品、客户定制和快速迭代场景中,需求变化本身并不异常。团队应记录变更内容、来源、原因、影响范围和决策人,并判断是否需要重新估算、调整优先级或重新验收。重要变化发生后仍沿用旧的“已承诺”状态,会让看板看似稳定,实际承诺已经失真。
如果只是补充不影响目标和工作量的细节,可在原需求下维护版本记录;如果改变目标用户、核心流程、数据权限或验收目标,就应考虑重新评估。判断标准不是“改了几句话”,而是变更是否改变价值假设、交付范围或风险。

七、工具与协同:让流程落地,而不是让字段变多
1. 先明确工具需要支持的协作能力
选型时,我会先确认工具是否能支持需求与任务关联、可配置工作流、权限控制、字段校验、变更记录、跨团队视图和必要的统计分析。若组织有数据驻留、网络隔离或合规要求,还需要评估部署方式、身份体系、备份恢复和审计能力。
中大型组织还应验证工具能否支持不同团队在共同治理下保留合理差异。若所有团队只能共用同一条不可调整的流程,例外会转入表格、聊天记录和个人文档,系统数据很快失真。反过来,完全没有统一约束,也无法形成跨团队视图。
2. 以 PingCode 为例,评估重点应落在组织适配而非功能清单
对于 100 人以上、跨团队协作较多的组织,可以把 PingCode 纳入候选评估,并围绕需求管理、项目协作、权限治理、工作流配置和统计视图进行实际验证。它主要服务中大型企业及 100 人以上组织这一定位,意味着评估时应重点关注组织级协作是否适配,而不是只看单个产品经理录入需求是否方便。
如果团队计划从 Jira 迁移,应把“平滑迁移”拆成可测试的迁移范围,而不是只看导入演示:历史需求和评论如何处理,字段映射是否完整,附件与权限如何迁移,已有工作流怎样对应,用户是否需要重新培训,迁移后如何抽样校验。迁移工具能减少搬运成本,但不能替代业务语义清理。
PingCode 支持私有化部署。对于有数据控制、部署环境或内部安全要求的组织,这是一项需要纳入架构评审的能力;但私有化并不自动等于满足全部安全要求,仍应核对部署拓扑、升级机制、备份恢复、访问控制、日志审计和运维责任。所谓国产替代是否适合,也应通过实际场景、迁移成本、集成能力和服务边界验证,而不是仅凭标签做决定。
建议用一条真实但不敏感的需求做端到端验证:从收集、评审、拆解、排期、开发、验收,到发布后观察;再检查权限、通知、报表和历史记录。让产品、研发、测试、项目管理和信息安全相关人员共同参与,避免由单一角色代表全组织给出结论。
3. 用试点验证工具,不要把配置展示当作落地成功
试点应选一个流程痛点明确、参与角色完整、风险可控的团队。先记录当前处理时间、等待原因、返工情况和用户抱怨,再部署最小可用工作流。经过一个完整交付周期后,比较数据和访谈反馈,判断新系统是否减少了重复沟通、提高了交接质量或暴露了原先不可见的阻塞。
如果试点只是把旧表格里的状态搬到新工具,成员仍需同时维护聊天记录和个人台账,迁移就没有解决协作问题。工具上线后,最值得观察的不是活跃用户数,而是关键字段是否可信、交接是否发生在系统里、报表能否支持真实决策。
| 评估维度 | 验证问题 | 建议的验收证据 |
|---|---|---|
| 工作流适配 | 状态及转换规则能否表达真实协作? | 用真实需求走完整流程并记录例外 |
| 迁移完整性 | 历史记录、字段、附件和权限是否可核对? | 迁移前后抽样比对并记录差异 |
| 治理能力 | 能否按角色限制操作并保留变更轨迹? | 执行权限测试和审计记录检查 |
| 数据可信度 | 管理报表能否反映等待与流动? | 将系统数据与人工抽样核对 |
| 运营成本 | 维护工作流和培训用户需要多少投入? | 记录配置、支持、培训和迁移工时 |

八、不同方案的取舍:标准化、灵活性和治理成本如何平衡
1. 状态少还是状态细,要看它改变了什么
少状态的优点是容易理解、维护成本低,适合团队规模小、流程简单或需求变化快的场景。缺点是阶段差异可能被压进“进行中”,管理者无法判断等待发生在哪里。细状态适合交接多、风险控制要求高的组织,但若缺少培训和校验,数据质量会被复杂度拖垮。
实务上,我倾向先用最少状态覆盖关键责任转移,再根据停滞和争议证据增加状态。比如,团队连续出现“待发布”和“已发布未观察”混淆,且这两者确实涉及不同责任,就值得拆分;若只是报表希望多一列分类,可以先考虑字段或视图,而不一定要改变流程。
2. 自动流转还是人工确认,要看判断是否客观
当条件明确、可重复验证时,自动化可以降低漏操作,例如所有必需子任务完成后提醒验收人,或缺少必填字段时不允许进入评审。若判断涉及业务价值、风险接受或优先级取舍,自动流转可能让复杂决策看似客观,实则掩盖了责任。
我建议把自动化用在“检查与提醒”,慎用于“替代判断”。自动流程还要设计例外出口:当信息不完整、外部依赖变化或紧急事件发生时,负责人应能说明理由并留下记录,而不是为了绕过系统转回私聊。
3. 统一流程还是团队自治,要看依赖关系和治理目标
高度统一有助于跨部门比较、审计和资源协调,代价是局部团队适配速度可能变慢。高度自治能让团队按业务优化,代价是状态含义和报表口径容易分裂。多数组织需要的是“核心统一、局部可扩展”:统一生命周期关键节点、字段口径和重大变更记录,允许团队增加不影响全局理解的执行细节。
如果团队之间几乎没有共同依赖,强制统一的收益可能有限;如果共享平台、数据和发布窗口,完全自治则会增加协作成本。判断时应以依赖密度和风险治理为依据,不要把组织图上的部门数量当成流程复杂度的唯一代理。
4. 什么情况下不值得继续加流程
当新流程只增加填写动作,却没有减少等待、返工、遗漏或决策争议时,就不值得继续扩张。若团队无法说明某个字段由谁维护、由谁使用、支持什么判断,应先删减或调整,而不是因为系统允许配置就保留。
同样,如果所谓流程优化依赖产品经理逐条追问所有人才能保持数据准确,说明系统设计仍把责任压在个人记忆上。此时应优先明确责任、简化交接和自动提醒,而不是继续增加日报、周报或重复汇总。
九、结尾:下一步从一条真实需求开始验证
1. 用小范围试验建立可信的状态定义
需求状态管理不需要从一张完美流程图开始。我建议先选最近一个真实需求,回看它从提出到发布经历了哪些交接:哪些信息反复补充,在哪些环节等待最长,谁做了关键决定,什么结果被当成完成。把这些事实整理出来,通常比先设计一套完整状态更有效。
接着,为每个必要状态补上负责人、进入条件、退出证据和例外处理,再让相关角色共同走一遍。若大家对某个状态的解释不同,先解决语义问题;若状态定义一致但需求仍然停滞,再检查容量、依赖和决策机制。
2. 用证据决定是否扩展流程
试运行一个完整周期后,比较状态停留、等待原因、验收退回、范围变更和发布后反馈。若数据没有改善,不要急于把问题归咎于执行纪律;也可能是状态设计没有揭示真正瓶颈,或团队在工具之外仍有重复渠道。
一套好流程,不是让每条需求都顺利通过所有状态,而是让团队更早看见不值得做的需求、尚未准备好的需求和需要重新决策的需求。下一步就从一条卡住或争议最大的真实需求开始,追踪它每次状态变化背后的事实、责任和证据,再决定哪些规则值得固化。
常见问题解答(FAQ)
1. 需求状态应该如何划分,才能让产品、研发和测试对需求进度达成一致?
我之前做需求管理时,发现产品经理眼里的需求已完成,研发可能还在开发,测试也不一定开始验证。尤其是多个项目并行、跨部门协作时,如果每个人对需求状态的理解不同,进度统计就很容易失真。
建议将需求状态划分为待评估、待排期、待开发、开发中、待测试、测试中、待发布、已完成、已取消等阶段,并为每个状态明确进入条件、退出条件和责任人。例如,开发完成不代表需求完成,只有通过验收并满足上线或交付标准后,才能根据团队约定将需求标记为已完成。
状态不宜过多,关键是每个状态都能回答需求当前在哪里、下一步由谁处理。
2. 需求频繁变更时,产品经理如何避免需求状态和实际进度脱节?
我在需求评审后经常遇到临时新增功能、调整优先级或修改验收标准的情况,原本排好的开发计划也会随之变化。如果只在文档里记录变更,却没有同步更新需求状态和关联任务,团队就很难判断哪些工作还有效。
建议建立统一的需求变更流程:变更发起时记录变更原因、影响范围、提出人和时间;评估对开发工作量、交付日期、测试范围及关联需求的影响;经相关负责人确认后,再更新需求版本、优先级、状态和任务计划。已经进入开发或测试的需求,应特别标记变更是否需要返工或重新验收。
统计进度时,以当前生效的需求版本为准,并保留历史记录,避免通过覆盖旧信息掩盖实际变更。
3. 需求管理过程中,如何判断一个需求真正完成,而不是仅仅开发完成?
我在跟进项目时,常常会碰到研发说功能已经做完,但测试还没有通过,或者功能已经上线,却缺少产品验收和业务确认的情况。如果直接把这些需求计入完成数量,项目进度看起来很好,实际交付风险却可能被低估。
建议在需求启动前就定义可验证的验收标准,并区分开发完成、测试通过、业务验收和正式交付等节点。判断需求是否完成,应检查验收条件是否全部满足、关键缺陷是否关闭、必要的测试结果和交付记录是否齐全,以及上线是否属于该需求的完成条件。对于必须上线才能交付的需求,应以实际发布并通过必要验证为完成依据;
对于仅要求交付原型或技术方案的需求,则按事先约定的交付物验收,不必一律以生产环境上线为标准。
4. 如何通过需求状态和数据指标,及时发现项目进度风险?
我负责多个需求并行推进时,单纯查看需求总数和已完成数量,往往看不出真正的问题。有时整体完成率不低,但大量需求卡在评审、开发或测试环节,直到临近交付才发现延期风险。
建议同时跟踪状态分布、各阶段停留时间、逾期需求数、需求变更率和按期交付率,并按项目、优先级和负责人分组分析。例如,某阶段有20项待处理需求,其中8项超过约定处理时限,就应优先排查该环节的资源不足、依赖阻塞或决策延迟。
可以使用某项目管理工具建立状态看板,为各阶段设置处理时限和超期提醒,并在固定周期复盘异常需求。计算完成率时,应明确统计范围和截止时间,以已验收完成的需求数除以同期纳入统计的需求总数;取消需求应单独统计,避免通过取消未完成需求人为抬高完成率。
核心关键词
文章包含AI辅助创作:需求状态管理指南:产品经理如何做好需求管理,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/566960
读者评论
我们团队之前也把需求和开发任务共用一套状态,研发任务关了,业务方就以为已经上线。后来把交付和效果验证分开,沟通少了不少;不过验证节点如果没有明确负责人,也很容易被搁置。
状态停留时间确实要结合等待原因看。我们有些需求卡在外部接口确认,单看周期会像是团队效率低;把等待对象和下次检查时间记下来,才更容易判断该找谁推进。
状态卡的思路实用,但小团队不一定需要完整主路径。我觉得先从最常混淆的交接点补进入条件和验收标准更省力,运行一段时间后再看是否有必要增加状态。
