需求管理如何做好需求池?产品经理数据分析与操作步骤

需求池做得越大,产品经理越容易误以为掌握了更多需求。实际情况常常相反:几百条没有来源、没有状态、没有复核日期的记录,会让团队更难判断该做什么。需求池的价值不在“收集得全”,而在于让每条需求都能被追溯、比较、决策和关闭。本文从我在需求治理中反复使用的操作方法出发,说明如何搭建需求池、分析数据、安排评审,并识别哪些数字看似漂亮、实际会误导决策。文中的样本数据均为情景模拟,用于演示分析方法,不代表特定企业或产品的真实经营数据。

一、先讲核心结论:需求池不是待办事项仓库

1. 需求池的产出是决策,不是记录数量

我判断一个需求池是否有效,不先看里面有多少条需求,而先看产品团队能否在有限时间内回答三个问题:当前最重要的用户问题是什么;为什么现在处理它;如果暂时不做,谁承担什么影响。

这三个问题如果无法从需求记录和评审材料中找到证据,团队就算有完善的表格、标签和看板,仍然只是把口头意见搬到了线上。需求池的核心能力是把“有人提了一个想法”转成“团队能够作出有依据的取舍”。

我会把需求管理拆成四个连续环节:收集时保留上下文,分析时识别问题,评估时比较价值与成本,决策后记录结果并回看。需求进入池子只是开始,不是完成。

2. 好的需求池要让需求流动起来

需求应当在明确状态之间流转,例如“待补充、待分析、待评审、已排期、暂缓、已拒绝、已交付、待验证”。状态不是为了装饰看板,而是回答“下一步由谁做什么”。如果一条需求长期停留在“处理中”,团队就需要继续细分状态或补充责任人和截止时间。

我尤其重视终态。拒绝、暂缓、已交付都不是归档的同义词:拒绝要记录理由,暂缓要设复核条件,已交付要验证结果。没有终态和复核机制,需求池就会不断积累“看起来还没结束”的历史事项。

3. 管理指标应当服务于下一步动作

需求数量、完成数量、平均处理时长都可以统计,但单看这些数字很难指导决策。真正有用的指标,需要能够触发行动。例如,需求长期未更新,提示负责人复核;某类问题重复出现,提示调查根因;交付后验证率低,提示团队补上结果评估。

管理问题 建议观察的指标 指标异常后的动作
需求是否能被及时判断 从提交到首次分类的中位时长 检查入口信息、分流规则和分析责任人
需求是否长期积压 超出复核周期的开放需求占比 安排批量复核,合并重复项或关闭失效项
排期是否有价值依据 已排期需求的证据完整率 补充用户证据、影响范围和成本估算
交付是否产生预期结果 交付需求的结果验证率 建立上线前后指标和回访安排

下图是一个情景模拟:同一团队在增加需求入口的同时,如果没有增强分流和复核能力,积压会先增长;建立明确的处理节奏后,开放需求才有机会下降。它强调的是机制之间的关系,不是任何行业的通用基准。

需求管理如何做好需求池?产品经理数据分析与操作步骤

二、需求池为什么容易失控:真实工作场景中的结构性问题

1. 多入口造成信息碎片化

在中大型组织里,需求可能来自客户成功、销售、客服、实施、研发、运营和管理层。每个渠道描述问题的方式不同:客户说“操作太慢”,销售说“客户卡在演示环节”,客服说“同一类咨询反复出现”,研发则可能收到一段没有背景的功能建议。

如果所有信息都直接变成一条需求,需求池很快出现重复记录、口径不一和上下文丢失。比如,三个客户分别要求增加导出、批量筛选和字段配置,表面是三个功能,背后可能都是“客户无法快速完成周期性汇报”。先识别共同问题,往往比先讨论三个功能是否排期更有价值。

2. 需求提交者表达的是方案,团队需要识别问题

“加一个按钮”“增加审批节点”“支持导出某种格式”是方案,不一定是问题本身。提交者通常熟悉自己的业务流程,因此会直接提出认为最省事的改法。产品经理如果只按原话排队,容易把个体解法当成普遍需求。

我会追问四类信息:谁遇到了问题;在什么场景发生;目前怎么绕过去;问题造成了什么可观察影响。这个过程不是挑战提交者,而是避免团队投入开发后才发现真正障碍在权限、数据质量或流程设计。

3. 需求的价值会随时间变化

需求不是提交时就拥有固定价值。客户续约阶段的阻塞问题、监管要求变化、系统架构调整、竞品功能上线,都可能改变某条需求的优先级。反过来,提需求的客户可能已经流失,原有工作流程也可能被替代。

因此,需求池需要“最后验证日期”或“下次复核日期”。没有复核机制的优先级,通常只是过期判断的数字化保存。对于长期未动的事项,与其默认继续有效,不如重新确认用户、场景和影响。

4. 可见性不足会把需求变成关系竞争

当需求状态和决策理由不透明时,提交者很难知道事情进展,便会通过私聊、会议或升级汇报争取关注。产品经理随后花大量时间解释“为什么没做”,团队却未必更理解取舍原则。

可见性不等于所有人都参与每次评审,而是让提出者能看到需求处于哪个阶段、缺什么信息、何时复核、暂不处理的理由是什么。透明规则能减少反复催问,也能让管理者把讨论从“谁声音大”拉回“证据和影响”。

5. 需求池的边界要与路线图和缺陷管理区分

用户问题、产品机会、故障缺陷、技术债务、项目交付任务常常被混在同一列表里。它们可以共享某些数据字段,但评估方式不同:故障需要看严重性和恢复时间,产品机会要看用户影响与战略匹配,技术债务还要看风险累积和维护成本。

我通常允许统一入口,但要求进入分析阶段后标记工作类型,并使用对应评审规则。这样既不让用户因为入口复杂而无所适从,也避免把所有事情都塞进一套优先级公式。

三、常见误区:为什么越精细的需求池有时越难用

1. 把收集得多当成用户研究做得好

需求条数增加,可能意味着团队覆盖了更多反馈渠道,也可能意味着重复项没有合并、模板降低了提交门槛却没有提高信息质量。条目数量本身既不是成果,也不是失败证据。

我会同时检查“有效需求比例”和“重复或信息不足比例”。所谓有效,是指记录至少能说明用户、场景、问题和影响,并且有一个明确的下一步。若每月新增很多条,却只有少数能进入分析,团队应先改善入口和分流,而不是继续要求更多人提交。

2. 用打分模型制造精确感

优先级公式可以帮助团队比较,但公式不会自动消除偏见。比如把影响人数评为 1 至 5 分,再乘以战略权重,若每个分数没有定义,评审者仍是在用不同尺度打分,最后只得到一组看似客观的数字。

我会先明确评分锚点。例如,“影响范围”可以区分单一账号、多个同类客户、某个关键业务群体和全体用户;“证据可信度”则区分单次口头反馈、重复工单、行为数据和已验证的业务损失。分数要能被解释,才值得参与排序。

3. 只看平均处理时长

平均值很容易被少数复杂项目拉高,也可能被大量快速关闭的低价值需求拉低。相比平均数,我更常看中位数、分位数和不同类型需求的处理时长。例如,常规体验改进和合规事项不应混在一个平均值里比较。

还要区分“首次响应时间”“完成分析时间”和“从提交到交付时间”。这三个时间分别对应分流效率、决策效率和交付周期。只报一个“需求处理时长”,无法看出瓶颈究竟在产品分析、评审等待还是研发排期。

4. 以关闭数量评价产品团队

如果团队被要求追求关闭数量,最容易发生的行为是快速拒绝、过度拆分或把尚未验证的需求标记为完成。关闭得快不代表用户问题得到解决,排期很多也不代表路线图更有价值。

我会把“关闭原因分布”和“交付后验证率”与数量一起看。拒绝比例突然升高,可能是入口筛选变严,也可能是容量不足;交付量上升而结果验证率下降,则说明团队的注意力可能偏向上线,而非用户结果。

5. 用工具字段代替管理规则

增加标签、必填项和自动化规则,不能替代团队对定义的共识。字段越多,提交者越可能随意填写,维护者越容易把时间花在补格式上。字段设计必须回答一个实际问题:它是否帮助分流、评估、追踪或复盘?

对于 100 人以上的组织,需求管理往往牵涉多个部门和权限边界,适合使用能够承载流程、关联工作项和提供审计记录的项目管理平台。选择平台时,应重点核验权限粒度、数据迁移、部署方式、集成能力及规模化维护成本,而不是只看演示中的界面是否好看。

四、专业判断逻辑:先辨认问题,再比较优先级

1. 先做问题陈述,不急着写功能方案

我使用一段简洁的结构化描述:谁在什么情境下遇到什么障碍,导致什么影响,目前有哪些证据。它的作用不是限制表达,而是让不同来源的反馈能在同一层面比较。

例如,“希望增加批量导出”是方案;“运营人员每周需要逐条复制数据,平均耗时约三小时,且容易漏项”则是问题陈述。后者还需要验证样本范围、频率和数据来源,但已经可以帮助团队讨论多种解法。

2. 用证据等级控制判断信心

需求评估常见的失误,不是缺少数字,而是把不同可信度的信息当成同一种证据。单个客户的意见有价值,却不能直接代表整体;事件日志能显示行为,却不一定解释原因;访谈能解释动机,但回忆可能有偏差。

我会将证据分为线索、重复信号、量化现象和验证结论。线索用于提出假设,重复信号说明值得调查,量化现象说明影响范围,验证结论则支持决策。团队可以依据证据等级决定先调研还是直接投入,而不是给每个需求都做昂贵研究。

3. 优先级不能只有一个维度

一套实用的评估至少要考虑用户影响、问题频率、战略匹配、证据可信度、实施成本、依赖关系和风险。不同因素之间不一定适合简单加总。合规期限可能是硬约束,不能因为用户人数少就被低分压下;架构风险也可能需要独立审查。

判断维度 需要回答的问题 常见证据 容易误判的地方
用户影响 受影响的人和业务范围有多大? 客户分层、工单、访谈、使用日志 把某个大客户的声音等同于全体用户
问题频率 问题多久发生一次?是否有季节性? 事件日志、服务记录、操作观察 把一次严重事件误当作高频日常问题
证据可信度 结论是否有多个来源支持? 行为数据、用户访谈、业务记录 把提交者的功能建议当作已验证解法
战略匹配 是否服务当前明确的产品目标? 目标指标、路线图主题、经营计划 用“战略需要”掩盖缺乏证据
实施成本 开发、测试、迁移和运维成本是多少? 工程评估、依赖清单、风险分析 只计算编码时间,忽略长期维护成本
时间约束 是否存在法规、合同或窗口期? 合同条款、合规要求、上线窗口 把所有紧急请求都当成硬期限

4. 用成本与不确定性决定下一步,不只决定做或不做

需求评审的结果不应只有“排期”和“拒绝”。当影响可能很大但证据不足时,正确动作可能是访谈、数据分析、原型测试或小范围试点;当影响有限且验证成本很高时,可以暂缓;当问题清晰、影响明确、成本可控时,才进入实现讨论。

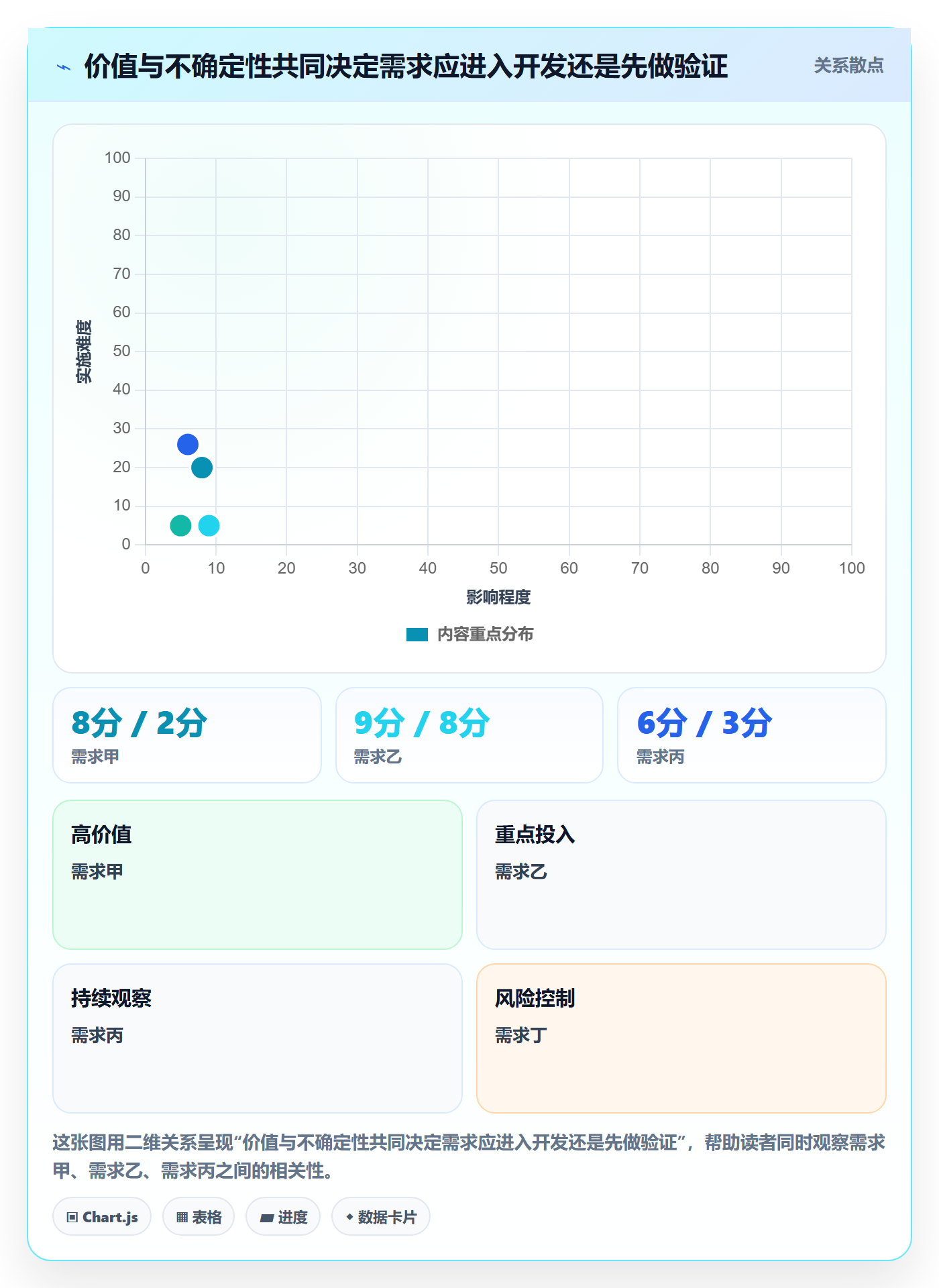

我常用“价值不确定性”和“实现不确定性”做二维判断。价值不确定性高,先验证用户问题;实现不确定性高,先做技术探索;两者都低,才适合进入常规排期;两者都高,则拆成更小的实验,避免一次性投入过大。

5. 排序要区分“相对优先”和“承诺交付”

优先级表示在当前信息和容量下的相对次序,不等于交付承诺。路线图承诺还要考虑研发容量、依赖、风险缓冲和业务窗口。把需求评分直接翻译成具体上线日期,会让团队把不确定性藏起来。

我建议评审记录同时写下决定、理由、负责人、复核触发条件和适用范围。对于暂缓事项,明确“等什么信号再看”;对于已排期事项,明确“范围变化时谁重新评估”。这比留下一个孤立分数更能支持后续协作。

需求管理如何做好需求池?产品经理数据分析与操作步骤

五、操作步骤:从入口到复盘建立可执行闭环

1. 先统一入口,但保留来源信息

第一步不是把所有渠道强行合并,而是建立统一登记入口,并记录原始来源。对外可以是表单、客户成功记录或服务台,内部则通过集成同步到团队工作区。来源信息要保留,因为同一个问题来自多个渠道时,重复出现本身就是重要信号。

入口字段尽量少而够用:问题描述、用户或客户类型、发生场景、影响、证据链接、期望完成时间及联系人。期望时间不等同于承诺日期,必须让提交者说明业务窗口或外部约束。

2. 做初筛,合并重复项并识别工作类型

产品运营或指定分流人定期检查新需求,完成重复合并、缺失信息追问、类型标记和紧急事项升级。重复合并时不要删除原始记录,而要把相关反馈关联到一个问题主题,保留提出者、时间和客户背景。

对于缺信息的记录,设置“待补充”并写明缺什么,不要直接退回一句“请完善”。对于已知缺陷、服务故障和合规事项,转入相应流程,同时保留关联关系,避免它们在需求池里与普通体验建议争夺同一排序。

3. 形成可比较的问题卡片

进入分析阶段后,每条需求至少形成一张问题卡片。卡片描述问题、目标用户、场景、证据、影响、现有替代方案、可能解法、风险、依赖和待确认事项。分析深度依影响和风险调整,不必让每条小改进都写成一份长文档。

我会要求分析者区分事实、推断和假设。比如“客服近两个月收到 18 起相关咨询”是事实;“这可能导致续约风险”是推断;“增加批量操作可以降低咨询量”是待验证假设。三者混写,评审时就容易把猜测当结论。

4. 设立固定评审节奏和明确的决策出口

评审频率按输入量和决策复杂度设定。需求量不大时,可以每两周评审一次;多个业务线持续输入时,可以设置每周分流、每月主题评审。重点不是会议越多越好,而是避免新需求无人接手、老需求无人复核。

每次评审都应产出清晰决定:接受并进入方案、需要补证据、先做实验、暂缓至某条件、拒绝并说明原因、转入其他工作流。没有决定、负责人和时间点的会议纪要,不算完成评审。

5. 让排期与容量约束真实相连

需求池排序是价值判断,迭代排期还需要工程团队评估工作量、依赖和风险。不要把“高优先级”直接等同于“下个版本必做”,而应说明它与容量、承诺和其他工作之间的关系。

当团队容量有限时,可以把工作划分为必须项、目标项和候选项,并在范围调整时记录原因。产品经理需要特别留意被低估的工作:数据迁移、权限兼容、埋点、文档、培训和上线观察,这些成本常常不会出现在最初的功能描述中。

6. 上线后验证问题是否真的改善

交付不是需求闭环。立项时就要约定观察指标、基线、观察周期和负责人。比如,若目标是减少重复录入,可以观察相关操作耗时、失败率和用户采用率;若目标是减少支持压力,则要区分咨询数量下降和问题被转移到其他渠道。

指标变化也不必然意味着功能造成变化。同期活动、用户结构变化和季节性都可能影响结果。条件允许时,结合前后对比、分组观察和用户访谈,避免只凭一条上线后的趋势线宣布成功。

7. 定期清理需求池,给历史需求设置保质期

每月或每季度检查长期未更新、重复主题、已失效业务场景和缺少责任人的记录。清理不是简单批量删除,而是复核后合并、关闭、重新分析或标记待确认。每次清理都应保留决策轨迹,避免未来再次从头争论。

对暂缓事项设置复核日期或触发条件,比如用户规模达到某范围、某项法规生效、某行为数据超过阈值。没有触发条件的“以后再做”,往往会在池子里无限期占位。

六、案例与数据观察:用一组模拟需求看清决策路径

1. 案例背景:多个反馈指向同一类工作阻力

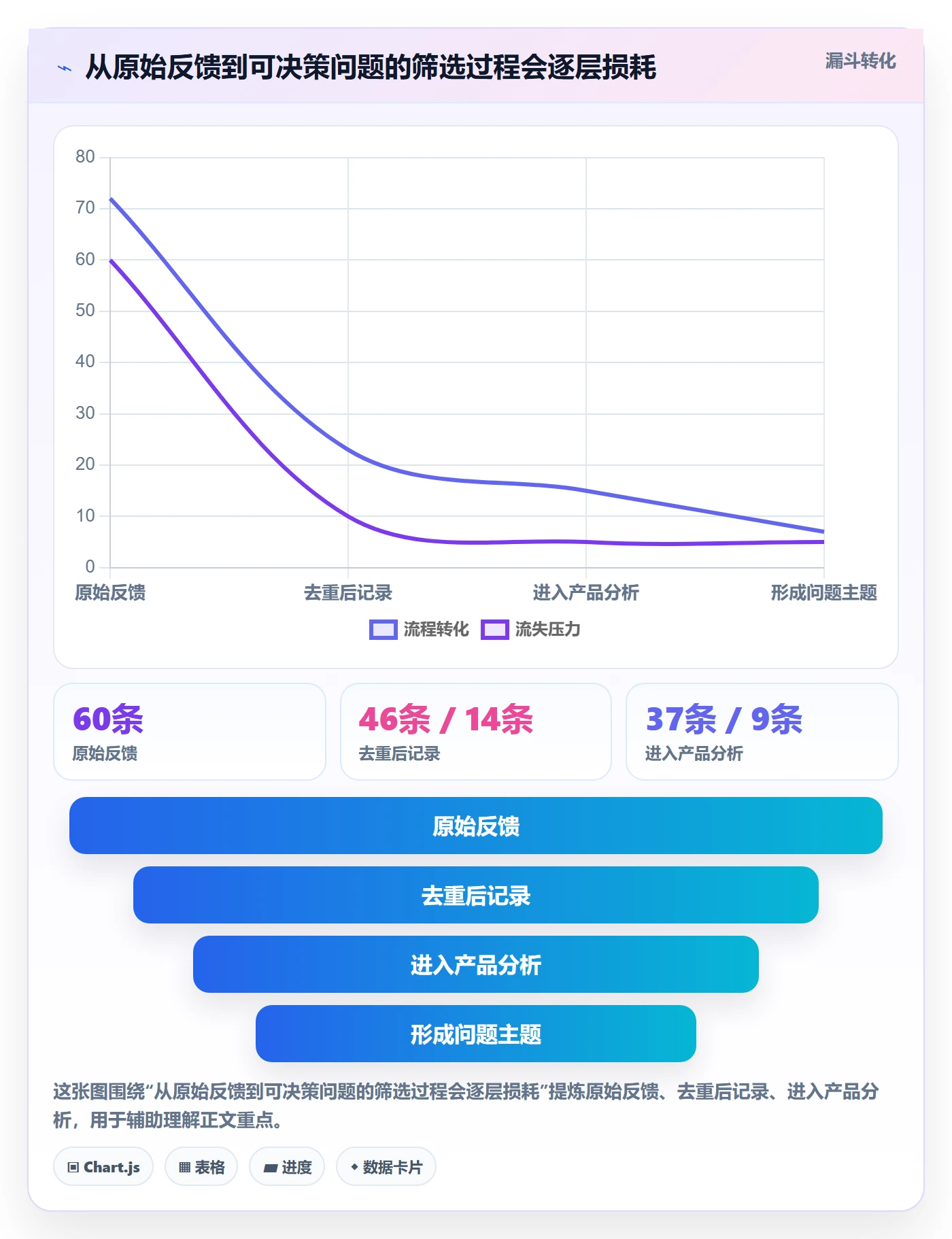

以下是情景模拟,不是某个企业的真实案例。假设一家企业服务团队在一个月内收到 60 条新需求,来自客户成功、客服、销售和内部员工。初筛后发现 14 条重复,9 条属于缺陷或服务问题,37 条进入产品问题分析。

这 37 条分析记录中,团队识别出 4 个主题:批量处理不便、权限配置复杂、报表取数耗时、移动端操作受限。团队没有直接按条目数量排期,而是把用户范围、发生频率、现有替代方案和业务影响放到主题层面比较。

2. 观察一:重复反馈不等于重复需求

模拟数据中,批量处理不便主题关联 12 条反馈,涉及 8 个组织;报表取数耗时关联 9 条反馈,涉及 6 个组织。若只统计提交条数,前者看起来更重要;但进一步访谈发现,报表问题集中在每周固定的财务流程,影响角色少但耗时稳定,批量处理则主要发生在少数高频管理员账户。

这时需要比较影响范围和影响强度,而不是按反馈数量直接排队。团队还要确认不同组织是否处于相似使用场景,否则“同一标签”下可能包含多个根因。

3. 观察二:成本估算改变了原先的排序

模拟评审中,批量处理方案初估需要 18 人日,且涉及权限和撤销机制;报表优化的最小方案需要 7 人日,可以先改善常用筛选和导出流程。团队决定先验证报表改进能否减少人工整理时间,同时对批量处理做技术拆解,而不是因为前者条目较少就直接忽略。

这不是说低成本功能必然优先,而是让价值、风险和可逆性进入讨论。若批量处理涉及关键客户续约或重大业务损失,结论可能完全不同;关键在于把这些约束明确写出来。

4. 观察三:交付指标要对应问题定义

假设团队上线报表优化前,访谈样本中 10 名目标用户每周用于整理报表的总时间为 30 小时。上线后四周,重复观察到相同规模样本的总时间降至 19 小时。这个结果可以作为积极信号,但样本较小且用户选择可能有偏差,不能直接宣称总体效率提升了 37%。

更稳妥的结论是:目标样本的耗时观察值下降约 37%,下一步要扩大样本、检查不同客户规模的差异,并确认使用率与数据准确性没有恶化。这样既报告效果,也保留证据边界。

需求主题 反馈条数 涉及组织数 初步成本 当前建议动作
批量处理不便 12条 8个 18人日 技术拆解,验证权限与撤销风险
报表取数耗时 9条 6个 7人日 先做小范围方案并观察耗时变化
权限配置复杂 8条 5个 待估算 补充角色访谈,区分配置体验与权限模型问题
移动端操作受限 8条 7个 待估算 核对移动端使用场景和关键操作频率

这组数据的用处不是得出“报表必然排第一”,而是展示一条可复核的推理链:反馈聚合形成问题主题,主题证据补充影响范围,成本评估揭示实现约束,试点结果再决定是否扩大投入。

需求管理如何做好需求池?产品经理数据分析与操作步骤

七、数据分析方法:看存量、流量、时效和结果

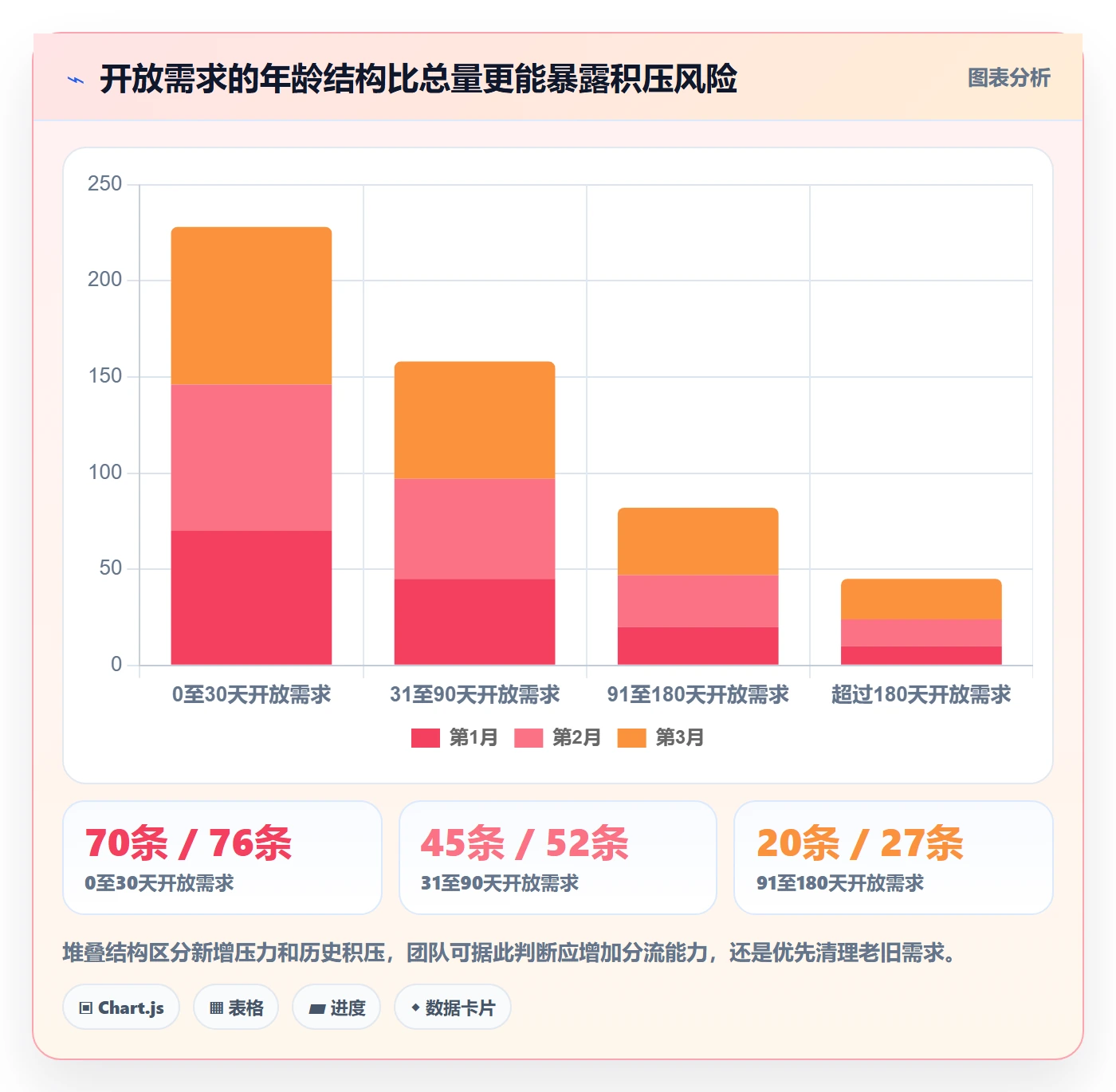

1. 存量分析:查清需求池的年龄结构

存量分析回答“池子里有哪些需求、积压在哪里”。我会按状态、工作类型、来源、优先级和最后更新时间分组,再看开放需求的年龄分布。比起单纯统计总量,年龄结构更能发现治理问题:大量记录可能集中在待补充,也可能集中在待评审,二者需要不同的解决办法。

建议把开放需求按时间分为 0 至 30 天、31 至 90 天、91 至 180 天和超过 180 天等区间,具体边界按业务节奏调整。老需求不一定都应关闭,但必须有理由继续保留。尤其要关注“长期开放且无人负责”的记录,因为它们最容易在决策时被误认为仍然重要。

2. 流量分析:分清新增、流入和流出

需求池规模变化由流入和流出共同决定。流入包括新提交与重新打开,流出包括交付、拒绝、合并和转入其他流程。若新增长期超过关闭能力,存量必然扩大;若关闭很多却存量不降,还要检查重新打开、拆分和状态口径是否一致。

我会把指标按月或按周画成趋势,并按需求类型拆开看。单一总量可能掩盖问题:故障处理效率改善,不代表产品机会分析变快;某个来源贡献大量低质量记录,也不应归咎于整个入口机制。

3. 时效分析:用分位数定位等待节点

建议分别记录提交至首次响应、提交至完成分析、分析至决策、决策至交付四段时间。再按中位数和较高分位数观察,找出多数需求的常规体验以及长尾等待。若首次响应很快、决策很慢,瓶颈可能在评审节奏;若决策快、交付慢,则要检查容量和依赖,而不是继续加快需求评审。

时长口径必须一致。例如,需求被标记“待补充”的时间是否计入分析周期,要在报表定义中说明。否则团队可能通过暂停计时改善报表,却没有改善用户实际等待。

4. 结果分析:把交付与目标指标相连

交付后结果分析应从需求目标出发,而不是只统计上线次数。若目标是减少人工操作,观察时间、步骤和错误率;若目标是提升关键流程完成率,观察漏斗各节点;若目标是降低支持成本,检查咨询量、处理时长和问题转移情况。

避免把结果指标和活动指标混为一谈。开发任务完成率是过程指标,用户任务成功率才更接近结果;功能访问次数说明有人打开,不足以证明需求得到解决。最好同时观察采用、效果和副作用。

5. 建立数据质量检查,防止指标被字段误差污染

需求数据常见问题包括状态长期不更新、关闭原因空白、重复记录未关联、优先级定义不一致、交付需求缺少验证结果。报表做得再漂亮,输入质量不可靠也会产生错误结论。

我会每月抽样检查一部分需求记录,核对字段和真实决策是否一致。对于关键指标,明确口径、数据负责人、更新时间和排除规则。指标口径发生变化时,要保留版本说明,否则历史趋势可能出现无法解释的断点。

需求管理如何做好需求池?产品经理数据分析与操作步骤

八、不同情况下的行动建议与取舍

1. 小团队:先降低维护成本

团队人数少、产品线集中时,不必一开始就设计复杂评分体系。用一个统一入口、少量必填字段、每周固定分流和简洁决策记录,通常已经足够。由产品负责人维护需求主题,研发代表参与成本评估即可。

小团队的主要风险不是权限复杂,而是关键判断依赖少数人的记忆。即使工具简单,也要记录拒绝理由、复核条件和交付结果,避免人员变化后同一需求反复争论。

2. 多产品线组织:先统一定义,再分层治理

多产品线共享需求池时,应统一基本字段和状态含义,同时允许各产品线补充自己的分析字段。统一的是“需求是什么、如何流转、怎样关闭”,不是要求所有业务使用一张完全相同的优先级表。

组织规模较大时,还要明确跨产品需求的归属、共享组件的决策权和冲突升级路径。没有归属规则的共享需求,容易在团队之间来回转派;过度集中决策又会让局部业务等待总部排期。

3. 客户声音集中:优先保护代表性判断

若少数大客户贡献了大量反馈,不能简单压低其权重,也不能让其声音代表整个市场。应分别观察客户价值、问题严重程度、受影响客户群和可迁移性,再判断需求属于个性化定制、共性产品能力还是服务流程问题。

对于强定制诉求,比较一次性开发成本与长期维护、升级兼容和服务交付成本。短期合同价值可以进入商业判断,但应与通用产品路线的机会成本摆在同一张评审桌上。

4. 合规或安全压力高:把硬约束与价值排序分开

法规期限、安全漏洞和重大运营风险不能只靠普通需求打分模型排序。先确认义务、影响范围、截止时间和风险责任,再进入专门治理流程。此类事项的评审重点是符合要求、降低风险和证明控制有效,而非单纯比较用户数量。

对不确定的合规解释,应尽早引入法务、安全或审计角色,避免产品团队独自承担判断。需要跨部门留痕的组织,应确认工具能保存决策记录、权限变化和关键证据。

5. 遗留需求特别多:先做一次有边界的清理

如果需求池已经积累数百条历史记录,不建议直接全量重分类。先选择一个业务域或一段时间范围试点,设置清理规则:无来源、无场景、长期无更新的需求标记待确认;重复项合并;已有替代方案的关闭;仍有业务证据的重新进入分析。

清理行动要控制范围和时间,避免整个团队停摆。第一次清理的目标是恢复可信度、找出主要积压结构,而不是把每条历史需求都重新做完整研究。

6. 选用管理平台:比较治理能力,不只比较功能清单

在多团队协作场景中,项目管理平台可以帮助集中需求、关联研发工作、控制权限和跟踪决策。以 PingCode 这类面向中大型企业及百人以上组织的产品为例,评估时可以围绕复杂流程配置、跨团队协作、私有化部署、数据权限和审计要求做验证;如果组织需要从既有系统迁移,也应通过实际样本确认字段映射、附件处理、历史记录保留和用户习惯衔接。

厂商提供的迁移能力或部署选项,应当逐项核验合同范围、技术边界和实际迁移结果,不能把“支持迁移”理解为所有历史数据都能无损转换。尤其要抽取含有复杂关联、评论、附件和权限的样本,先做试迁移,再决定全面切换。

国产替代也不应只按品牌或采购价格判断。要比较数据驻留要求、部署责任、集成成本、管理员工作量、服务响应和长期升级风险。对于私有化部署,还要计算基础设施、备份、监控、升级和安全运维的持续成本,避免只比较首年许可费用。

7. 常见取舍:速度、透明度和治理深度之间找平衡

选择 收益 代价与风险 更适合的情况
快速收集、轻量筛选 入口阻力低,能较快发现新信号 需要更强的分流,初期噪声较多 团队小、问题探索期、需求来源尚不稳定
严格必填、完整分析后评审 评审材料可比性较好,决策记录完整 提交门槛高,早期创意可能被挡在入口外 风险高、跨部门资源竞争强、决策成本高
集中式优先级治理 跨团队排序统一,便于管理资源和依赖 决策等待较长,局部情境容易被简化 共享平台、强依赖、多产品线协作
团队自主评审 响应快,贴近用户和交付现场 不同团队尺度不一致,容易重复建设 产品边界清楚、团队自治成熟

九、结尾:让需求池成为可复核的取舍系统

1. 需求池真正积累的是判断质量

做需求池,最容易看到的是条目、状态和看板;最值得长期积累的却是团队如何识别问题、使用证据、处理不确定性,以及如何从结果中修正判断。需求池越大,不代表产品能力越强;能更快区分值得做、需要验证和应该关闭的需求,才是成熟度提升。

我的实践原则是:入口尽量简单,分析按风险加深;评分可以辅助排序,但不能替代论证;交付必须关联目标,暂缓必须有复核条件;工具应支持规则,而不是成为规则本身。

2. 下一步从三件小事开始

如果你现在要改造需求池,不必先重建全部流程。先抽取最近三个月的需求,检查重复率、长期未更新比例、从提交到首次处理的时间,以及已交付需求的结果验证情况。明确最突出的一个瓶颈后,再调整字段、评审节奏或责任人。

接着选一个产品主题做小范围试点:统一问题描述,保留反馈来源,设定复核日期,评审时记录决定理由,上线后选定一至两个结果指标。一个周期结束后检查哪些规则减少了等待、哪些字段无人使用、哪些结论缺少证据。

好的需求池不是把所有声音都变成承诺,而是让每种声音都能被公平地理解,让每次取舍都能解释,让已投入的工作最终回到用户问题上验证。

常见问题解答(FAQ)

1. 需求池里的需求应该记录哪些信息?

我以前收需求时,常常只记一句“希望增加某功能”,过几周就想不起是谁提出的、要解决什么问题。我想知道,怎样记录才能让团队后续评估和排期时不必反复追问?

每条需求至少记录提出人及来源、目标用户、要解决的问题、使用场景、预期结果、紧急程度、影响范围、验收条件和相关证据;暂时无法确认的内容标记为待补充。把“增加导出按钮”改写为“财务人员每周需汇总约200条记录,目前手工整理约需2小时,希望可按日期导出,以缩短核对时间”,更便于判断价值和验证结果。

2. 需求池里的需求该怎么排序?

我负责的需求池里,销售、客服和内部团队都会提交需求,每个人都觉得自己的最紧急。我不想只靠声音大小或职位高低排优先级,想找一套团队能复核的判断方法。

先设定统一评分维度,例如用户影响人数、问题发生频率、业务价值、时效性和实施成本,每项按1至5分评分,并记录评分依据。可以用“影响人数×问题频率×业务价值÷实施成本”做初筛,再由产品、研发和业务负责人核对合规风险、战略目标与依赖关系;评分用于排序参考,不应替代必要的专业判断。

3. 需求池积压很多,怎样判断哪些需求该清理?

我接手的需求池里有不少提交了半年以上的条目,提出人已经联系不上,也找不到支持数据。我担心直接删除会漏掉重要机会,但一直保留又让评审和检索越来越慢。

为每条需求设置状态、负责人、最近验证时间和下一步动作,并按固定周期复核。可将需求分为待补信息、待评估、候选排期、暂缓和已关闭;超过约定期限仍无业务依据或负责人确认的,先标记为待确认并通知提出方,复核后再关闭,同时保留关闭原因和历史记录,避免无依据地永久删除。

4. 怎么用数据判断需求池管理是否有效?

我所在的团队会定期整理需求,也会开评审会,但很难说明这些工作到底有没有改善协作。我想用少量指标判断需求池是否更清晰,同时避免团队为了数字好看而追求处理数量。

建议按月观察需求信息完整率、从提交到首次评估的中位时长、超期未更新需求占比、需求进入排期后的变更率,以及上线后目标指标的达成情况。先明确统计口径,例如“完整需求”需包含问题、用户、证据和验收条件;同时按需求类型分组比较,并结合抽样复核,避免单看关闭数量或平均处理时长造成误判。

核心关键词

读者评论

唐
唐景行

我们之前也把反馈入口合并过,结果新增记录更多了,真正有帮助的是每周固定清理重复项,并给暂缓需求设复核日期。否则状态再细,旧需求还是会一直挂着。

田
田舒然

文中把证据分级讲得比较实用。不过小团队未必有足够数据做量化,访谈和一线观察也常常是主要依据;关键可能是把证据来源和局限写清楚,而不是为了打分硬凑数字。

唐
唐明远

我比较认同把首次响应、分析完成和交付周期分开统计。以前只看平均处理时间,复杂需求总被拿来解释整体变慢,后来按需求类型拆开,才看清瓶颈其实在评审等待。

文章包含AI辅助创作:需求管理如何做好需求池?产品经理数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/566898
