需求分析管理最容易失控的时刻,往往不是需求太多,而是团队把“有人提出”误当成“值得做”,又把“已经排期”误当成“已经想清楚”。一个看似只改动页面文案的请求,可能牵动权限、埋点、合同承诺和历史数据;如果只在开发前补一张需求单,风险通常已经进入交付链路。我的核心判断是:需求管理不是把需求收进一个系统,而是让每项投入都有可追溯的证据、明确的决策人、可验证的结果和可控的变更边界。
一、先讲核心结论:需求管理的目标不是“收全”,而是“少做错”
1. 用证据链而不是需求池衡量管理质量
需求池有多少条、文档写了多少页,都不能直接说明需求管理成熟。真正值得检查的是:需求从哪里来,为什么现在要做,影响谁,成功如何判断,谁批准范围,变更后谁承担代价。若这些问题要靠项目群聊天记录临时拼凑,团队实际上没有形成可审计的决策链。
我通常把一项需求的最小证据链定义为:来源与问题、目标与基线、用户及场景、方案与约束、验收条件、风险与依赖、决策记录、上线后结果。并非每个需求都要写成长文,但每项需求都要能在合适的复杂度下回答这些问题。小需求可以用短卡片,大型跨部门需求则需要更完整的分析材料。
需求管理的质量,取决于组织能否在投入之前发现不确定性,而不是上线之后能否写出漂亮复盘。当需求信息不充分时,正确动作有时不是继续补文档,而是安排访谈、数据核验或小规模验证。
2. 把需求决策拆成四个不同问题
很多评审会把“问题真实不真实”“方案好不好”“现在是否值得做”“能否按期交付”混成一个问题,于是会议争论方案细节,却没有讨论优先级依据。我建议依次回答四件事:是否存在值得解决的问题;提出的方案是否可能解决它;相较其他工作是否值得优先投入;团队是否具备按约束交付的条件。
| 决策问题 | 需要的证据 | 常见错误 |
|---|---|---|
| 问题是否真实 | 用户行为、访谈、工单、业务指标或合规要求 | 把单个高声量意见当成普遍需求 |
| 方案是否有效 | 用户路径、原型测试、技术验证或实验设计 | 因为方案已经画出来,就默认问题已解决 |
| 是否值得现在做 | 预期收益、机会成本、风险、战略时点 | 只比较开发工作量,不比较不做的代价 |
| 是否具备交付条件 | 依赖、数据、权限、测试、发布与回滚方案 | 把排期当作可交付承诺 |
3. 用风险分级决定分析深度
不同需求不该套用同一份模板。改一个不影响关键路径的提示语,若要求和跨租户权限、计费规则变更一样完成多轮评审,组织会被流程拖慢;反过来,涉及数据删除、财务结算或访问控制的改动,如果只靠一句“按现有逻辑处理”,则风险不可接受。
我会按影响范围、不可逆程度、外部承诺、合规要求和依赖数量进行分级。低风险需求可以轻量审批;中风险需求要补充验收边界与依赖;高风险需求需要明确责任人、异常路径、回滚方式和上线观察指标。分级不是为了多设门槛,而是把分析资源用在错误代价最高的地方。

二、为什么需求管理会失控:真实场景比流程图更能暴露问题
1. 需求通常从多个入口进入,信息却没有汇到同一条链路
在中大型组织里,需求可能来自客户成功、销售承诺、客服工单、产品数据、管理层目标、内部运营和研发技术债。它们的表达方式天然不同:客户说“导出太难用”,销售说“客户续约前必须有”,数据分析说“导出任务失败率升高”,研发则可能发现队列已经接近容量上限。若每个来源都直接开成开发任务,团队很快会得到一堆彼此重复、粒度不一、缺少上下文的条目。
入口统一不等于要求所有人填写复杂表单。更实用的做法是先记录最少必要信息:提出者、来源、所描述的问题、影响对象、发生频率、紧急原因和相关证据。产品经理再把相似问题合并,区分“问题记录”和“解决方案”。这一步能避免一个常见误判:不同客户提出了不同功能要求,但他们背后可能是同一个流程障碍。
2. 组织越大,需求成本越常藏在交接和变更里
需求分析看起来像产品经理的工作,实际需要产品、设计、研发、测试、数据、安全、运营和业务共同提供信息。团队人数超过百人、系统跨多个业务域时,真正耗时的往往不是写需求,而是等待依赖确认、解释字段含义、核对权限边界,以及处理多个团队对“完成”的不同理解。
因此,需求治理不能只追求“每条需求都有负责人”。还要看责任在交接时是否清楚:谁负责问题定义,谁确认业务规则,谁决定技术边界,谁接受验收结果,谁监控上线影响。若一个环节没有明确负责人,风险就会在流程边界处变成“大家都看过,但没人真正确认”。
3. 一个复合型场景:导出提速为什么演变成权限事故风险
下面用一个复合型案例说明常见风险。它是根据典型企业项目治理场景整理的示例,不代表某家企业的真实经营数据。某企业的客户反馈大型报表导出太慢,销售希望在续约前提速,产品最初把需求写成“支持异步导出”。如果只看表面,任务似乎是增加队列和下载链接。
深入分析后,团队发现三项容易漏掉的条件:报表含有受权限控制的字段;异步文件可能在用户权限变化后仍可下载;大客户集中发起导出会挤占共享计算资源。于是需求范围从“增加异步任务”扩展为权限快照策略、链接有效期、并发限制、失败重试、审计日志和资源配额。原需求的关键不是页面有没有进度条,而是数据能否在正确的身份和时限内安全交付。
这个案例体现了我在评审中反复使用的追问顺序:谁遇到了问题?发生在什么操作路径?现在如何绕过?损失或阻塞是什么?哪些数据、角色和系统参与?如果失败,影响会扩散到哪里?能讲清功能,却讲不清触发条件和失败后果的需求,尚未达到可承诺开发的状态。

三、常见误区:看似增加了管理,实际把风险推迟了
1. 把需求池做大,当成需求管理成熟
需求池越长,不代表机会越多,也可能意味着入口没有清理、需求没有合并、过期事项没有退出。长期不复核的待办会产生“沉没承诺”:提出者以为迟早会上线,产品经理则把它当成历史信息,排期会议还不断为它消耗时间。
我建议为需求状态设定明确含义,而不是只堆“待评估、待排期、进行中”等标签。比如“待验证”表示问题证据不足;“候选”表示问题成立但尚未获得资源;“已承诺”表示范围、责任人与交付窗口已经确认;“暂缓”必须记录触发重启的条件;“拒绝”则记录理由并通知提出者。状态含义清晰,团队才不会把“还在列表里”误解为“已经答应”。
2. 把需求文档写得很长,当成分析充分
篇幅只说明写了多少,不说明关键假设是否经过验证。文档里可以有完整背景、流程图和原型,但若没有指出目标用户、当前基线、异常路径和验收口径,仍然可能是一份精致的猜测。
我的判断方式是反向阅读:假设没有参加过前期讨论的研发、测试和运营同事拿到材料,能否独立回答“为什么做、做给谁、哪些情况不做、如何判断完成、出问题如何处理”?若不能,就继续补决策信息,而不是继续润色文字。
3. 把优先级分数当作客观答案
RICE、加权评分或价值与成本矩阵都能帮助团队显性化判断,但分数不是事实。用户覆盖数的统计口径不同、影响系数由不同人主观估算,最后算出来的排序可能精确到小数点,却没有更可靠。
我会把评分当作讨论起点,至少公开收益假设、成本范围、风险修正和信心等级。一个收益估计高但证据弱的项目,未必应排在收益中等、证据扎实的工作之前。尤其在资源紧张时,先问哪些假设最可能改变决策,再决定是否需要更精细的计算。
4. 把开发完成率当作需求价值
按期发布只回答“是否交付”,不回答“是否解决问题”。如果团队只追踪版本准时率和需求关闭数,就容易鼓励拆分任务、快速上线,却忽略采用率、问题改善和副作用。需求的验收也应分两层:交付验收确认功能符合约定;结果验收确认目标是否出现变化。
有些结果需要数周或数月观察,不能在上线当天下结论。产品经理应在需求阶段确定观察窗口、目标指标、对照方式和停止条件;否则上线后没人知道应该看什么,复盘便只能依赖主观印象。

四、专业判断逻辑:把需求从问题识别推进到可验证交付
1. 先把请求翻译成可验证的问题陈述
原始请求常常已经包含方案,比如“增加批量操作”“做一个新看板”“支持导出”。我会先把方案放到一边,改写成问题陈述:某类用户在某个场景下要完成什么任务,当前遇到什么障碍,障碍造成什么可观察的影响。
例如,“增加批量操作”可以改写为:“运营人员在每周集中审核时,需要逐条处理大量状态相同的记录,导致审核耗时高且容易漏项。”改写后,团队才有机会比较批量选择、规则自动化、模板导入或流程调整等不同解法。问题定义越清楚,越不容易把第一个被提出的方案误当成唯一方案。
2. 建立证据等级,别让声音大小替代代表性
不同证据能回答不同问题。访谈适合解释动机和流程;行为数据适合观察规模、频率和路径;客服工单适合发现反复出现的阻塞;合同或法规适合证明外部约束;原型测试适合验证理解和可用性。单一证据往往不够,最好让至少两种来源相互校验。
我会特别留意采样偏差:大客户意见不等于全体用户偏好,活跃用户也不代表沉默用户;客服工单数量受报障意愿影响,低投诉可能是问题不易发现,而不是问题不存在。数据报告应说明时间区间、分母、排除规则和数据缺口。无法获得可靠基线时,应明确标注“未知”,而不是用精确数字掩盖不确定性。
3. 用“价值、信心、成本、风险”组织优先级讨论
我不建议把所有因素塞进一个看似科学的总分。团队可以先分别回答:预期价值是什么,证据有多强,交付成本大致多少,失败或延迟的风险是什么。随后再根据当前战略权重做判断。紧急合规要求可能不需要与普通体验优化按同一套收益公式排序;技术债也可能通过降低故障风险带来长期价值,不能只看短期用户点击。
在估算成本时,不能只数开发工作量。还要计入设计、测试、迁移、数据清理、运维监控、培训、支持和跨团队协调。对大型需求,我倾向先拆出最关键的不确定性验证任务,再决定是否批准完整建设。这样做可能让开发启动稍晚,却有机会避免花费数月实现错误方案。
4. 把验收条件写成能被观察的行为
“操作便捷”“性能良好”“支持灵活配置”都不是可直接验收的条件。验收标准应描述角色、前置条件、操作、预期结果和异常行为。性能要求还应注明数据规模、并发条件、统计窗口和测量方式,避免测试环境与生产环境完全不同。
可采用下面的简化结构,将它作为讨论模板,而不是机械填表的规定。对于复杂需求,还应补充权限矩阵、状态流转、边界值、审计与回滚策略。
场景:当具备报表权限的用户发起导出时
前置条件:报表范围不超过已授权的数据范围
预期行为:系统创建异步任务并显示当前状态
完成条件:任务成功后生成限时下载链接,并记录发起人和完成时间
异常条件:任务失败时展示可理解的原因,不重复扣减配额
安全边界:用户权限撤销后,已有链接不可继续访问
观察指标:任务成功率、完成时长、失败原因分布
5. 在排期前建立变更控制,而不是禁止变化
需求并非批准后就永远不变。市场、客户、技术和法规都可能变化,关键是把变更影响显性化。进入承诺基线后,新请求需要说明变化原因、影响的用户与目标、增加的成本、可能推迟的事项和决策人。这样团队讨论的是“要不要交换范围”,而不是让新内容悄悄挤进原排期。
对于高风险变更,我会保留前后版本、审批理由和接受方。对低风险、可逆的小调整可以简化手续,但仍应留下记录。变更管理不是把产品经理变成守门人,而是让组织知道每次新增承诺都意味着什么。

五、案例与数据观察:把“需求做完”改成“结果可判断”
1. 从导出慢的投诉,到可观察的服务目标
继续使用前面的复合型案例。团队不应只把“支持异步导出”写进版本范围,还要先确认当前导出耗时分布、失败率、任务峰值、用户重试行为和支持工单情况。若没有现成数据,先用一段时间补齐埋点或抽样测量;否则上线后无法判断速度改善是否覆盖了主要用户。
随后把成功条件拆成不同层面:业务层看报表任务是否更快完成、相关工单是否减少;体验层看用户能否理解进度和失败原因;系统层看队列等待、资源消耗和失败重试;安全层看越权访问和链接过期是否符合要求。注意这些指标彼此可能冲突:提速不能以扩大权限为代价,减少失败也不能靠无限重试耗尽资源。
2. 用模拟基线演示如何设置上线观察

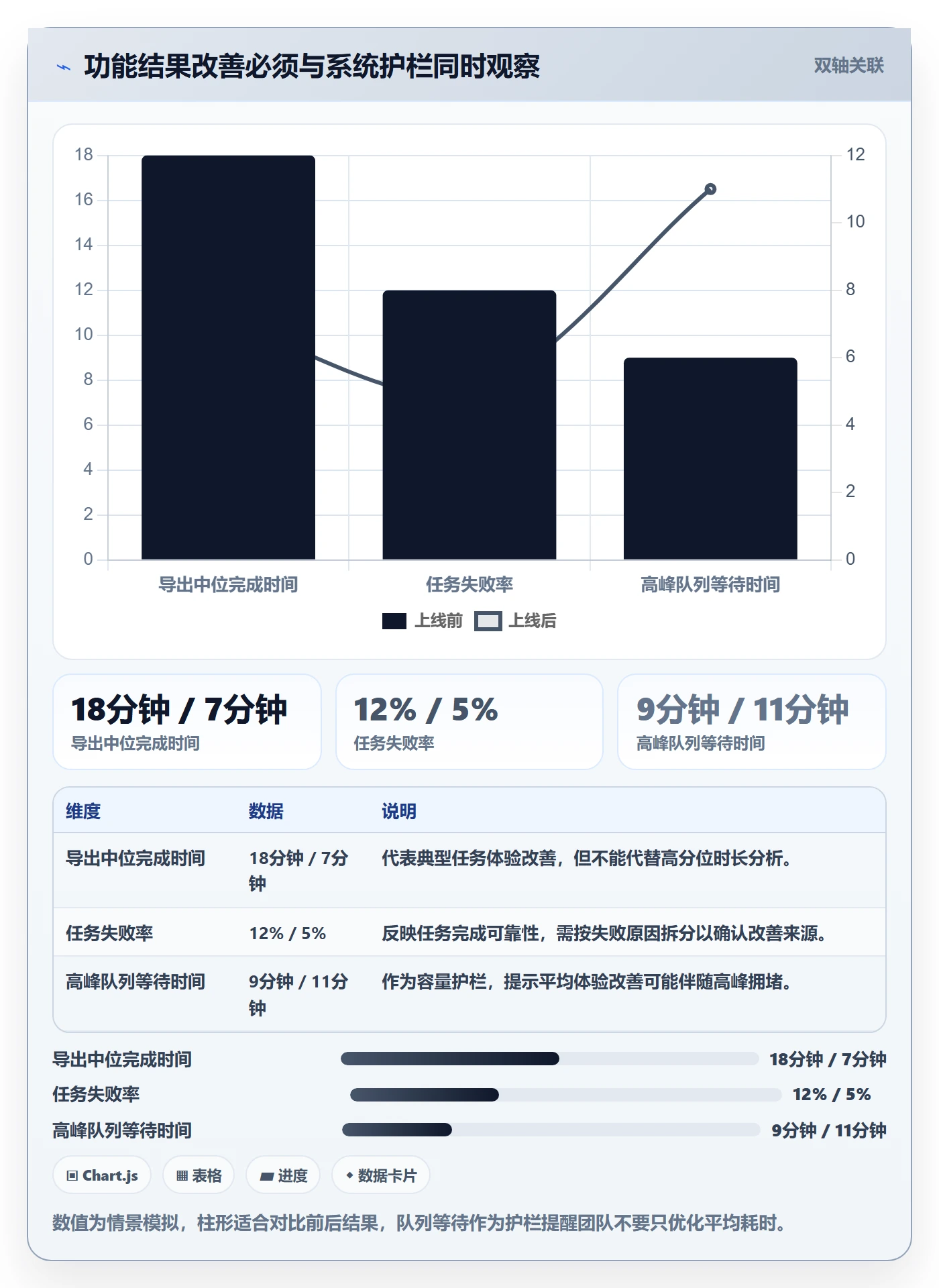

以下数字是为了展示观察设计的情景模拟,不代表真实平台数据或行业基准。假设上线前抽取四周样本,发现导出任务中位完成时间为18分钟,失败率为12%,相关支持工单每周约30件。上线后,团队应保持相同统计口径,并检查用户结构与任务规模是否发生变化,避免把季节性流量波动误读为功能效果。
如果上线后中位时间下降,但高分位耗时没有改善,说明常见任务变快了,长尾任务仍需分析;如果失败率降低而资源占用明显上升,可能只是把故障转化成容量成本;如果工单下降但任务取消率上升,则用户可能放弃得更早。结果指标必须与护栏指标一起看,否则局部改善会掩盖新的风险。
| 观察维度 | 上线前模拟基线 | 上线后模拟值 | 解释时要核对 |
|---|---|---|---|
| 导出中位完成时间 | 18分钟 | 7分钟 | 任务量、数据规模和高分位耗时是否同步变化 |
| 任务失败率 | 12% | 5% | 重试是否被重复计算,失败原因是否转移 |
| 每周相关支持工单 | 30件 | 17件 | 用户规模与工单分类规则是否一致 |
| 高峰期队列等待 | 9分钟 | 11分钟 | 平均时长变好是否掩盖高峰拥堵 |
| 越权访问事件 | 0次 | 0次 | 样本期和监控覆盖是否足以支撑安全判断 |
3. 用项目管理平台连接决策、研发与风险记录
当需求数量少、协作成员集中时,表格和文档也能完成基本管理。到了多团队并行、需求版本频繁变化、审计要求高的阶段,关键不在于工具功能多少,而在于需求、任务、缺陷、测试、发布和决策记录能否关联起来。否则产品文档里写了验收规则,测试用例另存一处,研发任务又在另一套系统里,变更发生时仍要靠人工核对。
例如,PingCode主要面向中大型企业及百人以上组织的研发协作场景,可用于把需求与研发过程关联起来。对于有部署边界要求的组织,可评估其私有化部署能力;如需从原有协作系统迁移,也应提前核查数据结构、历史记录、权限映射和迁移验证方案。产品是否适合,不能只凭“国产替代”标签判断,必须以本组织的安全要求、流程适配、集成能力、运维成本和迁移风险为准。
我会用一个小范围试点检验工具,而不是一开始就做全公司切换。选取一个跨职能团队和一条真实需求链,检查提出、评审、开发、测试、发布、复盘是否能连续追溯;同时测试旧数据导入、权限隔离、通知策略和报表口径。工具能否帮助团队减少信息断裂,比功能清单里有多少模块更有判断价值。

六、不同情况下的行动建议:先判断不确定性来自哪里
1. 输入信息少,但业务影响看起来很大
不要急着承诺完整方案。先列出最可能改变决策的未知项,例如目标用户规模、问题发生频率、数据权限、技术容量或法规要求,然后为每项未知设计最小验证动作。访谈、日志分析、可点击原型、技术探针和小样本试点各有适用边界,验证方法应匹配问题,而不是为了“做实验”而实验。
- 若不清楚问题是否普遍,先分析行为数据和工单,再访谈不同类型用户。
- 若不清楚用户是否理解方案,先做原型测试,不要直接进入完整开发。
- 若不清楚系统能否承载,先做性能或接口验证,明确容量假设。
- 若涉及合规和敏感数据,先让安全、法务或数据负责人确认边界。
2. 业务承诺时间已近,但需求仍有关键缺口
时间紧不意味着可以省略判断,而意味着必须缩小承诺范围。可以将工作拆成“必须满足的承诺项”“能降低风险的最小实现”和“后续增强项”,并与业务方明确哪些条件会导致延期、降级或停止。若外部承诺无法更改,也要把无法验证的假设写出来,由对应负责人接受风险,而不是由执行团队默默背负。
对于客户合同、监管期限或重大运营节点,排期前应检查依赖是否可用、验收人是否明确、发布窗口是否合理、失败后如何回退。真正的紧急管理不是跳过审批,而是缩短决策路径、让有权承担后果的人及时决策。
3. 多个部门都说自己的需求最重要
将争论从“谁的声音更大”转为“同一时间资源投入到哪里,放弃什么”。请每个提出方给出目标、证据、时间约束、延迟代价和不可替代性;产品、研发和业务共同校准成本与风险。若所有需求都被标为最高优先级,优先级体系实际上失效,应要求决策人明确排序或增加资源。
可把需求按不可延迟的外部约束、战略目标、经证据支持的用户问题、效率改进和探索性机会分类,但类别不是永久标签。每个规划周期都要复核时点和证据,避免“战略”成为绕过评估的通行证。
4. 组织规模较大,或者正在做工具与流程迁移
先统一最小治理对象:需求定义、状态含义、决策责任、验收口径和变更规则。不要先花数月追求全员使用同一套复杂流程,再期待问题自动消失。流程试点应覆盖不同角色与真实依赖,记录重复录入、等待时间、信息丢失和审批瓶颈,按事实逐步调整。
迁移项目尤其要把“数据搬过去”与“组织流程变好”分开验收。迁移前盘点字段、历史版本、附件、关系、权限和访问日志;迁移后抽样核对记录数量、链接关系、权限可见性和关键业务状态。系统切换成功,不代表团队已经完成工作方式切换。
七、不同情况下的取舍:管理不是越严越好
1. 速度与证据深度之间怎么选
低风险、可逆、影响范围小的改动,适合快速试错;高影响、不可逆或涉及安全与财务的需求,应投入更多验证。判断重点不是“紧不紧急”,而是错误后能否快速发现、低成本恢复。若错误能够局部回滚,轻量试验通常合理;若错误可能泄露数据、造成大面积错误结算或形成不可撤销承诺,就不应把速度当作唯一目标。
当证据不足但机会窗口短,可以选择有明确边界的试点:限定用户、限定时间、设置监控阈值和停止条件。试点的价值不在于让方案显得更稳妥,而在于把失败成本控制在可承受范围内。
2. 标准化与团队自主之间怎么选
统一模板有利于跨团队比较和审计,却可能让不同业务都填同一批无用字段。我的做法是固定“不可缺少的决策信息”,允许团队按风险增加专用字段。问题来源、目标、验收、责任和变更记录通常应保持一致;具体的技术指标、合规检查和实验设计则依业务变化。
如果团队频繁绕过流程,不一定是团队不配合,也可能是流程门槛与真实风险不匹配。应检查哪些字段没人使用、哪些审批只重复确认、哪些责任没有对应权限,再决定删减或加强。治理的目标是让必要信息更容易流动,不是让表单更完整。
3. 统一平台与多工具并存之间怎么选
统一平台能够减少信息分散、提高追溯性,但切换成本、历史数据迁移、集成维护和使用培训都是真实投入。多工具并存可能保留团队效率,却会增加跨团队查找和口径对齐成本。评估时要把两种方案放在同一时间范围内比较,不能只计算采购费用,也不能把“一个平台”本身当成业务成果。
| 选择方式 | 更适合的情况 | 主要收益 | 主要代价 |
|---|---|---|---|
| 轻量表格与文档 | 团队规模小、依赖少、审计要求低 | 启动快、调整灵活、学习成本低 | 关系追溯依赖人工,规模扩大后容易重复记录 |
| 多工具集成 | 已有系统成熟、各职能有专用流程 | 保留专业能力,降低一次性切换冲击 | 集成和口径维护成本持续存在,故障边界更复杂 |
| 统一项目管理平台 | 多团队协作、流程追溯或权限治理要求较高 | 需求与交付关系更集中,跨团队状态更容易对齐 | 迁移、治理和推广需要投入,平台配置不当也会形成新负担 |
我的取舍原则很简单:先找出当前最昂贵的信息断点,再决定是否需要统一工具。若主要问题是需求责任不清,换系统不会自动解决;若团队已定义好流程,却因数据分散而无法追踪,那么整合工具才可能带来可验证收益。
八、落地检查与下一步:从一条需求开始改造
1. 用一周完成一次需求链路体检
不必先立项做全公司流程重构。选取近期已上线、延期或反复变更的一条需求,沿着提出、分析、决策、研发、测试、发布、观察七个节点追踪证据。每到一个节点都问:输入是什么、谁负责确认、结论在哪里、下一步依赖什么、缺失信息造成了什么成本。
- 抽取一条真实需求,收集原始请求、评审记录、开发任务、测试记录和上线结果。
- 标出第一次出现方案变更、范围争议、依赖延迟或验收分歧的位置。
- 区分问题来自证据不足、职责不清、流程等待、工具断裂还是技术限制。
- 只选择一个最主要的断点,设计可在下个迭代验证的改进动作。
- 记录改进前后的等待时间、返工次数、验收争议或上线后指标。
2. 采用能推动决策的最小需求卡片
如果团队现在没有统一模板,可以先从一张短卡片开始。它不追求把所有背景塞进一个页面,只要求留下足以评估和交付的核心信息。复杂需求再按风险追加流程图、权限矩阵、数据方案、异常处理和迁移计划。
- 问题:谁在什么场景下遇到了什么障碍?
- 证据:观察、访谈、工单、数据或外部约束是什么?样本有什么局限?
- 目标:希望改变什么行为或业务结果?当前基线是多少?
- 范围:本次做什么、不做什么,哪些角色和系统受影响?
- 验收:正常路径、异常路径和关键边界如何验证?
- 风险:最可能的失败方式、影响对象、监控与回退方案是什么?
- 决策:谁批准优先级,谁接受剩余风险,什么条件触发重新评估?
3. 复盘结果而非归咎个人
上线后复盘的重点不是追问“当初为什么没想到”,而是定位哪条信息没有出现、哪个假设没有验证、哪个决策权不清楚,以及组织怎样在下一次更早发现同类风险。若每次复盘都变成责任追究,团队会倾向于隐藏不确定性;若只讨论感受、不改变流程,复盘也不会产生实际价值。
把改进动作绑定到下一次具体需求上,例如在评审模板增加权限撤销场景、在排期前设置依赖确认节点,或为关键指标补充统一统计口径。没有责任人和验证时间的“经验总结”,通常不会自动转化成组织能力。
4. 将需求管理看作风险投资决策
每项需求都在消耗有限资源,也都押注了若干假设:问题存在、方案有效、用户会采用、组织能交付、风险可接受。成熟的管理不是让所有假设都确定后才行动,而是识别哪些假设最昂贵、最可能错误,并按顺序验证。这样既能减少过度分析,也能避免盲目开工。
需求管理最终要回答的不是“我们有没有把需求写进系统”,而是“我们是否在付出大规模成本之前,找到足够理由去做;做完之后,是否有证据判断它值得”。下一步,先选一条正在排期的需求,补齐问题证据、失败边界、验收指标和决策责任,再观察它是否减少了争议、返工或上线后盲区。从一条需求建立可追溯的判断链,比一次性设计一套看起来完整的流程更有价值。
常见问题解答(FAQ)
1. 需求进入评审前,产品经理要准备哪些材料?
我以前常把需求描述和几张原型图直接发给研发,结果评审会上大家对用户场景和边界各有理解。尤其是跨部门需求,如果前置材料不全,会议很容易变成补信息而不是做决策。
至少准备问题背景、目标用户、使用场景、预期结果、业务规则、原型或流程图、验收标准和待确认事项。评审前先检查:研发能否据此估算工作量,测试能否据此设计用例,业务方能否确认结果;有任一项无法判断,就先补充信息或明确负责人和截止时间。
2. 需求很多时,应该如何确定优先级?
我遇到过销售提出的紧急需求、用户反馈和技术改造同时排队的情况,单靠谁催得急很难排出可信的计划。后来我会把优先级依据写出来,方便团队复核,而不是只给需求贴上“高”或“低”的标签。
可以按用户影响、业务价值、时效性、实现成本和风险评分,例如各项按1至5分评估,再结合团队目标确定权重。评分用于辅助讨论,不替代判断;对分数接近的需求,优先安排影响范围更大、时效窗口更明确或能解除关键依赖的事项,并记录取舍理由和复核时间。
3. 需求进入开发后发生变更,怎样控制风险?
我担心一旦拒绝变更就错过真实的业务机会,但临近上线时随意加内容,也可能挤压测试和发布准备。遇到客户反馈或规则调整时,我想知道怎样判断是必须改,还是应该进入下一版本。
先记录变更原因、提出人、影响用户和期望时间,再评估对范围、工期、依赖、测试及上线风险的影响。若变更涉及合规、安全、核心流程错误或重大用户损失,应走加急评审并同步调整计划;若只是体验优化且不影响当前目标,通常排入后续迭代。任何已批准的变更都要更新需求说明、验收标准和相关排期。
4. 怎样判断需求已经被完整交付并通过验收?
我曾经看到开发说功能已完成,测试也没有明显缺陷,但业务方仍觉得结果和最初讨论的不一样。复盘后发现,大家对“完成”的理解不同,很多验收条件只存在于会议记录里。
在需求评审时把验收标准写成可观察、可验证的结果,覆盖正常流程、异常情况、权限、数据边界和必要的兼容场景。交付时逐条核对标准,保留测试结果和业务确认记录;只有范围内的验收项通过、未完成项有明确处置方式,且相关文档已同步更新,才将需求标记为验收完成。
核心关键词
文章包含AI辅助创作:需求分析管理指南:产品经理如何做好需求管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/566838
读者评论
我们团队也遇到过把客户建议直接拆成开发任务的情况,后来才发现几条反馈其实指向同一个流程问题。问题归类确实比单纯扩充需求池更费心,但能少做一些重复功能。
文中提到按风险调整分析深度很实用。不过高风险如何分级,最好结合团队自己的事故记录和业务场景,单看影响人数或人日可能会漏掉低频但后果严重的问题。
上线后看结果这点很重要,但实际项目里经常缺少对照数据,指标也容易受同期活动影响。需求阶段先约定观察窗口和数据口径,至少能让复盘少一些凭印象判断。
