需求评审会上,大家都说“没问题”,开发开始后却发现权限边界没定义、异常流程没人确认,最终延期两周。这个场景往往不是团队不认真,而是把需求评审误当成了需求宣讲。评审的价值不在于让所有人当场同意,而在于尽早暴露会影响用户价值、交付成本和上线风险的未知项,并留下可执行的决策记录。
一、先讲核心结论:评审不是过会,而是降低交付中的不确定性
1. 评审要回答的不是“大家觉得怎么样”
我判断一次评审是否有效,通常不看会议开了多久,也不看有多少人发言,而看会后是否形成了四类明确结果:需求目标是否一致、关键规则是否明确、风险和依赖是否有人负责、未决问题是否有截止时间。缺少其中任何一项,会议可能很热闹,需求却仍然无法安全地进入设计或开发。
需求评审是一项风险管理活动。产品经理带来的不只是页面稿,而是一项需要被团队共同验证的业务假设:目标用户是否存在这个问题,提出的方案是否能解决问题,系统是否能按预期实现,发布后是否能衡量结果。
因此,评审的核心产出不是“通过”两个字,而是可以追溯的判断依据。有条件通过并不等于失败。只要条件、责任人和验证时间明确,团队就能继续推进;相反,一个没有任何异议的“全票通过”,如果没有验证核心假设,反而可能制造虚假的确定性。
2. 把“通过”拆成不同决策状态
实践中,单一的“通过/不通过”容易把不同问题混在一起。我更建议把结论拆成四种状态:可以进入下一阶段;补充指定材料后进入下一阶段;关键问题解决前暂缓;不采纳或退回重新定义。这样,团队不会因为一个小文案问题阻塞整体,也不会因为赶进度而跳过重大风险。
| 评审结论 | 适用情况 | 必须记录的内容 |
|---|---|---|
| 进入下一阶段 | 目标、范围、主要规则和依赖基本清晰 | 通过范围、已知风险、后续责任人 |
| 有条件进入 | 剩余事项可并行确认,不会改变核心方案 | 条件、负责人、完成期限、逾期处理方式 |
| 暂缓 | 关键规则缺失,或成本、合规、安全风险尚无法判断 | 阻塞原因、补充证据、重新评审时间 |
| 退回重定义 | 问题、目标用户或成功标准互相矛盾 | 需要重新回答的业务问题及决策人 |
3. 会议越短不一定越高效,准备质量才是杠杆
把评审压缩成半小时,不会自动提升效率。如果参与者第一次看到材料是在会议开始时,半小时很可能只够浏览页面,无法讨论规则、边界和取舍。与其追求短会,不如提前发出可阅读的材料,让会议时间集中在分歧和风险上。
对一个规则简单、影响范围小的改动,异步审阅加短会可能足够;涉及跨部门流程、数据迁移、权限、安全或多个系统依赖的需求,则应预留分阶段评审时间。会议时长应由不确定性的数量和严重程度决定,而不是由日历空档决定。

二、背景与真实场景:需求为什么到了开发阶段才“变了”
1. 多数返工不是突然发生,而是早期问题没有被命名

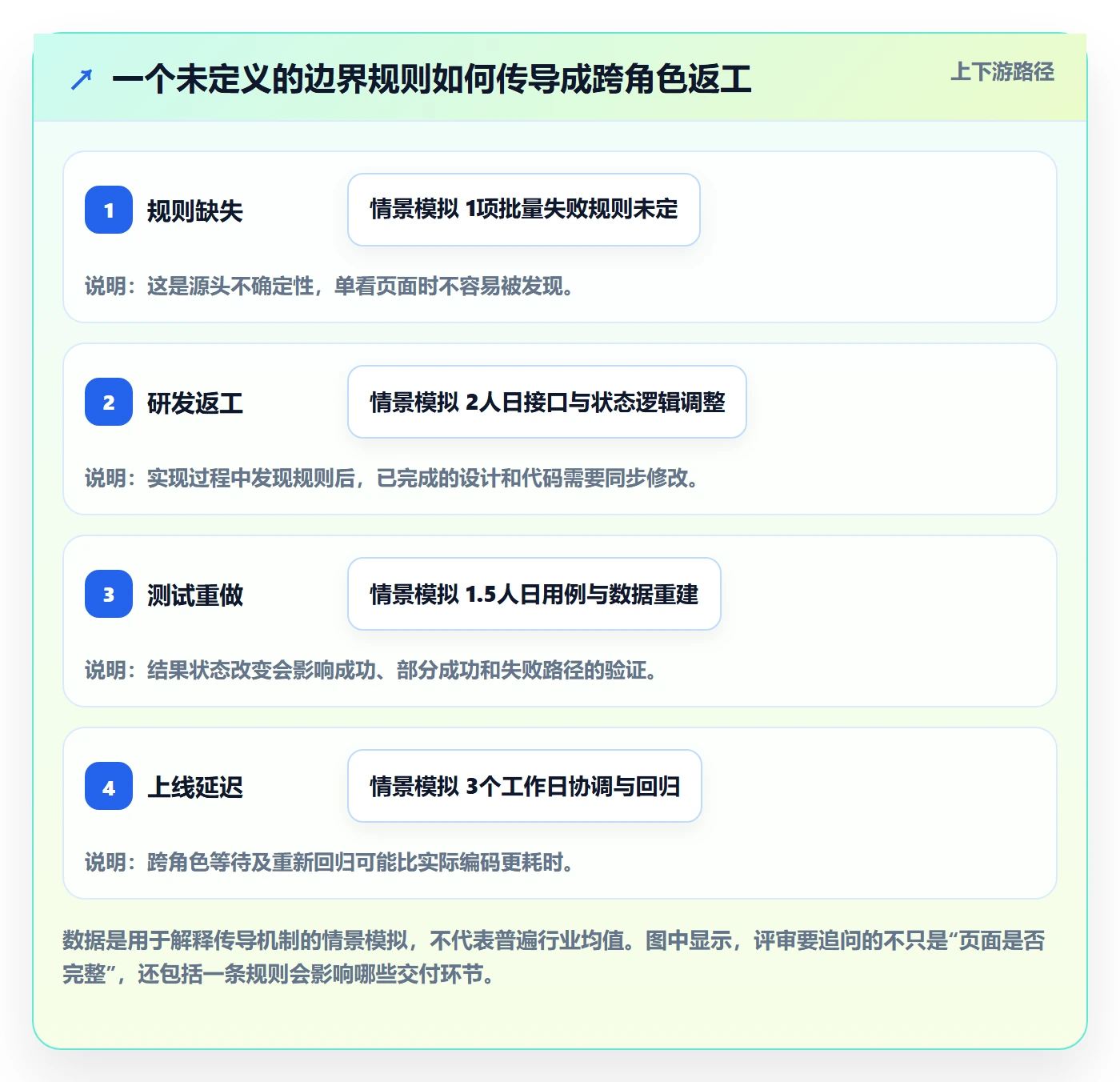

我见过一种常见过程:业务方提出“增加批量处理”,产品经理很快画出操作按钮和结果页,研发根据页面估算,测试按主流程准备用例。等开发完成,才有人问:批量上限是多少?一条记录失败时其他记录是否继续?重复提交会不会重复扣款?操作结果是否允许撤销?
这些问题并非开发人员临时增加需求,而是原始需求里尚未做出的产品决策。它们之所以在开发阶段显得像“需求变更”,是因为早期材料展示了界面,却没有描述系统需要遵守的规则。评审如果只围绕页面逐屏浏览,就很容易漏掉真正影响成本的内容。
2. 需求不清晰会沿着交付链条放大
一条未澄清的规则,可能先造成研发估算偏差,再造成接口方案变更、测试用例重写、培训材料延期,最后让上线窗口错过。返工成本不只等于重新写代码,还包括上下游等待、重新协调和机会成本。
因此我不会把所有“需求变更”都视为坏事。用户研究或数据验证后调整方向,可能是及时纠偏;真正需要警惕的是团队在没有新证据的情况下反复改口,或者把评审前就存在的模糊问题留给开发和测试承担。
3. 规模越大,评审越需要明确边界和决策权
小团队里,产品、研发、测试可能每天都在同一空间沟通,许多遗漏可以即时补充。随着团队、系统和业务线增加,口头共识很难稳定传播:不同团队可能理解成不同的权限规则,接口方可能依据旧版本文档开发,测试也可能不知道最后一次调整发生在哪里。
在百人以上组织里,评审材料和决策记录的作用尤其明显。它们不是为了增加流程负担,而是为了让没参加某次会议的人能知道:为什么做、做什么、不做什么、哪些规则已经定、哪些仍待确认。若组织采用某项目管理平台协作,重点也不是把所有内容塞进工具,而是让需求、任务、缺陷、版本和决策记录之间能够相互追溯。

三、常见误区:看起来在评审,实际上没有验证关键假设
1. 把评审开成需求宣讲会
产品经理按页面顺序讲完背景、流程和原型,其他人点头,最后主持人宣布通过。这种会议看似流畅,实则把参与者放在听众位置。参与者没有被要求检验规则、指出反例,也没有时间查证依赖,沉默就容易被误读为认可。
改进方式不是要求每个人都发言,而是提前给出需要判断的问题。例如:“断网重试是否可能重复创建记录?”“主管能否看到下属全部客户?”“旧数据迁移失败时是否允许部分上线?”带着明确问题进入会议,才能把讨论从主观感受转成可验证判断。
2. 用原型精细度代替需求成熟度
高保真原型能展示布局和交互,却不能自动证明业务规则正确。一个按钮画得很完整,不代表点击后的权限判断、失败提示、数据留存和重复操作处理已经定义。原型越精美,有时越容易让人产生“事情已经想清楚”的错觉。
我会把材料分成“要呈现的体验”和“系统必须遵守的规则”两部分。前者可用流程图、原型说明;后者则要明确输入、状态变化、约束、异常行为和数据影响。二者需要互相对应,但不能互相替代。
3. 把“技术上能做”当成“值得做”
研发认为可实现,只能回答方案在一定条件下是否可行,不能证明用户问题重要、业务收益足够,也不能证明维护成本合理。需求评审需要同时讨论价值、成本和风险,避免团队把“做得出来”误当成“应该现在做”。
反过来,业务价值高也不代表可以忽略技术约束。如果方案会引入高频人工处理、难以回滚的数据改写或不可接受的安全风险,就需要比较替代方案,而不是靠紧迫感跳过判断。
4. 邀请所有人,却没有说明谁有决策权
参会人数多不代表覆盖全面。没有明确决策人的会议,经常出现每个部门都提出条件,却没人确认优先级;也可能有人拥有否决权,却没有被邀请。结果是会后再逐个补签,讨论变成多轮重复。
邀请参会者前,我会先区分三类角色:提出业务目标并承担结果的人、负责评估实现与质量的人、负责最终取舍的人。同一个人可以兼任多种角色,但责任不能含糊。被咨询者不一定拥有最终决策权,执行者也不应该替业务方决定价值优先级。
5. 只记录结论,不记录理由和未决事项
“已确认”“按讨论执行”这样的纪要,过几周后往往无法回答当初为什么选这个方案,也无法解释未采用的替代路径。更可靠的记录至少包含决策内容、依据、影响范围、负责人、日期,以及仍需验证的假设。
如果讨论中出现分歧,不必强行消灭分歧。要记录分歧是什么、由谁补充证据、什么时候重新判断。未决事项被显式管理,比被包装成已达成共识更安全。

四、专业判断逻辑:用一套可复用的问题判断评审深度
1. 先判断问题是否成立,再判断方案是否成立
我通常先追问:谁遇到了什么困难?这个困难发生的频率和影响是什么?现在用户如何绕过它?如果不做,具体损失是什么?这些问题不是为了逼产品经理提供一个精确到小数点的收益数字,而是确保团队不是从“有人提了一个功能”直接跳到“我们开始开发”。
用户问题可以来自访谈、支持工单、现场观察、业务数据或法规要求,证据强度不同,结论的确定性也不同。定性观察能说明问题如何发生,量化数据能帮助估计规模,但数据相关不等于因果。产品经理应说明证据从哪里来、覆盖谁、有什么偏差。
2. 再判断成功标准能否被观察
“体验更好”“效率更高”是方向,不是可验证标准。可以继续问:哪类用户的哪个动作要更快?从什么起点计时?排除哪些异常?改动上线后观察多久?如果无法定义观测口径,团队就难以判断方案是否有效,也很难在后续迭代中取舍。
不要求每个需求都承诺营收增长。内部工具、合规改造或基础能力建设,可以用处理时长、错误率、人工介入次数、覆盖范围、审计完整度等指标衡量。关键是指标与需求目标有可解释的关系,而不是为了填表而选一个容易统计的数字。
3. 把范围拆成用户可感知的主流程与必须覆盖的边界
一个可评审的需求,至少要明确主流程、角色权限、状态变化、失败处理和数据影响。按风险增加其他边界,例如并发、重试、历史数据兼容、国际化、审计和撤销能力。并非每个需求都要写几十页规格,但不能只写“按现有逻辑处理”,却不说明现有逻辑在哪里、由谁确认。
一种有效做法是采用“主场景先完整、边界场景按风险补齐”的原则。小型文案调整无需展开复杂的并发模型;涉及资金、个人信息、审批或不可逆操作时,则必须提高边界检查强度。
4. 将风险按严重程度与可逆性排序
评审时间有限,不可能把每个细节都讨论到同样深度。我会优先处理发生可能性较高、影响范围较大、上线后难以撤销的问题。例如,颜色和间距一般可在验收阶段修正;权限泄露、重复扣款、错误覆盖历史数据则可能造成不可逆损失,应在方案确定前解决。
| 风险维度 | 低风险信号 | 需要升级评审的信号 |
|---|---|---|
| 影响范围 | 单一页面或少量内部用户 | 多个业务线、外部客户或关键流程 |
| 可逆性 | 可配置开关,恢复成本低 | 数据写入不可恢复,或需大规模人工修复 |
| 安全与合规 | 不涉及敏感数据和权限变化 | 触及个人信息、访问控制、审计或监管要求 |
| 依赖复杂度 | 单团队、单服务内完成 | 跨系统、跨供应方或依赖未承诺时间 |
| 业务不确定性 | 目标明确且已有证据 | 用户、价值或成功口径仍有争议 |

5. 最后判断是否具备进入下一阶段的条件
评审结束前,我会把未决事项分成三类。第一类会改变价值判断或整体方案,必须解决后再进入下一阶段;第二类不会改变核心架构,可以指定责任人并行确认;第三类是可在实现或验收中验证的细节,适合留给后续环节处理。
这一步能减少两种极端:一种是所有细节都要在需求会上定完,导致流程僵硬;另一种是任何问题都被标记成“后续再说”,导致风险全部转嫁给研发和测试。判断标准不是问题看起来大不大,而是它会不会改变范围、成本、风险或用户承诺。
五、案例与数据观察:一次批量操作需求如何从“按钮”变成可交付决策
1. 初始提案:需求描述像功能,不像问题
以下案例为匿名化的团队复盘场景,数字用于解释分析方法,不代表特定企业的公开业绩。某业务团队提出“列表页增加批量关闭”,理由是人工逐条操作太慢。最初提案只有一张原型图:勾选记录、点击按钮、弹出确认框。若按这份材料直接开发,团队仍不知道哪些记录可关闭、关闭后是否可恢复,以及部分失败时如何呈现。
产品经理先补充用户与业务证据:运营人员每天处理大量已完成事项,逐条操作存在重复劳动;但并非所有记录都能直接关闭,部分记录仍有待处理关联任务。进一步抽查工单和现场操作后,团队确认核心问题不是缺少一个按钮,而是“可安全批量处理的对象难以识别,且当前流程缺少明确结果反馈”。
2. 评审发现:真正的风险在批量边界与失败语义
研发提出至少三种方案:只允许处理状态完全一致的记录;允许混合状态,但逐条返回结果;或者先筛选符合规则的记录,再批量执行。测试追问重复提交会不会导致二次处理,业务代表追问部分记录失败后是否仍保留成功结果。讨论由此从页面布局转向了状态规则、幂等性和结果解释。
团队最后没有选择“一个按钮处理所有选中项”,而是采用“先筛选符合条件的记录、展示预计处理数量、确认后执行、按记录返回结果”的方案。原因是它多了一步确认,却减少了误操作概率,也让失败项可定位。对批量操作而言,少一步点击未必等于效率更高;如果一次错误需要人工逐条恢复,按钮越快,损失可能越大。
3. 用可观察指标验证,不把假设当成果
上线前,团队约定先观察一段时间的操作时长、失败率、撤销或人工修复次数,以及批量功能的采用情况。观察口径需保持一致:操作时长从进入筛选结果到看到最终结果;失败率以提交记录数为分母;修复次数按人工介入工单记录,避免把不同含义的指标混为一谈。
下表是用于说明评估方法的示意数据。它不能被写成该功能上线后的真实效果,但可以展示为什么评审阶段就应讨论基线、目标和监测口径。真实项目应以埋点、后台日志和支持工单核实,并说明采样周期、用户范围和异常处理方式。
| 观察指标 | 改动前示意基线 | 上线后示意目标 | 评审时需要确认的口径 |
|---|---|---|---|
| 单次处理耗时 | 平均 6 分钟 | 平均不高于 2 分钟 | 统计相同角色、相近数量级的记录 |
| 处理失败率 | 约 4% | 不高于 2% | 失败记录数除以提交记录数 |
| 人工修复次数 | 每周约 12 次 | 每周不高于 5 次 | 以支持记录和操作审计交叉核对 |
| 功能采用率 | 不适用 | 符合条件操作中达到 50% | 按可使用该功能的操作次数计算 |

4. 案例给我的判断:需求价值往往藏在规则,而不是功能名里
“增加批量关闭”是解决方案的名字,不是问题定义。评审追问后,团队才发现用户真正需要的是安全地识别、处理并确认一组对象。这个差别改变了功能范围,也改变了测试方案和上线指标。
我会把这类案例用于训练团队:先让每个人独立说出需求要解决的问题,再对照原始提案检查是否一致。如果业务方说的是减少风险,产品方案却只优化点击速度;或者测试理解的是批量成功,研发实现的是逐条部分成功,那么团队并没有共享同一个需求。
六、可直接执行的评审流程:从会前准备到会后闭环
1. 会前:用一页信息回答“为什么现在做”
会前材料不必追求篇幅,但要让参会者可以独立理解问题。最少包含背景与目标用户、问题证据、预期结果、方案范围、关键流程、已知约束、依赖团队、需要本次会议作出的决策。若有原型,应附上关键状态说明,而不是只发一个无法解释行为的链接。
邀请时应写清楚希望每类参会者检查什么。研发关注技术约束与依赖,测试关注状态和异常覆盖,业务代表核对规则与流程,安全或数据责任人检查权限、保留和审计要求。提前至少留出合理阅读时间;高风险需求应安排预审,不要让第一次阅读发生在会议现场。
2. 会中:按风险顺序讨论,不按页面顺序走马观花
我通常把会议分成四段:先确认问题和目标,再检查主流程及边界,然后讨论实现依赖和风险,最后做出范围与阶段决策。页面演示只服务于理解,不应占据全部时间。如果目标本身存在争议,就先解决目标,而不是继续讨论按钮放左边还是右边。
-
复述问题:请业务提出者和产品经理分别说出用户、问题与影响,检查双方是否一致。
-
验证证据:说明数据、访谈或业务依据的来源、覆盖范围和不确定性。
-
走查规则:按正常路径、边界路径和失败路径逐项确认,不把“沿用现有逻辑”当成无需说明。
-
检查依赖:确认接口、数据、权限、外部团队和发布时间是否有明确责任人。
-
记录决策:明确通过范围、条件、未决项、负责人和复查时间。
3. 会后:把结论转成任务,不让纪要成为档案
会议纪要应在参与者仍能回忆讨论细节时发出。对每个未决事项,写明问题、影响、责任人、期限和逾期后的默认动作。例如:“需确认历史记录是否参与批量处理;若周三前没有数据负责人结论,第一期排除历史记录。”这比“待确认历史数据”更能推动工作。
如果团队使用协作平台管理需求,应让决策记录与需求版本、实现任务和测试结果关联。尤其要关注需求变更:谁提出、为什么变、影响哪些角色、是否需要重新估算、哪些文档和用例需要同步。版本可追溯不是为了追责,而是为了在结果偏离时快速找到变化发生的地方。

七、不同情况下的行动建议:让评审强度匹配风险
1. 小范围、低风险需求:轻量检查即可
如果改动不涉及新权限、跨系统依赖、敏感数据或不可逆操作,而且用户问题和验收方式都很清楚,可以采用异步审阅加短会。材料至少要说明影响范围、行为变化、验收标准和回滚方式。轻量不等于没有记录,而是减少不必要的参会角色与重复审批。
例如,调整一个内部列表的默认排序,通常需要确认用户习惯、排序规则、空值处理和是否保留个人偏好。无需召集整个组织评审,但应确保相关使用者和实现者对行为变化达成一致。
2. 跨团队或跨系统需求:先评依赖,再评完整方案
依赖团队还未确认接口、数据责任或排期时,产品经理可以先开展问题定义和方案预研,但不宜把未经承诺的依赖写成确定交付日期。评审中应明确依赖是否阻塞、替代路径是什么、接口变化如何兼容、对方的确认人是谁。
较有效的做法是将需求拆成“本团队可独立交付部分”和“依赖解锁后才能交付部分”。若部分功能能够先行验证用户价值,可以讨论分期;但不要把依赖风险藏进一个看似完整的版本计划。
3. 涉及安全、隐私、资金或合规:提高评审门槛
这类需求要把失败和滥用场景纳入主讨论,而不是只讨论正常用户操作。评审前应识别数据类别、权限变化、操作留痕、保留期限、删除与导出要求,并邀请具备相应职责的人参与。涉及不可逆写入时,还要明确预览、二次确认、幂等控制和恢复方案。
产品经理不应替代安全、法务或数据责任人作专业结论,但必须提前识别问题、提供方案上下文并组织决策。若专业意见尚未形成,最稳妥的结论通常是限制范围或暂缓,而不是把风险备注在纪要后继续上线。
4. 探索性需求:评审假设与实验,不承诺完整功能
新业务方向或用户问题尚不确定时,评审重点应从“完整功能规格”转为“最小验证方案”。团队要说清楚要验证哪个假设、选择什么样本、观察什么信号、什么结果会继续投入、什么结果会停止或转向。
例如,先通过原型测试、人工服务或小范围开关验证用户是否愿意完成关键动作,可能比直接开发完整系统更便宜。探索性需求的评审不应因缺少确定答案而被判定为材料不合格;但假设、实验成本和停止条件必须明确。
5. 生产故障或紧急修复:压缩流程,但不能抹掉复盘
线上故障需要快速响应,完整的常规评审可能不现实。此时应先由明确的事件负责人决定临时措施,限定影响范围、回滚条件和监控方式,并尽可能让相关技术与业务角色同步知情。快速止损不等于永久跳过决策。
故障稳定后,再补齐影响分析、根因、临时修复与长期方案的区别,并审查是否存在未记录的行为变化。紧急路径如果频繁使用,通常说明发布机制、需求治理或系统可观测性存在结构性问题,不能把“业务急”长期当成免检理由。
八、不同情况下的取舍:评审不能把所有目标都同时拉满
1. 完整性与速度之间,优先补齐高代价的不确定性
所有细节都提前定义,会增加材料成本,也可能在证据不足时制造虚假的精确。完全不定义细节,又会把决策成本转移到开发和测试阶段。合理取舍是区分“现在必须决定”和“可以通过实验或实现验证”:会改变架构、权限、数据正确性或上线风险的事项要前置;低影响的呈现细节可以后置。
2. 多方参与与决策效率之间,明确咨询权和拍板权
跨部门需求需要听取多个角色,但不是每个人都必须对每个细节拥有否决权。对安全、法规、数据等专业边界,相关责任人应有明确的审查职责;对产品范围、用户体验与优先级,则需要指定有权承担业务结果的决策人。角色越多,越要提前写清楚如何解决分歧。
3. 统一标准与团队自主之间,设底线而非一刀切
统一模板可以减少遗忘,但如果每个需求都要求相同篇幅和审批层级,就会让低风险改动负担过重。建议组织定义不可缺少的底线,例如目标、范围、验收方式、风险和责任人;再按风险等级选择补充项。标准化的目的应该是让判断可复用,而不是让表格填得整齐。
| 需求类型 | 推荐方式 | 重点保留 | 可以简化 |
|---|---|---|---|
| 低风险体验优化 | 异步审阅加短会 | 用户影响、行为差异、验收口径 | 跨部门审批和长篇背景 |
| 跨系统集成 | 依赖预审加方案评审 | 接口责任、兼容策略、排期承诺 | 与依赖无关的视觉细节 |
| 高风险数据变更 | 专题评审加回滚演练 | 权限、迁移、审计、恢复与验证 | 无关功能的扩展讨论 |
| 探索性试验 | 假设评审加小范围实验 | 样本、信号、停止条件、实验成本 | 完整产品化规格 |
4. 工具与流程之间,先解决信息断裂,再谈功能丰富
团队选择工具时,容易把功能数量当作核心标准。但在需求评审场景里,更重要的是材料是否有版本、决策是否可检索、需求能否关联研发任务和缺陷、权限是否满足组织要求、既有数据迁移成本是否可控。
对于中大型组织,若有私有化部署、权限隔离、审计或迁移要求,应在选型阶段验证实际环境和迁移路径,不要只看演示页面。某项目管理平台是否支持既有工作流迁移、字段映射、历史记录保留和权限继承,需要用小范围真实数据做验证;“支持迁移”不等于所有历史语义都能自动转换。
可以先挑一个业务线进行试点,测试需求模板、评审记录、任务关联、搜索和报表是否符合真实工作方式。重点记录导入后需要人工修正的字段、使用者培训时间、权限异常和数据核对结果,再决定是否扩大范围。若工具无法解决组织决策权不清的问题,换工具也不会自动改善评审。
九、需求评审常见问题
1. 需求评审必须让所有参会者都同意吗?
不需要。评审的目标不是消除所有观点差异,而是让关键分歧被看见,并由有权承担结果的人作出决定。若异议涉及安全、合规、数据正确性或不可逆影响,应先解决或限定范围;若是可以通过实验验证的偏好分歧,可以记录假设和验证方式后继续推进。
2. 产品经理应该在什么时候发起评审?
当问题、目标用户和初步方案足以让团队判断方向,但关键实现细节仍可被讨论时,通常是合适窗口。太早时,讨论会停留在抽象设想;太晚时,方案已被高保真设计或排期承诺锁定,团队容易把质疑视为阻碍。跨系统或高风险需求,应在正式评审前先做依赖与专业风险预审。
3. 需求评审需要研发估时吗?
可以估算,但估算应基于范围和假设,而不是被误当成承诺。若核心规则尚未明确,可以先给区间或列出影响估算的未知项。产品经理需要记录估算依赖的条件;新增范围或关键规则改变时,应重新评估,而不是要求研发在旧估算上无限吸收变化。
4. 会议上没人提意见,是不是就可以通过?
不能仅凭沉默判断。可以请关键角色复述最担心的风险,或让参会者会前异步提交意见。对于没有提问的情况,还要确认材料是否提前阅读、决策人是否到场、是否有人认为自己没有表达空间。尤其是高风险需求,应主动走查反例,而不是等问题自然出现。
5. 需求变更后,是否每次都要重新评审?
要看变化会不会影响目标、范围、成本、风险、权限、数据行为或交付承诺。文案修正可能只需更新记录;新增角色权限或改变失败处理规则,通常应让相关角色重新确认。团队可以建立变更分级规则,但应确保所有变化可追溯,不能只在聊天记录里口头通知。
6. 如何衡量需求评审有没有改善?
不要只统计评审次数或会议时长。可以观察评审后高影响需求变更比例、因规则遗漏导致的返工人天、未决事项逾期率、问题首次暴露阶段,以及上线后与需求目标相关的指标。每个指标都要明确统计口径,并结合需求复杂度解释,避免把复杂项目天然较高的变更率误判为团队绩效差。
十、总结:评审的质量,取决于团队能否诚实管理未知
需求评审不是证明产品经理准备充分的答辩,也不是让研发、测试替业务方补齐所有判断。它是一次共同降低不确定性的工作:产品负责说明问题和价值,业务责任人作出取舍,研发与测试暴露实现和验证约束,相关专业角色检查风险,主持人则确保结论和责任不被留在会议室里。
我最看重的不是评审会上出现了多少问题,而是问题是否在代价最低时被发现。明确一个失败规则,可能只需要十分钟;若拖到上线前,可能需要改接口、重写测试、协调发布窗口。评审的收益不是“没有争论”,而是把争论转化成有依据、有负责人、有期限的决策。
下一步,可以选最近一个正在推进的需求,用四个问题做一次小型复盘:用户问题是否有证据?关键规则是否覆盖异常路径?高影响依赖是否有人承诺?未决事项是否有责任人和截止时间?如果其中有两项答不上来,不必先增加审批层级,先补信息、重新讨论风险,再决定是否进入下一阶段。这样的评审才真正服务于交付,而不是服务于流程本身。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:需求评审最佳实践:产品经理需求管理入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/566527
读者评论
我们之前也把评审纪要写成“按讨论执行”,后来追查权限范围时找不到当时的依据。现在会把未决项和负责人单独列出来,确实少了几轮重复沟通。
文中强调异常流程很有必要,但小需求如果每次都按完整清单逐项评审,可能增加不少负担。按影响范围和回滚难度分层,我觉得更容易落地。
异步预审对跨部门需求有帮助,不过实际操作中常有人没看材料就进会。除了提前发文档,或许还得明确预审截止时间,并把未读内容作为会议开始时的风险说明。
