需求池管理最容易被误解成“把需求收集到一个表格里”,但我在参与多个研发和业务协同项目时发现,真正拖垮 PMO 的并不是需求数量,而是需求没有经过统一定义、价值判断和状态治理:同一个需求重复提交三次,紧急需求绕过评审直接插队,已完成需求没有验证结果,管理层看到的“需求总量”也无法回答为什么延期、哪些需求值得做、哪些团队正在被低价值工作消耗。需求池真正要管理的不是清单,而是从需求进入、分析、决策、交付到验证的完整决策链。
一、先讲核心结论:需求池不是收件箱,而是一套决策系统
1. 需求池管理的核心对象是“决策记录”
普通需求台账通常只记录需求名称、提出人和当前状态,这种表格能解决“需求有没有登记”,却不能解决“为什么做、何时做、谁负责、做完是否有效”。PMO 需要管理的是每条需求背后的决策记录,包括业务问题、目标用户、价值假设、投入成本、风险约束、评审结论和验证结果。
因此,我建议把需求池定义为一条可追溯链路:问题提出 → 需求澄清 → 价值评估 → 资源决策 → 交付跟踪 → 效果验证 → 复盘沉淀。只要其中一个环节缺失,需求池就会重新退化成“谁声音大谁优先”的排队表。
2. 先建立三层需求池,再谈优先级
在实际落地中,我不会把所有需求都放进同一张列表,而是拆成三层。第一层是“原始需求池”,用于接住所有输入;第二层是“候选需求池”,只保留完成基本澄清、具备评估条件的需求;第三层是“承诺需求池”,只放已经明确进入版本、项目或专项计划的需求。
这三层的价值在于区分“有人提出”和“组织承诺”。很多团队的问题不是需求太多,而是把所有提出过的想法都当成了待交付事项,最后造成需求总量虚高、资源计划失真。
| 需求层级 | 进入条件 | 允许出现的状态 | PMO 关注重点 |
|---|---|---|---|
| 原始需求池 | 完成最小登记,能够说明问题来源 | 待澄清、重复、无效、补充材料 | 输入质量与重复率 |
| 候选需求池 | 完成用户、场景、目标和影响范围说明 | 待评估、待评审、暂缓、待补充 | 价值、成本、风险与依赖 |
| 承诺需求池 | 已获得负责人和资源确认 | 已排期、开发中、验收中、已完成 | 交付进度、变更和结果 |
这套分层并不是增加流程,而是把原本混在一起的不同问题拆开。原始需求池解决“不要漏”,候选需求池解决“值不值得做”,承诺需求池解决“能不能按约定交付”。

3. 用四个问题判断需求池是否健康
我通常会先看四个问题,而不是先看需求池里有多少条记录。第一,新增需求是否都经过同一入口;第二,需求是否能追溯到业务目标或用户问题;第三,暂停和拒绝是否有明确原因;第四,已完成需求是否有结果验证。
如果一个团队只能回答“我们一共有 368 条需求”,却回答不了“其中多少条超过 30 天没有下一步动作、多少条来自重复问题、多少条已交付但没有验证”,那它拥有的是需求档案,不是需求管理系统。
二、背景和真实场景:为什么需求池会越管越乱
1. 需求输入正在从单一来源变成多通道汇流
过去,需求主要由产品经理整理后进入研发计划。现在的企业通常同时存在客户成功、销售、客服、运营、法务、财务、研发、管理层和一线员工等多个输入来源。每个部门使用的语言不同:销售关注签单,客服关注投诉,运营关注转化,研发关注技术债,财务关注成本,管理层关注战略结果。
当这些输入没有统一模板时,同一个业务问题会被包装成多个不同需求。例如,客服提交“增加批量导出”,销售提交“支持大客户报表”,运营提交“提高数据使用率”,研发提交“重构报表服务”。它们可能指向同一个根因,也可能完全不是一回事。若不做问题归并,需求数量会迅速膨胀。
2. 真实场景一:紧急需求不断插队,计划却始终没有变化
我见过一个拥有多个业务线的研发组织,季度初计划交付 42 项需求,季度中又临时增加了 31 项所谓“紧急事项”。到季度结束时,团队完成了 39 项,但其中只有 23 项属于原计划,另外 16 项是临时插入项。管理层看到的是“完成率 92.9%”,研发团队感受到的却是持续加班和反复切换。

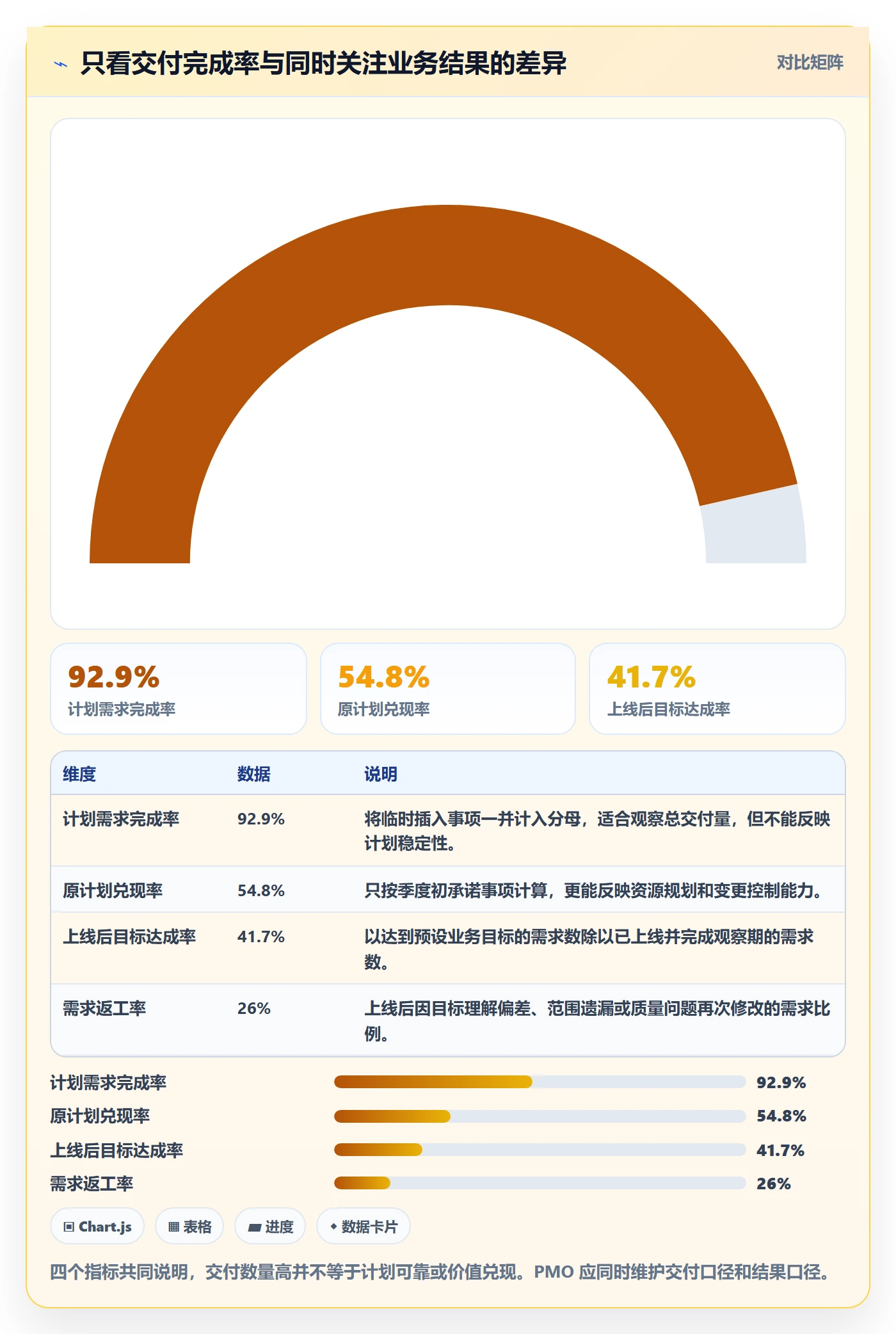

问题并不在于团队执行力差,而在于计划口径错误:分母没有冻结,插入需求没有记录机会成本,也没有把原计划被挤出的事项纳入延期分析。只统计完成数量,会让插队看起来没有成本。
| 观察口径 | 表面结果 | 实际含义 |
|---|---|---|
| 按全部交付项计算 | 完成率 92.9% | 把临时插入项也当成计划目标,掩盖计划漂移 |
| 按原季度承诺计算 | 完成率 54.8% | 更能反映原计划兑现能力 |
| 按加权价值计算 | 价值兑现率需另行核算 | 避免小需求数量很多,却没有完成关键目标 |
从这个案例可以得到一个重要结论:插队不是不能发生,但必须留下“谁批准、替代了什么、增加了多少成本、是否达到紧急标准”的记录。否则需求池只会奖励临时性和高声量,而不会鼓励高质量规划。
3. 真实场景二:需求完成了,但业务结果没有改善
另一个常见场景是“需求按时上线,但业务方仍然不满意”。原因通常是需求验收只检查功能是否实现,没有检查目标是否达成。例如,某团队上线了一个客户自助查询功能,产品验收通过,研发也完成了交付,但上线两个月后,自助查询使用率只有 8%,人工咨询量几乎没有下降。
如果需求池只记录“已完成”,它会把这项工作视为成功;如果需求池记录“目标用户、预期使用率、人工成本变化和上线后验证周期”,团队就能判断这是功能问题、推广问题、权限问题,还是用户根本不需要该功能。

4. 需求池失控的三个根因
第一是入口失控。需求散落在即时通讯、邮件、会议纪要、客户群和个人表格中,PMO 只能依靠人工汇总,遗漏和重复不可避免。
第二是定义失控。有的记录写的是用户问题,有的写的是解决方案,有的写的是领导要求,还有的只写“优化体验”。不同类型的内容混在一起,自然无法公平比较。
第三是决策失控。优先级没有标准,评审没有证据,暂停没有原因,插队没有代价,最后所有需求都被描述成“重要且紧急”。
三、常见误区:看起来规范,实际上不能支持决策
1. 误区一:字段越多,管理越专业
很多 PMO 推行需求模板时,一次性增加二三十个字段,要求提交人填写背景、用户画像、商业价值、竞品情况、技术方案、风险、依赖、预算、收益预测等内容。结果是业务人员嫌麻烦,提交内容开始复制粘贴,产品经理承担大量补录工作,需求进入评审前已经积压。
我更建议采用“两阶段字段设计”。首次提交只要求填写最小必要信息,确保需求能被接住;进入候选池后,再根据需求类型补充价值、成本和风险字段。字段的作用不是展示管理成熟度,而是帮助下一位决策者减少不确定性。
2. 误区二:把所有需求都放进同一个优先级排行榜
功能需求、客户故障、合规事项、技术债和内部效率需求不适合使用完全相同的评分模型。一个影响 10 万用户的合规整改,不能因为短期收入贡献不明显就排在一个营销小功能后面;一个高频故障,也不应该因为没有明确收入预测而被低估。
更合理的方式是先分类,再在同类需求中比较。至少可以分成业务增长、客户体验、稳定性与质量、合规风控、技术治理、内部效率六类。不同类别可以有不同的优先级规则,但必须在需求池中保留统一的比较结果。
3. 误区三:只统计平均交付周期,不看等待时间
一条需求从提交到上线用了 60 天,并不代表团队实际开发了 60 天。它可能在待评估状态等待 18 天,在排期阶段等待 22 天,在开发中实际耗时 12 天,在验收阶段等待 8 天。若只看平均周期,管理层无法知道瓶颈发生在决策、资源、开发还是验收。
我会把周期拆成“等待时间”和“处理时间”。等待时间高,通常是入口、评审、资源安排或跨部门依赖的问题;处理时间高,才更可能是范围复杂、技术方案或执行能力的问题。这种拆分对 PMO 的改进动作更有指导意义。
4. 误区四:需求关闭就代表需求完成
关闭状态至少应该区分“已交付关闭”“验证后关闭”“取消关闭”和“重复关闭”。如果一个需求因为项目终止而取消,它不应该与成功交付混在同一个完成率里;如果一个需求合并到另一个需求,也不应该被当作无效输入。
建议在需求池中同时维护两个字段:交付状态和结果状态。交付状态回答“有没有做出来”,结果状态回答“做出来之后是否达到目标”。两者分开,才能避免“上线即成功”的假象。
5. 误区五:为了数字化而数字化
有些团队上线某项目管理平台后,第一件事是把原有 Excel 全量导入,再建立几十张报表。数据看起来更加完整,实际上历史脏数据、重复需求和过期状态也被一起放大。工具无法替代管理规则,系统只能把已有流程固化或放大。
在切换系统前,我通常会先做一次需求清洗:合并重复项、标记失效项、补齐责任人、冻结长期无动作事项,并明确哪些历史记录只作为档案保留,不再进入当前排期。先治理数据,再迁移工具,通常比直接导入更省时间。
四、专业判断逻辑:如何决定一条需求值不值得做
1. 先判断“问题是否真实存在”
需求评估的第一步不是问“要不要做这个功能”,而是问“什么问题正在发生”。我会要求提交人说明问题发生频率、受影响人群、当前替代方案和不解决的后果。
例如,“增加导出格式”只是方案描述;“每周有 300 名客户因格式不兼容需要人工处理,平均每单耗时 12 分钟”才是可评估的问题描述。前者容易被个人偏好影响,后者可以进入成本和收益判断。
2. 用价值、紧迫度、覆盖面和确定性四个维度评分
我建议使用四维模型,而不是只设置一个“优先级”字段。价值表示完成后对收入、留存、效率或风险的影响;紧迫度表示延迟的代价;覆盖面表示受影响的用户、客户或内部人员范围;确定性表示现有证据是否足以支持判断。
| 维度 | 建议问题 | 评分参考 | 常见证据 |
|---|---|---|---|
| 价值 | 解决后能带来什么可衡量变化 | 0-5 分 | 收入、成本、留存、效率、风险损失 |
| 紧迫度 | 延迟一个周期会损失什么 | 0-5 分 | 合同期限、监管节点、重大客户、事故风险 |
| 覆盖面 | 有多少用户或团队受到影响 | 0-5 分 | 活跃用户数、客户数、工时、业务区域 |
| 确定性 | 我们对问题和结果有多大把握 | 0-5 分 | 数据分析、访谈、实验、投诉记录、日志 |
一个简单的综合分可以采用“价值 × 紧迫度 × 覆盖面 × 确定性”的方式,但我不建议把分数当作自动决策。评分的真正作用是让评审者暴露判断依据,方便讨论“为什么给 4 分而不是 2 分”。
3. 再判断投入和约束
需求价值高不等于应该马上做,还要看投入、依赖和机会成本。一个看似简单的报表需求,如果涉及数据权限、历史数据回填、多个系统接口和审计留痕,实际成本可能远高于页面开发本身。
我会把成本拆成四部分:产品和设计人天、研发人天、测试与发布人天、上线后的运维与培训成本。对于跨系统需求,还要额外标记外部依赖和最长等待环节。这样可以避免“估算只算开发工时”的偏差。
4. 建立“必须做、值得做、可以试、暂不做”四类决策
需求评审不必强行输出唯一排序,更适合输出决策分组。合规整改、重大安全漏洞和明确的合同承诺通常属于必须做;能够显著改善核心指标、且投入可控的事项属于值得做;证据不足但验证成本较低的事项可以先做小范围试验;价值不清、成本高、依赖重的事项暂不做。
这种分组比“第 1 名到第 100 名”更容易指导资源分配,因为它直接对应不同的行动方式:必须做要锁定时间,值得做要排入规划,可以试要设计实验,暂不做要保留原因和复查条件。

5. 给每条需求设置“继续推进条件”
需求池最容易积累的是“以后再说”。为了避免长期悬置,我建议给暂缓需求设置复查触发条件,例如客户数量达到某个阈值、投诉次数连续两个月上升、合规政策生效、试验数据达到预期、技术依赖完成等。
没有复查条件的暂缓,实际上就是无限期堆积。一个健康的需求池应该能回答:这条需求为什么现在不做,什么情况下重新评估,谁负责触发复查,复查周期是多少。
五、需求池数据分析:PMO 每周、每月、每季度该看什么
1. 每周看流动性,不要只看新增数量
每周运营层面需要关注需求池是否流动。建议观察新增量、完成澄清量、进入评审量、获得承诺量、关闭量和超过服务时限的积压量。若新增量连续高于关闭量,需求池会不断膨胀;若评审量高但承诺量低,说明价值判断或资源确认存在瓶颈。
我更关注“超过 14 天没有下一步动作的需求比例”。这个指标比总量更敏感,因为它反映了需求是否被遗忘。总量大并不一定危险,只要流动快;总量不大但长期无动作,往往说明责任边界不清。
2. 每月看质量,而不是看谁提交得最多
月度分析应该观察不同来源的需求质量,包括重复率、补充材料次数、评审一次通过率、取消率、返工率和上线后目标达成率。部门提交量高,不代表需求质量高;提交量少,也不代表没有问题,可能只是输入渠道不畅。
| 指标 | 计算方式 | 管理含义 | 异常信号 |
|---|---|---|---|
| 需求重复率 | 重复需求数 ÷ 新增需求数 | 反映入口和归并机制是否有效 | 连续超过 15% 时应检查分类和搜索能力 |
| 评审一次通过率 | 一次通过需求数 ÷ 参评需求数 | 反映提交质量和前置澄清水平 | 过低说明模板、培训或产品分析不足 |
| 需求返工率 | 上线后返工需求数 ÷ 已上线需求数 | 反映需求理解、验收和范围控制质量 | 过高说明交付前验证不足 |
| 结果达成率 | 达到目标需求数 ÷ 完成观察期需求数 | 反映需求是否产生预期价值 | 低于交付完成率较多时,需检查目标定义 |
3. 每季度看组合结构和资源失衡

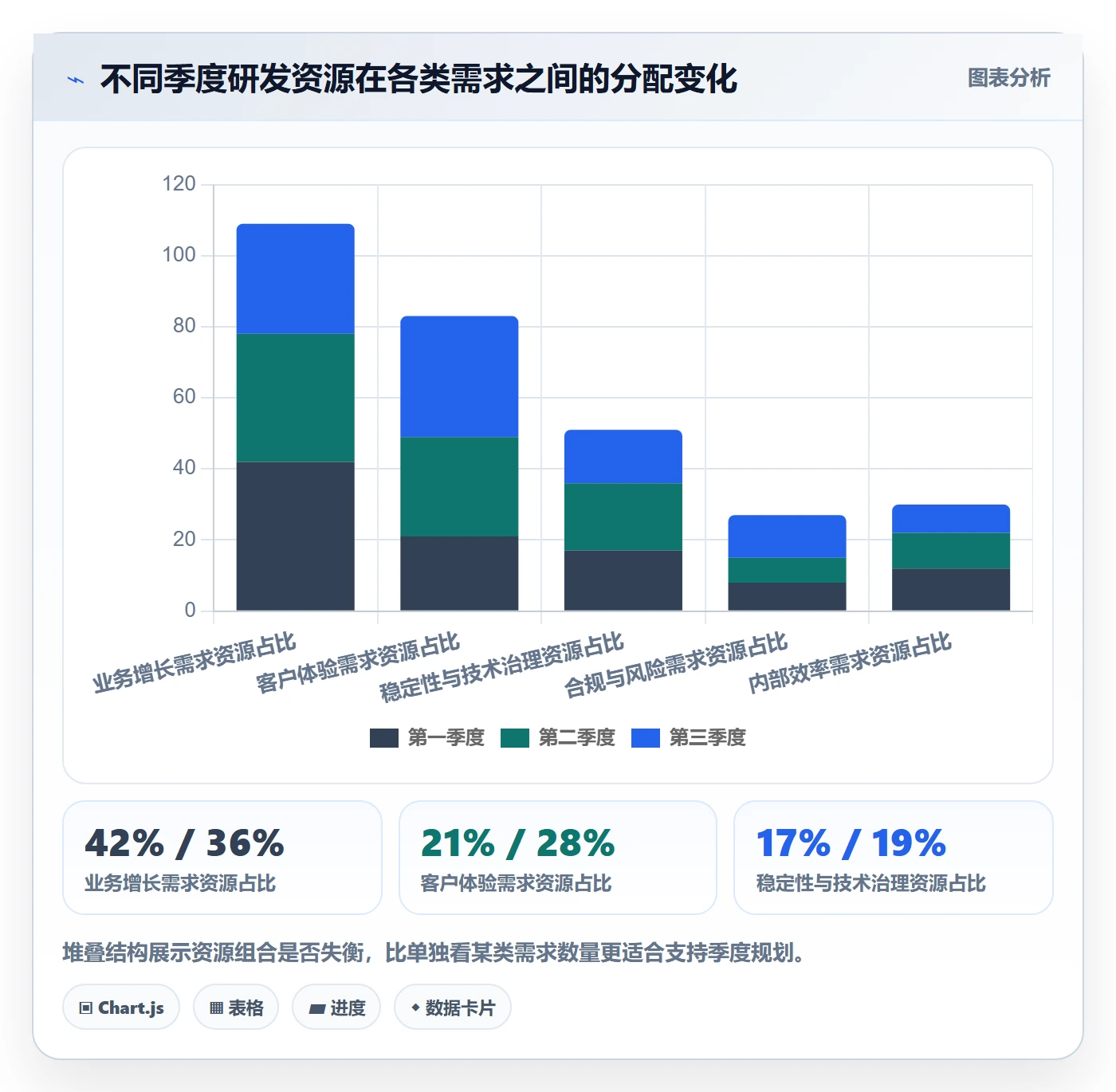

季度分析需要从单条需求上升到组合层面。PMO 应观察不同类别需求占比、关键战略目标覆盖率、重大客户需求投入占比、技术治理投入占比,以及计划外需求消耗的人天比例。
如果一个季度 80% 的研发资源都被客户定制需求占用,产品主线可能无法推进;如果全部资源都投入新功能,稳定性和技术债会逐步恶化;如果合规事项总是在临近截止日期才处理,组织就会持续承担高峰风险。

4. 用等待时间定位流程瓶颈

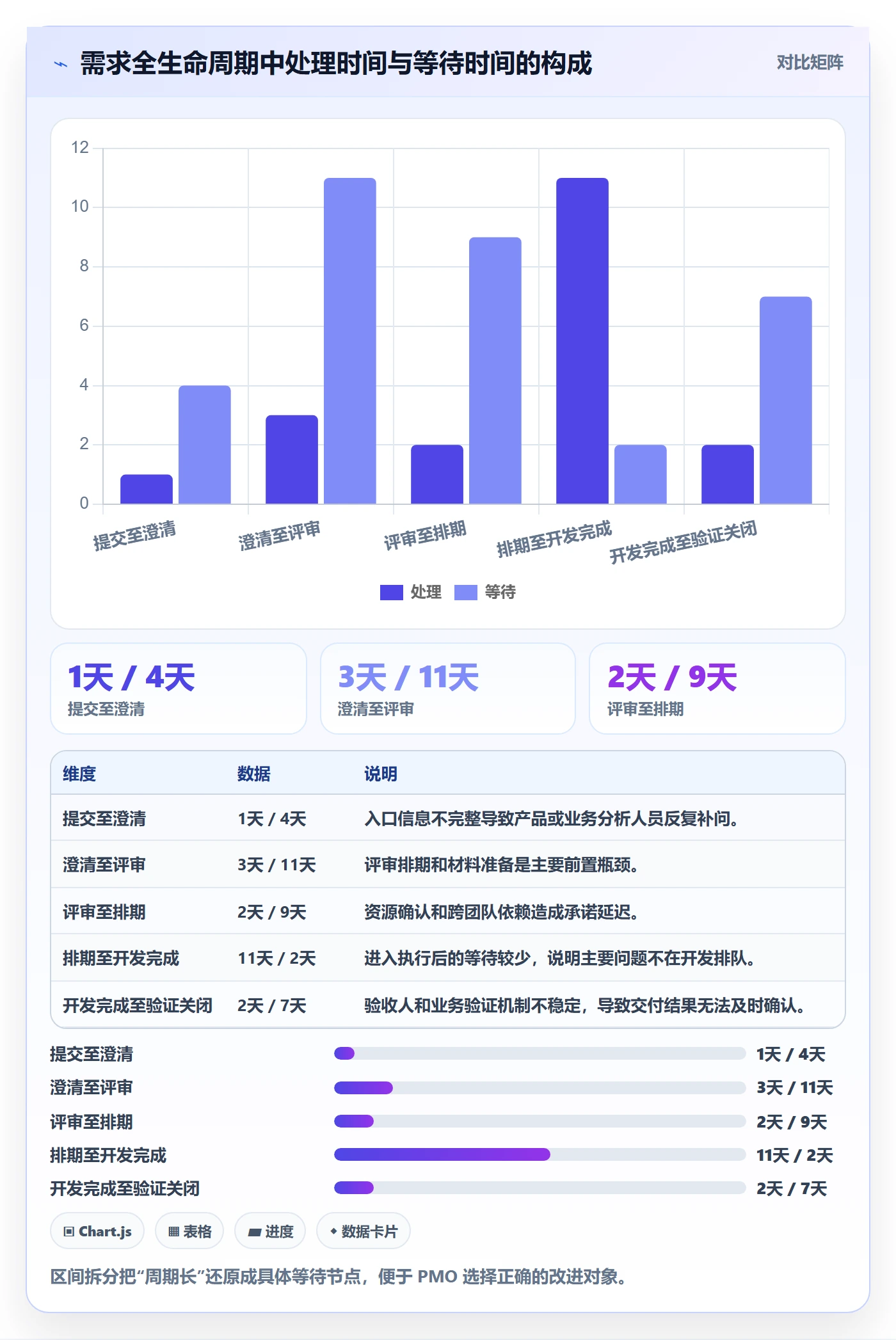

需求周期分析至少要拆成六段:提交到澄清、澄清到评估、评估到评审、评审到排期、排期到开发完成、开发完成到验证关闭。每一段都要记录开始时间和结束时间,不能只保存当前状态。
例如,某团队的平均总周期为 46 天,其中实际处理时间只有 19 天,等待时间达到 27 天。进一步拆分后发现,评审前等待 11 天,资源确认等待 9 天,验收等待 7 天。这个结果说明增加研发人手未必有效,先优化评审节奏和验收责任,可能更快改善交付周期。

六、落地清单:从流程、字段到工具怎么实施
1. 第一步:统一入口,但不要一开始追求复杂
统一入口不等于要求所有人填写复杂表单。最小提交字段建议包括:需求标题、提出人、业务部门、问题描述、影响对象、发生频率、期望时间和相关附件。
如果涉及客户、故障或合规事项,还应增加客户编号、事故等级、合同或政策依据。不同需求类型显示不同字段,比所有人面对同一张超长表单更容易执行。
2. 第二步:建立需求分类和唯一编号
分类至少应包含需求类型、业务域、来源渠道、影响范围和紧急等级。分类的目的不是做统计装饰,而是让后续评审可以选择相应的规则。例如,故障类需求看影响范围和恢复时限,增长类需求看目标和实验设计,技术治理类需求看风险和维护成本。
每条需求必须有唯一编号,并且在后续项目、版本、任务、测试和发布记录中保持一致。没有唯一编号,就无法做跨阶段追踪,也无法判断一个需求在交付过程中被拆成了多少任务、发生了几次变更。
3. 第三步:设置状态进入和退出条件
| 状态 | 进入条件 | 退出条件 | 责任角色 |
|---|---|---|---|
| 待澄清 | 已登记但信息不足 | 问题、用户、目标和影响范围明确 | 需求负责人 |
| 待评估 | 具备基本背景和目标 | 完成价值、成本、风险和依赖分析 | 产品、技术、业务联合 |
| 待评审 | 材料齐全且有明确建议 | 形成通过、暂缓、拒绝或补充结论 | 评审委员会或授权人 |
| 已排期 | 已有负责人、时间和资源 | 进入版本或项目执行计划 | PMO、项目负责人 |
| 验收中 | 交付物已具备验证条件 | 业务确认功能和结果指标 | 业务代表、产品负责人 |
| 结果观察 | 功能已上线并开始使用 | 完成约定周期的数据验证 | 产品、业务分析人员 |
状态不能只是下拉选项,还必须绑定进入和退出条件。否则团队会出现“状态改了,但没人知道为什么改”的情况,报表看起来很完整,实际无法作为审计和复盘依据。
4. 第四步:把需求与项目、版本和任务关联起来
需求池适合做价值和决策管理,项目和任务管理适合做执行协同。两者不应互相替代。一个需求可能拆成多个研发任务、测试任务和培训任务,也可能被拆到多个版本中交付。
在工具选择上,如果组织规模超过 100 人、存在多项目并行、研发与业务协同复杂、需要权限隔离或审计留痕,建议优先考察能否支持统一需求池、项目集、版本、任务、测试和报表的关联。以 PingCode 为例,它更适合中大型企业及 100 人以上组织使用,支持私有化部署,也支持从 Jira 平滑迁移。对于重视数据自主可控、国产替代和研发过程连续性的企业,这类能力比单纯的任务看板更重要。
不过,工具能力不能代替评审机制。即使部署了 PingCode,如果组织仍然允许需求通过私聊直接进入开发、没有冻结计划、没有结果验证,需求池依然会失控。工具应当服务于规则,而不是成为规则缺失的遮羞布。
5. 第五步:建立 PMO 例会节奏
- 每周需求流转会:处理新增、重复、超时未动作、即将超期和跨部门阻塞事项,控制在 30 至 60 分钟。
- 双周评审会:集中讨论候选需求的价值、成本、风险和资源,不在会上临时补齐所有材料。
- 月度组合复盘:分析需求来源、类别结构、周期、返工、取消和结果达成情况。
- 季度规划会:冻结目标、确认资源容量、识别插队规则和战略目标覆盖情况。
- 上线后验证会:对达到观察周期的需求进行结果判断,形成继续投入、优化、推广或停止的结论。
6. 第六步:设计最小可用仪表盘

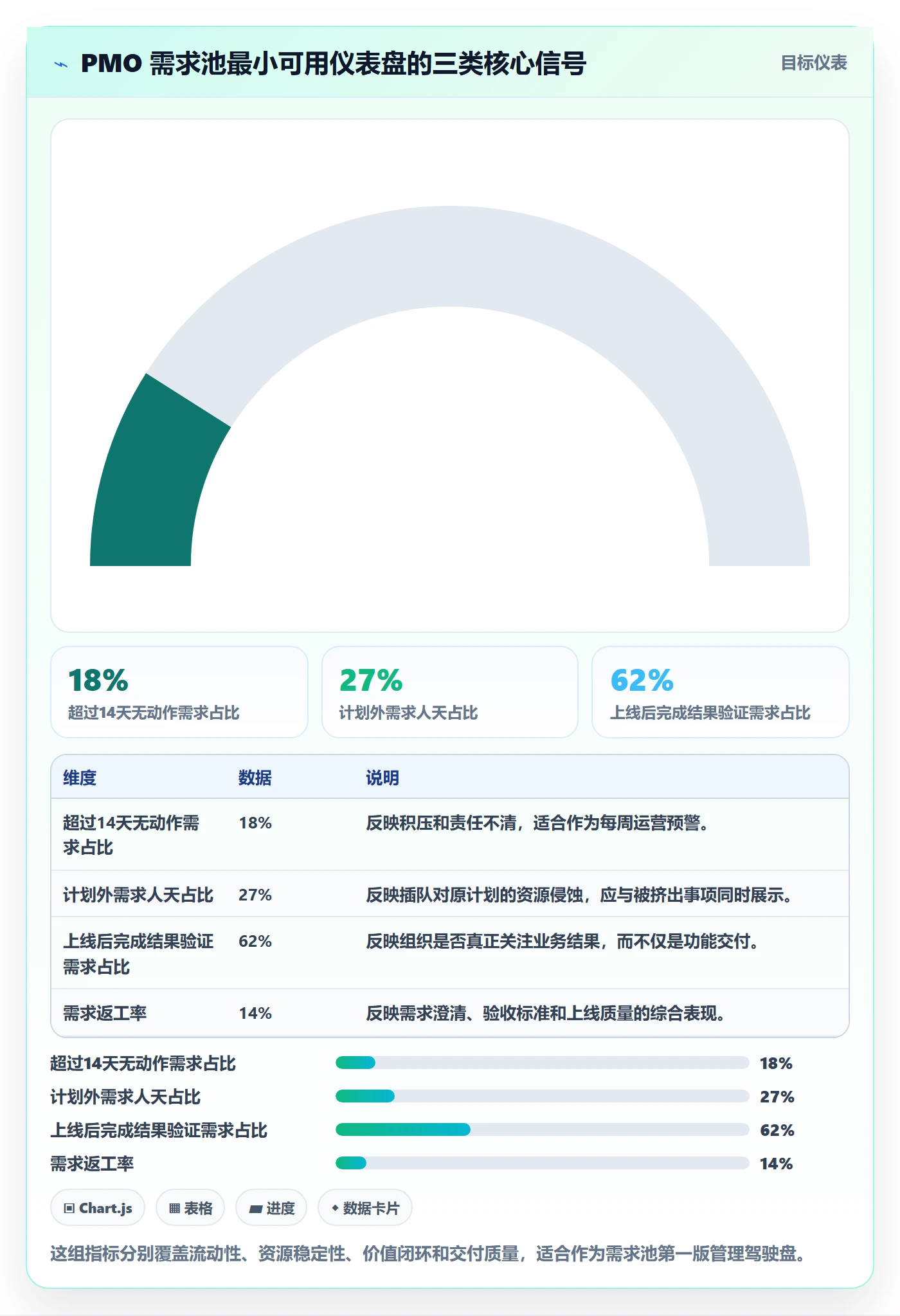

我建议 PMO 第一版仪表盘只保留三组信息。第一组是流量,包括新增、评审、承诺、完成和积压;第二组是效率,包括各阶段等待时间、端到端周期和超时比例;第三组是价值,包括目标达成率、返工率、取消率和计划外投入比例。
不要一开始做几十个图表。管理层真正需要的是异常提醒和决策依据,例如“本月新增需求增长 35%,但评审通过率下降 18 个百分点”“计划外需求消耗了 27% 的研发人天”“完成需求中只有 43% 完成了结果验证”。

七、以 PingCode 为例:中大型企业如何选择和落地需求管理平台
1. 先按组织复杂度判断,而不是按功能数量判断
如果团队只有几个人,需求来源单一,项目数量很少,简单表格或轻量工具通常已经够用。真正需要专业平台的场景,通常具备以下特征:组织规模超过 100 人,多个事业部并行,研发与业务之间存在大量协作,需求需要分级审批,项目数据需要权限隔离,管理层要求按季度复盘,或者企业对私有化部署和数据治理有明确要求。
在这些场景里,工具的价值不只是“创建需求”,而是把需求、项目、版本、任务、测试、发布和报表连成一条线。PMO 能够从一条业务需求追到具体交付,也能从一个延期项目反查需求变更、依赖和资源占用。
2. Jira 迁移时,最难的不是导入数据
很多企业把迁移理解为把项目、任务和用户导入新系统,实际上真正困难的是语义映射。原系统中可能存在多个同义状态、不同团队自定义字段、混用的优先级、历史项目和失效用户。若不先统一状态和字段,迁移后只是把旧问题复制到新平台。
我建议迁移分四批进行:先迁移用户、组织和权限,再迁移当前有效项目;第二批迁移近一年仍需查询的历史记录;第三批迁移附件、评论和关联关系;最后将长期归档数据以只读方式保存。对于 Jira 平滑迁移场景,还要重点验证编号、状态、负责人、附件、评论、时间记录和关联任务是否保持可追溯。
3. 私有化部署需要提前评估四类成本
私有化部署并不等于零成本。除了软件许可,还要考虑服务器、数据库、备份、监控、升级、单点登录、权限体系和运维人员。企业需要评估的是总拥有成本,而不是只看采购报价。
- 基础设施成本:服务器、存储、网络和灾备资源。
- 集成成本:统一身份认证、消息通知、代码平台、测试平台和数据仓库对接。
- 治理成本:权限设计、字段维护、流程变更和数据质量检查。
- 迁移成本:历史数据清洗、用户培训、并行运行和问题回滚。
对于数据敏感、研发流程复杂、需要国产替代或不能接受核心项目数据托管在外部环境的企业,私有化部署的价值通常不仅体现在安全,也体现在系统可控、权限可控和升级节奏可控。但如果企业没有基本的 IT 运维能力,就要把服务支持和升级责任写入采购与实施方案。
4. 工具评估要用真实场景验收
我不建议只让供应商演示“创建一个需求”。更有效的验收方式是准备一条真实的复杂需求:它包含多个提出部门、两个外部依赖、一个版本拆分、测试用例、审批节点和上线后的结果指标,然后要求平台现场完成全链路处理。
重点观察以下问题:需求能否关联项目和版本;状态变更是否留下记录;不同角色能否看到合适的数据;延期是否能够追溯原因;报表是否支持自定义口径;历史数据能否检索;私有化环境能否完成备份和恢复;从 Jira 迁移的数据是否保持关联关系。
八、不同情况下的行动建议与取舍
1. 需求数量少,但经常临时变更
这类组织不要急着建设复杂评分模型,先建立变更登记和计划冻结机制。每次插队至少记录需求来源、紧急原因、预计人天、替代事项和批准人。连续运行四周后,再根据真实数据判断是否需要增加评审层级。
这里的取舍是:流程不能过重,否则团队会为了应付流程而绕开流程;但没有任何记录,组织就无法识别插队成本。最小化的变更日志通常是投入产出比最高的第一步。
2. 需求数量多,来源复杂,评审长期积压
优先做需求分层和分类,不要先优化开发流程。把原始输入、候选需求和承诺需求分开,设置服务时限,例如新增需求三个工作日内完成初步分类,候选需求十个工作日内形成评审结论。
这里的取舍是:不是所有需求都值得同等响应速度。故障、合规和重大客户事项应有快速通道;普通优化可以进入常规批次。公平不等于所有事项都用同一时限,而是同类事项遵循同一规则。
3. 组织正在从 Jira 迁移到其他研发管理平台
不要把迁移项目当作纯 IT 项目。需要业务负责人、研发负责人、测试负责人和 PMO 共同参与,先确定目标流程,再确定数据映射。以 PingCode 为例,可以将 Jira 中的项目、需求、任务、缺陷和版本关系纳入迁移设计,并通过试点项目验证平滑迁移效果。
这里的取舍是:历史数据保留完整度越高,清洗和验证成本越大。建议把当前活跃数据和高频查询数据完整迁移,长期归档数据采用只读保留,避免为了迁移所有历史细节而延误新流程上线。
4. 管理层要求短期看到效果
不要承诺“上线工具后立刻提升研发效率”。更稳妥的做法是选择一个业务线做 6 至 8 周试点,先验证三个可观察指标:超过服务时限的需求比例、计划外需求人天占比、需求从完成到结果验证的闭环率。
如果指标没有改善,要先判断是规则没有执行、数据没有填全、负责人没有授权,还是工具配置不适配。工具上线率、登录人数和创建需求数只能证明系统被使用,不能证明需求管理变好了。
5. 合规和安全要求高,需要私有化部署
先完成数据分级和权限矩阵,再决定部署方案。不是所有字段都需要所有人可见,客户信息、商业合同、财务数据和安全事件通常需要更细粒度的权限控制。私有化部署能提升数据控制能力,但仍然需要完善备份、审计、漏洞修复和灾备演练。
这里的取舍是:更强的权限和审批会带来更高的操作成本。建议对普通需求使用轻流程,对高风险需求使用强审批,通过风险分级避免所有事项都被同一套重流程拖慢。
九、需求池管理的最终落地清单
1. 规则清单
- 是否只有一个正式需求入口,其他渠道能否自动转入或被明确禁止作为正式入口。
- 是否区分原始需求、候选需求和承诺需求。
- 是否定义需求类型,并为不同类型设置不同评审重点。
- 是否明确紧急需求的判断标准和审批人。
- 是否要求所有暂缓需求填写复查条件和复查日期。
- 是否把取消、重复、合并、拒绝和成功交付分开统计。
2. 数据清单
- 是否记录唯一编号、来源、业务域、责任人、提出日期和目标日期。
- 是否记录问题、用户、影响范围、预期结果和不解决的代价。
- 是否记录价值、成本、风险、依赖和资源需求。
- 是否记录每次状态变化及其时间。
- 是否能够计算等待时间、处理时间、端到端周期和返工周期。
- 是否能够把需求与项目、版本、任务、测试、发布和结果指标关联。
3. 会议清单
- 每周是否清理长期无动作和超时需求。
- 双周评审是否只讨论材料齐全的候选需求。
- 月度复盘是否同时看数量、周期、质量和结果。
- 季度规划是否明确资源容量和计划外事项的处理规则。
- 上线后是否安排固定观察周期和结果验证。
4. 工具清单
- 工具是否支持需求、项目、版本、任务、测试和发布的关联。
- 是否支持按组织、项目、角色和数据敏感等级配置权限。
- 是否支持状态变更记录、审批记录和操作审计。
- 是否支持从 Jira 等原有系统平滑迁移,并保留关键关联关系。
- 是否支持私有化部署、备份恢复和企业身份认证。
- 是否能按照企业定义的口径生成仪表盘,而不是只能查看固定报表。
十、结语:需求池的终点不是“清空”,而是让组织更少做错事
需求池管理最容易陷入一个假目标:把积压清零、把需求快速关闭、把完成率做高。但真正成熟的组织并不会追求需求池永远很干净,因为业务变化必然会产生新需求。更重要的是,组织能否快速识别哪些问题值得投入,能否把临时变化的成本记录下来,能否让资源承诺与业务价值保持一致。
我的判断是,需求池管理的成熟度可以用三个问题衡量:第一,需求从哪里来,是否可追溯;第二,为什么现在做,是否有证据;第三,做完之后是否有效,是否有验证。只要这三个问题都能被数据和记录回答,需求池就不再是 PMO 的“催办清单”,而会成为组织的资源决策系统。
下一步不必从购买工具或设计几十个字段开始。建议先选一个业务线,完成需求分层、状态定义、插队记录和结果验证四项基础治理,连续运行六到八周,再用真实数据判断瓶颈。如果组织规模较大、项目并行度高、需要私有化部署或正在进行 Jira 迁移,可以把 PingCode 纳入候选平台,通过一条真实复杂需求进行全链路试点。先用规则产生可靠数据,再让工具放大管理能力,才是需求池落地最稳妥的顺序。
常见问题解答(FAQ)
1. 需求池应该记录哪些字段?
我以前整理需求时,常遇到同一需求在不同部门被反复提交,名称不同、背景却相同。到了评审阶段,才发现缺少影响范围和期望时间,根本无法比较。
建议至少记录需求名称、提出人及部门、业务问题、目标用户、预期价值、影响范围、期望时间、依据材料、状态、负责人和关联事项。提交时设置必填项;缺少业务问题、受影响对象或可验证依据的需求,先退回补充,不进入优先级评审。
2. 需求池里的需求应该怎样排序?
我在多个部门同时争取资源时,发现只按提出人的职级或提交时间排序,很容易让重要但不紧急的事项长期搁置。我想知道,怎样让优先级判断更透明,也能解释给业务方听。
先统一评分维度,例如战略匹配度、业务收益、影响用户数、紧急程度、实施成本和风险,并为各维度定义评分档位。可用“收益与紧急程度加权得分÷投入人日”作初筛,但不要把公式当成自动决策;涉及合规、重大客户承诺或关键依赖的事项,应单独标记并由评审人说明调整理由。
3. PMO 用哪些数据判断需求池是否健康?
我做月度汇报时,发现需求总数上涨不一定代表需求管理变差,也可能只是新业务集中提报。只看总量,很难解释积压究竟来自入口太多、评审太慢,还是团队交付能力不足。
建议按月统计新增量、评审通过率、待评审数量及等待时长、需求从提交到决策的中位天数、延期率和取消率,并按部门、类型和优先级分组。判断积压时同时看趋势和年龄分布,例如分别统计待处理超过30天、60天的需求;明确统计周期、状态口径和去重规则,避免把重复需求或已关闭事项算入在池需求。
4. 需求池应该多久清理和评审一次?
我遇到过需求提交后几个月没有更新,业务环境已经变化,但旧需求仍占着排序位置。另一方面,评审太频繁又会打断团队做交付,所以我不确定节奏怎么定。
可采用每周一次轻量分流、每月一次优先级评审、每季度一次全面清理;高变化业务可缩短周期。为待确认需求设置明确的补充期限,例如两周内补齐信息,逾期转为暂停或关闭;关闭前通知提出人并保留原因。评审频率应结合需求流入量和决策等待时间调整,而不是只按日历固定执行。
核心关键词
文章包含AI辅助创作:需求池管理方法大全:PMO需求管理数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/566430
读者评论
我们之前也把待评估和已排期的需求混在一张表里,季度汇报时总量看着很大,实际承诺项反而说不清。拆成几层后,确实更容易解释哪些只是想法。
文中强调记录插队需求挤掉了什么,这点很实用。不过紧急程度有时来自突发合规或客户事故,事后补记录容易流于形式,最好在审批时就同步调整原计划。
把交付状态和结果状态分开有必要。我接触过上线后使用率很低的功能,团队当时只按验收通过结项;如果预先约定观察周期和指标,复盘会更有依据。
