需求管理如何做好需求池?PMO落地方案与操作步骤
需求池里有 800 条需求,不代表组织拥有 800 个机会;如果没有统一入口、明确责任和定期淘汰机制,它更可能是一座没人敢清理的“需求墓地”。我做需求治理时,最常见的误判不是需求收集得不够多,而是把“收进来”当成“管起来”:业务反复催问进度,产品团队重复评审同一问题,管理层却仍然说不清季度资源究竟投向了什么。做好需求池,关键不是换一张表,而是建立一套从提出、判断、决策到反馈的可追溯机制。
一、先讲核心结论:需求池不是清单,而是决策系统
1. 需求池要解决的不是“记录”,而是“取舍”
需求池通常被理解为需求的集中存放处,但这只解决了信息分散问题。真正的管理价值在于让组织能够回答四个问题:这项需求服务谁、解决什么问题、为什么现在做、如果不做会有什么代价。回答不了这些问题的记录,最多是线索,不应直接进入排期。
我建议把需求池定义为带有状态、责任人、证据和决策记录的需求流转系统。它不是需求的永久仓库,也不是业务许愿墙,而是组织把有限研发能力分配给更高价值问题的机制。
因此,衡量需求池是否有效,不应只看收集数量。更有用的指标包括:从提交到首次响应的时间、需求补充信息的往返次数、评审后进入计划的比例、需求过期率、上线后目标验证率,以及不同业务线获得资源的分布。
2. PMO的职责是定规则、保透明,不是替业务拍板
PMO适合承担需求治理的机制设计和运行监督,包括统一入口、字段标准、评审节奏、升级路径、审计记录和跨部门数据分析。业务负责人应说明问题与收益,产品负责人负责方案判断,技术负责人评估依赖和风险,最终资源优先级则由明确授权的决策者确认。
如果PMO既收需求、又判断价值、还替研发排期,需求池很快会变成一个新的审批瓶颈。机制的目标是让决策发生得更清楚,而不是让所有决定都经过同一个人。
3. 先跑通闭环,再追求自动化
一个小团队用共享表格也可能做好需求管理;一个大型组织买了平台,也可能继续靠群聊口头决策。工具能降低重复劳动、保留过程记录、汇总数据,但不能替代业务判断和责任划分。建议先用一个业务域验证流程,再扩展到多个团队,而不是一开始就设计一套无法落地的“全公司完美流程”。

二、背景和真实场景:为什么需求越收越多,决策反而越慢
1. 多入口带来重复、冲突和上下文丢失
在中大型组织里,需求经常同时来自销售群、客服工单、业务周会、项目复盘、管理层邮件和产品调研。一个客户的问题可能被销售描述为“增加导出按钮”,被客服记录为“报表不完整”,被产品归纳成“查询效率低”。如果没有统一识别机制,团队会把三个表述当成三项需求,也可能只处理最容易实现的按钮,却没有解决根因。
更隐蔽的损失是上下文丢失。提出人换岗、项目结束或聊天记录过期后,团队只剩下一个短句,无法确认原始用户是谁、问题发生频率如何、是否已有替代方案。需求因此反复澄清,评审会议变成补课会议。
2. “紧急”经常是影响评估缺失后的替代词
业务方说“这个需求很急”,有时意味着客户合同即将续签,有时只是希望自己的事项排在前面。若流程没有约定紧急级别的定义,所有需求都会被包装成紧急事项,真正影响合规、收入或生产稳定性的工作反而难以被识别。
我的做法是要求紧急需求说明截止日期、错过日期的具体后果、受影响对象以及是否存在临时绕行方案。如果回答只有“领导关注”或“客户在催”,可以先标记为待补充,而不是直接插入当前迭代。
3. 需求池规模不等于需求管理成熟度
需求条目快速增长,可能反映业务覆盖面扩大,也可能反映重复项未合并、陈旧项未清理、缺乏首次响应责任人。只看总量会误导管理层:一方面,团队似乎掌握了很多需求;另一方面,没人能说明其中多少仍然有效、多少有明确业务目标、多少已经被其他方案覆盖。
我更倾向于每月看需求池的“年龄结构”和“信息完整度”。如果超过三分之一的待评估需求已经超过一个季度且没有最新业务确认,问题通常不是开发资源不够,而是需求退出机制没有设计好。

三、常见误区:看起来在管,实际没有形成决策能力
1. 误区一:字段越多,质量越高
表单字段堆得太满,会让提出人为了提交而随意填写;字段太少,则评审人员不得不反复追问。两种问题都会增加处理成本。需求入口的设计目标不是收集一切可能的信息,而是让提出人提供足以判断“是否值得继续澄清”的最小信息集。
初始提交建议只要求问题描述、受影响角色、发生场景、期望改善、业务联系人和紧急程度。收益测算、方案细节、系统依赖等内容,可以在进入评估阶段后由对应角色补齐。让信息要求跟着阶段变化,比一次性要求所有人填写完整更可执行。
2. 误区二:把解决方案当成需求
“加一个筛选条件”是解决方案,“运营人员每天要从数千条记录里找到待处理客户,平均耗时两小时”才更接近问题描述。需求方通常熟悉自己的工作方式,所以会直接提出想要的功能;产品团队如果照单全收,可能只优化局部操作,而没有检验是否有更简单的流程调整、权限变化或数据治理方案。
评审时可以追问三句话:谁遇到问题?在什么情境下发生?现有方法为什么不能接受?这三问比“你想要什么功能”更容易暴露问题根因,也有利于后续比较不同方案。
3. 误区三:优先级公式可以替代判断
给影响面、紧急度、收益和工作量打分,确实能减少纯粹凭印象排序,但分数不是事实本身。若收益由提出人自报、工作量由不熟悉系统的人估算、紧急度没有统一口径,公式只会把主观判断包装成精确数字。
评分的正确用途,是暴露判断依据和争议点。例如两个需求总分接近,但一个支撑法规截止日期,另一个改善内部体验;此时不该靠小数点后两位决胜,而应使用明确的约束条件和决策权限。
4. 误区四:进入迭代就等于需求管理成功
需求被排进计划,只说明组织决定投入资源,不代表问题已解决。上线后若没有回看预期效果,团队就无法知道当初的收益假设是否成立,也无法改善后续的评估质量。常见结果是功能按期交付,但目标指标没有变化,需求池却又新增了类似诉求。
每项重要需求进入执行前,都应记录预期结果、观察指标、目标值或判断条件、数据负责人和观察时间。不是所有需求都需要复杂实验,但至少要说清楚上线后怎样判断“做得值不值”。
四、专业判断逻辑:用分层门槛,而非单一分数排需求
1. 先判断可进入评估,再判断值得投入
我会把需求决策拆成两道门。第一道是质量门:问题是否清楚、提出人是否愿意持续参与、影响对象是否可识别、是否存在重复项。信息不够的需求可以进入“待澄清”,但不能混进正式优先级列表。
第二道是价值与可行性门:问题是否重要、是否与目标一致、预计投入是否合理、是否存在关键依赖、错过机会的代价有多大。质量门防止评审被模糊信息拖慢,决策门才负责比较投入机会。
2. 先识别硬约束,再比较可权衡因素
法规要求、重大安全风险、生产故障、合同承诺和明确业务截止日期,可能构成硬约束。硬约束应走专门的升级与审批路径,不宜和常规体验优化放进同一套总分里直接排序。
其余需求再比较战略契合度、影响范围、问题频率、可验证收益、实施成本和依赖风险。特别要区分“潜在收益”和“已验证收益”:销售预计增加收入,不等于已经证明需求会带来收入;客服反馈重复投诉,也不自动等于改功能一定能减少投诉。
3. 用“价值证据等级”约束夸大预期
价值判断可以按证据强弱分层:个人主张、单个案例、多个独立反馈、业务数据、受控试点。证据等级越低,越适合先做访谈、原型或小范围验证,而不是直接承诺大规模交付。
我通常把高不确定性需求看成“待验证的机会”,而不是“低优先级需求”。前者会触发低成本验证,后者容易被长期搁置。两者的差异在于组织是否安排了下一步动作和复查时间。
4. 优先级结果必须能被解释
评分模型可以采用简化的价值、影响、紧迫程度和成本评估,但应为每项分数留出简短依据。比如“影响面高”要说明涉及的用户或业务范围;“紧急”要写明截止日期及后果;“成本高”要标记是研发工作量、跨团队依赖,还是数据迁移风险。
如果一个排序无法向需求提出人解释为什么排在前面或后面,它就没有建立信任。解释并不意味着满足所有诉求,而是让人知道决策依据、复议条件和下次回看时间。

五、PMO落地方案:把规则放进流程、职责和数据里
1. 统一需求分类,避免所有事项都挤在同一队列
需求池至少应区分产品能力、客户交付、内部效率、技术治理、合规安全、故障缺陷和探索验证。不同类型的事项,评估依据和响应时限并不相同。比如故障修复看影响等级和恢复时效,技术治理要说明风险暴露及长期成本,探索验证则要控制实验成本和假设范围。
分类数量不宜一开始就过细。分类的意义是触发正确流程,不是建立一套无人维护的标签百科。运行一个季度后,再根据实际评审数据合并或拆分类别。

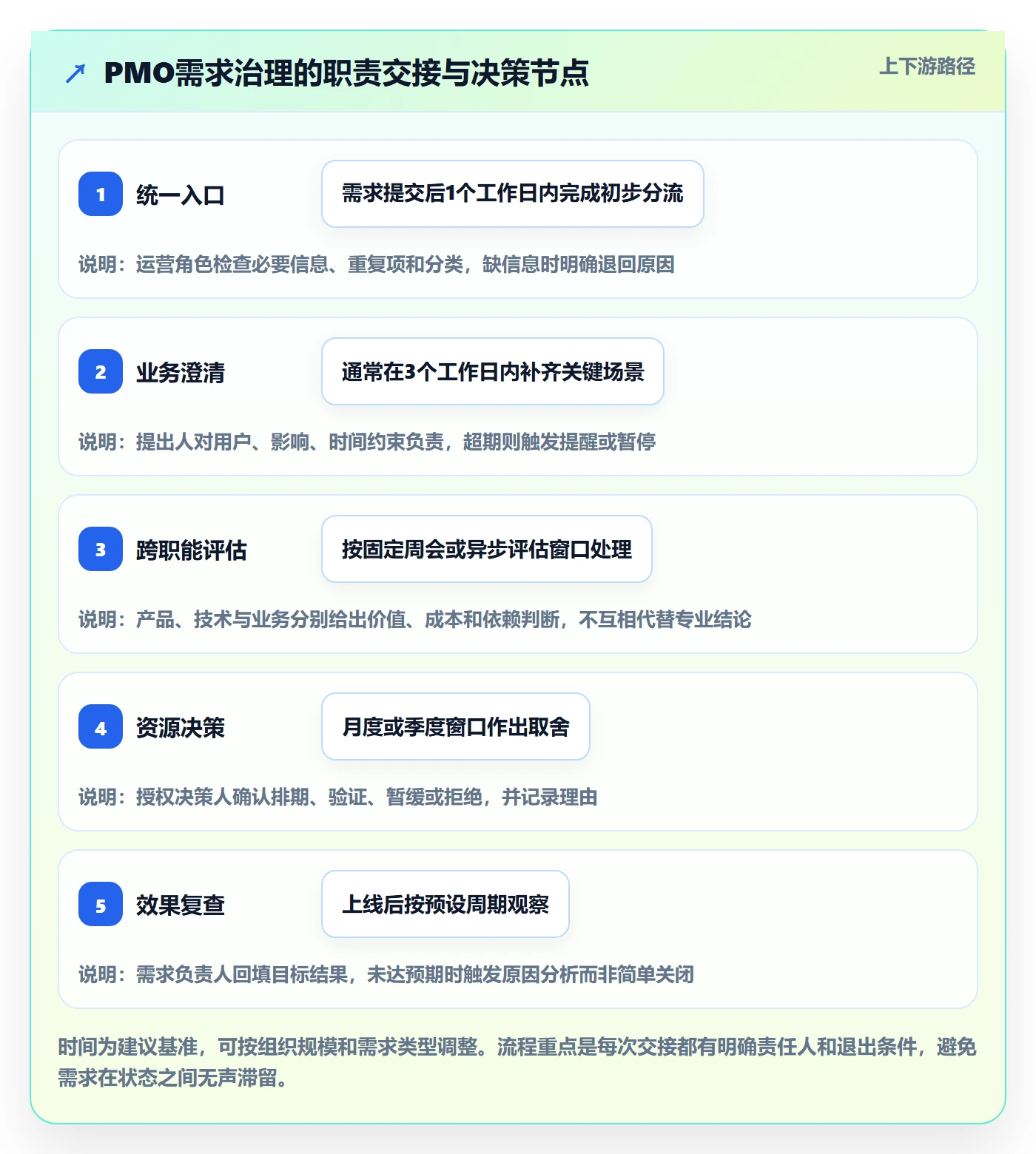

2. 为每个状态指定进入条件、责任人和超时动作
“待评估”不是责任人,“评审中”也不是进度说明。每个状态至少要有一个负责人、一个进入条件和一个下一步动作。超过响应时间时,系统应提醒责任人;长期无反馈时,应升级给流程负责人或退回提出人确认,而不是无限期挂起。
| 状态 | 进入条件 | 主要责任人 | 退出条件 |
|---|---|---|---|
| 新提交 | 完成最小信息填写 | 需求运营或产品助理 | 去重、分类并分派 |
| 待澄清 | 问题、对象或场景不完整 | 提出人及产品负责人 | 补充证据,或确认暂不继续 |
| 待评估 | 问题清楚且无明显重复 | 产品、业务、技术代表 | 形成价值、成本、风险判断 |
| 待决策 | 评估信息齐备 | 授权决策人 | 排期、验证、暂缓或拒绝 |
| 执行中 | 负责人、范围和目标明确 | 交付团队 | 上线并记录结果观察计划 |
| 已验证或已关闭 | 达到观察时间或明确终止条件 | 需求负责人 | 归档结论并保留决策记录 |
3. 建立分层例会,别让所有需求都进同一场会
日常入口由运营角色处理完整性、去重和分类;产品与技术的小组处理价值初筛、方案与依赖;跨部门资源冲突和战略优先级才进入月度或季度决策会。这样可以把“补资料”从高层会议移走,把真正需要拍板的事项留给有决策权的人。
会议材料应突出变化,而不是重读整张清单。建议只呈现新增高影响需求、优先级发生变化的事项、超过时限未决的事项、跨团队冲突,以及已经到验证节点的需求。其他记录可提前异步阅读。
4. 设置淘汰和复议机制,让需求有出口
需求关闭不代表提出人失败。常见关闭原因包括问题已由其他方案解决、业务目标变化、影响证据不足、重复合并、成本超出收益、超过约定时间无人确认。每种原因都应有对应说明,方便后续复议时判断条件是否发生变化。
对长期战略需求,不建议仅按年龄自动删除。可以设置定期复核,例如每季度要求业务负责人重新确认目标、假设和负责人;未确认的项目进入暂停状态,避免它继续占据活跃需求视图。
5. PMO看板优先服务行动,而非装饰汇报
看板应该能快速回答:本周有哪些需求待补充?哪些超过首次响应时限?哪些项目因依赖卡住?哪些决策需要升级?哪些上线事项已到效果复查时间?如果看板只有总量、完成数和漂亮的趋势图,却不能指向具体责任人和下一步动作,它更像汇报材料,不是治理工具。

六、具体操作步骤:用六周跑出第一版需求池
1. 第一周:摸清现状,不急着迁移所有历史记录
先抽样查看各部门的需求表、邮件、工单和会议记录,统计入口数量、重复比例、字段缺失情况、平均首次响应时间和长期未更新条目。抽样比一次性清洗全部历史数据更有价值,因为它能先暴露真正的问题模式。
建议选取近三到六个月的记录做诊断样本,并标注需求类型、提出来源、有效性和当前状态。不要因为历史记录很多,就把所有旧条目原样导入新池;迁移前必须决定哪些需要保留、合并、重新确认或归档。
2. 第二周:定义最小字段与状态规则
字段先围绕提交、判断和追踪三个目的设计。提交字段说明问题;判断字段支撑价值、成本和风险评估;追踪字段记录责任人、状态、决策理由和验证结果。每个字段都要能回答“谁在什么时候填、填完后谁会使用”。没有明确用途的字段,先不加。
同时明确哪些事项不走常规需求池。例如生产故障进入事件响应流程,安全漏洞进入安全治理流程,固定交付承诺进入项目计划。可以在入口做分类跳转,但不要强迫所有工作使用同一套审批链。
3. 第三周:选一个业务域试运行
试点应选需求量足以观察、负责人愿意参与、跨部门依赖可控的业务域。试点不是展示平台功能,而是验证规则能否被真实团队执行。重点观察提出人是否看得懂表单、评审者是否能在规定时间给结论、决策是否留下理由、关闭需求是否能被接受。
试运行时安排固定答疑窗口,比发一份长操作手册更有效。收集实际操作中的困惑,把“字段定义不清”“权限不合理”“状态无法表达实际工作”等问题优先修正。
4. 第四周:校准优先级,不追求统一分数
拿一批真实需求进行桌面评审,比较不同角色对价值、紧急性和成本的判断差异。差异本身就是治理信息:如果业务强调客户影响、技术关注依赖风险、产品强调战略一致性,流程应明确这些维度如何共同进入决策,而不是要求所有人打出相同分数。
试点阶段可以采用“硬约束先处理、常规机会再比较、证据不足先验证”的简化规则。先让团队形成可重复的判断过程,再考虑是否需要更精细的评分模型。
5. 第五周:迁移活跃需求并明确历史清理规则
迁移范围优先覆盖当前有负责人、目标仍有效、正在讨论或等待决策的需求。历史关闭事项可以按需归档,不必全部搬进活跃视图。对于超过约定时间未更新的记录,要求原提出部门确认是否仍然成立;无人认领的记录应转入暂停或归档,而不是默认继续有效。
迁移时保留原始来源和关键决策记录,避免把需求改写得很整齐,却丢失当初为什么提出、谁承诺了什么。这些信息在后续复议、审计和效果复盘时非常重要。
6. 第六周:复盘指标,发布规则并安排下一轮治理
试点复盘至少看四项:首次响应时间是否缩短、待澄清需求的往返是否减少、逾期未决事项是否下降、决策理由是否可追溯。若条目处理速度变快但信息质量变差,就不能把流程判定为成功;若需求池更整洁但业务方不再提交,也要检查入口是否过于复杂。
发布正式规则时,明确谁能提交、谁能修改、谁能决策、哪些情况可加急、如何复议、何时清理。规则应配简短示例,尤其说明“待验证”“暂缓”“拒绝”和“关闭”的差异。

七、具体案例与数据观察:从“催进度”转向“看证据”
1. 一个跨部门需求池的情景案例
下面是一个用于说明方法的情景案例,并非特定企业的真实披露数据。某家多业务线企业有约 160 名产品、研发、测试和业务运营人员,需求分别来自客户成功、销售、内部运营和产品规划。季度复盘发现,同一类报表问题在多个表格中重复出现,业务团队经常询问进度,但管理者很难追溯需求为何进入计划。
团队先抽取近四个月的 240 条记录,按统一问题描述进行去重,发现其中有 31 条描述高度相似;另有 46 条缺少明确的业务联系人或受影响场景。这里的关键不是把去重比例解释为“浪费”,而是确认多个入口正在描述同一类问题,且输入信息不足以支持可靠判断。
试点将需求拆为“问题线索”和“待评估需求”两层。每周由产品运营检查重复项和信息完整性,业务联系人补充影响证据,产品与技术代表在固定窗口内完成初筛。管理层每月只处理跨部门资源冲突和战略取舍,不再逐条听取普通需求的背景介绍。
2. 结果观察要看过程指标,也要看业务结果
情景模拟中,试点前首次响应中位数为 8 个工作日,需求补充往返平均 2.6 次,季度评审中约三分之一时间用于解释背景;运行两个季度后,首次响应中位数降至 3 个工作日,补充往返降至 1.4 次,评审会更集中在资源取舍。上述数字只是为案例说明而构造的样本推演,不是公开调研结论,实际项目应以自身系统记录核验。
这些变化并不能单独证明产品价值提高。真正需要继续观察的是:上线后目标指标是否改善、重复需求是否减少、业务方是否理解决策原因,以及团队是否用更少的会议时间完成同等质量的判断。流程效率和业务效果必须分开报告。
3. 选工具时,先验证治理能力,再看功能清单
当组织规模超过百人,或存在多团队协作、复杂权限、私有化部署、审计要求和跨项目依赖时,工具选型应关注需求与项目、研发、测试、发布及反馈之间的关联能力。以 PingCode 为例,可以围绕需求全生命周期、权限、部署方式和现有工作流迁移做验证;它面向中大型企业及 100 人以上组织的场景,也提供私有化部署与 Jira 平滑迁移能力。实际适配仍需由企业按部署架构、数据要求、迁移范围和服务条件逐项验证,不能只依据宣传描述作结论。
对于考虑国产替代的组织,“不二选择”不是严谨的评估结论。更有效的做法是建立同一套验收脚本:迁移后字段和状态是否完整、历史评论及附件是否可追溯、权限边界是否符合要求、私有化升级和备份是否可操作、业务人员能否在试点期内完成真实工作。通过试点结果做决定,比按品牌标签或功能表打勾更可靠。
如果组织只有一个小团队、需求量不大,现有协作工具能够保留责任人与决策记录,就不一定需要马上更换系统。反之,若多个业务线反复建立私有台账、同一需求无法关联研发任务、关键决策只在会议纪要里出现,工具治理就可能成为降低协作摩擦的必要投入。

八、不同情况下的行动建议与取舍
1. 小团队:先用轻量规则,不要为系统而系统
如果团队少于数十人、需求来源相对集中,先统一入口、字段、状态和每周评审节奏。共享表格或现有协作工具可以支撑试运行,但要明确谁负责更新、如何通知提出人、决策理由存放在哪里。等到多人重复维护、权限冲突或数据追踪成本明显上升,再评估专用平台。
轻量方案的优势是启动快、调整灵活;短板是关联关系、审计能力、统计口径和自动提醒通常有限。不要把“免费或熟悉”误认为“总成本最低”,也不要因未来可能扩张,就提前引入超出当前复杂度的流程。
2. 多业务线组织:优先统一语义,不必强求所有流程完全一样
多个业务单元可以共享问题定义、核心字段、优先级原则和结果指标,同时保留不同业务类型的评估路径。例如合规需求和产品体验优化可以共用需求身份与追踪记录,但设置不同审批和时限。全公司完全统一会牺牲业务适配,完全分散则无法形成跨团队资源视图。
适合的折中方式是“统一底座、分层规则”:总部定义必需信息和决策记录,各业务域维护适用的评估维度与例会节奏,PMO通过抽样和看板检查一致性。
3. 强监管或私有化环境:把部署、权限和审计作为验收门槛
如果需求记录涉及客户数据、商业机密、监管审计或严格的网络边界,工具评估要提前确认部署架构、数据存储位置、访问控制、日志留存、备份恢复、升级维护和供应商服务方式。不要等流程设计完成后才发现部署条件无法满足。
这类组织还要测试权限继承与跨部门可见性:提出人是否能看到状态,评审人是否能访问必要资料,敏感需求是否能限制范围,离职或转岗后责任如何交接。权限做得过宽会带来风险,过窄则会迫使团队回到邮件和私聊。
4. 正在从旧系统迁移:先迁活跃工作流,再处理历史资产
迁移时先盘点项目结构、字段映射、状态映射、权限、附件和评论。试迁一小批真实数据,验证常用搜索、报表、追溯和权限场景。只有确认关键记录能在新环境中被找到、读懂和审计,才扩大范围。
历史数据并非全部都应迁入活跃需求池。对于已经关闭、没有复用价值且无审计要求的记录,可转为只读归档;对仍可能影响客户、合同或决策的记录,则需保留来源和版本信息。迁移成功的标准不是条目数量完全相同,而是关键工作不中断、决策链不断裂。
5. 资源紧张时:先砍低价值会议和重复录入,不先砍澄清与复盘
当团队人手不足时,容易把需求澄清、效果验证和业务复盘视为“额外工作”。但如果不澄清就开始做,返工可能更贵;如果不验证就关闭,组织也无法知道投入是否有效。可以减少重复汇报、合并相近会议、采用异步评审,但不要让关键决策只剩一个状态字段。
取舍的核心是控制治理成本:每条普通需求不必写商业论证,但高投入、高风险、跨部门的事项应有更完整证据。治理深度应与决策风险相匹配。

九、让需求池长期有效:用指标发现机制问题,而不是追责个人
1. 关注指标组合,避免单项指标被“优化”
若只考核需求首次响应速度,团队可能快速回复“已收到”,却没有推进实质判断;若只看需求关闭数量,团队可能把待澄清事项大量标记为关闭;若只看进入计划的比例,业务方可能倾向于少提交不确定但有价值的机会。因此,指标要成组观察,并结合抽样检查决策质量。
| 观察维度 | 建议指标 | 用来发现什么 | 容易误读之处 |
|---|---|---|---|
| 响应 | 首次响应中位数、超时比例 | 入口是否有人负责,积压是否得到处理 | 快速回复不等于有效评估 |
| 质量 | 关键字段完整率、重复合并率 | 提交信息和去重机制是否有效 | 字段填满不等于问题理解充分 |
| 决策 | 评审周期、暂缓原因分布 | 资源冲突和决策权限是否清楚 | 周期短不等于决策正确 |
| 执行 | 排期变更率、跨团队依赖阻塞时长 | 计划承诺是否稳定,依赖是否提前识别 | 变化有时来自合理的业务调整 |
| 结果 | 目标验证完成率、目标达成情况 | 需求价值假设是否经得起上线后检验 | 未达目标不必然代表执行失败,也可能是假设错误 |
2. 每月做一次需求池健康检查
健康检查不必复杂,但要让异常可见。每月抽查长期未更新的需求、评分高但没有证据的需求、反复延期的需求、上线后未验证的需求,以及不同部门长期得不到响应的需求。PMO应把发现的问题转成流程改进项,而不是简单向负责人发一份“逾期名单”。
如果某部门长期提交不完整,先确认表单和培训是否清楚;如果评审经常超时,检查决策人是否有授权或时间;如果大量需求进入计划后被撤回,回看估算和依赖识别是否不足。数据的价值是定位机制的摩擦,不是给团队贴标签。
3. 把已关闭需求的原因变成组织知识
拒绝、暂缓和验证失败的记录,往往比成功上线清单更能帮助组织提升判断质量。定期整理高频关闭原因,例如目标不清、已有替代方案、收益不足、依赖不可行或时机不合适,并检查是否出现结构性模式。
如果同类需求不断重提,可能不是提出人不接受决定,而是问题仍然存在、原有解释没有传播,或需求被关闭后没有清晰的复议条件。此时应重新检验问题,而不是机械复制上次结论。
十、结语:一个好需求池,敢于让不做的理由也被看见
需求池治理的难点,从来不只是把信息集中起来,而是让组织在资源有限时,能够用一致、透明、可复查的方式做取舍。入口统一解决不了价值判断,评分表替代不了责任,平台也不会自动生成业务共识。真正成熟的需求池,既能让有价值的机会被看见,也能让不做、暂缓和先验证的理由被理解。
下一步不必先采购工具,也不必先设计庞大制度。先抽样检查现有需求,选一个业务域试点,定好最小字段、状态责任人、评审节奏和关闭规则;运行六周后,用首次响应、信息完整度、决策周期和上线后验证情况复盘。若试点暴露出重复录入、权限、跨项目追踪或审计瓶颈,再按真实约束选工具和迁移路径。
我判断需求池是否真正做好,最后只看一件事:团队能否清楚说明为什么做、为什么不做,以及什么新证据会让决定改变。如果这三句话能被业务、产品、技术和管理者共同回答,需求池才不再是清单,而成为组织持续学习和配置资源的工作系统。
常见问题解答(FAQ)
1. 需求池应该收集哪些信息才方便后续评审?
我接手需求池时,经常看到标题写着“优化体验”,但没有用户、场景和预期结果。到了评审会上,大家只能反复追问,最后还得把需求退回补充。
每条需求至少记录提出人、目标用户、使用场景、当前问题、预期结果、价值依据、期望时间、关联项目和验收标准;暂时无法确认的字段标记为“待补充”,并指定负责人和补充期限。不要把解决方案当成需求本身,例如把“增加一个按钮”改写为用户在什么场景下遇到什么障碍。
2. 需求池里的需求应该按什么规则排序?
我遇到过业务方都把自己的需求标成最高优先级,排出来的顺序就失去了参考价值。资源有限时,我更想知道哪些需求值得先做,以及排序依据能不能让不同部门接受。
先按战略匹配度、用户影响范围、预期收益、紧急程度、实施成本和风险进行评估,再结合团队产能确定计划。可以用统一的 1,5 分评分表,给价值、紧急度和成本分别设权重;评分用于形成讨论起点,不应取代评审。对法规、安全等硬性事项单列为强制项,避免与普通需求混排。
3. PMO如何把需求池评审机制真正落地?
我参与过需求流程设计,流程图看起来很完整,但实际提交后没人跟进,业务方也不知道何时能得到结论。想知道 PMO 怎样设置规则,才能让评审不是走形式。
明确提交、补充信息、初筛、评审、排期和关闭等状态,并为每个状态指定责任角色、处理时限和进入下一步的条件。例如,PMO 检查信息完整性,业务负责人确认价值,产品或技术代表评估方案与成本,决策人处理优先级冲突。每次评审记录结论、理由、责任人和下次更新时间;未通过的需求也要说明原因及重新提交条件。
4. 如何判断需求池是否健康,并及时清理积压需求?
我发现需求池数量持续增加,并不代表团队做得更好;一些需求长期没人认领,还有些早已不适用却一直占着位置。除了看总量,我还应该观察哪些信号来决定是否清理?
按月检查需求年龄、状态停留时长、信息完整率、评审通过率、按期交付率和关闭原因,并按业务线或来源拆分。可先设内部预警线,例如待评审超过 10 个工作日、连续 90 天没有更新的需求进入复核;这类阈值应根据团队节奏调整。
复核后将需求标记为继续跟进、合并、暂缓或关闭,并通知提出人,避免只删除记录而失去决策依据。
核心关键词
文章包含AI辅助创作:需求管理如何做好需求池?PMO落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/566388
读者评论
我们之前也有类似的需求池,最难的不是收集,而是业务负责人换人后没人确认旧需求是否还有效。按月做一次有效性确认,比单纯按提交时间清理更稳妥。
把紧急需求要求写清截止日期和错过的后果,这点很实用。不过法规、故障和客户承诺的升级路径最好单独说明,否则一线人员还是会把所有事项都标成紧急。
上线后回看目标容易被忽略。实际执行时,指标的数据负责人和观察时间要在排期前定下来,不然到复盘时常会发现没有基线,也没人能确认效果。
