需求积压上百条,真正进入评审的却不到两成;业务部门反复追问进度,研发团队仍说“需求不清楚”,这通常不是团队不够努力,而是收集、澄清、筛选和决策没有形成一条可度量的流程。PMO提升需求管理效率,关键不在于把表单做得更长,而在于减少无效往返、让优先级有依据、让每条需求都能找到责任人和决策记录。下面我会从流程设计、指标口径、案例推演和工具落地几个方面,拆解怎样把“收集需求”变成可运营的管理机制。

一、先讲核心结论:管理需求,不是管理表单

1. 需求流程的目标是缩短决策时间,而非追求录入完整

我判断一套需求流程是否有效,通常先看三个结果:需求从提出到首次有效响应用了多久;提交者需要补充几轮信息;团队有多少时间花在已决定不做或长期无人处理的条目上。表单字段齐全,只能说明输入格式统一,不能证明组织更快做出了正确决策。

因此,PMO要把需求管理看成一条“输入,澄清,判断,承诺,验证”的决策链。每个环节都要有明确的进入条件、责任角色和退出状态。若只规定“业务提交、产品评审、研发排期”,却没有定义什么叫信息充分、谁能拒绝、何时承诺、拒绝后如何反馈,流程就会在最关键的地方变成口头协商。

2. 最小可运行流程应当有六个节点

成熟流程不必一开始就复杂。我更建议先跑通六个节点:提出需求、自动登记、初步分流、澄清分析、组合决策、结果反馈。每个节点都应留下一项可核验的记录,避免出现“有人提过,但没人知道现在到哪一步”的情况。

  1. 提出需求:提交者描述目标和问题,不要求先替团队设计方案。
  2. 自动登记:生成唯一编号,记录来源、提交时间、业务域和联系人。
  3. 初步分流:识别缺陷、合规事项、产品改进、项目交付或咨询请求。
  4. 澄清分析:补充用户、场景、影响范围、约束条件和验收依据。
  5. 组合决策:结合价值、成本、风险、依赖关系和容量,决定做、暂缓、拒绝或继续探索。
  6. 结果反馈:告知决策理由、责任人、下一步和复核时间。

六个节点的价值在于把“还没做”拆成可管理的状态。需求可能在等业务补充、等安全评估、等组合评审,也可能已经被否决。状态越具体,PMO越容易定位延迟发生在哪里,而不是只看到一张越来越长的待办清单。

3. 效率指标要同时覆盖速度、质量与决策结果

仅看平均处理时长,很容易把“快速拒绝”包装成效率提升;只看需求数量,又会鼓励团队多收少筛。建议PMO至少建立一组平衡指标:首次响应时长、澄清轮次、信息完整率、评审等待时长、需求转化率、承诺兑现率、拒绝反馈完成率和需求返工率。

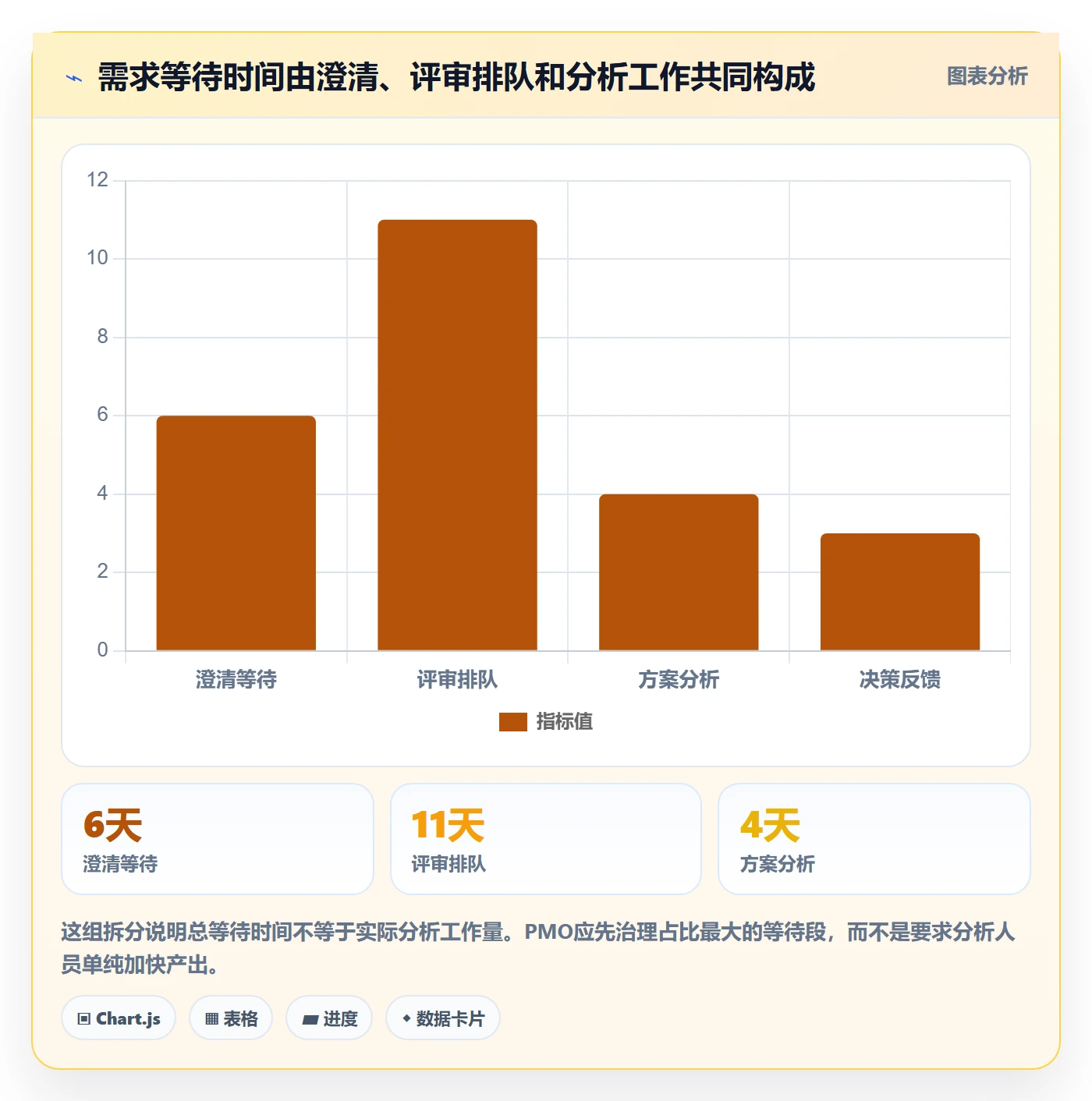

这些指标不是为了给团队排名,而是用于找流程瓶颈。例如,提交量不变而澄清轮次上升,可能意味着模板没有覆盖真实业务场景;响应很快但承诺兑现率下降,则可能是前端承诺过多;评审等待时长高而分析时长低,说明问题不在产品分析,而在决策机制或会议容量。

需求收集流程与规范:PMO需求管理效率提升关键指标

二、为什么需求收集容易失控:PMO面对的真实场景

1. 需求入口多,口径却不统一

常见情况是,正式需求从表单进入,紧急事项出现在群聊,领导意见写在会议纪要,客户反馈由销售转述,缺陷则混在项目问题清单里。不同入口的内容格式、优先级定义和责任人都不一样,PMO每周花大量时间把信息复制到同一张表,却仍无法确认哪些条目代表同一件事。

入口分散并非单纯的工具问题。它通常反映了组织没有建立统一的“登记义务”和“正式承诺边界”:大家可以随时提出,但没人明确规定,什么情况下需求才算进入排期。结果是所有人都以为自己提的事情“已经报上去了”,负责团队却认为没有进入正式流程。

2. 业务写方案,真正的问题反而被隐藏

业务提交时常写“新增一个导出按钮”“增加审批层级”“做一个看板”。这些表述已经给出了方案,却没有说明为什么需要它、谁会使用、目前损失是什么。方案可能合理,也可能只是提交者对问题的第一种猜测。若团队直接估算方案成本,就会错过更低成本的替代办法。

我会要求提交者先回答“现在发生了什么、影响了谁、希望改变什么”,再讨论“系统需要新增什么”。例如,“增加批量导出”背后可能是每月人工核对两小时,也可能是审计取证需要留痕;两种情境的价值、时限和验收方式完全不同。

3. 评审会议变成逐条读单,优先级没有真正排序

当需求太多、会议时间有限时,评审会容易变成逐项介绍。每个部门都能讲清自己的需求,却缺少统一的比较尺度。业务影响、战略相关性、风险规避、实施成本和依赖关系经常被混为一谈,最终优先级由声音大小、汇报顺序或临时领导指示决定。

更隐蔽的问题是,评审只讨论“做不做”,不讨论“什么时候重新判断”。暂缓需求没有复核日期,拒绝需求没有原因分类,探索中需求也没有结束条件。过几个月,同一个问题换个标题再提交,组织又从头开一遍会。

4. 需求数量增长,不代表组织创造了更多价值

PMO常把需求池规模当成工作量或业务活跃度的证明,但需求池中可能有重复项、缺陷、咨询、未证实想法和已经失效的诉求。数量增加有时只是入口变得更容易,并不意味着价值增加。没有定期清理机制,旧需求会持续占用注意力,让真正紧急的事项埋在列表里。

我建议把“需求池年龄”作为管理观察项:统计需求从登记至今的天数,并按状态、业务域和来源拆分。若一批需求长期处于“待评估”,先不要催团队全部处理,而要查明是评审席位不足、信息不全,还是组织缺少拒绝机制。不同原因需要不同动作。

需求收集流程与规范:PMO需求管理效率提升关键指标

三、常见误区:看起来规范,实际增加摩擦

1. 把长表单当作高质量需求的保证

字段越多,提交质量不一定越高。若提交者被要求填写预算、影响人数、收益金额、系统依赖、验收指标等信息,却没有指导、示例或“不确定”选项,他们往往会填入猜测值。表单看似完整,评审依据反而被虚假精确感污染。

更稳妥的设计是分阶段收集。初始入口只收集判断是否值得受理所需的信息;进入澄清后,再补充估算、合规、数据和技术依赖。让提案人只在需求达到相应阶段时提供相应证据,能降低门槛,也减少无效填表。

2. 用“紧急”标签代替优先级规则

紧急是时间约束,不等于价值高。监管截止日期、生产事故和普通业务催办都可能被标成紧急,但其风险和可延迟空间并不相同。若所有人都能自行选择最高优先级,标签会迅速失去区分能力。

建议将紧急程度拆为可验证条件:是否存在明确外部截止日期、是否影响核心业务连续性、是否存在不可逆损失、是否有临时绕行方案。紧急标记应由受理人复核,并记录依据;否则优先级只是表达强度,不是管理信息。

3. 把打分模型当成自动决策机器

打分模型能帮助团队把讨论结构化,却无法替代判断。若把“覆盖人数”打高分,面向少量高风险用户的需求可能被系统性低估;若把“收入影响”看得过重,合规、韧性和内部效率就会被挤出组合。

我通常把评分当作“需要解释的信号”,而不是最终答案。评分结果与管理层判断不一致时,不应强行修改分数以符合结论,而要记录偏离原因:例如政策窗口、关键依赖、风险规避或战略试点。偏离有记录,组织才能在复盘时检验判断质量。

4. 把所有需求都交给同一场评审会

缺陷、产品能力、合规要求、项目变更和内部服务请求的决策逻辑并不相同。把它们塞进同一场会议,会让紧急事项挤占产品组合讨论,也会让需要专业风险判断的事项被普通业务评分稀释。

入口可以统一,决策通道不必统一。PMO应先设计分类和路由规则,再决定由哪个角色或会议作出判断。统一的是编号、记录和透明度;差异化的是评估维度、服务时限和决策权限。

四、专业判断逻辑:从需求描述走到可比较的决策

1. 先判断类型,再套用对应的评估路径

需求分类不是为了统计报表好看,而是为了避免拿错误标准评估问题。缺陷需要看严重程度、影响范围和规避办法;合规需求要看适用条款、截止日期和审计后果;产品改进要看用户问题、覆盖场景和预期结果;项目变更则要看范围、成本、依赖和基线影响。

初筛应做到“少而准”。PMO可以用几个问题辅助分流:是否已有产品行为与承诺不符?是否有明确法规或合同依据?是否影响已批准项目的范围?是否需要改变现有产品能力?若分类不确定,进入短暂澄清,而不是由提交者自行选择最有利的类别。

2. 将问题陈述与解决方案分开记录

需求卡片至少要分为两部分:问题证据和候选方案。问题证据说明现状、影响对象、发生频率、损失或风险;候选方案说明提交者的想法,但应标注为待验证建议。这样做并不是否定业务专业性,而是避免把某个实现方式误当成唯一选项。

当问题影响重大但方案不清晰时,应该进入探索,而不是被迫估算。探索可以是访谈、流程观察、数据分析、原型验证或技术验证,必须事先约定时间盒和决策门槛。到期后只有三种合理结果:进入正式评审、继续一次有理由的探索、结束并记录原因。

3. 先设硬约束,再做价值排序

有些需求不是普通的“高价值选项”,而是必须满足的约束,例如明确的合规期限、严重安全风险或已批准合同承诺。把它们与一般改进需求混在同一评分表里,可能产生表面公平、实际失当的结果。

我建议采用两层决策:第一层判断约束性和不可延后性;第二层才在可选择的需求之间比较价值、成本和时机。这样可以避免用一项“总分”掩盖组织不能自由选择的事项,也能看清硬性工作对其他计划的挤出成本。

4. 用组合而不是单项需求来分配容量

单项需求的高分不代表它一定应该立刻做。多个高价值需求可能依赖同一团队、同一数据源或同一发布窗口;若不看组合,排期会制造并行过载。PMO需要把可用容量、关键依赖和战略主题放在一起看,明确哪些事项进入本周期、哪些作为候选、哪些必须等待条件成熟。

容量应以团队实际可交付时间为基础,而不是把所有工作日都视为可用。支持、缺陷修复、技术维护、会议和休假都会占用能力。若没有历史数据,可以先用情景假设运行一两个周期,再根据真实消耗调整,不必一开始假装拥有精确预测。

5. 给每个决策设置可追溯的理由

需求决策记录不应只写“通过”或“暂缓”。至少应包含决定、理由、责任人、依赖条件、复核时间和反馈对象。拒绝也需要分类,例如价值不足、重复、超出范围、缺少证据、成本高于预期或已有替代方案。

理由记录的作用不是追责,而是减少组织重复争论。业务环境改变后,过去暂缓的需求可能重新成立;此时团队可以对照旧假设,快速判断哪些条件已经变化,而不是从头复述背景。

五、指标体系与口径:如何证明效率真的提升

1. 将指标分为流动、质量、决策和结果四组

一组可操作的指标,不应只描述“做了多少”。流动指标看等待与停留;质量指标看信息是否足够、后续是否返工;决策指标看承诺和反馈是否兑现;结果指标看需求完成后是否达到预期。四组指标共同观察,才能避免优化某个局部却损害整体。

指标组 建议指标 需要明确的口径 适合回答的问题
流动 首次响应时长、评审等待时长 从何种状态开始计时,是否剔除等待提交者补充信息的时间 需求卡在哪个节点,等待由谁控制
质量 一次澄清通过率、需求返工率 什么叫信息充分,哪些变更算返工 入口模板和澄清机制是否有效
决策 反馈完成率、承诺兑现率 以承诺日期还是计划周期为准,取消和外部阻塞如何处理 组织是否兑现对业务的管理承诺
结果 目标达成率、使用覆盖率、问题复发率 谁验证,何时验证,使用数据来自何处 交付是否解决了原始问题

2. 先统一分子、分母和停表规则

“平均处理时长”最容易出现口径争议。有人从提交时间算到评审,有人算到首次响应,还有人算到上线;有的团队把等待业务补充的时间算进去,有的团队则暂停计时。口径不同,数字就不能横向比较。

PMO可以为每个指标写一张指标定义卡:指标目的、起止状态、分子、分母、统计周期、排除项、数据来源、负责人和解释边界。比如首次响应时长,定义为需求提交到受理人第一次给出明确处理动作的工作小时数;自动回复不算响应,缺少必要字段时可单独标记为待补充。

3. 采用中位数与分位数,不只看平均值

平均时长会被少数特别长的需求拖偏,也可能掩盖多数需求很快、少数需求严重滞留的情况。对管理决策更有帮助的做法,是同时观察中位数和高分位数,例如统计一半需求、较长尾部需求分别用了多久。尾部变化常常比平均值更早暴露卡点。

还要按类别和来源拆分。产品改进与监管事项的流程时限不同,跨部门需求和单团队需求的等待结构也不同。若把所有类别合并,数字看起来稳定,却可能掩盖某一条业务通道持续失灵。

4. 衡量需求质量,要看后续成本而非字段完成率

表单字段填写率容易计算,却不一定代表需求清晰。更有解释力的指标包括:进入评审前补充次数、评审后需求范围变更比例、开发中因理解不一致产生的返工次数、验收时发现目标不一致的比例。它们更接近需求质量对组织造成的实际成本。

质量指标也要注意归因。范围变化可能来自新法规、新市场信息或技术验证,不应全部算作提交质量差。最好把变更原因分成“原始信息缺失、外部条件变化、方案验证结果、业务目标变化、技术约束发现”等类别,才能判断改进措施是否打对了地方。

需求收集流程与规范:PMO需求管理效率提升关键指标

六、案例推演:一个跨部门需求池如何从积压走向可控

1. 情景背景与初始观察

以下案例是基于常见企业流程问题构造的情景推演,不代表某一家企业的实测成果。某中大型组织约有一百多名产品、研发、测试和业务协作人员,需求分别来自多个业务部门。PMO每月收到约一百项需求,正式评审每两周一次,但待评审清单持续增长。

第一轮盘点发现,需求记录中约有一部分属于重复诉求或同一问题的不同表述,另有一些是缺陷、咨询或项目变更。真正有明确问题描述、影响对象和验收预期的条目不到一半。会议时间却大多花在逐条补背景,评审结束后仍有需求没有责任人和反馈日期。

2. 改造动作不是“全部重写”,而是先切断重复成本

团队先做了三项低风险调整。第一,统一入口和编号,但保留紧急事件的快速通道;第二,按缺陷、合规、产品改进、项目变更和服务请求初步分流;第三,把评审前置材料设为“问题、影响、期望结果、截止约束”四项最低信息,不要求提交者一开始就给出完整解决方案。

随后,PMO设定受理责任人和响应时限,并将会议议程分成“待澄清”“可决策”“硬约束事项”三个部分。缺少关键信息的需求不再占用正式决策时段,而是退回明确问题和补充期限。等待业务补充的时间单独标记,不与内部分析时间混算。

3. 组合评审以容量为边界,不以会议声音为边界

每个需求在评审前形成简短决策卡,包含业务价值假设、影响范围、风险、粗略工作量区间、依赖和不确定性。分数只用于辅助比较;当决策与分数不一致时,主持人要求记录偏离原因。随后,团队按可用容量而不是需求总量安排候选项,并为暂缓项设置复核日期。

对于方案不确定但潜在影响较大的事项,团队先安排有限探索任务。例如用一周访谈目标用户并检查现有数据,期满后决定是否进入正式需求。探索任务也占用容量,因此必须明确问题、负责人和停止条件,不能让“再研究一下”成为长期搁置的借口。

4. 情景数据的含义:哪些变化值得追踪

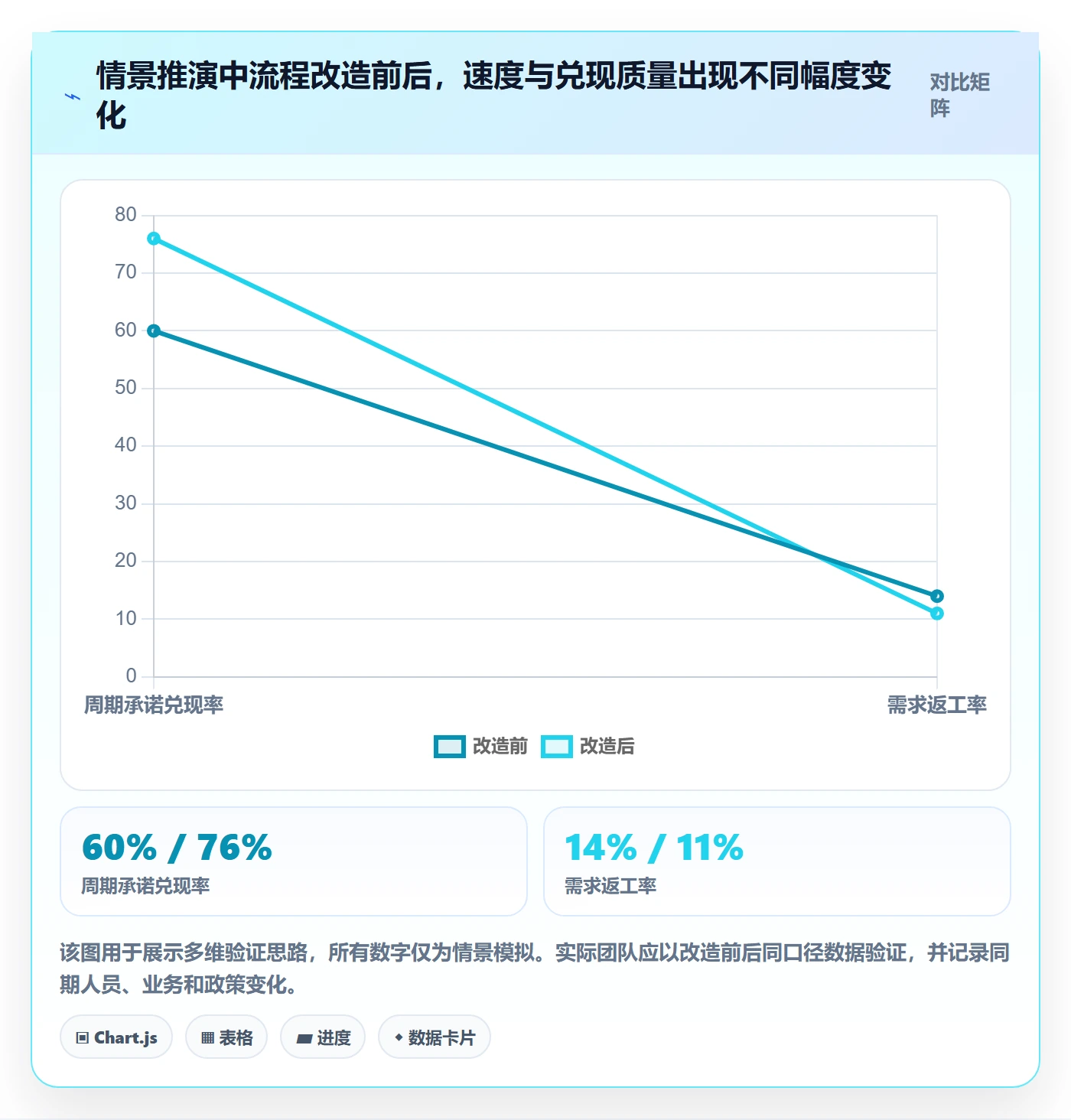

以下数字是用于说明分析方法的情景模拟,不是行业基准,也不是任何工具厂商的客户成效。模拟中,流程运行两个周期后,需求首次响应中位时长由约两天缩短到约半天;进入评审前的平均补充轮次由约三轮降到约两轮;已承诺事项的周期兑现率从约六成提升到约四分之三。

单看这些变化还不能证明需求管理整体成功。需要继续核对拒绝反馈是否完成、长尾需求是否减少、承诺任务的返工是否上升、业务目标是否达到。若响应更快但需求返工明显增加,说明流程可能只是更早做了判断,并未提高理解质量。

需求收集流程与规范:PMO需求管理效率提升关键指标

5. 复盘时要主动寻找反例

即使整体等待下降,也要抽查几类反例:小团队需求是否因评分偏低长期得不到处理;合规事项是否被错误送入普通排序;紧急通道是否被滥用;探索任务是否按时结束;被拒绝需求是否反复以新名称提交。反例能揭示流程规则对不同人群、不同类别是否公平。

如果某个部门的需求通过率明显偏低,不要立刻判定其提案能力差。先比较该部门提交的类别、信息完整度、工作量和约束,再检查受理标准是否让某类价值难以表达。指标的用途是提出调查问题,不是自动给人贴标签。

七、不同情况下的行动建议:从小范围试点开始

1. 需求入口很乱:先统一登记,不急着统一所有流程

如果需求散落在邮件、群聊、会议和表格中,第一步是建立唯一登记记录与编号,而不是立刻推行复杂评分。明确哪些入口可以用于讨论、哪些记录才代表正式受理;同时保留事故和法规事项的快速通道,避免统一入口变成新的延误点。

接下来抽取最近一至两个周期的样本,标记来源、类别、重复情况、等待状态和缺失信息。样本量不必追求完美,先让团队看见最常见的流失点。通常,入口清理后会发现一部分所谓积压,其实是重复记录或早已失效的诉求。

2. 需求很多但评审太慢:优先治理决策容量

若大部分需求已经信息齐全,却排队数周,瓶颈可能不在提交者,而在决策人、评审节奏或议题结构。可以设置固定决策时段、分层授权和明确的单项决策人;低风险、可逆的小需求不必与跨部门重大事项使用同一审批路径。

评审前应先做异步阅读和问题补充,会议聚焦于分歧、取舍和依赖,而非逐项朗读。每次会议都应检查议题数量是否超过决策能力;若议题总是超时,增加会议时长未必有效,可能需要减少进入会议的需求数量或调整决策权限。

3. 业务和研发反复争论价值:把价值假设写成可验证命题

当业务说“客户很需要”,研发说“成本太高”,双方往往在用不同证据对话。此时不必急着争一个统一评分,可以把假设具体化:目标用户是谁、问题发生频率多少、现有替代办法是什么、预期改善如何测量、最小验证成本是多少。

如果价值无法直接量化,可以采用可验证代理指标,例如人工步骤减少、错误率变化、等待时间下降、关键流程完成率或目标用户的任务成功率。代理指标不是实际收益的替代品,而是帮助团队在正式投入前降低不确定性。

4. 组织处于合规或转型窗口:区分必须完成与可选择事项

有明确法规、合同或审计约束时,PMO应先验证适用范围、责任主体、截止日期和不履行后果,再评估实现路径。不要把“领导重视”直接等同于合规硬约束,也不要把真正的硬期限扔进普通需求池等待分数竞争。

转型项目则要将需求与阶段目标关联。若一项需求不支持当前阶段目标,但具有长期价值,可以进入候选池并设定重审条件,而不是仓促承诺。这样既保留机会,也避免把战略转型变成无限扩张的需求清单。

八、流程规范如何落地:工具、治理与团队习惯

1. 先定义最小治理规则,再配置系统

工具可以帮助统一字段、状态、权限、通知和审计记录,但无法替组织决定谁有权承诺、谁承担业务价值验证、什么事项可以走快速通道。配置之前,PMO至少应明确需求分类、决策角色、状态流转、时限口径、拒绝原因和复核规则。

我通常建议先用少量真实需求走一遍流程,重点检查三件事:提交者是否知道下一步要做什么;受理人能否快速判断责任归属;管理层能否在不翻阅多份材料的情况下理解取舍。试点中遇到的例外,往往比流程图上的理想路径更有价值。

2. 评估平台时,重点验证闭环而不是功能清单

对于中大型企业和百人以上组织,需求管理平台的评估重点应落在跨团队协作、权限和审计、流程配置、数据关联、统计口径、部署约束及迁移风险上。演示页面上的功能数量不能替代端到端验证:一个需求能否从提出、评审、规划、研发交付一直关联到验收反馈?历史决策能否追溯?状态改变是否能被不同角色理解?

以 PingCode 为例,按照其产品定位,可将其纳入中大型企业及百人以上组织的需求与研发协作平台评估;若企业要求系统运行在自有环境,可以核对其私有化部署方案;若已有 Jira 流程,也应通过真实数据和真实权限验证迁移路径,而不是仅凭“支持迁移”的介绍做判断。是否适合国产化替代,最终仍要看部署、数据治理、集成能力、运维支持和团队使用成本是否符合本组织要求。

迁移时尤其要关注历史状态、附件、评论、用户映射、字段含义和权限关系。最容易被忽略的不是需求标题,而是原有工作流中的隐含规则。例如,旧系统里的某个状态可能代表“等待安全复核”,新系统若只映射成“处理中”,统计口径就会发生变化。建议先选一条代表性业务线做迁移验证,确认字段映射、权限、报表和协作体验后再扩大范围。

3. 组织能力尚未成熟时,避免过度配置

如果团队还没有稳定的分类口径和责任分工,不宜一开始就设置大量字段、自动化规则和复杂评分。配置越复杂,维护成本越高,流程变化时越难修改。先用少量状态和明确责任跑通闭环,待数据稳定后再增加自动路由、提醒、关联分析和组合视图。

反过来,若组织已经跨多个事业部、权限边界严格、审计要求高,完全依赖共享表格也可能产生版本混乱、权限泄漏和记录缺失。此时要评估系统化治理带来的收益,但仍应从一个业务域验证,而不是把全组织的复杂性一次性压进上线项目。

4. 用月度复盘推动规则迭代

PMO每月可以复盘需求来源、分类分布、等待时间、澄清质量、决策结果和目标验证情况。复盘重点不是汇报漂亮数字,而是回答三个问题:哪个节点占用最多等待;哪一类需求最容易返工;哪些决策假设已经被事实推翻。

流程规则应当能够被调整。若某字段长期无人使用,检查它是否真的有决策价值;若某类别经常走例外,检查分类是否不合理;若快速通道占比持续升高,检查普通路径是否响应过慢。持续改进的核心不是把规则固定下来,而是让规则能根据真实运行情况更新。

九、不同方案的取舍:没有一种流程适合所有组织

1. 轻量入口与高门槛入口的取舍

轻量入口能让更多问题被及时记录,适合早期探索、服务请求多或提交者分布广的组织;代价是初筛和去重工作增加。高门槛入口能减少明显不完整的提交,适合流程成熟、责任边界清晰的组织;代价是有价值但尚未成形的问题可能被挡在门外。

折中做法是“低门槛登记、高标准承诺”:先允许提交者描述问题,再由受理角色判断是否进入正式评估。这样既不把初始创意挡掉,也不把未经验证的想法直接写入交付承诺。

2. 统一评分与分类决策的取舍

统一评分容易解释、便于排序,适合需求类型相对一致且资源竞争明显的场景;但它会压平合规、缺陷、产品探索和项目变更之间的重要差异。分类决策更贴合真实业务,却需要额外维护多条路径和责任边界。

多数组织可以采用“统一基础信息、分类评估规则、组合层面统筹”的方式:每条需求都记录问题、影响、期限、责任人和证据;不同类别使用不同判断维度;最终在容量层面协调跨类别资源。这样比一张万能评分表更复杂一点,但更接近实际决策。

3. 集中评审与分层授权的取舍

集中评审适合高风险、跨部门、资源冲突明显的需求,优点是决策一致、优先级透明;缺点是等待时间长,会议成本高。分层授权适合低风险、可逆、范围清晰的事项,优点是响应快;缺点是可能出现局部最优或标准不一致。

可以按影响范围、成本区间、风险和可逆性设授权边界。超出边界的事项升级决策,边界内事项由指定责任人处理,并定期抽样复核。授权不是放弃治理,而是把治理从“每件事都审批”转为“规则明确、例外升级、结果可检查”。

4. 自建流程与采用平台的取舍

自建表格或内部系统启动快、控制灵活,适合需求量小、流程简单、试点阶段明确的团队;但随着跨部门协同、权限审计、历史追溯和数据分析需求增加,维护成本会逐步上升。专业平台可以提供更完整的流程、关联和权限能力,但需要投入配置、迁移、培训与运维,也可能带来流程被工具形态牵引的风险。

决策时不宜只比较采购费用。还要估算人工整理、重复沟通、数据校验、权限维护、迁移和长期运营成本。更重要的是验证团队是否真的会按统一流程使用系统;若责任和规则没有建立,换工具只会更快地产生一批状态各异的需求记录。

十、结尾:下一步先做一次需求流动诊断

需求管理效率提升,真正的起点不是增加审批,也不是购买更多功能,而是看清需求从进入组织到得到结论的全过程。PMO需要区分“工作时间”和“等待时间”,区分“问题”与“方案”,区分“必须做”与“值得做”,再用统一口径记录决策和结果。

我建议下一步不要先重写整套制度。先抽取最近一个周期的需求样本,标注来源、类别、状态、等待时长、补充轮次、最终决定和未决原因;再选一个业务域试行六节点流程,连续观察两个周期。只要数据口径一致,团队就能判断瓶颈到底在入口、分析、决策还是容量。

需求池不是承诺清单,评分也不是决策机器;它们真正的价值,是让组织更早发现不确定性,并用有限资源做出可解释、可复盘的选择。当每条需求都有清楚的来处、状态、责任人、决策理由和验证结果,PMO才真正从“催进度的人”转向“改善组织决策效率的人”。

常见问题解答(FAQ)

1. PMO需求收集流程应该包含哪些环节?

我在多个部门收需求时,常遇到信息散落在会议纪要、邮件和即时消息里的情况。等到排期才发现目标、范围或验收标准没说清,想知道流程怎么设计才能减少返工。

可按“统一入口,完整性校验,需求澄清,分类归属,价值评估,评审决策,排期跟踪,结果复盘”设置流程。每条需求至少记录提出人、业务问题、目标用户、预期收益、期望时间、影响范围和验收标准;缺项先退回补充,不直接进入优先级评审。

2. 衡量PMO需求管理效率,应该看哪些关键指标?

我想判断流程优化有没有效果,但单看收集了多少条需求,可能只是说明提交量变多了。尤其在需求量和团队规模变化时,我不确定怎样选指标才能公平比较。

建议同时看时效、质量和结果:需求从提交到首次响应的中位时长、从提交到决策的中位时长、首次提交信息完整率、评审后退回补充率,以及已交付需求的目标达成率。按月统计并固定口径;对周期较长的需求使用中位数,避免少数异常项目扭曲结果,也不要把提交量单独当作效率指标。

3. 需求很多时,PMO如何判断优先级?

我遇到过业务部门都把自己的需求标成紧急的情况,结果评审会上只能靠声音大小决定先后。想知道有没有一套既能比较不同需求、又不掩盖风险的判断方法。

先区分强制事项、重大风险整改和一般改进需求,再对一般需求按业务价值、用户影响、紧迫性、实施成本和依赖关系评分。可采用统一的1至5分量表,并由业务负责人和交付负责人共同校准;分数用于形成讨论顺序,不替代决策。每次评审记录取舍理由、责任人和复审日期,便于条件变化时重新排序。

4. 怎样减少需求收集后的反复澄清和返工?

我在推进需求时,常发现提出人描述的是解决方案,却没有说清实际问题;开发过程中才补充边界条件,导致范围不断变化。想知道收集阶段怎么把关键问题问出来。

用结构化模板要求提出人说明现状与问题、受影响对象、期望结果、业务价值、约束条件和可验证的验收标准;对复杂需求安排短时澄清会,并让业务方确认记录。可持续追踪评审后补充次数、范围变更率和交付验收一次通过率;若指标恶化,优先检查模板是否缺少关键字段或澄清责任是否明确。

核心关键词

读者评论

严
严清越

我们之前把需求补充信息的等待也算进处理时长,结果一直误以为产品分析慢。拆开统计后,瓶颈确实更容易看出来,不过各团队的状态口径得先统一。

夏
夏梓萱

分阶段填表这个思路比较实际。业务提交时往往不知道成本和依赖,强行要求给数字容易变成猜测;但初始表单至少要让人说清问题影响了谁,否则后续澄清还是会反复。

龙
龙沐阳

评分适合辅助讨论,不太适合直接排出优先级。我们遇到过覆盖人数少、但合规风险很高的事项,单看分数会被排到后面。决策记录和复核时间如果没人维护,暂缓需求也容易一直挂着。

文章包含AI辅助创作:需求收集流程与规范:PMO需求管理效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/566143

赞 (0)
飞飞飞飞
需求管理如何做好需求池?PMO效率提升与操作步骤
上一篇 10小时前
需求管理需求评审教程:PMO效率提升,避坑指南
下一篇 10小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
