需求状态看板上有 17 个“进行中”,但其中 6 个需求已经两个月没有更新;产品、研发和业务负责人对“已完成”的理解也各不相同。这个场景并不罕见:需求状态看似只是几个下拉选项,实际却决定了组织能否看清需求从提出、评估、交付到验证的全过程。PMO要优化需求管理,重点不是把状态改得更细,而是让每个状态都对应明确的进入条件、责任人、必需信息和下一步动作。
一、先讲核心结论:状态不是标签,而是组织协作的控制点
1. 状态设计要回答四个问题
我判断一套需求状态是否可落地,通常先问四个问题:需求现在处于什么事实阶段?谁对当前阶段负责?什么证据允许它进入下一阶段?如果它停滞,谁需要在什么时间采取行动?如果一个状态只能回答“看起来是什么”,却回答不了“接下来谁做什么”,它就只是标签,不是流程控制点。
例如,“评估中”不能仅表示有人正在看需求。它至少应说明评估责任人是谁,评估需要哪些输入,预计何时给出结论,结论包括接受、补充信息、暂缓还是拒绝。这样,状态才具有管理含义,PMO也才能区分工作正在推进与事项仅仅被搁置。
我的核心判断是:状态数量不是成熟度指标,状态的可判定性才是。一套精简但边界清楚的状态,通常比一套包含十几个模糊阶段、却没有转换规则的状态更容易执行。状态越多,越需要证明新增状态能带来独立的决策或动作。
2. 先统一规则,再选择工具
PMO经常从工具配置开始讨论:要不要新增“待排期”“已立项”“开发中”“待验收”等字段。我的建议是先绘制实际流转,再决定哪些阶段必须成为状态、哪些适合用标签、字段或时间戳表达。否则,工具只是把旧流程中的歧义固化下来。
工具的作用是让规则可见、可执行、可追溯,而不是代替组织做出需求优先级判断。无论采用表格、内部平台,还是面向中大型企业与百人以上组织的需求管理平台,关键都在于状态、角色、字段、权限、提醒和报表能否组成闭环。

二、背景和真实场景:为什么状态越改越多,管理却没有变好
1. 典型组织环境:多来源、多人群、多节奏
需求状态优化最常见于这样的组织:业务部门从不同渠道提出改进请求,产品团队负责澄清和排序,研发团队安排版本,运营或客户成功团队负责验证效果。大型组织还可能涉及多个产品线、区域团队、合规部门和外部客户。需求量增加后,原先依赖口头沟通的方式开始失效。
一位业务负责人看到需求列表里的“已排期”,可能理解为下个版本必定交付;产品经理却可能把它理解为“进入候选池”;研发负责人则可能认为“已有初步技术评估,尚未承诺资源”。字段名称一致,承诺含义却不一致,造成的不是文案问题,而是资源冲突、预期落差和管理层决策失真。
2. 一个匿名流程诊断样例
下面用一个匿名化、情景化的诊断样例说明问题。它不是某家企业的公开业绩,也不代表行业基准。样例组织有多个业务团队,需求同时来自销售、客服、运营和内部产品团队。PMO抽取连续四周的一批需求记录,发现“处理中”类状态占比偏高,部分需求没有更新人,完成状态也未统一要求业务验收记录。
初始诊断中,团队将“需求提出”到“进入交付”的时间拆成等待补充信息、等待跨团队评审、等待资源决策和实际执行四类。样本显示,最值得先治理的不是开发速度,而是需求进入评审前的信息缺口,以及评审之后无人明确负责的等待时间。这一判断改变了优化方向:先做入口质量和决策责任,而不是先加审批节点。

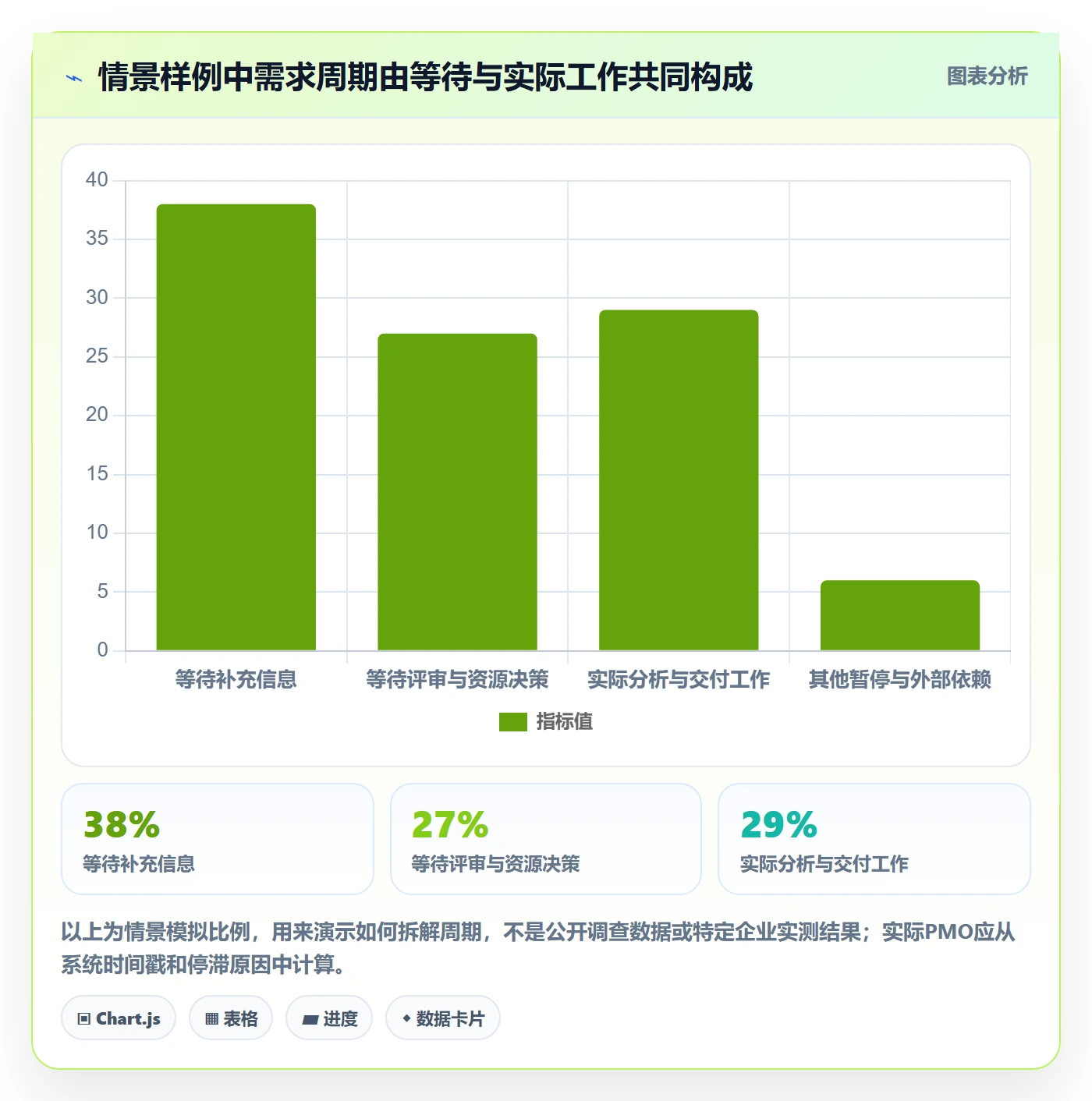

对这类数据,我会特别区分“状态停留时间”和“实际工作时间”。一个需求在“评估中”停留十天,不意味着团队连续工作十天;它可能只花了两小时分析,其余时间都在等业务补数据或等评审会议。若只看状态持续时长,不追踪等待原因,管理层容易把协作阻塞误判为执行效率低。

3. 状态不一致会传导成经营问题
需求状态混乱通常先表现为局部沟通成本,随后会影响资源规划。业务方重复提交相似需求,产品团队难以辨别重复项;研发团队在版本承诺后才发现关键验收条件缺失;管理层看到“已完成”数量,却无法判断这些需求是否真正解决了业务问题。
因此,PMO不应只把目标写成“提升需求管理规范性”。更可操作的目标应包括:降低需求等待补充信息的比例、缩短决策等待时间、提高状态更新及时性、减少承诺后范围反复,以及提高交付后验证覆盖率。每个目标都要有口径、责任人和观察周期。
三、常见误区:流程看起来更严谨,实际可能更难执行
1. 把状态当成越细越好的目录
常见做法是把每一个动作都设成独立状态,例如“待产品查看”“产品已查看”“待研发估算”“研发估算中”“待负责人确认”。这样做的出发点通常是希望透明,但状态数一多,使用者就要频繁判断当前事项属于哪一格。不同团队还可能对相近状态做出不同解释。
我会先问:新增状态是否触发了新的责任、时限、权限或决策?如果答案都是否定的,它可能只是把一项操作过程变成了状态噪声。更适合的做法,是用责任人、更新时间、估算字段或活动记录呈现细节,把真正改变需求处境的节点保留为状态。
2. 把审批层级当成需求质量
增加审批人,并不自动提升需求质量。审批人如果拿不到业务影响、用户范围、预期收益和实现约束,往往只能根据经验表态,甚至变成形式确认。审批链越长,决策时间可能越长;但如果前置材料质量变好,决策反而可以更快。
PMO需要区分“谁提供事实”“谁做专业评估”“谁承担资源取舍”“谁确认业务结果”。这些角色可以由不同的人承担,也可能在小团队中由同一人兼任,但职责不能混为一谈。尤其要避免要求每个人都对所有需求审批,导致责任摊薄。
3. 用“完成”替代“价值验证”
需求进入生产环境、任务关闭或版本发布,只能证明交付动作完成,不一定证明业务问题解决。若将这两件事都放在同一个“已完成”状态,PMO就无法区分“已交付待验证”和“验证通过”。这会让报表显得漂亮,却削弱了对结果的判断。
对于能在短期内观测的需求,可以增加交付后的验证节点;对于效果需要长期观察的需求,则可记录验证计划、目标指标和复查日期。不是所有需求都需要长期挂在开放状态中,但必须能追溯:交付后是否检查过预期结果,检查结果是什么。
4. 只看平均周期,不看分布和停滞原因
平均周期容易掩盖长尾。若大部分需求两周内处理,少数跨团队事项拖延数月,均值可能仍被误读为“整体可控”。我通常会同时看中位数、较长周期区间、超时比例和各阶段停留分布,并按需求类型、来源团队和优先级切分。
还要注意,周期指标的起点和终点必须统一。有人从首次提出开始计时,有人从信息齐备开始计时;有人以开发完成结束,有人以业务验收结束。口径不同,横向对比就没有意义。先定义计时规则,再比较变化。
5. 以工具上线代替流程落地
配置完工作流,只能说明工具里有一条路径。流程真正落地,还要看用户是否知道状态边界、是否愿意及时更新、例外情况能否处理、报表是否促成决策。若系统里“已拒绝”没有记录原因,或“暂缓”没有复查日期,PMO仍然无法管理需求池。
工具选择也要与组织边界匹配。像PingCode这类面向中大型企业及百人以上组织的研发项目管理平台,是否适合某个团队,不能只看功能清单,还要验证权限模型、工作流配置、集成方式、部署要求、数据迁移和运维能力。支持私有化部署或迁移能力属于选型评估项,仍需结合具体版本、合同范围和迁移方案确认,不能把产品能力描述直接等同于项目零风险。
四、专业判断逻辑:如何设计能运行的需求状态体系
1. 先定义需求对象,再定义状态
“需求”可能指用户问题、业务机会、产品能力、功能请求,也可能是研发任务。把不同粒度对象塞进同一张流程表,常常会造成字段不适配:用户问题尚未验证,功能方案已经被写死;一个跨产品线能力则被拆成多个互不关联的任务。
我建议先明确管理对象及其关系:需求记录描述问题和预期结果,方案记录描述可能的解决方式,交付任务承接实现工作,验证记录承接结果确认。并非每个组织都必须拆成四种对象,但至少要知道需求状态跟踪的是什么,不能让一个状态同时代表业务判断、技术执行和项目进度。
2. 用“进入条件”而非状态名称定义边界
状态名通常容易达成表面共识,真正的分歧发生在转换时。例如,“待评审”到底表示需求信息齐全,还是只是有人提交了请求?因此,我会为每个状态写一条可核对的进入条件,并明确退出条件。进入条件决定能否放进这个队列,退出条件决定什么时候算完成当前阶段。
| 阶段 | 进入条件 | 主责角色 | 离开阶段的证据 |
|---|---|---|---|
| 新建待筛选 | 已记录提出人、问题描述、受影响对象和期望时间 | 需求运营或产品负责人 | 重复项检查结果及是否进入澄清 |
| 澄清中 | 初筛通过,存在需要补全的业务或用户信息 | 提出人和产品负责人 | 问题边界、场景、成功信号及限制条件 |
| 待决策 | 需求信息达到评审最低标准,完成必要的初步评估 | 产品负责人或组合决策小组 | 接受、暂缓、拒绝或要求补充的决策记录 |
| 已承诺待交付 | 资源、范围、优先级和交付窗口已经确认 | 交付负责人 | 进入执行并形成可追溯的交付项 |
| 交付待验证 | 实现完成且具备验收或观察条件 | 业务验收人或产品负责人 | 验收结论或验证计划及结果记录 |
这张表只是设计示例,不是强制模板。组织可以将阶段合并,但不应删掉背后的判断:什么信息够用、谁确认承诺、如何处理未通过的请求、交付后如何验证。
3. 分开表达流程状态、优先级和健康度
状态、优先级和健康度是三种不同问题。状态回答需求处于哪一阶段;优先级回答相对价值或紧迫程度;健康度回答当前承诺是否可能受阻。把“高优先级”“风险较高”“领导关注”都塞进状态,会让同一个需求无法同时表达阶段和风险。
例如,一个需求可以处于“澄清中”,优先级暂定为高,同时健康度为“等待业务数据”。三者分开以后,PMO能够知道它尚未具备评审条件,却需要优先推动补充数据,而不是误以为它已经进入交付队列。
4. 为每个状态设置退出机制和超时动作
状态治理最容易被忽略的是退出机制。需求被标记为“暂缓”后,谁在什么时候复查?“等待补充信息”多久没有响应就提醒提出人?“待评审”排不上会时如何升级?没有这些动作,状态只是更清楚地展示了积压。
我更倾向于把超时治理做成分级提醒,而不是到期就自动关闭。第一次提醒责任人,第二次同步提出人或团队负责人,超过约定窗口后由需求治理例会决定继续等待、调整优先级或归档。具体期限应依据业务节奏设定,不宜未经观察就复制其他团队的天数。

5. 将例外路径纳入设计,而不是留给私下沟通
需求流程不会始终线性推进。信息可能补充后改变优先级,技术评估可能发现不可行,业务目标可能取消,紧急事件也可能触发快速通道。若流程只支持“向前”,用户就会通过改状态、复制记录或线下沟通绕开规则。
我会为例外路径规定必要的记录:触发原因、批准人、风险说明、是否需要后续补审,以及例外需求如何回归常规管理。快速通道的意义是缩短关键等待,不是取消复盘和责任记录。紧急需求如果没有退出条件,很容易变成长期插队机制。
五、匿名案例与数据观察:把“处理中”拆成可行动的队列
1. 样例组织的基线与设计目标
以下是用于说明方法的匿名样例,不对应任何公开客户或产品业绩。假设一家拥有多个产品团队的企业,连续一个月检查需求台账,发现总需求数不算异常,真正的问题是部分条目长期停留在“处理中”,需求提出人看不到下一步,产品负责人也难以按同一口径汇报。
PMO先抽取一批需求,核对创建时间、最近更新时间、当前责任人、停滞原因和决策结果。样例中,约三分之一的记录缺少清晰责任人;接近四分之一没有明确的下一步日期;另有一些记录已被口头否决,却仍留在活跃列表。数字只是情景演示,但这些字段缺口本身就是值得优先检查的治理信号。
团队并没有先扩展状态,而是把“处理中”拆解成三种实际情况:等待补充信息、等待决策、正在执行。这样做的理由很直接:三种情况需要不同的责任人、提醒机制和管理动作。若它们共用一个状态,PMO只能看到堆积,无法知道该推动谁。
2. 优化步骤:先做样本审计,再小范围试运行
-
抽取历史样本。选择近期已关闭需求和长期未更新需求,检查状态变化是否能由记录支持,不要只依赖访谈印象。
-
标记停滞原因。把等待信息、等评审、等资源、外部依赖和主动暂停分开,观察哪些原因最常出现。
-
访谈不同角色。分别询问提出人、产品、研发、业务验收人对关键状态的理解,记录同名异义和责任空档。
-
设计最小状态集。只保留影响决策、责任归属或下一步动作的阶段,其他细节用字段或活动记录呈现。
-
选择一个产品线试运行。验证表单字段是否填得出来、转换规则是否可执行、提醒是否过密,再决定是否推广。
-
按固定周期复盘。比较等待时间、更新及时性、补充次数和状态使用错误,调整规则并保留变更记录。
小范围试运行的价值,不只是降低推广风险,更是识别流程说明里没有写出的真实限制。例如某些需求需要合规先审,另一些则必须先验证用户场景。PMO应该先确认这些差异是否构成稳定的分支,再决定是设置不同流程、不同需求类型,还是只记录一项额外检查。

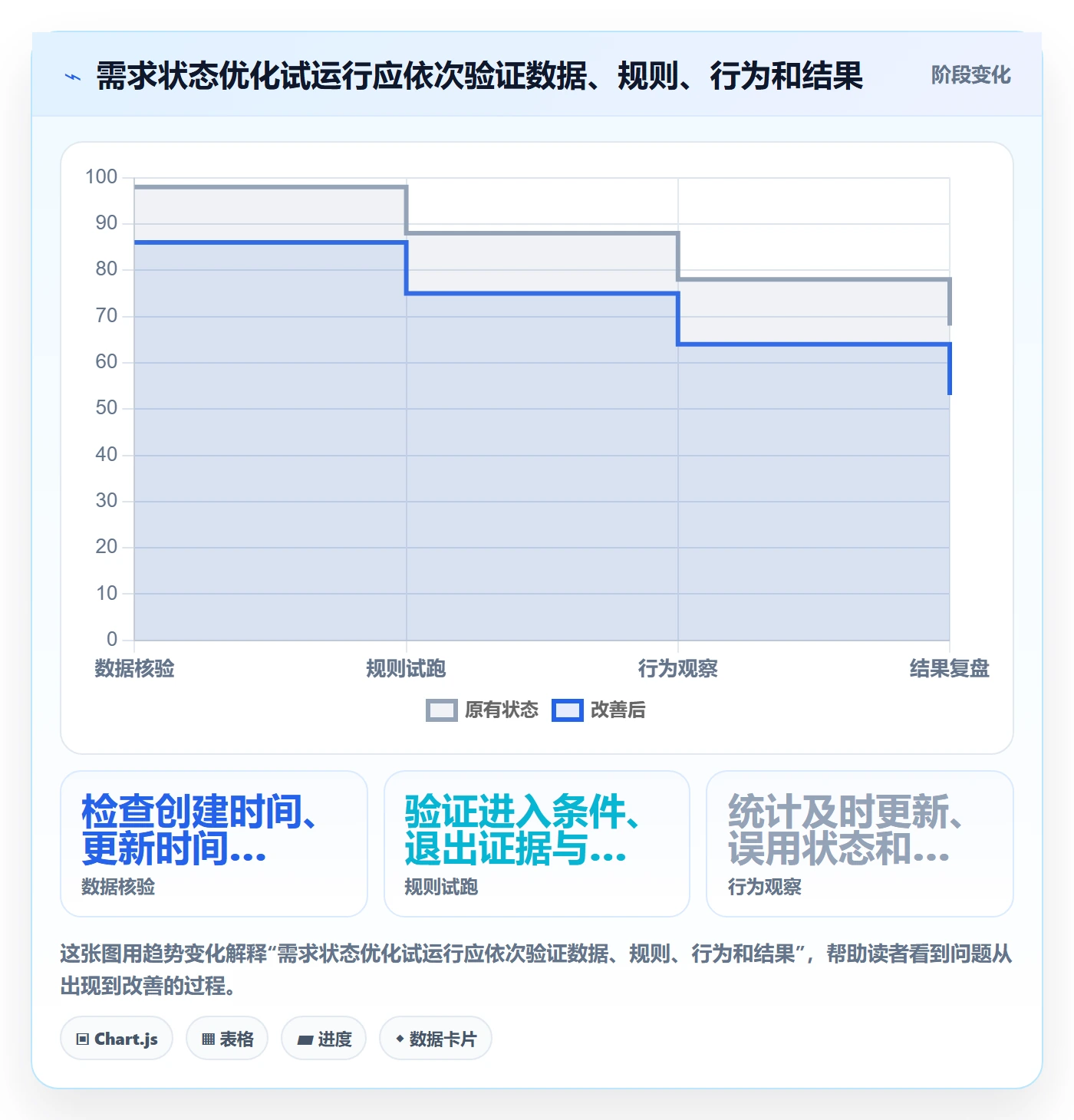

3. 用流程前后数据判断是否真的改善

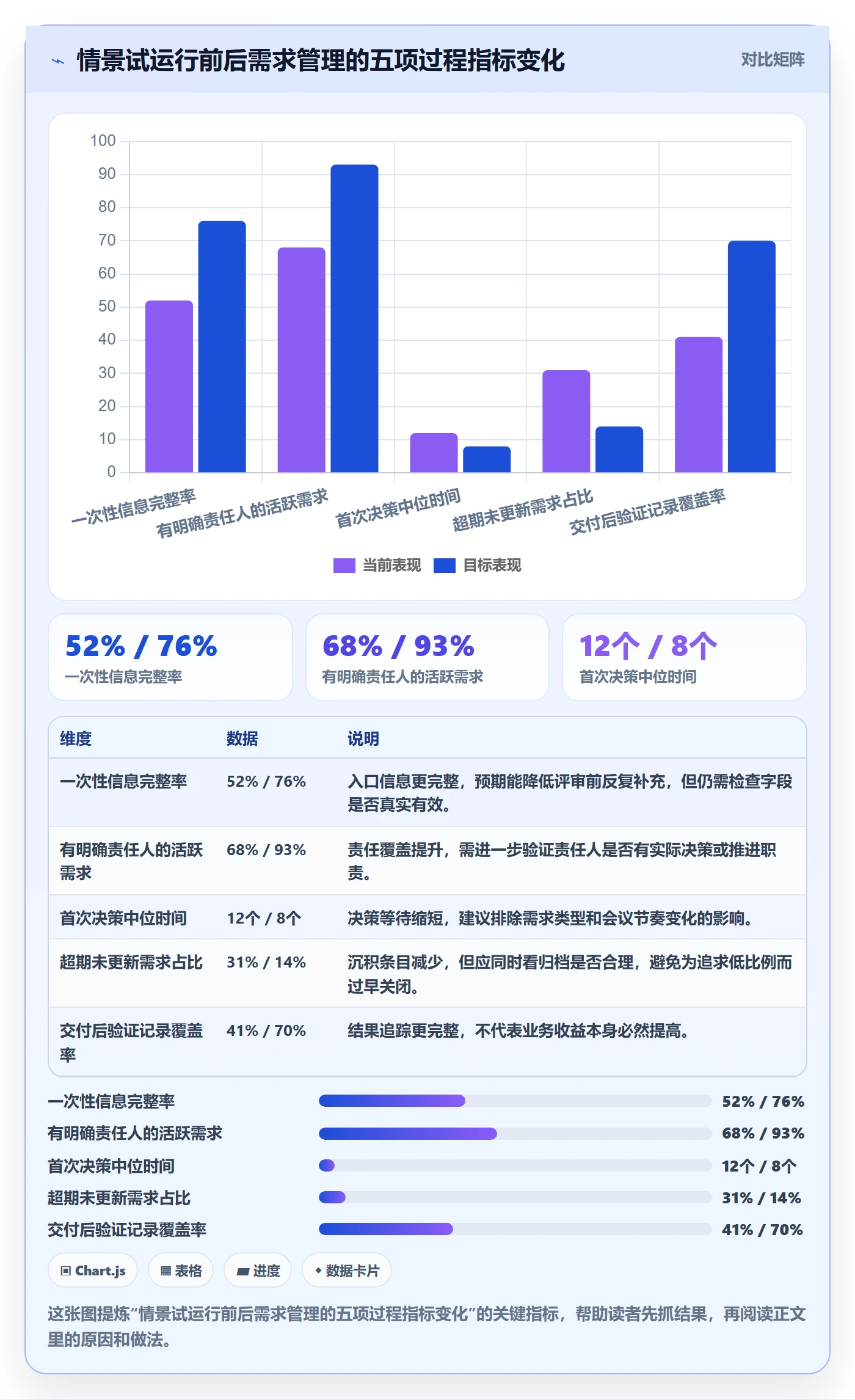

为了避免“上线了新流程,所以管理更好了”的自我证明,PMO应在试运行前确定指标口径。以下对比数据为情景模拟,用于演示评估方式。组织可以把需求首次提出到首次明确决策的时间作为一个核心周期,同时记录一次性信息完整率、责任人明确率和超期未更新率。
| 观察指标 | 试运行前示意值 | 试运行后示意值 | 解释方式 |
|---|---|---|---|
| 一次性信息完整率 | 52% | 76% | 观察入口模板是否减少评审前的反复补充。 |
| 有明确责任人的活跃需求 | 68% | 93% | 观察责任边界是否更清楚,不能仅看是否填写了姓名。 |
| 首次决策中位时间 | 12个工作日 | 8个工作日 | 观察队列等待与决策安排变化,建议按需求类型分层比较。 |
| 超期未更新需求占比 | 31% | 14% | 观察提醒和复盘机制是否促成了更新,需排除已归档事项的影响。 |
| 交付后验证记录覆盖率 | 41% | 70% | 观察组织是否开始区分“交付完成”和“结果已验证”。 |
这些变化不能仅凭前后数值就归因于状态设计。试运行期间,需求量、人员配置、版本节奏或管理层关注度都可能发生变化。更稳妥的做法是说明观察窗口和样本范围,按相近需求类型比较,并记录同期影响因素。若条件允许,可选择一个尚未切换流程的相似团队作为参照,但不应把小样本对照包装成严格因果实验。

4. 复盘数据时看转化,也看退出理由
一条需求从提出到承诺的转化率,不应被解读为越高越好。若大量低价值请求被及时拒绝,转化率下降反而可能意味着筛选变得有效。PMO需要把拒绝、暂缓、重复、撤回和未达到信息标准等退出原因分类,并检查它们是否被滥用。
如果“暂缓”占比持续上升,可能说明资源紧张,也可能说明评审没有形成真实取舍;如果“补充信息”反复出现,可能是提出模板不清楚,也可能是业务问题尚未想明白。相同的状态数据需要结合原因与访谈解释,不能看到数字变化就立即归结为某个团队执行不力。
5. 用管理例会处理例外,不用例会逐条念状态
需求治理例会最有价值的内容,不是把每条需求从列表读一遍,而是处理跨团队冲突、优先级取舍、超期风险和例外申请。会前由系统或台账生成待决策清单,参会人只看需要共同判断的事项;普通进度更新由责任人异步维护。
我通常会建议每个待决策事项带上四项信息:需要做出的具体决定、可选方案、影响范围以及不决策的后果。这样,会议能够围绕取舍而非背景补课展开。对于没有新增事实、也不需要组织决策的事项,不必重复占用会议时间。
六、不同情况下的行动建议:先找瓶颈,再选改造力度
1. 团队规模较小,需求量和角色都有限
小团队不必一开始建设复杂工作流。若需求来源少、角色稳定、跨团队决策不频繁,可以从“新建、澄清、待决策、已承诺、交付待验证、关闭”这类精简阶段开始。重点是入口信息、负责人、决策结果和验收记录都能追溯。
对于规模较小的团队,轻量表格或现有协作工具可能已经足够。若新系统带来的维护成本高于当前协作成本,先用模板、例会规则和责任约定验证流程,再决定是否升级工具。不要为了看起来成熟而复制大型企业的审批链。
2. 多产品线、多团队协作,状态口径经常冲突
当不同产品线对状态含义理解不一时,PMO应先定义组织级的最小公共语义,再允许局部扩展。公共字段用于组合报表和跨团队决策,产品线字段则承载特定业务信息。若每个团队都完全自定义,集团层面难以比较;若强制所有业务用同一套细节,也可能把差异塞进低效流程。
这类组织要重点评估权限、跨项目关联、字段继承、审计记录和指标汇总能力。对于已有大量历史数据的企业,迁移方案应先做字段映射、状态映射、附件校验和抽样验收。包括从其他研发管理系统迁移到新平台在内,所谓平滑迁移不能只看导入成功率,还要看关系、历史变更、权限和报表是否保留到业务可接受的程度。
3. 高合规、高审计或部署限制较强
如果需求涉及敏感信息、审计追溯或明确的部署要求,先明确数据分类、访问边界、日志保存、备份恢复和外部集成限制,再做工具比较。私有化部署可以满足部分组织对环境控制的要求,但也会增加基础设施、升级、监控和运维责任。需要把持续运营成本纳入决策,而不是只比较采购费用。

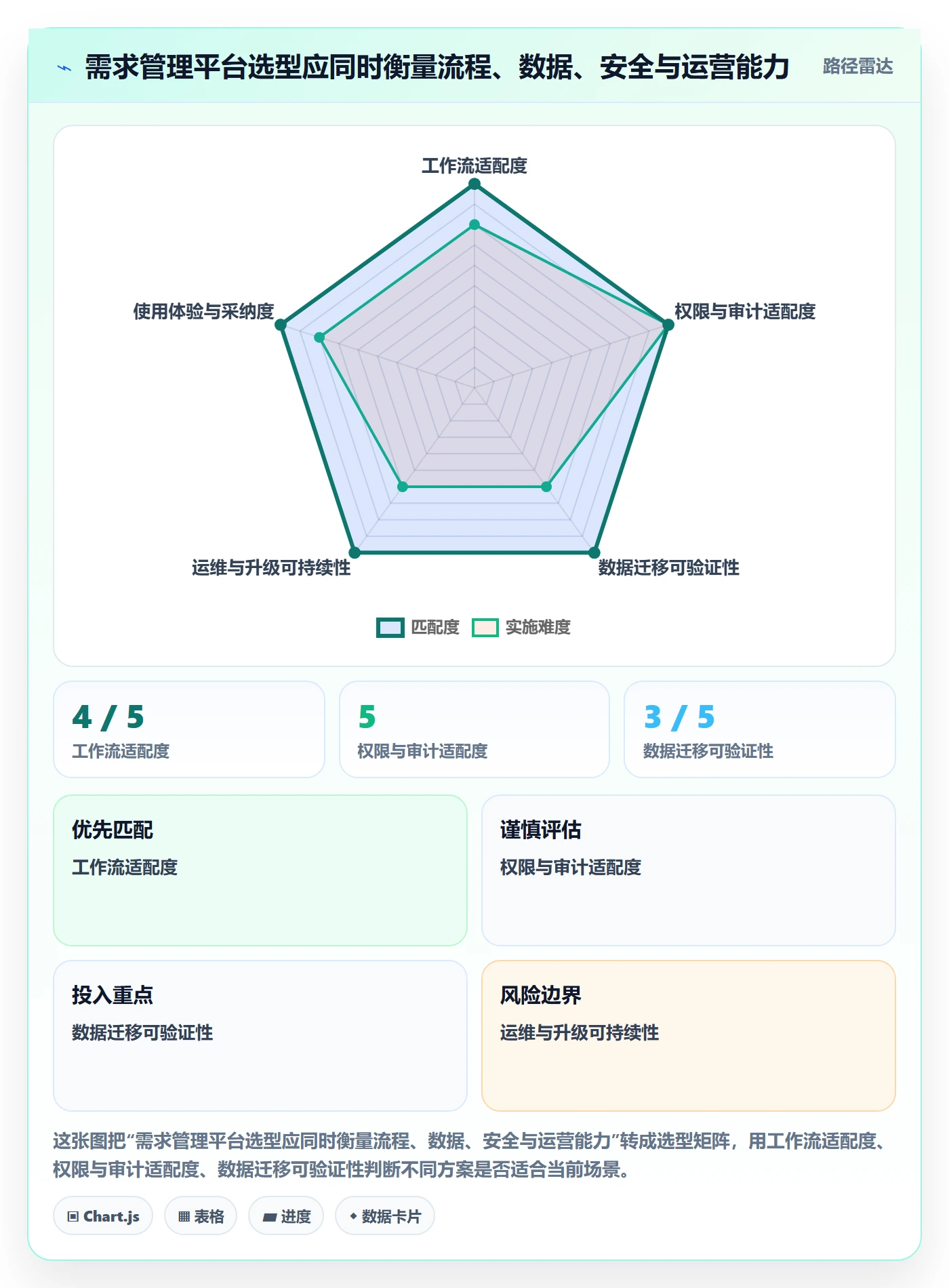

评估PingCode等平台时,应以实际试点验证功能与服务范围,尤其确认私有化部署条件、版本能力、迁移支持边界、接口适配和后续升级机制。任何“国产替代”判断都不能只凭单项功能相似,应评估关键工作流、权限策略、数据结构、生态依赖、使用体验和退出方案。不存在脱离具体组织约束的通用最优选择。
4. 需求量大,但团队不知道先优化什么
不要先假设问题出在研发速度。建议按需求从提出到决策、从决策到承诺、从承诺到交付、从交付到验证分别计算时间,并记录每段的等待原因。如果最长等待集中在补充信息,先改入口模板;若集中在评审排期,调整决策节奏;若主要是资源冲突,应该治理组合优先级,而不是继续细化需求状态。
先挑一个量大、重复性高、跨团队协作典型的需求类别做试点。类别太宽,无法诊断;类别太窄,又可能看不到真实协作问题。试点期内保持指标定义稳定,避免一边改流程、一边改统计口径,最后无法解释变化来自哪里。
七、方案取舍:一致性、灵活性和管理成本之间如何平衡
1. 状态少与状态多的取舍
| 设计选择 | 主要优势 | 主要风险 | 适用条件 |
|---|---|---|---|
| 精简状态 | 用户容易理解,更新成本较低,跨团队汇总相对简单 | 过程细节可能需要其他字段或活动记录补充 | 团队规模不大、阶段边界清楚、无需逐节点控制 |
| 较细状态 | 能够呈现更多处理节点,便于某些专业环节跟踪 | 维护成本增加,容易出现同义状态和低质量更新 | 流程受监管、节点确有不同责任或时限要求 |
我不会用固定的状态数量判断好坏,而会逐一审查每个状态是否带来独立的管理价值。若两个状态使用同一责任人、同一时限、同一动作,也没有不同的报表用途,通常值得考虑合并。
2. 统一流程与团队自治的取舍
统一流程有利于横向比较、组合决策和管理审计;团队自治有利于贴近业务特点、减少不必要的等待。折中方式通常是统一最小公共骨架,保留可审查的局部扩展。PMO需要明确哪些字段和转换是组织必选,哪些可由产品线调整,以及扩展后如何参与集团级统计。
如果流程差异来自真正不同的风险或决策机制,应当允许不同路径;如果差异只是习惯或历史遗留,则应先验证统一规则是否可行。自治不等于不透明,统一也不等于所有团队的每一步都完全相同。
3. 自动化提醒与人工判断的取舍
自动化适合执行明确、低争议、可重复的动作,例如到期提醒、缺字段提示、状态变化通知和周期报表。它不适合替组织判断需求价值、自动批准优先级或在没有上下文的情况下关闭事项。自动化规则越强,错误处理和例外机制越重要。
试运行阶段宜先观察提醒是否有效,再逐步自动化。若用户经常收到无关通知,可能会屏蔽所有提醒;若提醒没有下一步动作,只会增加消息数量。每条自动通知都应说明谁需要做什么、截止时间是什么,以及不处理会发生什么。
4. 统一工具与保留多系统的取舍
统一平台有助于整合需求、项目、研发任务和度量口径,但切换成本不低,且未必能覆盖所有专业系统。保留多套系统能够利用现有能力,却会带来重复录入、关系断裂和指标口径不一致。PMO应先画清数据流:需求在哪创建,决策在哪记录,任务如何关联,状态如何回传,最终报表由什么数据源生成。
如果考虑采用PingCode或其他研发管理平台,可以把选型拆成必选项、可加分项和不可接受风险。必选项例如权限与部署符合要求、核心流程可配置、关键数据可以导出;可加分项例如自动化、报表体验和生态集成;不可接受风险例如关键历史数据无法核验、核心角色无法使用或迁移后审计链条断裂。以验证结果决策,比“功能最多”或“宣传承诺最强”更可靠。

八、落地路线与复盘:让流程持续有效,而不是上线即结束
1. 用四个阶段推进变更
阶段一:诊断。抽样检查现有需求,梳理状态含义、停滞原因、角色分工和关键指标。输出问题清单与基线口径,不急于配置新流程。
阶段二:设计。定义管理对象、最小状态集、转换条件、必填信息、例外路径和指标口径。让提出人、产品、研发、业务验收及运维相关角色都能对规则提出意见。
阶段三:试点。选取一个代表性团队或需求类别,在有限范围运行。培训重点不是逐项讲按钮,而是用真实案例演练:信息不完整怎么办、需求被拒绝怎么记录、资源冲突谁决策、交付后谁验收。
阶段四:复盘推广。比较试点前后的过程指标,检查误用、绕行、异常和用户反馈。确认规则确实改善了协作,再逐步推广,并保留版本变更记录,避免各团队使用不同口径却仍被放在同一张报表里比较。
2. 建立一组互相制衡的指标
单一指标很容易被优化到失真。只考核平均周期,团队可能把复杂需求拆掉或过早关闭;只考核按期交付,团队可能不愿承接探索性事项;只考核需求完成数,组织可能偏好小改动而忽略高价值但难度较高的工作。
因此,建议将过程效率、信息质量、交付稳定性和结果验证组合观察。指标不必很多,但每个指标都要有口径、数据来源、责任人和使用场景。若一个指标从未影响任何决策,它是否值得持续维护,也需要定期复核。
| 指标类别 | 可观察指标 | 管理问题 | 常见误读 |
|---|---|---|---|
| 入口质量 | 一次性信息完整率、重复需求识别率 | 需求是否具备进入评估的基本条件 | 完整字段不等于问题真实、价值明确 |
| 流程效率 | 各阶段停留时间、中位决策周期、超期占比 | 等待主要发生在哪个队列 | 周期缩短不一定代表价值更高或工作更充分 |
| 交付稳定性 | 承诺后范围变化率、延期率、依赖阻塞时长 | 承诺是否建立在合理评估和稳定边界上 | 变化可能来自必要的新事实,不能一律视为失控 |
| 结果验证 | 验证覆盖率、目标指标复查率、未达预期原因 | 交付是否解决了原始问题 | 有验证记录不等于已产生预期业务收益 |
3. 设定复盘节奏与治理责任
流程设计不是一次性工作。试点早期可以较频繁地检查状态误用、用户反馈和超期事项;运行稳定后,再将复盘转为定期治理。PMO负责维护规则和数据口径,业务负责人承担优先级与价值取舍,产品及交付角色负责需求质量和执行状态,信息技术与运维团队负责平台、安全和集成约束。
规则变更也要有记录:为什么调整、影响哪些团队、旧数据如何解释、何时生效、是否需要重新培训。没有变更管理,同一张报表会混合不同定义的数据,趋势图看似连续,实际口径早已变化。
4. 下一步行动清单
-
用一周抽取一批活跃需求和长期停滞需求,核对责任人、更新时间、状态转换依据与退出原因。
-
选出最影响协作的三个问题,例如入口信息缺失、待决策队列过长或完成后未验证,不要同时改造所有环节。
-
为每个候选状态写明进入条件、主责角色、退出证据和超时动作,并让真实用户用历史案例试填。
-
定义试点基线与观察指标,明确样本范围、周期起止点和可能的同期影响因素。
-
在工具选型或配置前核对权限、数据迁移、集成、部署、运维和退出能力,特别是对敏感数据或私有化环境有要求的组织。
-
试运行后同时检查数字与实际案例,只有流程行为发生变化且业务协作得到改善,才扩大推广。
需求状态优化真正要解决的,不是列表看上去是否整齐,而是组织能否依据可信信息做取舍,能否及时发现等待和责任空档,能否把交付与结果验证区分开。下一步不必先画一张复杂流程图:先审计一批真实需求,找出最常见的停滞原因,再为最关键的状态写清责任、证据和退出机制。当每一次状态变化都能解释“发生了什么、谁负责、接下来做什么”,需求管理才从记录工作转向支持决策。
常见问题解答(FAQ)
1. PMO如何设计清晰可执行的需求状态?
我在多个团队协作时,经常看到同一个状态被不同人理解成不同意思。比如“已完成”有人指开发完成,有人却认为已经上线并验收。
先按需求生命周期设置少而明确的状态,例如待澄清、待评估、待排期、进行中、待验收、已完成、已取消,并为每个状态写明进入条件、责任人和退出条件。“已完成”建议限定为验收通过或达到约定的发布条件,避免把开发完成误当作需求闭环。
2. 需求状态之间的流转规则应该如何设定?
我做流程梳理时发现,状态看起来很完整,但需求经常跳过评估直接进入开发,后续才暴露依赖和资源问题。我想知道哪些流转必须受控,哪些可以简化。
为关键节点设置准入条件:需求进入评估前要有业务目标和验收标准,进入排期前要完成优先级、工作量及依赖确认,进入验收前要有可验证的交付物。对紧急需求可设置例外通道,但记录审批人、原因和影响,事后复盘例外是否合理。
3. 如何判断需求状态流程优化是否有效?
我参与过流程改造,状态和表单都增加了,但团队仍然觉得等待时间很长。仅看需求数量或已完成数量,似乎不能说明流程真的变好了。
同时跟踪周期时间、各状态停留时间、按期交付率和退回率,并按需求类型或团队拆分比较。可先取改造前连续四至八周作为基线,试运行后用相同口径复测;如果等待时间下降但退回率显著上升,说明可能只是把问题推到了后续环节。
4. PMO如何推动多个团队统一使用需求状态?
我遇到过不同部门各自维护表格的情况,同一个需求在业务、研发和测试侧状态不一致,会议上花很多时间对数据。想推动统一时,又担心规则太重影响团队效率。
先选一条跨部门需求链路试点,邀请业务、产品、研发和测试共同确认状态定义及责任边界,再用某项目管理工具或某项目管理平台固化字段和流转记录。试点两到四周后检查状态更新及时率、跨表重复录入次数和例外数量;只有能减少沟通成本的规则才推广,必要的团队差异可通过统一口径下的补充字段处理。
核心关键词
文章包含AI辅助创作:需求状态落地方案:PMO开展需求管理的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/566031
读者评论
我们之前也把状态拆得很细,后来发现大家还是靠私聊确认进度。把主责人和进入条件写清楚后,状态才开始有用。
区分等待时间和实际工作时间这点很实用。不过跨部门需求的等待原因未必有人愿意及时填写,落地时可能还得把记录动作做得足够简单。
交付和验证分开确实能避免把上线当成价值实现。只是长期效果的复查容易被新需求挤掉,最好能明确复查责任人和日期。
