需求池里有 300 条记录,真正能回答“哪些需求正在等待决策、为什么卡住、谁该采取下一步行动”的,可能不到一半。问题通常不在状态数量太少,而在状态没有绑定明确的进入条件、责任人和退出动作。需求状态管理的核心,不是把流程画得更复杂,而是让每条需求在任意时点都能被解释、被推动、被复盘。

一、先讲核心结论:状态必须指向动作,而不是装饰流程

1. 状态不是标签,而是需求当前所处的管理事实

我判断一套需求状态是否有效,会先问三个问题:这条需求现在处于什么事实阶段?谁对它负有当前责任?出现什么条件后,它才能进入下一步?如果一个状态只能回答“看起来进展到哪儿了”,却回答不了后两个问题,它大概率只是看板上的颜色。

例如,“评估中”如果没有规定评估对象、负责人、输出物和时限,业务人员可能认为技术团队正在估算,技术团队却认为产品经理还没补齐场景。状态表面一致,实际理解不同,催办就会变成反复确认。

实操结论:每个状态至少要绑定一个责任角色、一个进入条件、一个退出条件和一个超时处理动作。状态名称可以简洁,但状态定义不能含糊。

2. 状态数量要少于管理者直觉想要的数量

不少团队一开始就把流程拆成“已收集、待澄清、澄清中、待评估、评估中、待排期、已排期、开发中、联调中、测试中、待发布、已发布、待验收、已验收”等十几个状态。看上去很精细,实际常见后果是:同一项工作被拆成多个等待状态,成员不知道该更新哪一个;管理者则把维护状态当成新的工作。

我更建议先从 6 至 8 个主状态起步,再用字段或子任务记录细节。主状态承担跨部门识别和统计,细分动作放在阶段字段、任务类型、阻塞原因或时间记录中。状态越多,不等于管理越精确;定义稳定、转换可追踪,才是精确。

3. 先把“拒绝、暂停、取消”从正常推进路径中分开

需求主流程描述的是从提出到交付的推进路径。未采纳、暂缓、重复、取消等结果,属于决策结果或异常分支,不应被混成同一条“正常进度”。否则团队会把“已取消”算成已交付,把“暂缓”当成没人处理,报表失去解释力。

落地时可以保留一条简洁主流程,并通过“决策结果”字段记录采纳、暂缓、拒绝、重复等结论。对于确实需要退出主流程的需求,再进入明确的终止状态,同时保留原因、决策人和日期。

管理对象 建议承载方式 要回答的问题
推进阶段 主状态 需求现在处于哪个工作阶段?
采纳与否 决策结果字段 组织是否决定投入资源?
等待或受阻原因 阻塞原因字段 为什么没有进入下一步?
业务价值与紧急度 优先级及评分字段 为何排在其他需求之前?
细分执行活动 子任务、阶段记录或工作流记录 具体工作由谁完成、何时完成?

二、为什么需求状态会失真:PMO面对的真实场景

1. 多部门协作时,“完成”往往不是同一件事

在跨部门需求流程里,业务提出后,产品负责澄清,架构或研发评估依赖,资源委员会决定排期,研发交付,测试验证,业务最终验收。各方都可能把“我负责的部分完成了”理解成需求完成。

这种分歧并非态度问题,而是状态边界没有定义。例如,研发提交代码后就把状态改为完成,业务方却认为上线并验证数据才算完成。于是月报显示交付率很高,业务方却持续反馈“需求没落地”。

解决办法不是要求所有人使用同一个模糊的“完成”,而是把生命周期的终点定义清楚:是开发完成、发布完成,还是价值验收完成。组织可以按自身管理目标选择终点,但报表口径必须一致。

2. PMO要管理的不是每条需求,而是队列的健康度

当需求从几十条增长到几百条,PMO不可能逐条追问。管理重点应从“所有人是否更新了状态”转向“哪些队列正在积压、积压由什么原因造成、哪个决策节点缺乏能力”。

我会把需求队列拆成几个观察面:待澄清量、待决策量、已承诺未启动量、执行中数量、阻塞量和已完成待验收量。这样比单看总需求数更有诊断价值。例如,总量稳定但待决策量持续上升,说明瓶颈可能在决策机制,而非研发产能。

下面的数字是情景模拟,不是行业统计:假设某组织连续四周需求总量保持在 240 条附近,待决策队列从 28 条增加到 61 条,而执行中数量基本不变。这时如果只增加研发资源,很可能没有解决真正的卡点。

需求状态管理方法大全:PMO需求管理实操方法落地清单

3. 需求状态还承担组织记忆功能

状态历史不仅用于当前催办,还能解释过去的决策。半年后复盘某项延期需求时,管理者需要知道它何时进入评估、为何被暂缓、谁批准重新启动,以及当时依赖条件是什么。若只保留当前状态,过程中的决策理由就会消失。

因此,我会把“当前状态”和“状态变更记录”分开管理。当前状态便于查询,变更记录用于审计和复盘。重大状态转换还应记录时间、操作者、变更原因和必要的决策依据,尤其是采纳、暂缓、取消和重新启动。

三、常见误区:看似精细,实际让管理更难

1. 把每个活动都建成一个状态

“开会中”“等接口人回复”“等测试环境”“等领导确认”都可能是工作活动或阻塞原因,但不一定应该成为全组织通用状态。把它们写入主流程,会导致流程分支不断膨胀,统计口径难以统一。

判断方法很简单:这个阶段是否有稳定的进入条件、退出条件、责任角色和管理意义?如果只是偶发等待,通常更适合记录为阻塞原因或下一步动作;如果它是组织长期存在、需要独立考核的正式环节,才考虑设为状态。

2. 用“待处理”掩盖责任不清

“待处理”是最容易被滥用的状态。需求进了这个状态,却没有明确处理人、处理期限或处理动作,久而久之就成了流程里的黑洞。PMO每周只能看到数字增长,却不知道应该找业务、产品、研发还是决策委员会。

如果短期内确实无法确认责任方,可以设置一个有期限的“待分派”状态,但要指定流程管理员,并规定超时升级规则。一个没有责任人和到期时间的待办状态,不能算真正进入管理。

3. 把优先级当作状态

“高优先级”“紧急”“战略需求”说的是资源排序,不是工作所处阶段。若把优先级和状态放在同一字段里,团队就无法区分“紧急但待评估”和“普通但开发中”。统计时也会出现一个需求既被理解为阶段又被理解为级别的问题。

建议把状态、优先级、业务价值、紧急度、风险和决策结果分开。字段不是越多越好,但不能让一个字段承担互相冲突的语义。若组织规模较小,可以先保留状态、优先级、责任人、目标日期和阻塞原因五项,再根据复盘结果扩展。

4. 只看状态数量,不看停留时间与转化率

某个阶段有 50 条需求,不一定意味着它是瓶颈;如果 48 条当天就能流转,队列可能很健康。反过来,某阶段只有 10 条,但平均停留 40 天,也可能严重拖慢交付。

比单点数量更有价值的组合指标包括:状态停留时间中位数、超期比例、阶段转化率、需求进入与退出速率、阻塞时长。中位数能减少极端长尾的影响;同时保留高分位数,例如第 90 百分位停留时间,帮助识别少数严重滞留项。

5. 把所有逾期都归咎于执行团队

需求延迟可能源于需求输入不完整、决策会议排期不足、外部依赖未确认、资源承诺冲突或验收标准缺失。若报表只把“逾期”归到研发,组织会优化错误的环节。

PMO应区分责任归属与原因分类。责任归属回答“当前由谁推动”,阻塞原因回答“为什么没动”,两者不能互相替代。对外报告时可以聚合原因,但内部复盘要保留足以采取行动的细分信息。

四、专业判断逻辑:怎样设计一套可执行的状态模型

1. 从决策链反推状态,而不是从现有表格抄状态

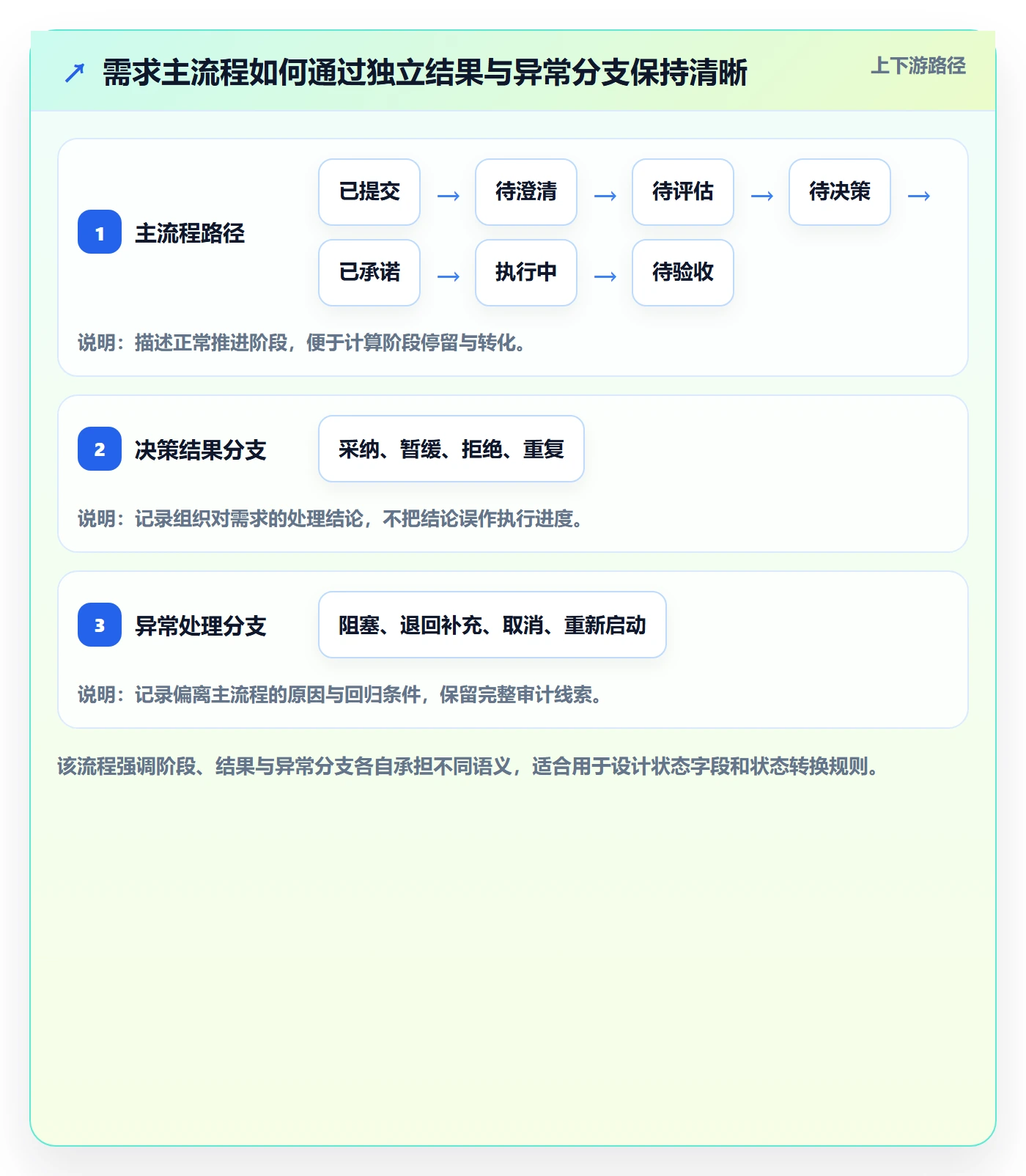

我通常先画出需求从提出到验证的决策链,再确认每个节点是否需要成为主状态。一个常见的主流程可以是:已提交、待澄清、待评估、待决策、已承诺、执行中、待验收、已完成。暂缓、拒绝、重复、取消则作为结束或分支结果管理。

这只是一个起点,不是所有组织都必须照搬。若业务需求先经过统一受理,再由委员会集中决定是否投入资源,待决策就值得单独观察;若小团队可以在一次例会上完成澄清和承诺,过多拆分只会增加维护成本。

2. 用状态转换条件防止“随手改状态”

每条转换都应有可验证条件。例如,从“待澄清”进入“待评估”,至少要明确用户场景、期望结果、受影响范围和验收方式;从“待评估”进入“待决策”,则应有可行性、投入估算、依赖风险和备选方案。

条件不需要做成繁重的审批表。小团队可以用简短检查项,大型组织可以配置必填字段、评审记录或授权审批。关键是让状态变化代表事实变化,而不是为了让看板变绿而更新。

状态 进入条件 当前责任 退出条件 超时动作
已提交 需求有提出人、问题描述和受影响对象 需求受理人 完成初步分类并指定澄清责任人 超过约定受理时限,进入受理队列复核
待澄清 需求价值或场景尚不足以评估 产品或业务分析角色 关键场景、范围和验收方式可描述 超时通知提出人和责任主管
待评估 输入达到评估门槛 技术、产品及相关依赖方 形成工作量、风险与依赖判断 未按期评估则记录阻塞原因
待决策 评估材料齐备且具备比较条件 授权决策人或委员会 明确采纳、暂缓、拒绝或重复 进入下一次决策议程或升级处理
已承诺 明确优先级、负责人和目标窗口 交付负责人 工作正式启动并进入执行 复核承诺是否与容量匹配
执行中 交付工作已启动 项目或团队负责人 达到约定发布或验收条件 根据阻塞时长触发风险处理
待验收 交付物满足约定的验证入口 业务验收人 验收通过或明确退回原因 提醒验收人并纳入逾期队列
已完成 验收完成且记录必要结果 需求负责人 无需继续推进 按需要进入价值复盘

3. 明确三类边界:状态、结果、原因

状态回答“现在在哪个阶段”;结果回答“组织做了什么决定”;原因回答“为何停留或退出”。这三者分开后,数据才具备诊断能力。

比如某条需求处于“待决策”,决策结果为空,停留原因是“等待预算评审”。另一条需求同样处于待决策,但原因是“业务收益口径不一致”。状态相同,所需行动却完全不同:前者要解决预算排期,后者要统一收益测算口径。

4. 给状态设定服务级别,而不是机械期限

每个阶段可以设目标处理时限,但不应把所有需求一刀切。例如,标准需求的澄清目标可以是 5 个工作日,涉及多系统依赖的复杂需求则可能需要更长时间。比固定天数更重要的是分级口径和超时后的动作。

我建议至少区分标准、复杂、紧急三类处理路径。紧急不等于跳过评估,而是缩短决策周期、指定授权人并记录风险接受;复杂需求可以先拆成探索阶段与正式交付阶段,避免在不确定性尚未降低时承诺完整范围。

5. 让状态转换可逆,但必须留下理由

需求可能因为新信息从“待评估”退回“待澄清”,也可能在外部依赖恢复后从“暂缓”重新进入待决策。状态不能只允许单向流动,否则团队会为了合规而编造中间步骤。

允许回退不代表可以无痕修改。回退时应记录触发原因、责任人和后续动作。对重要节点,可以进一步区分“状态回退”和“范围变更”,防止用改状态掩盖需求内容发生了实质变化。

需求状态管理方法大全:PMO需求管理实操方法落地清单

五、具体案例与数据观察:用队列诊断替代“催一催”

1. 情景案例:一家多事业部组织的需求积压

以下是用于说明分析方法的样本推演,不代表某家企业的真实经营数据。假设一家拥有 600 名员工、多个业务团队的组织,月初需求池有 420 条记录。整理后发现,真正符合统一统计口径的需求为 356 条,其余记录中有重复项、缺少提出人或实质上属于缺陷处理。

团队进一步按状态统计:待澄清 82 条、待评估 64 条、待决策 51 条、已承诺未启动 39 条、执行中 78 条、待验收 42 条。单看总量无法直接判断问题,但将停留时间和原因叠加后,发现待决策需求中有 29 条超过 15 个工作日,主要集中在预算窗口和跨事业部优先级冲突。

如果只看到“研发排期慢”,组织可能会增加开发人力;但这组样本推演显示,短期可采取的动作首先是清理决策入口、确定授权规则,并要求提交需求时提供收益口径。只有待决策队列下降后,才有依据判断交付产能是否仍然不足。

2. 先看流程转化,再看投入产出

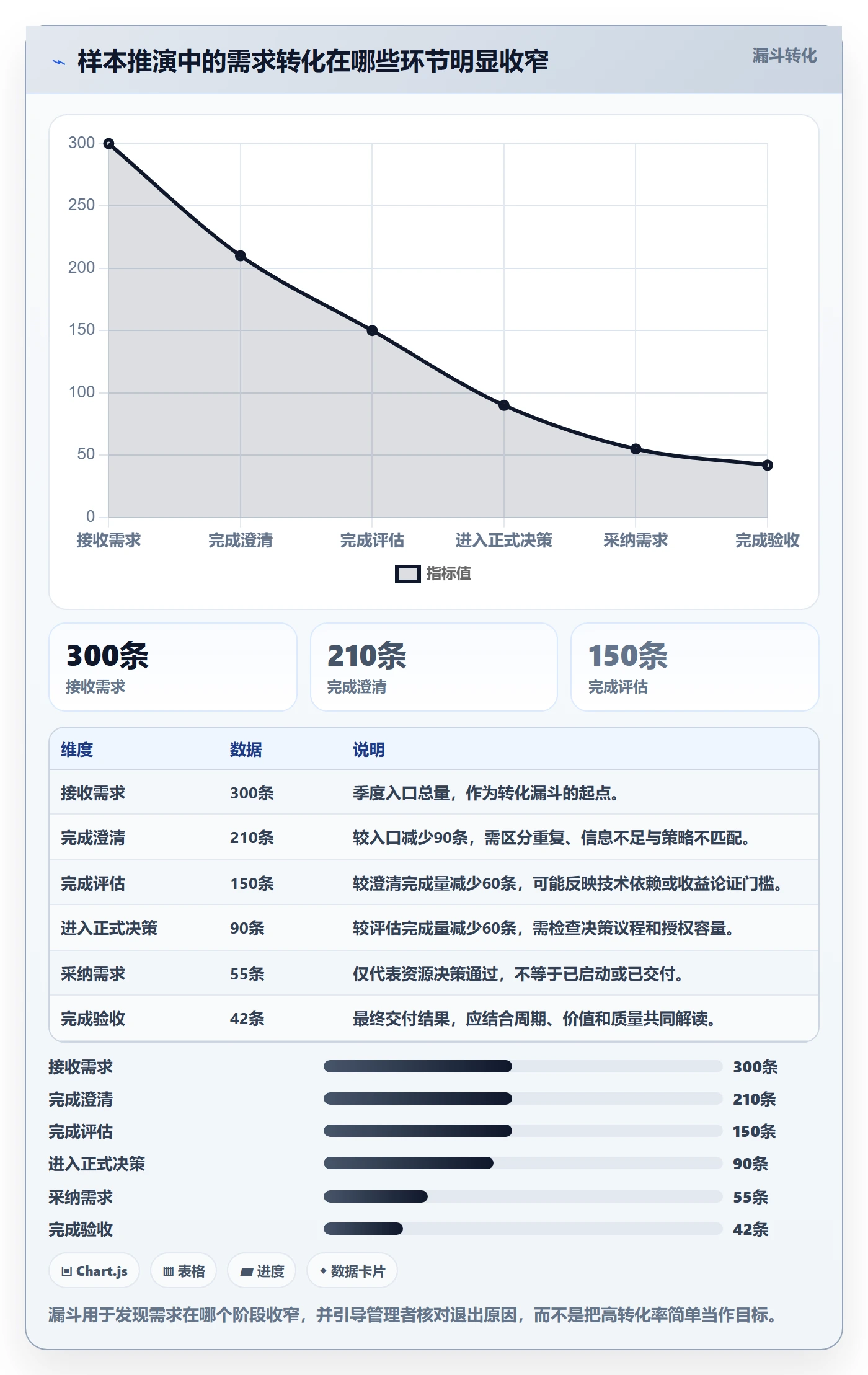

假设同一组织一个季度接收 300 条需求,其中 210 条完成澄清,150 条进入评估,90 条进入正式决策,55 条被采纳,最终 42 条完成验收。这里的关键不是某个转化率越高越好,而是看各阶段的损耗是否有合理解释。

如果大量需求在澄清后被判定为重复或不符合策略,可能说明入口筛选不足;若评估完成后迟迟没有决策,瓶颈更可能在治理机制;若已采纳需求大量未启动,则需要检查承诺是否超过团队容量。转化率只是定位线索,不能脱离需求类型和战略约束直接评价团队。

需求状态管理方法大全:PMO需求管理实操方法落地清单

3. 用停留时间区分正常等待与流程故障

平均停留时间容易被少数极端案例拉高,因此建议同时观察中位数和第 90 百分位。假设待澄清中位数为 4 个工作日、第 90 百分位为 18 个工作日,说明多数需求推进尚可,但存在明显长尾。此时应抽查长尾样本,查明是提出人失联、范围争议,还是责任人没有可用时间。

再看待验收状态:若中位数 2 天、第 90 百分位 16 天,可能说明验收流程对大部分项目顺畅,却存在业务验收人缺席或验收材料不完整的问题。只看平均值可能得出“验收慢”的笼统结论,分位数和原因分类能让改进措施更具体。

4. 评估状态模型的成本,不要只计算配置工作

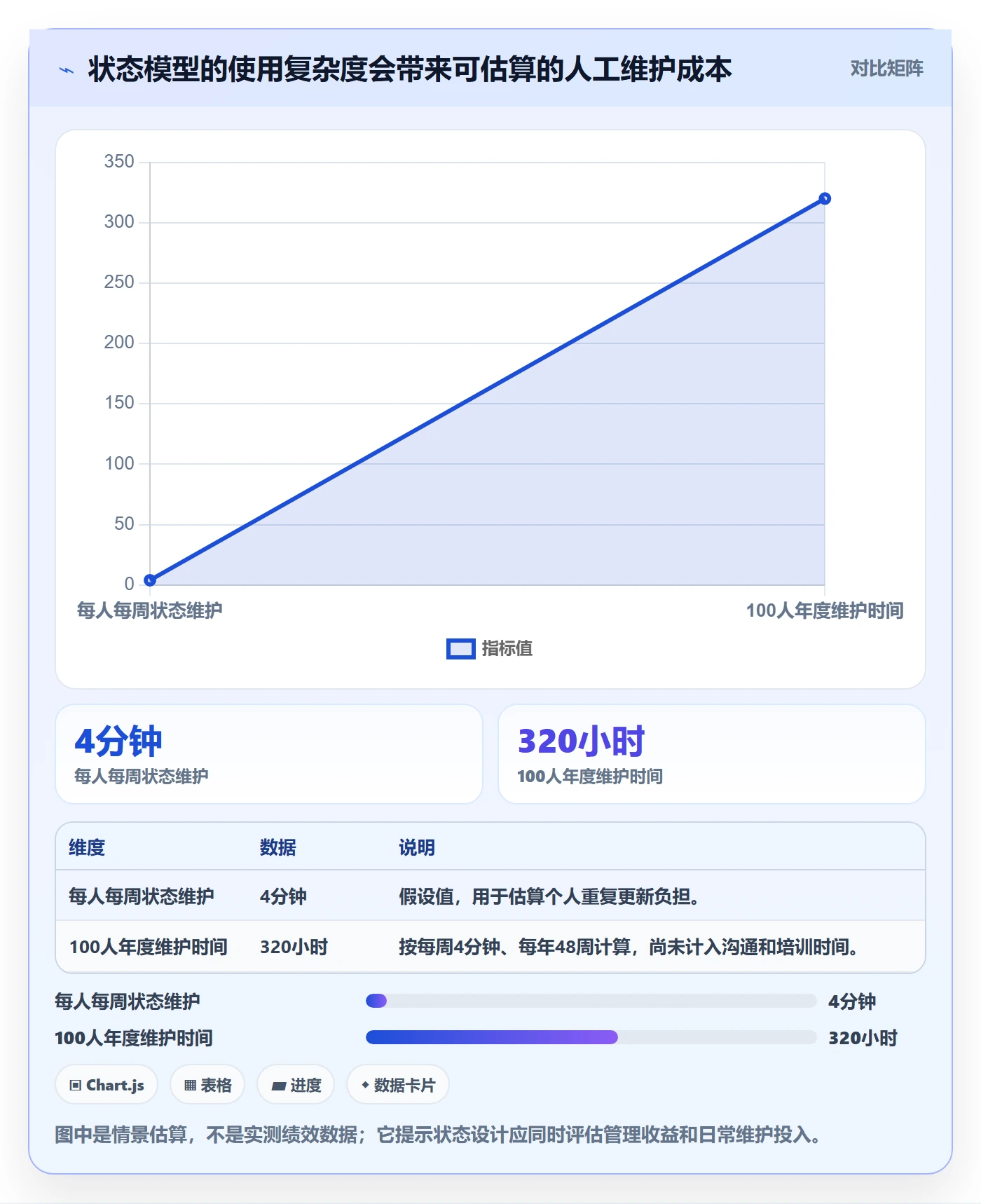

状态模型的长期成本,主要由更新负担、口径维护、报表解释和跨团队培训构成。假设 100 人每周各花 4 分钟处理状态更新,一年按 48 个工作周估算,纯维护时间约为 320 小时。这个估算不包含会议中因口径不一致产生的重复解释。

这并不意味着状态更新不值得做,而是提醒 PMO:每新增一个状态,都要能解释它带来的管理收益。若一个状态每月只被少数人使用,且无法形成有效决策,保留它的收益可能不及其维护成本。

需求状态管理方法大全:PMO需求管理实操方法落地清单

5. 工具的作用是保证口径落地,不是替代治理判断

如果组织规模较大、需求跨多个团队流转,人工表格容易出现字段版本不一致、状态修改无记录、筛选口径各自为政等问题。此时可以评估支持工作流配置、权限控制、历史追踪、报表统计和系统集成的需求管理平台。

例如,PingCode面向中大型企业及 100 人以上组织提供研发项目管理能力,可将需求、任务、迭代和交付过程连接起来;在实际选型中,仍需按组织的流程复杂度、部署要求、权限模型和迁移成本进行验证。其支持私有化部署,并提供 Jira 迁移相关能力;是否适合国产化替代场景,应通过字段映射、历史数据、附件、权限、工作流和报表的实际迁移测试来判断,不能只凭功能清单下结论。

我会先选取一个业务域做小范围验证,而不是一次性把全公司的历史数据全部迁入。用 2 至 4 周检验状态定义是否能被一线人员理解、报表是否能回答管理问题、权限是否满足要求,再决定扩大范围。工具能够固化规则,但不能替组织决定谁有权采纳需求,也不能替代优先级冲突时的治理机制。

六、不同情况下的行动建议:从最小闭环开始推进

1. 需求量少、团队小:用轻量字段建立基本纪律

如果团队只有一个交付小组、需求来源相对单一,可以先使用 6 个主状态:已提交、待澄清、待决策、已承诺、执行中、已完成。若确实存在业务验收,再把待验收单独列出。

先确保每条需求有提出人、负责人、优先级、目标日期和下一步动作。每周花 20 分钟清理超期与无主需求,比一开始建立复杂的审批链更有效。状态定义可以写在一页说明中,出现分歧时先修订定义,不急着增加状态。

2. 多团队并行:统一主状态,允许团队保留局部细节

多个团队协作时,PMO应统一跨团队的主状态与统计口径,但不必强行统一每个团队的执行活动。一个团队可能需要代码评审和安全检查,另一个团队可能需要供应商联调,这些差异可以由团队局部阶段承载。

跨团队报表只读取统一主状态、负责人、目标日期、优先级和阻塞原因。局部字段用于团队自身管理。这样既能横向比较关键节点,也不会把所有团队压进一条过度僵硬的流程。

3. 需求治理成熟度低:先治理入口,再治理状态

如果需求描述经常缺少场景、价值或验收方式,优先增加状态数量解决不了问题。更有效的做法是建立轻量入口模板,区分需求、缺陷、咨询和临时任务,并明确哪些需求必须进入统一池。

入口字段应少而关键。可以要求提出人说明问题对象、当前影响、期望变化和期望时间;涉及成本或收益的需求,再补充影响范围与价值依据。若表单太长,业务人员可能转向线下绕过流程,导致需求数据更不完整。

4. 需求积压严重:先清理,再决定是否扩容

积压超过团队处理能力时,不建议直接把全部需求重新排序。先对存量做去重、过期确认、责任人补齐和决策状态复核,再按战略相关性、影响范围、风险、成本和依赖进行分层。

对长时间未更新的需求,应发起一次存续确认:仍有业务价值则补充当前信息并重新评估;价值消失则结束并记录原因;无法确认则进入有时限的待确认队列。存量不清,优先级会被历史承诺和新需求混在一起,排队顺序很难令人信服。

5. 处于强合规或审计环境:强化记录,谨慎自动跳转

涉及财务、隐私、安全或监管要求时,状态流转不仅要能推动工作,还要能还原责任链。应保留授权人、评审意见、版本变化、风险接受、验收证据和关键时间点。

自动化适合处理明确且低风险的动作,例如满足必填条件后提醒责任人;对采纳、取消、风险豁免等重大决定,应保留具备权限的人工确认。流程自动化的目标是减少遗漏,而不是消除必要的责任判断。

6. 使用管理平台:先验证关键链路,再迁移全部流程

选工具时,我建议准备一批覆盖复杂场景的样本需求,而不是只演示顺畅流程。样本至少包括普通需求、跨系统需求、被退回需求、暂缓后重启需求、取消需求和需要多角色验收的需求。

让实际使用者逐项验证:能否看懂当前状态、能否找到下一责任人、能否追溯变更、能否按不同口径统计、权限是否合适、历史数据能否迁移。工具试点的通过标准要提前写清,例如关键流程覆盖率、状态更新完整率、报表口径一致性和用户完成操作的时间。

七、不同情况下的取舍:不要追求一个流程解决所有问题

1. 统一流程与团队自治的取舍

统一主流程有利于集团级统计和资源协调,但可能降低特殊团队的灵活性;团队自治更贴近实际执行,却会让跨部门汇总变难。我的取舍原则是:统一决策节点和数据定义,允许局部执行步骤不同。

如果某个团队的独特流程会影响合规、交付依赖或资源承诺,就应纳入统一治理;如果只是团队内部的操作顺序差异,则不必强行变成集团级状态。

2. 流程严谨与推进速度的取舍

增加审批可以降低决策遗漏,但审批链越长,需求等待成本越高。对于低风险、可逆的小改动,可以设定授权范围和快速通道;对于高成本、跨系统或难以回滚的变更,则保留更完整的评估和决策记录。

所谓快速通道,不应意味着没有记录,而是把审批压缩到适当的授权层级,并在交付后复盘实际影响。这样可以缩短等待,又不牺牲组织学习。

3. 细粒度统计与维护负担的取舍

把每个阶段拆细,确实可以识别更具体的等待点,但会增加填报和口径培训成本。先用基础模型运行一个周期,再根据数据决定是否拆分:如果某阶段停留时间长、原因稳定且存在明确改善动作,拆分才可能值得。

相反,如果拆分后仍然无法影响决策,或数据经常缺失,就应合并状态,改用原因字段和抽样复盘。状态模型的成功标准不是字段丰富,而是管理者能否基于数据采取不同动作。

4. 自动化与人工判断的取舍

重复提醒、超期通知、必填校验和例行报表适合自动化;需求价值取舍、战略冲突协调、风险接受和取消决定,需要明确的人工责任。把判断规则完全自动化,可能让旧标准持续生效;把所有提醒都交给人工,又会造成大量低价值催办。

可以先自动化“发现问题”,再由负责人判断“如何解决”。例如系统识别某需求连续 10 个工作日未更新并通知责任人,但是否取消、重新排期或升级决策,仍由授权角色根据上下文作出。

5. 精确数据与可比口径的取舍

不同部门对“交付完成”的定义可能不同。强行合并成一个数字,看似简洁,却可能掩盖差异;完全保留各自口径,又无法支持组合管理。做法是先定义共同的管理层级指标,再保留团队层面的细分指标,并明确二者的换算边界。

例如集团层面统计“完成验收的需求”,团队层面可以分别统计部署完成、业务验收和价值复核。不要把团队内部的阶段指标直接汇总成集团交付率,除非定义和分母完全一致。

八、PMO需求管理落地清单:把规则变成每周可执行动作

1. 启动前:先定义目标和口径

  1. 明确需求管理要解决的问题,是减少无主需求、提高决策速度、控制资源承诺,还是追踪业务验收。

  2. 确定需求对象的范围,区分需求、缺陷、技术债、咨询和临时任务。

  3. 选定主流程终点,明确“完成”究竟指交付、发布还是业务验收。

  4. 定义主状态、进入条件、退出条件、责任角色和超时动作。

  5. 确认状态、优先级、决策结果、阻塞原因分别由哪些字段承载。

2. 试运行时:用真实样本找规则漏洞

  1. 挑选一个需求来源清晰、协作范围可控的业务域进行试点。

  2. 准备覆盖正常、退回、暂缓、取消、重启和跨团队依赖的样本。

  3. 让提出人、产品、交付负责人、决策人和验收人分别完成实际操作。

  4. 记录状态理解差异、缺失字段、权限问题和无法生成的关键报表。

  5. 至少按一个完整决策与交付周期复核,不只依据启动首周的感受调整流程。

3. 稳定运行时:每周看队列,每月看机制

  • 每周看队列:检查待澄清、待决策、已承诺未启动、执行中阻塞和待验收队列。

  • 每周看超时:不仅看超时数量,还要看停留时间、责任角色和原因分布。

  • 每月看转化:分析各阶段进入量、退出量、采纳比例和结束原因。

  • 每月看承诺:对照已承诺需求和团队容量,识别排期超卖与长期未启动。

  • 每季度看模型:合并低使用率状态,补足反复出现但无法统计的阻塞原因。

4. 建议持续追踪的指标

指标 计算或观察口径 适合回答的问题 使用提醒
阶段停留时间中位数 同一阶段需求停留时长的中位数 典型需求需要等待多久? 按需求类型分组,避免复杂需求拉偏标准需求。
第90百分位停留时间 同一阶段停留时长的第90百分位 长尾需求是否形成系统性卡点? 需要结合个案原因,不能只凭数值归责。
超时比例 超过阶段目标时限的需求数占比 队列中有多少需求需要升级关注? 时限要按需求等级定义,并定期校正。
需求阶段转化率 进入下一阶段的需求数除以进入当前阶段的需求数 需求在哪些节点被筛选或退出? 同步报告退出原因,低转化率不必然代表流程失败。
承诺未启动数量 已承诺但尚未开始执行的需求数 资源承诺是否超过实际交付容量? 应同时观察承诺时间和计划启动窗口。
验收等待时长 进入待验收至验收结论形成的时间 交付结果是否及时得到业务确认? 明确验收责任人和退回规则,避免口径漂移。

九、结尾:先把“下一步是谁做什么”说清楚

需求状态管理最容易走偏的地方,是把流程当成一张需要填满的表,而不是一套帮助组织分配注意力的机制。真正有用的状态,应能让团队在几秒钟内看懂当前事实、责任归属、等待原因和下一步行动。

我建议PMO下一步先做三件事:抽取最近一个月的需求样本,找出最常见的状态歧义;把状态、决策结果和阻塞原因拆开;选一个业务域试运行最小主流程,并用停留时间、超时比例和阶段转化率验证效果。数据发现瓶颈后,再决定要不要增加状态、调整审批或更换工具。

独特但实用的判断是:状态管理的成熟度,不看流程图有多完整,而看组织能否解释每一次等待,并据此改变资源或决策。先让每条需求都有明确的下一步,再谈自动化和规模化,通常比一次性设计一套庞大流程更稳妥。

常见问题解答(FAQ)

1. 需求状态应该设置哪些阶段?

我在梳理团队流程时,发现状态太少看不出需求卡在哪里,状态太多又让大家不知道该选哪个。尤其是跨部门协作时,我想先确定一套既能反映进度、又不增加维护负担的阶段。

可从“待评估、已批准、待排期、进行中、待验收、已完成、已拒绝”起步,并按实际流程增减。每个状态都要写清进入条件、退出条件和责任人;例如“已批准”表示价值与可行性已确认,不等于已经排期。暂停或取消可作为单独状态,避免与正常推进混在一起。

2. 如何避免需求长期停留在某个状态?

我发现有些需求在评审后几周都没有变化,团队成员却说不清是缺资料、等资源还是没人跟进。做 PMO 汇总时,我希望能尽早识别这些卡点,而不是到项目延期后才发现。

为每条需求记录当前负责人、进入当前状态的日期、下一步动作和计划完成时间,并设置状态停留时限。可每周筛查超时项:例如待评估超过 5 个工作日、待验收超过 3 个工作日就提醒负责人说明原因;阈值应按团队节奏调整,重点是让超时项有责任人和处理日期。

3. PMO 如何判断需求状态管理是否有效?

我在汇报需求管理情况时,单看需求总数很难说明流程有没有改善。不同团队的需求规模和周期也不一样,我想找到能用于持续比较、又不容易误导管理决策的指标。

建议至少跟踪状态分布、各阶段停留时长、按期完成率、逾期需求占比和退回评审比例,并按需求类型或团队分组比较。统一统计口径,例如周期从正式受理日算到验收完成日,暂停时间是否计入需提前约定;不要只用关闭数量评价团队,以免诱发拆分需求或过早关闭。

4. 需求变更或暂停时,状态和记录该怎么处理?

我遇到过需求已经排期,业务方又临时调整范围的情况,也遇到过优先级下降后项目仍显示正常推进。若只改状态、不留原因,后续复盘就很难分清是需求变化还是执行问题。

范围或验收标准发生实质变化时,先记录变更内容、提出人、影响评估和审批结论,再决定是否退回评估或重新排期;暂停时标注原因、恢复条件和复查日期。保留状态变更记录及时间,统计交付周期时单独说明暂停口径,避免把等待决策的时间误算成执行延误。

核心关键词

读者评论

周
周然

我们之前也把状态拆得很细,后来大家常常忘记更新。改成少量主状态,再用阻塞原因补充后,周会确实更容易看出卡点。

闫
闫泽宇

状态历史对复盘很有用,不过维护成本也不低。想知道大型团队怎么避免必填字段越加越多,最后大家为了过流程随便填。

彭
彭予安

把待验收和已完成分开很合理。实际项目里业务验收经常拖延,最好再明确验收期限和逾期升级对象,否则需求还是会长期挂在队列里。

文章包含AI辅助创作:需求状态管理方法大全:PMO需求管理实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/565988

赞 (0)
飞飞飞飞
需求池管理指南:PMO如何做好需求管理,流程优化全流程
上一篇 10小时前
需求怎么做?PMO流程优化:需求管理从0到1
下一篇 10小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
