需求收集最佳实践:PMO需求管理实操方法,常见问题

需求收集最容易失控的时刻,往往不是没人提需求,而是需求太多、入口太杂,却没有人能说清哪一条值得先做。PMO真正要管理的,不是需求表里的行数,而是从业务问题到投资决策之间的证据链:谁提出、影响谁、依据是什么、由谁评估、为什么现在做,以及做完如何验证。本文将从实操流程、评审判断、常见误区和工具落地几个方面,说明如何把需求收集变成可追踪、可取舍、可复盘的管理机制。

一、核心结论:先管决策质量,再管需求数量

1. 需求收集不是收表格,而是建立决策闭环

我判断一套需求管理机制是否有效,通常不先看字段数量,而是看一条需求能不能完整回答五个问题:它解决什么问题、影响哪些人、证据是什么、投入多少、完成后用什么结果验证。缺其中任何一项,需求都可能只是一个未经核实的主张。

PMO的职责也不是替业务部门判断所有需求的价值,而是建立统一的进入规则、评估语言和决策记录。业务负责人负责解释问题,产品或方案负责人负责拆解解法,技术与交付团队负责评估成本和风险,决策者则负责明确优先级和资源取舍。

最重要的管理原则是:需求入口可以开放,决策门槛必须一致。销售、客服、运营、管理层都可以提出需求,但不能因为提出人的职位高、声音大或承诺紧,就绕过验证和评审。例外可以存在,但必须记录例外原因、影响范围和后续复核时间。

2. 用四个结果指标衡量机制,而不是用收集数量邀功

需求条目数只能说明有多少内容进入系统,不能说明管理做得好。更值得长期观察的是:有效需求占比、从提出到首次决策的周期、进入计划后发生重大变更的比例,以及上线后完成效果验证的比例。这些指标能揭示入口质量、决策速度、计划稳定性和价值闭环是否改善。

如果一个团队收集了很多需求,却长期不做去重、不回复提出人、也没有拒绝原因,那么“需求池变大”并非产出,而是管理债务。反过来,需求总量不高也不一定代表机制成熟,可能只是提出渠道不可信、业务人员不知道如何提,或反馈迟缓让大家放弃了表达。

需求收集最佳实践:PMO需求管理实操方法,常见问题

二、背景与真实场景:为什么PMO常常被夹在需求两端

1. 多部门组织面对的不是同一种“需求”

中大型组织里的需求通常来自不同工作语境。销售提出的可能是客户承诺或商机阻塞,客服提出的可能是高频投诉,财务提出的可能是审计与核算控制,研发提出的可能是技术债或稳定性改进。它们都被叫作需求,但问题类型、价值口径和紧迫程度并不相同。

当这些内容进入同一张表,却没有分类和评估规则时,评审会就会变成口头辩论:谁的客户更重要、谁的风险更紧急、谁的表达更有说服力。PMO被要求“协调”,实际却缺少可比较的输入,最后只能把争议推迟到更高层。

2. 一个匿名化场景:同一诉求背后可能有三个问题

以下是用于说明方法的匿名化情景,不代表特定企业的真实统计。一家多事业部企业收到“增加客户状态看板”的提案,最初被描述为一个界面改造需求。进一步访谈后发现,销售想看商机阶段,交付团队想看项目风险,管理层想看收入预测。三方虽然都说要“看板”,实际要解决的决策并不相同。

如果直接安排开发,团队可能交付一个信息很多、却没人能据此采取行动的页面。我们更适合先把提案拆成三类问题,分别确认使用角色、决策频率、当前替代做法和错误成本,再判断哪些数据已存在、哪些定义还不一致。拆解后可能只需要先统一商机阶段口径,或先提供交付风险清单,不必立即建设完整看板。

这个场景揭示了一个常被忽略的事实:提出的解法越具体,越需要反问问题是否被验证。“加一个按钮”“做一个报表”“增加一个字段”是解法表达,不等于问题陈述。PMO应当把两者分开记录,避免早期方案被误当作已确认的业务目标。

3. 需求收集的难点通常出现在交接处

提出人知道业务困扰,却未必掌握系统约束;产品人员能拆解方案,却未必了解一线发生频率;技术团队能给出成本,却可能直到评审后才被邀请;管理者要做资源取舍,却常常只看到经过压缩的结论。信息在这些交接处丢失,造成反复澄清和计划变更。

因此,流程设计的目标不是让每个人填写更多字段,而是确保关键信息在正确节点出现。入口阶段只收集足以判断是否值得澄清的内容;形成评审材料时再补齐影响、方案、依赖、风险和验收方向。把所有问题一次性扔给提出人,通常只会降低提交意愿。

三、常见误区:看似规范,实际增加了管理噪声

1. 把所有诉求塞进同一个需求池

缺陷、项目任务、技术改造、合规事项、战略提案和临时服务请求的处理逻辑不同。若统一按一个优先级字段排序,团队就会拿“影响人数”去比较合规风险,或拿“客户价值”去比较系统故障,结果看起来有序,实际不可比。

较稳妥的做法是先分类,再在相同类别内比较;必须跨类别争夺同一资源时,交由组合层级明确资源约束和硬性底线。合规要求、生产事故和日常体验优化不应被塞进同一套简单打分公式。

2. 把紧急程度等同于业务价值

“客户催得急”“领导下周要看”可以作为时间约束的线索,却不能单独证明需求值得投入。需要继续追问:若不在指定日期完成,会造成什么损失?是否有临时替代方案?承诺是谁作出的?影响是否能被量化?

我会把紧迫性单独记录,而不是把它偷偷折算成价值分。否则,所有需求都会学会加上“紧急”标签,优先级机制很快就失去区分能力。确有外部承诺或监管期限的事项,应同时注明责任主体和依据,便于后续追责与复核。

3. 过度依赖打分公式,制造精确的错觉

给价值、成本、风险分别打分,看起来可以统一语言,但分数不自动等于客观事实。如果评审者对“高价值”的理解不同,或者投入估算只精确到月,最后算出两位小数的排序并没有真实精度。公式适合筛选和暴露分歧,不适合代替决策。

我更倾向于让评分与证据绑定:价值分高,要说明影响人群、业务结果或风险降低;成本分低,要说明依赖与估算假设;置信度低,则安排验证而不是硬排进交付计划。分数旁边保留理由,比只存一个总分更有复盘价值。

4. 只记录“做什么”,不记录“不做什么”

很多组织的需求台账只保留通过项,拒绝、延期、合并和待验证的决定散落在会议记录里。几个月后,同一诉求会以新标题重新提交,评审者重复讨论,却找不到上次为什么暂缓的依据。

每项决定都应有状态和理由。拒绝不等于永久关闭,可以记录“当前价值不足”“依赖未满足”“已有替代方案”或“证据不足,待验证”,并标明重新打开的触发条件。这样既尊重提出人,也减少重复评审。

5. 入口字段越多,信息质量反而可能越差

若要求每个提出人一开始就提供收益测算、技术方案、完整验收标准和风险清单,非专业角色往往会填入猜测,专业人员则会绕过入口直接找熟人。表格看似完整,数据却不可信。

建议采用分阶段补全:提交时写清问题、场景、影响对象和联系人;初筛后由需求负责人协助澄清;进入评审前再补成本、依赖、风险和验收指标。字段应服务于决策节点,而不是服务于表格看起来完整。

四、专业判断逻辑:把“值得做”拆成可讨论的问题

1. 第一关:问题是否真实且边界清楚

先判断这是不是一个可描述的问题,而非未经验证的解决方案。至少要回答:谁遇到问题、在什么场景发生、发生频率如何、现在如何处理、造成什么损失或机会成本。若提出人只能说“大家都需要”,应先做访谈或数据抽样,不宜直接进入方案排期。

边界也要明确:哪些用户包含在内,哪些流程不在范围内,是否涉及跨事业部口径,是否需要历史数据回填。边界不清会让评审阶段低估成本,也会在交付阶段不断追加范围。

2. 第二关:证据强度是否匹配投入规模

轻量改动可以接受较低成本的证据,例如一线记录、少量用户访谈或客服分类数据;跨系统、跨部门或高风险改造则需要更强证据,例如流程样本、数据核验、合规意见和技术可行性评估。投入越大、不可逆性越高,越不能只凭单一提出人的判断。

可以把证据分为直接数据、现场观察、用户陈述和推测。它们都能提供线索,但可信度不同。比如“客户经常找不到状态”是陈述;“近三个月相关咨询占全部工单的比例”是可核验数据;“做新页面就会减少咨询”则是需要检验的因果假设。

3. 第三关:价值、成本、风险和时机分别判断

业务价值可包括收入增长、成本降低、风险控制、体验改善和战略能力建设,但要注明作用路径。成本不只包括开发工时,还包括数据治理、跨部门协调、培训、运行维护和迁移成本。风险既包括不做的风险,也包括做错、延迟或扩大范围的风险。

时机则要看窗口是否真实存在。季度结算、法规生效、合同承诺、营销活动或系统生命周期都可能形成明确期限;“越快越好”却没有损失说明,通常只是优先级偏好的表达。四类判断拆开后,决策者才能清楚看到取舍,而不是被一个混合总分牵着走。

4. 第四关:对不确定需求先买信息,不急着买开发

如果问题重要但解法不确定,先做小规模验证往往比立即开发更划算。可以通过原型、人工服务、数据抽样、流程试点或短期实验验证关键假设。验证的目标不是证明方案正确,而是尽早识别最可能推翻方案的证据。

PMO可以要求每个试点写清假设、观察窗口、样本范围、成功阈值和停止条件。例如,假设“自动提醒能减少逾期审批”,试点就应比较提醒前后的超时率,同时记录业务量、审批复杂度等干扰因素。若没有停止条件,试点容易变成没有期限的小项目。

需求收集最佳实践:PMO需求管理实操方法,常见问题

5. 第五关:决策必须能被复述和复核

评审结束时,主持人应能用几句话复述:决定是什么、依据是什么、谁负责下一步、何时回看、如果条件变化如何处理。若会议结论只有“原则上同意”“再看看”,却没有责任人和日期,实际上并没有完成决策。

对通过项,记录优先级依据、目标窗口、负责人和价值验证日期;对暂缓项,记录依赖或证据缺口;对拒绝项,记录理由及重新提交条件。决策记录不是行政负担,而是保护组织免于重复讨论和事后误解的成本控制手段。

五、实操流程:从入口到复盘形成闭环

1. 建立统一入口,但保留紧急通道

统一入口的作用是让信息可追踪,不是把所有沟通都变成填表。可以通过表单、服务台或项目管理平台接收提案,但必须给提出人提供提交编号、状态查询方式和预计响应时间。生产事故、合规期限等特殊事项可走紧急通道,同时补录原因和决策依据。

入口至少收集以下信息:

  • 提出人、所属部门及可联系的业务负责人。
  • 问题描述、发生场景、受影响角色和当前替代办法。
  • 发生频率、影响范围、可提供的事实材料或数据来源。
  • 期望时间及其依据,避免只填写“尽快”。
  • 提出人建议的解法,明确标记为建议而非已确认方案。

2. 先做分类、去重和补充信息

初筛一般由PMO或指定的需求运营角色承担,目标是在短时间内判断条目属于哪类、是否重复、信息是否足以澄清,以及应由哪个业务负责人接手。初筛不应替代专业评估,也不应在信息缺失时悄悄替提出人猜测。

对疑似重复项,可将新提案关联到已有条目,保留不同部门的影响说明;对边界不同的同类需求,则不要为了减少数量强行合并。一个总需求下面可以拆出多个可独立验证、独立决策的子问题。

3. 澄清问题,确定目标和非目标

需求澄清会不必每次都开大会议。主持人可以先与提出人及实际使用者进行短访谈,再邀请产品、技术、数据或运营代表处理关键不确定点。一次有效澄清至少产出问题陈述、目标用户、期望结果、范围边界和待验证假设。

“非目标”尤其有用。例如,第一阶段只解决内部人员查询,不包含客户自助查看;只提供异常清单,不承诺预测准确性。把不做的部分说清楚,可以减少后续把相邻问题不断塞入同一范围的情况。

4. 评估依赖、成本、风险和替代方案

评估不应只问“要几个人天”。还要确认依赖系统、数据质量、权限边界、历史迁移、运行维护、培训以及业务配合。团队应给出估算区间和假设,例如“约四至六人周,前提是接口字段在本月冻结”,而不是把不确定性包装成单点数字。

同时列出替代方案:流程调整、现有功能配置、人工服务、分阶段建设或暂不处理。能够用流程或配置解决的问题,不一定需要开发;但若人工替代成本持续增长,也不能因为短期可行就无限期拖延系统改造。

5. 评审与组合取舍分层进行

单条需求评审回答“是否值得进入候选”;组合评审回答“在资源有限时,哪些需求先做、哪些延后”。两者不要混为一谈。团队评审关注可行性和方案边界,管理层组合评审关注目标匹配、资源冲突和机会成本。

每次组合评审应查看候选需求总量、可用产能、关键依赖和承诺事项。若所有项目都被标为最高优先级,说明组织没有做取舍,而不是需求都同样重要。计划承诺应留有处理不确定工作和突发事项的空间。

6. 上线后验证结果,并回流到下一轮判断

验收解决的是交付是否符合约定,价值验证解决的是问题是否改善,两者不能互相替代。功能按规格上线,不代表客户咨询下降、审批变快或风险减少。立项时就要确定验证指标、数据来源、观察窗口和责任人。

对难以直接测量的价值,可以采用代理指标,但必须说明局限。例如,页面访问量只能说明有人打开,不能单独证明问题解决;培训完成率只能说明参与,不等于流程执行正确。验证结果应回流到需求池,帮助下一次同类提案校准预期。

需求收集最佳实践:PMO需求管理实操方法,常见问题

六、案例与数据观察:把“做看板”变成可验证的业务问题

1. 从模糊提案拆出可比较的选项

继续使用前文的匿名化情景。提出人最初要求“做一个客户状态看板”,我们先不把它当作开发任务,而是将其拆成三个待验证问题:销售是否因商机状态不透明而错过跟进;交付是否因风险信息分散而无法提前升级;管理层是否因口径不一致而无法形成可信预测。

随后分别检查现有数据、使用频率、影响后果和已有替代方式。若销售问题可以通过统一阶段定义和提醒规则解决,就不必先开发复杂看板;若交付风险信息缺少统一记录,优先工作可能是定义风险字段与升级责任;管理层预测则需要先核对历史数据质量。

2. 用小样本验证关键假设,而不是直接承诺收益

一种实用做法是先选取一个业务单元做短期试点,统计问题发生次数、处理耗时、重复询问比例和关键字段完整率。这里的指标应反映问题链路,而不是只统计功能使用量。试点前后还要尽量保持样本口径一致,并记录同期的组织调整、促销活动或流程变化。

下面的数据仅为方法演示的情景模拟,不是来自某家企业的实际效果,也不应被当成行业平均值。其用途是说明如何把原始诉求改写为可验证的指标和行动门槛。

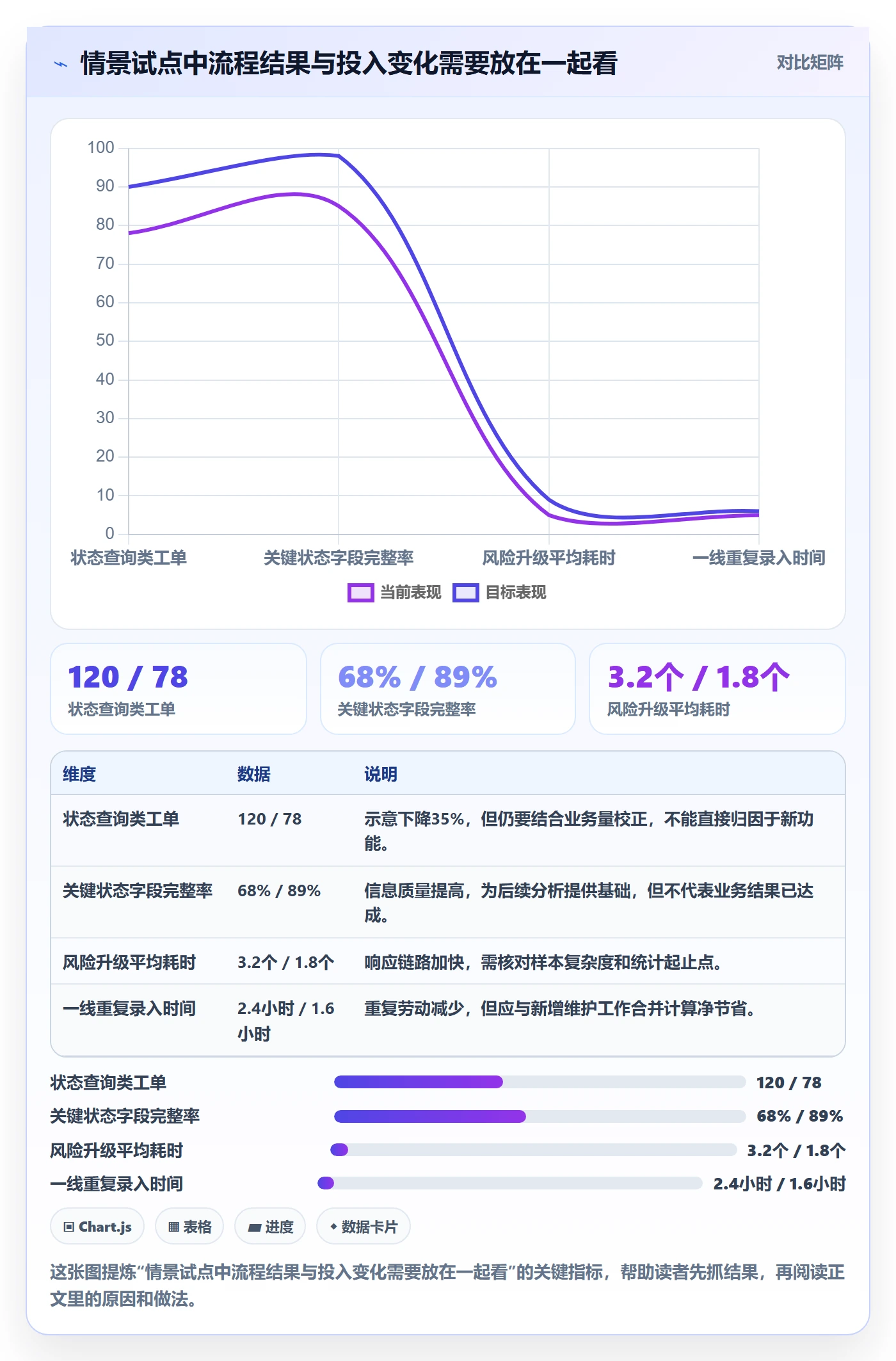

观察项 试点前示意值 试点后示意值 解释与限制
状态查询类工单 每月120单 每月78单 下降可能与信息透明度有关,但需排除业务量变化。
关键状态字段完整率 68% 89% 字段完整改善不等于预测准确,仍需检查定义一致性。
风险升级平均耗时 3.2个工作日 1.8个工作日 可反映响应速度,需确认试点期间升级规则没有改变口径。
一线重复录入时间 每人每周2.4小时 每人每周1.6小时 属于时间观察值,是否转化为现金节省要结合实际排班和工作量。

3. 设定继续、调整或停止的条件

试点前就应约定判断方式。例如,若查询类工单下降但重复录入显著增加,说明方案把成本从查询端转移到了录入端;若字段完整率上升而风险升级未加快,应检查提醒机制或责任链,而非继续增加展示组件。

试点结果通常只有三类:继续扩大、调整后再测、停止投入。停止并不意味着失败,它可能证明原假设不成立,避免团队把有限资源投入到错误解法。PMO应把这类学习记录下来,方便其他部门避免重复试错。

需求收集最佳实践:PMO需求管理实操方法,常见问题

七、不同组织情况下的行动建议与取舍

1. 需求量小、团队集中:先用轻流程换反馈速度

如果团队规模较小、业务关系直接,先使用轻量入口、每周固定初筛和简短决策记录即可。此阶段不必建设复杂评分体系,重点是让提出人知道如何描述问题,让负责人及时回复,让历史决定能够查到。

需要取舍的是流程覆盖率与灵活性。轻流程响应快,但当部门增多、同一资源池开始竞争时,口头协调会迅速失效。可以预设升级条件,例如需求跨部门、涉及多个系统、影响关键经营指标或进入季度资源争夺时,转入正式评估。

2. 多事业部、系统多:优先统一分类和决策口径

当需求来自多个部门,首要工作不是全公司立即使用同一套复杂表单,而是统一核心定义:什么算需求、怎样区分缺陷和改进、谁有权确认业务价值、哪些情况必须评估架构和安全。各部门可以保留少量扩展字段,但主干信息应能跨部门比较。

取舍在于标准化与业务差异。标准过少,组合决策无法比较;标准过多,一线会觉得所有部门被强行套进同一流程。建议先统一分类、状态、责任人、价值依据和决策记录,再按业务类型增加专属评估项。

3. 监管或重大承诺驱动:建立例外规则和证据留痕

对于法规时点、生产安全、审计发现和重大合同承诺,普通排队规则可能不适用。组织应设置明确的例外通道,要求提供期限依据、影响评估、授权人、资源挤占范围和事后复盘日期。例外不能成为绕过流程的长期捷径。

这类事项的取舍通常是速度与完整性。可以先采取满足底线的临时控制,再补做长期方案评估;但临时措施必须有到期日、责任人和撤销条件。否则,临时安排会累积为不可见的维护负担。

4. 人员多、流程复杂:工具重点应放在可追踪与权限治理

当组织超过百人、跨部门协作增加、需求需要关联项目与研发交付时,单纯共享表格容易遇到版本混乱、责任断点和权限边界不清。此时可以评估项目管理平台,把需求状态、评审记录、任务拆解、变更和结果验证关联起来,减少重复录入。

例如,PingCode面向中大型企业及百人以上组织,支持私有化部署,并提供Jira平滑迁移相关能力。是否适合某个组织,仍应以实际验证为准:重点测试字段映射、历史数据迁移、权限模型、审批流程、接口集成、部署维护和用户培训成本。所谓国产替代,不应仅由产品标签决定,而要由业务连续性、数据治理和迁移风险共同判断。

选工具时,我会先问“能否承载我们的决策机制”,再问“功能清单有多长”。工具不能自动解决价值口径不一致、负责人缺位或不愿拒绝需求的问题。若流程本身没有责任边界,换平台只会把混乱电子化。

组织情况 优先动作 适合的管理方式 主要取舍
小团队、低协作复杂度 统一入口和周度初筛 轻表单、短决策记录 灵活快速,但跨部门扩展能力有限。
多部门共享资源 统一分类、评审角色和优先级依据 分层评审与组合管理 可比较性更高,协调成本也会上升。
强合规或重大承诺 设置例外通道及授权留痕 风险分级、阶段性控制 响应更快,但需严防例外常态化。
百人以上、跨系统协作 评估流程关联、权限和迁移能力 项目管理平台加明确治理规则 追踪能力增强,实施和维护成本也更高。

八、常见问题:评审会上最值得追问什么

1. 需求收集要不要限定统一模板

要有统一的核心信息,但不必所有类型都使用完全相同的模板。问题描述、影响对象、证据来源、责任人和期望时间可以作为共同字段;合规、数据治理、体验优化等类型再增加对应问题。模板的目标是减少澄清成本,不是强迫业务人员提交一份完整方案。

2. 提出人说不清收益,是否应该直接拒绝

不一定。收益不清可能代表价值确实有限,也可能是问题长期被当作日常工作、缺少数据记录,或结果需要通过试点才能观察。应先判断问题的潜在影响和验证成本。若验证很便宜,可以先收集证据;若影响小、验证贵且没有明确期限,则暂缓通常比直接开发合理。

3. 高层直接提出的需求是否需要走流程

需要进入可追踪机制,但流程可以适配紧急程度。高层提出意味着优先关注,不代表自动证明价值、范围和技术可行性。至少要记录目标、授权人、受影响资源、关键假设和复核节点,避免团队事后无法解释为什么中断原计划。

4. 优先级多久调整一次

应同时有固定节奏和事件触发机制。固定节奏可以按月或按季度结合组织资源计划调整;监管变化、重大事故、关键客户承诺变更等情况,则可以触发临时评估。每次调整都要记录被挤出的工作及其影响,不应只更新排序而不说明资源代价。

5. 需求池越大是不是代表收集做得越好

不是。需求池变大可能说明渠道开放,也可能说明去重、关闭和反馈机制失效。应同时看有效需求比例、超期未处理量、重复提交率、首次响应时间和决策后复开率。若池子持续积压,先分析流入速度与处理能力,而不是继续增加字段或增加评审会议。

九、结语:需求管理的成熟,体现在敢于说明为什么不做

我认为,PMO需求管理最有价值的产出,不是一个庞大的需求库,也不是一套看起来精密的打分模型,而是组织可以解释自己的资源选择:为什么做这一项、为什么此时做、哪些证据支撑判断、放弃了什么,以及结果有没有兑现。

如果现在要启动改进,我建议先抽取最近三个月的一批需求,检查重复率、首次响应时间、评审前信息缺口、计划变更原因和上线后验证情况。先找到最昂贵的断点,再只改一个环节运行一个周期。实践中,能持续兑现的小机制,通常比一次性设计的完美流程更可靠。

下一步可以从三件事开始:统一问题与方案的记录方式;给每项决定留下理由和复核日期;挑一项高频、低风险需求试做效果验证。当需求提出者知道有人会回应,评审者知道依据从哪里来,决策者知道资源换来了什么,需求收集才真正从“收进来”走向“管明白”。

常见问题解答(FAQ)

1. PMO 如何建立统一的需求收集入口?

我在多个部门协作时,经常遇到需求从邮件、会议和聊天消息里零散提出的情况。担心入口太多会漏单,也担心强制大家填复杂表单反而降低提交意愿。

先统一到一个可追踪的入口,例如需求表单或某项目管理工具中的需求池,并保留紧急事项的补录机制。表单只要求提交人、业务问题、期望结果、影响范围和期望时间等必要信息;PMO 每周检查重复项与缺失项,记录来源和提交日期,避免把“入口统一”变成“填写负担”。

2. 需求收集时应该要求业务方提供哪些信息?

我收过一些只有一句“希望加个功能”的需求,后续要反复追问背景和目标,评审时间也被拉长。想知道信息收集到什么程度,既能支持判断,又不会让业务方觉得是在写立项报告。

至少收集问题或机会、受影响的用户或流程、当前处理方式、期望结果、影响范围、紧急程度及可验证的验收标准。提交阶段不必强求完整方案;如果业务方无法量化收益,可先记录基线或提供估算依据,并标注待验证假设,由 PMO 在初筛时补齐,而不是把未经验证的收益当成确定数据。

3. PMO 如何对收集到的需求排优先级?

我遇到过各部门都把自己的需求标成最高优先级,单靠负责人拍板容易引发争议。希望有一套能解释排序结果的办法,而不是只给需求贴高、中、低标签。

先设置明确的准入条件,再用统一维度评分,例如业务影响、紧急性、战略关联、实施成本和风险;每项采用固定量表并保留评分理由。可以按团队实际情况设权重,但要定期用已交付项目复盘评分是否预测了真实价值;依赖关系、合规期限和重大故障等例外事项应单独说明,不宜通过随意加分挤进常规队列。

4. 需求池中的重复、过期或长期未评审需求怎么处理?

我整理需求池时发现,同一问题可能被不同部门用不同说法提交,旧需求也会因为没人更新而一直占着位置。担心直接删除会丢失背景,又不想让需求池越来越难用。

建立定期清理机制,例如每月检查重复、待补充和长期未更新的需求。重复项合并到一个主记录并保留原提交人、来源和关联讨论;超过设定期限仍未补充的需求先标记为暂停或待确认,通知提出方后再归档,不要静默删除。统计需求池时区分新增、待评审、已排期、已交付和已归档,避免用总条数误判工作积压。

核心关键词

读者评论

孟
孟知夏

我们现在也把需求分阶段补字段,提交门槛确实低了些。不过初筛由谁负责、多久给反馈要先定清楚,否则入口统一了,需求还是会卡在待处理状态。

许
许思源

把紧急程度和业务价值分开记录很有必要。实际评审里,外部承诺常被当成优先做的理由;如果没有责任人和期限依据,后面很难判断例外是否合理。

段
段云舟

文中提到上线后验证价值,我觉得还要考虑指标数据由谁维护。有些收益要几个月后才看得出来,若没有明确负责人和复盘时间,验证环节容易变成台账上的一个状态。

文章包含AI辅助创作:需求收集最佳实践:PMO需求管理实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/565957
