需求管理最容易失控的时刻,往往不是需求太多,而是团队已经开始开发,才发现大家说的“完成”不是同一件事:产品认为功能可用,研发认为代码已合并,测试认为关键路径还没验收,业务部门则认为上线后仍缺少原先承诺的规则。项目经理要解决的不是“把需求写得更长”,而是让需求从提出、判断、承诺、交付到验证,每一步都有明确的责任人、证据和退出条件。
一、先讲核心结论:需求管理不是收集需求,而是管理承诺
1. 需求管理的核心对象是决策链
我判断一个团队的需求管理是否有效,不先看它有多少模板,而先看一条需求能不能回答六个问题:谁提出、解决谁的问题、为什么现在做、由谁决定、什么条件算完成、上线后如何验证。六个问题中只要有两个没有明确答案,项目计划通常就会在后续阶段出现返工或反复确认。
所以,需求管理不是把所有想法录入系统,也不是把产品文档归档。它管理的是从“有人提出”到“组织愿意投入资源”的决策链。项目经理的价值在于让这条链条可见、可追溯、可调整,而不是代替产品负责人判断每个需求的业务价值。
2. 先控制入口,再讨论工具

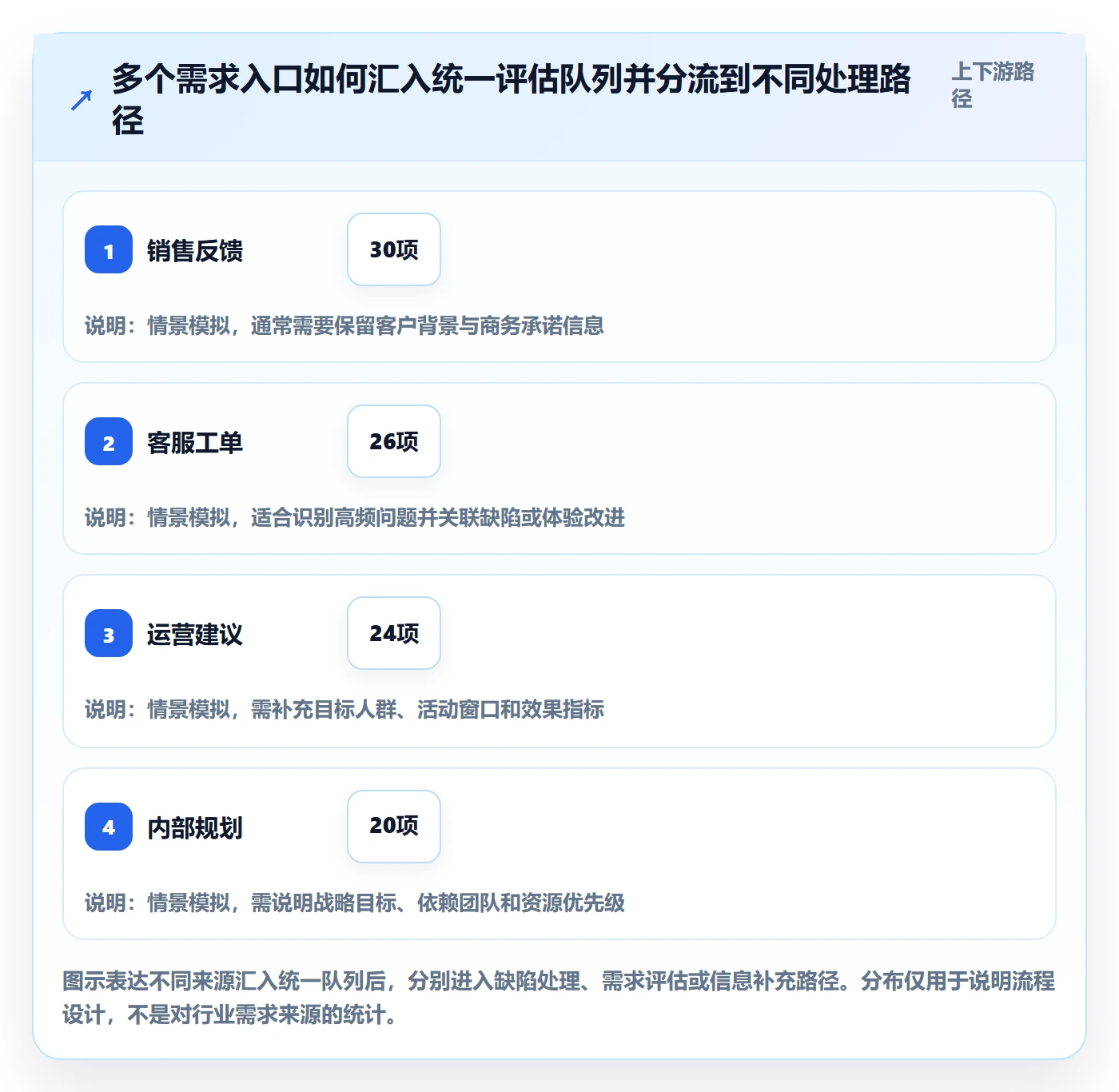

需求入口不必一开始就统一到复杂平台,但必须统一最小字段和处理规则。邮件、会议纪要、客户群、客服工单都可以是来源;它们不能各自成为一套决策流程。我的建议是先让所有入口汇入同一待评估队列,再按来源、业务目标、影响范围和紧急程度分流。
先定规则,再配工具;先跑通一个闭环,再扩大覆盖面。如果团队尚未统一“需求”和“缺陷”的边界,先采购系统只会更快地复制混乱。相反,如果已有多个团队、多个产品线,跨团队依赖经常引发延期,适合尽早引入具备权限、关联关系、版本计划和审计能力的项目管理平台。
3. 把完成标准写成可检查的证据
“功能开发完成”不是验收条件,因为它描述的是工作状态,不是用户结果。更可执行的写法是:指定用户角色在给定条件下完成某项操作,系统产生可观察结果,异常场景有明确处理方式。项目经理应要求每项关键需求至少有一个验收证据,例如测试用例、演示路径、埋点指标或业务签字记录。
这并不意味着所有需求都要写成厚重规格说明。低风险小改动可以用简短描述和验收清单;高风险、跨部门、涉及数据迁移或合规要求的需求,则必须补充边界条件、依赖关系和回滚方案。文档的长度应与决策风险匹配。

二、背景和真实场景:需求为什么会在交付中变形
1. 需求来源越多,越容易出现重复承诺
在多团队协作场景中,同一问题可能通过销售、客服、运营和管理层分别进入项目。每个提出者都可能带来不同期限、不同受众和不同紧急程度。若没有统一登记,产品负责人在评审会上看到的是几条独立需求,研发却在实现时发现它们指向同一能力,甚至互相冲突。
我常用“同一用户问题是否有多个入口描述”做一次归并检查。归并不是简单合并标题,而是保留原始提出人、目标客户、承诺背景和具体场景。否则,团队虽然减少了条目,却丢失了需求为何产生的证据,后续也无法解释为什么某个看似相同的请求必须分开实现。
2. 业务期限与技术依赖并不天然一致
业务提出“月底前上线”,通常表达的是经营窗口,不一定是经过估算的交付承诺。研发团队需要确认依赖服务、数据结构、权限模型、测试环境和发布窗口。项目经理的工作不是把日期直接抄进计划,而是把期限拆成可验证的里程碑,并明确哪些条件会改变交付范围或日期。
例如,业务希望在活动开始前支持优惠规则配置,但规则引擎尚未具备灰度能力。此时项目经理要推动团队比较三种方案:按期交付最小规则集、延后上线以覆盖完整规则、先由人工运营兜底。每种方案都要写明收益、风险、临时成本和退出条件,不能只留下一句“尽量赶上”。
3. 需求变化本身不等于管理失败
市场信息、客户反馈和技术发现会改变原有判断。真正的管理问题不是需求发生变化,而是变化没有被记录,或者变更没有重新评估对范围、时间、质量和其他团队的影响。项目经理应建立变更入口,让团队能快速做决定,同时保留“为什么改、改了什么、影响谁”的记录。
如果团队把每次变化都当成审批事故,成员会转向私下沟通;如果变化完全不需要评估,迭代承诺就会失去意义。合理做法是按影响分级:文字澄清由需求负责人确认,验收条件变化由产品和研发共同评估,范围或发布日期变化则进入项目级决策。
4. 平台适用性取决于组织复杂度,而不是功能清单
一个十人以内的团队,可能用共享表格就能完成轻量跟踪;当组织跨多个产品线、角色权限复杂、需要关联研发测试资产、要求审计留痕或进行私有化部署时,单表格的维护成本会快速上升。工具价值不在于页面多,而在于是否能减少信息分散和重复同步。
例如,PingCode主要面向中大型企业及100人以上组织,适合评估需求管理、研发协同和跨团队治理是否需要放在统一平台中。对有本地化环境要求的企业,可以重点核查其私有化部署方案;对已有Jira流程和数据资产的团队,应通过迁移演练确认字段、历史记录、权限和关联关系能否平滑迁移。是否作为国产替代选择,仍需结合实际验证、合规要求、运维能力和总拥有成本判断,不能仅凭产品定位下结论。

三、常见误区:看起来在管理,实际上在制造噪声
1. 把“所有想法都录入”误当成需求透明
登记完整不等于管理有效。一个系统里如果混杂用户问题、解决方案、缺陷、技术债、会议待办和临时协调事项,团队很难比较优先级。建议先定义对象类型及边界:需求描述用户或业务要解决的问题;缺陷描述已承诺行为与实际行为不一致;技术债描述维护性或架构风险;任务描述执行工作。
边界不清时,不必追求一次性设计出完美分类。先用五到七种高频类型覆盖真实工作,再每月检查误分类比例。分类的目的不是让报表好看,而是让不同性质的工作使用恰当的决策规则。
2. 用一个总分伪装精确决策
常见优先级模型会给收入、用户数、紧急度、成本和风险赋分,最后算出一个总分。问题在于,许多评分是估计值,分数差一两分并不意味着业务价值真的不同。总分可以帮助筛选,却不应取代讨论,尤其不能让缺少证据的高分自动挤掉有明确合规期限的事项。
我更倾向于先做硬约束筛选,再做价值与成本比较。硬约束包括法规、合同承诺、安全漏洞和必须依赖项;其余需求再按受影响用户、目标贡献、交付成本、可逆性和不确定性排序。对于评估差异很小的项目,直接采用“成本更低、学习更快、可回退”的方案通常更稳健。
3. 只写解决方案,不写要验证的问题
“增加一个导出按钮”是方案,不是问题定义。真正需要确认的可能是财务人员每月对账耗时过长,也可能是客户无法把数据导入自己的系统。若直接接受按钮方案,团队可能完成开发,却没有改善用户的实际流程。
需求描述至少应包含目标角色、触发场景、现有障碍和预期变化。对不确定性高的需求,先用访谈、原型、数据分析或小范围试点验证问题,再决定是否进入完整开发。这样会增加前期调查,但通常能减少开发后才发现方向不对的成本。
4. 只追踪状态,不追踪依赖和决策
“待评审、开发中、已完成”只能回答状态,不能解释延期原因。跨团队项目至少还要记录上游输入、下游消费者、决策人、阻塞事项和计划日期。否则项目经理每周都要重新询问同一批问题,会议纪要变成新的信息孤岛。
状态应该服务于行动。例如,“待澄清”要有责任人和截止时间;“已承诺”要有版本或迭代;“阻塞”要有阻塞原因和升级对象;“已上线”还要有验证时间。没有下一步动作的状态,只是标签。
5. 把需求文档越长越好当作质量标准
长文档可能仍然缺少关键例外,短卡片也可能通过清晰验收条件支撑交付。判断文档质量,应看评审后仍未解决的问题数量、实施中的解释次数和验收争议,而不是字数。项目经理可以观察每个迭代中因需求理解不一致产生的返工工时,找出模板真正缺失的内容。
对于高风险功能,可以附流程图、状态转换表、字段约束和异常处理;对于低风险调整,写清目标、范围、不做事项和验收条件即可。模板应是帮助团队暴露盲点的检查工具,不是填表竞赛。
四、专业判断逻辑:把需求变成可评估、可交付、可验证的对象
1. 先区分问题、方案和交付物
评审前,我会把需求内容拆成三层。第一层是问题:谁遇到了什么障碍,发生频率和影响是什么。第二层是方案假设:团队准备通过什么方式改善,为什么认为有效。第三层是交付物:本次迭代要实现什么、明确不做什么、用什么证据验收。
三层分开后,团队可以在方案变化时保留问题定义,也可以在目标仍成立时替换实现方式。反过来,如果把方案写成需求本身,研发一旦发现技术成本过高,讨论就容易陷入“要不要做这个按钮”,而不是重新寻找更低成本的解法。

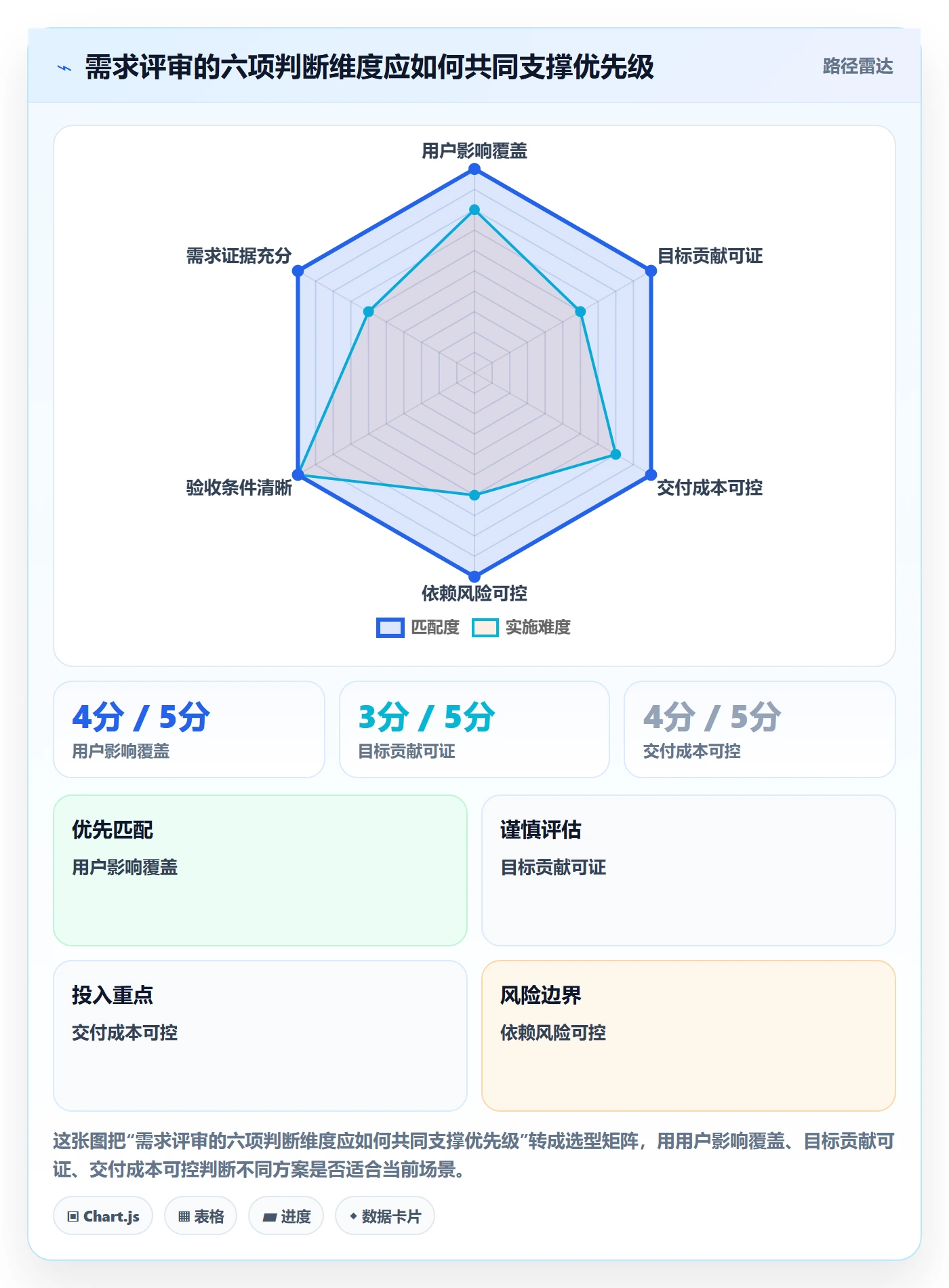

2. 用门槛问题过滤,不要一开始就做精细评分
我建议将评估分为两轮。第一轮回答是否值得继续:目标是否明确、是否属于产品范围、是否有足够证据、是否存在硬性期限、是否与既有能力重复。第二轮才比较优先级:影响用户数、问题严重度、预期收益、实现成本、依赖风险和验证难度。
门槛问题能让团队快速退回信息不足的请求,而不是对模糊需求进行精确打分。被退回不等于拒绝,状态可以是“待补证据”,并明确需要提出人补充什么、何时复核。这样能避免项目经理成为信息追讨者,也避免评审会花时间猜测。
3. 评估优先级时同时看价值、成本与不确定性
价值高但不确定性也高的需求,不应自动排在最前面。可以先做小实验或技术验证,减少关键假设,再决定是否投入完整团队。相反,价值中等但成本低、可快速验证的改进,可能更适合放入短周期迭代。
一个实用的讨论矩阵是:高价值、低不确定性优先进入计划;高价值、高不确定性先验证;低价值、低成本可以在容量允许时处理;低价值、高成本则暂缓或拒绝。它不是机械规则,而是帮助团队把“为什么现在做”说清楚。
4. 将验收条件写成观察方法
验收条件要能被不同角色独立检查。比如“页面体验更好”无法验收;“指定角色在权限范围内能筛选最近三个月的记录,并导出包含指定字段的文件”则可通过测试验证。对业务结果类目标,还要写明观察周期、基线和数据来源。
项目经理应区分功能验收与效果验证。功能验收确认交付符合约定;效果验证确认交付是否改善了目标问题。两者可能由不同角色在不同时间完成,不能用“测试通过”替代“业务有效”。
5. 让变更带着影响评估一起进入决策
需求变更单不需要很复杂,但至少包括变更原因、改动范围、影响需求、工期影响、质量风险和决策人。若只是澄清文案,可以快速处理;若新增角色权限或跨系统接口,必须重估测试范围和依赖计划。
项目经理要关注的不是把变更挡在门外,而是让组织知道变更的代价由谁承担。范围增加但日期不变、日期延后但范围保持、拆分为分阶段交付,这些都是可以选择的组合。没有明确取舍时,团队往往会用加班吸收代价,短期看似守住计划,长期却损害质量和士气。

五、具体案例与数据观察:一个跨部门需求如何从争论变成计划
1. 案例背景:客户要导出,团队却不知道要解决什么
以下是匿名化情景案例,用于说明管理方法,不代表某个企业的真实经营数据。某B2B产品团队收到多个客户的“增加批量导出”请求。销售希望尽快承诺,客服反映用户重复咨询,研发则担心大文件导出会影响服务稳定性。原始描述只有“最好支持一键导出全部数据”。
项目经理没有直接把它写进迭代,而是先追问:哪些角色需要导出、频率如何、数据规模多大、导出后做什么、当前替代方案是什么、哪些字段涉及权限。收集后发现,核心问题不是缺少一个按钮,而是运营人员每周花时间人工整理多客户的报表,且不同角色可见字段不同。
2. 需求重构:把解决方案拆成可验证假设
团队将问题重新表述为:“运营角色需要按客户和时间范围获取授权范围内的记录,以减少重复整理时间。”随后提出两个方案假设:第一,按条件筛选后异步生成文件;第二,提供标准报表并支持定时发送。项目经理推动团队先验证使用频率、数据量和字段权限,再决定是否支持“全部数据”这一高风险表达。
评审后,第一阶段只覆盖高频字段和有限时间范围,采用异步任务,设置文件有效期和操作记录;超大数据量和自定义字段暂不支持。团队把“不做事项”写入需求卡片,减少销售、产品和研发对范围的不同理解。
3. 计划拆分:用里程碑消化不确定性
项目没有直接承诺“月底全量上线”,而是拆为三段:一周内完成权限与数据量验证;下一迭代实现小规模试点;试点观察后再决定是否扩大范围。若验证发现导出任务对主服务有明显影响,则改用单独队列或调整限额。
这个拆法的关键并非阶段多,而是每一段都有退出条件。技术验证要回答性能边界;试点要回答用户是否完成任务、失败率和支持请求是否变化;扩大范围则要求权限、日志和运维监控通过检查。
4. 示例台账:用最少字段保住决策上下文
下方是可直接改造的需求台账示例。团队可以从表格开始,不必为了“专业”一次引入过多字段。每条需求至少需要一个业务负责人和一个交付负责人;空缺项必须显式标为待补,而不是默认已经确认。
| 字段 | 示例内容 | 项目经理的检查点 |
|---|---|---|
| 需求名称 | 按授权范围异步导出客户记录 | 名称描述能力,不替代问题定义 |
| 问题与角色 | 运营人员每周重复整理多客户记录 | 是否有具体角色和真实场景 |
| 证据来源 | 客户访谈、支持工单、操作观察 | 证据是否能追溯到样本与时间 |
| 本次范围 | 固定字段、指定时间范围、异步生成 | 是否明确不做事项和数据边界 |
| 依赖与风险 | 权限校验、任务队列、文件存储 | 依赖人、验证日期和失败方案是否明确 |
| 验收证据 | 角色权限测试、文件字段检查、任务日志 | 是否能由非开发人员复核 |
| 效果观察 | 人工整理耗时、失败率、相关咨询量 | 是否有基线、观察周期和数据负责人 |

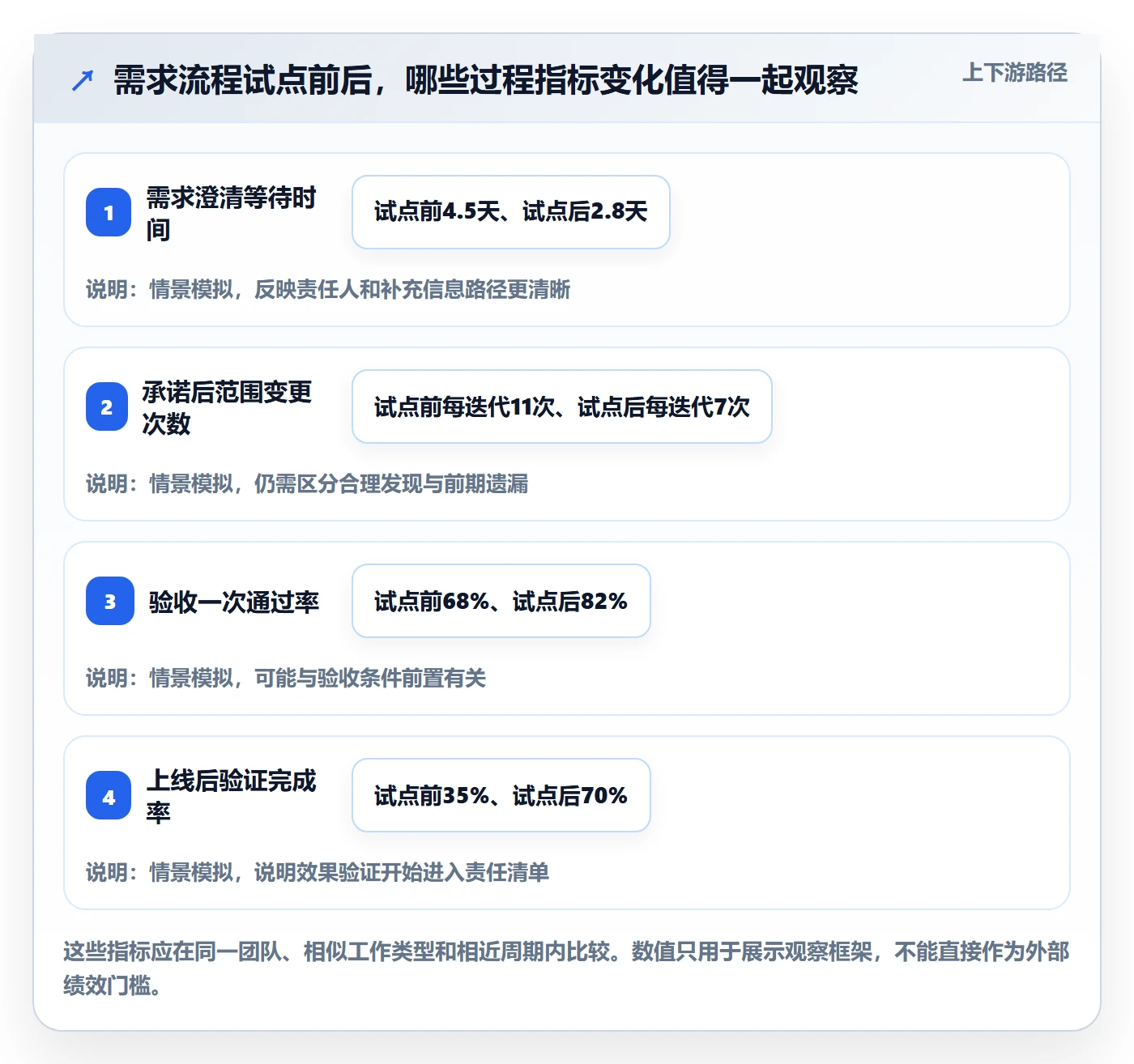

5. 数据观察:盯住过程指标,也盯住业务结果
若团队只看需求按期完成率,可能会鼓励承诺容易的事项,却看不到需求频繁变更、返工和上线后无人验证。建议在试点阶段同时观察需求澄清等待时间、承诺后变更次数、验收一次通过率、上线后验证完成率和目标用户行为。指标要用来发现流程瓶颈,不应用于简单排名个人。
以下数值是情景模拟,用于演示如何设定团队内部基线,不是行业基准。项目启动时最好用前两到三个迭代建立自己的初始值,再观察趋势。若需求澄清耗时下降但验收争议上升,说明速度改善可能以质量为代价,需要回看验收条件。

6. 复盘要追原因,不要只追责任
若需求延期,复盘时不要只记录“研发估算不准”。要追问估算时是否知道接口依赖、需求是否经历关键变更、测试环境是否就绪、业务是否及时确认。每个原因要对应一个流程改进动作,例如依赖确认提前到承诺前、评审邀请数据负责人、验收用例在开发前完成。
同样,若需求按期上线但目标没有改善,也不能简单归结为“用户不配合”。需要检查问题假设是否成立、样本是否代表目标群体、功能是否被发现、使用路径是否过长、业务指标是否被其他因素影响。项目经理应帮助团队把失败变成下一轮决策的证据。
六、落地方案:项目经理如何在四周内建立基本闭环
1. 第一周:盘点入口与对象边界
第一周不急着改工具,先统计需求从哪里来、谁负责评审、哪些工作经常被混为一类。抽取最近一到两个迭代的需求样本,检查重复条目、缺少提出背景、没有验收条件和未关联发布计划的比例。抽样不需要很大,关键是覆盖不同来源和不同团队。
然后召开一次短工作坊,确定需求、缺陷、技术债和任务的基本边界,明确提出人、需求负责人、交付负责人和决策人的职责。把争议最大的定义写成例子,避免规则只有抽象词语。
2. 第二周:建立轻量入口和分流规则
统一入口不一定是一个固定页面,也可以是表单、项目管理平台或工单系统的统一队列。重要的是任何需求都能生成唯一编号,保留原始来源,并进入可见的评估状态。入口字段尽量控制在提出阶段能回答的范围,避免要求业务人员预先完成产品分析。
分流规则可设置为:信息不足则退回补充;已存在能力则进入使用指导;行为偏差进入缺陷流程;有明确问题和价值的请求进入需求评估;技术风险类事项进入技术债或架构评审。分流人要有时限,避免队列变成新的等待区。
3. 第三周:试运行评审与承诺规则
评审会应当做决策,而不是轮流朗读需求。会前由需求负责人提供问题、证据、方案假设、范围和验收条件;会上只讨论未解决的分歧、依赖和取舍。每个议题结束时记录决定、责任人、复核日期和未决事项。
建议将“进入候选池”和“承诺进入迭代”分开。候选池表示价值值得考虑;迭代承诺表示容量、依赖和验收条件已经基本明确。这样能避免利益相关者把一次评审通过误解成已经承诺上线日期。
4. 第四周:检查执行数据并调整规则
试运行结束后,检查四类问题:需求是否能找到原始提出背景;评审结果是否有决策记录;承诺后是否频繁增加范围;上线后是否有人负责验证。不要先追求全部指标变好,先找出最昂贵的一个断点,例如澄清等待过长或跨团队依赖无人确认。
每次只调整一到两个规则,并观察后续迭代。流程改动太多,团队无法判断到底哪项有效;规则过细又会增加维护负担。项目经理可以设定月度复核,让流程与团队规模、产品风险和交付方式一起演进。
- 明确需求入口、对象类型和决策角色。
- 选取一个产品线或项目试运行,不要一次覆盖全公司。
- 为关键需求补齐问题、范围、依赖和验收证据。
- 记录承诺后的变化及其对工期、质量和范围的影响。
- 上线后安排效果验证,并把结果反馈到下一轮优先级判断。
5. 工具选型以治理能力和迁移风险为重点
评估工具时,我会先检查流程是否可配置、权限是否适配组织结构、需求与开发测试资产能否关联、变更是否留痕、报表是否支持真实决策,以及管理员需要多少维护时间。其次才看界面、自动化和集成数量。功能越多不一定越适合,团队必须能持续使用并维护配置。
对100人以上、多团队协作或有复杂权限要求的组织,可将PingCode纳入候选范围,重点验证需求管理、跨团队协同、私有化部署和迁移能力。若现有流程使用Jira,应以真实样本做迁移演练,检查字段映射、历史讨论、附件、权限、关联关系和报表能否保留。不能仅凭“支持迁移”作判断,至少要选取典型项目进行抽样核验,并确认回退路径、数据责任和切换窗口。
国产替代评估也不应只比较许可费用。还要把实施服务、二次配置、培训、运维人力、数据迁移、接口改造和停机风险纳入总成本。若原有流程已深度定制,分阶段迁移通常比一次性切换稳妥;若团队规模小、流程简单,继续使用轻量工具可能更经济。
七、不同情况下的行动建议与取舍
1. 小团队:优先降低维护负担
团队规模较小、产品范围稳定、跨部门依赖有限时,使用共享表格或轻量协作工具即可。重点是统一字段、责任人和每周评审节奏,不必追求复杂工作流。若每周花在维护工具上的时间已经超过信息同步节省的时间,就应简化字段,而不是继续堆功能。
小团队的主要风险通常不是权限和审计,而是需求都由少数人记在脑中。最值得投入的是提出背景、决策记录和验收条件。工具选型可延后,流程纪律不能延后。
2. 多团队组织:优先解决依赖与变更可见性
多个团队共享服务、数据或发布时间时,优先建立需求与依赖关系图,明确上游交付时间、下游消费方和变更通知规则。每个团队各自维护需求清单,却没有跨团队视图,会让局部计划看似合理、整体项目仍然延期。
此时值得考虑具备跨项目关联和权限管理的平台,但要避免把所有工作强行塞进同一流程。统一的是关键字段、决策留痕和依赖表达;不同业务可以保留符合自身风险的评审步骤。
3. 高合规或高风险业务:优先证据链和审计能力
涉及隐私、资金、安全或监管要求的需求,需要明确提出依据、审批角色、测试证据、发布记录和变更轨迹。项目经理要与合规、安全和运维负责人共同定义不可跳过的检查点,不能把审批设计成上线前最后一刻的补签。
这类场景的取舍是速度与可追溯性。可通过风险分级减少低风险事项的审批负担,但高风险事项必须保留完整证据链。工具需验证权限隔离、审计导出、数据保留和部署方式是否满足组织要求。
4. 需求高度不确定:优先验证,不急于承诺完整交付
新市场、新用户群或新技术方案中的需求,往往缺少稳定基线。项目经理应推动团队采用访谈、原型、灰度试点或技术验证,并把验证目标写成独立工作项。验证阶段的产出可以是“继续投入的证据”,也可以是“停止或调整方向的证据”。
不要把试点伪装成正式功能承诺。要事先说明用户范围、数据采集方式、试点周期、成功门槛和退出安排。这样即使验证结果不理想,团队也能及时止损,而不是为了证明最初判断正确继续投入。
5. 业务期限固定:优先明确范围取舍
活动、法规或合同期限不能移动时,项目经理要把时间作为硬约束,推动团队明确最小可交付范围,并提前定义延期风险和人工兜底方案。若范围、日期和资源都被要求固定,实际代价通常会转移到质量、加班或后续维护上,应要求决策人明确接受哪种风险。
若日期可协商,则应比较延后换取的范围与质量收益;若日期不可协商,则应通过分阶段交付、功能开关、限量试点或替代流程降低风险。没有任何取舍的“按原计划全部上线”,不是计划,而是愿望。
| 组织情境 | 优先解决的问题 | 适合的做法 | 主要取舍 |
|---|---|---|---|
| 小团队、依赖少 | 背景丢失、验收含糊 | 轻量台账、固定周评审 | 降低维护复杂度,接受部分手工同步 |
| 多团队、多产品线 | 依赖不可见、重复承诺 | 统一队列、跨项目关联、变更通知 | 增加治理成本,换取整体可见性 |
| 高合规、高风险 | 证据链不完整、权限不清 | 审计留痕、分级审批、测试证据 | 牺牲部分速度,降低不可逆风险 |
| 高不确定性创新项目 | 过早投入完整开发 | 原型、试点、技术验证 | 前期增加探索成本,减少方向错误损失 |
八、结尾:先把一个需求走到底,再谈规模化管理
需求管理的质量,不由模板数量、系统字段或评审会议时长决定,而由团队能否把一个真实问题一路追踪到结果决定。项目经理应让提出背景、价值判断、资源承诺、范围变化、验收证据和上线效果彼此连得起来。只要这条链条清楚,工具可以逐步升级;如果这条链条断裂,再多的状态字段也只是把混乱重新命名。
下一步可以从最近一个正在争论的需求开始:确认用户问题和证据,写清本次范围与不做事项,列出依赖和验收方式,再指定上线后的验证负责人。先在一个项目中连续跑完一轮,记录哪里等待、哪里返工、哪里没人决策。需求管理不是让每个需求都进入计划,而是让组织知道为什么做、为什么不做,以及做完以后如何证明这次投入值得。
常见问题解答(FAQ)
1. 项目经理如何判断一条需求是否已经足够清晰,可以进入开发?
我接手项目时,经常遇到业务方说“先做出来再细化”,但开发开始后又不断补充规则。我想知道怎样判断需求不是只有一句目标,而是已经具备可执行性。
至少确认四项:目标用户与要解决的问题、可验证的验收条件、关键业务规则及异常场景、依赖与负责人。让产品或业务方用具体例子走查主流程和至少一个边界场景;如果开发、测试对预期结果仍有不同理解,先补齐规则,不要仅凭需求文档篇幅或会议口头确认进入开发。
2. 需求变更频繁时,项目经理怎样控制范围又不拖慢进度?
我在迭代中常碰到临时新增的需求,有些确实影响客户,有些只是提出者觉得顺手。直接拒绝容易引发争议,全部接收又会让原计划失效。
建立轻量变更评估:记录提出原因、预期收益、紧急程度、影响的功能与依赖,并估算开发、测试和上线成本;再由有决策权的人选择纳入本迭代、排入后续版本或不做。纳入时同步调整范围或资源,并更新验收口径;每周统计新增需求数及其占迭代容量比例,若连续偏高,就先处理需求入口和优先级规则。
3. 项目需求应该怎样排优先级,避免只按谁催得急来做?
我做排期时,销售、运营和内部团队都认为自己的需求最紧急,单靠会议讨论很难形成一致结论。我希望有一套大家能复核的判断方法,而不是由项目经理凭感觉排序。
先设定必须满足的约束,例如法规、合同承诺和线上故障,再对其余需求按用户影响范围、问题严重度、业务价值、时效性、实现成本和依赖关系比较。可用高、中、低分档,不必假装分数精确;让提出方提供证据,并由产品负责人确认取舍。优先级应对应明确版本或迭代,出现新证据时再复评,而不是因为催促频率临时插队。
4. 需求管理落地后,项目经理用什么指标判断流程是否有效?
我曾把需求数量、文档完成率当成管理成果,但这些数字变好后,项目仍会返工和延期。我想知道哪些指标更能反映需求质量,以及该怎样计算才方便团队持续复盘。
建议结合结果与过程看趋势:需求变更率可按基线确认后新增或修改的需求数除以基线需求数;需求返工率可按因理解不一致或验收遗漏而重开的需求数除以已交付需求数;另记录从提出到确认的周期,以及延期中由需求不清导致的比例。统一统计范围和时间窗口,按迭代复盘连续数期变化;
指标用于定位需求澄清、评审或变更控制的薄弱环节,不宜单独作为个人绩效排名。
核心关键词
文章包含AI辅助创作:需求管理需求教程:项目经理落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/565779
读者评论
把功能验收和上线后的效果验证分开这点很实用。我们之前测试通过就结项,过几周才发现用户还是绕回旧流程;现在会提前约定观察指标和复盘时间。
入口统一后,最难的其实是让提出人补齐背景。客服工单能提供发生频率,销售反馈常带着客户承诺,直接套同一套优先级字段不太够,最好保留来源信息。
小团队用表格并非一定不行,关键是变更和决策能否追溯。跨部门协作多起来后,表格权限、关联记录和重复维护确实会变成负担,是否上平台还是得算实际维护成本。
