需求管理需求全流程:项目经理协同管理与一文讲清

需求管理最容易失控的时刻,往往不是需求太多,而是同一个需求在不同人手里变成了不同的承诺:业务认为已经排期,研发认为还在评估,测试直到提测才发现验收口径缺失。需求管理的全流程,真正要解决的不是“把需求录进系统”,而是让每个需求从提出、判断、承诺、交付到验证,都有清晰的责任人、依据和退出条件。

一、核心结论:需求管理不是收集需求,而是管理承诺

1. 先区分需求、方案与任务

我判断需求管理是否有效,通常先看团队能否回答三个问题:用户要解决什么问题?团队为什么现在做?怎样证明问题确实解决了?这三问分别对应需求目标、优先级依据和验收证据。答不上来时,继续拆任务只会更快地把不确定性传给研发和测试。

需求是对问题或价值的描述,方案是团队选择的解决路径,任务则是执行方案所需的工作。三者混在一起,常见后果是业务把某个按钮、页面或字段当成需求本身,研发照着做完,用户却仍然无法完成原先的业务目标。

需求管理的核心对象不是文档,而是决策链:谁提出、谁确认问题、谁评估代价、谁批准承诺、谁验收结果。工具可以记录这条链,却无法替团队做这些判断。

2. 流程应以决策关口为骨架

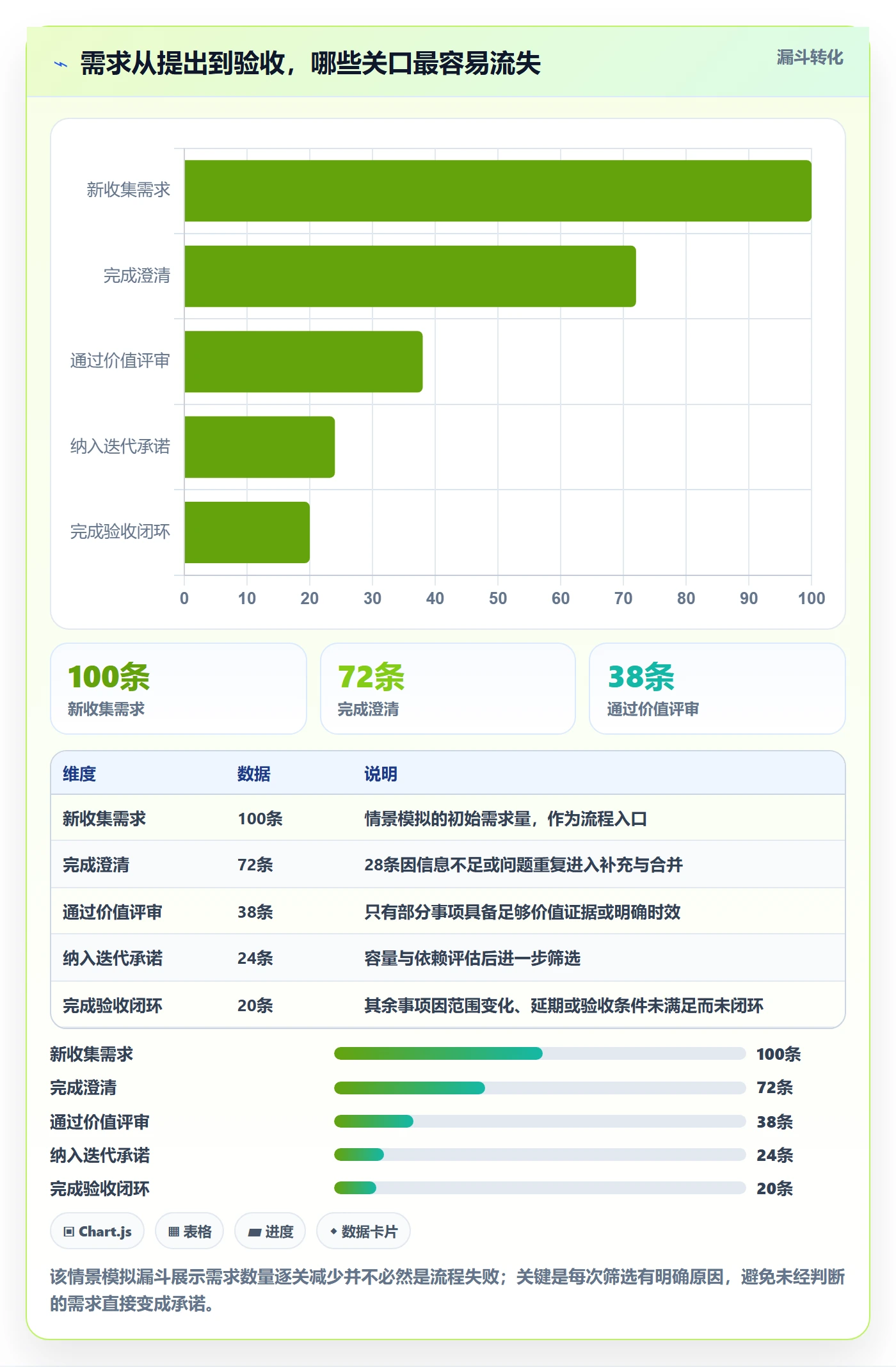

完整流程可以概括为:收集与登记、澄清与分析、评审与排序、规划与承诺、设计与拆解、开发与验证、发布与观察、复盘与归档。每个阶段都应该有一个可检查的出口,而不是只靠状态栏从“待处理”自动切到“已完成”。

例如,“已评审”不能只表示开过会,而应意味着目标用户、业务价值、验收条件和依赖关系已得到确认;“已完成”也不能只表示代码合并,而应说明测试结果、发布版本以及上线后的观察结论。

阶段 关键问题 建议出口条件 常见责任角色
收集登记 谁提出,问题发生在哪里? 有来源、场景、受影响对象 产品、业务接口人
澄清分析 真正要改变的结果是什么? 目标、范围、约束、验收条件清楚 产品、业务、技术代表
排序规划 为什么现在做,挤掉什么? 优先级依据和容量边界明确 产品负责人、项目经理
交付验证 交付物是否达到约定效果? 测试证据、发布记录、验收结论可查 研发、测试、业务验收人
复盘归档 预期价值是否兑现? 观察指标、遗留问题、后续决定已记录 产品、项目经理、运营

3. 让需求链条可追溯,但不要把流程做成审批迷宫

追溯的目标,是在出现变更、延期或质量争议时快速定位因果:最初的需求是什么,哪次评审改变了范围,谁确认了影响,最终交付了什么。它不是要求每个人为每个字段盖章。流程每增加一个环节,都应该能解释它减少了哪种风险。

对于小团队,一张需求卡片和一次短评审可能够用;对于跨部门、多产品线或受审计约束的组织,则需要更严格的变更记录和权限边界。流程应随风险增长,而不是随组织层级增长。

二、背景和真实场景:为什么需求会在协同中变形

1. 需求通常从多个入口进入,口径却没有统一

一个中大型组织的需求可能来自客户成功、销售、客服、运营、管理层、合规团队和内部员工。它们使用不同语言描述同一问题:客户说“导出太慢”,销售说“客户要报表”,研发看到的是“增加一个下载接口”。如果没有统一登记和补充上下文,团队很难判断这些请求是否指向同一类问题。

我在项目协同中见过一种典型情形:业务群里先提出“下周必须支持批量导出”,产品把它记成一个功能点,研发评估后发现数据权限规则尚未确定,测试又发现不同客户的字段定义不一致。真正拖慢交付的并不是开发工时,而是需求被承诺前,关键约束没有被暴露。

因此,入口统一不等于要求所有人填写同一份长表单。比较有效的做法是先收集最小信息:提出人、业务场景、受影响用户、期望时间、现有证据。由产品或需求负责人在澄清阶段补齐范围与验收条件,避免把填表负担转嫁给一线提报人。

2. 项目经理管理的是协同约束,不是替产品决定价值

项目经理常被期待“把需求推进下去”,但需求价值的取舍通常应由产品负责人或业务决策人承担。项目经理更适合负责把依赖、容量、风险、里程碑和决策期限摊开,让决策者知道做一个需求意味着什么。

当需求插队时,项目经理不宜只问“能不能加班”,而要追问:它替换哪个承诺?会不会影响合规、质量或客户窗口?是否需要重新估算并通知受影响团队?这样做不是阻止变化,而是让变化的代价显性化。

协作中最有价值的不是一句“大家对齐了”,而是留下可复核的决定。例如:“本迭代纳入批量导出,原定的报表筛选延后一个迭代;权限规则由业务负责人在周三前确认;若未确认,交付范围退回单租户试点。”这类记录能减少会后对承诺的不同理解。

3. 百人以上组织更需要分层治理

当组织达到多个团队并行交付的规模,单一需求池很容易同时承载战略项目、客户缺陷、日常优化和技术债。它们的价值口径、时效要求、审批方式都不同。把所有事项放在同一队列按一个分数排序,往往会让紧急事务挤压长期工作,也让战略事项因缺少短期收益数据而长期排队。

我更倾向于先按工作类型分流,再在各自的池内排序。例如,生产事故走事件响应机制,法规要求走强制期限机制,产品机会进入价值评估,技术债由风险和维护成本驱动。分类不是为了多建几个看板,而是为了避免用错误的比较标准做决定。

对需要跨项目组合管理的组织,PingCode可作为需求与研发协同的平台选项之一,适用于中大型企业及100人以上组织。选型时不应只看功能清单,还要验证它能否承载团队自己的流程、权限、历史数据和协作习惯;若有数据驻留或内网要求,应把私有化部署纳入验证;若从既有系统迁移,也应提前做字段映射、关联关系和历史记录抽样核验。产品能力应以厂商当前公开资料、合同条款及实际测试结果为准,不宜把“支持迁移”直接等同于迁移零成本。

三、常见误区:看起来有流程,实际上没有决策

1. 把需求池当成收件箱

所有请求都进需求池,不代表需求被管理。若条目没有责任人、状态定义和下一步动作,需求池只会变成积压清单。超过一定时间无人处理的请求,应明确标为待澄清、待决策或已拒绝,并记录原因,而不是用“以后再看”维持虚假的活跃状态。

我建议给未决需求设置复查日期。复查不是自动通过,而是重新确认问题是否仍存在、影响范围是否变化、提出人是否仍愿意投入资源。对长期无反馈的事项,可以关闭并保留记录,避免旧需求不断回流占据注意力。

2. 用“紧急”代替优先级逻辑

“客户急”“老板急”“销售承诺了”都可能是真实信号,但它们不是充分的排序依据。需求优先级至少要结合价值、影响范围、时效窗口、实现成本、风险和机会成本。若只凭声音大小排序,团队会逐渐把表达能力而非业务价值当成资源分配规则。

优先级也不能只看一个精确分数。打分模型会给人一种客观感,但输入往往来自估计。模型的作用是把分歧暴露出来,不是消灭判断。对分数相近的候选项,讨论关键假设通常比纠结小数点更有价值。

3. 需求写得越长,不代表越清楚

冗长的需求说明可能包含大量背景,却仍然没有验收条件。相反,一份短说明如果写清用户、场景、问题、目标、边界和验证方式,就足以启动评审。文档长度不等于信息质量,真正重要的是关键歧义是否被发现并处理。

常见的模糊描述包括“体验更好”“支持灵活配置”“性能优化”。这些表述需要转成可讨论的问题:哪类用户在哪个操作上受阻?当前耗时或失败率是多少?预期改善到什么范围?适用哪些数据规模和权限条件?如果暂时没有基线,就把“先建立基线”列为工作,而不是伪造一个目标数字。

4. 任务关闭就算需求完成

任务完成只说明工作项达到某种状态,不等同于需求目标达成。上线可能没有用户采用,功能可能只解决了少数场景,或者新流程造成了额外人工操作。因此,需求验收至少应有交付验证,重要需求还应在上线后观察目标指标。

例如,批量导出功能通过测试并上线,不足以证明需求成功。还要看目标用户是否使用、导出失败是否下降、人工整理时间是否减少,以及新增权限问题是否可控。指标需要与需求的因果链相连,不能只选最容易从系统里取出的数据。

5. 变更记录只记“改了什么”,不记“为什么改”

需求变更是正常现象,真正危险的是变更没有影响评估。只记录范围从A改为B,无法回答为什么改变、谁批准、对排期和质量有什么影响。变更单应至少包含变更原因、受影响范围、估算差异、决策人和对外沟通情况。

若团队对每个微小调整都走重审批,流程会失去弹性。可以按影响分级:不影响目标和交付窗口的细节调整,由产品与研发协商;影响范围、成本、依赖或承诺日期的变化,进入正式决策并更新基线。

四、专业判断逻辑:用证据和边界决定需求是否进入交付

1. 用六个问题完成需求澄清

我在评审前会检查六个问题,而不是先看方案是否漂亮。它们的目的,是尽早发现“做什么”尚未成立的需求。

  1. 问题是什么:描述当前用户遇到的障碍,而不是直接给出功能答案。
  2. 谁受影响:明确用户群体、使用频率和关键业务角色。
  3. 有什么证据:提供访谈、工单、行为数据、现场观察或合规要求,并标明样本局限。
  4. 期望改变什么:定义可观察的结果,例如完成时间、失败率或人工处理量。
  5. 范围与边界是什么:说明不做什么、依赖什么、哪些例外暂不支持。
  6. 如何验收:明确测试场景、验收人、数据口径和上线后观察期限。

如果证据暂时不足,不一定要拒绝需求。可以把它转成探索任务:访谈多少类用户、检查哪些日志、做何种原型测试,并约定何时回来做决策。这样团队不会把未经验证的假设直接包装成开发承诺。

2. 排序要同时看价值、成本与不确定性

一种实用的判断框架是先分层,再比较。先判断需求属于强制项、风险控制、增长机会、效率改善还是探索验证;再在同类事项中讨论收益、成本、时效和置信度。不同类别不宜硬塞进一个公式,因为法规截止日期和增长机会并不是同一种价值。

对于可量化的机会,可以使用“预期收益与投入”做初筛,但必须说明估算口径。例如收益是节省工时、减少流失还是增加交易额;投入是否包含测试、迁移、培训和后续维护。低置信度的高收益预测,应先设计小规模验证,而非直接按乐观值排期。

判断维度 需要追问的内容 适合的证据 容易误用的地方
业务价值 影响谁,改变何种结果? 行为数据、客户反馈、业务目标 把高层关注度直接当成收益
紧迫程度 错过窗口会造成什么后果? 合同期限、季节窗口、法规日期 把催促次数当作时效证据
实现成本 包含哪些团队和后续维护? 粗估、依赖图、技术评审 只估开发,不估迁移与验证
不确定性 哪些假设尚未验证? 访谈、原型、数据抽样 把估计值写成确定承诺
机会成本 插入后哪项工作延后? 迭代容量、已承诺事项清单 默认团队可以无限并行

3. 设定就绪标准,减少开发中反复补需求

并非每个需求都要在进入评审前达到完整设计,但至少要有足够信息让团队做可靠估算。就绪标准可以包括:目标用户和问题明确;主要流程与异常场景可讨论;验收条件可验证;外部依赖有负责人;风险和未知项有处理方案。

若技术实现存在未知,不必伪装成精确估算。可以先安排短周期技术验证,明确验证要回答的问题、时间上限和结果如何影响决策。探索任务的输出不是“做了一些研究”,而是可供选择的方案、成本范围和风险说明。

4. 用追溯链连接需求、测试、发布与反馈

一个可操作的追溯链至少包括需求标识、来源、决策记录、关联任务、测试证据、发布版本和验收结果。这样,当线上问题发生时,团队能够判断是需求理解偏差、实现缺陷、测试遗漏,还是业务条件变化,而不是只凭记忆争论。

追溯链不必让每个小任务都建立繁复关系。关键需求、合规事项、跨团队依赖和高风险变更应优先保证完整;低风险内部优化可以采用轻量记录。治理的重点是把管理成本放在失败代价最高的地方。

五、案例与数据观察:用一个模拟项目看清流程的作用

1. 案例设定:把“导出报表”还原成业务问题

下面是一个情景模拟,用于说明分析方法,不代表某企业的真实统计。某企业有多个业务团队,客户反馈月度报表整理耗时,销售要求尽快增加批量导出。最初提出的方案是“增加导出按钮”,但进一步访谈发现,真正耗时的是字段口径不一致、权限确认和导出后人工合并。

如果团队直接开发按钮,可能只缩短了下载动作,却没有解决整理工作。项目经理与产品负责人先把问题拆成三个假设:字段映射是否一致、权限规则是否能自动应用、用户是否需要定时或批量处理。随后用小样本流程观察验证,再决定首期只支持一种高频报表和两类明确角色。

这个案例说明,需求澄清并非拖慢速度。它把不可控的大需求变成可验证的小范围承诺,并让团队知道哪些问题尚未解决,哪些能力暂时不纳入首期。

2. 模拟数据:为何容量约束比“加速开发”更值得讨论

假设团队每个迭代可用容量为40人日,已经承诺的工作占用34人日,剩余6人日用于缺陷和不确定性。如果新需求粗估为10人日,插入后并不是“多做10人日”这么简单:它可能挤掉已承诺事项,也可能侵蚀缺陷缓冲,导致后续延期或质量风险。

下表是情景模拟中的方案比较,数据用于演示取舍方法,不应被当作行业基准。实际决策应以团队历史交付数据、工时口径和发布风险为准。

方案 交付范围 估算投入 主要风险 决策条件
直接插入完整功能 多报表、批量权限、完整配置 情景估计18人日 容量超出,口径和权限边界未验证 需替换已承诺工作并完成规则确认
首期小范围试点 单类报表、固定字段、限定角色 情景估计6人日 覆盖范围有限,需明确试点对象 适合先验证使用价值和流程风险
先做探索验证 流程观察、原型与数据核对 情景估计2人日 短期没有正式功能交付 关键假设不清楚、决策风险较高时采用

从这个模拟可以看出,最小范围并不总是最佳方案;若客户合同期限明确,完整交付可能合理,但要显式调整其他承诺。反过来,如果需求价值主要来自未经验证的假设,先做探索往往比快速开发更节省总成本。

需求管理需求全流程:项目经理协同管理与一文讲清

3. 观察指标要从目标倒推,而不是从报表里挑

若目标是减少报表整理时间,可观察完成一次报表的人工耗时、导出失败率和实际使用率。若目标是减少权限风险,则要关注越权事件、权限配置错误和审计记录完整度。指标应明确统计对象、时间窗口和数据来源,否则上线前后的数值不可比较。

在模拟案例中,团队可以先抽取一批典型用户任务,记录完成时间及步骤,再在试点上线后按相同任务复测。样本量不足时,应明确结果只反映试点用户,不应推断全部客户。若用户采用率低,也要区分功能不可发现、流程不匹配和需求本身不成立。

4. 需求平台的价值要用协同证据验证

评估需求管理平台时,我会重点做一轮端到端演练,而不是只听功能演示:从一个真实需求开始,检查是否能记录来源、评审决策、关联开发任务、维护权限、生成变更记录,并在发布后回看验收证据。再选一条历史需求做迁移抽样,核对字段、附件、评论、状态和关联关系是否完整。

对于中大型企业,PingCode可纳入候选评估,尤其需要关注组织级权限、跨团队协作、流程配置和部署方式是否匹配实际治理要求。若从其他研发协作工具迁移,应先做数据盘点和小批量试迁移,重点检查历史链接、附件、用户身份映射及状态语义。私有化部署、迁移能力或国产替代是否适用,最终应以当前产品能力核验、技术验证、合同承诺及安全评估为依据,而非仅凭宣传语判断。

需求管理需求全流程:项目经理协同管理与一文讲清

六、不同情况下的行动建议:把流程调到合适的重量

1. 小团队:少填表,多做短反馈

小团队可以用精简需求卡片管理:问题描述、目标用户、价值依据、验收条件、负责人、优先级和关联任务。每周安排固定的需求整理时间,集中处理重复项、补充信息和下周决策。不要为了“看起来规范”复制大型企业的审批层级。

小团队的优势是沟通链短,因此要把口头决定尽快写回共享记录。特别是范围变化和日期承诺,若只留在聊天记录里,人员轮换或并行项目增加后就会迅速失真。

2. 多团队组织:建立分层入口和跨团队依赖机制

多个团队共享产品或平台能力时,应区分团队内部需求与跨团队需求。跨团队事项需要明确主责团队、依赖团队、接口人、交付顺序和决策升级路径。若每个团队各自承诺、最后才整合,冲突往往会在集成阶段集中爆发。

可以设置固定的组合评审节奏,讨论高价值、跨团队和高风险事项,而不是让所有小需求都进入高层会议。项目经理负责呈现依赖和容量影响,产品与业务负责人承担价值取舍,技术负责人说明架构和质量约束。

3. 高合规或高风险场景:把证据链前置

涉及金融、医疗、关键基础设施、个人信息或严格审计要求时,需求阶段就要识别安全、隐私、留痕、审批和回滚要求。不能等到发布前才发现数据留存、访问控制或审计证据不满足要求。

此类场景应为重要需求建立决策记录、测试证据和发布关联,并限定变更权限。流程更重是合理的,但每项控制都要对应具体风险;无风险依据的重复审批只会拉长周期,不会自动提升安全性。

4. 需求不确定、探索性强:先买信息,再买开发

新产品方向、全新用户群或技术未知较多时,不宜把完整功能一次性写成刚性承诺。先安排访谈、原型、可行性验证或受控试点,明确预算上限和停止条件。探索阶段的成功标准可以是减少关键不确定性,而不是上线一套完整产品。

停止条件同样重要。若用户问题不普遍、采用意愿不足或单位成本无法接受,应允许团队结束探索并保留学习结论。对失败探索的合理归档,能避免相同假设在几个月后换个名称再次启动。

七、不同情况下的取舍:速度、确定性与治理成本

1. 快速交付与完整澄清之间

时间窗口短时,可以缩小范围、减少非关键配置或先限定用户群,但不应删掉安全、验收和回滚条件。快速交付的正确做法是减少承诺范围,而不是把未知风险留给上线后的用户承担。

若问题本身仍不清楚,先做验证可能比赶工更快达到有效结果。要比较的不是“先开发还是先研究”的抽象选择,而是两种路径的总成本:错误开发、返工、支持和机会损失,是否高于短期验证投入。

2. 统一流程与团队自治之间

统一标准有利于跨团队追溯和组合决策,但过度统一会让不同产品的交付方式失去弹性。可以统一最低信息标准、状态定义、变更记录和关键数据口径,同时允许团队根据风险增加本地步骤。

平台流程配置也应从最低可运行版本开始。先解决重复登记、状态不可见和责任不清,再考虑复杂自动化。自动化一个尚未稳定的流程,往往只是更快地制造混乱。

3. 精确排序与快速判断之间

排序模型适合需求量大、需要解释取舍的组织,但不值得为每个小改动维护复杂打分表。对明显的强制项、线上事故和小型维护任务,按规则处理更有效;对高投入、高不确定、高影响事项,才需要深入比较假设与机会成本。

分数应当帮助决策,而不是代替决策。若两个方案得分接近,团队应检查权重、数据质量和风险偏好;如果分数相差很大但结论仍令人意外,也要回到原始证据核实是否有遗漏。

4. 全量迁移与分阶段迁移之间

更换需求管理平台时,全量迁移可以减少双系统期,却提高了数据错误和组织中断风险;分阶段迁移降低单次风险,但需要管理新旧流程并行、权限同步和用户培训。选择应基于数据复杂度、团队数量、历史追溯要求和切换窗口。

实践上,先迁移一个代表性团队和一组历史需求,验证字段映射、附件、评论、状态、用户权限及报告口径,再扩大范围。迁移验收应有抽样规则和责任人;“数据导入成功”不等于“历史关系可用”。

八、下一步怎么做:从一次真实需求开始改进

1. 用一周建立最小可行流程

如果当前团队需求经常反复,可以先选一条近期真实需求,按下面步骤走完,不必先购买新工具或重写所有流程。

  1. 选取一个有争议或容易延期的需求,追溯它从提出到交付的全过程。
  2. 标出信息缺口、决策等待、重复沟通、范围变化和验收争议发生的位置。
  3. 为每个阶段定义一个明确出口,例如需求澄清完成、评审决定、迭代承诺、验收关闭。
  4. 指定每个出口的责任人和必需证据,避免多人负责等于无人负责。
  5. 下一次评审时只启用最必要的规则,观察是否减少返工或等待。
  6. 两到四周后复盘:流程是否更清楚,新增负担是否值得,哪些字段无人使用。

2. 先测几个能推动行动的指标

需求管理指标不宜一开始就追求完整仪表盘。可以先观察从提出到首次决策的等待时间、需求进入开发后的变更频次、承诺事项按期完成比例、验收返工次数,以及高风险需求的证据完整度。

指标必须配套解释口径。例如按期完成比例应说明延期需求如何处理,变更频次应区分合理迭代与澄清不足,等待时间应拆出外部依赖和内部决策。否则,团队可能通过缩短需求、推迟登记或提前关闭来“优化”数字,却没有改善交付。

3. 选择平台时做场景验收,不做功能打勾

平台评估至少应覆盖四类场景:一个普通需求的全流程、一项跨团队依赖、一项高风险变更、一批历史数据迁移。邀请产品、研发、测试、项目管理、运维和安全相关人员共同参与,记录每个角色实际完成任务所需的步骤和阻碍。

如果考虑PingCode或其他需求与研发协作平台,应结合组织规模、部署约束、权限模型、迁移范围和现有工作方式开展验证。对于中大型组织,重点检查多团队治理能否落地;对于有私有化要求的组织,确认部署、安全、升级和运维责任;对于迁移场景,要求用真实样本核验历史数据与关联关系。选型结论应来自试用和技术评审,而非单一功能演示。

4. 记住:流程的产出是更好的取舍

需求全流程做得好,不意味着每个需求都被接受,也不意味着所有事项都能按时完成。它意味着团队能解释为什么做、为什么暂缓、改变承诺会影响什么,以及怎样判断交付是否有效。

我最看重的不是需求池里有多少条记录,而是每一次资源投入是否有可追溯的依据,每一次变化是否有人承担决策,每一次交付是否回到用户问题上验证。下一步,先挑一条真实需求跑通“问题,决策,承诺,验证”链条,再根据暴露出的阻塞点调整流程。把最重要的决策变清楚,通常比再增加一张表更能改善项目协同。

常见问题解答(FAQ)

1. 需求管理的完整流程通常包括哪些环节?

我刚开始负责项目时,常把需求评审当作需求管理的全部,结果开发过程中不断出现遗漏和返工。我想知道从需求提出到上线复盘,哪些环节必须串起来?

可按“收集,澄清,评估,排序,评审,拆解,开发与验收,上线复盘”建立闭环。每项需求至少记录提出人、用户问题、验收标准、优先级、负责人和状态;上线后对照原定目标检查结果,并把发现的问题纳入下一轮需求。

2. 项目经理怎样协调业务、产品和研发对需求的不同意见?

我遇到过业务方强调尽快上线,研发却认为方案风险太高,会议开了几轮仍没有结论。我希望有一套办法,既能推动决策,也能避免项目经理凭职位替大家拍板。

先把争议拆成用户价值、交付成本、技术风险和时间约束,再让相关负责人基于同一份需求说明和验收条件讨论。无法达成一致时,明确决策人、备选方案、影响范围和决策截止时间,并记录结论;项目经理负责推动信息透明和行动闭环,而不是替专业角色判断技术细节。

3. 需求进入开发后发生变更,项目经理应该怎么处理?

我曾遇到临近发布时新增需求,提出方觉得只是小改动,研发则担心影响测试和上线。我不确定哪些变更可以直接接受,哪些必须重新排期。

先登记变更原因、期望收益和紧急程度,再评估对范围、工期、成本、依赖和质量的影响。若变更会挤占已承诺工作或改变验收范围,应由有权限的负责人确认取舍,并同步更新计划、任务和验收标准;未获批准的内容进入候选池,不应口头插入当前迭代。

4. 如何判断需求优先级,并避免所有需求都被标成高优先级?

我收集需求时,经常遇到多个部门都说自己的事项最紧急,团队却没有足够资源同时推进。我想知道怎样排序,才能让依据清楚、后续也方便复盘。

可以统一使用价值、紧急性、影响用户范围、实现成本和风险等维度评分,并提前约定权重;例如价值与紧急性各占较高权重,成本和风险作为扣分项。排序后由业务与交付负责人共同校准,同时设置在制需求上限;定期比较预期收益与实际结果,调整评分口径,而不是仅凭职位或声音大小决定。

核心关键词

读者评论

雷
雷俊杰

我们团队也试过统一需求入口,最后卡在业务方不愿补背景。先收集最小信息、由负责人后续澄清,确实比一上来要求填长表更容易执行。

石
石俊杰

文章把项目经理和产品负责人的边界说得比较清楚。不过实际项目里,价值判断常常没有明确负责人,遇到插队需求时,最好连最终拍板人和回复期限也一并约定。

梁
梁佳宁

上线后观察指标很有必要,但小团队未必能为每项需求长期跟踪数据。我更倾向于只给高影响需求设观察期,普通优化保留验收记录即可,避免流程成本过高。

文章包含AI辅助创作:需求管理需求全流程:项目经理协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/565663
