需求评审开了两小时,需求池里有 86 条“高优先级”,迭代却仍然延期;复盘时,团队发现其中 19 条需求从未被业务方确认验收口径,另有 12 条在开发中途改过范围。这个场景说明,需求管理数据分析的关键不是把看板做得更漂亮,而是找出需求从提出到交付的哪一个环节正在失真。项目经理要分析的不是“需求有多少”,而是需求是否清楚、是否稳定、是否被正确排序,以及变化是否产生了可见的交付成本。
一、先讲核心结论:需求数据不是报表,而是决策证据
1. 数量指标不能直接代表管理质量
需求总量、已完成数和按期率很容易统计,也很容易被误读。需求多,可能意味着业务机会多,也可能意味着入口失控;完成数高,可能是交付效率提升,也可能只是团队拆出了更多小需求。单看一个数字,无法判断背后的管理状态。
我通常把需求管理数据分成四层:入口质量、决策质量、执行稳定性和交付结果。入口质量看需求是否具备必要信息;决策质量看排序是否有依据;执行稳定性看范围变化和等待时间;交付结果看是否按预期解决了用户或业务问题。四层指标必须连起来看,才能把“感觉项目不顺”转成可验证的原因。
2. 先定义要做的决策,再选择指标
如果项目经理想判断“下个迭代能否承诺”,就要观察已确认需求的工作量、未关闭依赖和团队可用容量,而不是只看需求池总量。如果想判断“业务方是否持续改变方向”,就要观察需求变更率、变更发生阶段和变更原因,而不是统计所有新增需求。
一个实用原则是:每个指标必须对应一种动作。需求准备度偏低,动作是补齐信息或退回澄清;需求等待时间偏长,动作是明确决策人或压缩审批链;临近交付的变更偏多,动作是冻结范围或重新评估承诺。没有明确动作的指标,往往只是装饰性数字。
| 分析层 | 典型问题 | 可观察指标 | 指标触发后的动作 |
|---|---|---|---|
| 入口质量 | 需求是否足以进入评审 | 信息完整率、澄清轮次 | 补充场景、验收条件或依赖 |
| 决策质量 | 团队是否在做最重要的事 | 优先级依据覆盖率、决策等待时间 | 补充价值证据,指定决策责任人 |
| 执行稳定性 | 计划为何反复变化 | 迭代变更率、阻塞时长 | 重估容量、调整范围或清除依赖 |
| 交付结果 | 交付是否产生预期影响 | 验收通过率、目标指标变化 | 复盘假设,决定继续、调整或停止 |

3. 数据分析要服务于取舍,而不是制造排名
需求管理最有价值的结论,通常不是“哪个团队最差”,而是“当前应该停止什么、补齐什么、延后什么”。把不同团队的交付率做简单排名,容易忽略需求规模、依赖复杂度和人员可用性差异,也会诱导团队拆分需求、提前关闭任务来改善数字。
我更愿意把指标当作诊断信号:它指出需要调查的位置,但不自动给出责任结论。指标可以提出问题,不能代替项目经理做判断。
二、背景和真实场景:需求链条为何会在数据里失真
1. 多团队组织里,需求不是从一个入口自然流到交付
在 100 人以上的组织中,一个产品需求常常要经过业务提出、产品澄清、架构评估、合规检查、排期决策、研发实现、测试验收等环节。每个环节都可能使用不同的表格、群聊或系统字段。记录看起来很多,实际却未必能回答“这条需求为何排在前面”或“变更是谁在什么时间确认的”。
问题通常不在于缺少数据,而在于数据无法关联。需求编号变了,父子需求关系丢失;业务目标写在会议纪要里,任务状态留在工具中;变更理由只在即时消息里出现。项目经理最后只能靠回忆拼接过程,复盘自然容易变成意见对意见。
2. 需求状态相同,不代表等待原因相同
两条需求都处于“待评审”,一条可能只差业务负责人确认价值,另一条可能在等待安全团队评估。若数据只记录状态,不记录等待原因和责任角色,团队看见的只是积压数量,无法判断应该催谁、补什么材料或调整哪一个决策机制。
因此,分析需求周期时,我会把“主动处理时间”和“等待时间”分开。前者包括分析、设计、开发和验证;后者包括等待业务澄清、审批、外部接口或资源。两者混在一起,会把组织决策延迟误判为研发效率低。
3. 越是临近交付,变更越需要看影响而不是只看次数
需求变更并不天然是坏事。发现法规变化、用户风险或技术约束后及时调整,可能比机械冻结范围更负责。真正需要关注的是变更发生在什么阶段、影响了多少工作、是否重新确认了交付承诺,以及变更是否有明确来源。
例如,迭代开始前补充一个验收条件,与测试阶段新增一个关键业务流程,管理影响完全不同。若只统计“本月变更 20 次”,项目经理无法判断这是正常澄清,还是需求基线失守。

三、常见误区:看起来在分析,实际上可能误导决策
1. 用需求完成数衡量团队产能
需求大小、风险和依赖不同,完成一条小文案与完成一项跨系统改造不能等价。直接比较完成条数,会鼓励团队把需求拆得更碎,或者优先完成容易关闭的事项。即便改用故事点,也不能把估算点数当成跨团队的统一产能单位。
我会优先观察团队自身一段时间内的工作量分布与交付波动,并同时查看未完成工作、返工和阻塞。数据用于改进预测,不用于给不同团队贴标签。若团队规模、服务对象或工作类型发生变化,历史区间也需要重新解释。
2. 把“高优先级”当作可比较的事实
不少需求池里,高优先级长期占大多数。原因可能是优先级定义过于宽泛,也可能是所有提出方都能直接设置等级。此时优先级字段只表达了“提出者很着急”,不再能帮助团队排序。
更有效的做法是要求优先级附带判断理由,例如业务影响、时间窗口、风险降低、用户覆盖范围、成本和依赖。对于难以精确量化的收益,可以使用区间或相对排序,不必假装得到一个绝对准确的分数。
3. 只看按期率,不看承诺是何时形成的
按期率的分母很容易被人为影响:有的团队把计划日期频繁后移,有的团队在迭代中途不断接入新需求,还有的团队只统计已完成事项。若不保留承诺形成时的基线,最终的按期率无法说明原计划是否可靠。
我会同时保留初始承诺日期、调整后的日期、调整原因和确认人。分析时区分“按原承诺完成”“经批准调整后完成”和“未完成”,这样才知道是预测不准、范围变化还是依赖失控。
4. 把需求变更率低当作成熟度高
变更率低可能代表前期分析充分,也可能代表团队没有及时吸收新信息,甚至把必要变更推迟到下一个版本。管理目标不是追求零变更,而是让变更有依据、有影响评估、有决策记录。
建议把变更按原因分类:新业务信息、政策或合规要求、用户反馈、技术发现、范围蔓延、原始描述不清。类别之间的改善动作不同。描述不清需要提升入口质量;技术发现需要更早做验证;范围蔓延则需要强化变更决策和容量重估。
5. 用平均周期掩盖长尾需求
平均值会被少数超长需求拉高,也可能掩盖大多数需求很快交付、少数需求长期卡住的事实。若项目经理只看平均周期,就不知道问题是普遍发生还是集中在特定类型、依赖团队或审批环节。
除了平均数,我会查看中位数、较高分位数和周期分布。一个可执行的问题是:周期最慢的那一组需求,是否集中在同类依赖或同一种审批上?如果是,改善流程可能比催促个体更有效。

四、专业判断逻辑:从指标定义到可行动的分析
1. 先建立一条可追溯的需求记录
一条可分析的需求至少要能回答:谁提出、解决什么问题、服务哪些用户或业务、如何验收、依赖什么、谁做决策、何时进入基线、后来发生了什么变化。字段不必一次堆得很复杂,但需求身份和关键事件必须稳定留存。
我建议把状态变化记录为事件,而不只是覆盖当前状态。当前状态只能回答“现在在哪里”,事件历史才能回答“什么时候从哪里到哪里、停了多久、是谁确认”。对复盘和审计要求较高的组织,事件记录往往比新增十几个状态更有价值。
2. 指标定义要写清分子、分母和时间边界
“需求变更率”至少有几种口径:发生过变更的需求数除以进入迭代的需求数;变更事件数除以需求数;或者被变更影响的工作量占基线工作量比例。三种口径回答的问题不同,不能只在报表上写一个名称。
我会为每个核心指标写一张口径卡,包含业务问题、统计对象、计算方法、排除项、更新频率、数据负责人和触发动作。举例来说,“迭代内范围变更率”可定义为迭代开始后新增、删除或实质改变验收范围的需求数,除以迭代开始时承诺的需求数,并将纯文案纠错单独分类。
3. 使用成对指标,避免单指标优化
每个核心效率指标最好配置一个质量或风险指标。交付速度配返工率,按期率配范围变更率,需求吞吐量配验收通过率,需求准备度配评审等待时间。这样可以防止团队通过牺牲质量、缩小统计口径或延后暴露问题来改善表面数字。
指标组合不宜过多。若管理会议同时追踪几十项指标,讨论会变成逐项报数。通常每个层级保留少量核心信号,再把异常项下钻到需求明细,能够兼顾可读性和诊断深度。
| 指标组合 | 单独观察时的风险 | 组合观察的判断 |
|---|---|---|
| 交付周期 + 返工率 | 周期变短可能来自验证不足 | 周期改善且返工不升,才更可能是真正提效 |
| 按期率 + 范围变更率 | 频繁重排也能制造较高按期率 | 同时观察原始承诺与变更,评估计划可信度 |
| 需求吞吐量 + 验收通过率 | 拆小事项可能抬高完成数量 | 检查交付是否达到预先约定的业务条件 |
| 准备度 + 等待时长 | 材料完整不代表决策及时 | 定位是需求质量问题还是组织响应问题 |
4. 用分层分析定位原因,不急着汇总
需求数据至少可以按产品线、需求类型、提出来源、优先级、依赖团队和变更阶段分层。比如整体周期稳定,但外部接口类需求的高分位周期明显上升,问题更可能出在跨团队依赖,而不是整个研发流程。
分层也要控制样本量。某一类别只有两三条需求时,百分比极易波动,不适合直接下结论。应在图表中标注样本数,必要时拉长观察周期,或者把结论写成待验证假设,而不是确定性判断。
5. 将指标变化接到管理动作与复查日期
分析闭环可以很简单:发现信号、提出原因假设、选一个小范围动作、设定复查时间、比较前后变化。如果需求澄清等待偏长,可以试行固定答疑窗口或明确响应责任人;若改进后等待时间没有变化,就检查瓶颈是否实际位于审批或资源协调。
不要把“做了流程改进”当作结果,结果应当是关键等待减少、返工下降或预测更稳定。如果指标改善但业务结果没有改善,也要重新评估指标是否只优化了局部。
五、数据观察与案例:把“延期”拆成可验证的原因
1. 一个跨部门产品迭代的样本推演

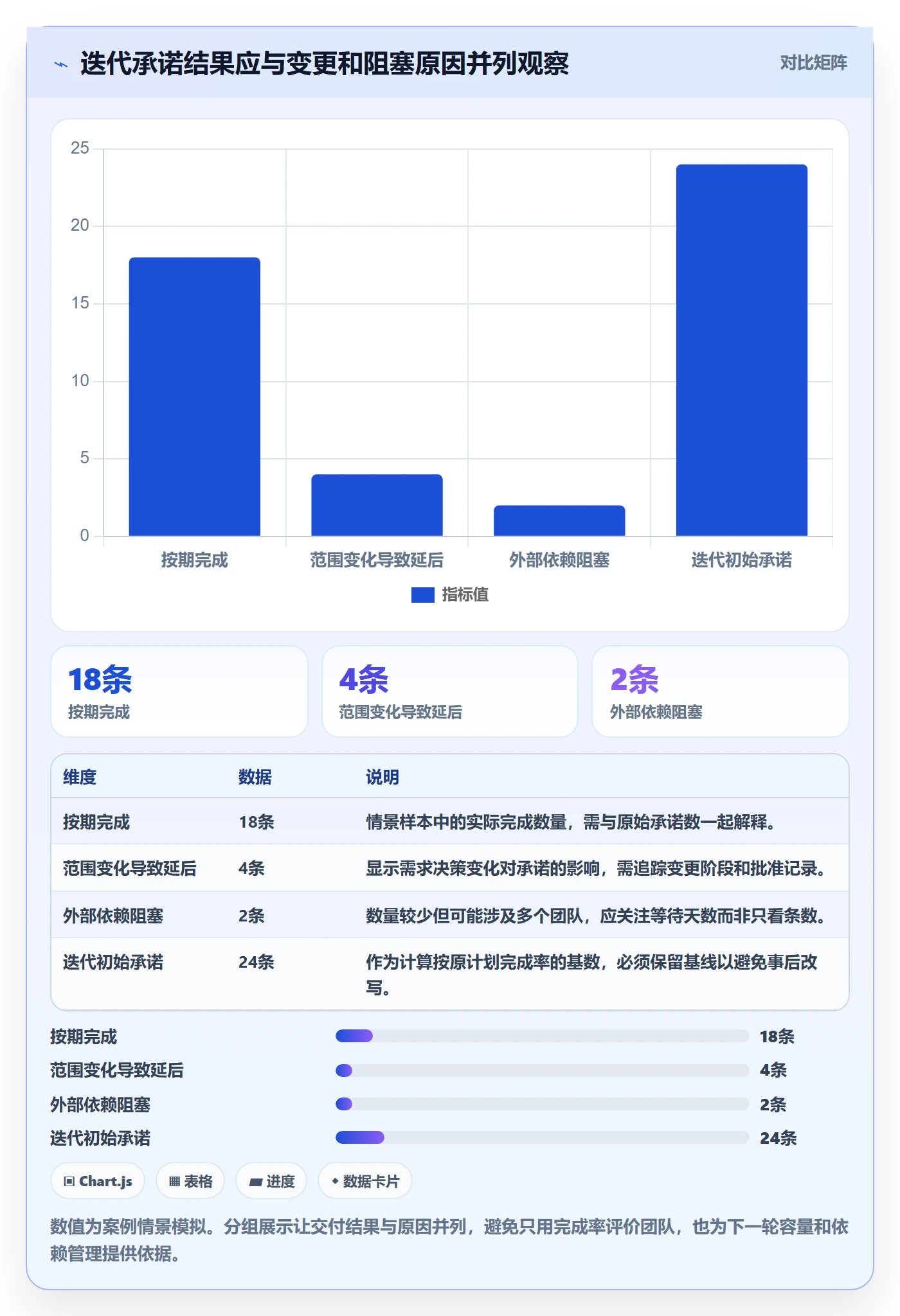

以下案例用于说明分析方法,数字是情景模拟,不代表特定企业的真实经营数据。某团队在一个为期四周的迭代中承诺 24 条需求,迭代结束时完成 18 条,按原计划完成率为 75%。单看结果,团队可能被要求“提升执行力”。
进一步检查发现,4 条需求因业务方新增范围而延后,2 条因外部接口未按期提供而受阻;在 18 条完成项中,3 条经历过验收口径调整。于是复盘重点从“为什么只完成 18 条”转为三个具体问题:范围变化是否重新评估容量、外部依赖是否在承诺前确认、验收条件是否过晚明确。
2. 看变更发生阶段,比只看变更总数更有用
将 24 条承诺需求按阶段记录后,团队发现 8 条发生过变更:4 条在迭代开始前澄清,2 条在开发中调整,2 条在测试阶段改变验收边界。前两类未必意味着管理失败,但测试阶段的边界变化已直接产生返工和排期影响。
团队随后把评审前检查重点放在验收条件、异常路径和外部依赖,并要求迭代内范围变化记录影响对象。这里的关键不是给变更设禁令,而是把高成本变化尽量前移,并让新增范围的机会成本可见。

3. 用队列观察找出真正的瓶颈
另一个常见做法是把需求按等待时长分桶,而不是只求一个平均数。假设某周期 40 条需求中,24 条在 5 个工作日内完成决策,10 条等待 6 至 10 个工作日,6 条等待超过 10 个工作日。若长等待需求集中在同一业务审批环节,改进审批机制可能比增加研发人力更有效。
但长等待不一定都值得压缩。有些高风险需求需要更充分的合规或架构评估。项目经理应区分“无明确责任人的空等”和“为降低风险而进行的必要审查”,否则可能以缩短周期为名,移除真正有价值的控制。
4. 以工具为例:先验证流程适配,再谈平台能力
对中大型企业或 100 人以上组织,需求数据分散在项目、产品、研发和测试环节时,工具能否维持关联关系、权限边界和变更历史,往往比单个看板是否易看更重要。以 PingCode 为例,可以把它作为评估需求管理与研发协作流程的一种候选方案,重点验证需求、工作项、迭代、缺陷和验收记录能否形成可追溯链路。
选型时不要只看演示环境里的流程顺不顺。应拿一组真实但经过脱敏的需求样本,走完提出、评审、排期、变更、开发、验收和复盘,检查字段是否可配置、历史记录是否可追溯、跨团队权限是否合适、报表口径能否稳定复用。对于有部署要求的组织,可核实其私有化部署方案;若要从既有 Jira 环境迁移,应安排字段映射、历史数据抽样校验和用户权限验证。国产替代的判断也应基于试点结果、运维能力、合规要求和迁移成本,而不是单凭产品宣传语。
我会把工具验证拆成三类问题:数据能否准确记录、流程能否被团队实际采用、管理者能否从记录中得到决策信息。若团队仍依赖线下表格维护核心口径,再完整的平台功能也难以产生可信报表。先把管理问题定义清楚,再决定工具是否适配。

六、不同情况下的行动建议:按问题类型采取不同动作
1. 需求入口混乱时,先治理入口而不是扩充报表
如果同一需求通过邮件、会议、即时消息和多个表格重复进入,先建立统一登记规则,并为每条需求分配稳定标识。入口字段先保留最必要的信息:问题场景、目标用户、预期结果、提出人、紧急原因和待确认事项。
- 明确哪些内容必须登记为需求,哪些属于咨询、故障或日常支持。
- 指定需求责任人,避免提出后无人补充和确认。
- 设置评审前检查,信息不完整的需求进入澄清队列,而不是直接占用排期讨论。
- 每月抽样检查重复项、长期无负责人项和长期未决项。
如果业务部门很多,不要一开始要求所有团队使用复杂模板。先从高频产品线或关键项目试运行,确认字段确实能改善评审,再逐步推广。
2. 高优先级泛滥时,建立可解释的排序机制
当大量需求都标成最高优先级,项目经理应把优先级从标签变成讨论结果。可以要求提出方说明影响对象、时间窗口、未处理风险和替代方案,再由有决策权的人在容量约束下排序。
对于多个高价值需求竞争同一资源的情况,可用相对排序或简单评分辅助讨论,但不要把评分结果伪装成精确事实。评分最大的价值是暴露假设分歧:业务影响估计是否一致,实施成本是否可信,延期代价是否真实存在。
3. 需求经常延期时,先做原因分类
把延期原因分成范围变化、估算偏差、技术风险、外部依赖、资源冲突和验收等待,并对每一类记录影响时长或工作量。原因分类至少持续几个周期,才适合判断主要瓶颈。单个周期的偶发事件不应马上变成组织级结论。
如果主要原因是外部依赖,就在承诺前确认依赖方、交付物和日期;如果是验收等待,就提前约定验收人和可用窗口;如果是需求变化,则要求说明新增范围挤占了什么计划工作。
4. 变更很多时,区分必要学习与范围失控
将变更按发生阶段和原因分类后,分别制定措施。前期澄清类变更可通过需求访谈和原型验证改善;技术发现类变更可安排短周期实验;临近交付的业务插入则应经过影响评估和明确授权。
不建议用“超过几次就不允许变更”作为唯一规则。更稳妥的做法是规定每次重要变化都回答三个问题:为什么现在变化、影响哪些已承诺事项、谁确认重新排序。这样既保留应对变化的能力,也让成本透明。
5. 需求数据可信度不足时,先做小范围数据治理
如果状态长期不更新、负责人缺失、工时口径不一,不要先做全公司大屏。选一个有代表性的团队,对一到两个迭代的数据逐条核验,找出问题来自字段定义、系统使用习惯还是流程设计。
数据治理的底线是:关键字段有定义、状态变化有责任人、历史记录可追溯、统计口径可复算。未达到这些条件前,报表应清楚标注局限,避免管理者基于不可靠数字做绩效判断。

七、不同情况下的取舍:没有一种指标体系适合所有团队
1. 追求统一口径,还是保留团队差异
组织需要统一一小组核心定义,才能横向汇总;团队也需要保留适合自身工作类型的局部指标。建议统一需求身份、关键状态、变更记录和交付结果口径;对研究型项目、运维类工作或强合规流程,则允许增加专属字段和解释。
统一过度,会让不同业务被迫套进同一流程;差异过多,则无法做跨团队资源决策。可采用“核心口径统一、局部指标扩展”的方式,并明确哪些数据可比较、哪些只适用于团队内部。
2. 追求速度,还是保留必要评审
减少审批层级可能缩短等待时间,但高风险需求仍需要安全、架构、合规或运营评估。项目经理应依据风险、影响范围和可逆性决定评审强度,而不是对所有需求一律加速或一律严审。
低风险、可回滚的小变更,可以采用轻量评审和快速验证;涉及数据安全、重大资金、关键业务连续性的变更,则应保留必要审查,并通过提前排期减少临门等待。优化目标是减少无价值等待,不是消灭所有控制。
3. 追求预测稳定,还是接受探索性工作波动
成熟业务和探索型项目不应使用同一套承诺逻辑。成熟业务可以通过历史周期和容量安排增强预测;探索型工作要为验证假设设置时间盒,承诺的是实验目标和学习结果,而非保证最终方案一定按期完成。
如果把探索工作强行按固定需求吞吐量考核,团队可能隐瞒不确定性;如果所有工作都以“不确定”为由拒绝计划,资源又无法协调。应根据工作类型分别定义可承诺的对象:交付物、验证结论、风险收敛程度或决策节点。
4. 追求自动化看板,还是先修正底层记录
自动化报表能减少人工汇总,但不会自动修复错误口径和失真的数据。若业务事件未被记录,系统只会更快地生成错误结论。工具投入应与数据治理成熟度相匹配,先保证记录可信,再扩大自动化覆盖。
可先自动化状态时长、需求关联和变更事件等容易定义的内容;对价值评分、风险判断和业务影响等需要专业判断的字段,保留人工解释和复核机制。
八、结尾:项目经理要管理的不是数字,而是数字背后的选择
1. 用一个可复核的问题开始
需求管理数据分析不必从搭建复杂指标平台开始。下次复盘时,先选一个具体问题,例如“为什么有些需求总在验收阶段返工”,再检查是否有足够的需求基线、变更记录和验收证据回答它。
2. 用小规模闭环验证改进是否有效
先选一个团队或一条产品线,建立口径、采集基线、试行改进,再用相同口径复查。若数据质量不足,就先修数据;若原因是等待,就明确责任和时限;若是范围变化,就把成本与取舍带回决策桌。
3. 把分析结论转化为下一步行动
我最看重的需求管理能力,不是能做出多少图,而是能否在承诺前识别不确定性,在变化发生时说清代价,在交付后验证结果。下一步可以从最近两个迭代抽取 20 至 30 条需求,核对提出信息、承诺基线、变更阶段、等待原因和验收结果。当每个重要数字都能追溯到具体事件,并能触发一个明确动作,需求数据才真正开始帮助项目经理做决策。
常见问题解答(FAQ)
1. 项目经理应该重点分析哪些需求管理数据?
我刚开始做需求复盘时,发现需求数量、完成率和延期率都能统计,但不知道哪些指标真正能帮助团队改进。我想区分日常跟踪数据和适合复盘决策的数据。
建议先跟踪需求吞吐量、按期交付率、需求变更率、需求周期和需求缺陷率。每项指标都要明确统计范围与时间口径,例如只统计进入开发的需求,按自然周记录;同时结合趋势和项目背景解读,避免单看某个数字下结论。
2. 需求变更率高,怎么判断是需求管理出了问题?
我遇到过项目中途频繁改需求的情况,但有些变更来自客户的新信息,有些则是前期沟通遗漏,很难直接归因。我想找到一种能定位问题环节的分析方法。
先统一变更口径,例如统计进入开发后新增、修改或取消的需求,并用变更需求数除以基线需求数。再按变更来源、阶段和原因分类;如果变更集中在开发后期且主要源于需求理解不一致,应加强评审和验收标准,而外部政策或市场变化则应单独标记,不能简单归责于团队。
3. 如何通过需求周期数据发现交付瓶颈?
我会记录需求从提出到上线的时间,但一个总周期看不出究竟是评审等待、开发排队还是测试返工造成的。我希望知道怎样拆分数据,才能找到可行动的改进点。
将周期拆成待评审、待开发、开发中、待测试和待发布等阶段,分别计算中位数及高分位数,并统计各阶段等待时间。若等待时间明显长于实际处理时间,优先检查排队和资源协调;若测试阶段反复变长,则进一步核对缺陷与返工记录。
4. 怎样判断需求优先级是否合理?
我曾遇到高优先级需求很多、团队却说不清为何先做某项的情况。项目复盘时,我想用数据检查排序是否兼顾用户价值、交付成本和实际结果。
为需求记录预期收益、影响用户范围、紧急程度、估算工作量及上线后的实际结果,并在评审时使用一致的评分规则。复盘时对比高优先级需求的按期交付率和实际收益;若高分需求持续延期或收益偏低,应检查评分依据和估算偏差,而不是只用需求数量判断优先级管理效果。
核心关键词
文章包含AI辅助创作:需求最佳实践:项目经理需求管理数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/565629
读者评论
我们以前也统计需求变更率,但没区分发生阶段和变更原因,最后只得出“变更多”的结论。按文中思路拆开后,才发现主要问题是验收口径确认太晚。
把主动处理时间和等待时间分开很实用。不过跨团队协作时,等待原因有时没人愿意认领,记录责任角色这一步怎么落地,可能比新增指标更难。
我对用高分位数看周期长尾有体会,平均数确实容易掩盖少数卡很久的需求。只是样本量小的团队要谨慎解读,最好同时展示数量,避免几条异常就触发大调整。
