需求状态看板上有 86 条“进行中”,交付会上却没人说得清其中多少条真的在开发、多少条等业务确认、多少条早已失去价值,这不是状态数量不够,而是状态没有回答管理问题。需求状态实操的核心,不是把流程切得更细,而是让每一次状态变化都能说明:谁在什么条件下推进了需求,哪里发生了等待,下一步由谁采取行动。本文给出一套可落地的状态设计、数据分析口径和模板,并用明确标注的情景模拟数据演示如何从看板发现管理瓶颈。
一、先讲核心结论:状态是管理信号,不是装饰标签
1. 状态必须对应可验证的事实
我在梳理需求流程时,通常先问团队一个问题:“这条需求为什么处于当前状态?什么事实发生后,它才可以离开?”如果成员只能回答“还在处理中”“暂时没动”,状态就没有形成可验证的管理信号。
例如,“待评审”应表示需求材料已经达到评审准入条件,并且已经进入待排期评审的队列;“评审中”应表示评审会议或异步评审实际开始;“待开发”应表示范围已确认、优先级已决策,并且依赖关系已被记录。状态的定义应写成团队能够观察和核对的条件,而不是模糊的主观感受。
一个实用的判断标准是:状态变化必须对应一个事实、一个责任人和一个下一步。如果只有颜色变化,没有责任人或后续动作,管理者看到的只是表面整齐。
2. 状态数量以能支持决策为准
状态过少,流程中的等待被压成一个“进行中”;状态过多,团队需要花时间判断该选哪个标签,还可能出现“评审完成”和“已通过评审”这类含义重叠的状态。我的建议是先用 6,9 个主状态覆盖主要决策节点,再把细节放到字段、阻塞原因或活动记录中。
一套可作为起点的主流程是:待澄清、待评审、已承诺、设计与开发、待验证、已交付、已关闭。团队可以根据实际工作方式调整名称,但每个状态都要能回答一个独立问题:信息够不够、是否值得做、是否承诺、是否在实现、是否验证、是否交付、是否终止。
3. 优先分析流动和等待,而非只数完成量
月度完成需求数能说明产出,却很难说明为何交付延迟。要提升管理效率,至少还要观察需求从提出到交付的周期、各状态停留时间、阻塞占比、状态回退率和承诺兑现率。指标必须绑定明确的分母和时间口径,否则不同团队算出的“周期”无法比较。
| 管理问题 | 优先观察的指标 | 能支持的行动 |
|---|---|---|
| 需求为什么交付慢 | 端到端周期、状态停留时间、阻塞时长 | 区分实现耗时与等待耗时,确定瓶颈节点 |
| 计划为什么经常落空 | 承诺兑现率、范围变更率、未完成需求数 | 调整承诺机制、容量预留和变更规则 |
| 需求入口是否健康 | 澄清通过率、评审通过率、关闭原因分布 | 改善需求质量,减少无效评审与返工 |
| 团队是否被并行工作拖慢 | 在制需求数、老化需求占比、跨团队等待时间 | 限制并行量,处理依赖和长期挂起项 |

二、背景与真实场景:看板上的“进行中”为什么会失真
1. 需求不是单一队列中的同质工作
一个产品团队的需求池往往同时包含客户反馈、合规事项、平台能力建设、体验优化和线上问题。它们的紧急程度、决策人、依赖关系和验收方式并不相同。若所有事项都使用同一条流程,状态仍然可以统一,但准入规则、优先级依据和等待原因必须能区分。
例如,合规需求可能有明确的外部截止时间,体验优化可能需要用户研究,平台能力建设则可能要等待架构评审。如果只用“高、中、低”标优先级,团队很难解释为什么一个“高优先级”事项连续数周没有行动。优先级应关联依据,至少记录业务价值、时效约束、风险、实施成本和依赖。
2. 卡住的时间常常比实际处理时间更值得关注

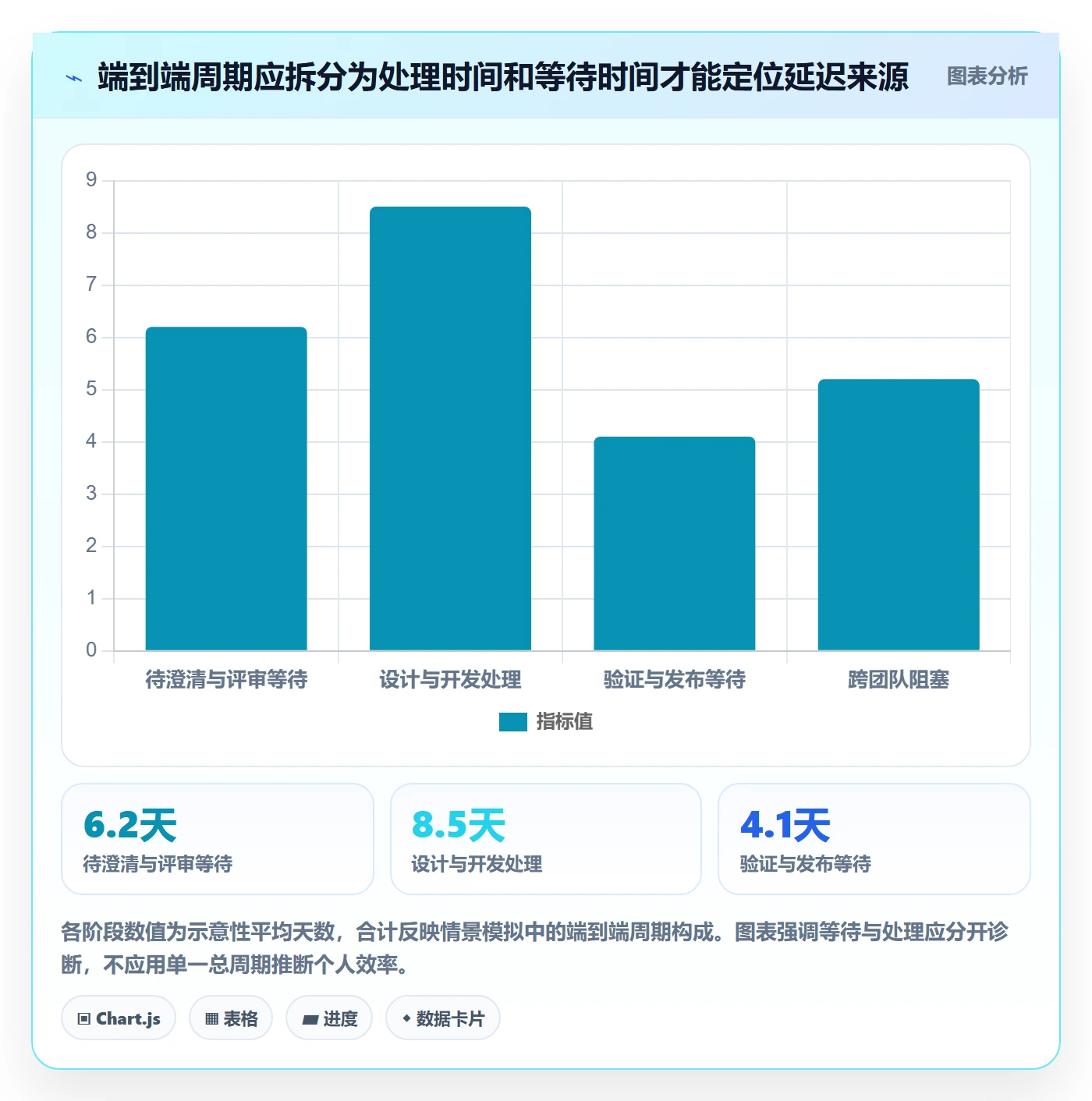

从管理角度看,需求周期通常可以拆成实际处理时间与等待时间。实际处理可能包括澄清、评审、设计、开发和验证;等待则可能来自业务方补充信息、评审排期、外部团队依赖、测试环境或发布窗口。只看“开始开发”到“开发完成”,会漏掉大量发生在开发之前和验收之后的延迟。
要避免误读,团队应把暂停状态、阻塞原因和责任方单独记录。比如“等待业务确认”与“等待技术依赖”都可以表现为阻塞,但解决路径完全不同。前者应设置业务确认人和答复期限,后者应记录依赖团队、接口事项和升级路径。
3. 先明确数据来源,再比较团队表现
下面的示例数据是为了演示诊断方法而构造的情景模拟,不是行业基准,也不是任何工具的实测结果。假设某团队连续观察 8 周,共有 48 条进入交付流程的需求。我们把“端到端周期”定义为需求正式进入评审队列至验收交付的自然日,把“停留时间”定义为进入某状态至离开该状态的时间。
使用这个口径后,管理者可能发现:平均周期偏长并不一定意味着开发效率低。如果开发与验证时间相对稳定,而待评审和跨团队等待占据较大比例,改善方向应优先落在决策节奏与依赖管理,而不是要求开发人员加速。

三、常见误区:数据看起来丰富,管理动作却没有变
1. 把“状态多”当成“流程成熟”
有些团队把流程拆成十几种状态,试图覆盖每一种特殊情况。结果是成员不知道“等待产品确认”“待补充资料”“挂起”应当选哪个,报表也难以稳定归类。状态越多,越需要清晰的准入、退出和责任规则;否则,细分只会增加操作成本。
我的判断是:如果两个状态的责任人、进入条件和下一步行动相同,就应考虑合并;如果同一状态里包含两类完全不同的阻塞原因,则不一定要新增状态,优先增加“阻塞原因”字段。
2. 把关闭需求从统计中删除
被拒绝、被取消或长期失效的需求,不应从数据中消失。它们是需求入口质量和决策效率的重要证据。若只统计已交付事项,团队会看不到重复提交、方向变化或价值不足带来的成本。
关闭时应要求选择结构化原因,例如重复、价值不足、成本过高、方向调整、外部条件变化或长期无响应。对于“其他”,可以要求补充说明并定期复盘,避免这个选项吞掉所有真实原因。
3. 只看平均值,不看分布与老化项
平均周期会被极端长尾拉高,也会掩盖多数需求其实很快完成的事实。相反,团队只报告中位数,也可能忽视少数长期卡住且业务影响巨大的需求。建议同时看中位数、较高分位数、老化需求数量和当前在制需求的年龄分布。

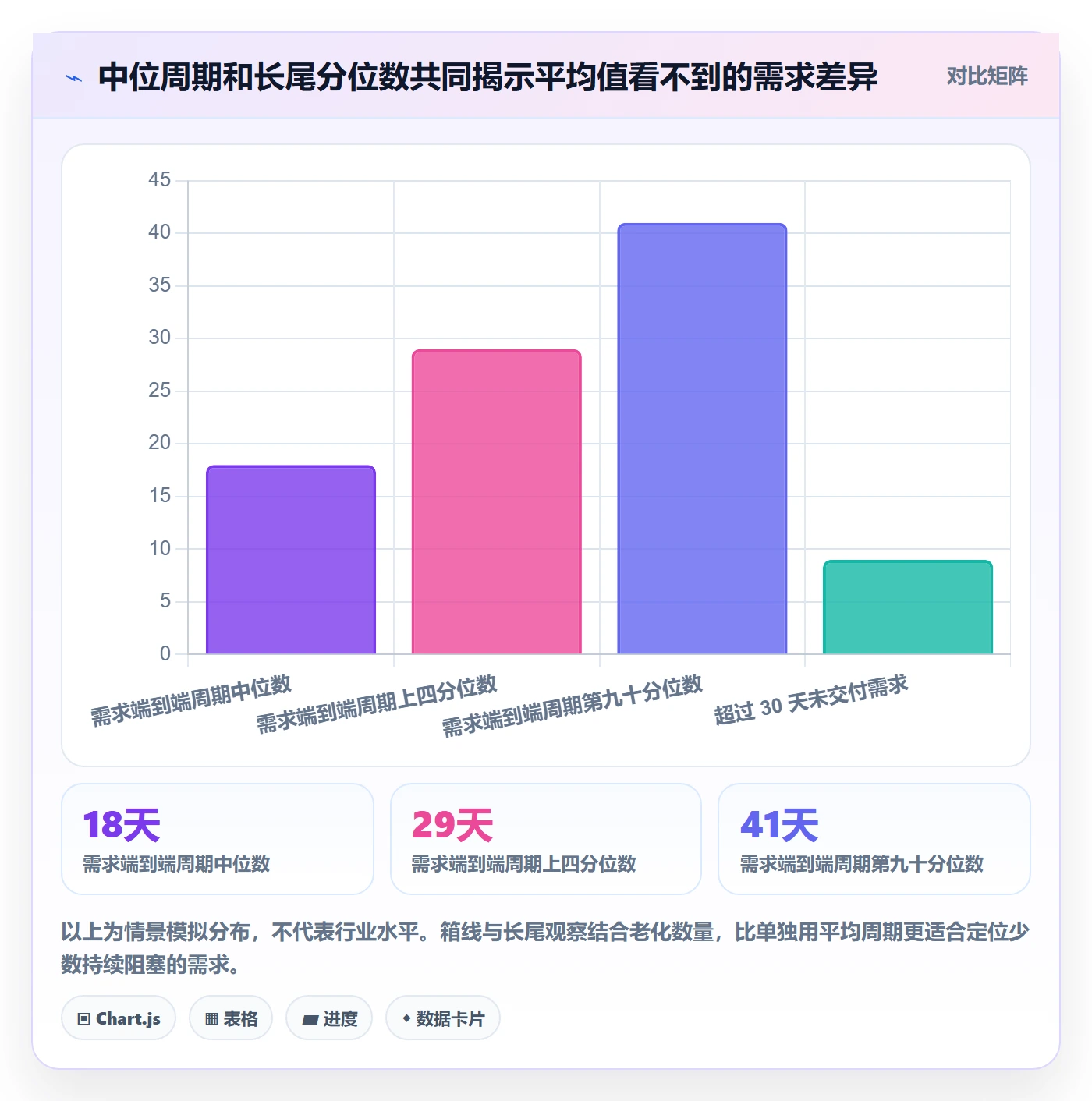

例如,近 8 周中位周期为 18 天、较高分位周期为 41 天,意味着少数需求经历了明显长尾。下一步不是简单宣布周期“平均还可以”,而是检查长尾事项的状态转移、等待原因和变更记录。
4. 用完成量直接比较不同团队
团队每月完成 20 条需求,不一定比完成 12 条的团队更有效率。需求大小、风险、依赖、验证复杂度和临时工作比例都会改变可交付量。横向比较前,至少要统一统计范围、工作类型和容量口径,并结合交付质量与承诺兑现情况解释。
需求指标的用途是发现系统约束,不是给个人贴效率标签。如果报表被用来惩罚团队,成员会倾向于拆小需求、提前关闭或回避复杂事项,最后数据变好看,实际交付却没有改善。

四、专业判断逻辑:从状态事件还原管理过程
1. 先定义事件,再定义指标
可靠的数据分析依赖稳定的事件记录。每次状态变化至少应保留需求编号、原状态、新状态、变更时间、操作者和变更原因。发生阻塞时,再补充阻塞类型、责任方、预计解除日期;发生范围变更时,记录变更时间、变更来源以及对计划的影响。
如果系统只保留需求当前状态,而不保留历史变更,就无法准确重建停留时间和回退情况。此时不要假装已经拥有精细的周期分析能力,应先补齐事件数据,再逐步建立指标。历史数据不完整时,可以从新进入流程的需求开始建立基线。
2. 用指标组合,而不是单指标下结论
对需求流动进行判断,我通常按“数量,时间,质量,原因”四组指标组合。数量说明队列有多大,时间说明流动速度,质量说明交付是否达到预期,原因说明为什么出现偏差。任何一组单独使用,都可能造成误判。
- 数量:当前在制需求数、各状态积压数、超过约定时间的老化需求数。
- 时间:端到端周期、状态停留时间、阻塞持续时间、从承诺到交付的时间。
- 质量:验收一次通过率、交付后问题率、需求回退率、范围变更率。
- 原因:阻塞原因分布、关闭原因分布、延期原因分布、依赖团队分布。
例如,待验证需求积压上升,同时验收一次通过率下降,可能说明验收条件过晚才被明确;如果积压上升但一次通过率稳定,则更可能是验证容量或发布窗口不足。看似相同的状态堆积,因伴随指标不同,行动也应不同。
3. 把等待时间变成可管理的责任链
状态停留时间只有在责任明确时才具有行动价值。每一类等待都应回答:谁提供输入、谁协调、什么时候升级。业务确认可以设业务责任人与答复期限;外部依赖可以设依赖团队联系人和升级条件;发布等待则应明确窗口、准入检查和风险负责人。
我不建议把所有等待都归类成“资源不足”。资源确实可能不足,但有时真正原因是需求在决策会上多次被退回、验收条件未定义,或责任人并未确认承诺。先归因,再讨论加人、改流程或降低并行量,才能避免用成本掩盖机制问题。
4. 设定触发阈值,而不是追求漂亮数字
阈值应服务于行动。例如,某团队可以先把“待业务确认超过 3 个工作日”作为提醒线,把“进入执行后 10 个工作日没有状态更新”作为复核线。这里的数值应依据团队节奏和需求类型校准,不能直接当作通用标准。
阈值的价值不是证明团队达标,而是触发检查。触发后应能找到责任人、确认风险、记录处置结果。若提醒频繁出现却没有人处理,问题不在阈值,而在管理闭环。

五、案例与数据观察:把积压从“感觉很忙”变成可行动的诊断
1. 情景模拟:同一团队的三个可见信号
假设一个 120 人产品研发组织,跨 4 个产品团队,每周进行一次需求评审。连续 8 周的情景模拟数据显示:进入评审队列 48 条需求,最终交付 31 条;交付需求的端到端周期中位数为 18 天;在制需求中有 11 条超过 30 天。这里的 120 人是组织规模设定,所有数字均为情景模拟,用于说明分析方法,不是实测案例。
如果管理者只看到“31 条已交付”,容易将结论落在产出数量上。我会继续拆解:11 条老化需求分别处于什么状态?有多少是等待业务确认,有多少被外部依赖卡住?评审通过后承诺的事项中,有多少因范围变化而延期?这些问题能帮助判断改善应落在哪个流程节点。
2. 追踪状态转移,而不是只拍一张看板截图

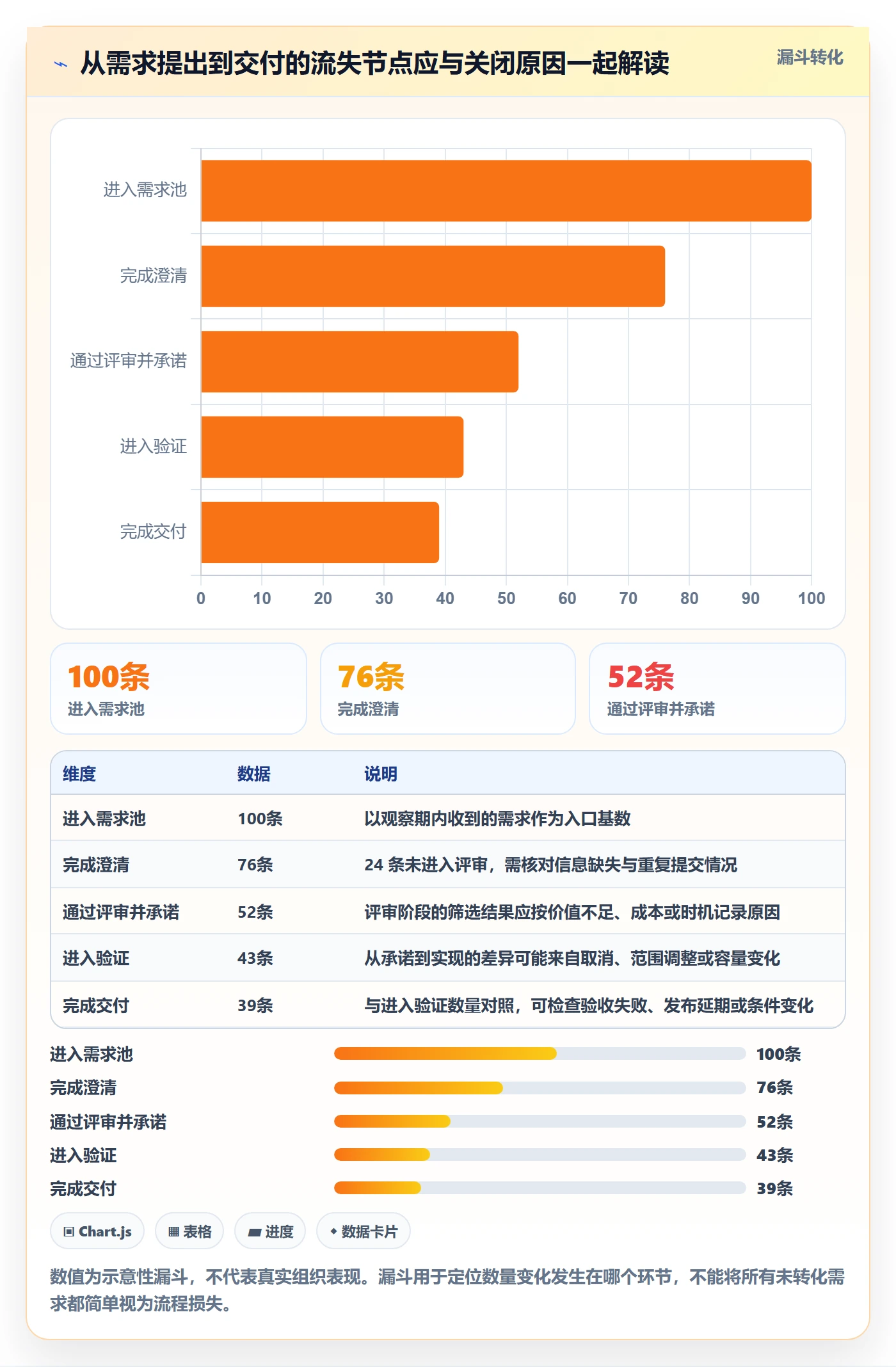

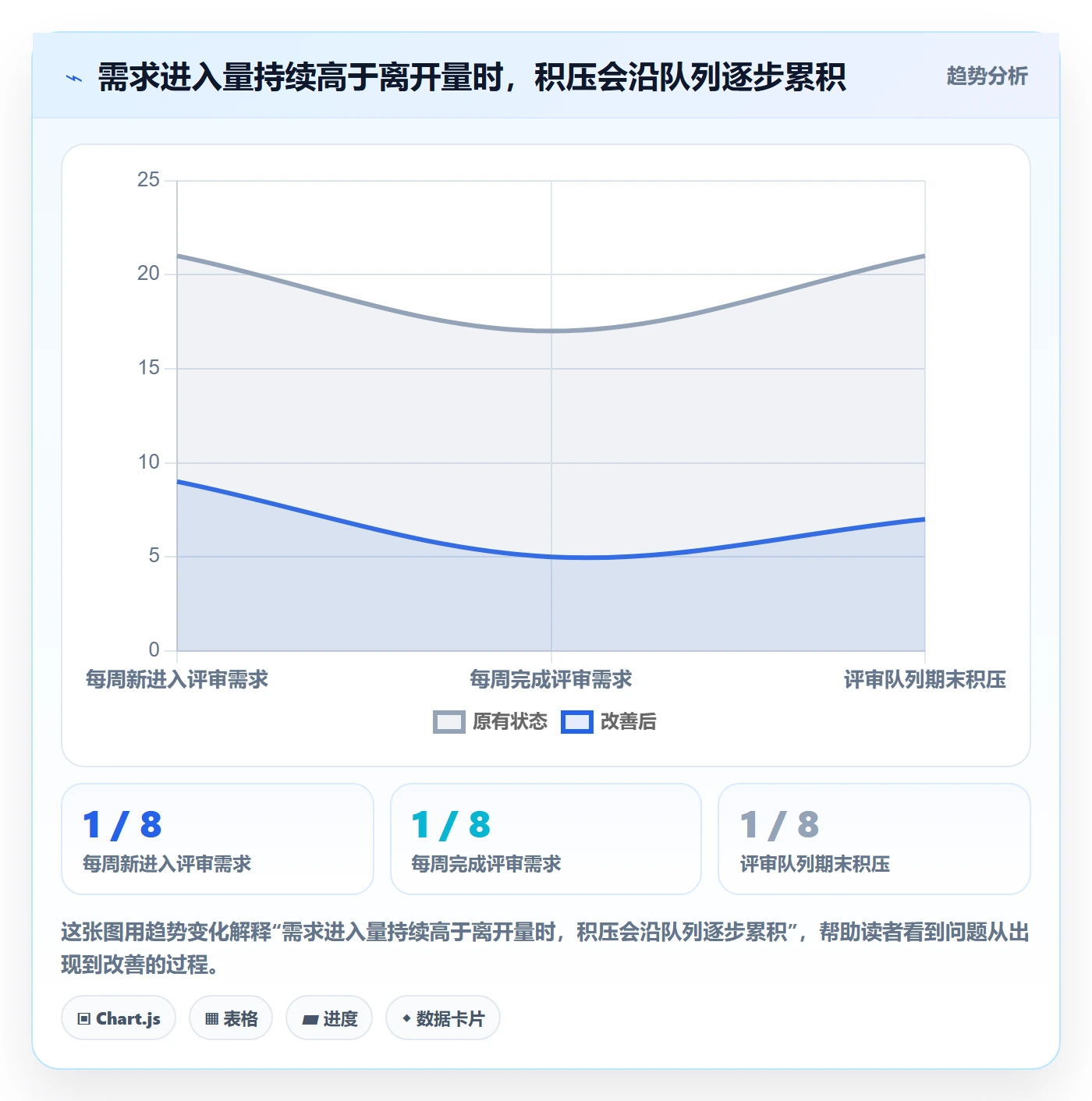

一个状态快照只能说明某一时点的库存,不能说明它如何形成。若两周前待评审有 8 条、今天变成 18 条,原因可能是新需求输入增加,也可能是评审容量下降,或者评审退回后重复进入。需要把进入量、离开量和期初期末库存放在同一时间窗口里看。
对在制需求而言,年龄比数量更能提示风险。5 条刚进入开发的需求与 5 条已经停留 25 天的需求,并不是同一种管理状况。建议每周查看“按状态分组的老化需求”,同时展示需求负责人、最近更新时间和阻塞原因。

3. 用状态停留与原因分布确定先做什么

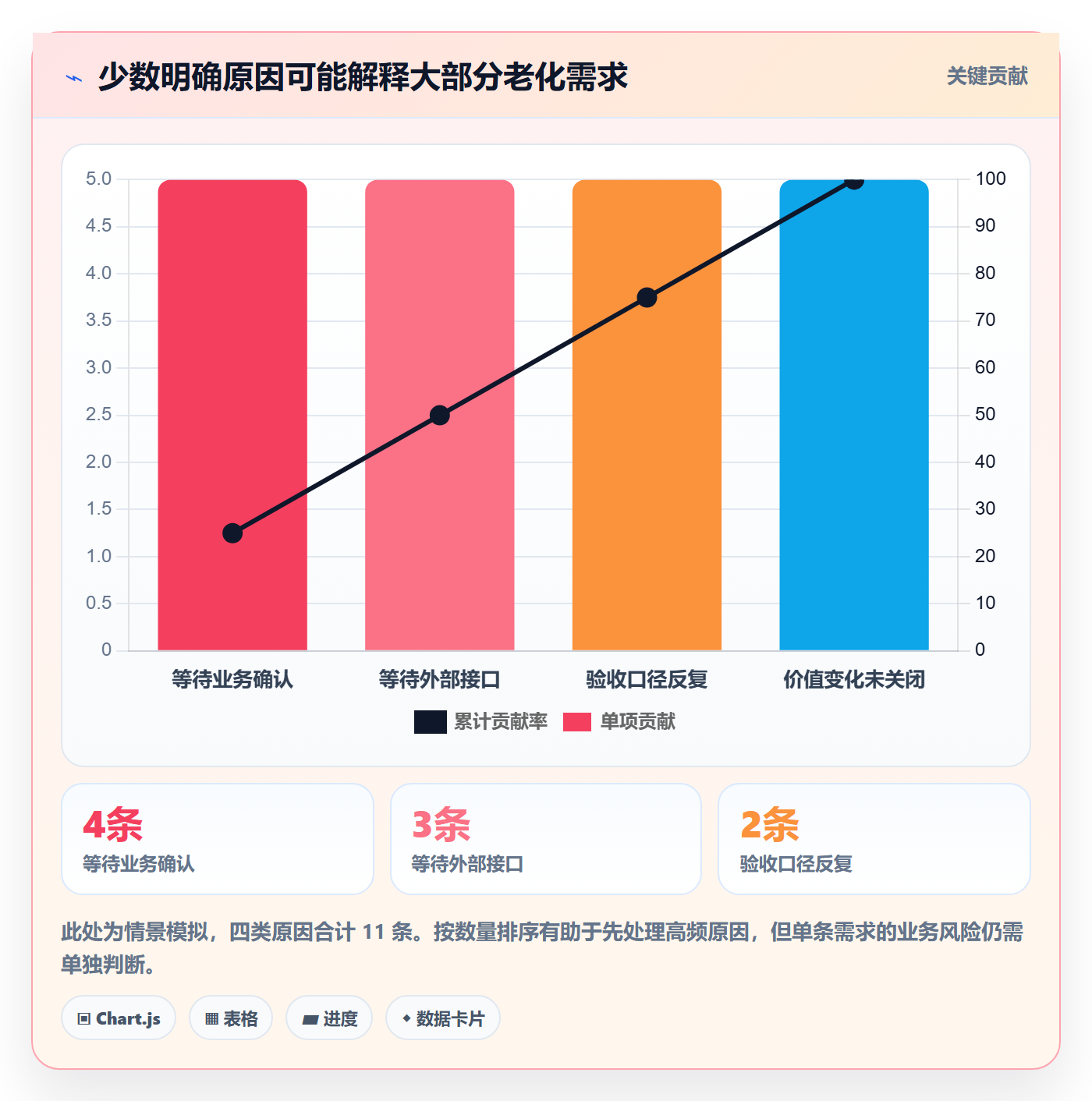

继续沿用情景模拟,假设 11 条超过 30 天的在制需求中,4 条等待业务确认,3 条等待外部系统接口,2 条因验收口径不明确反复修改,另有 2 条已不再符合当前业务方向但尚未关闭。这个分布意味着,单纯要求开发“提高速度”并不能直接解决主要问题。
优先动作可以是:对 4 条业务确认事项设定两天内的决策期限;对 3 条外部依赖指定协调人和升级路径;对 2 条验收口径不清的需求补齐可验证条件;对 2 条价值已变化的需求完成取消或重新评估。每项动作都应记录负责人和复核日期。

4. 复盘结果时关注机制变化
复盘不应以“提醒大家及时更新状态”作为最终结论。更新状态只是数据治理动作,只有当它带来更快决策、更少重复评审、更短阻塞时间或更高验收质量,才说明管理机制有所改善。
可以每 4 周对比一次前后变化,但要同时检查需求类型和输入规模是否发生变化。若期间紧急事项骤增,周期上升未必代表流程退化;若需求池变小但交付质量也下降,速度改善也不能直接判定为成功。分析时保留变更背景,避免把相关性误当成因果。
六、需求状态分析模板:把流程规则和数据口径落到纸面
1. 状态定义模板
下面的模板可放进流程说明或团队工作约定中。状态名称可以调整,但准入条件、退出条件、责任人和超时动作不应缺失。
| 状态 | 进入条件 | 退出条件 | 主要责任人 | 超时或异常动作 |
|---|---|---|---|---|
| 待澄清 | 已记录问题背景、提出方与初步目标 | 补齐用户、场景、预期结果及验收方向 | 需求提出方与产品负责人 | 超过约定期限无补充,提醒后重新评估是否保留 |
| 待评审 | 材料达到评审准入标准 | 形成通过、退回、延期或关闭的明确结论 | 产品负责人或评审主持人 | 超过评审周期,说明排期原因并重新安排 |
| 已承诺 | 价值、范围、责任人和优先级已确认 | 进入执行,或因条件变化重新决策 | 交付负责人 | 计划变更时更新承诺日期及原因 |
| 设计与开发 | 实现工作已实际开始 | 实现完成并提交验证 | 研发负责人 | 连续无进展达到团队阈值时检查阻塞和范围 |
| 待验证 | 实现完成且验证环境可用 | 按验收条件通过,或退回修正 | 测试负责人及验收方 | 记录未通过原因、责任人和下一次验证时间 |
| 已交付 | 验收完成并达到发布或交付条件 | 完成结果记录和必要的效果观察 | 产品负责人 | 出现交付后问题时关联问题记录,不覆盖原需求历史 |
| 已关闭 | 已明确取消、重复、失效或无需继续 | 记录关闭原因和决策来源 | 需求负责人 | 关闭原因缺失时退回补充,不纳入无解释的关闭数 |
2. 数据分析模板
建议每周输出一页轻量分析,而不是等到季度末才汇总。以下字段足以覆盖多数团队的基础诊断需求。若团队已具备成熟的数据基础,可以再增加按产品、客户类型、优先级和需求来源的分组。
| 分析模块 | 建议字段或指标 | 观察问题 | 建议行动 |
|---|---|---|---|
| 流入与流出 | 新建数、评审完成数、承诺数、交付数、关闭数 | 进入速度是否长期高于处理速度 | 检查准入、评审容量和需求分流方式 |
| 周期与等待 | 端到端中位周期、分位周期、状态停留时间、阻塞天数 | 时间主要消耗在哪个节点 | 选择高占比等待原因做专项改善 |
| 在制与老化 | 在制数、状态库存、超过阈值的需求数、最近更新时间 | 哪些事项长期占用容量且没有明确下一步 | 指定负责人、处置期限或重新评估价值 |
| 质量与变更 | 验收一次通过率、回退率、范围变更率、交付后问题率 | 速度变化是否以质量下降或频繁返工为代价 | 改善澄清、验收条件和变更决策 |
| 原因与责任 | 阻塞原因、关闭原因、依赖团队、责任人、预计解除日期 | 问题能否定位到可行动的责任链 | 升级依赖、调整机制或完成关闭决策 |
3. 周度复盘步骤
-
核对数据口径。确认观察周期、纳入的需求类型、状态定义和统计截止时间,避免把未完成事项排除在周期计算之外。
-
查看库存变化。对比期初、流入、流出和期末积压,先判断队列是在增长、收缩还是大致稳定。
-
定位长尾事项。按状态停留时间筛选老化需求,逐条核对最近进展、阻塞原因和业务价值是否仍然成立。
-
选择一个系统问题。优先处理出现频率高、影响范围大且能在近期验证的原因,不要同时启动过多流程改造。
-
记录动作和复核日期。为每项改进指定责任人、预期变化和检查时间,下次复盘确认措施是否生效。
七、不同情况下的行动建议与取舍
1. 需求很多、评审队列持续增长
先核对新需求进入量与评审完成量。如果前者连续高于后者,单纯增加状态或催办无法消除积压。可以增加固定评审节奏、明确材料准入条件、对紧急事项设置单独通道,同时定期清理已失效或重复的需求。
取舍是:准入更严格会减少低质量需求进入,但可能增加提出方前期补充材料的时间;评审频率增加会缩短等待,却会占用关键决策人的时间。团队应结合评审会议成本、需求风险和业务时效选择,不要把“快速评审”误解为“降低判断质量”。
2. 开发阶段需求多、并行事项过量
若开发状态库存持续升高,且单条需求停留时间也在变长,应检查在制量和切换成本。可以限制并行需求,优先完成已经接近验证的事项;把资源从启动更多工作转向完成当前工作。对于跨团队项目,还要核对依赖是否已具备,而不是在前置条件缺失时提前标记开始。
取舍是:降低并行量可能让某些新需求启动更晚,但通常能提高流程透明度,减少已开始却长期没有交付的事项。是否适用,取决于工作是否可拆分、紧急任务占比以及团队是否存在必须并行的外部约束。
3. 周期偏长,但处理时间并不高
如果等待时间占比较大,优先处理确认、排期、依赖和发布窗口。对每类等待设定责任人、期限和升级规则;若主要等待发生在业务决策,应让决策角色参与周期治理,而不是把压力全部转给执行团队。
取舍是:明确答复期限可以加快决策,却可能让复杂事项在信息不足时过早定案。对高风险或高影响需求,应允许升级评估或延长分析时间,但要把“为何需要延长、谁批准、何时复核”记录下来。
4. 数据不完整,状态历史无法还原
先从新需求开始记录状态事件和责任信息,不必一次性追溯所有历史数据。设定一个稳定的基线周期,优先覆盖需求编号、状态变更时间、阻塞原因、关闭原因和验收结果。历史数据缺失时,明确标注缺失范围,不要用估算值伪装成精确测量。
取舍是:短期内团队会增加少量记录工作,但能逐步建立可解释的趋势。字段也不宜过多,只有能够支持具体决策、并且有人负责维护的字段,才值得进入日常流程。
5. 组织规模较大,多个团队需要统一口径
在中大型组织中,统一的是指标定义、事件口径和关键控制点,不一定是每个团队的全部状态名称。不同业务可能有不同的评审和验证环节,但“何时算进入承诺”“如何计算周期”“关闭原因如何分类”应有组织级约定。
若组织采用 PingCode 等项目管理平台管理需求,可以将状态历史、负责人、阻塞原因、优先级和验收记录纳入同一管理流程,并通过适合组织的信息架构进行分层查看。对有数据边界或部署要求的企业,可在选型时核实私有化部署能力、迁移路径、权限模型和审计要求;若从其他系统迁移,也应先验证需求字段、状态历史和关联关系能否平滑承接,再决定分批迁移或并行运行。工具能力应以实际版本、合同范围和实施方案为准,不能把选型宣传当成流程效果保证。
取舍是:统一字段和口径有利于组织级分析,但过度统一会增加团队绕流程工作的可能。建议先统一少数关键指标,再为不同业务保留必要扩展,并通过试点验证数据质量和操作成本。
八、最后总结:真正要管理的是流动中的决策和等待
1. 从一个状态问题开始,不要先做大而全的仪表盘
需求状态优化最有价值的起点,不是重画一张流程图,而是挑出一个真实困扰团队的问题:评审排队太久、承诺经常落空、验收反复、依赖长期无人处理,或老化需求无法清理。围绕这个问题定义状态事实、数据口径和行动责任,经过几个周期验证后再扩展。
如果状态不能触发下一步行动,它只是标签;如果指标没有分母、时间口径和业务边界,它就难以比较;如果复盘没有责任人和复核日期,数据就不会改变流程。三者必须形成闭环:状态记录事实,指标发现偏差,管理动作处理原因。
2. 下一步可以按这个顺序落地
-
选一个产品团队和一种主要需求类型,先验证状态定义是否清晰。
-
为每个状态写明进入条件、退出条件、责任人和超时动作。
-
补齐状态变更历史、阻塞原因和关闭原因,建立可复核的数据基线。
-
每周观察流入、流出、老化需求和状态停留,不用单一完成量评价团队。
-
每 4 周选一个高频瓶颈做小范围改进,并检查周期、质量和操作成本是否同时变化。
我的独特判断是:需求管理效率的提升,通常不来自把状态设计得更复杂,而来自让等待无法隐藏、让决策能够追溯、让取消也成为一种有依据的管理结果。先把一条需求为何停在这里说清楚,再讨论怎样让它更快流动,往往比先追求一张漂亮的全局报表更有效。
常见问题解答(FAQ)
1. 需求状态应该设置多少种才合适?
我以前做项目时,团队成员对“待处理”“进行中”“已排期”的理解并不一致,状态一多,周会上反而要花时间解释。我想知道怎样设置才能既反映真实进展,又不让填写变成负担。
先按决策需要设置状态,而不是按每个细节设置状态。多数团队可从“待评估、已接受、待排期、进行中、待验收、已完成、已拒绝”起步;只有当某个阶段需要单独指定负责人、设置时限或触发流程时,才拆分状态。试运行两周,若成员频繁选错或需要口头补充解释,就合并或重新定义状态。
2. 怎样判断需求卡在哪个状态太久?
我遇到过需求列表看起来都在推进,实际却有不少事项几周没有变化。项目经理该用什么口径识别积压,避免把正常等待和真正阻塞混为一谈?
记录每条需求进入当前状态的时间,并按状态统计停留天数;优先检查超过该状态约定时限的事项,例如待评估超过5个工作日、待验收超过3个工作日。每周查看超时数量、最长停留时间和超时原因,区分外部依赖、决策等待与无人负责,再明确责任人和下一步动作。时限应按团队节奏设定,不宜直接套用固定行业数值。
3. 需求状态数据分析应该看哪些指标?
我整理过需求总数和完成数,但这些数字没有告诉我为什么交付会延迟。我希望用少量指标判断需求流转是否顺畅,并能在复盘时找到可改进的环节。
建议先看在途需求数、各状态积压量、需求从提出到完成的周期中位数,以及超时需求占比。按周或按月使用同一统计口径,并按需求类型或团队分组;周期中位数比平均数更不容易被少数超长需求拉偏。若在途量持续增加且完成量没有同步提升,通常应先限制并行需求、排查瓶颈,而不是单纯催促执行人员。
4. 需求状态模板怎样落地,才能避免大家更新不及时?
我见过模板设计得很完整,真正执行时却有人只在周会前集中补状态,数据因此失去参考价值。团队规模不大、又没有专职需求管理员时,怎样让更新动作融入日常协作?
模板至少包含需求名称、提出人、优先级、当前状态、负责人、最近更新时间、下一步动作和目标日期,并为每个状态写清进入条件与退出条件。约定状态变化时由执行该动作的人当天更新;每周由项目经理检查长期未更新和超时条目。用最近更新时间而不是口头进度判断数据是否新鲜,并抽查少量需求与实际工作记录是否一致。
核心关键词
文章包含AI辅助创作:需求状态实操方法:项目经理提升需求管理效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/565625
读者评论
我们之前也遇到“进行中”堆积的问题,后来加了阻塞原因和责任人,确实比继续细分状态更容易追踪。不过历史记录不完整时,停留时间还是很难补算。
文章把等待和实际处理分开看这点很实用。想请教一下,跨团队依赖经常没有明确答复期限时,提醒阈值该由需求方还是依赖团队来设?
关闭原因做成结构化选项有帮助,但“长期无响应”有时也可能是优先级变化。复盘时如果不结合提交时间和业务背景,关闭原因的数据可能还是会被误读。
