需求优先级排错,通常不是因为团队不会打分,而是因为每个人都把不同的问题塞进了同一张排序表:销售看客户承诺,研发看技术成本,产品看战略价值,交付看上线日期。结果是分数看似客观,会议却仍然争论不休。要提升需求管理效率,关键不是再增加一套复杂公式,而是先把风险、证据、决策权和复核时间写清楚,再决定哪些需求先做、哪些暂缓,以及什么条件变化时重新排序。
一、先讲结论:优先级不是分数,而是一组可追溯的决策
1. 把“先做什么”拆成三个不同问题
我处理需求排序时,会先区分三个问题:这个需求是否值得做、它是否必须现在做、它是否具备进入当前迭代的条件。三者经常被混成一个优先级字段,导致一个价值很高但信息不足的需求被误排进开发,而一个影响很大的风险则因为“收益不明确”被放到队尾。
“值得做”讨论的是业务价值和用户影响;“必须现在做”讨论的是时间窗口、风险暴露和错过成本;“具备执行条件”讨论的是范围、验收标准、依赖和资源是否明确。它们应该分别记录,不能仅用一个高、中、低来代替。
我的核心判断是:优先级负责安排顺序,准入条件负责守住质量,风险门槛负责阻止错误承诺。一条需求可以价值很高,但不应立即开发;也可以商业收益暂时不突出,却因为合规期限或安全暴露必须先处理。
2. 使用分层排序,而不是让所有需求争同一个名次
先将需求划分为四类:法规与安全类、明确商业承诺类、可验证的业务改进类、探索与体验优化类。分类的目的不是给某类需求永久特权,而是先识别它们的决策依据,再在各自类别内比较。法规类看期限和不满足的后果,商业承诺类看承诺可信度与违约影响,改进类看收益和成本,探索类看实验价值与学习速度。
同一张排序表可以保留统一字段,但不能假装所有需求都能通过同一个分数公平比较。尤其当“避免一次重大安全事故”和“提高注册转化率”同时出现时,单纯做加权求和,很容易把高影响低频的风险低估。
3. 先设风险门槛,再比较价值
实操中,我建议先做硬性筛查,再做相对排序。若需求涉及明确的法律期限、重大安全缺陷、关键数据丢失,或已经确认的客户合同义务,应先进入例外评审;这不代表无条件马上开发,而是意味着不能仅凭普通价值分数把它压下去。
通过硬性筛查后,再比较用户影响、战略契合、时间窗口、证据强度、实施成本和依赖风险。这样做能减少一种常见误判:团队把“高分”误读为“立即开工”,却没有确认方案可行、验收可测、相关团队已准备好。
| 判断层 | 要回答的问题 | 建议记录内容 | 不可替代的作用 |
|---|---|---|---|
| 风险门槛 | 延后是否会触发重大后果或不可逆损失? | 风险类型、发生概率、影响范围、最晚处理时间 | 防止低频高影响风险被平均分稀释 |
| 相对价值 | 与其他候选需求相比,哪项更值得投入? | 受影响用户、收益假设、证据来源、投入规模 | 支持资源有限时做取舍 |
| 执行准入 | 现在是否具备可靠交付的条件? | 范围、验收标准、依赖、负责人、容量 | 避免高优先级需求进入后反复返工 |

二、背景和真实场景:需求越多,排序失真往往越快
1. 需求池混入了不同性质的承诺
一个常见场景是:季度需求池里同时有销售团队提出的重点客户功能、客服团队反馈的高频故障、产品团队规划的关键体验改进、研发团队发现的技术风险,还有管理层临时提出的经营看板。它们看起来都是“需求”,实际却有不同来源、不同证据和不同截止时间。
如果团队只用“客户数”“预估收入”或“领导关注度”排序,信息最响亮的一方会占据队列。客户数量也可能掩盖客户重要性差异;收入预测可能把尚未验证的机会写成确定收益;管理层关注度可能代表战略方向,也可能只是需要先澄清的问题。排序之前,必须先把请求翻译成可评估的决策对象。
2. 会议争论通常暴露的是输入质量问题
我会观察评审会上反复出现的几类追问:谁受影响、影响有多大、证据从哪里来、为什么必须现在做、最小可交付范围是什么。若这些问题每次都要临场补充,会议时间越长并不代表判断越严谨,往往说明需求进入评审前没有完成基本整理。
对跨团队协作尤其如此。中大型企业和百人以上组织常常同时维护多个产品、项目、角色权限及交付节奏,需求还可能与缺陷、迭代、发布和客户反馈相互关联。此时,排序结果需要能追溯到原始反馈、评审结论和执行状态,而不是只保留在会议纪要或个人表格里。
如果团队使用项目管理平台,建议把需求、缺陷、版本、负责人、决策记录和复核日期建立关联。对有私有化部署、既有流程迁移或内部合规要求的组织,工具评估还需核实数据边界、迁移映射、权限设计和审计能力;不能把“支持迁移”直接等同于“迁移后流程无需调整”。
3. 排序需要可复核,而不仅是当场达成一致
需求优先级不是一次性投票结果。用户规模变化、客户承诺变化、技术方案变化、法规期限变化,都可能改变排序。每条需求至少要保留决策时间、决策人、证据来源、主要假设和下次复核触发条件。否则,三个月后团队只看到一个“高”,却不知道它为什么高,也不知道当初的依据是否还成立。
评估工具时,我更关注决策链是否可追溯,而不是有没有很多评分字段。平台能否关联需求上下游、保留变更记录、区分待澄清与已承诺状态,往往比一张漂亮的优先级看板更能减少协作摩擦。

三、常见误区:公式看起来客观,不等于决策可靠
1. 误区一:把“客户喊得急”直接当作业务价值
紧急程度是时间压力,不是价值本身。一个客户可能正在推动采购,但如果需求只适用于单一场景、交付成本很高、合同并未承诺,团队需要先确认机会真实性和可复用性。反过来,某项改进虽然没有客户催促,却可能解决大量用户反复遇到的阻塞问题。
处理办法是把客户诉求拆成事实与推断:客户是谁、当前业务规模如何、问题发生频率是多少、是否有书面承诺、若不做会产生什么后果。销售判断可以进入评估,但必须标注证据来源和可信度。
2. 误区二:用需求数量代表用户影响
“有二十个客户提过”并不自动比“只有一个客户提过”重要。前者可能是二十个高度相似的小问题,后者也可能是关键流程中的重大阻断。只数反馈条数,会受到渠道覆盖、客户活跃度、客服记录习惯和重复提交影响。
更稳妥的做法是区分反馈条数、独立组织数、受影响用户数和问题严重度。对重复反馈去重,对沉默用户补充抽样,对高影响个案做深入核查。数字不是答案,口径才决定数字能否用于比较。
3. 误区三:把价值、紧迫性、成本压成一个总分
加权评分可以帮助团队建立共同语言,但总分会遮蔽构成差异。两个需求都得七十分,一个可能是高价值、高成本,另一个可能是中等价值、极低成本;若只看总分,团队容易忽略后者的快速验证机会,也可能误把前者当成确定承诺。
建议保留分项分数和评分依据,不只展示总分。对于关键维度,应允许标注置信度或证据等级;无法证明的收益应作为假设,而不是用精确数字制造确定感。
4. 误区四:优先级高就跳过需求澄清
高优先级不等于范围清楚。需求描述如果只写“优化权限体验”或“支持灵活配置”,研发无法据此估算,测试也难以验收。团队为抢时间提前开工,常见后果是边做边改、范围膨胀、验收反复,最后真正的交付周期比先澄清更长。
我会把“排序”和“准入”分开:需求可以排在前列,但在验收条件、边界场景、依赖和责任人明确前,不承诺具体迭代。这样既不丢失重要事项,也不把不确定性转嫁给执行团队。
5. 误区五:排序完成后长期不复核
需求优先级依赖当时的事实。若原有客户机会消失、关键依赖延期、风险等级下降,原排序就可能不再成立。相反,试点数据证明问题更严重,也可能需要提前处理。对优先级不设复核机制,等于默认环境永远不变。
因此,需求应设置复核日期或触发条件,而非仅靠固定周期。法规期限、重大客户承诺等事项按事件触发;一般改进需求可按月或按迭代复核;探索需求则在实验结束后依据结果重新排序。

四、专业判断逻辑:用风险、价值、证据和成本形成决策
1. 先识别风险性质与最晚处理时间
风险评估不应只问“发生概率多大”,还要问“发生后影响什么、是否可恢复、何时必须处理”。我常把风险记录拆为四项:风险事件、影响对象、发生概率、影响程度,再补充可逆性与最晚处置时间。高概率低影响和低概率高影响需要不同响应,不能用同一个平均分处理。
风险分值可以作为筛查工具,例如概率与影响分别按一到五级评分。但若涉及明确的监管期限、关键数据泄露、无法恢复的数据损坏或重大安全缺陷,应设置例外通道:由相应责任人确认影响和时限,再决定先止损、先调查还是进入正式交付。评分不能代替责任判断。
2. 再判断价值:明确受益者、变化指标与反事实
价值描述至少应回答三件事:谁会受益、行为或结果会如何变化、如果不做会怎样。比如“客户想要批量导出”不是完整价值说明;“运营人员每周需人工整理多份报表,导致月末核对耗时增加,若提供限定字段的批量导出,可降低重复操作”才提供了可以验证的方向。
若收益可以量化,应写清基线、目标和测量周期。若暂时无法量化,应标记为待验证假设,并设计小规模验证。不要把“可能提升满意度”写成确定的收入增长,也不要用无法追溯的百分比支撑高额投入。
3. 把证据可信度纳入判断,而不是只看预估收益
证据可以按来源分层:系统行为数据、可追溯工单、结构化访谈、问卷反馈、单次口头反馈。来源层级不是简单的质量排名:系统数据能说明行为,却未必解释动机;访谈能解释背景,却不一定代表总体。判断时要看证据是否适配问题,并记录样本边界。
对证据薄弱但潜在影响大的需求,最合理的动作往往不是立即做完整功能,而是先做访谈、原型验证、数据分析或限量试点。这样是在购买信息,而不是因为不确定就拒绝,也不是因为想象中的收益很大就一次性投入。
4. 比较成本时,别只比较开发人天
实施成本应包括设计、开发、测试、数据迁移、跨团队协同、发布培训和后续维护。一个看起来只需两天开发的需求,若要兼容旧接口、完成权限审查并迁移历史数据,真实成本可能远高于代码工作量。
当团队无法准确估算时,用区间比用单点更诚实。例如估计三至六人天,并说明主要不确定性来自接口依赖或数据质量。排序时可以优先处理“价值可信且成本范围较窄”的事项,把高价值但估算不确定的事项安排技术预研。
5. 给排序结果增加置信度和明确动作
最终评审不只输出名次,还应输出动作:立即处理、进入近期计划、先做验证、等待依赖、暂缓、拒绝。每种动作都要有负责人和复核条件。高优先级但证据不足的需求,动作可以是“本周完成验证”,而不是“立即进入开发”。
当两个需求分值接近时,不要为了排出第一名而制造虚假精度。可以依据不可逆风险、时间窗口、低成本验证机会或团队当前能力决定先后,并写下为什么。能解释的并列,通常比小数点后两位的伪精确更可靠。
| 判断维度 | 建议提问 | 记录方式 | 需要升级评审的信号 |
|---|---|---|---|
| 风险 | 延后会造成什么损失,是否可逆? | 概率、影响、期限、缓解方案 | 涉及安全、合规、数据完整性或重大合同责任 |
| 价值 | 谁受益,结果如何衡量? | 受益群体、基线、目标、观察周期 | 收益承诺很大,但缺少基线或证据 |
| 证据 | 信息来自何处,代表性如何? | 来源、样本、日期、可信度与局限 | 关键结论依赖单一口头信息 |
| 成本 | 完整交付需消耗哪些资源? | 人天区间、依赖、维护和迁移成本 | 关键依赖未确认或估算区间过宽 |
五、案例与数据观察:用同一组候选需求演示一次排序

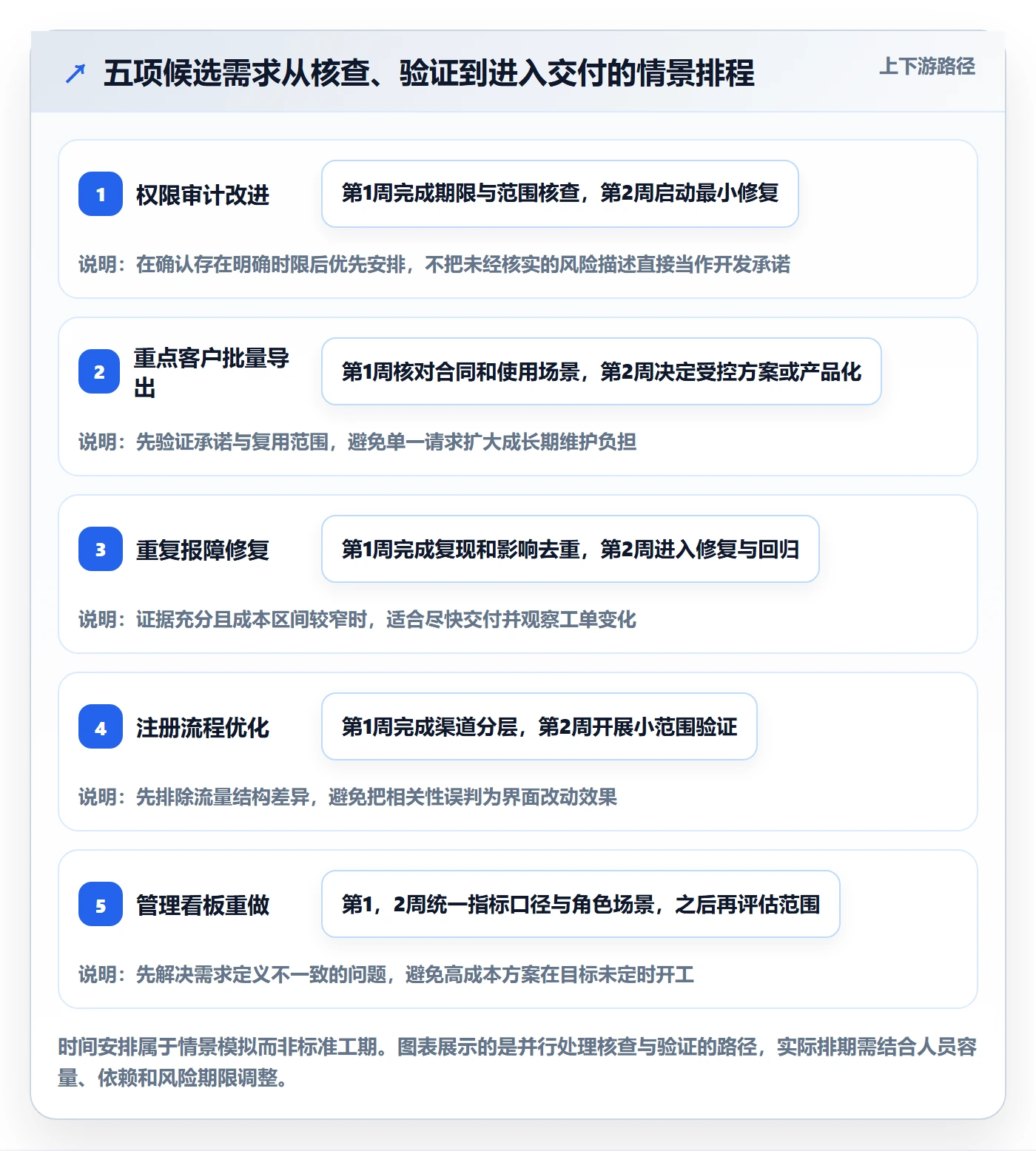

1. 情景设定:五个需求抢同一批交付容量
下面用一个匿名化情景模拟说明方法,不代表某个组织的真实业绩,也不应被理解为行业基准。假设一个产品团队下个迭代可投入二十人天,需求池中有五项候选:权限审计改进、重点客户批量导出、重复报障修复、注册流程优化、管理看板重做。
团队先核实需求来源、影响、风险与成本区间,再决定是否进入同一个排序队列。这里特别保留“不确定性”一列,因为估算和收益预测如果只有单点数字,往往会在评审时显得比真实情况更确定。
| 需求 | 主要依据 | 时间或风险因素 | 粗略成本区间 | 当前建议动作 |
|---|---|---|---|---|
| 权限审计改进 | 内部检查发现关键操作留痕不完整 | 需先确认审计要求和影响边界 | 6,9人天 | 先做风险核查,确认期限后决定优先处理范围 |
| 重点客户批量导出 | 一名重点客户提出,销售认为影响续约 | 承诺状态和可复用范围待核实 | 5,8人天 | 核对合同与使用场景,先定义最小版本 |
| 重复报障修复 | 客服工单中同类问题持续出现 | 影响多个用户,存在重复人工处理成本 | 3,5人天 | 先复现并核对工单样本,准备进入近期迭代 |
| 注册流程优化 | 漏斗数据显示某一步骤流失偏高 | 流失原因可能包含渠道和设备差异 | 4,7人天 | 先切分数据并做小范围方案验证 |
| 管理看板重做 | 多个内部角色提出展示诉求 | 指标定义尚未统一,范围容易膨胀 | 8,13人天 | 暂停整包重做,先统一指标口径与使用场景 |
从表面看,权限审计可能最紧急,重复报障可能最容易做,客户导出可能最受关注,注册优化可能最容易量化。此时不应急着排出唯一总分。先确认审计要求是否存在明确期限;再核实客户是否有书面承诺;同时把重复报障按影响范围去重,把注册漏斗按渠道和设备分层分析。
2. 决策过程:先处理不确定性最高的关键问题
假设审计核查确认两周内必须补齐一项关键留痕能力,且最小方案需要六人天,那么它进入风险例外评审,优先保证必要范围,而不是借机扩展成整套权限改造。这个决定不是“风险需求天然永远第一”,而是有明确期限、影响和最小处理范围支撑。
重点客户的批量导出若没有合同约定,且客户只需要固定字段,可以先评估是否通过受控报表或限量导出解决。若验证结果显示多个客户存在同类场景,再扩大产品化范围。这里的关键不是拒绝客户,而是避免把单一请求直接转化成长期维护功能。
重复报障若能由工单与日志交叉确认,且修复范围较小,通常具备较高的交付确定性。注册优化则先检查流失是否集中在某个设备或渠道,避免把渠道质量问题误判成产品界面问题。管理看板先统一指标定义,比直接重做界面更能降低返工风险。
3. 观察结果:会议效率来自争议提前显性化
在这个情景里,团队并没有用评分公式制造一个绝对名次,而是将二十人天容量拆成已确认的风险处理、已验证的缺陷修复和小范围实验,并为依赖未明的需求保留复核位置。具体分配需要由实际团队容量和风险核查结果决定,不能把模拟数字照搬为固定比例。
更值得观察的是争议如何变化:原本“客户需求为什么不排第一”的争论,变成“合同是否承诺、哪些字段足够、是否可复用”;原本“注册转化要不要做”的讨论,变成“流失集中在哪个渠道、试验如何验证”。需求评审的效率,不只是会议变短,而是争论从立场转向证据与可执行动作。

六、可直接使用的模板:让一次评审留下可复用的决策记录
1. 需求评估卡片
下面的模板适用于需求池、评审会议或项目管理平台。字段不必一次填满,但空缺项要明确标注“待确认”,并指定补充负责人和日期。空白字段不能被默认解释为“没有风险”或“没有成本”。
| 字段 | 填写内容 | 填写提示 |
|---|---|---|
| 需求名称与来源 | 填写需求简称、提出角色、提出日期 | 区分原始请求与产品化后的问题定义 |
| 用户问题 | 描述当前行为、受阻环节和影响对象 | 避免直接把解决方案写成问题 |
| 证据与口径 | 记录工单、访谈、日志、合同或试验数据 | 补充时间范围、样本范围和局限 |
| 风险与期限 | 记录风险类型、影响、最晚处理时间 | 说明期限来自法规、合同、运营还是内部判断 |
| 预期价值 | 写明受益者、预期变化和观测指标 | 无法量化时写验证假设,不编造收益 |
| 实施成本 | 填写人天区间、依赖、迁移和维护成本 | 说明估算置信度及主要不确定因素 |
| 范围与验收 | 列出必须包含、不包含和可验证结果 | 让开发、测试和提出方对边界有共同理解 |
| 决策与复核 | 填写动作、责任人、决策日期和复核条件 | 动作可为处理、验证、等待、暂缓或拒绝 |
2. 会议决策记录模板
评审纪要不应只写“通过”或“优先级高”。建议记录结论和依据,让未参会的人也能理解排序逻辑。若结论依赖尚未验证的假设,就把假设和验证任务一起写入记录。
需求:填写需求名称与链接。
本次决策:立即处理、进入近期计划、先验证、等待依赖、暂缓或拒绝。
主要依据:列出支持结论的风险、用户影响、业务目标和证据来源。
关键假设:写出尚未确认、但会影响排序的判断。
不做或延后的代价:说明风险、机会成本或当前可接受的影响。
行动与责任人:明确下一步、负责人和截止日期。
复核触发条件:例如合同状态变化、试验结果出炉、法规解释更新或依赖解除。
3. 轻量评分卡:用来讨论,不用来替代判断
如果团队需要一个便于初筛的工具,可以对用户影响、战略契合、时间窗口、证据置信度、实施成本分别采用一到五级评分。评分要保留解释,成本可反向计分,但不要把各项加起来后直接作为排期指令。
例如,需求的用户影响为四级,战略契合为四级,时间窗口为二级,证据置信度为二级,实施成本为五级。这个组合说明它可能值得关注,但证据薄弱且成本偏高;合理动作可能是先做预研或验证,而不是立即承诺完整开发。
团队可以先用五项维度试运行两个评审周期,再观察哪些字段真正改变了决策、哪些字段只是增加填写负担。若维度不能解释排序变化,就删减或调整,不要为了看上去成熟而保留无效指标。
七、不同情况下的行动建议与资源取舍
1. 发生安全、合规或数据完整性风险时
先确认风险事实和责任边界,明确受影响系统、数据范围、暴露条件和处置时限。无法马上完整修复时,先判断是否有隔离、限流、权限收紧、监控告警或回滚等临时缓解手段,再安排永久修复。
取舍重点是风险降低速度,而不是功能完整度。若最小缓解措施能显著降低暴露,应先执行并保留后续修复计划;若无法通过临时措施控制风险,则升级到有权作出业务和技术决策的负责人。
2. 销售承诺或重点客户诉求迫近时
先核对合同、会议纪要、邮件或正式承诺,确认承诺范围、交付日期、验收标准和违约后果。再评估需求是否可配置、可组合或通过受控方案满足,避免默认只有新增通用功能这一种解法。
取舍时将客户价值、产品复用性和长期维护成本放在同一张表里。若必须满足但方案尚未验证,建议以受控范围交付,并明确后续是否产品化的决策点;不要把临时特例悄悄变成永久架构。
3. 用户反馈很多,但问题原因不明确时
先对反馈去重,按用户类型、使用场景、设备、版本和发生时间分层。随后补充日志分析、访谈或可用性测试,确认反馈描述的是同一个问题,还是多个原因相近的表象。
取舍时优先买信息,而不是买功能。如果一周的调查或原型测试能避免数周的错误开发,那么验证本身就是值得排期的工作。明确验证通过和不通过时分别采取什么行动,避免研究结束后再次无结论地争论。
4. 多个需求分数接近,团队容量不足时
先排除高不可逆风险,再比较可验证性、依赖稳定度和单位投入带来的收益。若两项需求都值得做,可以拆分为小步:先做低成本、可独立发布的部分,观察结果后再决定是否继续。
取舍不应只靠“先来后到”或职位高低。可以选择风险更低、反馈更快、能减少后续不确定性的事项;同时把被延后的需求记录清楚,说明重新进入队列的条件,避免它们在需求池里无限期沉没。
5. 团队处于探索阶段或目标尚未稳定时
探索性需求不适合按完整功能估算后直接排入大版本。可以先定义学习目标,例如验证用户是否愿意使用、某个流程是否能降低错误率,设定时间盒、样本范围和停止条件。
取舍重点是控制试验成本。若试验结果只能回答“用户说喜欢”,却无法说明真实使用行为,就需要调整验证设计;若关键假设已经被否定,应及时停止,而不是因为已投入时间继续扩展。
八、落地与复盘:让优先级管理成为稳定机制
1. 建立固定的需求入口与分类规则
需求入口可以来自客户反馈、运营问题、产品规划、研发风险或管理要求,但进入统一池后,应按同一套字段整理。至少记录提出者、问题描述、证据来源、影响对象和期待时间。缺少信息的请求进入“待澄清”,而不是直接与已准备好的需求竞争排序。
分类规则要简明到团队能持续执行。建议先区分风险处置、承诺交付、业务改进、探索验证四类,再针对各类设定不同的评审重点。规则可以逐步细化,但不宜一开始就设计几十个复杂标签。
2. 设置分层评审节奏,避免所有事项都等同一场会
高风险事项应按事件触发,由有权决策的人及时处理;普通需求可在固定周期进行排序;探索项目则在实验完成后评估下一步。这样能减少突发事项挤占全部会议,也避免关键风险被排队等到下次月度评审。
会议前由需求负责人补齐材料,评审会上集中处理争议最大的假设、风险与取舍。能通过异步评论解决的字段核对,不必占用所有人的会议时间。会后只把需要协作的行动留给参与者,并明确责任人和期限。
3. 复盘排序质量,而不仅复盘是否按期上线
每个周期可以检查几项信号:高优先级需求是否频繁延期、估算偏差是否集中在某类依赖、需求进入开发后范围变更的比例、被暂缓事项是否因信息不足而反复返工、预期指标是否在上线后观察过。
这些信号的意义不是给团队排名,而是发现排序机制中的盲区。例如高优先级需求总在开发中改范围,可能是准入标准不足;估算反复偏大,可能是跨团队成本没进入评估;上线后无人看指标,则说明需求价值没有形成闭环。

4. 用小范围试运行校准模板
不要在全组织尚未理解口径时,就把评分卡变成强制考核。先选一个产品或团队试运行两个到三个周期,记录评审耗时、信息补充次数、排序改动原因和交付后的价值复核情况。
试运行结束后,删掉没人用、无法解释、容易引发打分争议的字段;保留能改变行动、能帮助跨团队理解或能触发风险升级的字段。模板的目标不是让每条需求都填得一样多,而是让关键决策留下足够的信息。
5. 以工具承载流程,但不要让工具替团队判断
需求管理工具或项目管理平台可以帮助团队统一入口、关联反馈和缺陷、记录优先级变化、追踪依赖并沉淀审计记录。对于规模较大的组织,选型时应核查多项目协作、权限、流程配置、数据导出、部署方式、迁移映射和后续维护能力。
工具不能替代业务判断,也不能自动证明某个需求有价值。若要从旧系统平滑迁移,应先梳理字段、状态、权限、附件、历史链接和报表口径,选择代表性项目试迁移,再确认团队是否愿意按新流程工作。迁移成功的标准应包括数据可用、关系可追溯和用户能继续完成工作,而不只是记录数量对得上。
九、结尾:用可复核的判断,替代看似精确的排名
需求优先级真正的价值,不是给每项请求贴上永久的高低标签,而是让团队在资源有限时知道为什么现在做、为什么不做、还缺什么证据,以及什么变化会让结论改变。能够讲清这些问题,排序才从一次会议意见变成可执行、可复核的管理机制。
我的建议是从三件小事开始:把风险筛查与价值排序分开;给每条高优先级需求补上证据、成本区间和执行准入条件;为暂缓事项设置复核日期或触发条件。先跑两个周期,用范围变更、重排原因和上线后价值复核来检查方法是否有效,再决定是否增加更细的评分模型。
下一次评审时,不妨先问:“如果今天不做,具体会发生什么?”再问:“我们有什么证据?”最后问:“现在具备可靠交付的条件吗?”这三个问题往往比争论一个需求究竟排第二还是第三,更能帮助项目经理控制风险、减少返工并提升需求管理效率。
常见问题解答(FAQ)
1. 需求优先级应该用什么方法评定?
我接手需求池时,常遇到业务方都说自己的需求最紧急的情况。只按职位或提交时间排序,很难解释为什么某项需求排在前面。
可用价值、紧迫度、风险降低、实施成本四项评分,统一按1,5分打分,并设置明确口径。例如价值看影响的用户范围或业务指标,紧迫度看错过窗口的代价,风险看能否降低合规或交付风险,成本看研发与测试投入。将前三项加权后除以成本,作为排序参考;分数用于讨论,不替代项目经理对依赖关系和硬性期限的判断。
2. 如何避免高分需求挤占项目资源并带来交付风险?
我曾遇到多个高价值需求同时进入迭代,结果开发资源被摊薄,关键功能反而延期。排优先级时,我想知道怎样把风险和团队实际产能一起考虑。
先标记法定期限、重大故障修复、关键依赖等不可延后的事项,再对其余需求按优先级评分排序。每轮迭代预留约10%,20%的容量处理缺陷和突发事项,并核对需求的开发、测试及上线依赖;若高优先级需求超过可用产能,应明确延期项和风险接受人,而不是把所有需求都承诺进计划。
3. 业务方对需求排序有分歧时,项目经理怎么处理?
我在评审会上经常听到不同部门分别强调收入、客户承诺和内部效率,讨论很容易变成谁的声音更大。希望有一套依据,让排序结果可解释,也方便会后复盘。
会前统一评分标准,并要求每项需求提供证据,如受影响客户数、预期指标变化、截止日期及估算人日。会上逐项确认事实和假设,记录评分、排序理由、反对意见及决策人;证据不足的需求先列为待验证,不因表达强势而自动升序。评审后将结果同步给相关方,并约定复核时间。
4. 需求优先级模板应记录哪些内容,多久重新评估一次?
我维护需求清单时,发现只记录名称和优先级,过几周就没人记得当初为什么这样排。遇到客户变化或开发估算调整时,也不清楚哪些需求需要重新讨论。
模板至少记录需求描述、业务目标、价值证据、紧迫度与期限、风险、依赖项、成本估算、评分、负责人、决策理由和评审日期。可在每周需求评审或每个迭代计划前检查一次;若客户影响、监管要求、依赖关系或成本估算发生实质变化,应立即重评,并保留旧分数与变更原因,便于追踪决策。
核心关键词
文章包含AI辅助创作:需求优先级实操方法:项目经理提升需求管理效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/565551
读者评论
我们团队以前把客户催得急直接排前面,后来发现不少需求其实没有明确承诺。把口头反馈和合同义务分开记录,确实能少些争论;不过证据等级怎么统一,可能还得结合团队实际约定。
我比较认同排序和准入分开。遇到范围没说清的需求,先保留优先级、暂不承诺迭代,比边开发边补验收条件稳妥。只是紧急修复和长期改进并行时,团队容量怎么分配,还需要有明确规则。
图里的模拟数据能说明证据来源不同,但实际评审中,访谈、工单和行为数据常常互相矛盾。与其给证据简单分级,我更希望看到如何记录样本偏差,以及谁负责决定补充验证。
