需求状态实操方法:项目经理提升需求管理效率的流程优化方法与模板
需求管理里最容易制造忙碌假象的,不是需求太多,而是同一个需求在不同人眼里处于不同状态:产品说“已完成”,研发说“等验收”,测试说“缺少条件”,业务方则认为“还没上线”。我处理需求流程时,通常先不增加审批,也不先换工具,而是抽查最近一个迭代的需求记录,逐条核对状态、责任人、进入条件和退出证据。只要有一项说不清,状态名称再多也只是装饰。
一、核心结论:状态管理的目标是让下一步行动变得明确
1. 状态不是进度标签,而是行动约定
“待处理”“进行中”“已完成”看起来简单,却没有回答三个关键问题:谁负责推动、什么条件允许进入下一步、什么证据说明当前阶段结束。对项目经理而言,状态的价值不在于把需求分进不同颜色的列,而在于让团队成员看到状态后,能判断接下来由谁做什么。
我更愿意把一个状态定义成一份小型协作合同:它描述需求此刻的责任归属、可执行动作,以及离开该状态的必要条件。比如“待评审”不是“需求写完了”的别名,而是表示材料达到评审门槛,且评审责任人和会议安排已经明确。
核心判断是:状态数量应尽量少,状态边界必须足够硬。一个需求从提出到交付,通常用 6 至 8 个可操作阶段就能覆盖。若团队需要靠十几种状态解释工作,问题往往不是状态不够细,而是把角色分工、等待原因、优先级和交付结果混进了同一个字段。
2. 先追踪滞留,再讨论状态是否需要增加
需求效率的瓶颈通常藏在状态之间,而不是状态本身。一个需求可能在“待评审”停了五天,也可能在“开发中”停了五天;前者可能缺少决策人,后者可能受技术依赖阻塞。两者都显示为五天,却需要完全不同的管理动作。
因此,我会先关注状态停留时间、退回次数、阻塞原因和责任交接,而不是只看“本月完成多少条”。状态分布是截面,流转记录才说明过程。只优化截面而不追问过程,容易把真实阻塞藏在“进行中”这个大桶里。
| 要回答的问题 | 适合查看的记录 | 不宜单独依赖的数字 |
|---|---|---|
| 需求卡在哪里 | 各状态停留时长及超时需求 | 当前“进行中”需求数量 |
| 为什么反复返工 | 退回节点、退回原因、修改次数 | 需求总数 |
| 交接是否顺畅 | 状态变更人、交接时间、责任人变更 | 团队成员填报的主观完成度 |
| 交付是否真正可用 | 验收结果、发布记录、业务反馈 | 标记为“已完成”的需求数 |
下图是一个用于流程诊断的示意情景,不代表行业统计。它表达的是:即使最终交付时间相同,等待、返工和有效处理时间的结构不同,项目经理也应采取不同措施。

二、真实工作场景:一条需求为什么会在“完成”之后重新开始
1. 从一条典型的跨团队需求说起
设想一家提供企业服务的团队,要增加“按部门导出月度用量”的能力。业务方认为这是一个简单报表需求,产品经理写下“支持导出”,研发完成按钮和接口后将需求标为完成。测试发现导出内容没有明确时区、字段定义和权限规则;业务验收时又指出需要按子部门汇总。表面看是测试和业务不断加要求,实质上是需求在进入设计前没有完成边界澄清。
如果这条需求只有“待办、处理中、已完成”三个状态,项目经理很难判断延迟发生在需求澄清、方案评审、开发、验证还是业务确认。更糟的是,“已完成”被当成一个含义模糊的终点:对研发来说是代码合并,对测试来说是用例通过,对业务来说则是实际结果符合预期。
我会把这类问题拆成两个层次。第一层是阶段状态,说明需求处于哪一段工作;第二层是结果证据,说明当前阶段凭什么通过。状态回答“现在在哪”,证据回答“为什么能往下走”。只有这两层分开,才有可能识别需求究竟是没做完,还是没有完成交接。
2. 项目经理的抽样复盘方法
在团队规模较大时,不必一开始就审计全部历史需求。我通常建议抽取最近两个迭代或最近 30 至 50 条已交付需求,重点检查其中的高优先级、跨团队依赖和发生过返工的条目。样本并不用于推断行业平均水平,而是为了找到本团队重复出现的流程缺口。
-
选取样本:包括按期交付、延期、退回和上线后补充修改的需求,避免只看成功案例。
-
还原时间线:记录每次状态变化的时间、操作人、责任人和补充说明。
-
标记等待区间:区分主动处理、排队等待、外部依赖、决策等待和返工。
-
对照交付结果:检查验收记录、发布范围、线上反馈是否与需求原始目标一致。
-
归纳共性原因:优先处理反复出现、影响面大且可由流程改变的问题。
样本复盘要避免把“状态填得不规范”当作根因。有人把需求放在“开发中”,可能是因为工具不方便,也可能是因为团队没有约定开发何时算开始。先问记录为什么缺失,再决定是否需要增加必填字段,效果通常比直接要求“大家认真填”好。

三、常见误区:状态越细不等于管理越精确
1. 把每个动作都做成一个状态
有些团队会将“待写方案、方案中、待评审、评审中、待开发、开发中、待联调、联调中、待测试、测试中、待验收、待发布”全部设成状态。看似详细,实际可能造成频繁改状态、没人维护、报表难读。尤其当状态代表会议是否召开、某个人是否处理过、某个系统是否部署时,流程图会逐渐变成操作日志的替代品。
判断是否需要独立状态,我会问:这个阶段是否有独立负责人?是否存在明确进入条件和退出条件?是否需要单独统计停留时间或产能?如果三个问题大多是否定的,该动作更适合作为任务、检查项或记录字段,而不是需求主状态。
2. 把等待原因塞进流程状态
“等待设计”“等待客户”“等待接口”“等待资源”看起来很直观,但它们描述的是阻塞原因,不是需求阶段。同一条需求处于开发阶段时可能等待接口,处于验收阶段时也可能等待业务确认。如果把这些原因做成状态,状态数量会随依赖类型膨胀,流程统计也会失去可比性。
更稳妥的做法是保留主状态,同时设置阻塞标记、阻塞原因、阻塞开始时间和责任方。这样既可以知道需求在什么阶段,也可以统计哪类外部依赖最常导致延迟。若阻塞期间需求实际已暂停,还应明确计时规则,避免各项目用不同口径解释周期。
3. 用“已完成”掩盖不同完成口径
一个需求可以完成开发,但尚未通过测试;可以通过测试,但尚未被业务验收;也可以已经上线,却没有达到预期效果。若所有阶段都共用“已完成”,项目报表会显示一片绿色,用户却仍在等待可用结果。
我建议团队至少在流程定义中明确:开发完成、验证通过、验收通过和发布完成分别由谁确认。是否要把它们都设为主状态,取决于这些阶段是否需要独立统计和管理。状态名称可以少,但完成口径不能含糊。
4. 把优先级当成流程位置
“高优先级”不是一个状态,“待办”也不意味着低优先级。状态描述生命周期位置,优先级描述相对处理顺序。两者混用后,团队很容易通过把需求改成“紧急状态”来抢资源,却无法回看优先级判断是否合理。
建议把优先级独立管理,并附上排序依据,例如业务影响、时间约束、风险降低或战略匹配。优先级变更要记录原因,特别是在迭代中途插单时,应明确被挤出的工作和对应决策人。
| 容易混淆的内容 | 它真正回答的问题 | 建议管理方式 |
|---|---|---|
| 需求状态 | 当前处于哪个交付阶段 | 有限状态流转 |
| 优先级 | 与其他需求相比,先做哪一个 | 独立字段及排序规则 |
| 阻塞原因 | 当前为什么无法继续 | 阻塞标记、原因与责任方 |
| 负责人 | 谁负责推动当前工作 | 责任人字段与交接记录 |
| 验收结果 | 是否满足事先约定的条件 | 验收结论与可追溯证据 |
四、专业判断逻辑:如何设计适合团队的需求状态
1. 从决策点反推状态,而不是从组织架构抄流程
我设计流程时先找决策点:什么时候可以承诺做?什么时候方案足以进入开发?什么时候可以交给验证?什么时候可以对外承诺交付?每一个重要决策点往往对应一个状态边界或状态转换条件。反过来,如果一个状态并不改变责任、工作内容或决策权限,它可能只是装饰。

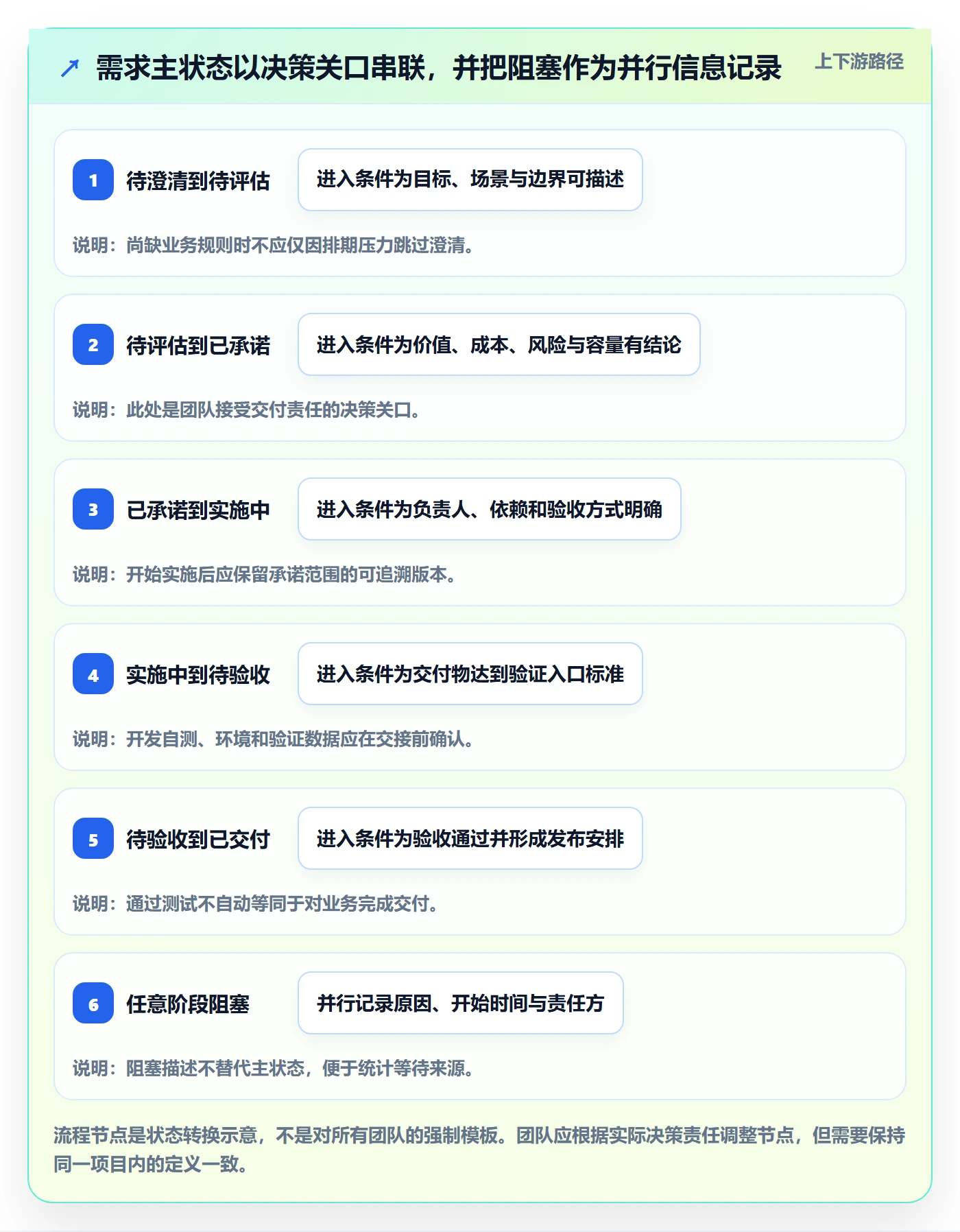

以需求交付为例,可以从“收集与澄清、待评估、已承诺、实施中、待验收、已交付”形成基础骨架。团队若存在较长的方案设计或合规评审,再在相应节点细分;若跨团队依赖频繁,则用阻塞属性和责任交接补充,不要一上来把每种情形都扩成独立状态。
2. 为每个状态写清进入条件与退出证据
定义状态时,我会要求至少写出五项:状态目的、进入条件、责任角色、可执行动作、退出条件。某些状态还要补充最长停留提醒、需要通知的人以及退回时回到哪里。规则不需要写成厚重制度,但必须足以让新人照着执行,不靠“问某位老同事”才能理解。
| 状态 | 进入条件 | 主要责任 | 退出证据 |
|---|---|---|---|
| 待澄清 | 需求有目标或问题描述,尚未形成可评估范围 | 需求提出方与产品负责人 | 用户、场景、预期结果和边界记录完整 |
| 待评估 | 关键问题已澄清,具备初步方案或候选方案 | 产品、研发、测试及相关代表 | 价值、成本、风险、依赖和优先级有结论 |
| 已承诺 | 已进入明确的交付计划 | 项目经理或交付负责人 | 范围、负责人、目标窗口与依赖已确认 |
| 实施中 | 团队已开始方案实现 | 研发负责人 | 代码、配置或其他交付物达到验证入口标准 |
| 待验收 | 实现已提交,验证环境和验收条件可用 | 测试与业务验收人 | 验收通过,或明确退回原因与责任人 |
| 已交付 | 已按约定发布或正式移交 | 交付负责人 | 发布记录、变更说明及必要的反馈跟踪已完成 |
3. 用状态转换规则控制“跳转”和“退回”
状态机最容易被忽视的部分不是状态列表,而是哪些转换允许发生。比如“待澄清”可以进入“待评估”,但如果关键验收标准缺失,是否允许直接进入“已承诺”?“待验收”不通过时,应该回到“实施中”还是回到“待澄清”?没有规则时,团队会按个人习惯跳转,后来也无法解释数据。
我通常把转换分成三类:正常前进、退回修正、例外跳转。正常前进需要满足阶段出口条件;退回修正需要记录原因和修改责任;例外跳转必须有授权人和说明。不要为了追求流程“绝对严格”而禁止所有例外,但例外必须可追踪,才能避免它逐渐成为默认路径。

4. 用可观测指标判断流程是否真的改善
流程上线后不能只问“大家觉得好不好用”。我会选少量能指导行动的指标:需求周期时间、状态停留时间、按期交付率、验收退回率、阻塞时长和需求变更比例。每个指标都需要约定分母、起止点、日历时间还是工作时间,以及暂停计时的条件。
例如,“周期时间”可以定义为从进入“已承诺”到“已交付”的自然日数;“验收退回率”可以定义为至少被退回一次的需求数除以进入验收的需求数。口径必须写在指标旁边。不同口径下的数字不能直接对比,否则图表精致也只会放大误解。

五、流程优化案例:先统一验收口径,再减少状态滞留
1. 情景模拟:100 人以上组织的跨团队改造
以下案例是基于常见项目结构构造的情景模拟,不是某家企业的公开业绩。设有产品、研发、测试、运维和业务代表的企业团队,规模超过 100 人,多个团队共同维护同一产品线。项目负责人抽查两个迭代的 40 条需求,发现“待验收”停留较久,且退回原因常写成“效果不符合预期”。
进一步拆解后,团队发现三种不同问题被混写在一起:验收标准未量化;业务验收人没有固定时段;研发交付时缺少测试数据和权限说明。若仅把“待验收”拆成更多状态,并不能解决这些问题,反而增加维护成本。
2. 改造动作:让入口条件先于状态细分
项目组没有先增加流程节点,而是为需求说明增加了结果、范围、数据口径和不包含事项四项;为验收阶段指定了主验收人和备份人;在研发转交时增加了交付说明、测试账号和已知限制。与此同时,项目经理设置了超过约定时间未响应的提醒和升级路径。
改造后,团队把“待验收”保留为一个状态,但用验收结果字段记录通过、退回和部分通过。退回时必须选原因并补充说明。这样既保留了简洁的主流程,也能分辨是实现问题、输入问题还是业务决策等待。
3. 观察结果:解释数字,而不是只报喜
在情景模拟中,改造前后可设置如下观察窗口:连续 4 个迭代,比较同一类型需求的中位验收停留时长、退回率和业务响应时间。假设验收中位停留从 5 个工作日降至 3 个工作日,退回率从 25% 降至 17%,业务确认等待从 3 天降至 2 天。这些数字只能作为演练口径,不能冒充真实案例成果。
即便出现改善,也要继续看需求结构是否变化。如果优化后进入验收的需求更小、风险更低,数字不能直接归因于流程;若验收标准被弱化,退回率下降也不意味着质量提高。因此,我会同时抽查通过样本和退回样本,并核验上线后缺陷、补充变更和业务反馈。

六、可直接使用的需求状态模板与字段清单
1. 需求卡片模板
模板不是为了让每个人写更多文字,而是减少下游反复追问。建议把必填项控制在能支撑判断的范围内,对高风险、跨团队或涉及合规的需求再增加补充字段。
| 字段 | 填写要点 | 必填建议 |
|---|---|---|
| 需求标题 | 写清对象与变化,避免只写“优化体验” | 必填 |
| 业务背景 | 说明当前问题、受影响角色和发生场景 | 必填 |
| 目标结果 | 描述希望产生的业务或用户变化 | 必填 |
| 范围与排除项 | 说明本次包含什么、不处理什么 | 必填 |
| 验收条件 | 以可观察结果表达,必要时补充边界和异常场景 | 进入评估前必填 |
| 优先级与依据 | 写明时间约束、影响面、风险或价值判断 | 进入承诺前必填 |
| 责任人及协作方 | 明确当前推动者和需要参与的角色 | 承诺后必填 |
| 依赖与阻塞 | 记录依赖对象、责任方、预计解除时间 | 有依赖时必填 |
| 状态变更说明 | 记录变更原因、结论或交接信息 | 关键转换必填 |
| 交付与验收证据 | 关联测试记录、验收结论、发布说明等 | 交付前必填 |
2. 状态定义模板
每个状态可以使用以下结构进行定义。它适合放进项目流程说明,也适合转化为管理工具中的状态描述和转换校验规则。
| 定义项 | 填写示例 |
|---|---|
| 状态名称 | 待评估 |
| 状态目的 | 判断需求价值、成本、依赖和风险,形成是否承诺的建议 |
| 进入条件 | 目标、主要场景、范围和初步验收条件已描述 |
| 责任角色 | 产品负责人组织,研发、测试及相关业务代表共同参与 |
| 必做动作 | 估算实现成本,识别外部依赖,记录未决问题 |
| 退出条件 | 形成接受、暂缓或拒绝结论,并记录依据和后续动作 |
| 超时处理 | 超过约定时间未完成评估,提醒负责人并升级到项目决策人 |
| 允许退回 | 回到待澄清,并明确缺失信息和补充责任人 |
3. 转换记录模板
状态转换记录建议聚焦“为什么改”和“交接给谁”,避免只留下系统自动生成的时间戳。若工具支持自动记录操作者和时间,可以把人工填写集中在结论、证据和下一步,降低维护负担。
| 记录字段 | 填写示例 |
|---|---|
| 原状态与新状态 | 待评估 → 已承诺 |
| 转换原因 | 本迭代确认交付,方案风险已完成评估 |
| 决策人 | 项目负责人及产品负责人 |
| 范围版本 | 关联本次确认的需求说明版本 |
| 下一责任人 | 研发负责人 |
| 未决事项 | 外部接口字段需在开发启动前确认 |
| 预计检查时间 | 计划启动后第 3 个工作日复核依赖状态 |
七、不同情况下的行动建议与工具取舍
1. 小团队:先统一词义,不必先建复杂工作流
如果团队成员少、依赖简单,核心风险通常是口头约定不一致。可以先使用 5 至 6 个主状态,并在一页说明中写清进入和退出条件。短期内用共享表格也能运行,但要确保每条需求有唯一编号、负责人、优先级、更新时间和验收依据。
小团队不必为了“专业化”强行引入多层审批。每增加一个流程节点,都要问它能否减少返工、降低风险或提升决策质量。如果只是让一条需求多等一个人签字,流程成本可能大于收益。
2. 多团队协作:重点治理责任交接和依赖
当多个产品、研发、测试或运营团队共同交付时,状态定义必须跨团队一致,至少在共同协作的关键节点使用同一口径。团队内部可以保留自己的子任务和技术工作流,但对外的需求主状态应当能够解释交付进度和责任归属。
这类组织还应明确阻塞升级规则:阻塞超过多久提醒,超过多久升级,哪些依赖需要进入项目风险清单。状态在工具里更新了,不代表依赖已经解决;项目经理仍需检查承诺日期、责任人和解除条件是否有效。
3. 合规或私有环境:流程可追溯性优先于界面灵活度
涉及数据边界、审计或内网部署要求时,工具选型不能只看看板是否好用。还要评估权限模型、操作留痕、数据驻留、备份恢复、集成方式、升级维护和迁移成本。某些组织会考虑支持私有化部署、具备规模化协作能力的项目管理平台;具体是否适配,应由安全、运维、业务和交付团队共同验证,不能仅凭产品介绍下结论。
对正在更换工具的团队,迁移计划应包括字段映射、历史状态转换、附件与评论处理、权限校验、报表重建和抽样验收。若考虑 Jira 平滑迁移或国产替代,应要求供应方提供可验证的迁移范围和试迁方案,至少用一批真实样本验证数据完整性、权限逻辑和后续维护成本。不同工具的字段模型和工作流能力并不完全相同,迁移不等于把旧系统原样复制。
以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,可以把它放进候选评估,而不是直接视为结论。评估时应重点检查其需求与研发协作流程能否匹配、权限及审计是否满足要求、私有化部署方案是否符合基础设施约束、迁移验证是否覆盖历史数据和关键集成。国产替代是否合适,最终取决于业务适配、数据治理、迁移风险和长期运维能力,不应由“替代”标签单独决定。
4. 何时继续用现有工具,何时考虑更换
如果当前系统能准确记录责任、状态历史和验收证据,主要问题是团队没有共同流程,优先改规则和培训,不必急着换工具。换系统无法自动补上需求边界,也不会替项目经理承担跨团队协调。
如果现有工具无法支持必要的权限隔离、数据审计、自动提醒、跨项目视图或规模化报表,而团队长期依赖手工表格拼接数据,就值得开展工具评估。比较时要把迁移和运维纳入总成本,不要只看许可或订阅价格。
| 场景 | 优先动作 | 需要避免的取舍 |
|---|---|---|
| 团队小、流程简单 | 统一状态定义和责任人规则 | 避免为追求完整而增加审批层 |
| 跨团队交付频繁 | 统一关键状态,补充交接和阻塞机制 | 避免各团队使用同名异义状态 |
| 返工率高 | 加强需求入口和验收条件 | 避免把返工问题归咎于状态数量 |
| 合规约束强 | 验证权限、审计、部署和备份能力 | 避免仅凭功能清单或销售演示判断 |
| 准备迁移工具 | 先做小范围试迁和数据抽查 | 避免一次性搬迁全部历史数据而不验收 |

八、落地路线:用四周建立可持续的状态管理习惯
1. 第一周:抽样找问题,先不改系统
选取最近两次迭代的代表性需求,复盘状态停留、退回原因和交付证据。把问题分成定义不清、职责不清、依赖等待、工具限制和容量不足几类。第一周的目标不是找出所有问题,而是识别最值得优先解决的两三个重复原因。
2. 第二周:定义最小状态集和门槛
由产品、研发、测试和业务代表共同确认状态名称、进入条件、退出证据、状态责任人和例外规则。定义完成后,用三条真实需求走查:一条正常交付、一条被退回、一条发生阻塞。走不通的规则要在正式配置前修订。
3. 第三周:小范围试运行,保留人工反馈
选一个团队或一条产品线试点,观察大家是否能在不额外开会解释的情况下使用状态。项目经理每周查看超时条目,访谈实际操作人,记录哪些字段没人理解、哪些转换经常绕行。不要在试点期同时改太多流程,否则很难判断哪个动作产生效果。
4. 第四周:复盘指标并决定推广边界
比较试运行前后的状态停留、退回率、阻塞时长和使用负担。若效率改善但填写成本显著增加,精简字段;若状态更规范但等待没有变化,优先检查决策容量和责任交接。只有当流程既可执行又能改善关键问题时,才扩大推广范围。
-
需要推进推广:关键转换有证据,跨团队含义一致,指标口径可复核,使用者能说清下一步动作。
-
需要继续试点:规则基本成立,但不同团队仍有边界差异,或者数据样本不足以解释变化。
-
需要回退设计:状态维护负担明显增加,绕行频繁,或流程变慢却没有提高交付质量和风险可见性。

九、结语:把状态做成可验证的团队约定
需求状态管理最值得坚持的原则,不是“每个阶段都要有一个状态”,而是每一次状态变化都能解释责任如何转移、工作如何推进、结果如何验证。流程细到什么程度,要看决策和风险需要;字段加到什么程度,要看它能否减少歧义,而不是看工具是否允许添加。
如果你准备马上优化,先从最近 20 至 30 条需求开始:找出停留最长的节点,抽查三条退回记录,写清一个状态的进入条件和退出证据,再让实际协作人员用真实案例走一遍。先验证一个关键交接,比一次性重画整张流程图更容易产生可见变化。
我的最终判断是:好的需求流程不让团队填更多状态,而是让团队更少猜测。当项目经理能从记录中看出需求在哪里、为何停留、由谁推动、凭什么交付,状态管理才真正从“更新看板”变成了提升交付效率的管理能力。
常见问题解答(FAQ)
1. 需求状态应该设置哪些阶段,才能避免状态过多?
我接手项目时常看到需求状态被拆成十几种,团队成员却不知道该选哪一个。尤其是跨产品、研发和测试协作时,我想知道怎样划分才既能看出进度,又不增加维护负担。
先按决策节点设置状态,而不是按每个岗位的动作设置。可从“待评估、已排期、进行中、待验收、已完成、已取消”起步;只有当某个环节需要不同负责人、时限或审批规则时,再拆分状态。试运行两周,统计状态误选和长期停留情况,若某状态无法触发明确动作或决策,就合并或删除。
2. 需求状态变更时,怎样避免信息断层和反复确认?
我遇到过需求已经标记为完成,业务方却不知道具体交付了什么;也遇到过需求退回后,研发不清楚要补哪些内容。想把状态流转和必要信息绑定起来,减少在群里追问。
为每次关键流转规定负责人、必填信息和下一步动作。例如进入“已排期”时记录优先级、目标版本和验收标准;进入“待验收”时附上测试结果或交付说明;被退回时填写原因、待补事项和责任人。每周抽查几条变更记录,若接手人无需额外询问就能继续处理,说明交接信息基本够用。
3. 需求长期停留在某个状态,项目经理应该怎么处理?
我做项目跟进时,发现有些需求几周都显示“进行中”,但团队并没有明确说明卡在哪里。只看状态总数很难判断问题是资源不足、等待外部确认,还是需求本身没有准备好。
为关键状态设置停留时限和超时提醒,并把“等待中”与“实际处理中”区分开。可按团队节奏设定阈值,例如待评估超过3个工作日、待验收超过2个工作日就触发负责人说明;阈值应结合历史周期调整。复盘时同时看状态停留时长、超时需求数和卡点原因,不要仅凭“进行中”数量判断团队效率。
4. 如何判断需求状态流程优化后是否真的提升了效率?
我担心流程调整后只是状态看起来更规范,实际交付速度并没有变化。比如需求从提出到上线的时间变短,可能是需求变简单了,也可能只是团队少记录了等待时间。
优化前后使用同一口径比较至少一个完整迭代周期,记录需求从提出到交付的中位时长、各状态停留时长、超时比例、退回次数和按期验收率,并按需求类型或规模分组。若周期缩短的同时退回率、遗漏问题没有明显上升,且等待时间下降,才更能说明流程有效;样本太少时先观察趋势,不要急于下结论。
核心关键词
文章包含AI辅助创作:需求状态实操方法:项目经理提升需求管理效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/565394
读者评论
我们团队之前把“等业务确认”单独设成状态,后来统计时很难看出需求处于开发还是验收。把阶段和阻塞原因分开后,责任确实清楚些,但还得先统一暂停期间是否计入周期。
文中强调进入和退出证据挺实用。实际执行时,验收标准经常在开发中途才补,单靠流程模板不一定能解决,最好把需求变更和原始范围一起留档。
抽查最近迭代比一上来重做整套流程更可行。不过样本里如果只挑延期和返工项,容易忽略正常交付的做法;我会同时抽几条按期完成的需求作对照。
