需求拆解最容易被误解成“把一句话拆成几张任务卡”。实际项目里,延期往往不是因为团队不会拆任务,而是因为需求进入开发前,目标、边界、验收条件和依赖关系没有同时说清。项目经理如果只追求拆得细,可能得到一份看起来很完整、却无法验证价值的任务清单;真正有效的需求管理,是让每个需求都能从业务问题一路追溯到验收证据,并且在变化发生时知道该调整什么、由谁判断。
一、先讲核心结论:拆解的目标不是任务变多,而是决策变清楚
1. 需求拆解要形成一条可追溯的链
我判断一次拆解是否合格,不先看需求有多少条,也不先看任务是否已经分配,而是检查能否回答六个问题:为什么做、为谁做、做什么、不做什么、如何验收、变化后影响谁。六个问题之间应当形成连续关系,而不是分别散落在会议纪要、聊天记录、原型备注和个人脑中。
一条相对完整的链路通常是:业务目标,用户场景,需求项,验收条件,实现工作,测试证据,发布观察。需求项向上能解释业务价值,向下能指导实现与验证。缺少向上连接,团队容易做成“有人提、就先做”的功能;缺少向下连接,需求即使评审通过,也会在开发和测试阶段反复追问。
我的核心判断是:需求拆解的质量,取决于关键决策是否被显式记录,而不是文档篇幅是否足够长。一页结构清晰、边界明确的需求说明,通常胜过十页没有优先级、没有验收口径的描述。
2. 把“可执行”作为拆解完成的门槛
一个需求至少要达到三个状态,才适合进入承诺排期:业务负责人认可目标;产品或项目负责人明确范围及例外;开发和测试可以据此估算、实现并验证。仅仅“大家都觉得有必要”,不等于已经准备好开发。
我会把需求准备度看成一道闸门。若目标用户、触发条件、预期行为或验收标准仍存在会改变方案的歧义,就先补信息,而不是用“开发时再看”掩盖不确定性。技术细节可以在方案设计阶段深化,但会影响用户承诺、合规风险或跨系统依赖的内容,不能留到最后才发现。
| 检查对象 | 通过标准 | 不通过时的处理 |
|---|---|---|
| 业务目标 | 能说明要改善的结果及观察方式 | 回到提出方补充问题和基线 |
| 用户场景 | 明确谁在什么条件下完成什么任务 | 补充主流程和关键异常 |
| 范围边界 | 写清本次做与暂不做的内容 | 拆分版本或提出取舍 |
| 验收条件 | 结果可观察、可复现、可判定 | 改写为行为或数据条件 |
| 依赖与风险 | 责任人、时间窗口和风险处置明确 | 先确认接口、权限或外部约束 |
二、背景和真实场景:为什么需求会在“已经评审”后再次变形
1. 需求并不是从一份文档开始,而是从不同人的问题开始
在中大型组织中,同一项需求往往有多个起点:销售反馈客户障碍,运营提出流程优化,客服汇总重复投诉,管理层要求改善某个经营指标,技术团队发现系统风险。每个起点都是真实信号,但它们不是同一种需求,也未必指向同一个解决方案。
例如,“客户希望批量导入”表面上是一个功能请求,背后可能是首次上线的数据准备、日常新增数据录入、跨组织迁移,或旧系统退出后的历史数据接续。若项目经理未经澄清就把“批量导入”登记为一个需求,团队可能只做了文件上传,却没有处理字段映射、重复记录、失败回滚和权限限制。上线之后,用户仍然要手工修数据。
我习惯把需求源头和解决方案分开记录。源头描述用户遇到的阻碍,方案描述团队选择的应对方式。这样做的价值在于:当方案成本超出预算时,团队可以换方案,而不是误以为需求本身不能变。
2. 常见的变形路径是“口头目标,功能名称,任务清单”
问题通常从一句看似明确的话开始:“我们要做一个统一的审批入口。”随后,会议讨论转向页面、按钮、权限和接口。大家很快进入熟悉的功能讨论,却没有确认统一入口要解决的是审批找不到、处理超时,还是审批规则不一致。开发任务越拆越细,业务结果反而越来越模糊。
项目经理在这条路径上容易被两种压力推着走:一是尽快给出计划,二是让所有提出方都感到被照顾。于是不同诉求被塞进同一个版本,依赖和范围逐渐膨胀。真正需要管理的不是“谁提出了多少需求”,而是每项承诺对应什么价值、消耗什么能力、挤占了什么机会。
3. 组织规模越大,遗漏通常发生在交界处
小团队往往可以通过直接沟通补齐上下文;跨部门、多系统和多地域项目则不能依赖“大家都知道”。需求在产品、研发、测试、数据、安全、法务和运维之间传递时,最容易丢失的是隐含假设:字段由谁维护、权限按组织还是按项目计算、失败后是否允许重试、旧数据是否需要迁移。
这也是为什么一套流程不能只规定“需求评审、开发、测试、上线”几个状态。状态本身不产生治理能力;每次状态迁移需要满足什么条件、谁可以做决定、证据放在哪里,才决定流程能否减少返工。
三、常见误区:看似管理得更细,实际增加了返工
1. 把用户提出的功能直接当成需求
“加一个导出按钮”“增加一个筛选项”属于解决方案表达,不一定是问题定义。用户往往先描述自己想到的做法,项目团队需要继续问:当前任务在哪一步受阻?发生频率和影响范围如何?有没有成本更低的替代方式?如果目标是减少人工核对,导出可能只是候选方案之一。
我不会简单否定用户提出的方案,因为一线用户掌握着大量现场信息;我会把它作为待验证假设,继续追问上下文。这样既尊重反馈,也避免把方案偏好直接写成不可更改的承诺。
2. 过早把大需求切成开发任务
“建接口、做页面、写脚本、补测试”是执行层拆分,不等于需求层拆分。如果上层用户价值不清楚,任务拆得再细也只是把不确定性分散到更多工单里。常见后果是每张卡都完成了,整体场景却不能跑通。
拆分顺序应当先按用户结果或业务能力切片,再按技术实现分工。例如,先完成一个用户可以独立完成的最小闭环,再扩展批量处理和异常恢复,而不是把前端、接口、数据库分别当作三个可交付需求。
3. 把估算精度误认为需求确定性
团队给出“5 天”估算,不代表需求已经清楚。估算可能建立在某个未确认假设上,例如外部系统接口可用,或历史数据质量符合预期。若假设改变,原估算就失效。项目经理应同时记录估算依据、主要不确定性和验证动作,而不是只登记一个工期数字。
特别是在早期探索阶段,把工期说得过于精确会制造虚假的确定感。更有用的表达是范围估算加条件说明,例如“预计 4 至 7 人日,前提是权限模型沿用现有规则;如需跨组织授权,需先做技术验证”。
4. 把评审会开成逐句朗读会
评审的作用是暴露分歧和作出决策,不是让所有人听完需求说明。参会者如果只逐段确认文字,真正重要的问题往往没有被讨论:目标是否值得做、是否存在更小的交付切片、依赖能否满足、哪些风险需要先验证。
我会在会前发出需要决策的问题,而不是只发一份长文档。评审会上先看目标与边界,再看核心流程、验收和风险;已经明确的细枝末节留给异步评论。这样可以把会议时间留给必须由多人共同完成的判断。
5. 把“需求冻结”当作应对变化的唯一办法
需求变化不可避免,尤其是市场、政策、客户反馈和技术约束发生变化时。完全禁止变更可能让团队交付过时方案;不设控制地接受变更,则会让承诺失去意义。更合理的做法是设立变更评估机制,明确变化影响范围、成本、风险和替换项,由有权限的人作取舍。
四、专业判断逻辑:从业务问题拆到可以验证的交付
1. 先确认问题,再决定是否需要功能
我通常用五个问题筛选需求:谁受到影响?在什么场景下发生?当前怎么解决?造成什么可观察的损失?如果暂时不做,后果是什么?回答不必一开始就有精确财务数字,但至少需要事实线索,例如处理次数、等待时间、失败记录、用户反馈或合规要求。
如果问题描述只停留在“体验不好”“效率要提升”,下一步不是马上写方案,而是定义可以观察的现状。比如把“查询很慢”转成“某类用户在某个数据范围内,查询结果通常需要等待多久,在哪些条件下超过可接受时限”。这让后续方案可以比较,也让验收不必依赖主观感受。
2. 切分需求时优先保留用户闭环
一个好切片应尽量让用户获得完整但有限的结果,而不是只交付技术组件。比如用户故事可以先覆盖一种角色、一种关键流程和一类数据,再在后续迭代中扩大覆盖范围。切片之间可以逐步增强能力,但每个版本都应有独立的验证价值。
我会检查切片是否满足四项条件:用户能感知结果;范围足够小,便于估算;边界和依赖可识别;失败或降级方式有定义。如果所谓“最小版本”只能展示页面,无法完成一次真实任务,它通常不是可验证的最小闭环。
3. 用验收条件把抽象表述变成可观察事实
验收条件不应该只是“功能正常”“体验良好”。可以用场景,动作,结果来写:在什么前提下,谁执行什么操作,系统应给出什么结果;若条件不满足,系统如何提示或保护数据。复杂场景可拆成正常路径、边界条件和失败路径。
例如,不写“导入功能稳定”,而写“当文件包含必填字段缺失的记录时,系统应显示失败行及原因;合法记录是否入库须与约定策略一致;重复提交时应避免产生重复数据”。这不是为了把需求写成测试脚本,而是让业务、开发和测试对“完成”有共同理解。

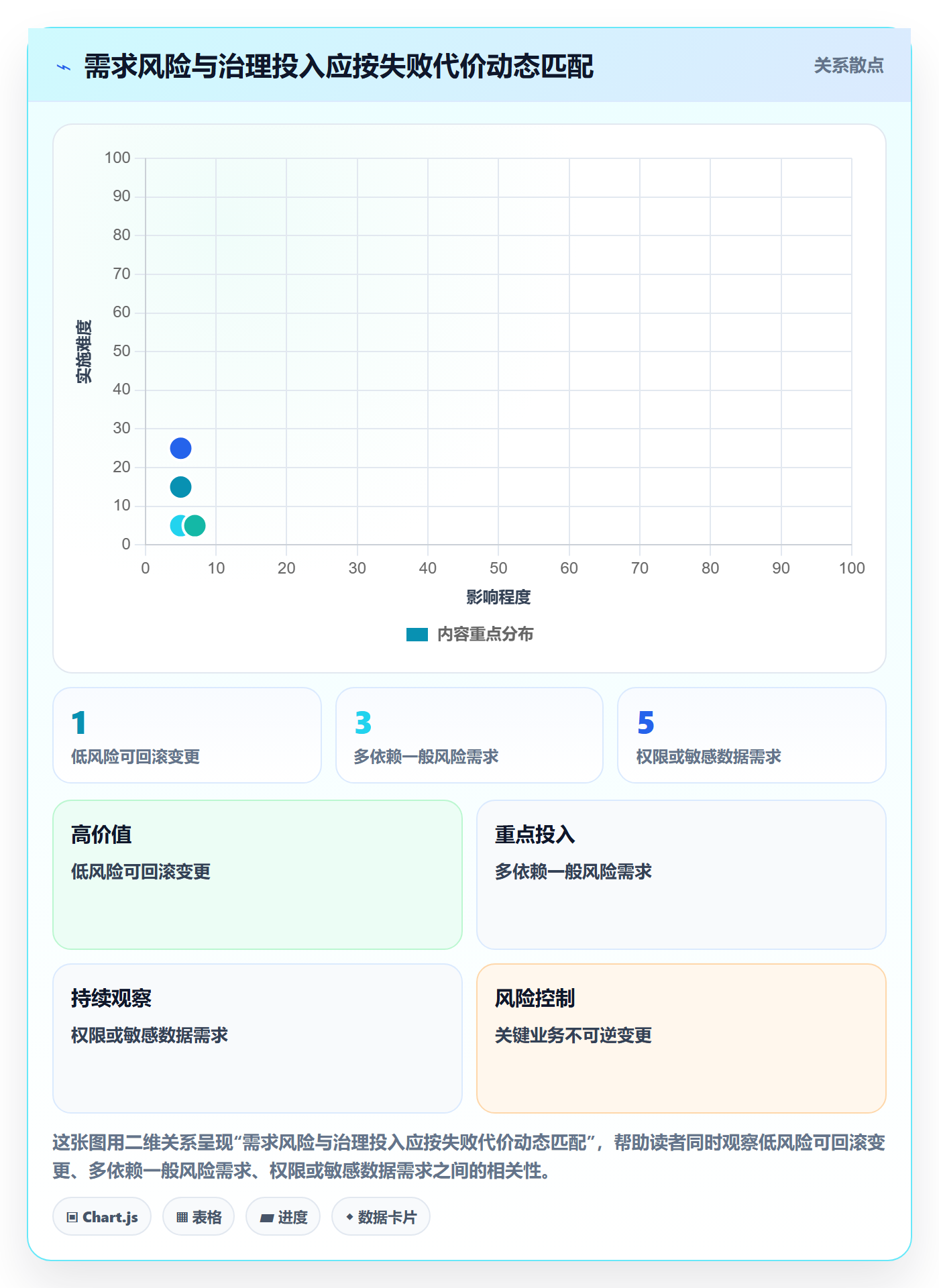

4. 以风险决定拆解深度,而不是统一套模板
低风险、可逆、影响范围小的改动,可以采用轻量说明;涉及权限、资金、隐私、合规、关键数据迁移或跨系统一致性的需求,则需要更细的边界、异常路径和回滚方案。所有需求都用同一厚度的文档,会让小需求被流程拖慢,也会让高风险需求被低估。
我会按“影响范围、失败成本、不确定性、可逆性”判断治理强度。风险越高,越要在进入大规模开发前安排验证,如原型评审、技术试验、数据抽样或安全评估。拆解的重点不只是如何做,还包括最早用什么证据发现做错了。
| 风险判断 | 建议拆解深度 | 适合的验证方式 |
|---|---|---|
| 影响小、可快速回滚 | 目标、范围、验收条件 | 小范围发布与反馈 |
| 依赖较多、方案有不确定性 | 补充假设、依赖、接口边界 | 原型或技术验证 |
| 涉及权限、隐私或重要数据 | 补齐角色矩阵、异常流程、审计要求 | 安全评审与场景测试 |
| 影响关键业务且难以回滚 | 增加迁移、回退、监控和责任人安排 | 演练、灰度和专项验收 |
5. 把优先级建立在价值、成本与机会成本上
优先级不是需求提出者的音量排名,也不是“重要、紧急、一般”三个标签。至少要比较预期价值、覆盖用户、时效性、实施成本、风险降低和依赖约束。对于数据不足的需求,可以标为待验证,而不是为了排期勉强给出高优先级。
我建议把“做这个能得到什么”和“做这个会推迟什么”放在同一张决策记录里。高价值但成本很高的需求,未必应整包进入当前版本;先交付一个能验证关键假设的切片,可能更划算。反过来,低成本不代表高优先级,如果它不改善关键结果,也不降低显著风险,仍可能不值得做。
五、具体案例与数据观察:以批量导入需求检验拆解质量
1. 案例设定:同一句需求,至少包含四类工作

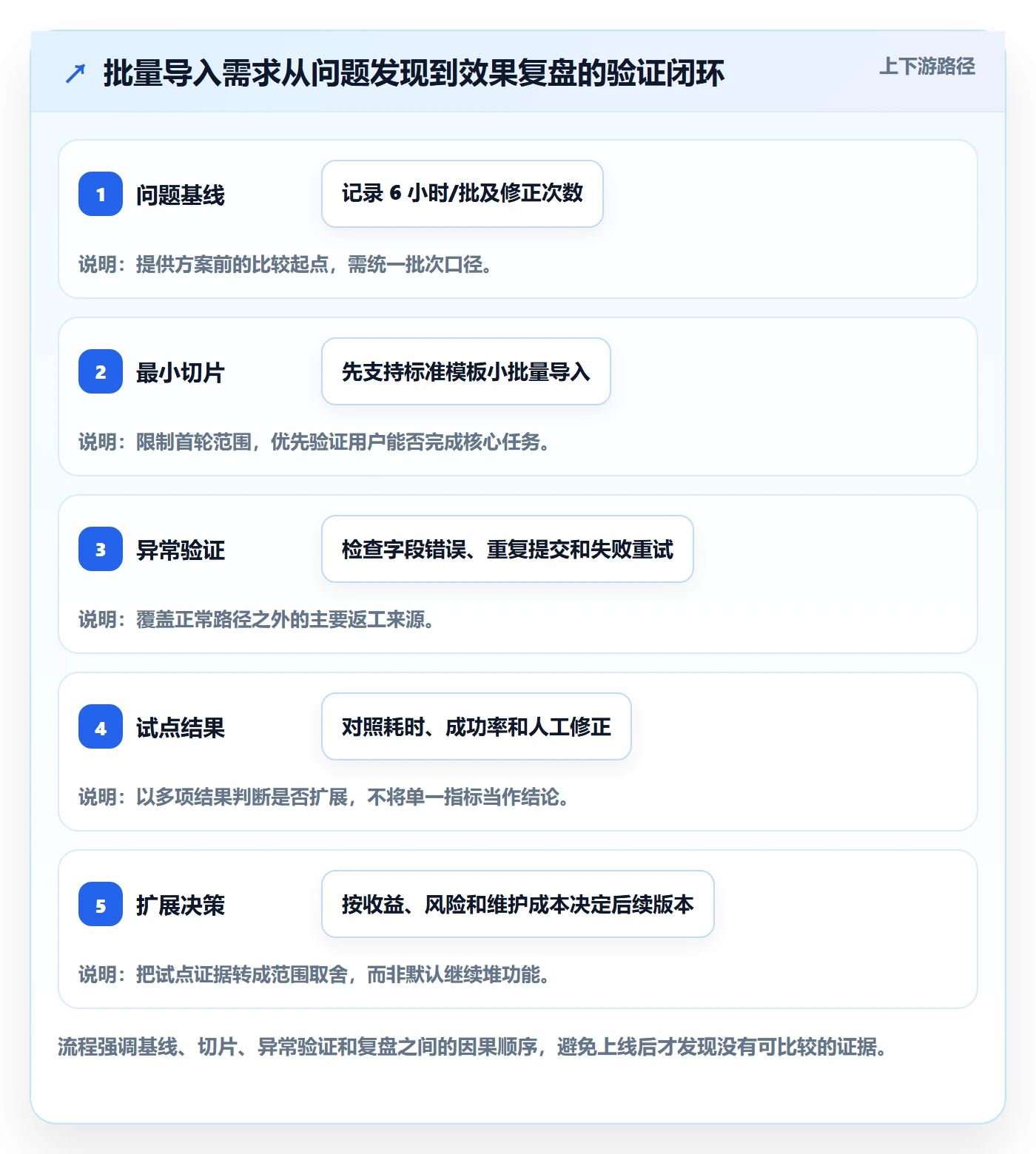

下面是一个匿名化的情景推演,不代表某个企业的实际项目统计。假设一家多部门组织提出“增加批量导入”,目标是缩短新业务单元接入时间。初始描述只有“上传表格并导入记录”,但访谈后发现,真正流程包括模板准备、字段映射、权限确认、数据校验、失败修复和导入结果核对。
如果只按上传按钮拆任务,研发容易低估数据治理和异常处理。我们进一步把需求拆成三个可验证切片:先完成小批量、标准模板的端到端导入;再加入字段映射与错误定位;最后支持大批量任务、重试及进度追踪。每个切片都能独立验证用户是否减少了手工处理,而不是等到所有复杂能力齐全后才首次交付。
2. 先记录基线,再用结果判断是否值得扩展
在情景推演中,我会先要求项目组抽取一批近期接入记录,记录从收到文件到完成可用数据的耗时、人工修正次数、失败原因和责任环节。没有基线时,团队只能说“新功能上线后更方便”,无法判断改善来自产品、用户熟练度还是数据结构变化。
以下数字是用于说明测量方法的模拟值,不是公开调查结果,也不能外推为行业平均值。假设试点前,每批 500 条记录需要约 6 小时人工处理,平均发生 14 次字段或格式修正;试点后,标准数据批次处理降至约 2 小时,人工修正降至 5 次。结果仍要结合试点批次规模、数据质量和人员经验解释,不能只凭前后数字宣称功能带来确定因果。

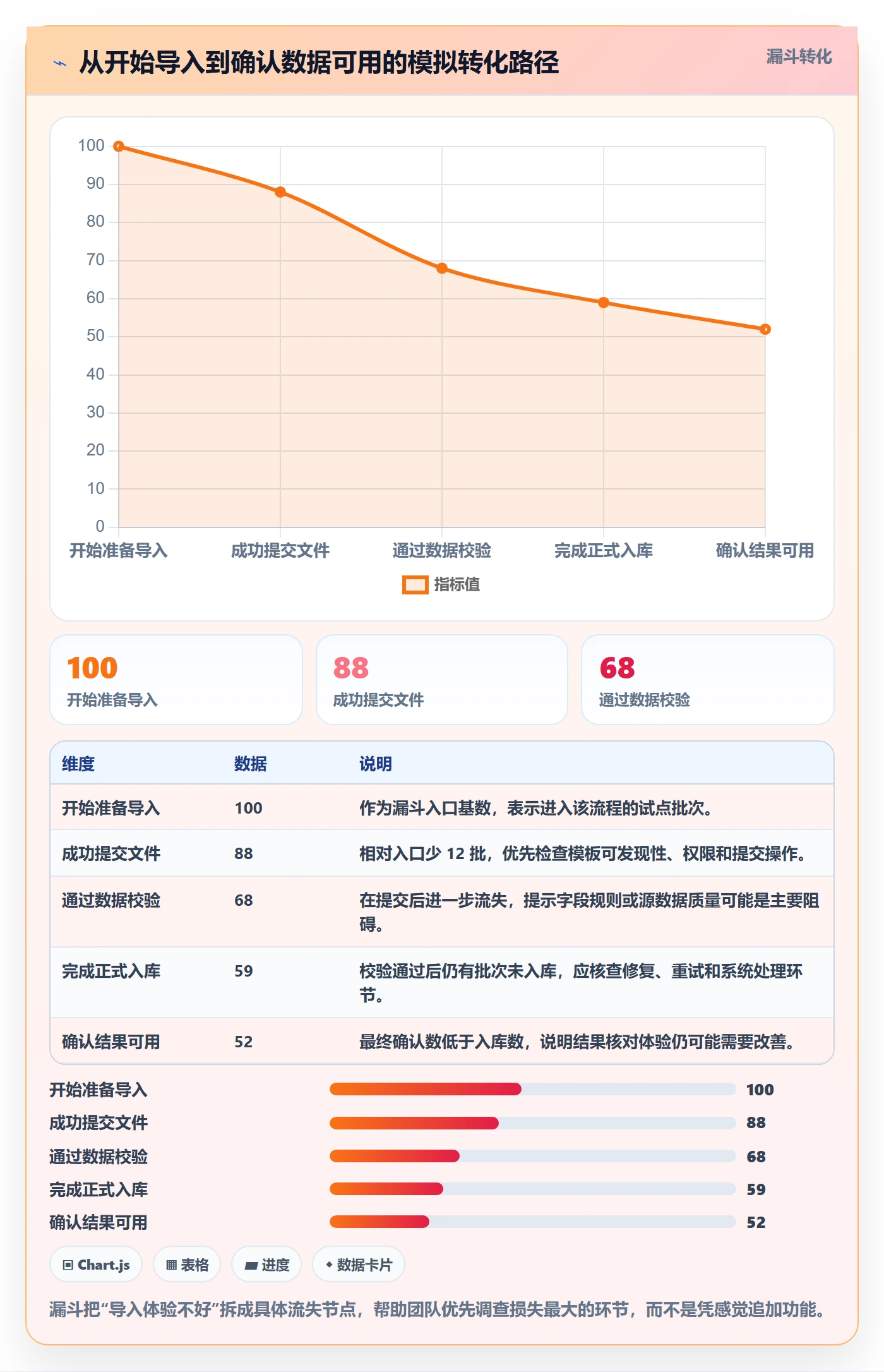

3. 用漏斗找出问题发生在哪个环节
总体成功率下降时,直接追加功能未必有效。项目经理应把导入过程拆成可观测节点:模板下载、文件提交、校验通过、错误修复、正式入库、结果确认。每一步的流失或失败都对应不同原因。模板使用率低,可能是入口难找;校验失败多,可能是字段规则不清;入库后反复核对,则可能是结果反馈不足。
下表仍为情景模拟数据,用于演示如何定位转化损失。真实项目应从日志、工单和抽样访谈中采集,不能把这些数字当作普遍基准。
| 流程节点 | 模拟批次数 | 相对上一步变化 | 项目经理应追问的问题 |
|---|---|---|---|
| 开始准备导入 | 100 | 基准 | 用户是否理解适用场景? |
| 成功提交文件 | 88 | 减少 12% | 文件入口、模板和权限是否清楚? |
| 通过数据校验 | 68 | 减少约 23% | 字段规则是否能提前理解? |
| 完成正式入库 | 59 | 减少约 13% | 失败记录是否容易修复与重试? |
| 确认结果可用 | 52 | 减少约 12% | 用户是否能核对结果和异常? |

4. 需求管理工具应服务于追溯,不应替代判断
当团队规模增大、需求来源多、项目并行时,工具的价值是让关系可见:需求如何关联目标、版本、任务、缺陷、测试结果和发布记录;变更是谁提出、谁批准、影响什么。工具不能替团队决定优先级,也不能自动把一句含糊描述变成合格需求。
例如,面向中大型企业及百人以上组织的 PingCode,可以作为需求与研发协同场景的工具选项之一。若组织需要私有化部署、已有 Jira 数据和流程需要平滑迁移,或正在评估国产替代,可以把这些列入候选评估条件;“适合”仍须通过本组织的权限模型、数据治理、集成能力、迁移成本和运维要求验证,不能仅凭产品定位或宣传表述直接下结论。
评估时我会安排真实业务走查,而不是只看演示页面:选一项需求,从提出、评审、拆解、开发、测试到发布完整走一遍;再模拟需求变更,检查关联任务和验收记录是否能被识别。迁移场景还应抽样核对字段、评论、附件、权限和历史关系,确认“数据导入成功”不等于“团队可以连续工作”。

六、不同情况下的行动建议:把流程做成可执行的检查点
1. 新项目刚启动:先建立需求入口和决策责任
项目启动时不必先建设复杂模板,但要有统一入口。每条需求至少记录提出人、问题场景、目标用户、期望结果、时效要求和相关证据。再明确谁负责澄清、谁有业务优先级决定权、谁确认验收,避免需求在多个部门之间反复转交却没有最终责任人。
我建议先约定一条简单规则:没有业务负责人,不承诺排期;没有验收责任人,不进入开发承诺;关键依赖不明,先安排验证。规则越少越容易执行,但每条规则必须对应明确的处理路径,不能只增加一个状态名称。
2. 需求堆积严重:先做组合整理,不要先做全量精细化
积压较多时,逐条补齐所有细节会耗费大量时间。先把重复诉求合并、过期需求归档、政策或客户承诺单独标记,再按业务目标、用户群和依赖关系形成需求组。对于长期无人认领、没有明确问题或已经被替代的项目,应允许关闭,而不是因为历史投入继续占用评审和维护成本。
整理后再做分层:近期候选需求补足验收与估算;远期机会保留问题和假设,不必过早设计详细方案;高风险项先安排验证。这样既不会把整个需求池拖成文档工程,也能让本期承诺建立在足够信息上。
3. 跨部门或多系统项目:增加依赖图和决策记录
跨部门项目的主要风险往往不是单个功能做不出来,而是依赖顺序和责任边界不明确。对接口、数据源、权限审批、外部供应方和上线窗口,应记录负责人、期望完成时间、失败影响及替代方案。依赖关系要放在项目成员能找到的地方,不能只留在会议纪要里。
涉及多方取舍时,记录决策及依据尤其重要。记录内容不需要写成长篇论证,但要包含决定事项、选择方案、被放弃方案、影响范围、决策人和复查条件。以后环境变化时,团队才能判断原决定是否仍然成立。
4. 高不确定性需求:先买信息,再买承诺
如果需求价值看起来很高,但技术路线、用户行为或外部规则仍不清楚,我会把探索性验证作为独立工作安排。它可以是原型测试、数据抽样、接口试验或小范围访谈,目标不是提前完成产品,而是降低下一步决策的不确定性。
验证前要先写清要回答的问题和停止条件。例如,若用户在测试中无法独立完成关键任务,就先调整流程;若数据源无法提供所需字段,则重新评估范围或替代方案。没有明确问题的“先研究一下”,容易变成无法验收的隐性项目。
5. 团队已有研发协同平台:先治理字段和关系,再追求自动化
如果组织已经使用研发协同平台,不要因为流程看起来复杂就立刻换工具。先盘点当前问题究竟是流程定义、角色责任、字段口径、使用习惯,还是系统能力不足。许多团队的状态数量不断增加,真正缺少的却是统一的需求类型定义和变更影响记录。
需要评估新工具或迁移时,先用一个真实项目做端到端试跑。重点观察需求与目标、任务、缺陷、测试和发布信息能否保持关联;再检查历史数据迁移、权限隔离、审计和日常维护成本。迁移成功不是把旧记录搬进新界面,而是关键业务关系和工作节奏没有断裂。
七、不同情况下的取舍:流程、速度和完整性不能同时无限最大化
1. 小需求与高风险需求,不应使用同一套重流程
小范围、可回滚的文案或界面调整,如果要求经历多轮正式评审,可能让治理成本大于风险成本。相反,涉及权限模型、敏感数据、重要财务记录或不可逆迁移的需求,如果只靠口头确认,就会把风险留到上线后。
取舍原则不是“流程越轻越好”或“流程越严越安全”,而是让流程成本与失败代价相匹配。项目经理可以把审批层级、证据要求和测试范围与风险级别绑定,并定期检查低风险需求是否被过度流程化、高风险需求是否仍存在空档。
2. 交付速度与范围完整性:优先保证关键闭环
当发布时间固定而需求范围超出团队能力时,最不应该做的是把所有功能都压缩测试时间。更好的办法是围绕用户价值重排切片,保留关键闭环,延期低频增强项,并说明各阶段差异。若范围缩小会改变业务承诺或合规边界,就必须由对应责任人确认,而不是由项目经理私下删减。
每次范围取舍都应写清“保留什么、移除什么、由此新增什么风险”。这样团队能避免一种常见误会:排期没变、功能看起来也没少,实际上质量保障和运营支持被悄悄挤掉了。
3. 细节完整与沟通效率:把信息放在正确的层级
并非所有人都需要阅读同样细的内容。业务决策者需要目标、价值、成本和风险;开发需要行为、边界、接口和依赖;测试需要可观察的验收条件与异常路径;运维需要监控、权限、回滚和支持安排。把所有细节塞进一段文字,反而让每个人都难以找到自己需要的信息。
可以采用分层记录:主需求说明业务问题和范围,验收条件说明可观察结果,技术方案承载实现细节,决策记录保存重要取舍。关键不是文档数量,而是信息之间有稳定链接,修改时不会出现一个地方更新、其他地方继续沿用旧规则。
4. 工具统一与团队自治:先统一关键口径,再保留合理差异
大型组织常希望用统一流程获得可比性,但不同业务线的风险、节奏和交付形式可能确实不同。完全统一每个字段会带来形式主义;完全自由又会让跨团队协作和数据分析失去基础。适合优先统一的是需求分类、优先级含义、状态迁移条件、决策责任和追溯关系;具体模板可以按业务复杂度增减。
如果正在比较平台或评估国产替代,应把供应商能力与组织约束分开打分:功能覆盖、部署方式、迁移可行性、集成成本、权限审计、运维负担和用户学习成本分别验证。不要把“功能更多”直接等同于“适配更好”,更不要忽略迁移期间双轨运行和历史数据清理的真实投入。

八、下一步怎么做:用两周建立可复用的拆解机制
1. 第一步:挑选一个真实需求做基线复盘
不要从写流程制度开始。选一项近期已上线或正在开发的需求,回看它从提出到验收经历了哪些返问、变更、等待和返工。记录具体事实:缺少了哪项信息、哪个角色没有及时决策、哪个假设直到后期才暴露。复盘对象应当是流程和信息,不是寻找个人责任。
2. 第二步:用统一问题清单补齐关键判断
把问题定义、用户场景、目标结果、范围边界、验收条件、依赖风险和决策责任作为最小检查项。先在真实项目里试用,不必一开始就做复杂评分。若某个字段在多数需求中无人使用,或不能帮助决策,就应调整而不是为了完整性强行保留。
3. 第三步:设置准备度检查点和变更路径
明确什么状态代表需求可以估算、可以承诺、可以开发、可以验收。对不满足条件的需求,写清缺什么信息、由谁补齐、何时复查。变更进入后,同样要评估影响、提出取舍方案并留下决策记录,避免“已评审”被误读成“以后不能变”或“以后随时能变”。
4. 第四步:用少数结果指标观察流程是否改善
不要一次追踪几十个管理指标。可以先看需求进入开发后的澄清次数、变更导致的返工量、从评审到可交付的等待时间,以及验收一次通过比例。每项指标都要统一统计口径,并结合项目复杂度解释;单纯要求指标变好,可能诱发团队少报问题或把工作转移到统计范围之外。
最重要的是把指标用于提出问题,而不是给团队贴标签。如果澄清次数下降但缺陷增加,可能是信息澄清减少了,也可能是问题被推迟到测试阶段;如果交付周期缩短但高风险需求的回滚率上升,效率提升未必带来整体改善。项目经理需要结合结果、过程和风险共同判断。
九、总结:好的拆解能让团队更早发现“我们还不知道什么”
需求管理不是把所有可能性一次写完,而是建立一套让不确定性逐步显形、让决策有证据、让变化可追溯的工作方式。需求拆得越细,并不必然意味着管理越好;只有当拆解帮助团队识别价值、限定范围、验证假设和交付用户闭环时,它才真正减少了风险。
我的建议是,下一步先选一项正在推进的需求,沿着“业务问题,用户场景,范围边界,验收证据,实现依赖,发布观察”逐项检查。找出最可能导致返工的一个缺口,先补这一处,再观察项目运行是否更顺畅。比起一次性推行一套完美流程,先把一个真实需求拆到可判断、可追溯、可验证,通常更能推动团队形成稳定的需求管理能力。
常见问题解答(FAQ)
1. 需求拆解到什么粒度才算合适?
我做需求评审时,常遇到一条需求既包含页面变化,又涉及权限和数据处理,团队对工作量的估算差异很大。我想知道拆得太粗或太细分别会带来什么问题。
拆到团队能独立估算、开发、测试并验收的工作项即可。每项应写明触发条件、预期结果和验收标准;如果一项跨多个角色、无法在一个迭代内完成或有多个独立结果,就继续拆分。反之,若拆分后的子项无法单独验收或交付,通常拆得过细。
2. 需求很多时,项目经理应该按什么顺序安排?
我手上经常同时有客户诉求、内部优化和技术改造,提出者都觉得自己的需求紧急。排期时我担心只按职位或声音大小排序,会挤掉真正重要的工作。
先按业务目标筛选,再比较用户影响、时限、实现成本、风险和依赖关系。可用高、中、低分档,或用“预期价值÷投入”作初步排序,但必须标注评分依据;安全合规、明确截止日期和关键前置依赖应单独识别,不能只靠总分决定。
3. 需求进入开发后发生变化,怎样避免计划反复?
我遇到过评审通过后又新增字段、调整规则,开发和测试只能临时返工的情况。我不确定这类变化该直接纳入当前迭代,还是重新走评审。
先记录变更内容、提出原因、受影响的验收标准、工作量和依赖,再由需求负责人及相关角色判断影响。若变化会改变范围、交付日期或风险,应重新确认优先级和计划;若只是澄清且不改变承诺,可更新说明并保留版本记录。不要覆盖原要求,以便追溯决策。
4. 怎么判断需求拆解和流程优化确实有效?
我优化了需求模板,也把评审环节补齐了,但团队仍可能在开发中频繁追问或返工。只看需求文档是否完整,似乎不能证明流程真的改善。
同时观察交付结果和过程信号:统计需求澄清次数、开发中变更量、验收退回率、估算偏差及从评审到交付的周期,并按迭代比较。先统一统计口径,例如明确什么算一次变更、返工如何计数;若文档更完整但返工和周期没有改善,应检查验收标准、依赖识别或评审参与者是否仍有缺口。
核心关键词
文章包含AI辅助创作:需求管理需求拆解全流程:项目经理流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/565375
读者评论
我们做导入需求时也踩过坑:文件能上传不代表流程跑通,失败记录怎么修、重复提交怎么处理,往往比页面更影响实际使用。先拿一批真实数据试跑,比评审会上反复讨论更容易发现问题。
验收条件写清楚确实能减少开发和测试之间的来回确认。不过跨部门项目里,谁有权确认范围变化常常比记录变化本身更难,流程最好把最终决策人也明确下来。
文中用处理时长和修正次数做对比挺实用,但试点前后还要尽量保证数据批次、操作人员和业务规则一致,否则结果不一定能说明改善来自功能本身。
