需求评审开了两小时,会议纪要写了十几页,开发开始后却发现“支持批量操作”到底是批量选中、批量编辑,还是批量审批,几方理解完全不同。需求评审真正要解决的不是“大家有没有听懂”,而是把业务目标、用户行为、验收边界和交付风险变成可验证的共同约定。项目经理从0到1搭建需求管理,第一步不是加会议,而是建立一条能追溯、能决策、能反馈的需求链路。
一、先讲核心结论:评审不是过会,而是降低交付不确定性
1. 需求评审的产出不是“通过”,而是可执行的约定
我判断一次评审是否有效,通常不先看参会人数、会议时长或需求文档页数,而是看散会后团队能不能回答五个问题:为什么做、给谁用、用户如何完成任务、什么情况算完成、哪些内容暂时不做。只要其中一个答案仍然依赖“到时候再看”,需求就还没有达到可交付状态。
“通过”是一个容易被误用的词。它可能代表业务方认可目标,也可能只代表大家听过方案;如果没有记录决策人、验收条件和未决事项,会议结论就无法约束后续变更。我更愿意把评审结论拆成可执行状态:已确认、带条件确认、待补充、暂缓、拒绝。
需求评审不是一次性审批,而是需求进入交付流程前的一道风险检查。它要把模糊的业务期待拆成团队可以讨论的对象,再通过业务、产品、研发、测试及相关职能的不同视角,提前发现冲突、依赖和遗漏。
2. 从0到1,先建最小闭环,再谈流程规模化
刚开始建立需求管理时,我不建议先推出一套复杂制度。小团队可以先用一张统一需求卡片、一套准入规则和一份决策记录;当需求数量、协作角色和依赖关系增加,再逐步引入分级评审、版本规划、变更控制及度量机制。
一个可运行的最小闭环至少包含:需求入口、需求澄清、评审决策、拆分与排期、开发测试、验收发布、结果回看。若只有评审环节,没有统一入口和后续追踪,团队仍然会被聊天消息、口头承诺和临时表格牵着走。
| 环节 | 核心问题 | 最低限度的产出 |
|---|---|---|
| 需求进入 | 谁提出、要解决什么问题 | 需求记录、提出人、目标和背景 |
| 需求澄清 | 用户如何操作、边界是什么 | 场景、规则、异常情况、待确认项 |
| 评审决策 | 是否值得做、能否做、何时做 | 结论、责任人、决策依据、风险 |
| 交付验证 | 实现是否满足约定 | 验收标准、测试结果、发布记录 |
| 结果回看 | 是否产生预期价值 | 使用反馈、目标指标、后续动作 |

3. 先把三种决策分开,会议才不会越开越乱
评审现场经常出现“这个需求是不是该做”“这个方案能不能实现”“这个版本来不来得及”三个问题被混在一起。它们分别是价值决策、方案判断和交付承诺,参与者、证据和最终责任人并不相同。
- 价值决策:解决的问题是否重要,影响哪些用户,为什么现在要做。
- 方案判断:解决路径是否合理,边界是否清楚,技术和运营风险是否可控。
- 交付承诺:在已有容量、依赖和优先级约束下,团队能否承诺某个时间窗口。
把三类决策拆开,能避免业务方在方案细节上替代技术判断,也能避免研发团队用“技术上很复杂”直接否定一个尚未讨论价值的机会。评审不是所有人对所有事情都投票,而是让正确的人对正确的问题负责。
二、背景和真实场景:需求为什么会在评审后变形
1. 需求进入渠道越多,信息断层越容易被误认为执行不力
一个常见场景是:销售在客户群里提了问题,客户成功补充了使用背景,产品在需求池里写了一句结论,研发最后只拿到一条待办。每个人都接触过需求,但没人能保证从客户原话到验收条件之间没有丢失关键信息。
团队随后可能把问题归因于“研发没理解”“测试不仔细”或“业务反复改”。但根因经常在更前面:需求来源没有记录,用户和场景被省略,提出的解决方案被当成问题本身,重要限制只留在聊天记录里。下游越努力补救,返工越像个人失误,组织越难修复流程。
我会先追踪每条需求的来源和目标,再观察它从提出到交付过程中经过了多少次口头转述。转述次数不是质量指标,但它是线索:每多一次转述,团队就更需要有可复用的需求记录和决策依据。
2. 评审排得很满,不等于评审质量高
有些团队每周开固定评审,需求却仍然不清楚。原因在于会前没有准入要求,参会者只能现场补背景;会议没有主持人控制讨论范围,容易从“用户要完成什么”跳到“按钮放左边还是右边”;最后为了赶时间,大家口头同意,未决问题留到开发中解决。
我把评审效率定义为“单位讨论时间内消除的关键不确定性”,而不是“单位时间通过多少需求”。如果会议只把问题暴露出来,却没有责任人和截止时间,问题并没有被管理,只是被公开过。
因此,评审会议前要做信息准备,会议中做关键决策,会议后要补齐行动项。三段缺一不可。尤其是会后记录,如果无法让未参会的人准确理解结论,团队就没有真正形成共同约定。
3. 不同组织规模,流程复杂度不能照搬
十几人的团队可能通过产品负责人和研发负责人当面沟通就能解决大部分分歧;跨部门、跨地区或百人以上的组织则需要明确需求归属、决策权限、版本关系和审计记录。把大型组织的审批链搬给小团队,会把简单决策拖慢;用小团队的口头协作管理多团队依赖,则会让信息变得不可追溯。
需求管理要随协作复杂度增长,而不是随表单字段数量增长。真正值得增加的控制点,通常对应一种已经发生或高概率发生的风险:优先级冲突、重复建设、跨团队依赖、合规要求、版本承诺或变更不可追踪。
三、常见误区:看起来规范,实际增加了返工
1. 把评审当成需求文档朗读会
会议上逐字朗读文档,会挤占真正需要讨论的时间。参会者听完后即使没有提问,也不代表理解一致。更高效的做法是会前异步阅读,会上只讨论争议点、关键假设、边界条件和决策事项。
项目经理可以要求需求负责人在邀请中标出三项内容:本次需要做什么决定、当前最大不确定性是什么、哪些问题不在本次讨论范围。这样参会者不会从背景讲解开始重新读一遍需求,而能直接进入决策。
2. 把“业务方说清楚”当成需求质量的全部
业务方往往最清楚问题从哪里来,却不一定能直接给出完整解决方案。用户说“想要一个导出按钮”,真实需要可能是定期拿到可核对的数据;用户说“系统太慢”,可能是某一类查询在特定数据量下超时。若团队只照抄解决方案,可能满足了表面诉求,却没有解决根因。
澄清需求时,我会追问用户试图完成的任务、目前的替代办法、失败造成的影响、发生频率和必须满足的限制。不是每个需求都要做完整用户研究,但至少要能区分“观察到的事实”和“提出者的解释”。
3. 用“功能点很多”证明需求价值高
需求拆得越大,看起来越重要,但规模不等于价值。一个需求可能包含多个互不依赖的能力,若一次全部承诺,团队会延迟最核心价值的验证;反过来,过度拆细也可能让用户无法完成完整任务。
我会寻找能独立验证的最小交付单元:它可以让一个明确用户完成一个有意义的任务,并产生可观察的结果。若拆分后的子项无法独立被用户使用,也无法独立验证,就不应为了看板整齐而强行拆开。
4. 用“已排期”掩盖“尚未准备好”
需求被放进版本,不代表范围和风险已经稳定。计划只是组织在当前信息下的承诺,不是消除不确定性的魔法。未确认的规则、外部系统依赖、数据准备和验收责任,都会在开发中重新出现。
我会把“优先级高”与“可以开始开发”分开管理。优先级回答先做什么;就绪度回答当前是否具备开工条件。一个高优先级需求可以因为关键场景未确认而暂缓进入迭代,同时由责任人限时补齐信息。
5. 只记录结论,不记录依据和未决事项
“同意按方案实施”在一周后可能已经无法解释当初为什么这么决定。尤其当业务目标、上线窗口或技术约束变化时,没有决策依据,团队就容易把旧决定当作永恒规则,或因记忆不同重新争论。
会议记录至少要包含结论、理由、适用范围、决策人、待办责任人和完成时间。未决事项要显式标记,不要藏在长段会议纪要中。重要的是让人知道哪一部分是已确认事实,哪一部分仍然是假设。
四、专业判断逻辑:用一套可复用的评审问题判断需求成熟度
1. 先判断问题与价值,不急着评方案
我通常从“谁遇到了什么问题”开始,而不是从“要加什么功能”开始。一个合格的问题描述至少能指出目标用户、发生场景、当前障碍和影响。若团队无法说明影响,暂时也可以保留为探索项,但不应伪装成已验证的高价值需求。
价值判断不一定需要精确到财务模型。对不少内部系统需求,减少重复录入、降低错误概率、缩短审批等待时间、满足审计要求,都是可讨论的价值。但要明确价值的观察方式,例如比较处理耗时、错误数或任务完成率,而不是只写“提升效率”。
2. 再判断用户流程、规则与边界是否闭合
功能描述要覆盖正常路径,也要覆盖容易被忽略的边界。举例来说,“支持批量修改负责人”还需要确认哪些状态允许修改、是否存在权限限制、失败时是否整批回滚、部分成功如何提示、操作是否留痕。边界问题不必全部在评审会上当场解决,但必须有人负责确认。
我会重点检查三个方向:状态变化是否明确、异常处理是否可理解、不同角色看到的内容是否一致。很多线上问题不是主流程没有设计,而是主流程之外的情况没有进入讨论。
| 评审维度 | 关键问题 | 不满足时的处置 |
|---|---|---|
| 目标与用户 | 谁受影响,问题是否有证据 | 补充用户场景或转为探索项 |
| 范围与规则 | 做什么、不做什么,状态和权限如何变化 | 拆分未决规则并明确负责人 |
| 实现与依赖 | 是否依赖数据、接口、团队或外部审批 | 先确认关键依赖,再估算排期 |
| 验收与反馈 | 怎样判断实现完成,怎样观察结果 | 补充可验证的验收条件和反馈计划 |
3. 把不确定性分成“可边做边学”和“必须先解决”
不确定性并不都需要在开发前消灭。部分问题可以通过小范围试用、原型测试或灰度验证获得答案;另一些问题如果不先确认,会导致架构返工、合规风险或不可逆的数据变化,必须先解决。
我会问两个问题:如果这个假设错误,代价有多大?能否在较低成本下尽早验证?代价低、验证快的事项适合进入实验;代价高、难回滚的事项需要前置确认。这样评审就不会陷入“所有细节都必须现在定完”或“先做出来再说”这两个极端。

4. 评审结论要和证据强度相匹配
如果需求来自单个客户的明确合同承诺,证据与约束较强;如果来自一条未经验证的内部猜测,结论就应保留弹性。团队可以决定继续探索,但要把“我们确定的事实”和“我们暂时相信的假设”分开记录。
我建议用“证据,判断,决定”三段式记录关键争议。例如:证据是客服近一个月收到多次同类反馈;判断是当前流程让某类用户重复录入;决定是先验证自动带入能否减少重复操作。这样的记录比单独写“业务强烈要求”更有利于后续复盘。
5. 给需求设置明确的状态与退出条件
需求状态不是装饰性的看板标签,而是团队在不同阶段的协作约定。状态越多不一定越好,但每个状态都应该说明进入条件、责任角色和下一步动作。比如“待澄清”意味着需要补信息,“待排期”意味着评审已通过但尚未承诺时间,“已排期”则意味着已纳入某个交付窗口。
还要允许需求退出。重复需求可以合并,价值不足可以拒绝,时机不合适可以暂缓,探索结果不支持原假设可以关闭。没有退出机制的需求池会不断膨胀,让团队误以为所有提出的事项都背负着隐形承诺。
五、具体流程与案例:把一次评审做成前中后闭环
1. 会前:先做准入检查,避免把补资料变成会议主体
项目经理不一定要亲自撰写需求,但应保证需求有统一入口和最低信息要求。需求负责人提交后,先检查是否写清目标用户、场景、问题、预期结果、范围、依赖和待决问题。若关键内容缺失,先退回补充,不要把所有参会者拉进来一起猜。
会前材料不需要追求冗长。复杂需求可以提供流程图、原型或数据样例;简单需求只需一张结构清晰的需求卡片。材料要让相关角色提前发现问题,评审会议才有机会讨论真正影响决策的事项。
- 需求提出人说明问题来源、受影响用户及当前处理方式。
- 产品或业务负责人说明目标、范围和优先级依据。
- 研发负责人识别关键实现路径、技术依赖和高风险假设。
- 测试或质量角色检查异常路径、权限、状态和验收覆盖。
- 项目经理确认决策事项、参会角色及会后行动项记录方式。
2. 会中:按决策顺序推进,先讨论价值,再讨论方案和承诺
我习惯先用几分钟对齐目标和用户,再确认范围,最后讨论依赖、风险和交付安排。若参会者对需求价值都没有共识,继续讨论接口细节只会过早优化方案;若范围还不清楚就先承诺日期,后续就容易通过压缩测试或临时加班来偿还判断失误。
会议主持人要把争论转化为可回答的问题。例如,“这个设计不合理”可以追问它违反了什么用户目标或约束;“工作量太大”需要说明主要复杂度和可能的替代路径;“业务必须要”则要确认是合同、合规、经营目标还是个人偏好。
| 评审顺序 | 讨论内容 | 输出 |
|---|---|---|
| 目标对齐 | 用户、场景、问题和预期价值 | 目标是否成立,证据是否足够 |
| 范围澄清 | 主流程、边界、权限和异常 | 本次做什么、明确不做什么 |
| 交付评估 | 实现路径、依赖、质量和风险 | 可行性判断、风险项和验证方式 |
| 决策收口 | 优先级、责任人、未决事项 | 结论、行动项、下次检查点 |
3. 会后:用责任人和时间点把“待确认”变成可跟踪事项
会后记录要尽快发出,避免大家依靠不同的会议记忆。每个未决事项都应有负责人和完成时间;如果答案会影响范围或排期,还要说明答案出来后由谁重新判断。没有负责人和时间点的“待确认”,本质上是未管理的风险。
对于结论有条件的需求,应把条件写进需求本身,而不是只留在纪要。例如,只有在权限规则完成确认后才进入开发;若依赖系统在某日期前无法提供接口,则采取替代方案或调整交付窗口。条件透明,承诺才可信。

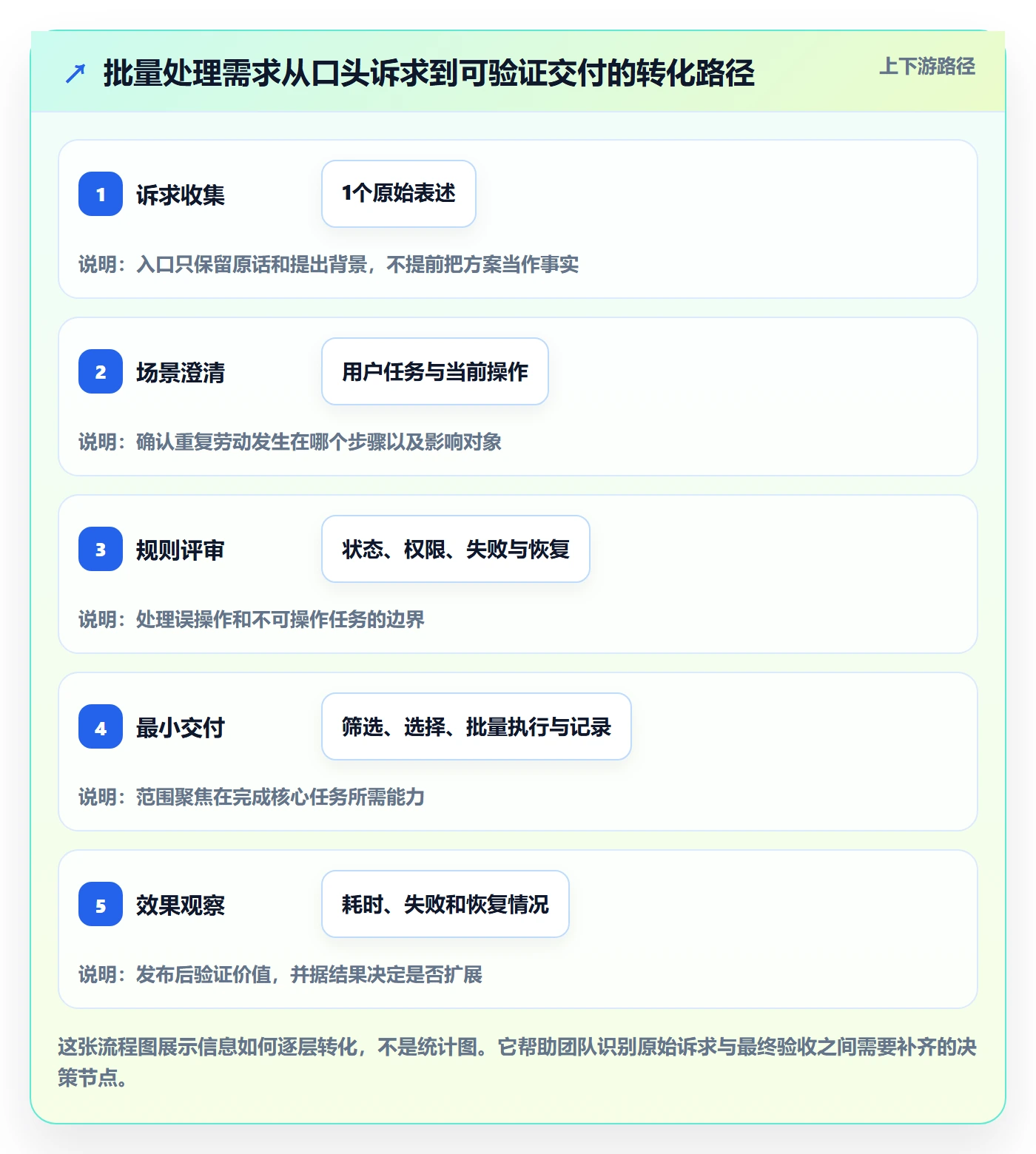

4. 案例推演:批量处理需求怎样从一句话变成可验收范围
下面是一个用于展示方法的情景案例,不代表真实客户数据。某内部业务团队提出“希望支持批量关闭任务”,原始说法看起来很明确,但评审发现,用户想减少的是逐条处理的重复操作,而不是无条件关闭所有任务。
团队通过澄清发现,待关闭任务可能处于不同状态,部分任务需要保留负责人确认,关闭动作还要记录原因。若直接按原句开发,最容易出现的不是按钮缺失,而是权限越界、误操作和审计信息不完整。
| 原始说法 | 评审发现 | 调整后的约定 |
|---|---|---|
| 支持批量关闭任务 | 不同状态是否都允许关闭不明确 | 先限定允许关闭的任务状态,并展示不可操作原因 |
| 减少逐条操作 | 用户真正目标是处理重复性积压任务 | 支持筛选后批量选择,避免默认全选 |
| 关闭后不用再管 | 异常和误操作的恢复方式不明确 | 明确失败提示、操作记录及可恢复范围 |
| 尽快上线 | 缺少优先级依据和验收口径 | 先验证操作耗时和误操作情况,再决定扩展范围 |
这个案例的重点不是功能设计本身,而是把“需求句子”翻译成“用户任务、规则边界和验证方式”。上线后可以观察批量处理任务耗时、操作失败率、撤销或恢复次数等指标。具体目标应由团队基于现状设定,不能为了看起来有数据而预先编造改善幅度。

5. 以工具承载流程,但不要把工具配置误当成流程建设
当需求分散在邮件、即时消息、电子表格和多个项目看板里,团队很难确认哪条记录是最新的,也难以从需求追到任务、缺陷、版本和验收结果。工具的价值在于承载统一入口、状态流转、关联关系、权限和变更记录,而不是替团队决定需求值不值得做。
对于中大型企业或百人以上组织,评估项目管理平台时,我会检查跨团队需求流转、权限隔离、审计记录、项目与版本关联、报表能力,以及是否支持组织现有部署与迁移约束。以 PingCode 为例,若团队正在评估其需求管理和项目协作能力,可结合其面向中大型组织的定位,进一步核对私有化部署、Jira 平滑迁移等能力是否满足本组织的实际条件。这些能力是否适配,仍应通过实际演示、迁移样本和安全评估验证,不能只凭产品描述作结论。
选型时建议拿真实需求跑通一条端到端链路:从提出需求、评审决策,到拆分工作项、跟踪缺陷、验收发布,再到变更追溯。若只看首页、报表或演示数据,容易忽略权限配置成本、字段迁移、历史记录处理和用户培训等落地工作。
六、不同情况下的行动建议:按团队成熟度设置流程
1. 小团队:用轻量规则减少口头遗漏
小团队不必为每条需求开正式评审会。可以设置每周一次需求梳理,使用统一需求卡片,把目标、用户场景、范围、验收条件和依赖写清。只有存在跨角色分歧、高风险改动或明显资源冲突时,再召集专题评审。
这类团队最重要的不是增加审批层级,而是保证口头决定有地方沉淀,紧急需求有明确插队规则,已排期事项被挤出时有人重新确认优先级。规模小并不意味着可以依赖记忆,尤其当团队成员快速变化时,未记录的决定会迅速失效。
2. 多团队组织:把需求分层,避免所有事项挤进同一场会议
多团队组织可以将需求分为战略级、跨团队级和团队级。战略级关注目标、资源和依赖;跨团队级关注接口、责任边界和交付顺序;团队级关注用户流程、验收条件和实现细节。不同层级由不同角色决策,避免管理层陷入界面细节,也避免团队各自优化却破坏整体流程。
如果多个团队共用需求池,应明确谁有权调整优先级,如何处理资源冲突,以及依赖延迟如何升级。没有统一优先级规则时,各团队会用“最紧急”争夺资源,最后让项目经理承担无法解释的排序压力。
3. 需求高频变化:采用滚动规划,而不是假装范围永远固定
市场探索、客户定制或政策变化快的项目,不适合把所有范围一次冻结到很远的未来。可以将近期工作要求更清楚,远期工作保留目标和假设;随着信息变化滚动更新,但每次调整都记录变化原因、影响对象和被替代的事项。
滚动规划不是随意变更。每次新增需求都要回答:它比当前承诺更重要吗?会挤掉什么?对测试、依赖和上线窗口有什么影响?若没有任何事项被移出,新增工作就等于隐性扩容,最终会通过延期或质量下降体现成本。
4. 合规、数据或安全敏感场景:把风险评审前置
涉及个人信息、财务数据、权限变更、审计留痕或外部监管要求时,需求评审不能只看用户体验和实现成本。需要确认数据访问范围、授权逻辑、日志保留、异常处理、回滚路径和必要的审批责任。
这类场景中,部分控制要求不是可选的“优化项”。若关键合规条件尚未确认,需求可以继续探索,但不应以“先上线再补材料”的方式绕开风险判断。必要时让安全、法务或数据治理角色在需求阶段参与,而不是等到上线前才做阻断式检查。

七、流程取舍与度量:用少量指标发现真正的瓶颈
1. 不要用“评审通过率”单独评价需求质量
通过率高,可能是需求准备充分,也可能是评审没有真正挑战假设;通过率低,可能代表入口质量差,也可能代表团队终于敢于拒绝低价值需求。任何单一比例都不能直接证明流程好坏。
我更关注指标组合:需求从提出到决定的等待时间、评审后重大变更比例、需求返工原因、未决事项按期关闭情况,以及交付后是否有验收反馈。不同组织可以按月观察趋势,但要先统一口径,否则数字只是在记录不同团队的定义差异。
2. 先建立基线,再设改善目标
刚开始度量时,不要直接把“评审时长减少一半”当成目标。先选一个团队或一个周期,记录需求数量、等待时长、评审后新增范围、延期原因和验收情况。数据不足时可以先做小样本观察,但要明确样本范围、统计周期和缺失项。
例如,团队可以抽取一个月的需求,按“目标不清、规则遗漏、依赖未确认、容量变化、外部原因”分类返工原因。若主要问题集中在规则遗漏,就改进需求模板和评审检查;若主要问题在依赖延迟,增加跨团队确认和升级机制。改善动作应指向主要原因,而不是为了让报表更好看。
| 观察指标 | 建议口径 | 适合发现的问题 |
|---|---|---|
| 需求决策等待时间 | 从进入需求池到形成明确决策的工作日 | 入口积压、评审容量不足或决策权不清 |
| 评审后范围变更比例 | 交付过程中新增或删除关键范围的需求占比 | 需求准备不足、假设未验证或业务变化 |
| 待确认事项按期关闭率 | 在约定期限内完成确认的事项比例 | 责任人不清、跨团队协作阻塞或期限设置失真 |
| 验收反馈覆盖率 | 发布需求中有明确验收或结果记录的比例 | 上线后缺少用户验证和价值回看 |

3. 评审速度与决策质量之间要做有意识的取舍
流程越轻,决策越快,但遗漏风险可能增加;控制越多,记录和审查更完整,但等待时间和协作成本也会上升。没有一种固定流程适合所有需求。关键是把高风险、高成本、不可逆的决定纳入更严格的评审,把低风险、可回滚、容易验证的事项留给小范围快速试验。
如果团队发现所有需求都需要同一批负责人审批,瓶颈可能不是会议效率,而是决策授权设计不合理。可以设定金额、用户影响、数据敏感级别或跨团队范围等升级条件,让低风险事项在团队层解决,高风险事项再进入更高层决策。
4. 需求文档不必完美,但关键约定必须可追踪
文档过少,靠口头传递会丢失边界;文档过多,维护成本可能高到没人更新。我的取舍原则是:记录会改变决策、实现、验收或责任归属的信息;不要求重复记录已经在系统中可追踪的内容。
对一个简单需求,一张卡片可能足够;对跨系统、跨部门或高风险需求,则可能需要流程图、接口说明、风险清单和验收方案。文档形式可以不同,但目标一致:让团队在需求变化时知道什么被改变、谁确认过、哪些交付物受到影响。
八、下一步怎么做:用一个月搭起可运行的需求管理
1. 第一周:统一入口和最小需求字段
先盘点需求目前来自哪些渠道,把正在使用的表格、消息群和会议记录梳理一遍。选定一个主要入口,至少记录提出人、目标用户、问题背景、预期结果、优先级依据和当前状态。旧数据不必一次性全部清洗,先保证新需求不再继续分散。
2. 第二周:试运行准入规则和评审结论
选一个团队或一类需求试行准入检查。评审结束后记录状态、决策依据、未决事项、责任人和截止时间。不要一开始就追求流程覆盖全组织,先观察哪些字段真正减少了重复沟通,哪些字段只是增加填写负担。
3. 第三周:追踪一条需求到交付和验收
挑选一条典型需求,完整追踪从提出、评审、拆分、开发、测试到发布反馈的过程。重点记录信息在哪个节点丢失、哪个角色需要重复确认、哪些依赖没有及时暴露。这条链路比只检查会议纪要更能说明管理流程是否真正闭环。
4. 第四周:复盘瓶颈,只改一到两个关键环节
根据观察结果选出最影响交付的原因,先改一到两个环节。例如,若会前材料不完整,就明确准入条件;若决策等待时间过长,就调整决策权限;若验收反馈缺失,就把反馈责任纳入发布清单。一次改太多,反而难以判断哪项改变有效。
需求管理从0到1,不是把所有需求都变成完整文档,也不是让每个决定都经过更多审批。真正的起点,是让需求有统一入口,让关键假设能被讨论,让决策有依据,让交付结果能回到业务目标上。下一步可以从最近一条返工最多的需求开始,沿着“提出,评审,交付,验收”追问信息在哪一段断掉;先修复那个断点,再扩展流程。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:需求评审怎么做?项目经理流程优化:需求管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/565361
读者评论
我们团队以前把评审通过直接当成可以排期,后来发现接口依赖和权限规则常常没确认。把优先级和就绪度分开后,临时返工少了一些,不过需要有人持续跟进待办,否则问题还是会拖到开发阶段。
会前异步阅读确实能省掉逐页讲文档的时间,但跨部门项目里,参会者对业务背景的理解差别很大。实际操作时我会先用几分钟对齐目标,再集中讨论争议点,比完全跳过背景说明更稳妥。
文中提到把需求拆成可独立验证的单元,这点有启发。但有些改动单独上线并不能完成用户任务,拆得过细反而增加联调和验收成本。我更倾向于按完整用户流程判断拆分边界。
