迭代目标管理指南:项目负责人如何做好迭代管理,协同管理全流程
一次迭代按时发布,不代表迭代管理做得好:如果团队完成了二十多项任务,却没能改善用户最在意的结账失败问题,进度表上的绿色也只是“忙完了”,不是“交付了价值”。我判断迭代管理是否有效,首先看目标能否转化为可验证的结果,其次看团队能否在变化发生时及时调整,而不是只看任务完成率。
一、先讲结论:迭代管理的核心是管理结果,不是排满任务
1. 用一个结果目标统领一轮工作
迭代目标不是“完成需求列表”,而是说明本轮要为谁解决什么问题,以及如何判断问题有所改善。比如,“完成支付页改版”描述的是工作,“降低移动端支付失败率”才描述期望结果。前者能指导开发做事,后者才能帮助团队判断该做什么、何时该停、上线后要观察什么。
一个可执行的目标,通常由四部分构成:目标用户、待改善的问题、预期变化、验证口径。目标不是越宏大越好;如果团队无法在一个迭代周期内影响它,或无法获得验证数据,就应该把它拆成更接近当前能力的阶段性结果。
2. 目标、范围、节奏和质量必须一起管理
迭代不是简单地把任务搬进时间盒。负责人需要同时约束四件事:本轮要达成什么结果、为此承诺哪些范围、团队按什么节奏协作、交付要满足什么质量门槛。只盯其中一项,往往会把风险推给其他环节:范围不变但人员减少,可能压缩测试;日期不变而依赖未就绪,可能留下返工;目标模糊,则容易用“多做几个需求”代替价值交付。
我的判断原则是:目标相对稳定,方案可以调整,范围允许协商,质量底线不能悄悄降低。 当新需求进入时,先问它是否影响既定目标,再讨论替换什么、增加多少风险,而不是默认所有事情都能塞进同一轮。
3. 把“完成”定义为可检验的状态
任务关闭不等于用户价值已经产生。需求开发完成、代码合并、测试通过、灰度发布、指标稳定,是不同状态。若团队把这些状态混成一个“完成”,项目负责人就无法判断当前风险究竟在研发、质量、发布还是业务验证。
我建议把迭代结果至少分成三层观察:交付层看承诺工作是否完成;质量层看缺陷、回滚和验收情况;效果层看上线后目标指标是否变化。三层数据应分开报告,不能用高任务完成率掩盖用户问题没有改善。
二、背景和真实场景:为什么任务越细,协同反而可能越差
1. 多团队依赖会让“各自完成”变成“整体卡住”
在规模较小的团队里,产品、研发、测试和业务人员坐在一起,很多信息可以通过交谈补齐。到了多个团队并行、系统之间存在接口依赖的场景,口头同步就不够用了。一个团队认为接口已经确定,另一个团队却仍在等待字段定义;单个任务看起来有负责人,整体链路却没有明确的交付条件。
项目负责人要管理的不是所有人的每一分钟,而是协作接口:上游交付什么、下游何时需要、验收依据是什么、延误时谁有权决定替代方案。任务越多,越需要清晰的依赖和决策记录,否则拆得越细,信息断点反而越多。
2. 固定周期不是承诺所有需求都必然交付
迭代周期可以帮助团队形成反馈节奏,但不意味着需求范围必须不可调整。若周期内出现线上事故、法规要求变化或关键依赖延误,负责人需要比较目标损失和变更成本。机械地守住清单,可能导致团队继续做低优先级事项;每次有声音就改范围,则会让团队失去稳定节奏。
因此,我会把迭代承诺理解为一组有条件的计划:团队基于现有信息选择目标和范围,同时明确风险假设。假设变化时,调整应公开、可追溯,并说明取舍,而不是悄悄把新增工作分摊到每个人的加班时间里。
3. 规模扩大后,协同成本需要被显式看见
对于中大型企业和百人以上组织,团队可能同时管理多个产品线、平台能力和交付节奏。此时,单个迭代看板只能回答“本团队做什么”,未必能回答“跨团队目标是否一致”“共同依赖是否按期到位”“管理层是否在多个项目之间重复争抢同一资源”。
这也是项目管理平台的价值所在:把目标、需求、迭代、缺陷、发布和团队协作放到可追溯的链路中。以 PingCode 为例,它面向中大型企业及百人以上组织提供项目协同管理能力;涉及工具替换时,私有化部署和 Jira 平滑迁移能力可以纳入评估。是否适合某组织,仍要通过实际流程、权限、集成和数据迁移验证,不能仅凭产品介绍下结论。
三、常见误区:看似在管迭代,实际在制造噪声
1. 把需求数量当成迭代成果
“完成了十五个需求”适合描述产出,不足以解释成效。需求的业务影响并不相等:修复关键路径阻塞,可能比增加十个低频配置项更有价值。若团队只奖励需求数量,工作就会自然偏向容易拆分、容易关闭的事项,而不是最重要的问题。
纠正方法不是取消任务统计,而是给任务统计加上目标归属。每项重要工作都应能回答:它支持哪个目标?如果没有这项工作,目标会受到什么影响?无法回答的工作可能是必要维护,也可能是历史遗留或未经验证的请求,需要单独判断。
2. 把速度指标当作团队绩效排名
故事点、任务数和完成速度可以帮助团队做容量规划,但不同团队的估算习惯不同,不能简单横向比较。把速度变成排名指标,会诱发虚高估算、拆分方式变化和低估工作量等行为,最后失去预测用途。
速度适合用于团队自身的趋势判断,不适合证明一个团队比另一个团队更努力。 项目负责人应结合周期内中断、未完成工作、缺陷返工和依赖等待解释波动,而不是只看曲线升降。
3. 把每日站会办成逐人汇报会
站会的目的不是让每个人向负责人证明自己在工作,而是快速发现阻塞、依赖和计划偏差。如果每人都逐条复述任务,会议很容易变成信息播报,真正需要决策的问题反而被挤到会后。
更有效的做法是围绕迭代目标和工作流进行检查:哪些事项正在阻塞目标?哪些任务长时间停留在同一状态?谁需要在会后做决策?一般问题可以异步更新,跨团队阻塞则明确负责人和下一步动作。
4. 把“范围冻结”误解为不允许重新评估
范围稳定能减少切换成本,但不是拒绝所有新信息的理由。真正的问题是变更是否有入口、是否评估影响、是否明确替换项。如果新增需求不登记、不估算、不重排,所谓稳定范围只是把变化藏在团队的工作时间里。
可以设置明确的变更规则:紧急线上风险由指定负责人判断;普通需求进入候选池,优先在下一轮评估;需要本轮插入的工作必须说明它替换什么,或接受周期、质量和资源上的哪项变化。
四、专业判断逻辑:从问题到目标,再从目标到计划
1. 先判断问题是否值得在本轮解决
不是每个紧急请求都值得打断当前工作。评估时我会把业务影响、时效性、证据强度、可逆性和实现成本放在一起看。比如,影响支付主路径且有数据证明的故障,优先级通常高于只有单个客户口头提出、使用频率不明的体验优化。
负责人不必把判断伪装成精确公式,但要让决策依据可讨论。对于证据不足的需求,可以先安排访谈、日志分析或小流量实验,而不是直接投入完整开发。把“先验证”当作可交付工作,能避免团队把猜测包装成承诺。
2. 把目标写成结果假设
一个好目标可以采用这样的表达结构:“对于某类用户,在某场景下改善某个问题;如果采取某种方案,某项指标预计发生怎样的变化;我们将在什么时间、通过什么数据验证。”这并不要求每个指标都能立刻精确预测,但必须清楚写出假设和验证方式。
例如,移动端支付失败率偏高,团队假设主要原因是错误提示不清晰,导致用户重复提交。可以先定义目标为减少重复提交造成的失败,而不是笼统地“优化支付体验”。如果日志没有错误原因字段,第一步可能是补充观测能力,而非立即重写整个支付流程。
3. 用容量而非愿望安排范围
计划阶段需要考虑团队可用时间,而不是把所有人名义上的工作日相加。假期、值班、评审、支持任务、技术债和跨团队会议都会占用容量。历史数据有参考价值,但必须结合本轮人员变化、工作类型和未关闭事项进行修正。
在实践中,我倾向于先为目标相关工作排出必要范围,再预留处理变更和未知问题的空间。预留比例不应固定照抄:系统稳定、依赖少的团队可以更紧;新系统、接口多、发布风险高的迭代则需要更大缓冲。缓冲不是浪费,而是对不确定性的诚实定价。
4. 把依赖和风险提前转成行动
风险清单如果只写“可能延期”,几乎没有管理价值。每条重要风险都应包含触发信号、影响范围、责任人、缓解动作和最晚决策时间。例如,第三方接口未在周二前提供测试环境,可能影响支付联调;缓解动作是先用模拟服务并约定周三是否切换。
负责人要特别关注那些“看起来还没开始出问题”的隐性风险:关键决策没有拍板、验收人未确认、数据口径不一致、上线窗口未预约。这些问题往往在迭代末尾集中爆发,因为早期没有明确责任人和截止点。
5. 用适合问题的指标,而不是指标越多越好
目标指标回答是否改善,过程指标帮助定位为什么没有改善,护栏指标防止团队为了单一目标制造副作用。比如降低支付失败率是结果指标,接口超时占比可能是诊断指标,重复扣款率则是不能恶化的质量护栏。
每轮目标通常不需要堆很多指标。若指标过多,团队很难知道发生变化时该如何行动。选择一项主要结果指标、少量诊断指标和必要护栏,并提前说明数据来源、观察窗口、基线和责任人,通常比做一张复杂但无人使用的仪表盘更有用。
五、具体案例与数据观察:用模拟迭代说明如何协同管理
1. 案例边界:以下是用于推演的模拟数据
下面以一个跨产品、研发、测试和支付平台团队的移动端支付问题为例。数据为情景模拟,不代表任何企业的真实经营结果,也不是 PingCode 的客户案例。假设团队有十二名成员,迭代周期为两周,目标是减少用户在支付环节重复提交和失败后无法恢复的问题。
团队最初收到的需求清单有二十七项。梳理日志后,发现其中多项需求都指向同一条支付链路。负责人没有把二十七项全部塞进迭代,而是先确认主要故障场景、统计口径和发布风险,再挑选能够影响目标的工作,并将其余事项留在候选池。
| 管理对象 | 初始状态 | 迭代处理方式 | 验收依据 |
|---|---|---|---|
| 用户问题 | 失败后重试路径不清晰,重复提交偏多 | 按支付渠道和终端拆分故障原因 | 失败原因可归类,重试路径可追踪 |
| 迭代目标 | “优化支付体验”,范围过宽 | 聚焦降低特定场景的失败与重复提交 | 明确指标口径、基线和观察窗口 |
| 交付范围 | 二十七项请求混在同一清单 | 优先处理目标相关工作,明确替换规则 | 需求与目标、责任人及依赖可追溯 |
| 发布验证 | 开发完成即视为完成 | 增加灰度观察、回滚条件和业务验收 | 质量护栏稳定后再扩大流量 |
2. 先把需求池压缩成目标相关的工作
团队在计划会上将需求按“目标直接相关、必要支撑、暂缓观察”分类。直接相关的工作包括失败原因补充记录、重试提示调整和关键路径测试;必要支撑包括测试环境配置与发布监控;其他低频体验请求暂不承诺。这样做的关键不是追求少做,而是让团队知道每项工作为何进入本轮。
同时,负责人和业务方约定:本轮如需插入紧急事项,必须由业务负责人和技术负责人共同评估,并说明替换范围。这个约定减少了临时插单时“只增加、不删除”的情况,也让管理层看到改变计划的实际成本。
3. 用流动数据识别瓶颈,而不是月底追责
模拟观察中,团队发现开发任务并未大量堆积,但测试中的工作在迭代后半段明显增加。这并非测试人员“效率低”的证据,而是集成环境准备较晚、验收条件不一致,导致测试启动时间被推迟。负责人据此把环境就绪和验收口径移到迭代前置检查,而不是要求测试阶段加班消化积压。
如果只看最终完成数,这类过程问题往往被解释为执行不力;如果同时看工作停留时间、进入测试的时间点和返工原因,就能区分能力不足、依赖延误和工作批量过大的差异。数据的价值在于改善系统,不是给个人贴标签。

4. 用结果指标和护栏指标共同判断上线效果

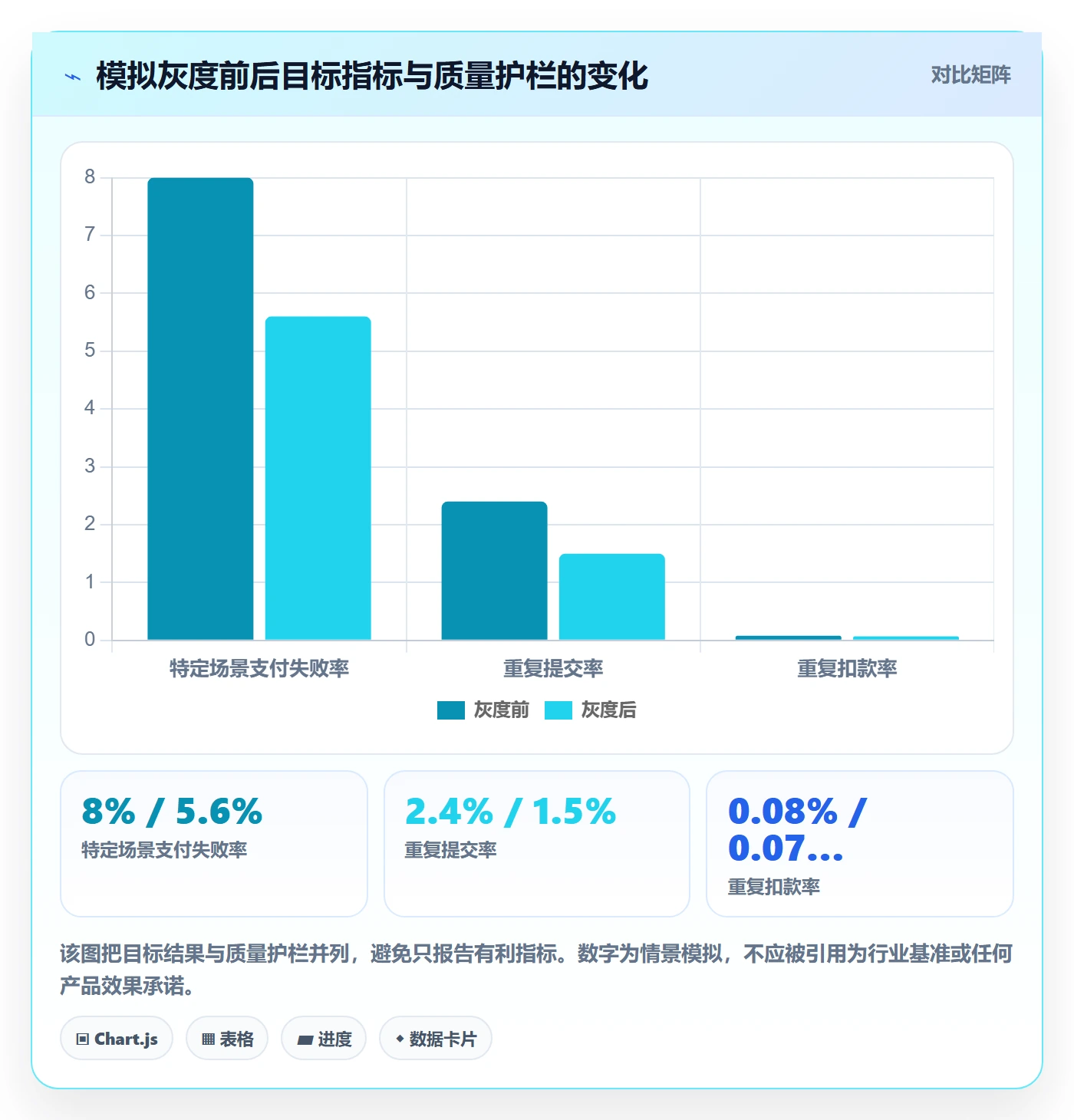

假设灰度前,特定移动端支付场景的失败率为 8.0%,重复提交率为 2.4%;灰度后连续观察一周,失败率降至 5.6%,重复提交率降至 1.5%。这些模拟结果表面上支持目标有所改善,但不能直接证明改动就是唯一原因,还要检查流量结构、渠道波动、样本量和同时上线的其他改动。
团队还应观察支付成功率、重复扣款、客服相关反馈和错误日志完整度。如果失败率下降,但重复扣款上升,目标就不能算成功;如果指标变化小于日常波动,可能需要延长观察窗口或补充实验。结果数据必须连同口径、时间段和限制条件一起解释。

5. 从案例中提炼可复用的观察方式
这个推演说明,迭代成效不是一个“完成率”数字能概括的。负责人至少需要追踪目标基线、过程流动、质量结果和用户反馈四类信息。若团队没有足够数据,先明确采集方案和限制,比编造精确结论更专业。
对于数据观察,我会在复盘中问四个问题:预期变化是否出现?变化是否能够归因?是否有指标被牺牲?下一轮要维持、扩大还是撤回?这比追问“谁没按时完成”更能帮助团队持续改善。
六、全流程行动建议:从立项到复盘建立闭环
1. 迭代前:确认目标、基线和约束
计划前,负责人应先完成问题澄清,而不是直接把需求排序。确认用户是谁、问题发生在哪个场景、现有证据是什么、目标指标从哪里取数,以及有哪些必须遵守的安全、合规和发布限制。若这些条件没有明确,计划会建立在未经验证的假设上。
- 整理业务问题和支持证据,区分事实、判断与待验证假设。
- 确定一项主要结果指标,并记录当前基线和观察窗口。
- 梳理依赖、责任人、验收方、发布窗口和质量护栏。
- 基于实际容量确定必要范围,保留处理不确定性的空间。
- 向团队说明变更规则、升级路径和迭代结束的验收条件。
2. 迭代中:让风险尽早暴露,而不是等到结束
迭代中不需要增加大量会议,关键是让状态更新能触发行动。负责人可以查看在制工作、停留时间、阻塞原因和未决决策,并通过短会解决真正需要讨论的问题。若某项工作被阻塞,应尽早明确需要谁提供什么信息,而不是只把状态改成“进行中”。
当目标面临风险时,先判断瓶颈属于范围过大、依赖延误、技术不确定性、质量问题还是资源冲突。不同原因对应不同措施:范围过大可以切片;依赖延误需要替代方案或升级协调;技术不确定性适合做短期验证;质量风险则不应靠降低验收标准解决。
3. 迭代末:区分交付评审和过程复盘
交付评审回答“我们交付了什么、用户或业务能看到什么、目标指标有什么变化”。过程复盘回答“协作方式哪些有效、哪些阻塞反复出现、下轮改变什么”。把两者合并成一场泛泛的总结会,常常会让团队忙着展示成果,却没有时间讨论根因。
复盘行动项必须有负责人、截止时间和验证方式。比如“加强沟通”不是可执行行动;“每轮计划前由接口双方确认字段、环境和联调日期,连续观察两轮等待时间”才有机会验证。行动项越少、越具体,越容易真正改变工作系统。
4. 跨团队协同:管理接口和决策时限
跨团队协作时,项目负责人不应把所有责任都压在一个总计划上。要明确依赖方的输入、消费方的验收、联调时间和决策升级路径。对于共享平台、数据团队或安全团队等高频依赖,应提前建立可复用的交付约定,而不是每轮临时协调。
如果多个团队使用不同的项目管理方式,先统一最少必要信息:目标、责任人、计划时间、依赖、状态定义、风险和验收依据。不要一开始就要求所有团队使用完全相同的流程;先让关键协作信息可对照,再根据重复摩擦逐步标准化。
七、不同情况下的取舍:没有一种迭代管理法适合所有团队
1. 需求稳定、风险较低:追求节奏和可预测性
在业务规则清楚、依赖少、团队稳定的场景,可以采用固定周期和相对稳定的承诺范围。重点是减少临时切换、形成持续反馈,并通过历史数据改善容量预测。此时不必为了“敏捷”频繁调整计划,稳定本身就是效率来源。
取舍在于:固定节奏可能让突发变化无法立即进入开发。解决办法不是随时插单,而是保留明确的紧急通道,并为普通请求设定下一轮评估入口。
2. 需求变化频繁:优先缩短反馈和决策距离
探索型产品、早期业务或外部规则快速变化的项目,过长的计划窗口容易让团队执行已经过时的假设。可以缩小每次交付切片,增加用户验证频率,并把目标聚焦于减少关键不确定性。此时衡量成果,不应只看功能上线,还要看团队是否获得了能够改变下一步决策的信息。
取舍在于:频繁验证会增加沟通和发布成本,也可能让团队缺乏完整建设的连续时间。负责人应选择对关键决策有用的实验,而不是把每个小改动都包装成一次实验。
3. 任务流连续、紧急事项多:考虑流动管理
运维支持、缺陷处理和平台服务等工作,输入往往无法完全提前规划。与其强行承诺固定范围,不如明确工作优先级、在制品限制、服务等级和升级规则。团队通过控制同时进行的事项,减少频繁切换造成的隐性排队。
取舍在于:流动管理更适合持续输入的工作,但如果业务方需要固定发布节奏,仍需保留周期性规划和成果评审。团队可以组合使用,而不必把管理方式看成非此即彼。
4. 组织规模较大:统一治理与团队自治之间要有边界
规模化组织需要共同的目标层级、状态含义和风险口径,否则管理层很难看清跨项目依赖;但如果强制每个团队使用完全相同的任务拆分方式和会议流程,也会压制局部优化。更实际的边界是统一汇报所需的关键信息,允许团队按工作性质选择执行细节。
选用项目管理平台时,我建议先验证真实协作链路,而不是只比较功能清单。对中大型企业,可以把权限模型、跨项目视图、审计要求、私有化部署、数据迁移、集成能力和运维责任放进试点。PingCode 可作为候选方案之一;如组织需要从 Jira 迁移,应要求供应方展示实际迁移路径、字段映射、历史数据校验和回退方案,再决定是否进入正式切换。是否适合取决于试点结果,不宜仅凭“国产替代”标签作结论。
八、工具与数据治理:先统一语义,再自动化流程
1. 看板不是目标管理的替代品
看板能显示工作状态,却不会自动告诉团队哪些工作最重要。若目标没有关联到需求、任务和验收,工具里即使有精美仪表盘,也可能只是更快地呈现混乱。先统一状态定义和责任边界,再配置自动化,能减少后续反复返工。
一个可用的最小数据模型,至少要能连接目标、需求、任务、缺陷、发布和验证结果。并非每个组织都需要复杂的组合分析,但关键事项应能从目标追溯到交付物,也能从缺陷追溯到受影响版本。
2. 迁移工具前先盘点流程,而不是复制旧习惯
工具迁移常见的坑,是把旧系统中所有字段、工作流和自动化规则原样搬到新平台。多年积累的配置里,可能包含重复字段、已经失效的状态和无人维护的报表。直接迁移会把历史复杂度一起固化,增加培训和维护成本。
迁移前我会把配置分为必须保留、需要重构、可以弃用三类,并抽取典型项目做小范围验证。校验重点包括用户与权限映射、历史记录、附件、关联关系、工作流状态、报表口径和第三方集成。数据迁移是否成功,不应只看“导入完成”,还要看关键记录是否可追溯、用户是否能按新流程完成实际工作。
3. 自动化应减少交接成本,而不是隐藏决策
自动化适合处理规则明确、重复发生且错误代价可控的动作,例如状态变化提醒、逾期提示、发布审批通知和依赖变更告警。涉及优先级取舍、风险接受和范围变更的决定,仍应由有权限的人负责,并留下决策理由。
自动化规则上线后要定期检查触发频率和误报情况。提醒过多会让团队忽略真正紧急的信息;字段必填过多会诱发随意填写。衡量自动化的标准不是规则数量,而是减少了多少重复劳动、缩短了多少等待,以及是否新增了维护负担。
九、衡量迭代管理质量:看指标组合,不追单一数字
1. 结果指标说明目标有没有向前走
结果指标应直接对应业务问题,例如关键操作成功率、问题解决时间、用户流失率或服务可用性。它们不一定在每个短周期内都显著变化,所以要结合样本量和观察窗口解释。若周期太短,不要把随机波动误当成确定性结论。
2. 流程指标帮助定位等待和返工
周期时间、在制工作、阻塞时长、返工比例和缺陷逃逸情况,可以帮助团队发现流程的摩擦点。指标要服务于改进,不宜脱离上下文做个人绩效评判。比如周期时间变长,可能是工作切片过大,也可能是外部审批、环境等待或需求频繁改变。
3. 预测准确性要与计划质量一起看
迭代完成率能够显示团队承诺与实际交付的差距,但单独看它容易误导。若团队为了完成率只承诺很少工作,数字会变好,业务价值未必增加;若高风险项目如实暴露不确定性,完成率可能较低,却给出了更可靠的风险信号。
更有用的做法是结合承诺范围变更次数、未完成原因、目标达成度和质量结果一起解释。管理者要追问的是系统为什么偏差,而不是默认偏差等于个人失职。
十、负责人可以直接采用的迭代检查清单
1. 计划前检查
- 本轮是否有明确、可解释的结果目标?
- 目标对应的用户问题、基线和数据来源是否清楚?
- 范围是否按团队实际容量制定,而不是按需求方愿望堆叠?
- 跨团队依赖、验收人、发布窗口和决策时限是否明确?
- 变更进入本轮时,是否有公开的优先级和替换规则?
2. 执行中检查
- 团队是否在观察目标和阻塞,而不是只更新任务状态?
- 是否有工作长期停留、测试集中滞后或依赖无人处理?
- 出现变化时,是否评估对目标、范围、质量和时间的影响?
- 风险是否有负责人、缓解动作和最晚决策时间?
3. 结束后检查
- 哪些工作真正完成了业务验收,哪些只是开发结束?
- 目标指标的变化是否可信,是否存在样本或归因限制?
- 质量护栏是否稳定,有没有回滚、缺陷或用户反馈异常?
- 复盘行动是否具体、有人负责,并能在下一轮验证?
十一、结语:把迭代看成一轮可检验的管理假设
我认为,迭代管理最值得保留的不是固定的会议模板,而是一个持续检验的过程:团队基于证据选择目标,基于容量组织工作,基于协作接口暴露依赖,基于用户和质量数据判断结果,再据此调整下一步。任务清单只是这个过程的载体,不是最终成果。
项目负责人下一步可以先做一件小事:选一个正在进行的迭代,把目标改写成可验证结果,补齐基线、验收口径、依赖责任人和变更规则。下一次评审时,分别报告交付、质量和效果。只要这三类信息不再混为一谈,团队就能从“完成了多少工作”逐步转向“解决了什么问题,以及凭什么这样判断”。
常见问题解答(FAQ)
1. 迭代目标应该怎么定,才能避免变成任务清单?
我以前排迭代计划时,常把要做的功能逐条列出来,团队看起来很忙,结束后却说不清这轮到底带来了什么。我想知道,目标要具体到什么程度,才能指导取舍和验收?
先写清用户或业务要发生的变化,再列支持这一变化的交付项。例如把“完成搜索功能”改为“让用户能在两步内找到指定记录”,并约定验收口径,如任务完成率、响应时间或可验证的功能行为。目标应有负责人、截止时间和验证方式;如果一项工作无法说明如何贡献于目标,就先评估是否该放入本轮。
2. 迭代中途需求变更,项目负责人该如何判断是否接纳?
我在迭代进行到一半时,经常遇到业务方提出新需求,理由也确实紧急。直接拒绝可能影响合作,全部接下又容易让原计划失控,我希望有一套能快速沟通的判断办法。
先判断变更是否涉及法规、安全、线上故障或明确的高优先级业务风险;若是,应评估影响并启动紧急处理。其他变更需比较预期收益、剩余工作量、测试与依赖成本,并明确“新增什么、相应移出什么”。只有团队确认容量和交付日期仍可控,才纳入当前迭代;否则登记到后续计划,并告知提出方决策依据。
3. 跨团队依赖很多时,怎样降低迭代等待和返工?
我负责的迭代经常卡在接口、设计或数据准备上,问题不是没人做,而是双方对交付时间和完成标准理解不一致。尤其是依赖团队也有自己的排期时,我想知道怎样把协同从口头承诺变成可跟踪的安排。
在迭代开始前建立依赖清单,为每项依赖标注提供方、接收方、所需内容、承诺日期和验收条件;关键依赖最好安排在本迭代前段,并预留替代方案。每周至少核对一次阻塞状态,超过约定时间就明确升级路径。若依赖尚未满足,可先推进不受影响的工作,但不要把未验证的接口或资料当作已完成条件。
4. 迭代结束后看哪些指标,才能判断管理是否有效?
我参加过一些复盘,大家会汇报完成了多少任务,但这并不能说明用户是否受益,也看不出计划为什么偏差。我希望用少量指标判断问题出在估算、协作还是需求质量,而不是只追求更高的完成数量。
同时看结果、交付和流程三类信号:结果指标衡量目标是否达成,交付指标记录承诺项完成情况与延期原因,流程指标关注阻塞时长、返工或缺陷趋势。不要把单轮完成率当作团队绩效排名;连续观察至少数轮,并按未完成原因分类,区分需求变更、外部依赖、技术不确定性和容量高估,再针对占比最高的问题调整计划方式。
核心关键词
文章包含AI辅助创作:迭代目标管理指南:项目负责人如何做好迭代管理,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/565084
读者评论
把开发完成、测试通过和业务验收分开统计很有必要。我们以前常到迭代末尾才发现验收人没确认,任务状态看着都完成了,实际还不能上线。
目标指标有时受外部因素影响,不一定能在两周内看出变化。我更倾向于同时约定数据观察窗口和阶段性验证,不然容易把短期波动当成方案有效或无效。
依赖风险提前写责任人和最晚决策时间,比单纯列风险清单实用。不过多团队协作时,关键还是要给负责人明确的调整权限,否则问题发现得早也未必能及时处理。
