迭代计划完成率达到 92%,不代表项目真的按期交付:如果剩余工作集中在最后两天、测试缺陷持续增加,或关键需求仍在等待外部确认,这个数字反而可能掩盖延期风险。迭代管理真正要回答的,不是“做完了多少”,而是“承诺是否可信、偏差从哪里产生、团队还能否在不透支质量的情况下兑现目标”。本文围绕迭代流程、数据口径和项目负责人的判断动作,给出一套可落地的分析方法。文中案例为情景模拟,用于说明分析逻辑,不代表任何企业的真实经营数据。
一、核心结论:迭代管理不是盯完成率,而是管理承诺兑现能力
1. 一个数字无法说明迭代健康
我通常先把迭代管理拆成三个问题:计划是否建立在可用容量之上,执行过程中的偏差是否足够早地暴露,交付结果是否通过质量验证。完成率只回答了其中一个问题,而且往往是最滞后的那个。
如果一个团队计划 100 个工作点,最后完成 92 个,表面完成率是 92%。但若其中 15 个点是迭代中途加入的低优先级事项,而 8 个原定高优先级需求被延期,那么“92%”掩盖了目标偏移。相反,一个团队完成 80 个点,但按约定交付了全部关键范围,且缺陷没有恶化,业务结果可能更好。
我的判断原则是:先看承诺范围,再看完成数量;先看趋势和构成,再看单点比例。项目负责人需要把计划、流入、完成、质量和风险放到同一条时间线上,避免用一个漂亮的总数替代实际判断。
2. 用四层指标形成闭环
我建议把迭代指标分为四层。第一层是计划可信度,观察计划范围、团队容量和历史交付之间是否匹配。第二层是流动效率,观察工作从开始到完成的等待、阻塞和积压。第三层是交付质量,观察缺陷、返工和验收情况。第四层是业务结果,判断交付是否解决了原先定义的问题。
四层之间不是平行的报表栏目,而是因果链。容量估算偏乐观,会导致在制工作增多;在制工作增多,容易拉长周期并造成临近结束时集中测试;测试时间被压缩,缺陷逃逸风险随之上升。只看最终完成率,就无法定位这条链上的真正原因。
| 分析层 | 核心问题 | 建议指标 | 项目负责人的动作 |
|---|---|---|---|
| 计划可信度 | 承诺是否符合实际容量 | 承诺完成率、计划变更率、容量利用率 | 校准范围与可用人力,明确不确定项 |
| 流动效率 | 工作是否顺畅流经各阶段 | 周期时间、阻塞时长、在制工作数量 | 移除等待和依赖,控制并行任务 |
| 交付质量 | 完成是否意味着可用 | 迭代内缺陷、返工率、验收通过率 | 保留测试与验收时间,推动缺陷闭环 |
| 业务结果 | 交付是否产生预期价值 | 功能使用率、业务转化、问题解决率 | 回看目标,决定继续、调整或停止 |
二、背景和真实场景:流程规范要解决的是信息不对称
1. 迭代会议很多,项目仍然失控的原因
在中大型组织里,项目负责人经常面对一种矛盾:团队每天都有站会,每个需求也有负责人,项目群里的消息不断,但到了迭代中后段才发现关键接口没联调、验收口径不一致,或者某项工作实际上还没开始。问题通常不是沟通次数少,而是重要状态没有被定义成所有人都能识别、复核的数据。
“进行中”就是一个典型例子。它可能意味着开发已经开始,也可能只是有人认领;可能代码正在编写,也可能卡在权限、设计或外部接口上。若不同团队对状态理解不同,汇总出来的进度就没有可比性。规范的第一目标不是增加字段,而是让每个状态对应明确的进入条件和退出条件。
我建议至少统一待处理、进行中、待评审或待测试、已完成、阻塞五类状态。已完成不能仅表示“开发者认为做完”,而应根据团队约定,包含代码合并、测试通过、验收条件满足及必要文档更新。若组织采用不同的工作流,也可以调整状态名称,但不能省略可验证的完成定义。

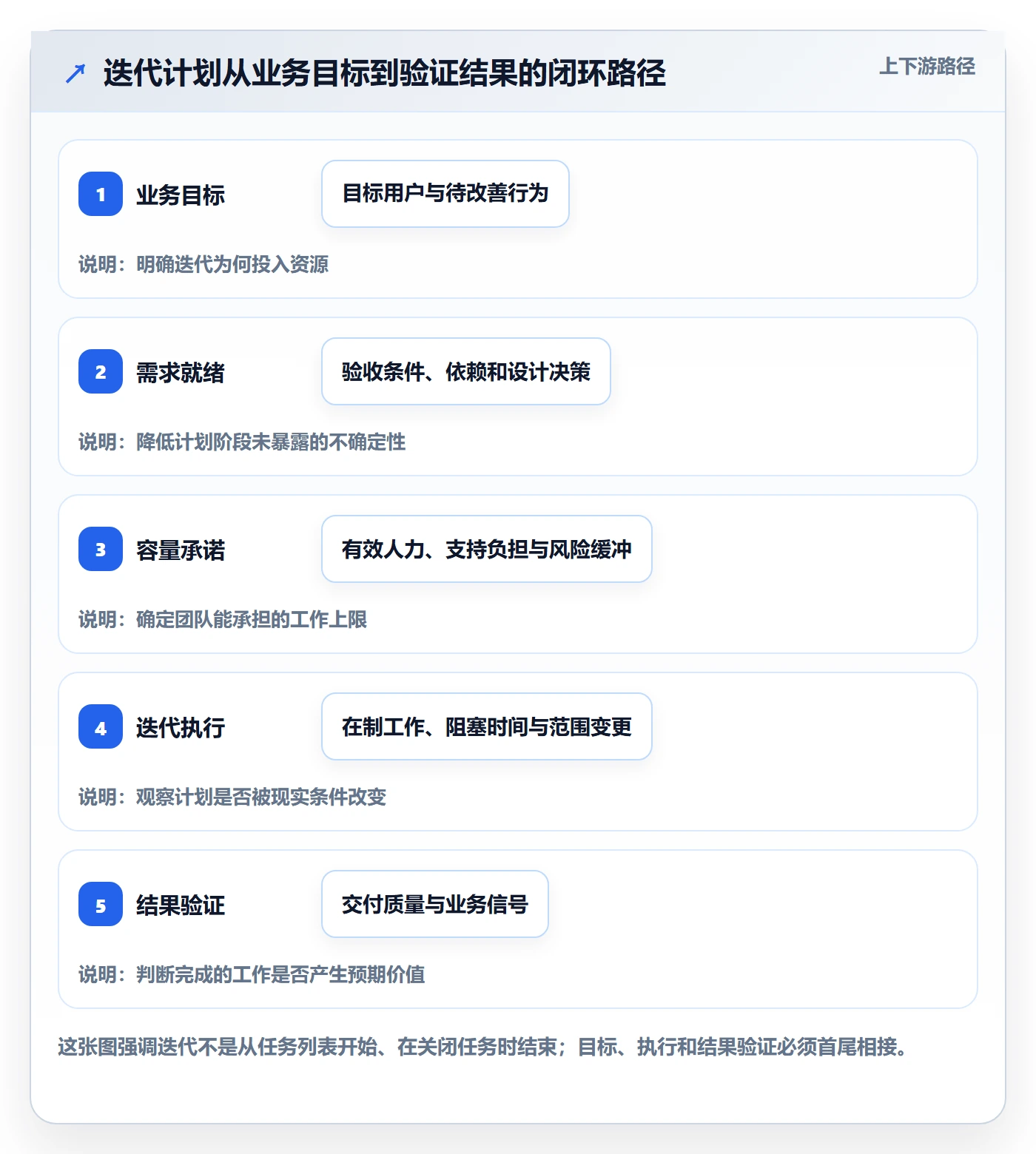

2. 迭代流程要形成“承诺,执行,验证,复盘”
一套可执行的迭代流程,不应止于规划会和每日同步。规划阶段要确定目标、容量和范围;执行阶段要及时记录状态变化与阻塞;验证阶段要核对交付范围和质量;复盘阶段要把偏差转成下一轮的规则修正。若复盘没有改变估算方式、准入条件或依赖管理方式,会议记录再完整,也没有形成管理闭环。
- 规划前:产品或业务方准备可讨论的需求,明确优先级、验收条件、依赖和不确定项。
- 规划时:团队确认可用容量、迭代目标和承诺范围,记录未纳入事项及其原因。
- 执行中:更新工作状态、剩余工作和阻塞原因;范围变化必须记录来源、影响与决策人。
- 迭代末:核对完成定义,区分已交付、未完成、取消和新增工作,避免把它们合并成一个百分比。
- 复盘后:选取少量可验证的改进动作,在下一迭代检查是否有效。
不同迭代长度可以采用不同节奏,但流程节点的责任不能含糊。尤其是范围变更,要明确谁能提出、谁有权批准、由谁评估对目标和交付日期的影响。否则团队会在“需求变了”与“进度没变”之间制造虚假的确定性。

3. 数据口径先于工具选择
团队选择某项目管理平台或其他协作方式之前,应先约定指标口径。例如,工作点只统计已验收事项,还是统计开发完成事项;缺陷按发现日期、修复日期还是严重程度归属;迭代中新增工作是否进入原计划分母。口径不同,即使使用同一套报表,也可能得出相反结论。
对中大型组织而言,跨团队依赖、权限隔离、审计要求和历史数据迁移都会影响数据治理。PingCode主要面向中大型企业及 100 人以上组织,适用于需要统一研发协作和项目过程管理的场景;具体是否适配,仍应结合流程复杂度、部署要求、集成方式和团队实际试用结果评估。其支持私有化部署,并提供 Jira 平滑迁移能力。若企业正在评估国产替代方案,不宜仅凭功能清单作决定,应验证字段映射、历史记录迁移、权限模型和报表口径能否满足现有治理要求。
三、常见误区:看起来精确的数据也可能误导决策
1. 把完成率当成项目健康度
完成率的分母经常在迭代中变化。若团队把新增事项加入分母,完成率会下降;若把延期事项移出分母,完成率会显得更好;若只统计已经关闭的任务,却不区分需求价值和工作规模,数字也无法解释业务目标是否兑现。
我会同时保留“原始承诺范围”和“当前范围”两个视角。原始承诺范围用于评估计划可信度;当前范围用于观察团队最终处理了多少工作。新增、移除和替换都要留痕,并单独报告,不能通过改分母让历史承诺消失。
2. 用工作点比较不同团队
工作点是团队内部估算复杂度的相对尺度,不是统一的产出单位。一个团队的 40 点不必然高于另一个团队的 25 点,因为需求拆分、估算习惯、技术栈和质量责任可能完全不同。跨团队直接排名,常会刺激估算膨胀,而不是改善交付。
工作点适合用于观察同一团队在相对稳定口径下的交付波动,不适合当作人员绩效或部门产出货币。跨团队比较时,我更愿意比较可比的业务结果、交付周期区间、变更负担和质量趋势,并注明团队职责与依赖条件。
3. 把“任务数量”当成“工作量”
一项大型改造和十个简单文案修改,任务数量分别是 1 和 10,却不能据此判断后者工作更多。任务拆分粒度不一致,会让数量统计失去意义。与其追求每个任务都切得一样小,不如定义团队可执行的拆分原则:工作项应足以在短周期内验证进展,且有清晰的结果和验收条件。
如果大量任务长期处于进行中,管理者首先应检查并行工作是否过多、依赖是否等待,而不是催促每个人“多报几个已完成”。任务拆得越碎,不一定越透明;只有状态更新真实、验收标准明确,细分才有分析价值。
4. 用个人产出指标替代系统诊断
个人完成任务数、提交次数或工时填报,可以帮助理解工作分布,却很容易被误当作绩效结论。开发者可能承担复杂排障、代码评审或跨团队协调,这些工作未必体现为大量关闭事项。单看数量容易诱发拆分任务、减少协作和回避高风险工作。
迭代指标首先用于识别系统性约束,而不是为个体贴标签。若某项工作长期停在代码评审,应该查评审容量、责任分配和变更风险;若缺陷集中在某类需求,应该检查需求清晰度和测试策略。把系统问题归因给某个人,通常会降低信息透明度。
5. 追求满负荷,让计划没有缓冲
把团队每个成员的全部工作日都排满,看起来提高了资源利用率,实际会放大意外任务、请假、生产事故和依赖延误的影响。只要一个关键环节出现波动,整个迭代就可能从“全员忙碌”变成“工作排队”。计划不是把容量填满,而是在风险可控的前提下形成可兑现的承诺。
缓冲并非放任闲置。项目负责人应区分可预期的支持工作、不可预期的中断和真正可用于迭代目标的容量,再根据历史数据设定合理预留。团队需要用自身记录校准,而不是套用一个看似权威的固定比例。
四、专业判断逻辑:让指标回答具体管理问题
1. 先定义问题,再选指标
我不建议先收集所有可导出的字段,再从报表中寻找管理意义。应先把问题写成一句话:例如“为什么迭代后半段才集中发现延期”,随后选择能区分原因的指标。若要判断容量是否过度承诺,就看历史完成范围、可用容量和新增工作;若要判断等待是否过长,就看周期时间分布和阻塞时长。
| 管理问题 | 优先指标 | 需要结合的证据 | 避免的误读 |
|---|---|---|---|
| 计划是否过量 | 承诺完成率、未完成工作规模 | 可用人天、历史交付区间、计划变更 | 只比较工作点,不看范围变化 |
| 为什么工作排队 | 周期时间、阻塞时长、在制数量 | 阶段停留时间、依赖责任人、评审等待 | 把忙碌程度误认作流动效率 |
| 质量是否被压缩 | 缺陷趋势、返工比例、验收通过率 | 缺陷严重度、发现阶段、需求类型 | 把缺陷数量下降直接等同质量提高 |
| 交付是否有业务价值 | 功能使用率、目标达成情况 | 用户行为、业务基线、观察周期 | 把上线数量当成业务成效 |
2. 区分领先指标和滞后指标

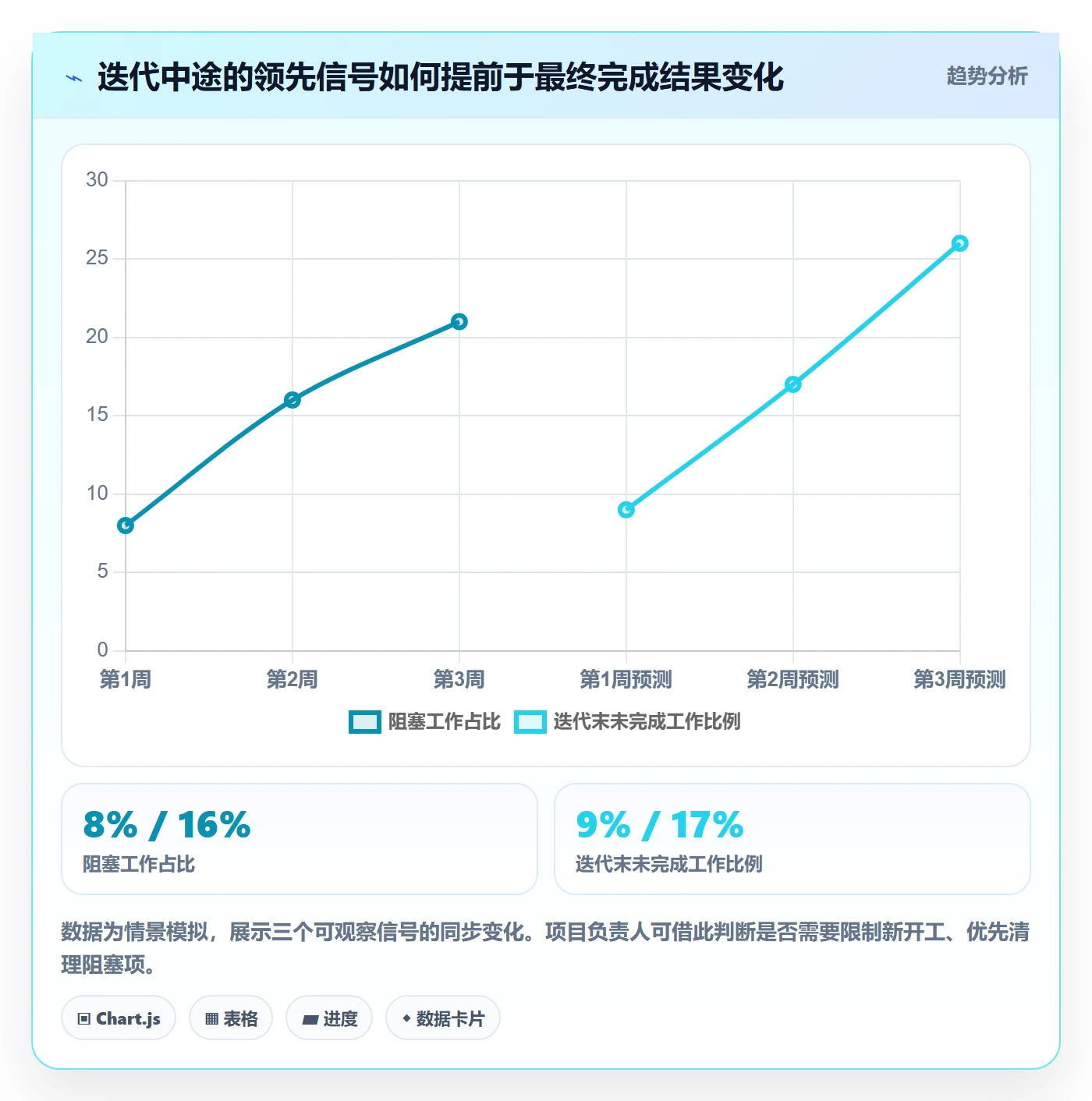

承诺完成率、迭代目标达成情况通常是滞后指标:它们在迭代末才完整。阻塞时长、在制工作、待评审队列和需求变更则更接近领先信号,可以在迭代中途提示风险。项目负责人不能等到最后一天才发现偏差,应该设置能触发行动的观察点。
例如,若关键工作连续两个工作日没有状态变化,且没有明确阻塞原因,就不必等待完成率下滑,可以先核实依赖和责任人。反过来,短暂停留不一定意味着风险,复杂事项可能正在进行不可见的分析。因此领先指标需要和工作类型、状态更新时间及团队约定一起解读。

3. 看分布和趋势,不只看平均值
平均周期时间很容易被少数异常任务拉动,也可能掩盖大多数工作的等待情况。项目负责人应观察中位数、较长周期任务的比例以及不同类型工作的差异。例如,常规需求普遍在一周内完成,但少量跨系统需求耗时数周,管理措施就不应简单要求所有任务加快,而应处理跨团队依赖。
比较趋势时要注意迭代长度、团队构成、工作类型和完成定义是否改变。若一次迭代加入了大量线上故障处理,产出下降并不必然说明团队效率变差;若团队同时经历人员调整,历史基线也需要重新校准。数据可比性不足时,先说明边界,再做判断。
4. 指标阈值应该触发动作
阈值本身不是管理成果。比如“阻塞超过两天提醒负责人”只有在明确提醒谁、谁负责协调、何时升级、怎样记录结果之后,才会影响交付。阈值可以先从团队历史观察中形成建议区间,再通过几轮迭代检验误报和漏报,而不是把其他组织的数字原样搬来。
同样,红黄绿状态要有可解释的规则。红色表示需要立即决策,黄色表示需要关注或制定恢复计划,绿色表示当前证据支持按计划推进。颜色不能由主观感觉填报,更不能在汇报前为了呈现稳定而人为改色。
五、案例与数据观察:一组模拟数据如何改变管理动作
1. 情景:完成率尚可,但交付风险已经升高

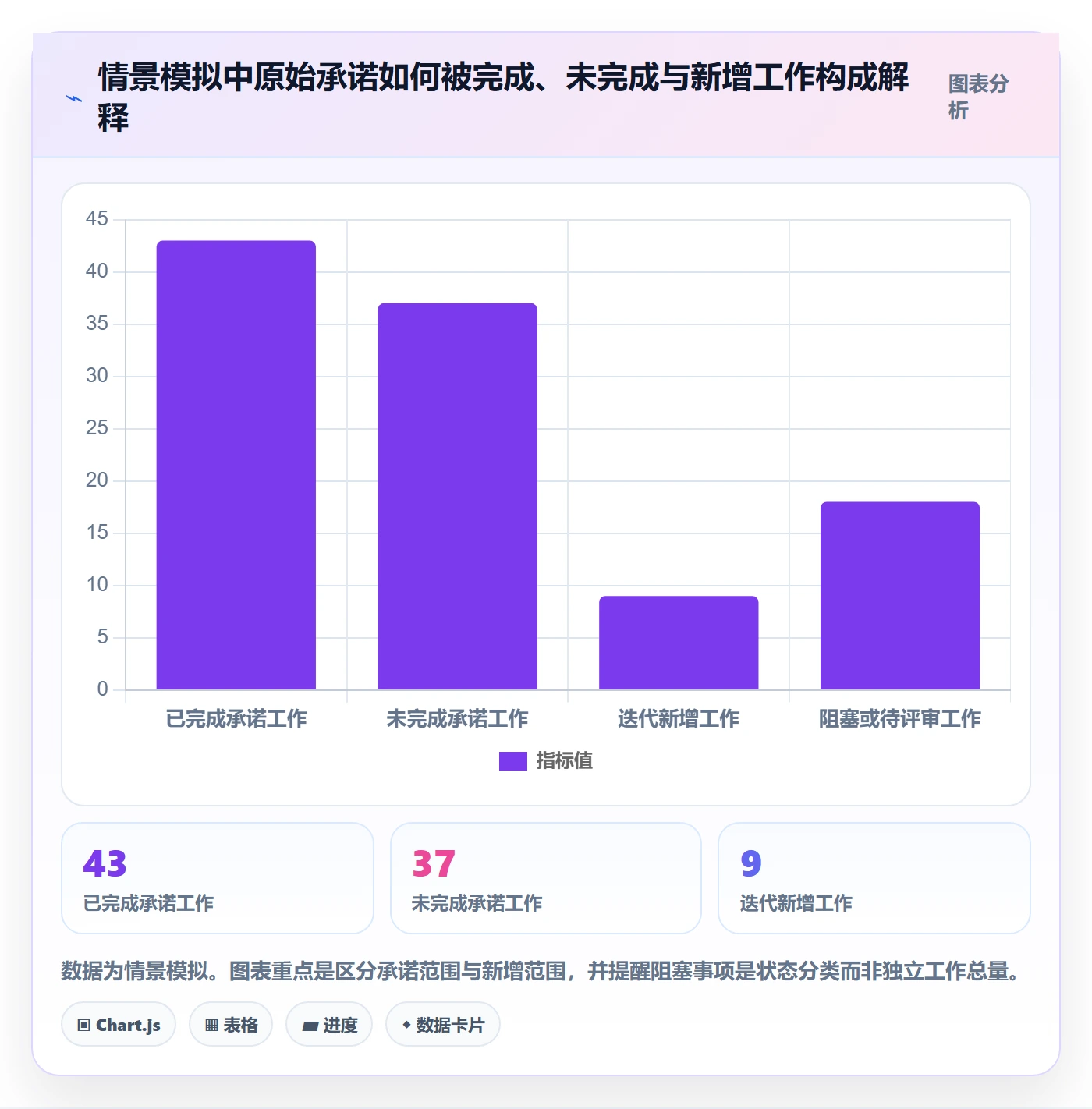

假设一个 12 人的产品研发团队计划进行两周迭代,原始承诺 80 个工作点。团队过去数轮在类似人员配置下通常完成约 68 至 74 点。当前迭代第七个工作日,系统显示已完成 43 点,按比例推算似乎不算差;但同时有 18 点处于阻塞或等待评审,新增事项 9 点,测试阶段已发现 11 个缺陷,其中 3 个影响关键验收路径。
若负责人只看已完成 43 点,很可能继续按原计划推进,并在最后几天要求团队“冲一下”。若把数据拆开,风险画像完全不同:原始承诺高于团队近期常见交付区间;新增范围消耗了部分容量;阻塞工作占比偏高;缺陷集中在关键路径,测试时间可能被压缩。
| 观察项 | 当前情景数据 | 专业解读 | 建议动作 |
|---|---|---|---|
| 原始承诺 | 80 点 | 高于近期相似迭代常见区间 | 确认高优先级目标,评估可调整范围 |
| 已完成 | 43 点 | 单独看无法判断剩余工作能否兑现 | 结合未完成规模和工作所处阶段分析 |
| 阻塞或待评审 | 18 点 | 存在等待积压,投入不一定转化为完成 | 逐项指定清障责任人与处理时限 |
| 迭代新增工作 | 9 点 | 范围变动正在消耗原有计划容量 | 记录新增原因,必要时用等量事项置换 |
| 关键路径缺陷 | 3 项 | 验收风险高于单纯缺陷总数所显示的程度 | 优先修复并保留回归测试时间 |
2. 第一步不是加人,而是确定范围和依赖
这个情景下,我会先把 18 点阻塞或待评审工作逐项归因:等待外部决策、环境未准备、评审资源不足,还是需求本身仍未澄清。不同原因对应不同动作。若只是把所有事项标成“高风险”,团队无法据此执行;若明确了责任人和下一次决策时间,至少可以把等待变成可管理的工作。
接着我会核对新增 9 点是否属于必须立即处理的线上问题。如果是,需明确由谁批准调整,并记录被替换或延期的事项;如果不是,则讨论是否回到下个迭代。临时加入的工作必须交换范围或承认日期风险,不能要求容量自动增加。
3. 第二步是保护质量,而不是把未完成工作塞进最后一天
关键路径已有 3 个缺陷时,继续把全部人力转向新开发,可能进一步压缩测试和验收。负责人需要让产品、研发、测试共同确定关键路径的最低可交付范围,先完成高价值且可验证的部分。若剩余时间不足以完成可靠回归,就应明确延期或拆分发布,而不是把“代码合并”包装成“交付完成”。
我还会区分缺陷总量与缺陷风险。一个低影响的界面问题,与阻断核心业务流程的问题不应同等对待。可按严重度、受影响用户、复现稳定性和是否存在规避方案排序,并在复盘时检查缺陷是来自需求遗漏、实现错误、环境差异还是测试覆盖不足。

4. 用下一轮验证判断,而不是把一次偏差变成定论
假设团队经清障和范围调整后,最终交付了关键目标,非关键事项延期,缺陷在发布前关闭。这一轮的管理结论不应是“团队能力不足”或“估算不准”,而应是:在类似容量条件下,原始承诺可能过高;评审等待和外部依赖需要提前暴露;新增工作需要建立交换机制。下一轮再检查这些措施是否减少阻塞和范围漂移。
如果调整后的流程仍出现相同问题,就需要继续向上游追溯:需求准备是否过晚,依赖方是否缺乏承诺,验收标准是否在开发中变化,或者工作拆分是否隐藏了关键技术风险。数据的价值不是制造解释,而是缩小下一步调查范围。
六、不同情况下的行动建议:让数据直接导向下一步
1. 计划经常完不成:先校准容量和承诺范围
连续几轮未完成承诺时,不要立刻要求团队加速。先检查计划是否包含休假、值班、生产支持、评审和会议等真实负担,再看未完成工作是否集中在复杂需求或外部依赖。若计划点数长期高于相似迭代的实际交付区间,应减少承诺并保留风险缓冲,同时把未完成原因按类别记录。
- 比较相似人员配置和工作类型下的历史交付,而非抽取最好的一轮作为基准。
- 区分开发完成、测试通过和业务验收,避免不同团队采用不同完成口径。
- 将新增工作单独列示,并建立明确的范围置换规则。
2. 迭代中途看似顺利,末期却集中延期:检查流动和等待
这种情况通常说明状态信息滞后、工作并行过多,或团队把大量事项同时标成进行中。负责人可以观察任务在各阶段的停留时间,检查待评审、待测试和外部依赖队列,并限制新工作启动。让已有事项尽快流到可验收状态,往往比让所有人同时多开几个任务更有效。
- 对连续未更新的关键事项要求补充当前事实,而不是只问“进度多少”。
- 为阻塞项指定清障责任人、决策人和下一次更新时间。
- 将“已开始”与“有可验证进展”分开,减少虚假进行中状态。
3. 完成率高但缺陷增加:把质量指标放回交付定义
如果完成率上升而缺陷、返工或验收失败也上升,团队可能通过提前关闭工作获得表面进度。此时应检查完成定义是否过于宽松、测试是否集中到迭代末、需求验收是否变化,以及缺陷是否来自特定工作类型。项目负责人需要保护测试和验收容量,而不是单纯提高关闭事项数量。
- 按严重度和发现阶段分析缺陷,避免总数掩盖关键路径风险。
- 核对返工是否来自需求反复、实现质量或环境问题。
- 将“可验收、可发布”作为完成标准的一部分,并与团队约定。
4. 数据缺失或口径混乱:先做最小可用治理
若团队刚开始建立度量,不要一口气增加几十个字段。先保证每项工作有负责人、优先级、验收条件、当前状态、开始与完成时间、阻塞原因和变更记录。等这些基础信息连续积累几轮,再引入周期时间、变更率、缺陷趋势等分析。数据录入成本若高到影响实际工作,指标体系很难长期维持。
工具可以辅助状态留痕、权限控制、流程自动化和报表汇总,但不能替团队定义管理责任。评估工具时,我会安排一个真实迭代试运行,验证普通成员是否愿意更新、负责人是否能快速识别异常、历史数据是否可追溯。若考虑私有化部署或 Jira 迁移,还应把数据范围、字段映射、附件处理、权限继承和迁移后校验纳入验收清单。
七、不同情况下的取舍:没有一个指标适合所有团队
1. 新团队与稳定团队:用不同基线
新组建的团队还没有稳定的历史节奏,工作点和周期时间的波动可能主要来自协作方式正在形成。此时指标重点应放在流程是否可见、需求是否清晰、阻塞是否及时升级,不宜把短期完成量用于严格比较。经过若干轮相对稳定的数据积累后,再讨论团队自己的参考区间。
稳定团队则可以使用自身历史趋势识别偏差,但仍要留意人员更替、技术改造和业务突发事件。基线是判断变化的参照,不是固定配额。若背景改变,旧基线就需要解释甚至重新建立。
2. 探索型工作与重复型工作:采用不同的预测方式
需求清晰、实现路径成熟的重复型工作,适合根据历史交付和当前容量制定较具体的承诺。探索型工作存在技术验证、方案比较和不确定需求,早期估算误差较大,更适合拆成短周期验证任务,先承诺学习目标和决策节点,再根据证据调整后续范围。
把探索工作硬塞进精确的点数承诺,会制造虚假的确定性;把所有工作都称作探索,又会逃避估算和责任。项目负责人要判断不确定性来自技术未知、业务目标变化,还是需求准备不足,并选择对应的拆分和验证方式。
3. 交付速度与质量:不应靠牺牲验收来换表面提速
在有明确业务窗口的项目中,按期交付可能具有较高价值,但这不意味着可以忽略风险。可行的取舍是缩小范围、分阶段上线、设置回滚方案或降低非核心功能优先级,而不是把测试从流程中删除。短期延期的代价与质量事故的长期影响,需要放到同一张决策桌上讨论。
若业务方接受分阶段交付,负责人应明确每一阶段可用的功能边界、用户影响、监控办法和后续补齐时间。若不接受缩小范围,也不接受调整日期,则要把相应风险和责任显式记录,而不是默认团队可以同时满足所有约束。
4. 统一治理与团队自治:平衡可比性和适配性
组织层面需要统一少数关键定义,例如状态语义、完成标准、变更记录和关键指标口径,否则跨团队汇总会失真。但团队在具体看板列、工作拆分习惯和估算方法上,仍需要一定自主空间。全部统一可能让流程僵化,完全自治则难以形成可信的组织视图。
我倾向于“统一定义、局部配置、定期校准”:组织统一必须可比的基础数据,团队按工作类型调整执行细节,项目负责人定期检查数据是否仍能回答管理问题。工具配置也应服务于这个原则,而不是因为某个报表可做,就要求所有团队填报无关字段。
八、建立一套可复用的迭代数据复盘机制
1. 迭代开始前:确认分析对象和口径
规划会上除了确认目标,还应记录初始范围、工作优先级、团队可用容量、已知依赖和风险。若使用工作点,应说明它仅用于团队内部相对估算;若采用人天或事项数量,也需写清统计单位。每轮迭代都在相同口径上留存,才能辨认趋势变化。
2. 执行过程中:只对异常信号增加关注
日常同步不应变成逐人汇报所有任务。项目负责人可以聚焦三个问题:哪些事项偏离原计划,哪些工作被阻塞或等待,哪些变化影响迭代目标。对正常流动的事项保留数据即可,把会议时间留给需要协调的决策和风险。
工作状态更新要尽量贴近实际发生时间。若团队习惯到周五集中补数据,周期时间、阻塞时长和工作流转记录都会失真。自动化提醒可以减少遗忘,但应避免频繁通知造成干扰;关键是让更新动作简短且有明确用途。
3. 迭代结束后:解释偏差,而不是评判输赢
复盘时分别报告原始承诺完成情况、范围变动、未完成工作、质量结果和业务目标。未完成事项要说明后续处理方式:继续推进、重新排序、拆分、取消或等待依赖。若所有未完成事项都自动滚入下一轮,下一轮规划就会被历史遗留工作挤占,也难以看清真实新承诺。
复盘原因应落到可以验证的类别,例如需求未满足准入条件、外部接口晚于约定、评审容量不足、生产支持中断或估算低估技术风险。避免使用“沟通不够”“配合不好”这类无法行动的总结。每轮优先选择少量改进项,指定负责人、完成时间和验证指标。
4. 连续观察:让改进结果进入下一轮决策
比如团队决定将跨团队依赖提前到规划前确认,就应在下一轮检查依赖确认完成率、执行中临时等待时长和相关工作延期比例。如果这些信号没有改善,就需要检查方案是否执行、依赖方是否有决策权限,或原先判断的问题是否正确。
度量体系成熟后,可以按月或按季度回看迭代数据,而不是每一轮都追求更多指标。管理者需要定期删除不再支持决策的字段,修正有歧义的定义,并保留能够解释异常的上下文记录。数据治理的目标不是让仪表盘更满,而是让下一步行动更明确。
九、结语:迭代管理的关键,是让偏差更早变得可讨论
项目负责人不必追求一个能概括所有团队、所有阶段的“完美指标”。更可靠的做法,是先定义承诺,再观察工作流动,核验质量和业务结果,并把偏差转化为下一轮的验证动作。完成率可以提醒我们发生了什么,却不能单独解释为什么发生,也不能替负责人做出取舍。
如果你准备从现有流程开始改进,下一步可以先做三件事:统一“已完成”的定义;保留原始承诺与迭代中新增范围的区分;连续记录阻塞原因和关键验收缺陷。用几轮真实数据验证口径后,再决定是否需要增加更复杂的分析或更换协作工具。
我最看重的不是团队能否把每轮计划都填满,而是风险能否在仍有选择空间时被看见。当延期、质量和范围变化都能被及时说明,项目负责人就能用缩范围、清依赖、调整节奏或分阶段交付来管理现实,而不是在迭代末用一个百分比解释已经发生的结果。
常见问题解答(FAQ)
1. 迭代进度应该看哪些关键指标?
我以前主要看任务完成率,但有时完成率很高,版本却还是延期了。我想知道项目负责人还要结合哪些数据,才能判断迭代是否真的健康。
建议同时看计划完成率、迭代燃尽情况、需求或任务变更率、阻塞项数量与持续时间,以及缺陷趋势。计划完成率可按“已完成的计划工作量÷迭代承诺工作量”计算;若完成率上升但阻塞时间、未完成工作量或缺陷数也在上升,就不能仅凭完成率判断进度正常。
2. 迭代进度多久更新一次,才能及时发现风险?
我遇到过团队每天都更新状态,负责人却仍然到临近结束才发现关键任务卡住。想知道日常跟进应该采用什么节奏,才能兼顾及时性和执行效率。
可在每日站会前更新任务状态,负责人每天检查未开始、进行中和阻塞任务;每周或迭代中点复核范围、剩余工作量和交付风险。不要只看汇报频率,还要明确阻塞项的责任人、解决期限和升级条件,例如阻塞超过一个工作日仍无进展就及时协调。
3. 迭代中途新增需求,进度指标应该怎么处理?
我在迭代中经常遇到临时插入的需求,如果直接把它们计入原计划,团队看起来就像没有按计划完成。我想找到一种既能如实记录变化、又不掩盖交付风险的统计方式。
保留迭代开始时确认的基线范围,并单独记录新增、移除或调整的工作量;同时展示基线承诺完成率和当前范围完成率。每次变更都注明提出原因、批准人及对交付日期的影响,避免通过事后修改承诺量美化数据。
4. 怎样根据迭代数据判断项目是否会延期?
我曾看到任务完成率还不错,但剩余工作集中在测试和发布环节,最后仍然没能按时交付。我想知道负责人应如何结合历史数据和当前状态,提前判断是否需要调整计划。
先核对剩余工作量、关键路径任务、阻塞项和缺陷处理量,再与团队近期实际完成速度对比,估算剩余工作所需时间。若按当前速度推算的完成日期晚于目标日期,或关键路径任务没有缓冲,应尽早采取缩减范围、增加协作资源或调整交付日期等措施,并记录调整依据。
核心关键词
文章包含AI辅助创作:迭代进度流程与规范:项目负责人迭代管理数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/565042
读者评论
我们团队以前只看迭代完成率,后来把新增和延期事项分开记录,才发现数字变化主要来自范围调整。想请教文中提到的领先信号,连续几天没有状态变化的阈值,是否需要按工作类型分别设定?
把工作点用于团队内观察、避免跨团队排名,这点比较实际。我们也遇到过同一团队估算口径逐渐变化的问题,历史趋势因此不太好比较;复盘时是否应定期校准工作点定义?
我更关心缺陷和返工的统计口径。缺陷按发现时间归入迭代,可能会把早期开发的问题算到后续迭代;按对应需求归属又需要额外维护。团队规模不大时,怎样兼顾数据可用性和记录成本?
