迭代计划看起来排得很满,到了评审时却发现核心功能没交付、测试时间被压缩、负责人还在临时追问进度,这通常不是团队“不够努力”,而是迭代目标没有被拆成可验证的交付路径。我的判断是,迭代管理的效率不取决于会议开得多不多,而取决于团队能否在开始前说清楚“本轮要改变什么”,在执行中尽早发现偏差,在结束时用结果而不是完成数量复盘。下面以一个明确标注为情景模拟的中大型团队案例,拆解项目负责人如何把目标、容量、依赖和反馈连起来。
一、先讲核心结论:迭代目标不是任务清单的标题
1. 把“要做什么”改写成“要产生什么变化”
“完成登录改版”“开发报表页面”描述的是工作内容,不是迭代目标。它们没有说明交付后用户或业务会发生什么变化,也无法帮助团队在资源冲突时判断哪些任务应该优先保留。
我会把迭代目标写成可观察的结果,例如:“让新注册用户在移动端完成首次关键操作的比例提高,并确保核心路径在发布前通过验收。”如果没有可靠的业务基线,就先写清楚需要验证的假设和测量方法,而不是硬填一个看似精确的增长承诺。
目标负责说明方向,验收条件负责界定完成,任务负责安排执行。三者不能互相替代。把任务数量当目标,容易得到“大家都很忙”的错觉;把结果说得很大,却没有验收口径,则会把争论留到迭代结束。
2. 用“目标,结果,交付物,风险”建立闭环
在计划会上,我通常要求每个迭代目标至少回答四个问题:想改善什么结果,如何判断结果达成,要交付哪些最小可用内容,什么条件可能使目标失败。这四项不是文档装饰,而是负责人排优先级和处理变更时的共同依据。
- 目标:说明本轮要改变的用户行为、业务结果或技术风险。
- 结果指标:给出基线、观察窗口和统计口径;暂时没有基线时,说明如何采集。
- 交付物:拆成可验收的功能、测试、数据或运维产出。
- 风险与约束:标明外部依赖、合规要求、发布窗口和不可压缩的质量门槛。
如果团队只能在会议上复述任务,却无法用一句话说清楚本轮成功的条件,我会把这视为计划尚未完成,而不是立即开始分派工作。
3. 先保护目标,再优化流程
常见的效率改进建议是增加站会、更新看板、补充状态字段。但如果目标不清楚,这些动作只能更快地记录混乱。我的优先顺序是:先校准目标和范围,再校准容量与依赖,之后才讨论工具、会议节奏和自动化。
这也解释了为什么有些团队换了系统,交付仍然没有改善:工具可以缩短信息传递和状态更新的时间,却不能替代产品决策、工程判断和清晰的验收标准。工具的价值在于让关键事实更容易被看见,而不是让不确定性消失。
二、背景和真实工作场景:计划失效往往发生在边界处
1. 一个中大型团队的情景模拟
以下案例是情景模拟,用于演示管理方法,不代表某家企业的真实经营数据。假设一支约 120 人的产品研发组织正在优化注册后的首次使用体验,参与者分布在产品、设计、前端、后端、测试和数据团队。团队采用两周迭代,但关键工作还依赖共享接口、数据埋点和一次跨团队安全评审。
原有做法是:产品在迭代开始前列出需求,负责人按优先级排入计划;执行中通过群消息收集进展;迭代末尾再集中核对完成情况。看板上任务很多,然而部分任务依赖没有确认,测试常常在最后几天才拿到稳定版本,业务方也难以判断“做完”是否等于“可用”。
问题并非单纯的估算不准。计划把团队内部工作写得很细,却把跨团队交接、验收准备和发布验证当成默认会发生的事情。结果是任务看起来已经进入迭代,实际上仍停留在等待输入的状态。
2. 负责人真正要管理的是工作流,而不只是进度
对于这样的组织,我不会把“每个人今天做了什么”当成管理核心,而会追踪工作从想法到用户可用之间经过了哪些环节:需求澄清、依赖确认、开发、代码审查、测试、发布和效果观察。任务卡片显示的状态只是线索,真正重要的是阻塞在哪里、等待多久、是否影响目标。
在 100 人以上的组织里,单个团队可能按时完成自己的部分,但整体交付仍被共享服务、审批窗口或环境资源卡住。因此,项目负责人必须区分团队内可控事项与跨团队约束,并在迭代开始前把后者变成明确的责任人、完成时间和升级路径。
3. 计划不是承诺越多越好
如果迭代容量被 100% 填满,任何临时缺陷、评审延迟或人员缺席都会直接挤压测试与验收。看起来利用率很高,实际却缺少吸收波动的空间。合理计划不是把空白全部消灭,而是明确哪些工作是目标必需,哪些是条件允许时才纳入。
我会把“目标承诺”和“可选候选”分开显示。前者必须有清楚的验收条件;后者只有在依赖解除、容量有余或风险下降时才启动。这样,当迭代中出现新问题,负责人可以讨论取舍,而不是把所有新增工作悄悄叠加到原计划上。

三、常见误区:看起来在管理,实际上在增加噪声
1. 误区一:把故事点、工时或任务数当成目标
估算数据可以辅助容量讨论,却不能直接代表业务价值。故事点更多是团队内部相对复杂度的表达,不能跨团队简单比较;任务数也会受拆分粒度影响,同一份工作拆成十张卡片并不会因此产生十倍交付价值。
如果负责人用“本轮完成了多少点”替代目标复盘,团队会逐渐优化可计数的工作,而不是优先解决用户和业务的问题。更稳妥的做法是同时观察交付结果、质量和流动情况,并明确每项指标的用途,避免把单一度量变成绩效排名。
2. 误区二:计划会上确认了,依赖就算解决了
“等接口准备好”“等数据同学支持”“等安全评审”都不是依赖管理。有效的依赖记录至少要有输入内容、提供方、接收方、承诺日期、验收方式和逾期处理人。没有这些信息,计划只是把不确定性写进了日历。
我会把依赖拆成两类。第一类是开始工作前必须满足的前置条件,例如接口协议或测试环境;第二类是执行中可以并行准备的输入,例如埋点方案或运营文案。前者未确认就不应按完整产能承诺,后者可以先安排低风险的并行工作,但要设置检查点。
3. 误区三:站会逐人汇报,阻塞却没人处理
站会如果变成负责人逐个询问“昨天做了什么、今天做什么”,会让团队把时间花在报告上,却不一定解决问题。我更关注三件事:目标是否受影响,阻塞是否需要跨角色协调,今天是否有工作需要重新排序。
对于独立完成、没有风险且不影响他人的任务,不必强迫每天口头重复。可以在工具中异步更新,会议把时间留给依赖、质量风险和需要决策的事项。这样既减少状态复述,也让会议更接近实际的协作需求。
4. 误区四:迭代中新增工作,却不调整范围
生产故障、法规变化和关键客户问题确实可能需要插入迭代。但如果新增事项只进不出,团队会同时承担原目标和新需求,最终以加班或牺牲验证时间补偿。这不是灵活,而是把决策成本转嫁给执行者。
每次插入工作时,我会要求负责人明确回答:新增事项的紧急性是什么,谁批准,影响哪个目标,哪些原计划工作因此移出或延后,质量门槛是否保持。若不能说明被挤出的范围,就说明变更还没有完成决策。
5. 误区五:把“开发完成”当作“价值已经实现”
代码合并不等于功能可用,功能上线也不等于用户采用。若目标涉及转化、效率或错误率,迭代结束时至少要区分已交付、已发布、已观测和已验证四种状态。短周期里,业务结果可能需要更长时间才能显现,但团队仍可以先确认埋点、发布质量和早期行为信号是否完整。
若结果尚未成熟,不要伪装成达成目标。可以把结论写为“交付已完成,结果待观察”,同时指定观察窗口、负责人和下一次复核时间。诚实记录不确定性,比用完成标记制造确定感更有管理价值。
四、专业判断逻辑:从目标质量推导管理动作
1. 先判断目标是否可验证
我通常用四个问题检查目标:目标对象是谁,期望改变什么,有什么证据能够支持判断,何时能够观察。如果答案停留在“提升体验”“优化效率”,就需要继续拆解。例如,可以明确到某个关键流程的完成率、操作耗时、错误率或支持请求变化,并说明统计范围。
指标不必全部是业务结果指标。新功能刚上线、用户量较少时,结果指标可能波动很大,可以先采用过程和质量指标,例如关键事件采集覆盖、验收用例通过率、发布回滚次数。但必须说明这些指标是早期信号,不是最终价值的替代品。
2. 再判断本轮范围是否匹配容量
容量不是团队人数乘以工作日。请假、支持轮值、评审、缺陷处理和跨团队协调都会占用时间。没有历史数据时,我会先用较保守的方式估算,并在两到三个迭代后根据真实流动情况校准,而不是把一次拍脑袋估算包装成精确预测。
可用一个简单的范围校验:把目标所需的关键工作列全,标记依赖与不确定性,再检查高风险工作是否同时集中在迭代末尾。若开发完成时间已经占满整个周期,测试、验收和发布验证就只能靠压缩完成,计划本身需要重排。
3. 判断风险时看“延迟影响”,不只看概率
有些依赖发生概率不高,但一旦延迟就会卡住整条关键路径;另一些问题可能经常发生,却能通过备用方案绕开。负责人应同时评估发生可能性、影响范围、可探测时间和恢复成本。把所有风险都标成“高、中、低”,却不说明影响和应对,无法支持决策。
对关键依赖,我建议设置明确的决策日期:到某日仍未满足,就启动替代方案、缩小范围或调整目标。这样团队不会等到迭代后半段才发现最初的计划条件已经失效。
4. 让指标服务于决策,而不是服务于汇报
我会把指标分为三组:结果指标回答“是否改变了目标结果”;流动指标回答“工作如何通过交付系统”;质量指标回答“交付是否稳定可用”。不建议一开始堆十几个数字,先选少量能改变行动的指标,并为每个指标指定负责人、观察频率和触发动作。
例如,若在制工作持续上升而完成项没有增加,优先检查并行过多和阻塞,而不是要求每个人加快汇报;若缺陷在迭代末集中出现,检查测试是否过晚介入、验收是否不清晰,而不是只追责最后发现问题的人。
五、案例拆解:两周迭代如何从“排任务”转为“交结果”
1. 案例边界与数据口径
为避免把示例数据误当成行业统计,以下数字均为情景模拟数据。假设团队有 18 名直接参与迭代的成员,周期为 10 个工作日,目标是改善新用户完成首次关键操作的路径。模拟基线显示,首次操作完成率为 52%;此前连续三个迭代平均有 11 项计划工作,最终完整验收 7 项,且多项工作在最后两天进入测试。
这些数字只用于展示如何读数,不意味着所有团队都应达到同样水平。真正的基线应从本团队的任务记录、发布数据和产品分析中取得,并注明时间范围、样本量、统计口径与排除规则。
2. 第一步:把目标压缩到可验证的范围
团队没有把“全面重做新手引导”直接放入本轮,而是聚焦于首次关键操作路径:减少一个高流失步骤,补齐关键事件埋点,并确认移动端主要机型的验收条件。迭代目标写为:“验证精简路径是否能提高首次关键操作完成率,同时不增加关键错误和支持请求。”
这个表述包含一个可检验假设,但没有承诺短周期内一定提升某个百分比。原因是样本量和流量结构尚未评估,过早承诺具体增长值会鼓励团队用不可靠数据证明成功。团队把埋点完整性、路径可用性和错误率作为本轮交付与质量门槛,把转化变化放入后续观察。
3. 第二步:给依赖设置负责人和失效处理
原计划依赖三个外部输入:共享接口协议、分析事件定义和安全评审窗口。项目负责人在迭代开始前为每项依赖指定提供人和接收人,确认交付日期与验收方式,并设置一个中途检查点。接口若延迟,则先以约定的模拟响应推进不依赖真实数据的页面工作;安全评审未完成,则不把发布安排写成确定日期。
这一安排的重点不是让所有风险都消失,而是让风险尽早可见,并给出发生后的动作。任务卡上单独记录“等待外部确认”的状态,负责人能够区分团队没有推进与团队正在等待输入这两种完全不同的情况。
4. 第三步:用范围分层控制中途变更
团队把工作分为三层:目标必需、质量必需和可选增强。目标必需包括关键路径调整与相关埋点;质量必需包括主流程验收、错误处理和回滚准备;可选增强包括非关键文案微调和低频场景的视觉优化。可选项不预先占用承诺容量,只有核心工作提前完成且质量检查通过后才启动。
迭代中若出现新的业务请求,负责人先判断是否属于故障、合规、安全等必须立即处理的事项。若必须插入,就与产品负责人一起确认移出项;若不是必须,进入下一轮候选池。这个规则避免了“口头答应一下,团队自行加班消化”的隐性扩容。
5. 第四步:让测试前移,并在中途复核目标风险
测试人员在开发开始前参与验收条件讨论,而不是等功能完成后才接手。团队为关键路径先定义成功、失败和边界场景,开发过程中使用可运行的测试环境验证接口与事件。中途检查不逐人点名,而是集中回答:核心路径是否仍能在本轮完成,哪项依赖正在逼近失效日期,是否需要缩小可选范围。
如果发现某个关键接口延迟,团队不等到最后两天再讨论,而是在检查点决定是否切换模拟方案、调整验收方式或重新安排交付顺序。早期暴露问题不会自动缩短工作量,但能增加可选决策的空间。
6. 结果复盘:看完成情况,也看为何完成

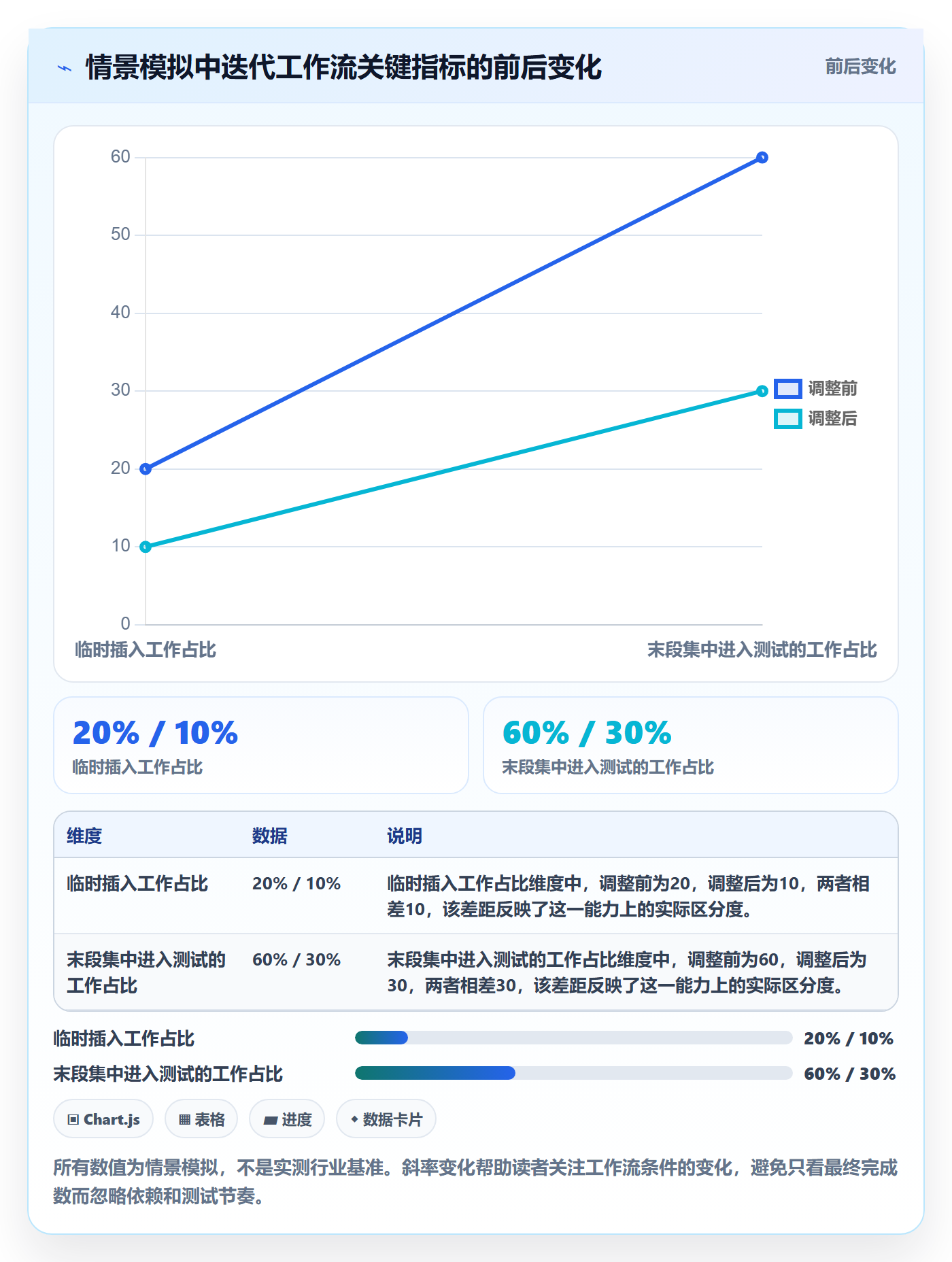

在这个模拟场景中,调整后的两周迭代完成了目标必需与质量必需工作;可选视觉优化没有纳入。模拟记录显示,进入测试的工作从集中在末尾改为分批进入,计划工作完整验收数由此前平均 7 项变为 8 项,关键依赖逾期事项从 3 项降为 1 项,临时插入工作占用时间从约 20% 降至约 10%。
这些变化不能单独证明目标管理带来了确定的业务增长,也不能据此断言某种工具或流程必然有效。它们只能提示:依赖前置确认、范围分层和测试前移,可能改善了工作流的可控性。业务效果仍需结合后续用户行为数据、流量规模和版本差异继续验证。
模拟案例中最值得复制的不是“验收数增加一项”,而是目标、依赖和质量门槛被放进同一套决策机制。若只抄一个数字,忽略团队结构、工作类型和历史波动,往往会把示例变成新的考核压力。

7. 复盘时要区分相关变化与因果结论
若迭代后指标改善,负责人不应立刻归功于某一项流程调整。样本很小,可能同时受到需求难度、人员熟练度、流量来源或缺陷数量变化影响。比较时至少保持统计口径一致,并记录本轮与前几轮在范围、人员、发布窗口上的差异。
更有用的复盘问题是:哪个机制减少了等待,哪个决策降低了返工,哪些风险仍然在后段暴露?下一轮只选择一到两个可验证的改进点,设定观察方式。这样团队能够逐步建立自己的证据,而不是把一次顺利交付误认为流程已经成熟。
六、工具与协作平台:先看组织问题,再看功能清单
1. 什么时候需要更系统的管理平台
小团队的协作信息可能集中在少数人和简单看板中,规模扩大后,需求、迭代、缺陷、测试、发布和跨团队依赖分散在多个位置,负责人就需要反复手工汇总。同一个任务出现多个版本、进度口径不一致、发布后无法追溯验收依据,都是考虑建立统一工作流的信号。

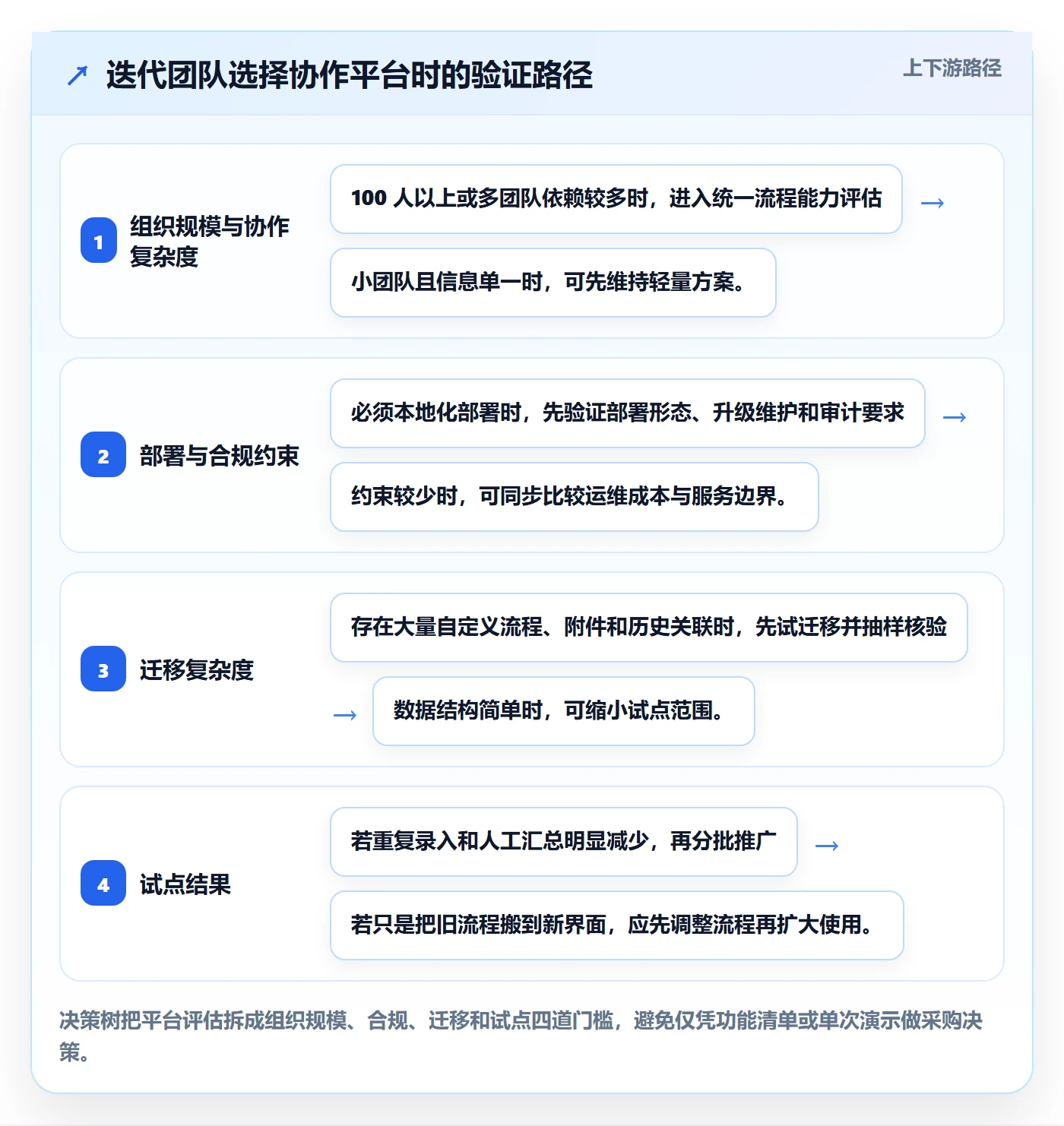

对于 100 人以上、角色较多、存在多产品线或严格交付要求的组织,平台选择不应只看界面和单点功能。应检查需求与研发流程是否连贯、权限和审计是否满足要求、数据能否导出、既有工具能否迁移、部署方式是否符合组织约束,以及供应商服务和长期成本是否可接受。
2. 以 PingCode 为例:按需求验证能力,不按宣传语下结论
PingCode面向中大型企业及 100 人以上组织提供研发管理相关能力;其产品方案包含私有化部署和 Jira 迁移支持。对正在评估国产化研发管理平台的团队,这些能力可以作为候选条件,但“支持”并不等于迁移零成本,也不自动意味着适合每一家企业。真正的判断要回到数据模型、流程差异、历史记录和内部治理要求。
我会要求供应商用真实但脱敏的样例演示端到端流程:从需求进入、拆分迭代、研发协作、缺陷处理,到测试验收与发布追踪。重点不是演示功能数量,而是验证一个需求能否追溯到目标、验收条件和实际发布结果,管理者能否看出阻塞与变更影响。
3. Jira 迁移应先做盘点和试迁移
Jira 平滑迁移不能只理解为把任务标题和描述导入新系统。需要盘点项目结构、字段、状态流、权限、工作日志、附件、自动化规则、报表和历史关联。不同团队可能使用了不同的自定义字段与流程,同名状态也未必表示相同业务含义,直接映射容易造成数据在形式上完整、在管理上失真。
建议先挑选一个有代表性的项目做试迁移,包含常见任务、复杂状态、权限差异和历史关联,再由使用者核对记录完整性与操作习惯。只有试迁移通过并明确回退方案后,才讨论分批切换。不要把迁移周期压缩到无法验证权限、附件和报表的程度。
4. 用试点验证平台是否真的减少了管理摩擦
试点期间不要以“账号开通数”或“任务录入数”作为成功标准。更有价值的问题包括:负责人汇总一次迭代状态需要多久,跨团队依赖能否追踪,变更影响是否可见,测试验收是否能关联到交付,团队是否需要重复维护同一事实。
如果工具上线后,成员仍要在多个系统重复更新,或管理报表依赖专人手工整理,那么组织尚未完成流程统一。此时应先处理字段冗余、状态定义和责任边界,而不是继续增加仪表板和自动化规则。

七、不同情况下的行动建议:按团队成熟度调整管理力度
1. 小团队、单一产品线:减少仪式,保留决策记录
如果团队规模较小、沟通链路短,不必为了“标准化”引入过多审批和字段。每轮只要明确一个主要目标、关键验收条件、容量边界和风险负责人,并把关键决定留在团队能找到的位置即可。会议是否需要每天举行,应由阻塞和协作复杂度决定。
这类团队最容易忽视的是知识依赖:一个人知道接口约束,另一个人知道发布步骤,其他成员无从判断风险。即使工具轻量,也要把关键决策、验收口径和未解决事项写下来,避免负责人临时缺席就让计划失去上下文。
2. 多团队、共享平台较多:优先治理依赖接口
如果多个团队共用基础服务、数据平台或测试环境,迭代目标之间可能存在串联关系。此时应在团队级计划之外建立依赖视图,明确提供与接收责任人、所需输入、承诺日期和升级路径。不要只在各团队看板中分别记录,却没有人负责横向协调。
项目负责人可以设置固定的依赖检查点,但不必把所有团队拉进所有会议。只邀请对本次阻塞有决策权的人,提前说明需要确认的选项和影响。这样能减少大规模会议,却保留关键协作的及时性。
3. 需求变化快:缩短决策周期,不等于降低质量标准
当产品假设频繁变化时,固定范围的大型迭代计划会迅速过时。团队可以把目标拆成更小的验证切片,尽早让真实用户或业务数据参与判断,并将未验证假设保持为假设,不提前包装成确定收益。
变化快并不意味着质量要求也要随意变化。权限、安全、数据一致性和回滚能力通常是不可随需求波动而降低的门槛。可以改变交付顺序和范围,但需要明确哪些底线始终不变。
4. 监管或高可用要求高:把验证和留痕算进计划容量
在高合规、高可用场景中,评审、审计、测试证据、发布审批和回滚演练本身就是交付工作,不应被当成“开发之后自然完成”的附属任务。负责人需要将这些活动纳入依赖和容量估算,提前确认审批人及时间窗口。
这类团队的迭代效率不能只按速度衡量。若交付更快却增加生产事故、审计缺项或回滚失败,整体成本可能更高。应同时观察变更成功率、缺陷逃逸、恢复时间和证据完整性,并结合业务风险设定可接受边界。
八、不同情况下的取舍:效率不是把所有东西都做到最大
1. 速度与确定性之间:先定义不可妥协的质量底线
项目负责人经常面对“赶上发布窗口”与“多做一轮验证”的冲突。我的判断不是一律选择慢,也不是一律压缩测试,而是先区分哪些验证能通过分阶段发布、功能开关或小流量观察来降低风险,哪些验证一旦省略就可能造成不可接受的损害。
对高影响风险,宁可缩小功能范围,也不应拿关键质量门槛换取表面进度。对可逆、影响有限的变化,可以采用受控发布和快速回滚,但要确保监控信号、责任人和回滚条件已准备好。
2. 计划稳定与响应变化之间:建立变更交换机制
完全不允许变更会使团队错过真实业务问题;任何人随时插入任务则会让迭代目标失去意义。中间方案是设置清晰的变更入口:评估紧急程度、目标影响、容量来源和被替换范围,再由有授权的人作决定。
如果迭代内变更长期占用大量容量,可能不是执行团队不够灵活,而是需求入口、产品判断或支持机制存在结构性问题。要追查变更来源与重复类型,而不是不断提高团队的“承接能力”。
3. 统一流程与团队自主之间:统一接口,不强求所有细节相同
大组织需要共通的目标定义、依赖表达、发布追踪和数据口径,否则跨团队协作无法进行。但不同团队的工作方式可能确实不同:研发平台、数据分析和客户实施的工作流不一定适合完全套用同一套任务模板。
比较有效的做法是统一管理接口与最低要求,例如如何定义目标、如何标记阻塞、如何证明验收、如何记录变更;具体的内部步骤则允许团队按工作类型调整。这样既保留可比性,也避免标准化变成无效的字段负担。
4. 平台能力与流程治理之间:先解决最昂贵的重复劳动
在预算有限时,不必追求一次性购买覆盖所有场景的系统。先找出最昂贵的摩擦:重复录入、依赖不可见、历史数据难追踪、验收证据分散,或者迁移风险过高。以试点验证这些问题是否得到改善,再决定是否扩展模块或团队范围。
如果组织还没有统一目标和状态定义,先采购功能丰富的平台可能只会把混乱数字化。相反,当流程已具备基本共识,而信息分散导致协作成本上升时,平台才更可能发挥规模化价值。
九、项目负责人可以直接执行的迭代管理清单
1. 计划开始前:确认目标、容量和依赖
- 用一句话说明本轮要改变的业务、用户或技术结果,并写清目标负责人。
- 为目标选择少量结果或早期信号指标,标明基线、统计口径与观察时间。
- 把交付物拆为可验收切片,分别标记目标必需、质量必需和可选增强。
- 根据人员可用时间、支持轮值、评审与历史流动情况估算容量,不按理论满载排期。
- 列出外部依赖的提供方、接收方、日期、验收方法和逾期后的替代动作。
2. 执行过程中:围绕阻塞和目标风险管理
- 让状态更新服务于协作,优先处理阻塞、等待和需要决策的事项。
- 在周期中段检查关键路径,而不是等到迭代末尾才集中发现偏差。
- 对新插入工作执行范围交换,记录批准人和被移出的事项。
- 让测试、产品和相关业务角色尽早参与验收讨论,减少末段返工。
- 若目标假设已经失效,及时调整目标或停止无效工作,不用“按计划继续”掩盖事实。
3. 迭代结束后:用证据复盘,而不是评判个人
- 区分已完成、已验收、已发布和已验证,避免一个“完成”状态覆盖不同结果。
- 对比计划与实际时说明范围、依赖和人员变化,避免把所有偏差都归因于估算。
- 观察交付、质量和流动指标,寻找等待、返工和末段拥堵的具体来源。
- 记录哪些决策帮助团队提前发现风险,哪些规则产生了额外负担。
- 下一轮只选少量改进点,指定验证方式与复核时间,避免同时推动过多流程改革。
十、结尾:让每一轮迭代成为一次可验证的管理实验
迭代目标落地,不是把更多任务塞进周期,也不是让负责人更频繁地追问进度。真正有效的做法,是把结果、交付、依赖、质量和变更放在同一套决策逻辑里:计划前知道为什么做、依赖谁;执行中看见偏差并及时取舍;结束后区分交付事实与业务效果。
我最看重的管理信号,不是团队是否“看起来很忙”,而是坏消息能否在仍有选择时出现。依赖提前暴露、范围及时交换、测试尽早参与,通常比迭代末集中冲刺更能保护目标。工具可以帮助记录和传递这些事实,但组织必须先决定哪些事实值得记录,以及看到偏差后谁有权采取行动。
下一步不必立刻重做整套流程。选择即将开始的一轮迭代,先把目标改写为可验证结果,确认三项最关键依赖,给可选工作划出边界;结束时再核对哪些工作真正通过验收、哪些结果仍待观察。连续做几轮后,用本团队的数据判断哪些管理动作有效,再决定是否引入更系统的平台或扩大流程改造范围。
常见问题解答(FAQ)
1. 迭代目标怎样设定才便于验收?
我以前把目标写成“优化体验、提升稳定性”,到迭代结束时却发现每个人对完成的理解都不一样。尤其是跨团队协作时,我想知道怎样把方向性描述变成可检查的结果。
把目标写成“用户或业务对象+预期变化+验收指标”,并在迭代开始前确认基线、目标值和数据来源。例如,将“提升查询体验”具体为“常用查询的响应时间中位数从2秒降至1秒以内”,同时明确测试环境和统计口径。若无法量化,可约定可观察的验收条件,如指定流程能够完成、关键异常有明确提示。
2. 迭代任务拆分到什么粒度更合适?
我遇到过任务写得很大,做到迭代后半段才发现涉及多个模块和不同负责人。任务拆得太细又会增加沟通和维护成本,所以我想找到一个实际可用的判断标准。
优先拆到单个负责人能够在一到两天内完成、并能独立验收的工作单元;若任务预计超过两三天,或包含多个不确定环节,就应继续拆分并标出依赖。拆分后检查每项任务是否有明确产出、负责人和验收条件,避免只按工作步骤拆分,却无法确认对迭代目标的贡献。
3. 迭代中途出现新需求,项目负责人应该怎么处理?
我曾在迭代进行中收到紧急需求,直接安排后导致原计划任务延期,团队也说不清优先级变化是谁决定的。面对类似情况,我想知道如何兼顾响应速度和迭代承诺。
先判断需求是否涉及重大业务风险、合规要求或线上故障;若不紧急,进入待评估列表,在下一次计划时排序。若必须插入,则由负责人和相关成员评估工作量、依赖及风险,明确移除或延期哪些原任务,并同步更新迭代目标和对相关方的预期,不要只加任务、不调整容量。
4. 怎样判断迭代管理效率是否真的提升?
我不想只用会议变少或任务关闭得更快来证明管理有效,因为这些变化未必代表目标交付得更好。复盘时,我需要一组能同时反映交付、质量和计划可信度的观察指标。
可按迭代持续记录目标完成率、计划内任务完成比例、延期或范围变更数量,以及上线后的缺陷数;比较时使用相同周期和统计口径,并结合团队人数、任务复杂度等背景解释变化。若目标完成率提高但缺陷显著增加,不能简单判定效率提升;连续观察数个迭代,再据此调整拆分、估算或变更流程。
核心关键词
文章包含AI辅助创作:迭代目标落地方案:项目负责人开展迭代管理的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/564980
读者评论
我们团队以前也常把迭代排满,后来发现测试和发布验证总被挤到最后。把验收条件提前写清楚确实有帮助,但跨团队依赖的日期经常变,想知道实际执行时怎样避免计划反复重排。
文中强调结果指标,我认同方向,不过新功能上线后样本量不足时,短期数据很容易受流量波动影响。除了标注“待观察”,是否也要约定最小样本量或观察周期,免得过早下结论?
把新增工作和被挤出的范围一起讨论,比单纯要求团队消化更合理。我们遇到线上故障时,往往很难当场判断影响哪些目标;如果有明确的决策人和升级时限,执行起来会更稳。
