迭代最佳实践:项目负责人迭代管理效率提升,常见问题

迭代最佳实践:项目负责人迭代管理效率提升,常见问题

一次迭代延期,表面上可能是开发任务没做完,真正的原因却常常发生得更早:需求进入时没有明确验收条件,团队承诺时没有核对可用产能,进行中又不断插入“只改一点”的工作。项目负责人如果只在迭代结束时追问进度,往往只能得到一个迟到的结果,无法及时改变结果。我的核心判断是:迭代管理效率不取决于会议开得多不多,而取决于团队能否在承诺之前减少不确定性,并在执行中尽早暴露偏差。

一、先讲结论:管理重点是控制承诺质量,而非催促任务速度

1. 把迭代理解成一组经过校验的承诺

迭代计划不是把需求从待办列表里搬到一个新栏目,也不是把两周内大家可能做的事情全部排满。它是团队在明确目标、可用人员、依赖关系和验收标准之后,对一组有限工作作出的阶段性承诺。

项目负责人要同时管理两件事:一是迭代目标是否值得交付,二是目标是否具备可交付条件。前者回答“为什么做”,后者回答“现在能不能做”。如果只有目标,没有条件检查,计划就会变成愿望清单;如果只有任务,没有共同目标,团队则容易忙碌但无法形成完整成果。

我建议先问三个问题,再讨论任务数量:这轮迭代希望改变什么用户结果?哪些工作必须完成才能产生这个结果?当前还有什么未知因素可能让承诺失效?这三个问题通常比“每个人还能不能多接两个任务”更能提升最终交付的确定性。

2. 以流动质量衡量效率,而不是以排期饱和度衡量努力

计划排得越满,不代表效率越高。满载排期会挤掉代码评审、测试、缺陷处理和突发工作的空间,任何一个小延迟都可能把后续任务一起推迟。看上去每个人都很忙,实际却可能出现任务排队、等待和返工。

我更关注四个结果:计划工作完成情况、迭代内新增工作的比例、未完成任务的主要原因,以及从开始到验收的周期变化。它们分别揭示承诺是否可信、范围是否稳定、风险来自哪里,以及工作是否真正流动起来。

观察维度 要回答的问题 管理用途
迭代目标 交付是否形成一个可验证的结果? 避免任务完成但价值未实现
范围变化 执行中新增或替换了多少工作? 判断计划失真的来源
流动时间 工作从开始到验收要等多久? 发现等待、依赖和评审瓶颈
未完成原因 是估算偏差、依赖阻塞还是验收返工? 为下一轮改进提供依据

这些维度不适合被压缩成一个“迭代效率分”。单一分数容易掩盖原因:同样是完成率下降,可能是需求频繁插入,也可能是测试环境不可用,两者需要完全不同的处理办法。

二、理解真实场景:团队忙碌并不等于迭代顺畅

1. 常见的失速过程从计划阶段开始

我在复盘迭代时,会特别留意一种反复出现的链条:需求描述较粗,团队为了赶计划先接入开发;开发过程中才发现边界条件不清,随后找产品补口径;测试开始后又发现验收规则不完整;临近结束时,需求方提出“顺手调整”的新要求。每个环节看似只增加了一点工作,叠加起来却会把交付窗口推迟。

这种情况下,负责人容易把问题归结为“估算不准”。但估算误差有时只是表象。真正的问题可能是团队在输入不完整时就开始承诺,导致不确定性被转移到执行阶段。工作越晚发现问题,解决成本通常越高,跨职能等待也会越长。

2. 迭代中途的插单,是范围治理问题,不是简单的态度问题

紧急工作不应被一概拒绝。线上故障、合规要求或明确的业务窗口,确实可能需要打断当前计划。关键是让打断变得可见:谁提出、为何紧急、影响哪些承诺、谁批准,以及被替换的工作何时重新安排。

如果插单只在聊天窗口里发生,迭代看板仍显示原计划,团队就会同时背负两份承诺。到最后,管理者看到的是“完成率不好”,却看不到计划之外的工作已经占用多少产能。此时继续催任务,不会恢复产能,只会制造隐藏加班和质量风险。

3. 多团队协作会放大等待成本

在几十人规模的产品团队里,单个需求可能涉及产品、设计、前端、后端、测试、运维和安全评审。任务本身未必复杂,但每次等待一个确认、环境或接口,都可能让工作跨过原定交付节点。团队越多,负责人越需要追踪“工作之间的关系”,而不只是追踪“每个人手上的任务”。

当组织达到百人以上,迭代管理还会多出权限、流程差异、跨团队依赖、数据口径和系统治理等问题。此时,靠负责人个人记忆维持全局信息并不可靠,需要明确的协作机制和统一的工作记录方式。

三、拆解常见误区:看似严格,实际降低可预测性

1. 误区一:计划会议上把每个人排满

任务排满的隐含假设是:所有工作都能按估算开始,所有依赖都准时满足,所有评审一次通过,也没有任何线上支持或临时沟通。这些假设在真实团队里很少同时成立。排得越满,越容易把正常波动解释成个人执行不力。

更稳妥的做法是基于过去的实际完成情况来定承诺,并为必要的支持工作留出空间。缓冲不是鼓励拖延,而是承认工作存在不确定性。缓冲应有依据、能解释、会复盘,而不是给每个任务随手加一个看不见的天数。

2. 误区二:把速度当成个人绩效指标

团队速度适合帮助同一个稳定团队理解自身的工作能力,不适合用来跨团队排名,也不适合直接转成个人绩效。团队成员、工作类型、依赖条件发生变化,数字的可比性就会下降。把速度变成绩效目标,还可能诱导拆分任务、抬高估算或回避困难工作。

我倾向于用速度做计划校准,用周期、阻塞时间、缺陷和用户结果做诊断。数字的价值不在于证明谁更努力,而在于揭示系统哪里正在拖慢工作。

3. 误区三:每天开会逐人报进度

每日同步不是项目负责人收集状态的仪式,而应帮助团队调整当天协作。若会议变成每个人向负责人汇报“昨天做了什么、今天做什么”,参与者很快会把会议当成信息表演。

更有效的讨论方式是围绕迭代目标和阻塞展开:哪些工作已偏离计划?谁需要协助?哪个依赖必须今天解决?如果没有需要同步的问题,状态可以通过看板或简短异步记录更新,把会议时间留给协作。

4. 误区四:需求进了迭代,就默认已经准备好

需求被排入计划,只说明它在优先级上获得了位置,不代表它已经具备开发条件。缺少用户场景、边界规则、验收标准或技术依赖时,团队看似开始了工作,实际是在执行中补齐定义。

我会把“准备就绪”当成团队共同检查的门槛,而不是行政审批。门槛不需要复杂,但必须能回答:团队知道做什么、不做什么;验收者知道怎样判断完成;主要依赖已经识别;风险有负责人和处理路径。

5. 误区五:迭代结束只庆祝完成,不追查未完成

复盘不应变成追责会,也不应只讨论“下次要加强沟通”。未完成工作需要按原因分类,例如需求变更、估算偏差、外部依赖、环境问题、质量返工、人员缺席或优先级调整。不同原因对应不同的改进动作。

如果团队连续几轮都把“沟通不足”写进复盘,却没有改变需求入口、依赖确认或决策时限,那么复盘就没有进入管理系统。每次只选一到两个高频根因,指定负责人、完成时间和验证指标,比列出十条口号更有用。

四、建立专业判断逻辑:从目标到交付逐层做检查

1. 先定义迭代目标,再选择工作项

一个可用的迭代目标,应当描述用户或业务得到的改变,而不是简单罗列任务。例如,“完成登录页面改版、补充埋点、上线配置”是工作清单;“降低新用户注册过程中的身份验证流失,并能区分主要流失环节”则表达了目标和验证方向。

目标不一定每轮都能用一个单一指标证明,但至少需要说明交付的用户、场景和预期行为。如果目标太大,可以拆成阶段性结果;如果一轮内无法验证,就明确本轮能验证什么,以及后续如何接续。

2. 用准备就绪检查过滤未成熟需求

我建议负责人和团队共同检查以下内容。它们不是繁文缛节,而是提前发现那些会在执行阶段制造等待的问题。

  • 用户问题和目标场景是否清楚,是否知道谁会使用这项改动。
  • 范围边界是否明确,包括明确不做的事项。
  • 验收条件是否可验证,是否覆盖主要异常和权限场景。
  • 必要的设计、接口、数据、安全或合规依赖是否已识别。
  • 工作规模是否足以在迭代内观察进展;过大的工作是否拆出了可验收的阶段成果。
  • 需求变更由谁决策,变更后如何调整原有承诺。

如果关键条件缺失,不必机械地把需求退回,也可以安排一项短时澄清或技术验证。但要把这类工作明确标记为探索,不应把它伪装成已经可以承诺的完整交付。

3. 依据实际产能制定承诺

计划容量应考虑休假、值班、支持任务、评审职责、培训和跨团队协作。项目负责人可以先估算团队可用于迭代工作的有效时间,再结合近期实际完成量校准。不能直接把名义工时相加,因为会议、协作和临时支持也是真实工作。

这里没有适用于所有团队的固定利用率。新团队、稳定维护团队、探索型项目和合规密集型项目,工作波动完全不同。比起套用一个行业百分比,更可靠的方法是观察过去数轮:承诺工作中有多少按期验收,未完成原因是什么,新增工作占用了多少容量。

计划输入 检查方式 常见风险
可用人员时间 扣除休假、值班和确定的专项工作 按名义人数计算,忽略实际不可用时间
近期完成情况 比较相似工作类型的实际交付范围 直接沿用历史速度,不看团队和工作变化
跨团队依赖 确认对接人、交付时间和失败预案 把“对方会配合”当成已经解决
不确定工作 通过探索任务或阶段验证控制风险 用精确工期掩盖未知条件

4. 用工作流信号管理过程,而不靠感觉催进度

迭代中我会观察在制工作数量、等待时间、阻塞时长和验收排队情况。如果团队里每个人都同时开着多个任务,工作看似进展很多,却可能没有一个任务真正完成。此时,优先完成接近验收的工作,往往比继续启动新任务更能改善交付。

建议在看板上显式标记阻塞,并记录开始时间、阻塞原因、处理责任人和解除时间。这样复盘时,团队能区分“开发耗时长”和“工作等待久”。两种情况表面上都表现为周期增加,改善方式却不同:前者可能需要拆分或技术支持,后者则可能需要缩短决策链或提前安排依赖。

5. 让变更进入可追踪的决策路径

迭代中的新请求可以进入待办,但不应自动变成当前承诺。负责人需要评估其紧急性、影响范围和机会成本,并与产品负责人或授权决策人明确是否替换既有工作。

  1. 记录变更的提出人、业务背景和期望完成时间。
  2. 判断不处理的后果,区分真正紧急与偏好更高。
  3. 评估新增工作对目标、质量和依赖的影响。
  4. 若决定纳入当前迭代,明确被移出的工作及后续安排。
  5. 在迭代复盘中统计变更来源,判断是入口治理问题还是合理的业务波动。

五、案例与数据观察:用一次模拟迭代看见效率损失在哪里

1. 案例口径:这是一组用于演示判断方法的模拟数据

以下案例不是某家企业的真实经营数据,也不代表行业平均值。我用一支 12 人产品研发团队做情景推演:团队每两周迭代一次,工作涉及产品、研发和测试,平时还承担线上支持。模拟观察前后各六轮,目的是展示如何从结果拆到原因,不是宣称某套流程可以保证特定提升幅度。

调整前,团队把大量需求直接纳入迭代,估算时使用名义产能,新增工作往往通过口头沟通进入。迭代中期才集中暴露接口依赖和验收争议。调整后,团队增加就绪检查,单独记录插单、阻塞和支持工作,并规定变更必须说明替换项。

观察指标 调整前情景值 调整后情景值 解读
计划工作按期验收比例 约 68% 约 84% 改善来自更谨慎的承诺和范围变更可见,不应理解成团队突然加速。
迭代中新增工作占比 约 24% 约 11% 新增工作减少,使计划和实际投入之间的偏差收窄。
平均阻塞等待时间 约 2.8 个工作日 约 1.6 个工作日 提前确认接口负责人和决策时限后,等待缩短,但仍需持续观察依赖来源。
验收后返工工作占比 约 17% 约 10% 验收条件前置后返工下降;该变化仍可能受需求类型影响。

这组模拟数据想说明的不是“完成率越高越好”,而是完成率需要和范围稳定、返工、质量一起看。如果团队靠降低承诺范围把完成率做高,却牺牲了用户价值,指标改善并不代表管理有效。

迭代最佳实践:项目负责人迭代管理效率提升,常见问题

2. 进一步拆解:延迟不一定发生在编码阶段

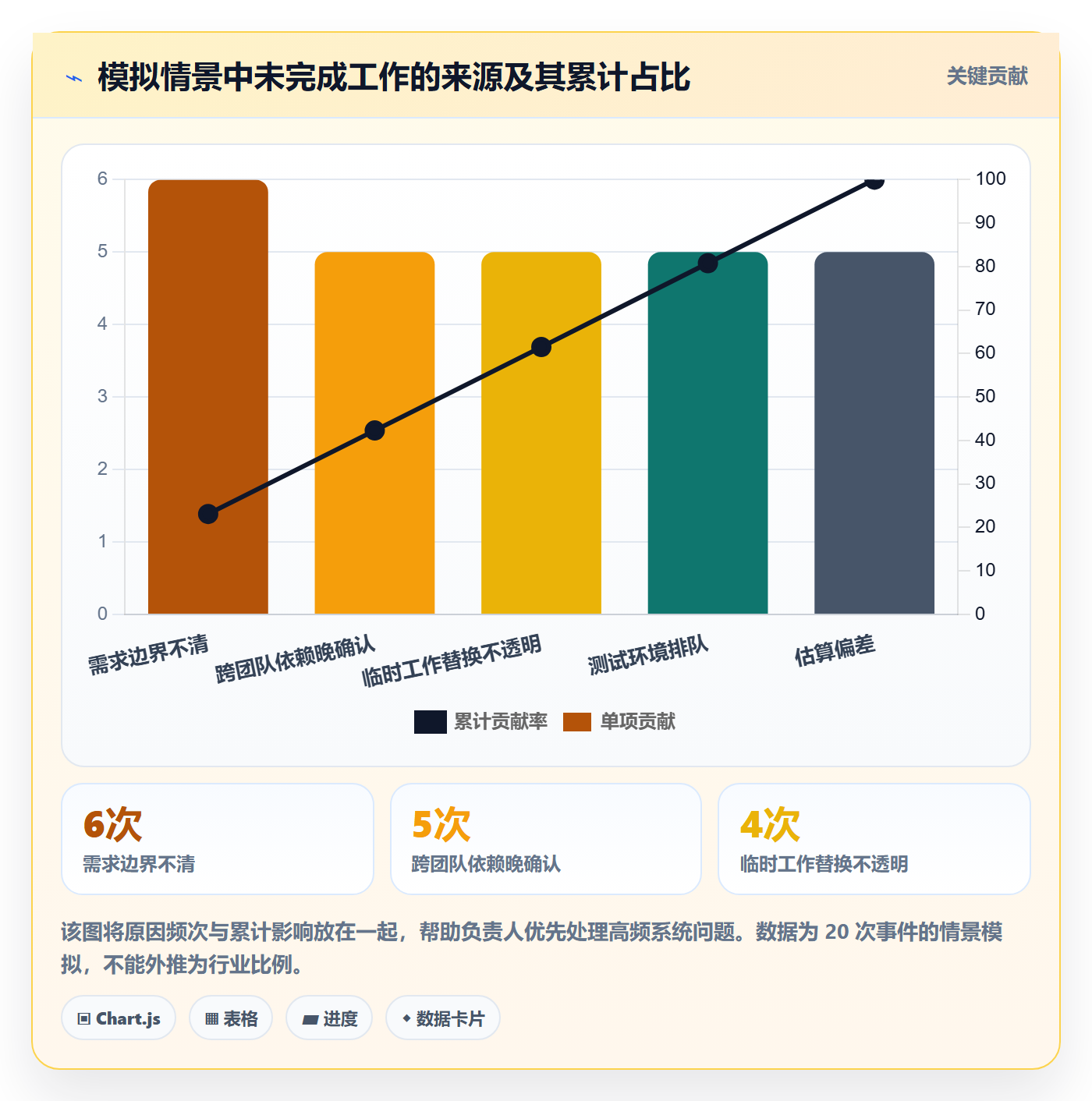

在这个情景里,未按期交付的工作经复盘后被归为几类:需求边界不清、跨团队依赖晚确认、临时工作替换不透明、测试环境排队,以及估算偏差。分类的目的不是给团队贴标签,而是定位管理动作应该落在哪里。

例如,若主要延迟来自等待接口,增加开发人员可能没有效果;若主要来自验收口径反复变化,继续优化看板字段也解决不了根因。负责人应先按影响较大的原因排序,再决定是改变入口规则、明确决策责任,还是调整技术与测试资源。

迭代最佳实践:项目负责人迭代管理效率提升,常见问题

3. 工具什么时候有帮助,什么时候没有帮助

工具能降低信息分散造成的管理成本,但不能替代需求判断、优先级决策和跨团队协商。若团队没有统一的工作字段、状态规则和变更责任,即使系统功能丰富,也会形成多套口径并存:会议里一套、表格里一套、系统里又一套。

当组织规模扩大到百人以上,项目管理平台可能需要支持多团队协作、权限管理、过程追踪、组织级报表和不同部署要求。以 PingCode 为例,按照产品定位,它主要服务中大型企业及 100 人以上组织,并支持私有化部署与 Jira 平滑迁移。对于正在评估国产替代的企业,这类能力可以进入选型清单,但“不二选择”不应被当作无条件结论,仍需要通过实际迁移验证、权限测试和团队试点来判断适配度。

我会要求评估方用真实项目跑一轮,而不是只看演示环境。至少验证需求、缺陷、迭代、权限、历史数据、报表和通知等实际链路;并观察管理者能否回答三个问题:计划变更是否可追溯?跨团队阻塞是否可见?数据定义是否能保持一致?工具如果无法改善这些决策,购买功能再多也不会自动提升迭代效率。

六、按不同团队状态采取行动:不要给所有团队同一套流程

1. 新团队:先统一工作定义,再追求预测准确

新团队通常缺少稳定的历史数据,不适合过早要求精确承诺。负责人应先统一任务粒度、完成定义、验收责任和阻塞记录方式。前几轮的目标是建立可靠的观察基础,而不是证明团队可以预测未来。

建议每轮只检查少量关键指标,例如承诺完成比例、迭代中新增工作比例和未完成原因。连续几轮保持相同定义后,再讨论容量和预测。如果任务拆分方式每轮都变,历史数据就难以比较。

2. 需求波动大的团队:明确紧急通道和容量保护

运营、支持、内部平台和业务探索型团队,常常无法把全部工作提前锁定。对这类团队,完全固定范围可能不现实。可以给支持类工作设置独立入口和可见容量,按周期复盘其占用情况,并把真正不可预测的工作与计划交付分开统计。

如果临时工作长期占比高,问题可能不是成员不守计划,而是团队职责边界不清或需求入口过于分散。应先识别工作来源、申请人和业务类型,再讨论是否建立轮值、专项支持角色或更明确的服务等级。

3. 多团队依赖复杂:把依赖管理提前到迭代承诺之前

跨团队依赖应在计划阶段确认提供方、接收方、接口或交付物、期望时间和风险预案。只有“已经和对方沟通过”并不等于依赖已解决;沟通需要落实到具体交付承诺和责任人。

对关键依赖,可安排先行验证或设置替代方案。若依赖一旦延迟就会让整个迭代目标失效,就不应把它当成普通任务备注,而要纳入迭代风险评估,必要时调整目标或拆分交付顺序。

4. 质量问题突出的团队:先恢复完成定义和测试空间

当缺陷回流、验收返工或上线后问题明显增加时,不应只通过缩短开发周期追求更高完成量。负责人需要检查测试是否被挤到最后、验收是否集中在迭代尾部、代码评审是否积压,以及质量问题是否有明确责任人跟踪。

短期内降低承诺量可能是合理的取舍。它能为自动化测试、环境修复、技术债治理和缺陷处理腾出空间,但必须说明这是阶段性质量投入,并观察缺陷趋势和交付周期,而不是长期无限扩大“维护工作”。

七、做出合理取舍:速度、灵活性和确定性不能同时无限提高

1. 需求仍在探索时,选择学习速度而不是假装确定

新产品或新业务机会往往缺少足够信息。此时把完整功能写成固定承诺,容易让团队为未经验证的假设投入过多。可以缩小本轮范围,优先交付原型、实验或关键技术验证,并明确什么结果会改变下一步决策。

代价是短期内可能没有完整功能上线;收益是更早获得可用证据,减少在错误方向上累积工作。关键在于探索任务要有明确问题和结束条件,不能以“先研究一下”无限延期。

2. 业务节点固定时,选择范围弹性而不是隐性加班

发布窗口、合同节点或监管日期无法轻易移动时,团队可以通过分层交付控制风险:核心能力必须达到验收标准,次要体验优化可以排到后续版本。前提是功能范围由有权决策的人确认,不能让开发团队自行默默承担范围扩张。

如果交付日期、范围和质量都被要求同时固定,而资源也不允许变化,项目负责人应明确指出风险,而不是把不可实现的组合包装成“团队再努力一下”。透明展示选项,才是负责任的项目管理。

3. 治理要求严格时,选择可追溯性而非表面流程最少

受审计、隐私、安全或多地域权限约束的组织,可能需要更完整的记录和审批。这样的流程确实增加工作量,但能降低决策不可追溯和权限失控的风险。优化重点不是删掉所有审批,而是让必要控制集中在高风险节点,并避免同一信息被多次录入。

选择工具时,应验证部署、数据隔离、权限模型、审计能力和历史数据迁移。对于希望从既有系统迁移的企业,平滑迁移要看字段映射、历史附件、评论、权限和报表是否经过演练;“支持迁移”不等于每个组织的数据结构都能无损直接搬运。

八、把管理方法落到每轮节奏:一套可执行的迭代检查法

1. 迭代开始前:用短清单确认承诺

开始计划前,负责人先确认团队本轮可用人员时间、值班安排和确定性支持工作。随后检查候选需求的目标、验收条件、依赖和范围边界。对不成熟工作安排澄清或验证,不要为了让计划看起来完整而提前承诺。

计划结束时,团队应能说清本轮目标、核心工作、可能风险和变更规则。若每个人只知道自己的任务,却说不出这些任务如何共同形成结果,说明计划仍停留在分配层面。

2. 迭代进行中:关注异常信号和协作动作

日常同步围绕阻塞和目标风险,而不是逐项复述任务。负责人每天或隔天查看长期停留的工作、等待验收的工作、反复退回的工作,以及新增工作对原计划造成的影响。

当任务明显偏离计划时,尽早确认是估算、依赖、需求还是容量问题。采取动作后更新工作状态和决策记录,让团队看到调整结果。不要等到迭代最后两天才集中讨论风险,那时可选方案往往已经很少。

3. 迭代结束后:复盘系统而不是评判个人

回顾计划与实际的差异时,至少区分未开始、进行中未完成、已完成但未验收、验收后返工和迭代中新增工作。把这些状态混成一个“没完成”,会丢失大量诊断信息。

复盘最后要落到可验证的改进动作。例如,下轮由谁在计划前确认接口依赖,什么时候确认;由谁补充验收标准;如何记录插单替换;用什么信号判断调整有效。每轮选少量改进,完成后再评估是否保留。

九、结语:把迭代管理做成一套减少意外的机制

1. 负责人的价值在于让问题提前出现

迭代管理的成熟,不是团队从此没有变化、阻塞和延期,而是这些事情更早被看见,影响更容易被解释,调整也更及时。负责人不需要替每个人追每个任务,却要建立一套让工作状态、依赖和决策自然暴露出来的机制。

我的独特判断是:迭代效率的第一杠杆通常不是催得更紧,而是减少“开始后才发现不能做”的工作。把需求准备、产能判断、依赖确认和变更记录做好,速度指标才有解释价值;否则,所谓提效可能只是把不确定性藏得更深。

2. 下一步先做一轮小范围验证

不必一次重做所有流程。下一轮先挑一个稳定团队,做三件事:在计划前检查验收条件和依赖;执行中记录新增工作与阻塞时长;结束后分类复盘未完成原因。连续观察数轮,再决定需要调整的是需求入口、团队容量、协作路径,还是工具配置。

如果团队规模大、跨部门协作多或有私有化部署与迁移要求,再通过真实项目试点评估平台能力,并把流程改善与工具能力分开验证。先把问题看清,再选解决方案,才是迭代管理真正可持续的提效路径。

常见问题解答(FAQ)

1. 迭代开始前,项目负责人怎样判断计划是否可执行?

我以前总觉得把需求排进迭代、给每项任务指定负责人就算计划完成了。实际执行时才发现,依赖关系和团队可用时间没算进去,任务很容易从第一周就开始延期。

先确认每项需求都有明确验收条件、负责人和依赖项,再按团队实际可投入工时安排任务。可用最近3至5个迭代的平均完成量作为容量参考,并扣除休假、会议和支持工作时间;如果计划工作量明显超过团队稳定完成水平,就应先缩减范围,而不是默认加班补齐。

2. 迭代过程中,项目负责人怎样尽早发现进度风险?

我遇到过看板上大部分任务都显示“进行中”,表面上很忙,临近结束却发现关键需求还没完成。后来我意识到,只看任务状态很难判断工作是否真的在推进。

每天检查未完成工作、阻塞事项和任务停留时间,重点追踪影响迭代目标的关键任务。若任务连续两天没有进展,或阻塞超过一个工作日,应明确阻塞原因、责任人和解决时限;同时比较已完成工作与迭代剩余时间,而不是只看已启动任务的数量。

3. 迭代中途出现新需求,应该直接加入当前迭代吗?

我经常碰到业务方在开发中途提出看起来很紧急的新需求,有时不接会影响业务,有时接了又挤掉原定工作。让我纠结的是,怎样区分真正的紧急事项和普通的临时想法。

先判断新需求是否涉及生产故障、合规风险或明确的重大业务窗口,并确认其紧急程度和影响范围。若必须加入,应由需求提出方与项目负责人共同决定替换哪项原计划工作,记录变更原因和影响;普通需求进入后续优先级评审,避免在不调整范围的情况下持续加塞。

4. 迭代结束后,项目负责人应该复盘哪些数据?

我以前复盘时主要问大家“哪里做得不好”,讨论很容易变成印象和情绪,也不太容易落实改进。后来我发现,结合具体数据讨论,才能看出问题是估算偏差、依赖受阻还是需求变更造成的。

至少复盘计划完成量与实际完成量、未完成工作的原因、阻塞时长以及迭代中途的范围变化。连续观察多个迭代的趋势,不用单次数据给团队贴标签;每次选择一至两项可验证的改进措施,例如减少并行任务或提前确认外部依赖,并在下一迭代检查是否有效。

核心关键词

读者评论

潘
潘予安

我们团队以前也把迭代排得很满,结果评审和线上支持一来,计划就开始往后拖。后来按近期实际完成量留出空间,预测确实稳了一些,但产能数据也得按工作类型看,不能直接照搬上一轮。

孔
孔星宇

插单记录得再清楚,紧急程度有时还是很难判断。我们遇到过业务方都说“今天必须做”,最后发现只是希望提前上线。除了记录提出人和替换项,最好也约定由谁拍板、多久内给结论,否则团队还是会卡在等待里。

袁
袁知夏

我认同不该拿速度给个人排名。只是跨团队协作时,单看阻塞时长也不一定能定位责任,接口等待可能是需求没定,也可能是排期冲突。复盘时把阻塞原因和解除方式一起记下来,比只看一个平均数更有用。

文章包含AI辅助创作:迭代最佳实践:项目负责人迭代管理效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/564960
