迭代管理迭代教程:跨部门团队入门指南,避坑指南

跨部门迭代最常见的失败,不是团队不会开计划会,而是计划会结束后,业务、研发、测试和运营各自带走了不同版本的“本周目标”。迭代管理的关键不在于把任务切成两周,而在于让需求承诺、依赖关系、验收标准和风险处理形成一条可追踪的链路。下面这份入门指南会从团队协作现场出发,讲清楚怎样搭建迭代节奏、判断哪些做法值得采用,以及如何避免把流程做成新的负担。

一、先讲核心结论:迭代不是排期仪式,而是兑现承诺的机制

1. 迭代管理真正要管的是什么

我判断一套迭代管理是否有效,通常先看四件事:团队是否知道本轮要交付什么,跨部门依赖是否提前暴露,完成的标准是否一致,以及计划变化后谁有权调整范围。会议开得再规律,如果这四个问题没有答案,团队只是按周期重复讨论,不是在稳定交付。

迭代可以是一个固定长度的工作周期,例如一周、两周或三周。周期本身不是目标,它只是让团队在相对稳定的时间窗口内完成计划、执行、验证和复盘。跨部门工作还要加上一层:需要其他部门提供什么输入、最晚何时提供、延迟后由谁协调。

我的核心判断是:先建立可兑现的小承诺,再优化速度。如果一个团队连需求的验收口径都不一致,先引入复杂估算和多层报表,通常只会让不确定性看起来更精确,而不会让交付更可靠。

2. 一个可运行的最小闭环

入门阶段不必一次搭齐所有流程。先用一个固定节奏跑通五个动作:收集并澄清需求、确认迭代目标、拆解工作与依赖、每天处理阻塞、周期末验证结果。每个动作都要有明确产物,避免会议结束后只留下口头印象。

  • 需求澄清:把用户问题、业务价值、验收条件和依赖方写清楚。
  • 迭代计划:选择与团队容量相匹配的工作,并确定一个可验证的目标。
  • 执行跟踪:更新任务状态、阻塞原因和依赖日期,不用状态更新掩盖风险。
  • 验收交付:由需求方或授权代表按事先约定的条件确认结果。
  • 复盘改进:只选择少数可行动的问题,指定负责人和检查时间。

闭环是否成立,不看团队用了多少模板,而看需求从提出到验收能否回溯:谁提出、为什么做、如何判断完成、发生变化时如何处理。只要这条链路断裂,迭代中的“完成”就可能只是某个职能部门的局部完成。

3. 先关注预测质量,不要急着追求满负荷

不少团队把“每个人都排满”误当成效率。跨部门工作中,满负荷意味着任何临时问题都会挤占原计划,且没有缓冲处理接口、评审、验收或生产异常。相比计划利用率,入门团队更应该观察承诺完成率、未计划工作占比和阻塞等待时间。

这些指标不适合拿来给个人排名。它们的价值是发现系统约束:如果完成率偏低,原因可能是需求频繁变化、跨部门输入迟到、测试环境不足,也可能是计划容量估得过高。先找原因,再谈改进,才不会把团队指标变成追责工具。

迭代管理迭代教程:跨部门团队入门指南,避坑指南

二、背景和真实场景:跨部门工作为什么容易在交接处失速

1. 需求不是按部门边界自然完成的

以一次会员权益改版为例,业务部门定义规则,产品负责交互与范围,研发实现接口和页面,测试准备数据并验证边界,运营更新说明和客服话术。每个团队都能完成自己的任务,但只要规则版本没有同步,最终上线结果仍可能不一致。

这种场景里,工作不是一条从上到下的任务清单,而是一组互相依赖的交付。运营要等规则确认,测试要等接口稳定,研发要等设计和业务口径。若只按职能列任务,管理者看到的是“大家都在做”,却看不到哪一个输入迟到会让整体目标失效。

2. 三种常见的协作断点

第一种断点是目标翻译。业务说“提升转化”,产品可能理解为减少步骤,研发可能理解为重构页面,运营则可能只关注活动配置。没有一个共同的验收结果,团队会各自优化,却无法判断改版是否解决了原问题。

第二种断点是输入不完整。需求进入开发时,边界条件、权限规则、异常路径或数据口径还没有确认。团队为了不耽误排期先开工,之后再用补充说明、返工和临时会议偿还这笔“时间债”。

第三种断点是交付定义不一致。研发认为代码合并就是完成,测试认为通过回归才算完成,业务认为用户可用并且数据能核对才算完成。不同标准都可能合理,但必须在计划之前约定谁负责最终验收。

3. 把依赖写成可执行的接口

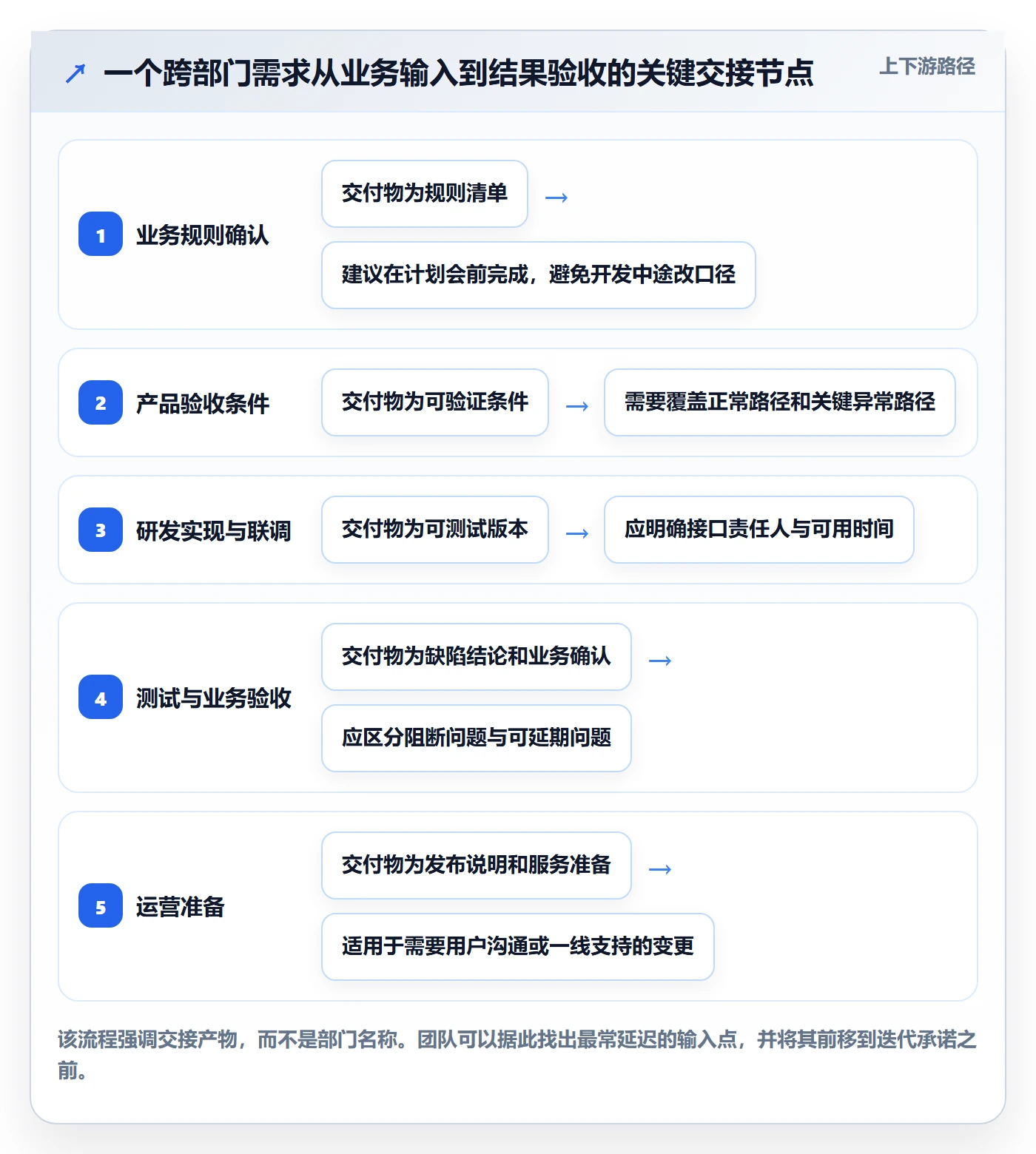

“等业务确认”“等测试支持”不是可管理的依赖。一个有效的依赖记录至少包括提供方、接收方、交付物、需要日期、验收方式和延误时的升级路径。例如,业务在周二中午前确认计费规则,产品根据规则冻结验收条件;若到期未确认,则由项目负责人在当天决定缩小范围或调整迭代目标。

我更愿意把依赖看成团队之间的服务接口,而不是一句备注。接口越具体,越容易提前发现冲突;接口越含糊,团队越可能在临近交付时才发现“对方以为不是本轮的事”。

迭代管理迭代教程:跨部门团队入门指南,避坑指南

三、常见误区:看起来规范,实际会增加协作成本

1. 把迭代周期当成交付保证

“我们采用两周迭代”并不等于“两周必然上线”。如果需求尚未澄清、外部审批时间不可控,或者发布窗口受合规和运维限制,固定周期只能提供检查节奏,不能消除约束。对外承诺时,应区分计划完成、验证完成和正式发布三个节点。

合理做法是先把可控部分纳入迭代,再明确不可控事项的责任人和时间边界。若发布必须等待外部审批,团队可以在迭代内完成实现与内部验证,但不能把“代码已完成”包装成“用户已经获得价值”。

2. 把所有工作都塞进迭代

支持工单、线上故障、临时合规要求和技术治理,往往不会因为团队制定了计划而消失。若团队把每个工作日都排满,临时事项只能以加班、延期或隐性降质的方式出现。计划看似精密,实际却没有给不确定性留位置。

更稳妥的做法是根据历史观察预留容量。刚开始没有数据时,可以先用情景模拟:假设团队每个周期可投入 100 个有效工作单位,将 70 至 80 个单位用于已承诺工作,余量用于支持、评审、沟通和风险。运行数个周期后,再根据实际未计划工作占比调整。

3. 用任务数量代替业务价值

关闭了很多小任务,不代表本轮交付产生了可感知结果。把一个需求拆成二十个任务后,任务完成数会很好看,但用户问题可能仍没有解决。计划时应先确定迭代目标,再决定哪些任务是达成目标所必需的。

如果目标是降低新用户注册失败,团队可以关注关键路径成功率、错误类型和失败后的恢复方式,而不是只看完成了多少页面和接口。目标指标不一定每轮都能显著变化,但至少应有验证方法和观察窗口。

4. 用日报追问代替阻塞处理

每天问“做完了吗”会产生状态,却未必产生推进。跨部门阻塞需要有人协调优先级、提供决策或调整范围。更有效的问题是:当前工作卡在哪里、需要谁在什么时间提供什么、若没有结果有什么替代方案。

状态会的目的不是证明每个人都忙,而是让风险尽早被看见。能异步更新的内容尽量异步处理,会议只讨论需要协作决策的事项;否则固定会议很容易变成重复朗读任务列表。

5. 以速度指标制造错误激励

故事点、任务数或个人关闭量都不适合在团队间直接比较。估算尺度、需求复杂度、质量门槛和工作类型并不相同。一旦把速度作为排名或奖金依据,团队就有动力扩大估算、拆分任务或回避难题,指标反而失去诊断作用。

建议把估算用于团队内部容量规划,把结果指标用于验证交付,把质量和风险指标用于发现代价。不同指标回答不同问题,不要把一个数字当成团队能力的总分。

四、专业判断逻辑:什么时候适合迭代,什么时候先别强推

1. 先判断工作是否具备迭代条件

迭代适用于可以逐步交付、可以阶段验证、并且团队能够在一个周期内获得反馈的工作。如果需求必须等待数月的外部审批,或必须一次性完成整套不可拆分的迁移,仍可采用短周期检查,但不要假装每个周期都能产生独立上线成果。

判断一项工作能否纳入迭代,我会依次问四个问题:是否能拆出有意义的增量,是否能在周期内验证,关键依赖是否有负责人和日期,范围变化是否有决策机制。若其中两项没有答案,先处理准备度,别急着承诺交付日期。

2. 估算容量时从可用时间开始

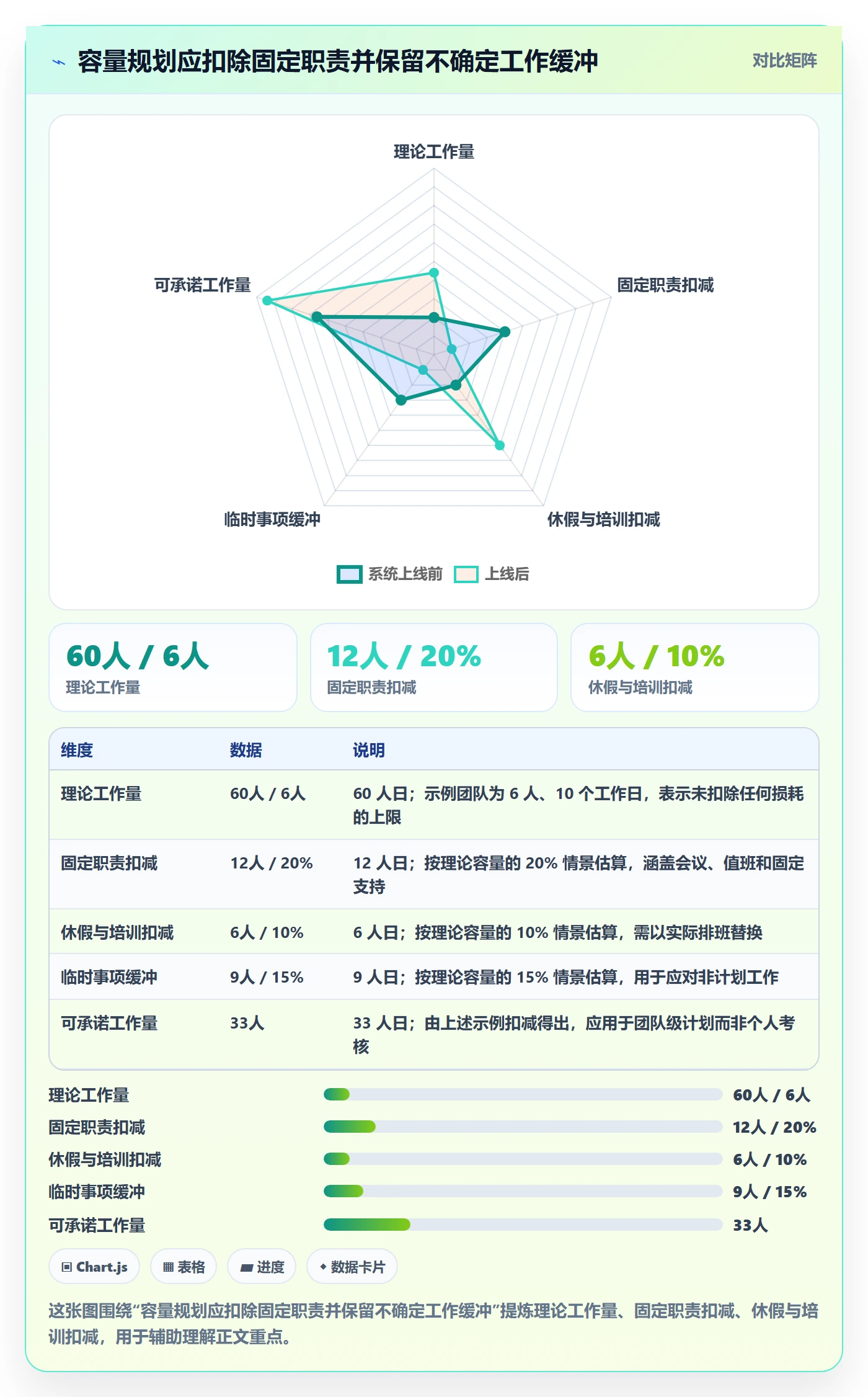

容量不能直接等于团队人数乘以工作日。评审、沟通、值班、休假、支持和跨团队协调都会占用时间。一个简单的初始算法是:先计算团队成员在周期内的可用工作日,再扣除固定职责和已知休假,最后为不确定工作留出缓冲。

例如,一个 6 人团队做 10 个工作日的周期,理论上是 60 人日;若会议、值班和固定支持占 20%,成员休假与培训占 10%,再留 15% 给临时事项,则可承诺容量约为 33 人日。这个数字只是规划起点,应通过连续几个周期的实际数据校准,而不是当作精确预测。

3. 用风险排序,而不是平均分配注意力

并非所有依赖都值得升级到管理层。优先关注同时具备高影响、高不确定性和低替代性的事项,例如外部数据源未确认、关键接口无人负责、合规规则待解释。低影响且有替代方案的事项,可以记录并按常规节奏跟踪。

我会把风险拆成三个动作:降低发生概率、降低发生后的影响、准备替代方案。只写“有风险”没有管理价值;明确谁在何时做什么,才有机会在风险变成延期之前采取行动。

4. 让会议服务于决策

迭代计划会需要回答本轮目标、候选需求、容量和依赖;每日同步需要识别阻塞;评审需要检查交付结果;复盘需要决定下一轮的改进实验。若一场会议没有对应决策或产物,就应考虑缩短、改为异步,或直接取消。

对于跨部门团队,计划会不必所有人全程参加。可以先由需求代表、交付负责人和关键依赖方确认准备度,再邀请具体执行者估算和拆解。这样既避免大群体等待,也减少需求尚未成熟时的无效讨论。

迭代管理迭代教程:跨部门团队入门指南,避坑指南

五、案例与数据观察:用一次模拟迭代看清计划偏差来自哪里

1. 案例背景与边界

下面用一个会员权益改版团队作示例,团队由产品、研发、测试和运营人员组成,周期为两周。需要强调的是,这是一组用于说明分析方法的情景模拟数据,不代表任何企业的真实统计,也不能直接作为行业基准。

团队原计划完成 20 项工作,周期末完成 15 项;其中 3 项因业务规则迟迟未确认而返工或延期,2 项被线上支持挤占。表面看完成率是 75%,但如果只记录这个数字,团队无法区分计划过载、输入延迟和临时支持的影响。

2. 从结果往回追,找到真正的瓶颈

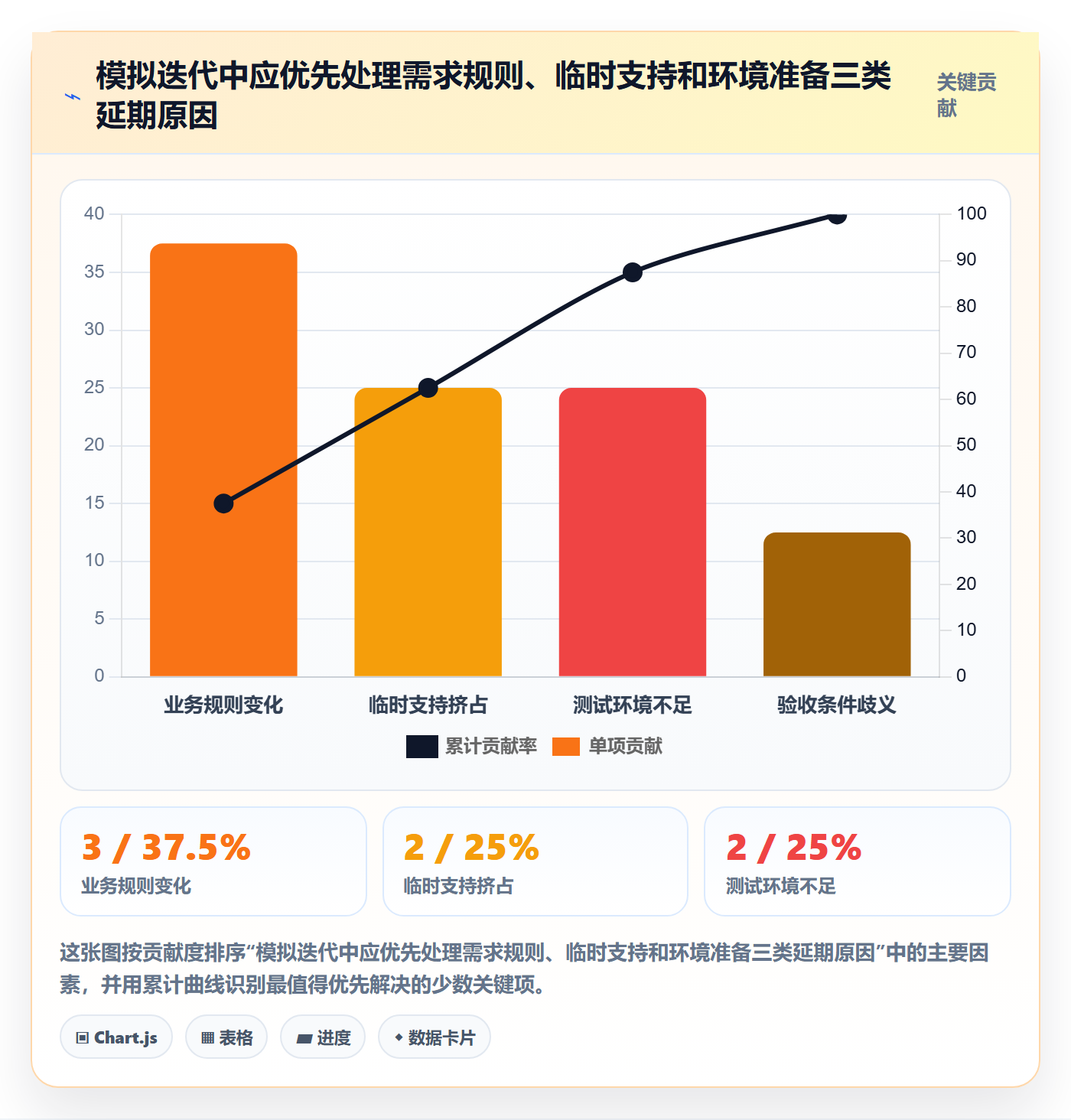

复盘后,团队将 20 项工作按原因分类:12 项按计划完成,3 项因业务规则变化延期,2 项受临时支持影响,2 项因测试环境准备不足未完成,另有 1 项因验收条件存在歧义被退回。分类结果显示,问题并不只是“研发速度不够”,而是需求准备、环境和容量管理共同作用。

接下来不要同时推出十条整改措施。团队先选两项:计划会前冻结本轮业务规则;每个周期预留明确的支持容量。这样可以让下一轮观察到改动是否有效,也能避免复盘变成问题清单堆积。

3. 指标必须带着定义一起读

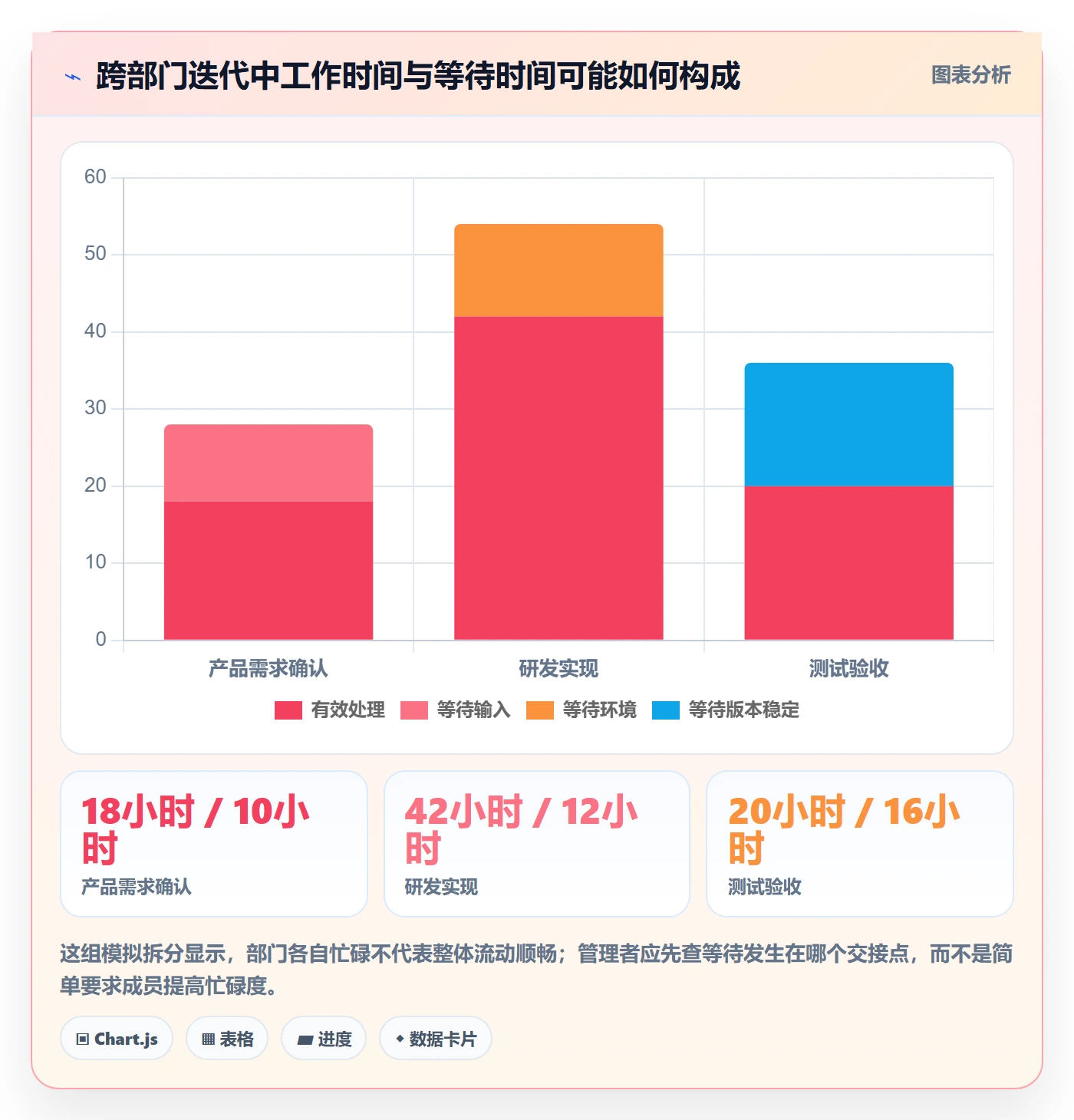

完成率的分母应是迭代开始时承诺的工作,而不是周期末临时加入的全部事项。临时工作占比需要定义哪些工作属于非计划事项,阻塞等待时间则应约定起止口径。口径不一致,趋势图看起来再平滑,也可能只是记录方式变化。

此外,工作项大小差别很大时,简单按任务数量计算会失真。团队可以按工作量估算或按统一的交付切片计数,但不要在同一条趋势线上混用不同口径。记录一次口径变更,并在图表中标注,是维持数据可信度的基本做法。

观察项目 本轮情景数据 应追问的问题 可能的行动
承诺工作完成率 15/20 项,75% 未完成工作是因计划过量、依赖延误还是返工? 按原因分类,不先归咎于执行速度
业务规则相关延期 3 项 规则是否在计划前确认,变更由谁批准? 建立需求准备检查和范围变更记录
临时支持影响 2 项 支持工作是否有轮值或容量预算? 设置支持缓冲,记录实际占用
测试环境影响 2 项 环境准备是否属于迭代交付的一部分? 前移环境检查,指定维护责任人
验收歧义 1 项 验收人是否参与需求澄清? 在承诺前补齐可验证条件

迭代管理迭代教程:跨部门团队入门指南,避坑指南

4. 数字变化不等于因果成立

若下一轮完成率上升,也不能立刻断言新流程奏效。需求难度、人员休假、线上事件和外部依赖都可能改变结果。更稳妥的判断方式,是同时观察过程指标:规则是否按时确认,支持工作占比是否下降,环境问题是否减少。

如果两到三个周期都出现相同方向的改善,且工作类型和统计口径大致稳定,团队才有理由认为措施可能有效。对于规模较小的团队,数据主要用于形成假设和推动讨论,不宜包装成严格的因果证明。

六、不同组织情况下的行动建议:从最小机制逐步加深

1. 小团队:先缩短反馈路径

如果团队成员少、沟通距离短,不要为了“看起来成熟”设置过多角色和会议。使用一个共享工作板,明确待办、进行中、等待外部输入、待验收和完成等状态。每天用几分钟检查阻塞,每个周期结束后找出一个最值得改变的问题。

小团队尤其要避免所有工作都通过负责人转发。需求方和执行者应能直接澄清问题,但重要决策仍要留下记录。这样既保持沟通速度,也避免关键背景只存在于聊天记录或某个人的记忆里。

2. 多部门团队:先统一交接定义

部门多、审批链较长时,优先统一需求入口、验收口径和依赖记录。并不是每个部门都要用完全相同的任务流程,但交付物、责任人、时间和变更规则必须能互相识别。跨部门协调人的职责是促成决策,而不是替所有团队维护状态。

可以设立轻量的跨部门计划检查,重点审查高风险依赖和资源冲突,不必逐条朗读任务。若某个部门只能在特定窗口提供支持,就把窗口纳入计划,而不是等到执行阶段再临时争抢。

3. 100 人以上组织:用项目管理平台承载共同事实

当团队数量增加,表格、群聊和个人看板会产生多个事实版本。此时项目管理平台的价值不只是“集中任务”,而是让需求、迭代、缺陷、依赖、变更和验收之间能够建立关联,并按角色提供适当视图。

选型时我会先检查组织需要的治理能力:权限是否能按团队和项目配置,流程是否支持差异化,历史记录是否可审计,跨项目依赖是否能追踪,报表能否按统一口径查看。对中大型企业和 100 人以上组织,规模化管理能力、部署方式和迁移风险通常比界面是否简洁更影响长期成本。

例如,评估 PingCode 时,可以把需求到交付的链路、项目与研发流程的协同、权限管理、报表口径和组织扩展能力放在同一套试点任务中验证。若涉及私有化部署或从既有系统迁移,应由安全、研发、运维和业务代表共同确认部署边界、数据范围、字段映射、历史记录保留和回滚方案;“支持某项能力”不等于迁移成本自动为零。

若组织正在评估国产替代,不宜只比较功能清单。还需要验证真实数据迁移、权限映射、自动化规则重建、用户培训、并行运行周期和供应商支持边界。平滑迁移的判断标准是关键业务链路不中断、数据可核验、用户能完成日常工作,而不只是导入成功。

4. 高不确定项目:采用滚动计划而非假装精准

探索性项目的需求会随着实验结果变化,提前把整个季度的任务锁死并不现实。可以把近期一个周期做细,后续周期只保留目标、假设和关键依赖;每次获得新证据后,再决定扩大、调整或停止。

这里的纪律不是“需求不能变”,而是变化要能解释:新信息是什么,影响哪个目标,新增工作挤掉什么,谁批准调整。把变更纳入可见的决策过程,团队才不必在暗处同时背负旧计划和新要求。

5. 受到合规或发布窗口限制:区分开发节奏与上线节奏

有些行业需要安全评审、审计留痕或固定发布窗口,研发迭代仍可保持短周期,但上线可能按月或按审批批次进行。此时要清楚区分代码完成、测试通过、审批完成和正式发布,避免把不同阶段合并成一个模糊的“完成”。

还应在计划中纳入审批准备和证据收集,例如测试记录、变更说明、风险评估和责任签署。若这些步骤每次都在发布前临时补齐,迭代节奏再快,也无法缩短最终交付时间。

迭代管理迭代教程:跨部门团队入门指南,避坑指南

七、行动与取舍:先建立纪律,再决定要不要上工具

1. 首个周期的准备清单

启动前先确定团队边界和目标:哪些人共同为结果负责,本轮解决什么问题,哪些工作明确不做。目标最好能够用一句话表达,并指向可验证结果,而不是“完成若干开发任务”这样的内部活动描述。

  1. 选定一个固定周期,并说明周期末的评审和复盘时间。
  2. 准备需求清单,为每项需求补齐背景、价值、验收条件和责任人。
  3. 标出外部依赖,写明提供方、交付物、需要日期和升级路径。
  4. 根据休假、值班和固定职责计算可用容量,留出临时工作缓冲。
  5. 只承诺团队认为能够完成并验证的工作,记录未纳入事项及原因。
  6. 确定状态更新方式,让阻塞和范围变化可以及时被看见。

计划会结束时,最好让每位参与方都能复述本轮目标、自己负责的交付和关键依赖。若同一目标被不同人说成不同结果,应先解决理解差异,不要急着开始拆任务。

2. 执行期间的最小管理动作

执行中不必每天重新计划全部工作,但要及时处理影响目标的变化。团队可以每天异步更新状态,每周安排一次短暂的依赖检查;只有出现需要协调或决策的问题,才拉相关人员同步讨论。

当有新需求进入时,负责人应明确它是替换原承诺、增加容量,还是进入后续周期。任何一种选择都可能合理,真正有风险的是不做选择,让团队在不知情的情况下同时承担新增范围和原定承诺。

3. 周期结束后怎样复盘

评审要展示可验证的工作结果,并邀请真正能判断业务是否满足的人员参与。若结果尚未达到验收条件,就记录差距和下一步,不要为了让周期“圆满结束”而强行关闭事项。

复盘则从事实开始:哪些工作按计划完成,哪些发生延期,未计划工作从哪里来,等待发生在哪个交接点。然后选择一个范围有限的改进实验,指定负责人、完成时间和观察指标;下一次复盘时再决定保留、调整或撤销。

4. 要不要引入管理工具:先用试点验证问题

工具适合解决信息分散、跨团队关联困难、权限与审计要求复杂、统计口径难统一等问题。若当前最主要的瓶颈是目标不清、需求频繁变更或没有验收责任人,先引入工具通常不会自动修复这些管理问题。

试点应选一个有代表性的真实项目,覆盖需求进入、迭代计划、依赖跟踪、缺陷处理和验收。提前设定成功条件,例如关键数据迁移准确率、用户完成常见操作的时间、跨部门依赖可见率和管理报表生成耗时。试点结果要允许团队提出“不适用”或“需调整”,而不是只验证预设结论。

5. 不同情况下的取舍

情形 优先选择 主要收益 需要接受的代价
需求稳定、团队规模小 简化流程,保持短反馈周期 沟通快,管理成本低 对个人协作习惯依赖较高
跨部门依赖多 加强准备度检查和依赖责任制 更早暴露等待和冲突 计划前沟通投入会增加
探索性高、变化频繁 近期细化、远期滚动规划 保留调整空间,避免虚假确定性 长期承诺范围较窄
规模大、权限和审计复杂 试点统一平台与治理规则 提升信息一致性和可追溯性 迁移、培训和流程适配需要投入
发布受审批窗口限制 区分迭代完成与正式上线 减少对交付状态的误解 需要维护多个阶段的状态与证据

取舍时最值得问的不是“哪种方法最先进”,而是“我们愿意为哪种风险付出成本”。增加准备工作可能降低返工,却会延长启动时间;提高流程统一度可能方便治理,却会压缩团队的局部灵活性;更细的指标能帮助定位问题,也会增加记录和维护负担。

八、结语:迭代管理的成熟,体现在更早发现错误承诺

1. 把迭代当作学习系统

跨部门迭代并不是把不同岗位塞进同一张任务表,而是让目标、输入、决策和验收能够跨越部门边界。真正的进步,不一定表现为每轮都完成更多工作,也可能表现为团队更早发现需求不成熟、更及时识别依赖风险,或者敢于在证据不足时缩小承诺。

我建议团队从一个真实项目开始:先写清目标与验收条件,再建立依赖清单和容量估算,跑完一个周期后按原因分析偏差。只有当流程中的问题被看见,才值得讨论要不要增加指标、模板或工具。

2. 下一步从三个动作开始

  • 今天选定一个跨部门需求,写出业务结果、验收条件和最终验收人。
  • 在计划前列出所有外部输入,给每项输入指定责任人、交付物和需要日期。
  • 周期结束时只挑一个最主要的延期原因,设计一个可在下一轮验证的改进动作。

迭代管理不是让团队承诺得更多,而是让承诺更可信、偏差更早暴露、调整更有依据。当团队能够把“谁在等什么、为什么等、何时决策”说清楚,才算真正跨过了入门阶段。

常见问题解答(FAQ)

1. 跨部门团队的迭代周期设多长比较合适?

我第一次和产品、研发、测试、运营一起排迭代时,大家的工作节奏差异很大:周期太短,协调会议占了不少时间;周期太长,又容易到最后才发现目标偏了。有没有一个适合入门团队的判断方法?

可以先从两周一个迭代试起,而不是把周期当成固定答案。连续观察两到三个迭代:如果团队经常因依赖等待而无法完成承诺,先解决协作和交付拆分问题;如果需求频繁变化、反馈来得太晚,再评估是否缩短周期。每轮记录计划完成项与实际完成项,并统一按已验收的工作项统计,避免把“开发完成”误当成交付完成。

2. 跨部门迭代开始前,怎样确定各部门的工作范围?

我遇到过需求会上大家都说“没问题”,真正开工后才发现运营要等文案、测试要等环境、研发还缺业务规则。想知道怎么把口头共识变成可执行的范围,减少中途扯皮。

迭代开始前,把目标拆成有明确负责人和验收条件的工作项,并标出前置依赖、交付时间和决策人。每项至少说明要解决的问题、完成标准和不包含的内容;关键依赖没有负责人或日期时,不应直接计入本轮承诺。排期时还要给评审、测试和跨部门确认留出时间,不能只按编码工时估算。

3. 迭代中途出现紧急需求,应该直接插入当前迭代吗?

我担心一味拒绝紧急需求会影响业务,但每次临时插单,原来的任务就被挤到下一轮,最后也说不清团队到底完成了什么。有没有一套简单的取舍规则?

先判断是否涉及重大线上故障、合规或安全风险、明确的业务时限;确属紧急时,由迭代负责人和相关业务负责人共同确认优先级,并同步说明要移出的工作项,不要只增加任务、不调整承诺。一般需求进入待排队列,在下一次计划会上评估。

每轮统计插入项数量及其占实际完成工作的比例,若连续多轮偏高,应重新处理需求入口或留出应急容量。

4. 跨部门迭代要看哪些指标,才能判断管理方式是否有效?

我参加过只汇报任务完成率的复盘,但完成率看起来不错,业务结果却没有改善;也遇到过团队为了追数字,把小任务拆得越来越碎。我希望选一组不容易误导决策的指标。

入门阶段可同时看三类数据:交付可靠性(计划工作项中按约定验收完成的比例)、流动效率(工作从开始到验收的用时及等待时间)、业务结果(例如目标流程的转化率、错误率或响应时长变化)。先统一统计口径,按连续多个迭代观察趋势,不用单轮数据给团队排名。若完成率高但等待时间长,优先检查部门间依赖;

若交付稳定但业务指标不变,则回看迭代目标和验收假设。

核心关键词

读者评论

谢
谢承宇

我们团队最常卡在业务规则迟迟不确认,导致开发和测试反复返工。把依赖写清交付物和截止时间确实有帮助,不过还得明确逾期后谁能决定缩小范围,否则记录了也没人推动。

沈
沈佳宁

容量预留这点很实用。我们有值班和线上支持,计划排满后临时任务只能靠加班消化。文中给的比例适合作为起点,但每个团队的支持负担差异很大,还是要跑几轮再调整。

钱
钱星宇

我认同不要用任务数评价成果,但业务指标也未必能在一个迭代周期内看出变化。实际做法是先约定本轮能验证的阶段结果,同时注明后续观察窗口,避免把短期数据波动当成改版成效。

文章包含AI辅助创作:迭代管理迭代教程:跨部门团队入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/564485
