Sprint管理指南:跨部门团队如何做好迭代管理,入门指南全流程

跨部门团队的 Sprint,最常见的失败不是“大家不够努力”,而是每个人都按时完成了自己的任务,目标却没有按时交付:产品等研发确认,研发等设计定稿,测试等环境可用,业务部门最后才发现交付内容不符合实际流程。我的判断是,迭代管理的核心不是把工作切成两周,而是让跨职能团队围绕一个可验证的结果,提前暴露依赖、控制变更,并在周期结束时形成真实反馈。下面我会从目标、计划、执行、验收、复盘和工具治理,拆解一套适合入门团队落地的全流程。

Sprint管理指南:跨部门团队如何做好迭代管理,入门指南全流程

一、先讲核心结论:Sprint不是短周期项目计划

1. 管理对象不是任务数量,而是可验证的交付结果

我通常先问团队一个问题:“这个 Sprint 结束时,用户或业务方能观察到什么变化?”如果答案只是“完成了 30 个需求”“研发任务全部关闭”,目标还不够清楚。任务完成是内部状态,价值交付才是迭代目标。

例如,“完成订单退款功能”仍然太宽泛;“客服能在订单详情页发起原路退款,并在页面看到退款状态”则能被演示、验收,也能拆成产品规则、接口、前端、测试和运营培训等工作。后者让不同部门围绕同一结果协作,而不是各自优化自己的任务清单。

我建议把 Sprint 成功定义为三件事同时成立:目标可解释,增量可验收,团队能说明未完成事项的原因。仅看按时关闭任务的比例,会奖励“把任务做完”,却不一定奖励“把问题解决”。

2. 固定时间盒,浮动范围,保护质量

对刚开始使用迭代的团队,我一般建议先采用一至两周的 Sprint。周期越长,变化积累越多,问题越可能在后半程才被看见;周期越短,计划和同步的相对开销越高。选择周期时,重点不是追求行业标准,而是让团队有足够时间完成一个可验收的增量。

时间盒、质量和目标不宜同时随意变化。承诺某个目标后,如果新增工作挤占容量,应先讨论范围或优先级,而不是默认通过加班补齐。“周期固定、质量底线固定、范围可协商”通常比“什么都不变、最后靠加班兜底”更可持续。

3. 速度指标用于预测,不是个人绩效尺子

团队可以记录每个 Sprint 完成的估算工作量,帮助判断未来能接多少工作,但速度不是跨团队的效率排行榜。不同团队的估算尺度、技术债、工作类型和人员构成都不同,直接比较数字会诱导团队调整估算口径,而不是改善交付。

我会把速度与目标达成率、缺陷、阻塞时间和范围变更一起看。若速度上升,但线上缺陷也增加,或 Sprint 目标频繁被临时需求打断,不能简单得出“效率提高”的结论。指标的作用是提出问题,不是代替判断。

Sprint管理指南:跨部门团队如何做好迭代管理,入门指南全流程

二、背景和真实场景:跨部门迭代为什么更容易失速

1. 每个部门都完成了,端到端流程却没有跑通

一个常见场景是电商团队上线“退款进度查询”。产品写完规则,设计交付页面,后端接口完成,前端展示完成,测试也关闭了用例;但上线前才发现客服系统使用另一套退款状态定义,财务对部分退款有额外审核流程。每个职能都交付了自己的部分,用户路径仍然断裂。

这类问题不是简单的沟通不足,而是计划单位切错了。团队按部门拆分工作,再在末尾拼接;真正的端到端风险直到拼接时才暴露。Sprint 计划应该先识别用户或业务流程中的验收结果,再确认每个职能的贡献和前置条件。

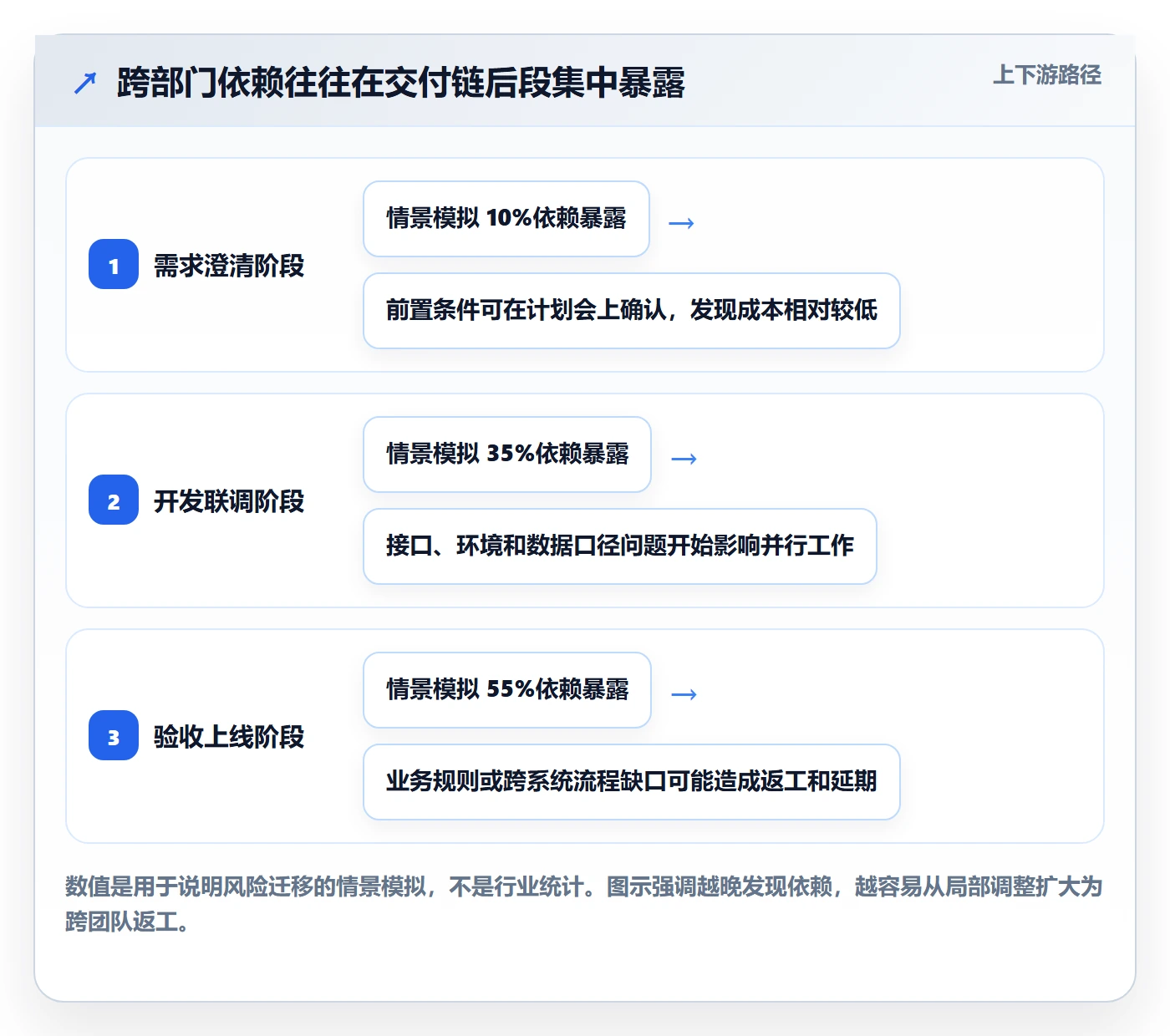

2. 依赖比工作量更能决定承诺是否可靠

估算一项开发工作需要三天,不代表三天后就能交付。如果设计稿尚未定版、测试环境尚未申请、外部接口没有联调窗口,工作量估算并没有覆盖等待时间。对跨部门团队来说,真正的计划风险往往是“谁要先提供什么、何时提供、缺失时怎么办”。

因此,我会把依赖单独列出来,不把它藏在任务描述里。一个任务可以有负责人,但依赖需要有提供方、期望日期和升级路径。没有这三项,所谓“已排期”只是一种乐观假设。

3. 管理跨度扩大后,信息流会成为瓶颈

在十人左右的小团队里,口头确认有时能快速解决问题;当一个产品涉及研发、测试、设计、运营、数据、合规等多个职能,信息就容易散落在会议纪要、聊天记录、文档和个人待办中。规模扩大后,问题不只是信息多,而是关键决策无法被后来加入的人还原。

对于 100 人以上组织,团队通常还会面对权限隔离、跨项目依赖、审计留痕、数据迁移和统一流程等治理问题。此时工具选择应考虑组织的协作边界,而不是只比较看板是否好看。比如 PingCode 面向中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移;这类能力是否有价值,应结合部署要求、迁移范围、权限模型和团队实际使用方式验证,而不能只凭功能清单下结论。

Sprint管理指南:跨部门团队如何做好迭代管理,入门指南全流程

三、常见误区:看起来像在敏捷,实际上在搬运旧流程

1. 把 Sprint 当成两周一次的任务分配会

如果计划会上,负责人逐个问“你这两周做什么”,最后把每个人的工作拼成一个清单,那么团队做的仍是个人排期,只是加上了固定周期。Sprint 计划要从目标和增量开始,讨论哪些工作共同构成可交付结果,再评估容量和风险。

个人承诺当然重要,但它不能取代团队承诺。跨部门交付涉及多个角色,若每个人只对自己的子任务负责,任务之间的接口就可能无人负责。团队需要明确一个共同目标,并让各职能在这个目标下协调,而非各自证明“我已完成”。

2. 把估算精确到小时,误以为计划就可靠

对不确定性高的需求,细化到小时并不会自动提高准确度,反而可能制造虚假的确定感。若需求尚未澄清、技术方案还未验证,团队写出“前端 6 小时、后端 9 小时、测试 4 小时”,这些数字更多反映当前猜测,不是可靠承诺。

我更倾向于先拆出未知项:哪些规则需要业务确认,哪些接口需要验证,哪些工作可以并行。估算的精度应与需求成熟度匹配。越不确定的工作,越应采用短周期验证、探索任务或范围切片,而不是写出更多小数位。

3. 把每日站会开成逐级汇报

每日同步不是向经理逐一汇报昨天做了什么,而是让团队发现目标路径上的阻塞。每个人都说一遍个人进度,若没人讨论“退款状态接口今天仍不可用,会影响谁”,会议就只是在复述看板。

我建议站会围绕三个问题:目标离完成还差什么、当前最大阻塞是什么、今天谁需要与谁协作。复杂问题另约小会处理,不在站会上展开二十分钟的技术争论。站会的产出应是协调动作,而非完整会议纪要。

4. 把未完成工作直接滚入下一轮

未完成项不应自动进入下一个 Sprint。团队要先判断原因:估算偏差、依赖延迟、需求变更、质量返工,还是任务切分过大。若只是移动卡片,旧问题会成为新一轮的隐性负担,几轮之后计划看似饱满,实际容量已被历史尾项占满。

对未完成工作,应重新评估价值、剩余范围和前置条件。若仍重要,就重新排优先级并明确新的承诺;若价值下降,应停止或拆解;若阻塞未解除,先处理阻塞,不要让团队重复承诺同一件无法启动的工作。

5. 用“零缺陷”口号代替质量策略

质量不是 Sprint 末尾的一道门,而是每个阶段的约束。若测试资源只在最后两天介入,团队会把缺陷集中到周期尾部,验收变成排队。更稳健的方式是将验收条件、测试数据、环境准备和自动化覆盖纳入计划,让质量活动与开发并行。

不同产品的质量底线不同。涉及资金、隐私或合规的功能,需要更严格的审查和回归策略;内部低风险运营页面则可能采用轻量验收。统一的是“质量必须显式定义”,而不是所有工作都执行同一套测试清单。

四、专业判断逻辑:先判断工作是否适合进入 Sprint

1. 用准备度检查需求,而不是靠会议临场补洞

我会用一组简单的准备度问题判断需求是否可以进入计划:用户或业务问题是否明确?验收条件是否能观察?关键依赖是否有负责人和日期?工作是否能在一个 Sprint 内形成有意义的增量?如果其中多项答案是否定的,需求应先进入澄清或探索,而不是直接承诺交付。

准备度不是官僚审批,更不是要求所有细节提前写完。它的价值在于分辨“可以边做边确认的小未知”和“会阻断工作的大未知”。前者可以带着风险进入迭代,后者应先验证,否则团队只是在计划会上把风险改名为任务。

2. 用容量扣除不可避免的工作,再谈承诺

计划容量不能只按人数乘工作日计算。团队要扣除休假、值班、会议、支持工作、培训和已知维护任务。对于跨职能团队,某个稀缺角色可能成为整个增量的瓶颈:开发有余量,并不意味着设计或测试也有余量。

一个实用做法是回看最近三至五个 Sprint 的实际可用容量,而不是直接套用理论工时。若团队每两周平均有 15% 时间被线上支持占用,就应在容量规划中显式预留,而不是每次都把这部分当作“意外”。

3. 用风险调整承诺,而不是把全部空间排满

计划排满会让任何小变更都变成延期。团队可以保留适量缓冲,但缓冲不等于隐藏的空闲。对依赖多、需求新、外部审批多的 Sprint,缓冲应高于稳定维护型 Sprint;对工作范围清晰且自动化完善的团队,缓冲可逐步减少。

我不建议给所有团队规定统一的缓冲比例。更可操作的方法是按工作类型记录预测与实际偏差,观察哪些风险反复出现。如果偏差主要来自临时支持,就调整值班机制;如果来自需求返工,就改善澄清和验收;如果来自环境等待,就治理交付基础设施。

4. 以目标偏离程度决定是否变更范围

Sprint 中并非绝对不能变更。线上事故、法规要求或关键业务窗口都可能迫使团队调整。但每次变更都应回答三个问题:新工作是否比当前目标更重要?谁决定替换什么?变更会影响哪些验收结果和依赖?缺少明确的取舍,新增需求就会变成无成本叠加。

如果新需求与当前目标无关且不紧急,进入待办队列;如果紧急且价值更高,应由产品负责人明确替换范围;如果事故影响用户安全或数据正确性,则先按事件机制处理,再评估 Sprint 目标是否仍成立。

Sprint管理指南:跨部门团队如何做好迭代管理,入门指南全流程

五、全流程落地:从待办队列到复盘改进

1. 建立可排序的产品待办队列

待办队列不是所有部门需求的仓库,而是经过整理、可以比较优先级的工作池。每项工作至少应说明问题、目标用户或业务对象、预期结果、验收条件、依赖和大致规模。信息不完整的想法可以保留,但要标注为待澄清,避免被误读为已准备就绪。

排序时,我不只看提出人的职级,也会看用户影响、业务窗口、风险降低、合规要求和机会成本。需求价值无法精确换算成一个分数时,可以采用高、中、低分档,并在相邻事项之间说明取舍理由。排序比打分的精确度更重要。

2. Sprint 计划会先定目标,再选工作

计划会的第一步不是打开任务列表,而是确认本轮要解决的核心问题。团队可以先形成一句目标陈述,再检查候选工作是否共同服务于目标。若工作只是因为“已经有人开了卡片”而被放进来,应该重新确认优先级。

计划会建议按以下顺序进行:

  1. 复核产品待办项的价值、验收条件和准备度,识别尚未解除的依赖。

  2. 检查团队可用容量,包括休假、值班、支持和跨团队约定。

  3. 选择能共同形成增量的工作,避免只按职能平均分配任务。

  4. 拆解关键工作,标出负责人、协作者、前置条件和风险响应方式。

  5. 由团队确认目标是否现实,并明确哪些事项不在本轮范围内。

计划会结束时,我希望团队能用一两分钟复述:本轮目标是什么,主要验收结果是什么,最可能阻塞在哪里。若每个人对目标的复述都不同,说明计划还没有形成共同理解。

3. 每日协调要看流动,不只看个人状态

看板的列应反映真实工作流,例如“待澄清、就绪、进行中、待评审、待测试、已验收”,而不是为了显得精细堆出十几列。对跨部门团队,等待状态尤其重要:待设计、待业务确认、待外部接口等状态,能让隐形排队变得可见。

每天观察进行中的工作数量。如果团队同时启动很多事项,单项完成时间通常会增加,测试和评审也更容易在周期末排队。与其让每个人都“手上有活”,不如先协助完成最接近验收的事项,再启动新工作。

4. Sprint 评审要展示可运行增量

评审不是管理层听取工作汇报,也不是展示截图和完成率。参与者应看到可运行的成果,沿真实业务场景检查结果,并反馈哪些行为不符合预期。对于未完成工作,团队应明确说明尚未达成的验收条件,而不是把“开发完成”包装成“功能交付”。

评审反馈应进入待办队列,并由有决策权的人确认优先级。不能因为现场有人提出建议,就默认立刻变成当前 Sprint 的新任务。评审的意义是获取反馈,不是绕过排序机制。

5. 复盘要形成可验证的小改进

复盘不是寻找责任人,而是识别系统中重复出现的摩擦。可以围绕三个问题展开:哪些做法帮助了目标达成?哪些问题造成等待或返工?下一轮只改哪一件事,怎样判断它是否有效?改进项越多,落实率往往越低。

例如,若连续两轮因为测试数据准备延迟而压缩验收时间,下一轮可以指定数据准备负责人,并在计划会前完成环境检查。复盘行动要有负责人、截止时间和验证指标;否则它只是一次表达不满的会议。

Sprint管理指南:跨部门团队如何做好迭代管理,入门指南全流程

六、案例与数据观察:用一个退款迭代说明怎样发现问题

1. 案例背景与初始计划

下面是一个匿名化的情景案例,用于展示分析方法,不代表某家企业的真实绩效。某在线服务团队由产品、研发、测试、客服运营和财务接口人组成,计划用两周交付退款进度查询。初始计划包含页面、状态接口、客服说明和测试回归,团队原本预计所有内容可在周期内上线。

在计划会上,团队把“退款状态”拆成了前端展示任务,却没有先确认状态来源。开发中段才发现,财务系统的“处理中”可能对应多个业务状态,客服系统又使用另一套文本。团队没有因此简单追加工时,而是重新审视目标:用户最需要的是知道退款是否已发起、是否完成,以及遇到异常时该联系谁。

2. 先收缩不确定性,再确定可交付范围

团队将未知项拆成两类:业务口径需要财务和客服确认,技术口径需要接口联调验证。业务方在一天内确认了面向用户的三种状态;研发用一个短验证任务确认接口字段映射;测试提前准备了成功、处理中、失败三组数据。

随后团队调整范围,第一轮先交付状态查询和异常提示,复杂的部分退款说明进入后续待办。这个取舍看上去像是“少做了一点”,实际上避免了用模糊状态上线,并让核心路径能在本轮完成端到端验收。

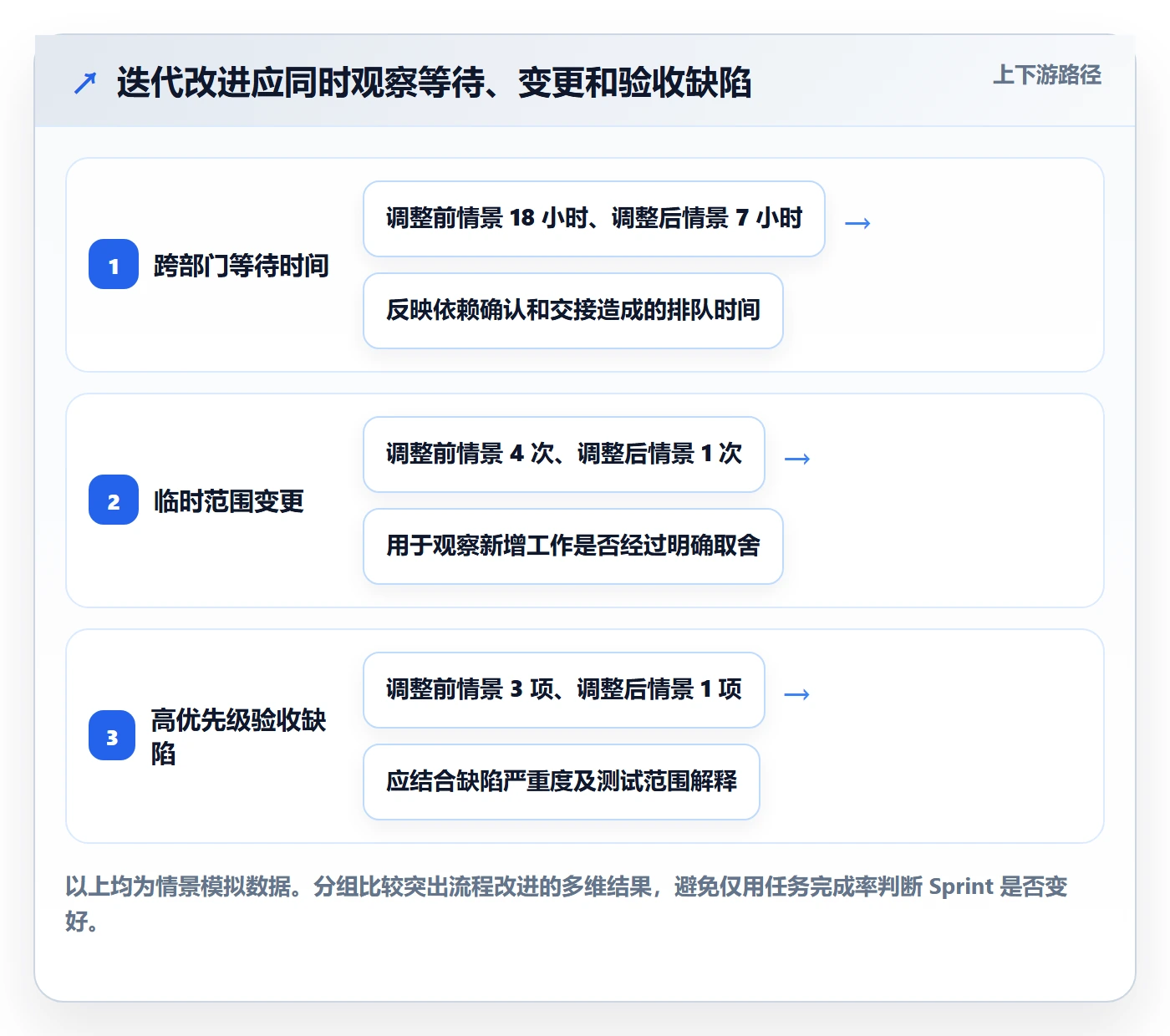

3. 怎样读数据,而不是只看完成率

对于此类迭代,我会观察计划工作完成比例、目标达成、阻塞等待、验收缺陷和范围变更。假设团队计划 10 项工作,完成其中 8 项,单看任务完成率是 80%;但如果核心状态查询没有通过业务验收,目标达成仍可能接近零。反过来,若团队发现两项低价值工作并主动移出范围,却完成了关键用户路径,业务结果可能更好。

下表中的数据是情景模拟,仅用于演示如何建立观察口径。真实团队应使用自己的历史数据,并注明统计周期、分母定义和例外规则,避免将示例数值误作行业基准。

观察项 调整前情景 调整后情景 解读方式
计划工作完成率 78% 82% 变化不大,不能单独证明交付价值提高
核心目标验收 未通过 通过 更直接反映用户路径是否形成可用增量
跨部门等待时间 约 18 小时 约 7 小时 提示前置确认与依赖负责人机制可能改善流动
验收后高优先级缺陷 3 项 1 项 需同时看缺陷严重程度和回归范围,不能只比较数量
临时范围变更 4 次 1 次 变化可能来自入口管理改善,也可能是业务周期不同,应结合背景解释

这个例子里,关键变化不是工作速度突然提高,而是等待减少、验收更早介入、范围边界更清楚。对跨部门团队而言,这些过程指标通常更能指出应该改哪一环。它们仍然是诊断信号,不是脱离业务背景的绩效评分。

Sprint管理指南:跨部门团队如何做好迭代管理,入门指南全流程

七、不同情况下的行动建议:让流程适应团队成熟度

1. 刚开始使用 Sprint 的团队

先固定一个短而稳定的周期,减少流程变量。首轮不要同时引入复杂估算、多个看板、严格速度目标和大量会议。优先建立目标、待办准备度、每日协调、评审和复盘这几个基本动作,并在两到三个周期后检查哪里真正阻塞。

如果团队对估算不熟悉,可以暂时按工作项数量和相对规模观察,不必急着追求复杂公式。重点是记录预测和实际的差异原因,逐渐了解团队容量。初期指标应帮助学习,而不是用于考核个人。

2. 需求频繁变化、业务支持很多的团队

这类团队不要假装全部工作都能按 Sprint 计划完成。先把计划内工作与支持性工作分类,记录临时请求的数量、处理时长和来源,再决定是否需要值班轮换、专门的支持容量或更短的工作流。把不可预测工作藏起来,只会让承诺指标持续失真。

若紧急需求经常打断目标,需要定义明确的插入规则:什么级别可以打断、谁有权决定、替换掉哪项工作、如何记录影响。规则不是为了拒绝业务变化,而是让变化的成本被看见。

3. 跨地域、跨时区或外部供应商参与的团队

这类团队要优先设计异步协作。需求、决策、接口变更和验收结论应有可追溯记录,会议邀请应附上问题和预期决策。不要假设所有人都能在同一时间快速响应,计划时要把跨时区等待和审批窗口纳入风险。

对于供应商依赖,要明确交付物、验收标准、接口联系人和升级路径。仅在任务卡上写“等待供应商”并不足够;需要知道等待什么、何时应答、延迟后怎样调整范围。

4. 大型组织和多团队协同

多个团队共同交付一个业务结果时,首先需要统一目标、依赖和版本窗口,而不是把所有团队塞进一个巨型 Sprint。团队应保留各自的工作节奏,同时建立跨团队依赖清单和定期协调机制。共同会议只讨论需要跨团队决策的事项,不重复各团队站会内容。

当组织规模达到 100 人以上,工具治理通常要额外考虑权限、工作空间、审计、数据归属、报表口径和迁移成本。评估 PingCode 等项目管理平台时,可把私有化部署和 Jira 平滑迁移列为待验证能力,并通过试点核对实际迁移范围、历史数据映射、权限继承和用户培训成本。任何“平滑迁移”都需要明确字段、附件、工作流和权限的验收样本,不能只看导入演示。

对于平台选型,我会要求候选方案用一个真实团队做小范围试运行:导入部分历史事项,配置一条实际工作流,验证跨团队权限和报表,再邀请不同角色完成日常操作。若迁移后仍需在多个系统重复维护状态,工具本身再强也无法解决流程断点。

八、工具与治理:先定义协作模型,再选功能

1. 先画出信息流,再配置看板和字段

工具选型前,先把工作从提出到验收的路径画出来,标注决策点、交接点和等待点。看板列、字段和自动化规则应服务于这条路径。例如,若业务确认是高频阻塞,就设置确认负责人和期望日期;若评审经常漏掉测试,就让“待测试”成为可见状态,而不是再添加一个无关紧要的标签。

字段越多并不代表管理越成熟。每个字段都应有使用目的、填写责任和后续动作。没人据此筛选、决策或触发协作的字段,通常只会增加录入负担。

2. 迁移工具时检查数据语义,不只检查数据是否导入

从旧系统迁移时,项目、事项、附件和评论能否导入只是第一层。更容易出问题的是状态映射、人员账号、权限边界、历史链接和报表定义。旧系统里的“已完成”可能代表开发完成,新系统里却被理解为业务验收;字段名称相同,不等于业务语义相同。

我建议按样本验收:选取不同项目类型、不同角色权限和不同状态的代表性记录,逐项核对迁移前后内容。再让产品、研发、测试和管理者分别执行常见操作,确认信息能被找到、权限不会越界、历史数据可解释。

3. 私有化部署与云端服务要按约束权衡

如果组织有明确的数据驻留、网络隔离或内部安全要求,私有化部署可能是重要条件,但也意味着需要承担基础设施、升级、备份、监控和故障响应责任。评估时要计算全生命周期运维成本,而不是只比较首年采购费用。

如果团队更重视快速启用、降低基础设施维护负担,云端服务可能更合适,但应审核数据处理、权限控制、可用性和退出机制。部署方式没有抽象的优劣,只有与组织约束是否匹配。

4. 工具的价值要用流程结果验证

工具上线后的验收指标,可以包括关键工作流覆盖率、跨团队等待时间、重复录入次数、状态更新及时性和迁移后用户采用率。不要只统计账号开通数或看板数量。若团队仍在聊天软件里做关键决策、表格里维护另一份任务清单,说明信息流尚未真正收敛。

Sprint管理指南:跨部门团队如何做好迭代管理,入门指南全流程

九、不同方案的取舍:统一节奏不等于所有团队同一种做法

1. 一周与两周 Sprint 怎么选

一周 Sprint 反馈快,适合需求变化频繁、可以快速验收、团队能承受较高计划频率的场景;缺点是计划、评审和复盘开销占比更高,跨部门审批若节奏较慢,团队可能还没等到输入就进入下一个周期。

两周 Sprint 给分析、开发和测试留出更完整的窗口,适合多数需要协作交付的团队;代价是问题暴露可能更晚。选择后至少稳定运行数轮,再根据等待时间和验收节奏调整,不要每次遇到一次延期就改变周期。

2. 统一 Sprint 与混合工作流怎么选

产品研发团队通常适合用 Sprint 管理有明确目标的增量;生产支持、内容运营和紧急响应可能更适合持续流动的工作方式。如果一个团队同时承担计划型研发与大量突发支持,可以分开管理工作类型、容量和指标,而不是强迫所有事项都进入同一承诺机制。

混合并不意味着缺少纪律。团队仍需明确优先级、在制品限制、服务等级预期和复盘机制。需要避免的是用“工作性质不同”作为不记录、不排序的理由。

3. 统一模板与团队自治怎么取舍

大型组织需要基本一致的目标定义、状态语义、权限要求和度量口径,才能进行依赖协调和风险管理;但每个团队的业务类型、合规要求和交付方式不同,过度统一会带来大量无效流程。

我倾向于统一“必须可比较的部分”,例如工作状态定义、目标记录方式、重大风险升级和数据权限原则;允许团队自主决定任务拆分、估算方法、会议时长和局部看板。治理的目标是让协作可预测,不是让所有团队长得一样。

十、下一步怎么做:用三个 Sprint 建立自己的证据

1. 第一个 Sprint:把目标和验收说清楚

挑选一个范围适中的业务结果,写清用户或业务方能看到的变化,确认验收条件和主要依赖。暂时不要追求流程面面俱到,先验证团队能否围绕同一个目标工作,并记录计划与实际之间的差异。

2. 第二个 Sprint:治理最明显的等待点

复盘前一轮中耗时最长、最频繁或最难预测的等待,选择一个可以行动的原因。例如,需求口径确认太晚,就安排相关角色在计划前完成澄清;测试环境不稳定,就把环境检查提前并明确责任人。

3. 第三个 Sprint:检查改动是否真的有效

对比等待时间、目标验收、缺陷和临时变更等指标,解释变化的背景。若某项指标改善但另一项恶化,要判断是否发生了局部优化,例如更快关闭任务却增加返工。保留有效做法,停止没有证据支持的流程动作。

我认为,Sprint 管理真正成熟的标志不是会议开得更整齐、看板列得更多,而是团队能更早发现不确定性,更诚实地调整承诺,并持续交付可验证的业务增量。下一步不必先购买工具或改造全公司流程:选一个跨部门团队,明确一个目标,记录三个周期的等待、变更和验收情况,再根据证据决定要改什么。迭代的节奏可以固定,管理方法必须从真实工作中持续校准。

常见问题解答(FAQ)

1. 跨部门团队的 Sprint 目标应该怎么制定?

我参与的迭代往往同时涉及产品、研发、测试和运营,大家各自有任务,却不一定朝着同一个结果努力。到 Sprint 结束时,任务完成率看起来不错,关键业务成果却没有达成,我想知道目标该怎么定。

先用一句话描述本次 Sprint 要交付的用户价值或可验证结果,再据此拆分跨职能任务。例如,目标写成“让用户能够完成线上申请”,而不是“完成接口开发和页面开发”。计划时确认每个角色的交付物、负责人和验收条件;若所有任务完成了但目标未达成,说明任务拆分或优先级需要调整。

2. 跨部门 Sprint 的周期设多长比较合适?

我所在的团队有多个部门参与,需求确认和评审经常要等人,短周期里容易被临时变更打乱。周期太长又担心问题暴露得晚,我不确定该怎么选择。

可先从两周一个 Sprint 开始,连续运行三到四个周期后再评估。记录每次计划外插入的工作量、需求等待时间和交付结果;如果频繁因外部审批阻塞,可先缩短反馈等待时间,而不是单纯延长 Sprint。只有当工作确实需要更长的验证周期,且团队能保持目标稳定时,才考虑调整周期。

3. 如何处理 Sprint 中的跨部门依赖和等待?

我经常遇到研发等设计稿、测试等部署环境、业务部门等审批的情况,任务虽然已经开始,却卡在别人手里。临近 Sprint 结束才发现阻塞时,团队通常来不及补救。

计划阶段把依赖标在任务上,明确提供方、接收方、所需内容和最晚交付时间,并优先安排高风险依赖的确认或验证。每日同步时关注阻塞持续时间,而不只汇报完成百分比;阻塞超过团队约定时限,例如一个工作日,就由负责人协调资源、调整顺序或拆出可独立推进的工作。

4. 跨部门团队该用什么指标判断 Sprint 是否有效?

我见过团队用完成任务数评价迭代,但任务拆分粒度不同,数字很难比较;也有人只看交付速度,却忽略返工和用户是否真正受益。想找一套不容易误导团队的判断方法。

以 Sprint 目标是否达成、交付物是否通过验收作为首要判断,再结合计划内承诺完成情况、阻塞时长和缺陷或返工情况分析原因。不要把任务数或个人产出当作绩效排名依据;至少连续观察三到四个 Sprint 的趋势,并在回顾会上选定一项具体改进,例如提前完成跨部门评审,再检查下一周期是否减少等待。

核心关键词

读者评论

卢
卢若溪

我们团队以前也会把未完成任务直接顺延,几轮下来待办越堆越满。后来要求重新确认优先级和阻塞原因,计划确实更接近实际了。不过遇到跨部门审批时,光列负责人和日期还不够,最好再约定逾期后的升级方式。

黄
黄书瑶

容量里扣掉值班和支持工作这点很实用。我们常按团队人数估算,结果开发看似有余量,测试和设计却排不过来。想请教一下,角色稀缺时,大家通常怎么在计划会上决定先做哪部分?

魏
魏若溪

速度不适合拿来横向考核,我认同。实际使用中,目标达成率也会受外部审批和临时事故影响,复盘时最好把团队可控因素与外部因素分开记录,否则指标容易变成追责依据。

文章包含AI辅助创作:Sprint管理指南:跨部门团队如何做好迭代管理,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/564436
