迭代计划最容易失败的地方,往往不是团队估时不准,而是计划里装进了太多“看起来应该做”的工作:需求没有验收标准,成员没有确认可用时间,依赖事项没有明确负责人,最后到了迭代结束,团队忙了两周,却说不清哪些目标真正完成。要把迭代管理从0做到1,我建议先别急着追求复杂流程,先让团队在每个迭代开始前回答三个问题:本轮要交付什么价值、谁负责推进、出现偏差时怎样尽早发现并调整。
一、先讲核心结论:迭代计划不是任务清单,而是一次可兑现的承诺
1. 计划要同时说清目标、范围和边界
我判断一份迭代计划是否可执行,不先看任务数量,而是看它能否形成一条完整的承诺链:业务目标能解释为什么做,迭代范围能说明本轮做什么、不做什么,负责人能确认谁推进,验收条件能让团队和业务方对“完成”有相同理解。
如果计划只有“优化搜索”“完成接口”“提升体验”这类任务名,团队仍然需要在开发过程中不断猜测。相反,如果任务写明目标用户、触发场景、成功条件和依赖方,遇到变更时就能判断它影响的是价值、范围还是交付时间。
2. 迭代节奏先稳定,再追求计划精细
从0到1的团队常把迭代计划做成一次大型排期会,试图在会上估准每一个小时。我的经验判断是,早期更值得稳定的是节奏:何时收需求、何时评审、何时承诺、何时检查风险、何时验收。没有稳定节奏,精细估算也会很快过期。
可以先把迭代周期设为两周,连续运行三到四轮后,再根据团队工作性质调整。周期不是行业标准答案,而是组织反馈速度、工作切换成本和交付粒度之间的折中。维护型团队、硬件团队和探索型团队,适合的周期可能并不相同。
3. 计划质量要用结果校准,不要用忙碌程度证明
迭代完成率只能说明计划兑现情况,不能单独代表业务价值。团队可能按时交付许多低优先级工作,却没有解决用户最关心的问题。至少要把目标达成、范围变更、缺陷流入和交付周期放在一起看,才能知道计划是合理、保守,还是被临时工作挤压。
下面的数字是用于新团队复盘的建议观察基准,不是行业统计结论。实际阈值要根据工作类型、历史迭代数据和质量要求调整。

二、先看真实场景:为什么团队“开过计划会”,工作还是失控
1. 需求在会议前没有准备好
不少团队把需求评审、任务拆分和工期承诺塞进同一场会议。业务方刚讲完想法,开发人员就被要求估时;测试人员还不知道验收口径,设计人员也没确认交付范围。会议看起来完成了规划,实际上只是把不确定性转成了日期。
我会把计划会视为承诺环节,而不是需求澄清环节。进入计划会的工作,至少要有清楚的问题描述、预期结果、验收条件和主要依赖。尚未达到这个程度的需求,可以进入待澄清队列,但不应因为“领导想本轮看到”就直接占用确定容量。
2. 工作分配只看个人空闲,不看整体流动
有一种常见排法是把开发任务分给每个人,确保每个人看起来都有事做。结果是多个任务同时进入开发,测试却集中在迭代末期,或者关键人员被分配到太多项目,任何一个上游延迟都能让下游等待。
项目成员协同管理的重点不是让每个人时刻满载,而是让关键工作能够持续流动。成员有少量余量,才能处理代码评审、线上问题、跨团队确认和突发缺陷。个人利用率看起来越满,不代表团队交付效率越高。
3. 任务状态更新了,风险却没有暴露
任务板上每天都有状态变化,并不意味着协作有效。真正影响交付的信号,往往藏在状态背后:依赖方没有给接口、验收人无法排期、测试环境未准备、关键设计还没通过评审。如果这些问题没有被明确记录,团队会在迭代后半段才发现时间已经不够。
我会要求每个阻塞项至少有三项信息:阻塞原因、需要谁采取什么动作、最晚何时需要结果。写成“等待支持”无法推动协作;写成“请服务端负责人在周三前确认字段定义,否则客户端联调顺延一天”,才足以触发决策。

4. 迭代结束才发现“完成”的定义不一致
开发人员认为代码合并就完成,测试人员认为通过测试才完成,业务方则可能认为上线并确认结果才完成。若计划阶段没有明确每类工作的完成标准,迭代结束时就会出现“任务都关了,用户却还用不上”的尴尬。
团队可以为不同工作类型建立简明的完成定义。例如,功能开发需要代码评审、自动化检查和验收通过;缺陷修复需要复现条件、修复版本与回归结果;技术治理则要说明验证指标或风险变化。完成定义应服务于交付,不应变成堆叠签字的行政清单。
三、拆解常见误区:看起来严谨的计划,为什么反而不可靠
1. 误区:把全部需求塞进迭代,避免“浪费容量”
这种做法通常会把计划推到满负荷,任何评审延迟、线上故障或估算偏差都会变成加班。迭代容量不是必须填满的仓位。若团队每次都把所有可做的事排进去,实际承担的就是没有缓冲的确定性承诺。
我会先估算团队可用容量,再扣除已知会议、值班、休假和固定支持工作,然后为不可预测事项留出空间。缓冲比例不必照搬他人:线上支持重的团队要留得更多,工作稳定且变更少的团队可以适当减少。关键是把预留容量显式写出来,而不是假装它不存在。
2. 误区:只按故事点或工时做跨团队比较
故事点是团队内部用于讨论工作相对复杂度的工具,不是跨团队生产率单位。不同团队对一个点的理解可能不同,技术栈、测试范围、依赖数量和质量门槛也各不相同。直接比较“谁每个迭代做得更多”,容易诱导团队拆分口径或降低验收标准。
跨团队沟通更适合比较交付周期、变更率、阻塞时间、质量结果和目标兑现情况,并把工作类型与约束条件一起说明。数据的用途是发现系统性问题,不是给个人或团队简单排名。
3. 误区:计划会的任务拆得越细,执行越可控
任务拆分有帮助,但拆得太细会增加维护成本,还会让团队忙于更新状态。对多数产品工作而言,任务应细到能在几天内看到进展、能明确负责人和验收条件;若一个任务预计持续一周以上且中间没有可验证产物,通常值得继续拆分。
拆分的标准不是统一的小时数,而是能否尽早发现偏差。一个任务若有清晰的中间检查点,即便规模稍大也可能可控;一个写成“完成整套后台改造”的大任务,即使估时准确,也很难在执行中判断是否正在偏离。
4. 误区:中途变更越少,迭代管理越成功
变更不是天然的坏事。线上安全问题、监管要求或关键客户反馈,可能需要团队立即调整。需要治理的是变更的入口、影响评估和替换规则,而不是一概拒绝变更。
建议约定一条简单规则:新工作进入迭代时,必须说明紧急程度、预期影响、决策人和被替换的工作。若新增事项没有任何工作被移出,团队就应该重新确认目标、容量和交付日期,而不是默默扩大承诺。
5. 误区:只要工具配置齐全,协同问题自然消失
工具能帮助团队共享信息、追踪状态和发现异常,但它无法替团队决定谁有权调整范围,也无法替业务方补齐需求。若组织没有明确决策机制,工具只会把混乱从会议口头搬到系统记录里。
对需要多个团队协作、权限隔离、审计或私有化部署的组织,可以评估覆盖需求、迭代、缺陷和交付流程的平台能力。以 PingCode 为例,它面向中大型企业及 100 人以上组织场景,支持私有化部署,并提供 Jira 平滑迁移相关能力;是否适合仍应通过实际流程验证、权限测试、数据迁移演练和总拥有成本评估来判断。工具选型解决的是流程承载问题,不是流程设计本身。
四、专业判断逻辑:从0到1建立一套能运行的迭代计划
1. 先定义迭代目标,再选择要做的工作
目标应该描述迭代结束后发生的变化,而不只是团队要完成的动作。比如,“完成会员中心改版”是工作描述;“让用户能够在一个页面查看会员权益并完成续费,减少因权益信息不清导致的咨询”更接近结果目标。目标不一定一开始就能量化,但至少要明确服务对象与预期变化。
一个迭代建议设置一个主要目标,必要时加少量支持目标。目标过多时,团队容易把注意力分散到零碎任务;目标过宽时,又无法判断优先级。评审需求时可以反问:如果本轮只能交付一项,哪项最能验证我们正在解决正确的问题?
2. 用就绪度过滤工作,而不是靠会议现场补课
我会在计划会前设置轻量的就绪检查。检查不是为了追求文档完整,而是确认团队能否开始:用户问题是否清楚、范围是否可讨论、验收标准是否可验证、重要依赖是否已识别、风险是否有初步方案。
- 可承诺:目标与验收条件明确,主要依赖已确认,工作规模适合当前迭代。
- 需澄清:方向有价值,但关键场景、边界或依赖尚不清楚,先安排澄清工作。
- 暂缓:收益不明确、优先级不足或当前约束不允许,保留在候选队列中。
如果团队不希望设置复杂流程,可以只用这三种状态。它们的价值在于让“现在不能承诺”成为一种正常、可解释的专业判断,而不是被误解为拒绝协作。
3. 先算可用容量,再决定承诺范围

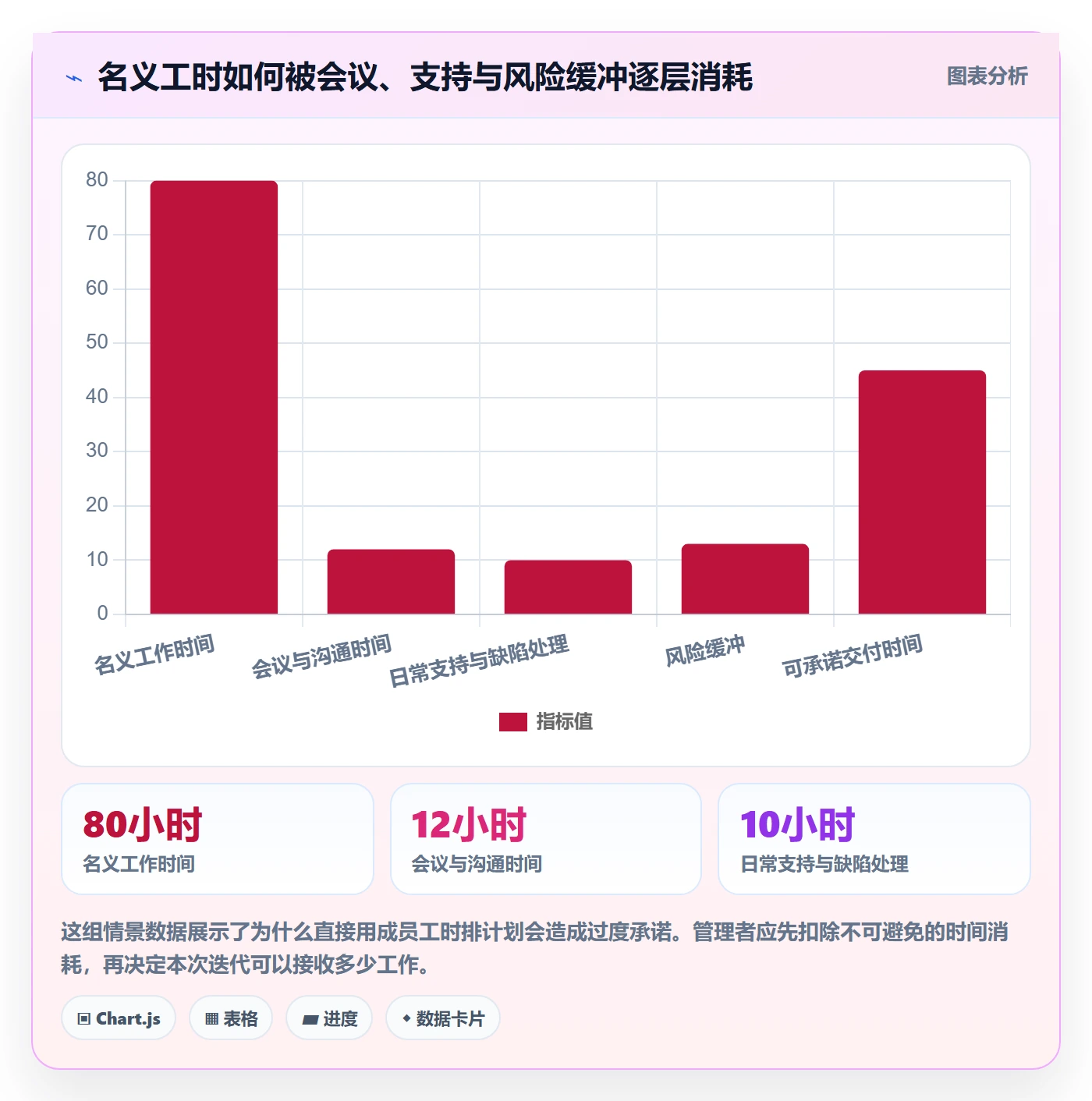

团队容量不能简单等于人数乘以工作日。需要扣除休假、值班、固定会议、支持任务和已知跨项目投入。历史完成量可以作为校准线,但应按工作类型和团队组成变化做解释,不能把上一个迭代的数字当成刚性指标。

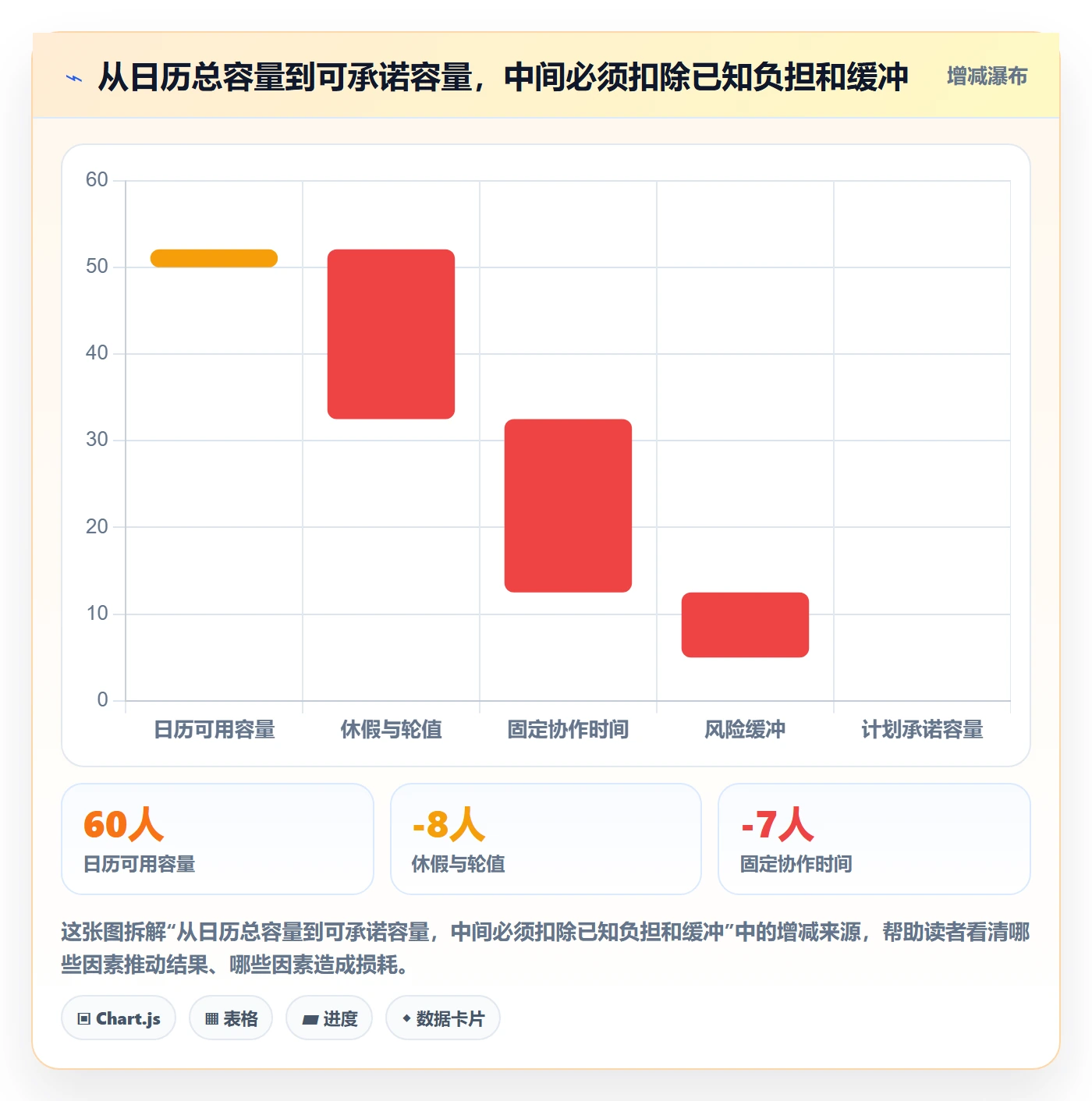

例如,一个六人团队,两周共有约六十个工作日人天,但其中有人休假、有人承担值班,还有固定评审与支持任务。若直接按六十人天排满,计划从第一天就已经超出真实容量。更稳妥的做法是列出可用人天、固定负担、缓冲和最终承诺,再在迭代结束后对照实际偏差。

4. 把大目标拆成可验证的工作切片
拆分任务时,我优先寻找能独立验证的用户路径、数据变化或技术风险,而不是按岗位机械切成“设计任务、开发任务、测试任务”。后者有时适合责任分工,却容易让价值验证被推迟到最后。
比如“上线搜索功能”可以拆成搜索输入与结果展示、空结果处理、权限过滤、性能验证和上线监控。若权限过滤是主要风险,就应尽早验证,而不是把最难的部分留到迭代末尾。每个切片都要说明产物、负责人、依赖和验收方法。
5. 以明确决策的计划会结束,而不是以逐项朗读结束
计划会的重点是确认取舍,而不是让所有人逐条念任务。会前由需求负责人准备优先级和验收条件,技术成员识别拆分与依赖,测试成员指出可验证方式,项目负责人核对容量与风险。会上针对不确定项做决策,已经明确的内容留给异步阅读。
一场有效的计划会结束时,至少应确认迭代目标、纳入范围、暂不纳入的事项、负责人、依赖与风险、容量假设和检查节奏。只要其中任何一项没有决策人,就要把它标为待确认事项,并设置完成时间。
6. 在执行中检查流动,不把每日同步做成逐人汇报
每日同步不必要求每个人依次回答“昨天做了什么、今天做什么、有什么问题”。更高效的做法是从工作板右侧的验收与测试任务向左检查:哪些任务卡住了,哪里出现排队,谁能帮助解除阻塞。团队重点应从“每个人做了多少”转向“最重要的工作能否继续向完成流动”。
中途检查还要观察在制品数量。若大量任务同时处于开发中,却没有任务进入验收,团队应该先协助已有工作完成,而不是继续启动新工作。限制并行数并不意味着成员闲置,而是减少切换和等待,让任务更早到达可验证状态。
7. 迭代结束时同时做验收与复盘
验收回答“交付是否达到约定”,复盘回答“系统怎样变得更好”。两者不要混为一次责任追究会。先确认目标结果和未完成原因,再选择一个最值得改善的协作问题,制定下一轮可以验证的行动。
复盘行动要具体到负责人、截止时间和验证信号。例如,不写“加强需求沟通”,而写“下一轮由需求负责人在计划会前两天补齐验收条件;若仍有超过两项承诺任务因口径不清返工,则调整就绪检查规则”。
五、案例与数据观察:一个六人团队怎样把计划从口头承诺变成可追踪协作
1. 案例背景:不是所有延期都来自估时错误
下面是一个用于说明分析方法的样本推演,不代表真实企业统计。某产品团队有六名成员,每两周交付一次,连续三轮出现迭代目标未完全达成。团队原先把原因归结为“任务估少了”,但复盘后发现,未完成工作中有相当一部分并非开发本身超时,而是需求补充、外部接口、测试环境和末端验收排队共同造成。
如果只把估算放大,团队会逐渐变得保守,却无法减少等待。我们把工作按“可开始时间、阻塞原因、进入验收时间、实际完成时间”重新记录,发现任务在开发之外的停留同样值得管理。这个观察改变了计划会的重点:先确认输入和依赖,再谈承诺量。
2. 先建立基线:记录偏差,而不是急着追责
第一轮的目的不是马上提高完成率,而是建立可用基线。团队记录每项任务的承诺日期、实际开始、阻塞时长、验收日期和缺陷情况,同时标注中途新增工作。记录粒度不需要精确到分钟,能区分“工作时间”与“等待时间”通常已经足够支持决策。
第二轮起,团队把需求就绪检查前移,指定依赖负责人和最晚确认时间,并设置容量缓冲。第三轮又调整了任务切片方式,把高风险权限逻辑提前验证。重要的是,团队没有把每个指标都同时设为绩效目标,而是先处理最主要的系统瓶颈。
3. 看变化时,要分清目标兑现和过程改善
下表为同一情景推演中的示例数据,目的在于展示团队如何把复盘动作和观察结果对应起来。真实项目应使用自身记录,并说明统计周期、工作口径以及是否有人员或范围变化。
| 观察项目 | 调整前 | 调整后 | 应如何解读 |
|---|---|---|---|

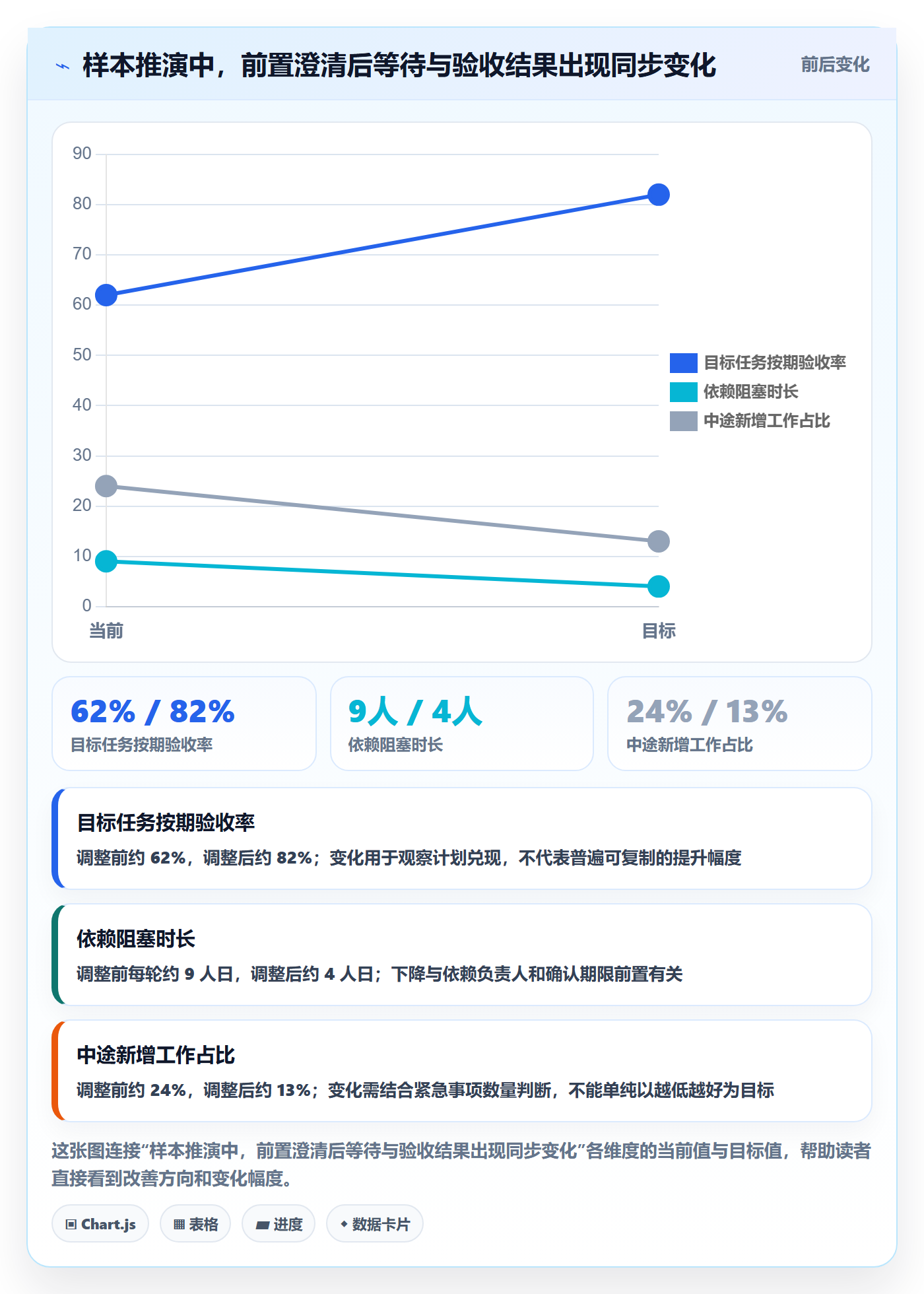

| 目标任务按期验收率 | 约 62% | 约 82% | 计划兑现改善,但仍需确认目标难度和验收标准没有降低。 |
| 因依赖未就绪产生的阻塞 | 每轮约 9 人日 | 每轮约 4 人日 | 依赖前置确认可能减少等待,但要按阻塞日志持续验证。 |
| 迭代中途新增工作 | 约占承诺工作量 24% | 约占承诺工作量 13% | 入口治理后变更有所下降,但紧急事项仍需保留合法通道。 |
| 验收后缺陷数 | 每轮 7 项 | 每轮 5 项 | 质量有改善迹象,样本有限,不能据此断言因果关系。 |

4. 数据只能提示方向,不能替代原因分析
调整后目标按期验收率上升,不足以证明某一项流程改动直接造成提升。团队可能同时经历了需求难度变化、人员熟练度提高或线上问题减少。正确做法是保留每轮的范围、人员和异常记录,逐步观察改动是否与结果稳定相关,而不是用一次变化写成确定结论。
如果目标兑现率变好,但缺陷明显增加,说明团队可能以质量换速度;如果阻塞时间下降,而完成周期没有改善,则瓶颈可能转移到评审或测试;如果新增工作占比很低,但用户问题长期无人处理,入口规则可能过于僵硬。指标的价值在于提出更好的问题,而不是制造一个漂亮数字。
六、不同组织阶段的行动建议:从第一轮计划开始逐步加法
1. 没有稳定迭代节奏:先建立最小闭环
若团队目前主要靠临时安排工作,不要一开始就引入复杂的多层级治理。先固定一个迭代周期,建立需求候选队列、计划会、每日阻塞检查、迭代验收和复盘五个动作。每个动作都要有明确产物,但不必先设计大量流程文档。
- 需求队列:记录问题、优先级、提出人和下一步。
- 计划结果:记录目标、范围、负责人、容量假设和风险。
- 执行看板:呈现未开始、进行中、等待、验收和完成状态。
- 结束复盘:记录实际结果、偏差原因和下一轮的一项改进。
第一轮的成功标准不是完成率达到某个数字,而是每个人都能找到最新计划,能说出当前阻塞和负责决策的人。先形成透明度,后续才有可能用数据改善预测。
2. 单团队运行稳定:开始治理变更和在制品
当团队已经能够稳定召开计划会并完成验收,下一步通常不是增加审批,而是提高流动效率。检查同时进行的工作数量,识别评审与测试排队,约定中途新增事项的替换规则。这样做既能容纳真实业务变化,也能保护原有目标不被无声稀释。
在这个阶段,我会每轮只选一个瓶颈改进。例如,若任务大量等待测试,就先调整开发与测试协作方式;若需求反复变更,就先改善需求入口和验收条件;若跨团队接口拖延,就先明确依赖交付时间及升级路径。一次解决一个主因,比较容易判断改变是否有效。
3. 多团队共享能力:先画出依赖,再谈统一排期
多个团队协作时,最重要的不是把所有任务放进同一个大计划,而是看清依赖关系、共同资源和决策边界。跨团队计划至少要说明:谁提供输入、谁消费输入、需要何时交付、延迟后影响什么,以及谁有权调整范围。
不要把所有团队的估算单位强行统一。统一的是交付目标、依赖表达方式、风险升级规则和数据定义;团队内部仍可保留适合自己的估算方法。若组织规模较大,可以用项目管理平台承载跨团队视图,但仍要明确数据维护责任与权限边界。
4. 受合规或部署要求约束:把治理成本纳入选型
若项目涉及敏感数据、私有化部署、审计留痕、身份集成或从既有系统迁移,评估方案时不要只看看板和报表。应把数据范围、部署方式、权限模型、备份恢复、迁移映射、运维责任和退出成本列进验证清单,并用真实流程做小范围试运行。
对正在评估 PingCode 的中大型组织,可以把“支持私有化部署”“支持 Jira 平滑迁移”等能力作为待验证的选型条件,而不是直接视为迁移已完成或流程自动适配。先抽取一组真实项目,试迁移需求、缺陷、权限和历史记录,再核对字段映射、用户可见范围与迁移后的工作流。供应商能力和组织适配程度,最终都要落到可验收的验证结果上。
5. 探索型工作占比高:计划目标,不要假装结果可预测
技术预研、产品探索和创新项目的主要不确定性是“能否得到有价值的结果”,而不只是“需要几天完成”。此类工作可以规划实验、验证对象、成功或停止条件,不宜把尚未验证的完整功能包装成确定交付承诺。
例如,可承诺“完成两种方案的性能验证,并依据响应时间、资源成本和兼容性给出决策”,而不是承诺“本轮上线最终方案”。这仍然是可验收的迭代目标,只是验收对象从完整功能转为证据和决策。
七、不同情况下的取舍:容量、灵活性、工具与可预测性如何平衡
1. 计划装得满,还是预留缓冲
如果团队工作以稳定产品开发为主、历史中断较少,可以少量预留;如果承担线上值班、客户支持或频繁跨团队协调,就应留出更明显的缓冲。缓冲不是“没人知道做什么”,而是为已知波动提供空间,防止每次突发事件都靠加班消化。
判断缓冲是否合适,可以看连续几轮中计划工作被突发事项挤出的比例、人员加班情况和目标兑现变化。若缓冲长期未使用,不必立刻全部填满,可以逐步调整;若缓冲总是不够,优先查找工作入口或支持职责是否被低估。
2. 固定范围,还是固定时间
对发布日期受外部约束的项目,通常应固定时间与质量底线,再通过优先级调整范围;对需求边界明确、范围不可分割的工作,可能要先确认交付范围,再讨论合理时间。两者没有通用答案,但把范围、时间、质量都当作不可变条件,通常会把风险推给成员。
迭代管理的一个实用原则是,出现重大变化时至少重新讨论一个变量:目标、范围、时间或资源。若组织要求时间不变,就要说明哪些低优先级内容可以移出;若范围必须不变,就要说明资源和时间如何支持。
3. 统一流程,还是允许团队差异
中大型组织需要一定标准,才能共享进度、发现依赖和满足审计要求;但若把每个团队的开发方式、估算单位和协作习惯全部做成一套模板,流程可能压过实际工作。更好的边界是统一必要信息与治理要求,允许团队在不影响协作的部分保留弹性。
可以统一目标字段、负责人、风险状态、依赖信息和完成定义的最低要求;对故事点口径、内部看板列、会议形式等,则让团队根据场景配置。标准越多,维护成本越高,因此每项统一规则都应该能回答“为了解决什么具体问题”。
4. 使用电子表格,还是引入专业平台
一个小团队、单一项目、权限需求简单时,电子表格或轻量看板可能已经足够。若跨多个团队、项目关系复杂,需要统一权限、审计、流程配置、迁移支持和管理视图,继续依靠个人维护的表格会带来重复录入、数据口径不一和信息滞后等成本。
选型时建议使用真实场景做验证,而不是只看功能列表。至少演练一次需求进入迭代、跨团队依赖阻塞、范围变更、缺陷回归、权限隔离和数据导出。工具能否让协作链路更清楚,比首页有多少图表更值得关注。
八、结尾:下一步不是做一套完美流程,而是跑完一个可复盘的迭代
1. 记住一个判断:计划可靠,不等于计划永远不变
我更愿意把可靠的迭代理解为:开始前承诺的是经过判断的范围,执行中变化有入口、有取舍、有记录,结束后能把偏差变成下一轮的改进。团队不必追求每次都百分之百按原计划完成,但必须能解释目标为什么变化、风险何时出现、哪些决策帮助了交付。
从0到1的迭代管理,核心不是引入更多会议和指标,而是减少不必要的猜测:业务方知道本轮得到什么,成员知道自己负责什么,依赖方知道何时需要提供什么,负责人知道何时应该介入调整。
2. 下一轮就按这个顺序开始
- 写出一个清楚的迭代目标,说明服务对象和期望变化。
- 筛选就绪需求,把尚未澄清的工作留在候选队列。
- 核算成员可用容量,扣除休假、值班、会议和固定支持。
- 拆出可验证的工作切片,明确负责人、依赖和验收条件。
- 计划会确认范围、风险、缓冲与中途变更规则。
- 执行时优先解除阻塞、减少排队,不以个人忙碌作为进度证明。
- 迭代结束对照目标、质量、变更和等待时间,选择一项改进验证。
计划不是把未来写死,而是让团队更早看见偏差,并且有依据地调整。先用一轮把目标、范围、负责人和验收串起来,再用连续几轮的记录校准容量和流程。对多数团队来说,这比一开始追求复杂框架更能真正把迭代管理从0做到1。
常见问题解答(FAQ)
1. 迭代计划开始前要准备什么?
我以前常把需求一收齐就拉团队开计划会,结果会上才发现验收标准不清、依赖方没确认。我想知道,怎样准备才能避免计划会变成逐条解释需求。
会前先整理候选需求,确保每项都有明确目标、验收条件、优先级和负责人;同时标出外部依赖及待确认事项。把未澄清的需求留在候选池,不纳入本轮承诺。计划会上再由团队共同估算工作量,并确认每项任务的完成定义。
2. 迭代周期和任务量应该怎么确定?
我所在的团队有时按两周排计划,有时又觉得时间太长,任务也经常做到一半才发现塞得太满。我想知道,周期和容量该依据什么来定,而不是只凭感觉。
先选一个团队能稳定复盘的固定周期,例如一至两周,再根据过去数轮实际完成量估算容量。计划工作量时扣除休假、会议、值班和已知支持任务;如果没有历史数据,首轮保守安排,并记录计划量与实际完成量,连续几轮后再调整。
3. 迭代中成员如何协同,才能及时发现阻塞?
我在项目里遇到过任务状态几天不更新,临近结束才发现有人被接口或环境问题卡住。我想知道,日常协同要做到什么程度,既能暴露风险又不增加太多沟通负担。
为任务明确一名负责人、当前状态和下一步动作,并约定每日或隔日用短会核对进展、阻塞及需要的协助。阻塞出现时立即标记影响范围、责任方和预计处理时间,不等例会再反馈;负责人无法解决时,及时升级给能协调资源的人。
4. 迭代结束后用什么标准判断计划是否成功?
我过去主要看迭代里关了多少任务,但有时任务数量不少,用户目标却没有实现;也遇到过临时变更让完成率看起来很低。我想知道,复盘时该看哪些指标才有参考价值。
同时检查目标达成情况、计划工作完成情况、未完成原因、缺陷与返工,以及迭代中途新增或移出的工作。完成率可按实际完成的计划工作量除以迭代开始时承诺的工作量计算,并单独记录范围变更;不要把完成率当作个人绩效排名,而要用趋势找出估算、依赖或需求变更上的改进点。
核心关键词
文章包含AI辅助创作:迭代计划怎么做?项目成员协同管理:迭代管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/564219
读者评论
我们团队以前也把计划会开成逐项估时会,后来改成会前补齐验收条件,讨论效率确实高些。不过需求就绪度由谁把关,最好也提前约定,不然容易变成项目负责人一个人催材料。
容量里预留缓冲很实用,但临时支持工作有时难以预测。我们按历史值班和故障记录留容量后,计划稳定了一些;想问问其他团队多久回看一次缓冲比例?
文中提到用目标完成率、变更占比和缺陷率一起复盘,这比只看完成任务数更有参考价值。只是小团队数据量有限,连续几轮的波动可能很大,判断时还得结合具体原因。
