迭代容量管理最容易被误解成“把每个人的工时填满”。但在实际交付中,排得越满,越可能因为评审延期、线上故障、跨团队等待和返工而失约。真正有效的迭代管理,不是让计划看起来饱和,而是让团队知道这轮能承诺什么、为什么能承诺,以及条件变化时如何调整。本文从容量估算、需求取舍、执行跟踪到复盘,给出一套可落地的方法;其中示例数据均为情景模拟,用于说明计算逻辑,不代表任何企业的统计结果。
一、先讲核心结论:容量不是工时总和,而是可兑现的交付能力
1. 先把“有多少人”换算成“有多少可用容量”
团队有 8 个人,不等于每个迭代都有 8 人完整投入。有人要值班,有人需要支持其他项目,有人承担代码评审、发布和跨团队协调;迭代中还会出现请假、紧急缺陷和需求澄清。只按人数乘以工作日计算,得到的是理论上限,不是可信承诺。
我建议将迭代容量定义为:在给定时间范围内,扣除休假、固定运营工作、已知协作负担和合理缓冲后,团队能够用于新增迭代工作的有效投入。这里的“有效投入”不是要求逐小时记录,而是用于约束承诺规模和判断计划风险。
容量管理的目标不是最大化计划装载率,而是减少承诺与实际交付之间的系统性偏差。如果团队连续几轮把容量排到 100%,最后靠加班补缺口,表面上完成率可能不差,真实成本却被转移到了质量、士气和后续迭代。
2. 使用三层容量,避免把估算误当承诺
为了让计划可解释,我通常把容量拆成三层:理论容量、净容量和承诺容量。理论容量用于理解资源上限;净容量扣除已知不可用时间;承诺容量再考虑不确定性和历史兑现情况。每一层回答的问题不同,不能混为一个数字。
| 容量层级 | 计算思路 | 适用问题 | 常见误用 |
|---|---|---|---|
| 理论容量 | 参与人数 × 迭代工作日 | 团队的名义规模有多大 | 直接拿来承诺工作量 |
| 净容量 | 理论容量 − 休假 − 固定职责 − 已知会议与支持投入 | 本轮实际能用于交付的时间有多少 | 忽略临时支持与交接损耗 |
| 承诺容量 | 净容量 × 团队历史兑现系数,并预留不确定性空间 | 本轮承诺多少才有合理把握 | 把缓冲全部塞回需求池 |
例如,一个 8 人团队开展为期 10 个工作日的迭代,理论容量是 80 人天。扣除休假、值班、固定支持和跨团队协作后,净容量可能只有 60 人天;如果最近几轮还受到较高需求变更影响,就不应默认把这 60 人天全部承诺给新增功能。

3. 容量管理最终要服务于决策
容量数字本身不会提升效率。它的价值在于帮助团队回答三个问题:哪些工作可以进入迭代,哪些工作必须先澄清,哪些工作应留在候选池;当新任务插入时,应该替换什么;当中途发现计划过量时,应该先降范围还是继续加班。
因此,容量管理不是排期会前的一次计算,而是一套贯穿计划、执行和复盘的决策机制。只在计划开始时核算容量,却不记录中途变更和实际投入,下一轮就无法知道偏差来自估算、需求质量、支持负担还是优先级频繁改变。
二、背景和真实场景:为什么计划看起来合理,迭代仍然失约
1. 名义资源和真实可用时间存在差距
在 100 人以上的组织里,一个团队往往同时承担产品交付、线上保障、合规要求、跨部门评审和平台维护。团队成员的日历看起来都在岗,却不代表他们拥有整块、连续、可用于交付的时间。特别是多个产品线共享同一技术团队时,切换成本经常被计划低估。
小团队也会遇到类似问题,只是形式不同:核心成员既写代码又负责需求澄清;测试人员在多个项目间轮转;技术负责人承担大量审批和沟通。只把开发工时计入容量,容易造成“开发计划有余量、测试阶段却排队”的假象。
2. 迭代承诺通常被三类不确定性侵蚀
第一类是输入不确定:需求还没讲清楚,依赖团队未确认交付时间,验收口径存在分歧。第二类是过程不确定:缺陷、环境问题、接口变更和评审阻塞在计划时无法完全预知。第三类是决策不确定:业务优先级中途变化,原有任务没有及时移出,新增工作只是叠加到团队身上。
这三类风险的共同特点是:它们并不总以“新增工作项”的形式出现在看板上。会议、等待、上下文切换和反复确认,可能不会被登记为任务,却真实消耗了团队的交付能力。要建立可信容量,必须让这些成本至少以分类汇总的方式可见。
3. 团队成熟度不同,容量单位也应不同
刚开始建立迭代节奏的团队,可以先用人天和任务粒度管理可用性;需求类型稳定、团队协作方式相对固定后,可以结合故事点、吞吐量和周期时间判断计划规模。团队间不宜简单比较故事点,因为估算尺度、技术复杂度和工作定义都可能不同。
对于工作内容高度重复、任务粒度稳定的支持团队,按工单数量和处理时长观察可能更有意义;对于探索性研发,单纯追求工单数会鼓励拆分任务,却不能说明用户价值是否真正交付。计量单位应该服务于团队决策,而不是成为跨团队排名的工具。
4. 计划装满不等于产出高
排满计划会让每个局部看起来都很忙,却压缩了处理异常和完成端到端交付的空间。任务进入开发,不代表它已经为用户创造价值;如果测试、验收或发布环节出现拥堵,前面的“高利用率”只会变成等待中的半成品。
因此,容量讨论不能只看成员是否有空,还要看系统里在制工作是否过多、关键角色是否排队、需求从开始到完成是否持续变慢。计划是否健康,要结合交付完成、质量、周期和中断负担一起判断。
三、常见误区:看起来精细的计划,为什么反而更不可靠
1. 误区:把所有工作日都按满额生产时间计算
如果一个成员在 10 个工作日里被分配 10 人天任务,计划等于假设他没有会议、评审、沟通、代码合并、缺陷处理和工作切换。即使团队已经尽量压缩会议,这种假设通常也不符合现实。计划的精确小数,并不能弥补输入假设的粗糙。
更实用的做法是先估算成员或团队的净容量,再使用历史数据校准。没有历史记录时,可以采用保守的试运行基准,并明确标注为假设;运行数轮后,用实际占用和完成情况替换拍脑袋参数。
2. 误区:按个人把任务全部分完,就算完成计划
迭代工作依赖协作。开发完成后可能还需要代码评审、联调、测试、产品验收和发布。如果每个人的任务都恰好装满,跨角色的协作时间就会被遗漏,关键任务一旦卡住,也没有人力空间及时处理。
团队计划应先以整体目标和交付切片为单位,再讨论角色与责任。成员层面的分配用于暴露瓶颈和过载风险,不应让每个人都变成独立的产能单元。团队共同对结果负责,并不意味着责任边界可以含糊;关键工作仍应有明确负责人和完成定义。
3. 误区:把历史速度当成下一轮的固定配额
过去几轮完成了 40 个故事点,不代表下一轮必须安排 40 个故事点。团队组成、需求类型、缺陷水平、假期和依赖状态变化后,历史速度的解释力会下降。尤其当团队刚经历大规模重构或版本发布,历史数据可能包含特殊工作模式。
历史速度适合帮助团队观察趋势和避免明显超载,不适合用作成员绩效分配或跨团队考核。以速度作为硬指标,容易诱发估算膨胀、拆分策略变化和“完成定义”放宽,最后数字更好看,预测价值却更差。
4. 误区:将计划外工作当作“偶发情况”,不做分类
如果每一轮都有线上问题、临时分析、产品咨询或跨团队支持,它们就不是偶发,而是团队工作组合的一部分。反复把它们排除在计划之外,实际上是在用未记录的劳动支付交付成本。这样计算出来的容量会越来越乐观,实际兑现却不会同步改善。
不必一开始就把每个零碎请求拆成完整工单。可以先按类型记录每周的支持小时数、紧急任务数或被打断次数。几轮之后,团队就能判断这是稳定的运营负担、可通过自动化减少的工作,还是需要重新谈判的外部需求。
5. 误区:把缓冲视为浪费,要求全部转成需求
缓冲不是“空闲时间”,而是对已知波动和预测误差的承认。对于依赖多、需求新、线上风险高的工作,完全没有缓冲,会让一项小故障迅速挤占所有承诺。反过来,缓冲也不应成为长期不透明的空白区;如果团队长期保留大量空间,却没有用途说明,就要重新审视容量模型。
我更倾向于把缓冲分成两类:一类是稳定的运营预留,覆盖值班和常规支持;另一类是本轮不确定性预留,覆盖已知但尚未定量的风险。两者分别记录,便于判断问题是工作组合失衡,还是需求和执行的不确定性过高。
四、专业判断逻辑:如何从容量估算走到可执行的迭代计划
1. 先统一本轮的完成定义和时间边界
估算前先确认迭代起止日期、可计入的工作日、发布或验收截止时间,以及“完成”的含义。完成是代码合并、测试通过、产品验收,还是已经部署并可被用户使用?如果不同成员对完成口径理解不一,容量计算再准确,也无法解释为什么“开发做完了”但价值尚未交付。
团队还应提前标出发布冻结、环境维护、节假日和外部评审窗口。时间边界越清楚,越容易判断某项工作是否能在迭代内形成完整交付,而不是只完成前半段。
2. 先估团队容量,再核角色瓶颈
初步计算时,可以使用人天作为团队级容量单位。例如,8 人团队在 10 个工作日的理论容量是 80 人天。之后逐项扣除休假、值班、固定支持和其他已知占用,得到净容量。对于历史数据有限的团队,保留计算过程比追求一个“标准系数”重要。
完成团队级估算后,还要检查稀缺角色:测试、数据、运维、安全评审、架构评审或某个特定模块的维护者。整体容量充足,并不意味着每一种能力都充足。某个关键角色只有两天可用时,相关任务的计划规模就必须受这两天约束。

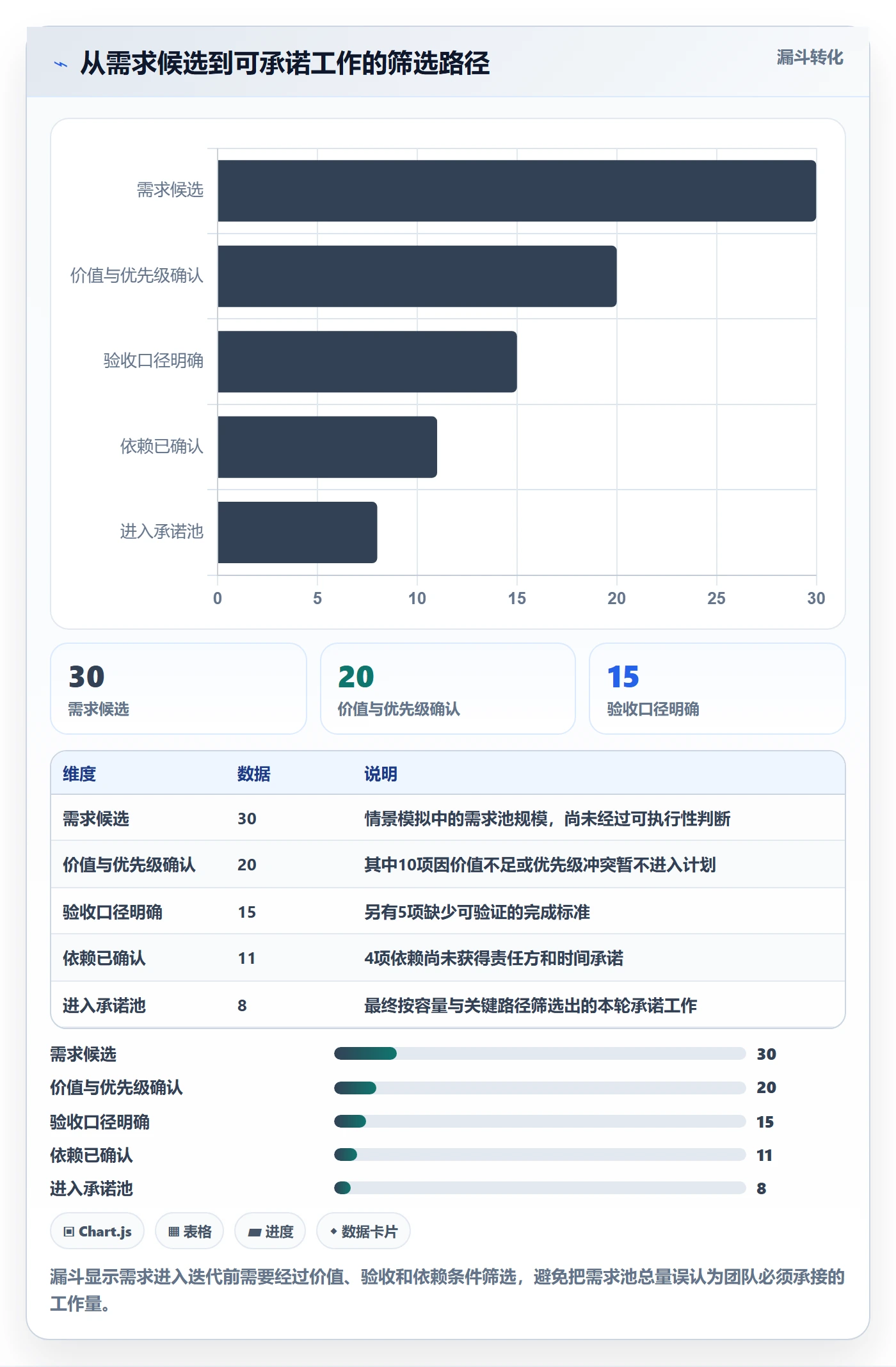

3. 用“候选池,承诺池,备选池”管理需求
需求不必只有“做”与“不做”两种状态。我建议把计划分成三层:承诺池包含本轮必须交付且前置条件明确的工作;候选池包含价值高但仍有待澄清或依赖未确认的工作;备选池包含范围小、可独立交付、条件允许时才启动的工作。
备选工作不是隐藏承诺。只有当团队确认已完成工作、风险低于预期或容量释放后,才可以从备选池中取入。这样做能减少迭代中途临时找活填空,也避免把不确定需求提前算进交付承诺。
4. 用历史兑现区间校准,不用单轮结果下结论
在连续几轮数据尚不稳定时,不要把一轮的完成情况直接转换成固定系数。观察最近数轮完成量、计划外工作、未完成原因和任务类型,再判断团队是否存在稳定模式。若团队常因线上支持损失约一成容量,就应把支持负担纳入下一轮;若缺口主要源自需求未澄清,增加缓冲不是根治办法。
可以把历史兑现率定义为“本轮完成的承诺工作量 ÷ 本轮承诺工作量”,但必须保持口径一致。插入的新工作不应被悄悄加入原承诺分母;范围被主动调整时,则应记录变更原因。否则,一个看似简单的百分比会同时混合计划质量、需求变化和团队执行表现。
5. 通过任务粒度和依赖关系判断计划可执行性
单项任务跨度过长,会让团队在迭代中期仍无法判断是否按计划推进。任务过细,则会产生大量维护成本,却不增加风险可见度。实际操作中,我会优先拆出可以独立验证、责任人明确、阻塞条件可观察的交付切片,而不是按“某人做一天”机械拆分。
对于外部依赖,至少记录依赖方、所需交付、确认时间和最迟决策点。若依赖方无法承诺时间,相关任务就不应和无依赖的工作处于同等确定性级别。计划看板上若只显示负责人和截止日期,却没有阻塞原因,团队很难在风险刚出现时采取行动。
6. 每日关注流动,不要把站会变成逐人汇报
执行阶段的重点不是问“每个人今天做什么”,而是检查工作是否顺利流向完成:在制任务是否持续增加,等待评审的工作是否堆积,阻塞是否超过约定时间,关键路径是否被新任务打断。团队需要及时移动任务、澄清依赖,并在容量不足时做范围决策。
遇到突发需求时,建议先判断紧急程度和不可延迟的损失,再决定是否插入。若必须插入,就同步说明被挤出的工作、受影响的验收点和新的风险。新增任务可以发生,但“新增而不替换”不应成为默认规则。
7. 复盘时分开看计划偏差和工作组合偏差
迭代结束后,不要只问完成了多少任务。还要分别看:原计划工作完成率、计划外工作占比、返工投入、未完成原因、阻塞时间以及质量结果。计划偏差可能来自估算不准,也可能来自需求变更、外部依赖或测试瓶颈;把原因分开,改进措施才不会错位。
例如,若计划完成率下降,但计划外支持同步上升,优先行动应是管理支持入口、安排轮值或改善系统稳定性,而不是要求所有人下轮“估准一点”。如果计划外工作没有增加,却仍频繁延期,才更需要检查拆分粒度、估算依据与团队协作方式。

五、具体案例与数据观察:用一轮模拟计划看清容量从哪里流失
1. 案例设定:一个 8 人团队的 10 个工作日迭代
下面用一个情景模拟案例演示计算方法。团队有 8 人,计划周期为 10 个工作日,理论容量为 80 人天。成员中有人需要值班,有人承担其他项目支持;本轮还有两天培训和集中评审。所有数字用于展示推算过程,不是企业实测成绩,也不应直接套用到其他团队。
| 容量项目 | 估算值 | 处理方式 |
|---|---|---|
| 理论容量 | 80 人天 | 8 人 × 10 个工作日 |
| 休假与培训 | 6 人天 | 按已确认日历扣除 |
| 值班与常规支持 | 8 人天 | 参考已知轮值安排和日常请求 |
| 固定协作与发布工作 | 6 人天 | 包括集中评审、联调和发布准备 |
| 净容量 | 60 人天 | 理论容量扣除已知占用后的可用时间 |
| 不确定性预留 | 6 人天 | 为突发缺陷、澄清和小范围返工留空间 |
| 新增需求承诺上限 | 54 人天 | 作为本轮新增工作承诺的情景参考 |
这份计算表的价值不在于“54 人天一定正确”,而在于每个扣减项都可以被讨论和验证。若值班实际只占 4 人天,团队可以复盘是否高估;若常规支持实际达到 12 人天,就应考虑调整未来支持模型,而不是把差额归咎于团队执行力。
2. 再看角色瓶颈:整体有余量,不代表每种能力都有余量

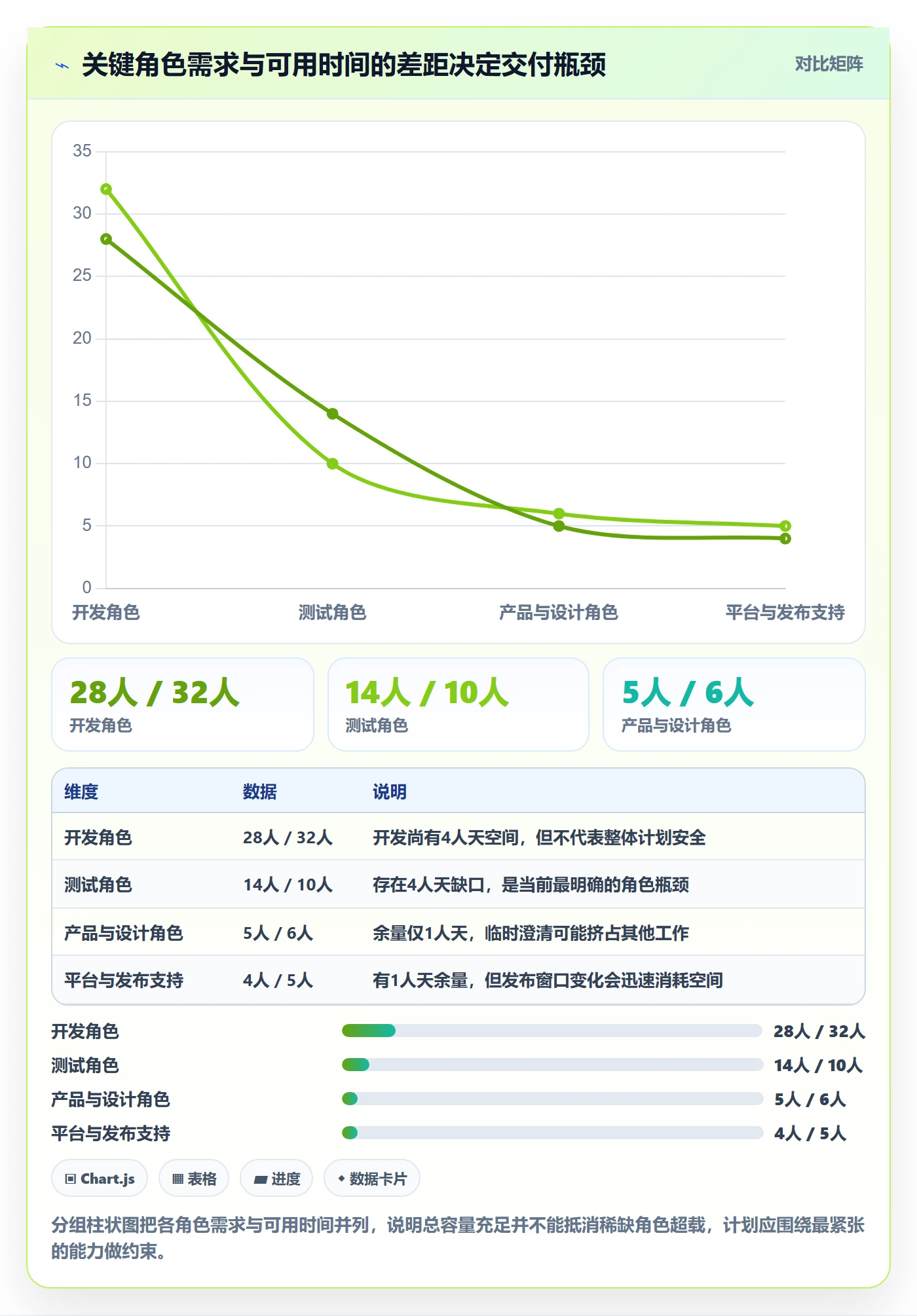

假设团队净容量为 60 人天,其中开发可用 32 人天,测试可用 10 人天,产品与设计可用 6 人天,平台和发布支持可用 5 人天,其余时间用于协作、评审和共同处理问题。若承诺工作需要 14 人天测试投入,即使总容量看似足够,计划也已经超过测试角色的可用范围。
这类瓶颈不应等到迭代后半段才暴露。计划会中可以按工作类型粗略汇总角色需求,不必精确到每小时。若测试资源不足,团队可以调整工作切片、提前安排测试、减少并行需求,或把部分工作移到下一轮,而不是让开发继续堆积等待测试的任务。

3. 迭代中插入紧急事项时,先建立替换机制
假设迭代第五天出现一个必须处理的线上问题,预估需要 5 人天。团队应先确认它是否真的必须在本轮处理、是否存在临时缓解方案,以及谁负责修复和验证。如果必须立刻处理,就同步从承诺池中移出或降级一项价值较低、依赖未确认的工作,并更新相关人员的预期。
这并不意味着每次变更都要举行大型审批会。关键在于留下最小但足够的信息:新增工作的原因、预计占用、受影响工作、决策人和下一次检查时间。信息透明后,产品、研发和业务方可以围绕范围取舍,而不是在迭代结束时才发现承诺已经悄然改变。
4. 复盘不要只报完成率,还要识别偏差来源

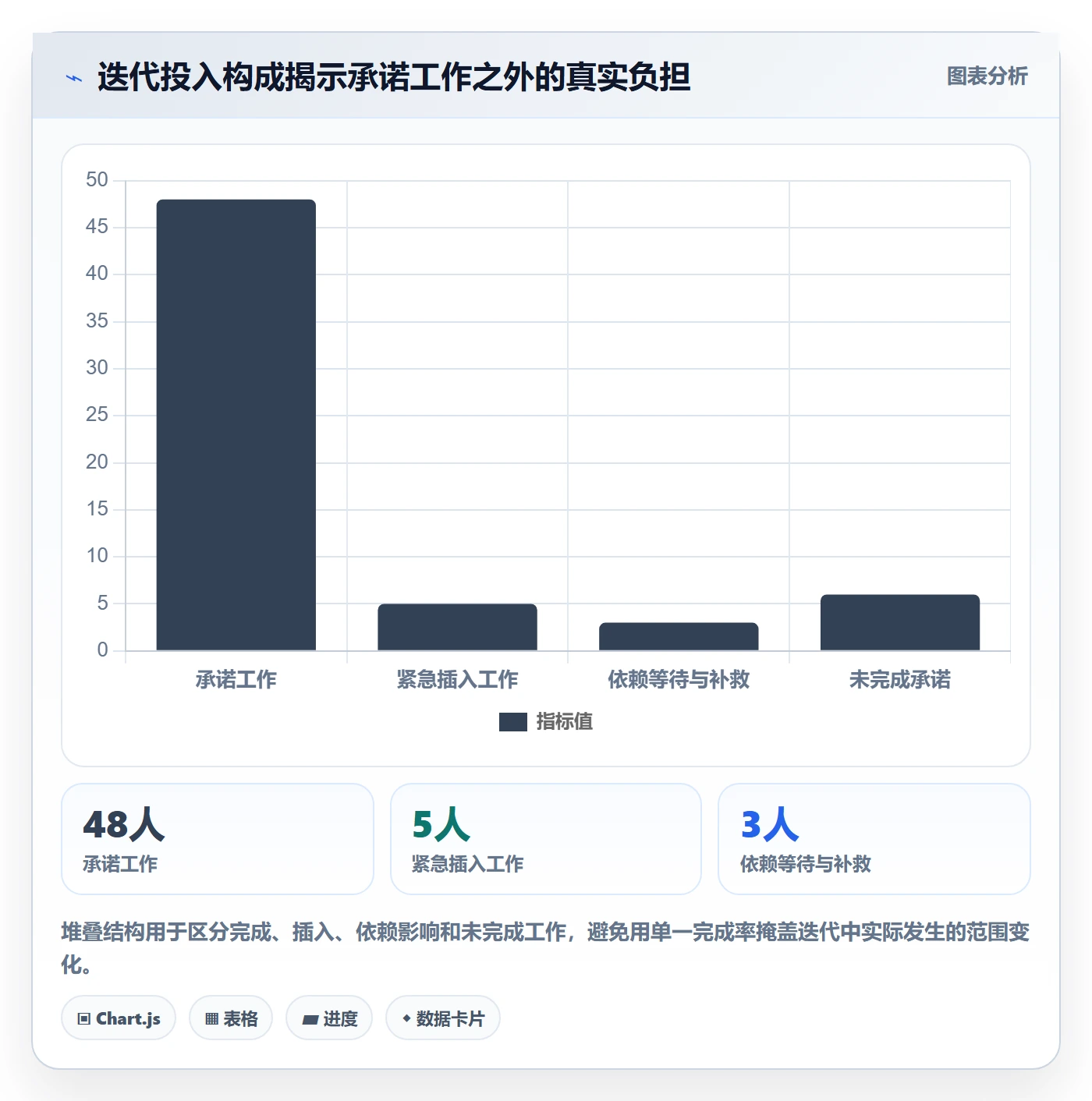

再设定一个情景:团队承诺 54 人天,原计划完成 48 人天,中途插入 5 人天紧急工作;另外有 3 人天工作因外部依赖未交付。若只报“完成率 89%”,无法区分团队原计划是否合理,也无法判断紧急工作和依赖问题应如何处理。
更有用的复盘会同时报告:原计划工作完成多少、计划外工作占多少、被依赖阻塞多少、返工用了多少,以及哪些工作因范围调整而主动移出。数字不必复杂,但分类口径要保持一致。连续几轮之后,团队才能知道主要损失来自中断、依赖、需求质量还是技术不确定性。

5. 工具应让事实更可见,而不是替代管理判断
当团队、项目和依赖关系增多,容量数据容易散落在表格、日历、聊天记录和多个看板里。此时项目管理工具的价值,是把成员可用性、工作项、优先级、状态变化、依赖和迭代目标放在可追踪的流程中,减少人工汇总与信息遗漏。
例如,PingCode主要服务中大型企业及 100 人以上组织。对于多团队协作、权限分层、流程治理和研发工作可追溯性要求较高的场景,团队可以重点评估其工作项管理、迭代规划、跨团队协作与报表能力是否匹配自身流程。产品选择仍应以实际演示、试用验证和安全评估为依据,而不是只看功能清单。
如果企业有数据边界或本地化要求,可进一步核实私有化部署能力、升级维护责任、备份恢复机制、身份认证集成和审计要求。若现有流程依赖 Jira,也应在迁移前确认字段映射、历史数据、权限、工作流、附件和报表如何处理。平滑迁移不能只看“能否导入任务”,还要验证迁移后的业务连续性。
对正在评估国产替代方案的组织,建议把“是否能承接现有流程”拆成可验证用例:用真实项目数据演示一次需求进入迭代、跨团队依赖阻塞、临时任务插入、权限控制和迭代复盘。只有这些场景跑通,平台才真正支持容量管理;工具部署本身并不会自动让承诺更准确。
六、不同情况下的行动建议:按团队的真实问题选起点
1. 新团队或历史数据不足:先记录输入,不急着追求精确
新团队通常没有稳定速度,也未形成统一估算尺度。此时建议先用人天记录净容量和已知占用,清晰区分计划工作、支持工作和临时插入。不要一开始就给每个人设定复杂利用率目标,也不要把其他团队的故事点直接套用过来。
连续运行几轮后,比较计划与实际:哪些工作经常被低估,哪些角色经常排队,计划外工作占多少。此阶段的目标是建立可信的观察口径,而不是证明团队有多快。数据稳定后,再决定是否引入吞吐量、周期时间或故事点等补充视角。
2. 线上支持负担高:把支持工作从“隐形”变成明确容量
如果团队经常被线上问题打断,建议设置轮值或明确支持入口,记录请求类别、处理时长和是否需要研发介入。容量规划时,为已知轮值预留时间;对于难以预测的突发量,则通过缓冲和工作替换机制处理。
如果支持量长期上升,根本行动可能不是进一步压缩迭代承诺,而是投入自动化、提升可观测性、修复反复出现的故障源或调整服务责任。支持负担应被视作产品和系统运行成本,而不是被要求成员靠个人效率消化。
3. 多团队依赖多:把依赖确认提前到承诺之前
对于跨团队交付,建议在计划会上逐项检查依赖方是否确认负责人、交付物和时间点。只写“等接口”“等环境”无法支持可靠预测。如果依赖时间不确定,可以将需求拆成不依赖部分与依赖部分,先做可独立验证的工作。
当多个团队共享同一能力团队时,容量不能由每个请求方分别按满额分配。应设立共同优先级和明确的服务窗口,并定期比较请求量与实际支持能力。否则,每个项目单独看都合理,组合起来却必然超载。
4. 需求变化频繁:建立明确的变更门槛
业务快速变化并不意味着必须放弃迭代计划。团队可以约定哪些变化必须立即处理,哪些变化进入下一轮候选池;若本轮插入新工作,需要由相应决策者确认替换项。紧急定义最好与损失、合规、安全或客户影响挂钩,而不是仅由“提出得晚”决定。
对于变化特别频繁的业务,可以缩短规划周期,或者保留一部分可调整容量,但要持续观察是否真的减少了等待和返工。若所有工作都被标记为紧急,优先级规则就失去作用,团队需要回到业务目标和决策机制上解决冲突。
5. 工作高度探索性:降低承诺范围,增加验证节点
探索性任务的主要不确定性往往不是“要花几小时”,而是能否找到可行方案。此时不宜用确定性交付功能的方式承诺完整结果。可以先承诺一个时间盒,明确要验证的假设、可能的决策和继续投入的条件。
例如,先用一个短周期验证技术可行性和关键风险,再决定是否进入正式开发。这样承诺的是可观察的学习成果,而不是预先保证未知方案一定成功。容量规划应为调查、试验和失败后的调整留出空间。
6. 团队已稳定但交付仍慢:检查在制品和关键路径
如果需求准备充分、人员稳定,迭代承诺也没有明显超载,但周期仍然偏长,应检查工作是否过多并行、评审是否排队、测试是否集中在末尾、环境是否反复等待。单纯增加计划容量不能解决流动瓶颈,反而会让在制品更多、等待更久。
可选择一两个瓶颈做小范围改进,例如限制同时开发中的需求数量、把测试提前到开发过程中、缩短评审等待时间,或把发布流程自动化。每次只改少数变量,观察完成时间和返工是否变化,才能知道改进是否有效。
七、不同情况下的取舍:容量管理没有一套适用于所有团队的公式
1. 人天、故事点和吞吐量,各有适用边界
| 方法 | 优势 | 局限 | 更适合的情形 |
|---|---|---|---|
| 人天 | 直观,便于扣除休假、支持和固定职责 | 容易被误读为精确工时,不能单独反映复杂度 | 新团队、容量盘点、成员可用性变化明显 |
| 故事点 | 适合团队内部讨论相对复杂度和不确定性 | 团队间不可直接比较,估算尺度可能漂移 | 协作方式稳定、需求形态相对一致的团队 |
| 吞吐量 | 基于完成项数量观察流动,便于做概率预测 | 受任务粒度与工作类型影响较大 | 任务粒度较稳定、历史完成记录连续的工作流 |
可以组合使用这些方法,但要明确各自用途:人天用于容量与可用性,故事点用于团队内部相对估算,吞吐量用于观察完成节奏。不要把三种单位混成一个看似全面的绩效分数,也不要通过转换系数制造虚假的精确度。
2. 高利用率与高可靠性之间需要取舍

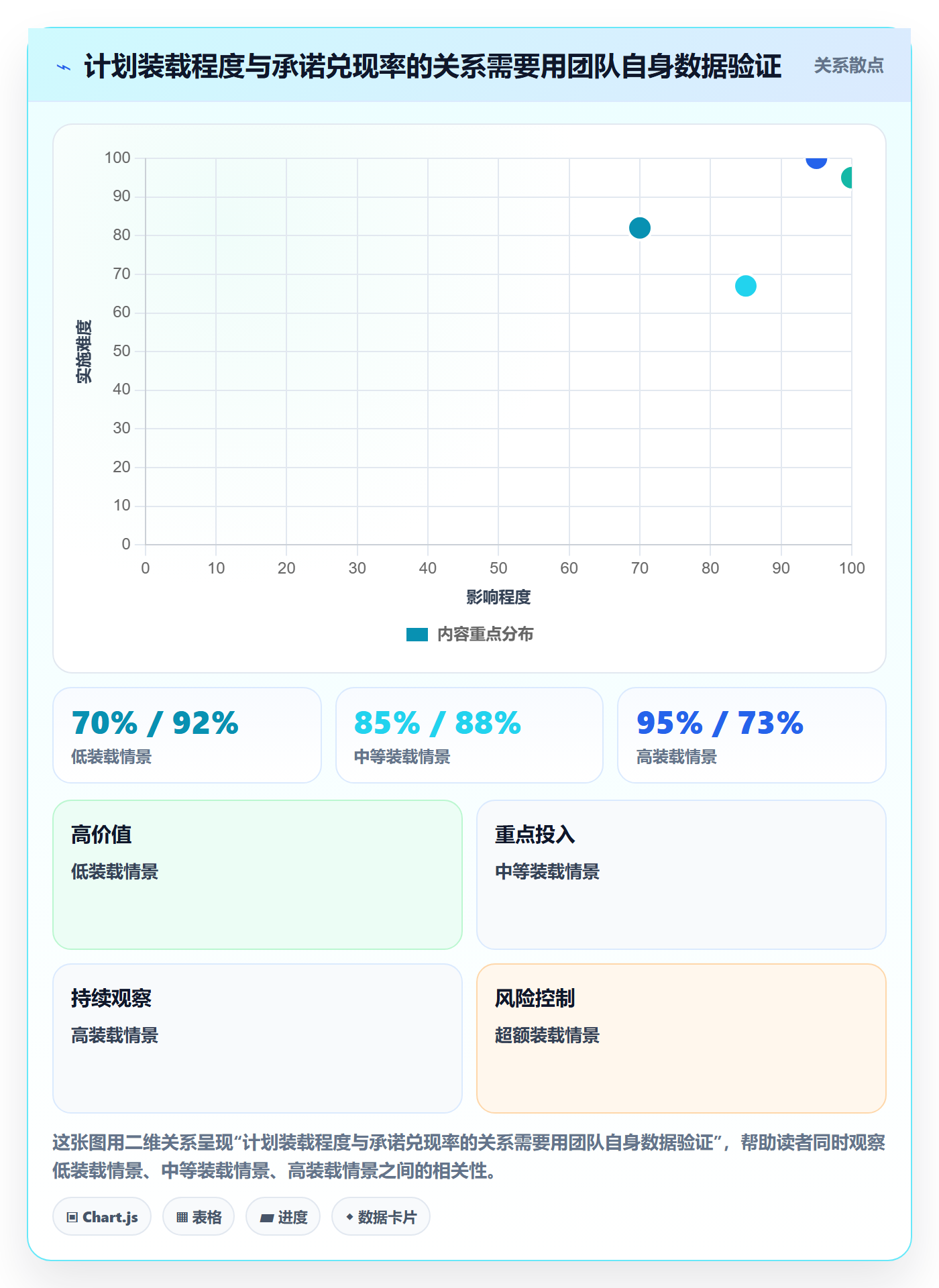

高利用率可以减少可见闲置,却会使团队更难吸收波动;更大的缓冲有助于提升计划可靠性,但若预留过多又可能延缓高价值工作。合理取舍取决于工作类型、风险成本和团队所处阶段,而不是存在一个所有组织都应遵循的固定利用率比例。
如果中断会造成重大客户影响或合规风险,保留应急空间通常更有价值;如果工作可以快速替换、任务粒度小且流动稳定,计划就可以更灵活。团队应根据历史偏差和风险后果逐步调整承诺范围,而不是把某个经验数字当成行业标准。
3. 追求迭代稳定,还是响应突发需求,需要由业务决定
稳定迭代便于形成节奏、验证结果和改善预测;快速响应则适合变化频繁、时效性强的业务。两者并非绝对对立,但必须明确团队的主要职责。如果团队既被要求稳定交付长期路线图,又随时承接所有临时事项,却没有统一排序规则,冲突会不断回到个人加班上解决。
一种可选做法是把工作区分为计划交付与服务响应两条流,分别观察容量和完成情况。这样业务方能看见响应需求消耗了多少资源,团队也能判断支持模式是否可持续。它增加了一点统计成本,但能避免计划工作和突发工作互相掩盖。
4. 精细工具与轻量流程之间需要权衡
多团队、多权限、多依赖的组织,通常需要统一工作项、审计和报表;规模较小、协作路径短的团队,可能用简单看板和共享表格就足够。工具越复杂,配置、培训、治理和迁移成本也越高。选型时不应只比较功能数量,更应验证关键流程是否能以合理成本持续运行。
无论使用何种工具,都应避免为填报而填报。只采集会影响决策的信息:可用性、承诺范围、阻塞、变更、完成状态和复盘原因。若一个字段长期无人查看,也不影响行动,就应考虑简化或移除。

八、结尾:把容量管理变成持续校准的承诺机制
1. 下一步先做一轮低成本试运行
如果团队还没有稳定的容量管理方式,不必先采购工具或建立复杂模型。下一轮先做四件事:列出每位成员的可用时间,记录固定职责与支持负担,筛选条件明确的承诺工作,约定中途插入时如何替换。迭代结束后,再把偏差按需求、依赖、支持、返工和估算等类别复盘。
连续几轮后,判断哪些占用是稳定的,哪些风险可以通过澄清、自动化或调整流程降低。容量模型应随着团队工作方式改变而更新,而不是每季度填一次、之后无人维护。数据记录的目的,是改善判断,不是制造更多报表。
2. 记住一条关键判断
迭代容量管理的核心,不是证明团队每个人有多忙,而是让组织看见可兑现的工作边界,并在边界变化时作出透明取舍。理论容量告诉你人力的上限,净容量告诉你已知资源占用,承诺容量则把历史表现和不确定性纳入决策。
下一步可以从最近一轮迭代开始:核对计划与实际工作,找出最常见的三类容量损失,再挑一类做可验证的改进。当每次新增工作都能说明原因、成本和替代项,容量管理才从排工时转变为管理承诺;这比把计划表填满,更能长期提升交付效率。
常见问题解答(FAQ)
1. 迭代容量应该如何准确估算?
我以前做迭代计划时,常把成员可用工时直接相加,结果一到联调和评审阶段就发现排期过满。尤其是多人并行、存在请假或临时支持任务的项目,单纯按人数估算很容易失真。
先计算实际可用容量:迭代工作日×每日有效投入时长×成员投入比例,再扣除会议、评审、值班、请假和不可预见支持任务,通常建议再预留15%,20%的缓冲。例如4名成员工作10天、每天有效投入6小时、平均投入比例80%,理论容量为192小时,扣除缓冲后建议只承诺约154,163小时。
历史迭代数据比主观感觉更可靠,可用过去3,5次迭代的实际完成工时或故事点中位数校准结果。
2. 迭代进行中临时增加需求,应该如何处理?
我经常遇到业务方在迭代过半时提出紧急需求,表面上只是增加一个小功能,实际上会牵动开发、测试和发布节奏。真正困难的不是要不要做,而是如何让团队和需求方看清这次变更会挤掉什么。
先判断需求是否属于线上故障、合规风险或明确的高优先级业务机会;如果不是,就进入下一迭代。确需插入时,应重新评估剩余容量,并采用等量置换原则:新增需求需要移出同等工作量的低优先级事项,不能直接叠加。建议记录变更原因、影响任务、负责人和预计延误天数;
如果迭代目标已经无法保证,应明确调整目标,而不是让团队通过加班掩盖容量不足。
3. 项目成员如何分配任务,才能避免有人过载、有人空闲?
我曾见过任务数量看起来很平均,但实际工作量差异很大:一个成员负责高风险接口,另一个成员处理多个简单事项,最终前者成为整个迭代的瓶颈。我想知道,容量管理到底应该看任务数量,还是看每个人的真实负荷。
分配任务时应同时看可用工时、任务估算、技能匹配和依赖关系,而不是只看任务数量。建议将每位成员的计划负荷控制在其有效容量的80%,85%,为评审、返工和突发问题留下空间;对关键技术或唯一知识持有者,还要安排结对开发、文档沉淀或备份人员,避免单点阻塞。
迭代前检查个人负荷,迭代中每两三天根据剩余工时和阻塞情况调整一次,比等到截止日前才重新分工更有效。
4. 如何判断一次迭代管理是否真的提升了效率?
我以前会把按时完成任务当作效率提升,但后来发现,有些迭代只是靠加班完成,缺陷、返工和成员疲劳都被隐藏了。现在我更关心哪些指标能反映交付速度提升,同时不会牺牲质量和团队稳定性。
至少同时观察交付量、周期时间、计划完成率、缺陷返工率和加班情况。可以连续记录3,5个迭代:交付量增加且周期时间缩短、计划完成率稳定在85%,100%、返工率没有明显上升,才说明容量管理有效;如果完成量上升但加班时长或线上缺陷同步增加,通常只是透支团队。
复盘时还应区分估算偏差、需求变更、依赖阻塞和执行效率问题,针对占比最高的原因改进,而不是笼统要求成员“提高效率”。
核心关键词
文章包含AI辅助创作:迭代容量管理指南:项目成员如何做好迭代管理,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/564038
读者评论
我们团队以前也按“每个人排满”来做计划,结果测试和发布经常成为瓶颈。后来改成先看关键角色的可用时间,迭代完成率确实稳定了一些。不过人天估算对探索性任务仍不太准,不能完全照搬。
候选池、承诺池和备选池的划分比较实用,尤其适合需求经常临时变更的团队。实际执行时,难点在于业务方是否接受“新增一个需求就要替换一个”,如果没有明确的变更规则,容量管理很容易又回到口头协调。
文章强调记录计划外工作,这一点很有必要。我们过去只统计开发任务,线上支持和会议时间都没算进去,导致历史数据看起来很漂亮,下一轮却总是超载。建议再补充如何区分真正的低效与合理协作成本。
