迭代计划开得很顺,真正开始后却发现:关键开发者同时被三个项目占用,测试只在最后两天收到需求,临时插入的事项没有负责人,计划完成率看起来很高,版本却一再延期。迭代管理的问题往往不在“不会排任务”,而在项目成员制度没有说清楚谁能承诺、谁能调整、谁对跨团队依赖负责。本文给出一套从角色、容量、准入、变更到复盘的迭代计划设计方法,并用明确标注的情景模拟说明如何避坑。
一、先讲结论:迭代计划不是任务清单,而是一份成员承诺机制
1. 先定义成员制度,再讨论计划怎么排
我判断一份迭代计划能不能落地,通常先看四件事:谁有权确定优先级,谁对交付范围作承诺,谁负责处理依赖,计划变更由谁批准。如果这四个问题没有明确答案,任务拆得再细,也只是把不确定性分摊给每个人。
所谓“项目成员制度”,不是给成员贴上固定头衔,而是把参与边界和决策权限写清楚。产品、研发、测试、设计、运维可以承担多种职责,但每项决策必须有明确的最终责任人,不能出现“大家都参与,所以谁也不负责”。
- 迭代负责人:组织计划、确认容量、维护承诺边界;不应单方面替所有专业角色估工时。
- 产品负责人:解释目标、排序需求、确认验收标准;不应在迭代中途无成本地追加范围。
- 交付成员:评估任务、识别风险、反馈进度;不应只在计划会上被动接受指派。
- 测试与质量负责人:参与需求澄清和容量评估;不应被视为开发完成后的“最后一道关卡”。
- 依赖方负责人:明确提供物、交付日期和升级路径;不应只写一个团队名称作为依赖说明。
2. 计划的核心不是排满,而是留下真实的缓冲
许多团队把成员可用工时全部换算成任务点,认为利用率越高越好。我的判断正好相反:迭代计划追求的是可兑现的团队承诺,不是每个人日历上的满载率。需求澄清、代码评审、缺陷修复、线上支持和跨团队沟通都会消耗时间,排期时不把这些工作算进去,所谓“满载”只是把风险藏起来。
本文中的容量比例、样例数据均为情景模拟,用来演示计算与判断方法,不是行业平均值或某个产品的实测结果。团队应以自身最近数个迭代的完成记录校准,而不是照搬一个看似精确的百分比。

3. 一页制度先解决五个问题
制度不必写成厚重手册。对于大多数团队,一页纸说明以下五项,就比几十页无人维护的流程文件有效:迭代目标由谁确认、任务进入计划的门槛是什么、成员容量如何计算、变更如何处理、未完成事项如何回到候选池。
如果成员不知道规则,计划会就会变成临场谈判;如果规则写得很复杂但没有对应的决策场景,大家会绕开流程。制度设计应以“发生分歧时怎样做决定”为中心,而不是以术语是否齐全为中心。
二、背景和真实场景:成员制度为什么会决定迭代成败
1. 多项目成员最容易制造“纸面容量”
在中大型组织里,一个开发者同时参与产品迭代、客户项目、线上维护并不罕见。每个项目负责人都可能把他当成“半个人”,但这些承诺相加后,经常超过其真实工作时间。结果不是成员效率低,而是组织把同一份容量重复售卖了。
例如,一名工程师每周可投入约四天,项目甲按三天排期,项目乙按两天排期,线上支持再占一天。每个负责人单独看都觉得合理,合计却是六天。若计划会上只讨论各自项目的任务,不汇总成员级别的承诺,就无法识别这种冲突。
解决办法不是让成员在多个项目间自行“挤时间”,而是建立统一的容量视图:按人或专业角色统计同一迭代周期内的承诺,明确优先顺序,并把无法兼容的工作交由有权者裁决。项目成员制度要覆盖共享成员,而不只是项目核心小组。
2. 需求、开发、测试并非简单串行接力
如果测试成员只在开发结束后加入,测试阶段就会变成集中暴露风险的窄门。验收口径不清、测试环境未就绪、依赖服务未联调等问题,都可能在迭代末期集中爆发。
更有效的制度,是让质量角色尽早参与需求澄清和风险识别。需求进入迭代前,至少应具备可验证的验收条件;研发开始前,关键依赖应有负责人和日期;测试资源也应进入容量表。这样做不是增加会议,而是把返工前移到成本较低的阶段。
3. 迭代目标需要稳定,需求明细可以适度调整
计划不是冻结一切。真正需要保护的是迭代目标和团队的承诺边界;若需求细节经澄清后需要拆分、替换或调整,只要不破坏目标、不挤占未评估的容量,就可以在约定机制内处理。
相反,若每次调整都必须走漫长审批,团队可能为了遵守流程而延误真实问题;若任何人都能随时追加任务,迭代计划就失去约束力。制度需要区分“澄清已有工作”和“新增承诺”,并对两者使用不同的处理方式。

三、常见误区:看似规范,实际把风险推迟到迭代末尾
1. 用“任务数量”代替容量判断
一个迭代承诺十个任务,不代表比承诺六个任务更积极。任务粒度差异很大:一个任务可能是半天的文案调整,也可能包含接口改造、数据迁移、联调和回滚方案。只看数量,既无法横向比较,也不能说明团队是否超载。
建议把工作拆到足以估算、指派和验收的程度,再结合成员容量与历史交付情况做判断。对不确定性很高的事项,可先安排短时探索或技术验证,而不是把完整方案当成已知工作量纳入承诺。
2. 把个人“空闲时间”误认为团队可用容量
有人某天没有会议,不代表他可以完整承担另一项工作。任务切换、上下文重建和等待反馈都存在成本。一个成员同时负责多个高优先级事项时,常见的真实状态不是并行高效,而是每件工作都在等待切换窗口。
容量审查应关注跨项目承诺、角色稀缺性和连续工作时间。若一位数据库工程师是唯一能处理某类变更的人,不能因为他只被分配了两个任务,就判定容量充足;关键人员的单点风险需要单独标注。
3. 只记录任务负责人,不记录决策和依赖责任人
“负责人:研发团队”不能回答谁会做决定、谁提供接口、谁确认验收。项目里应至少区分执行负责人、决策负责人和依赖责任方。某些场景下这些角色可以由同一人承担,但不能默认它们天然重合。
特别是跨团队依赖,应写出可核对的交付物和日期。例如“等待数据平台支持”信息不足;“数据平台负责人于周三提供脱敏样例,项目测试负责人周四完成联调验证”才构成可跟踪的约定。
4. 把未完成任务自动滚入下一轮

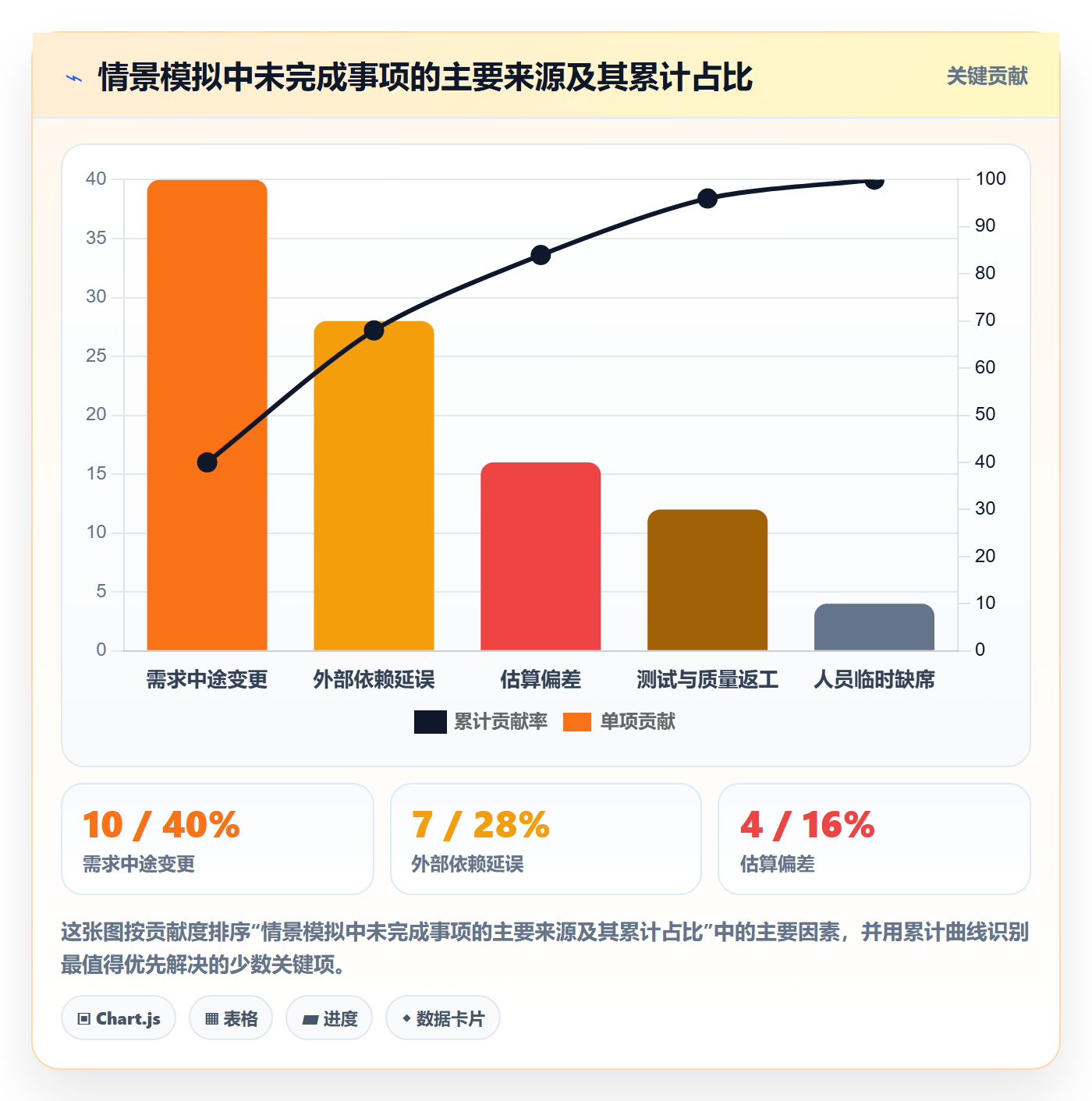

未完成事项不应自动继承优先级。它可能因为估算偏差、需求变化、依赖延误或质量问题而未完成,原因不同,下一步也不同。直接滚动,会让旧计划持续挤占新迭代容量,形成越来越大的隐性欠账。
每个未完成事项都应重新检查价值、剩余工作、依赖状态和机会成本。必要时拆小、降级、取消或重新排期。只有重新评估后仍符合优先级的工作,才应进入下一次承诺。
5. 把计划完成率当作唯一绩效指标
完成率高可能代表团队判断准确,也可能代表计划承诺过少、工作被拆得过小,甚至是把质量活动排除在计划之外。完成率低也未必等于执行差,若迭代目标在外部条件变化后及时调整,最终交付价值仍可能很高。
因此我会同时观察目标达成情况、承诺变更、未完成原因、缺陷与返工、跨团队等待时间。单一指标一旦与个人考核强绑定,很容易被优化成数字,而不是被用来改善交付。

四、专业判断逻辑:用五道检查把计划从“想做”变成“能交付”

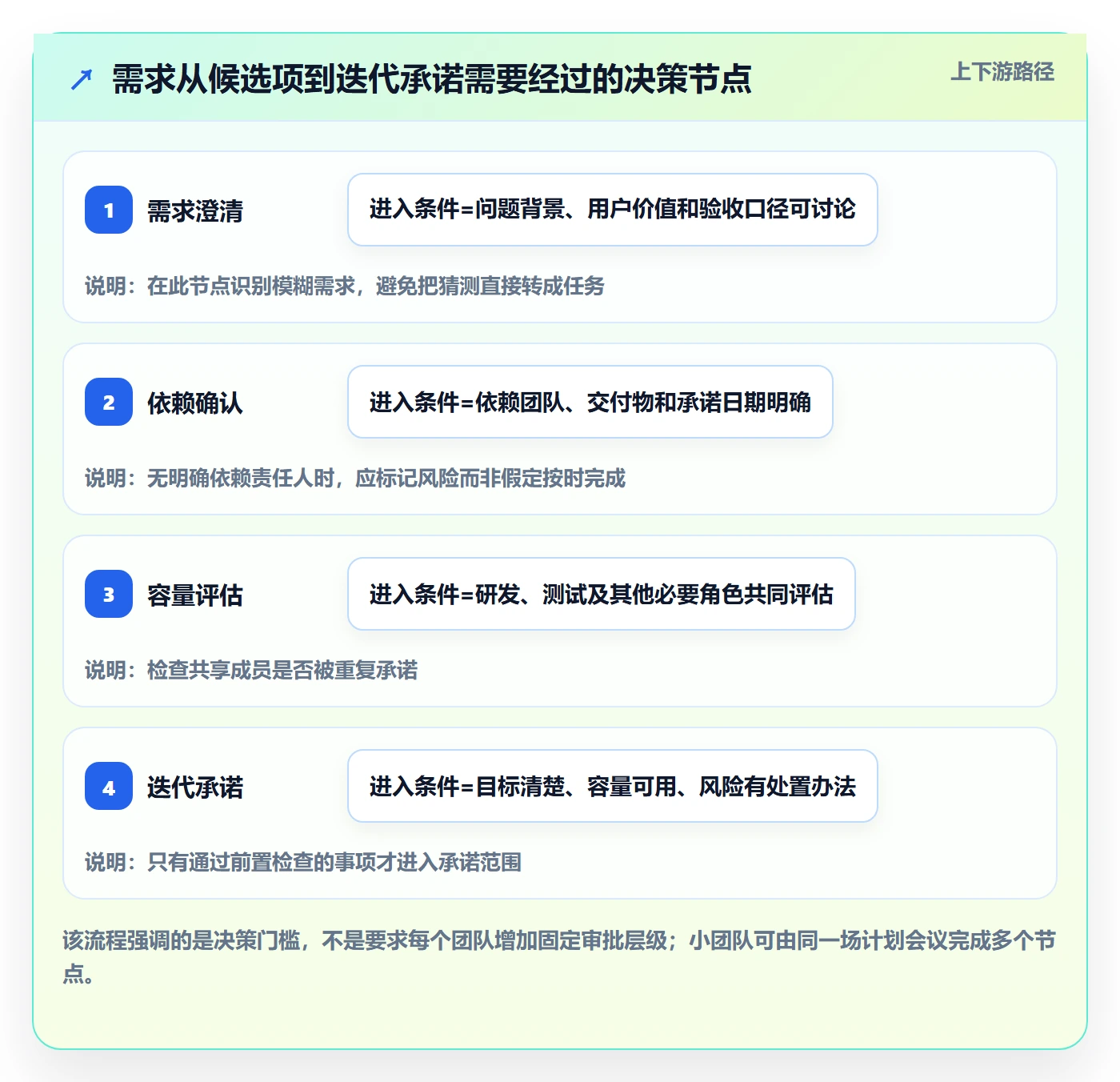

1. 先判断目标是否可验证
迭代目标应描述交付后发生什么变化,而不只是罗列功能名称。“完成报表页面”是工作描述;“运营人员可以按日期筛选并导出订单异常记录”则包含用户动作和可验证结果。目标越清楚,成员越容易判断任务取舍是否仍服务于同一结果。
如果团队无法在几句话内说明本轮最重要的结果,建议先处理优先级,而不是继续细化任务。目标不清会导致每个成员都按自己的理解推进,最后完成了许多事项,却无法证明它们共同解决了什么问题。

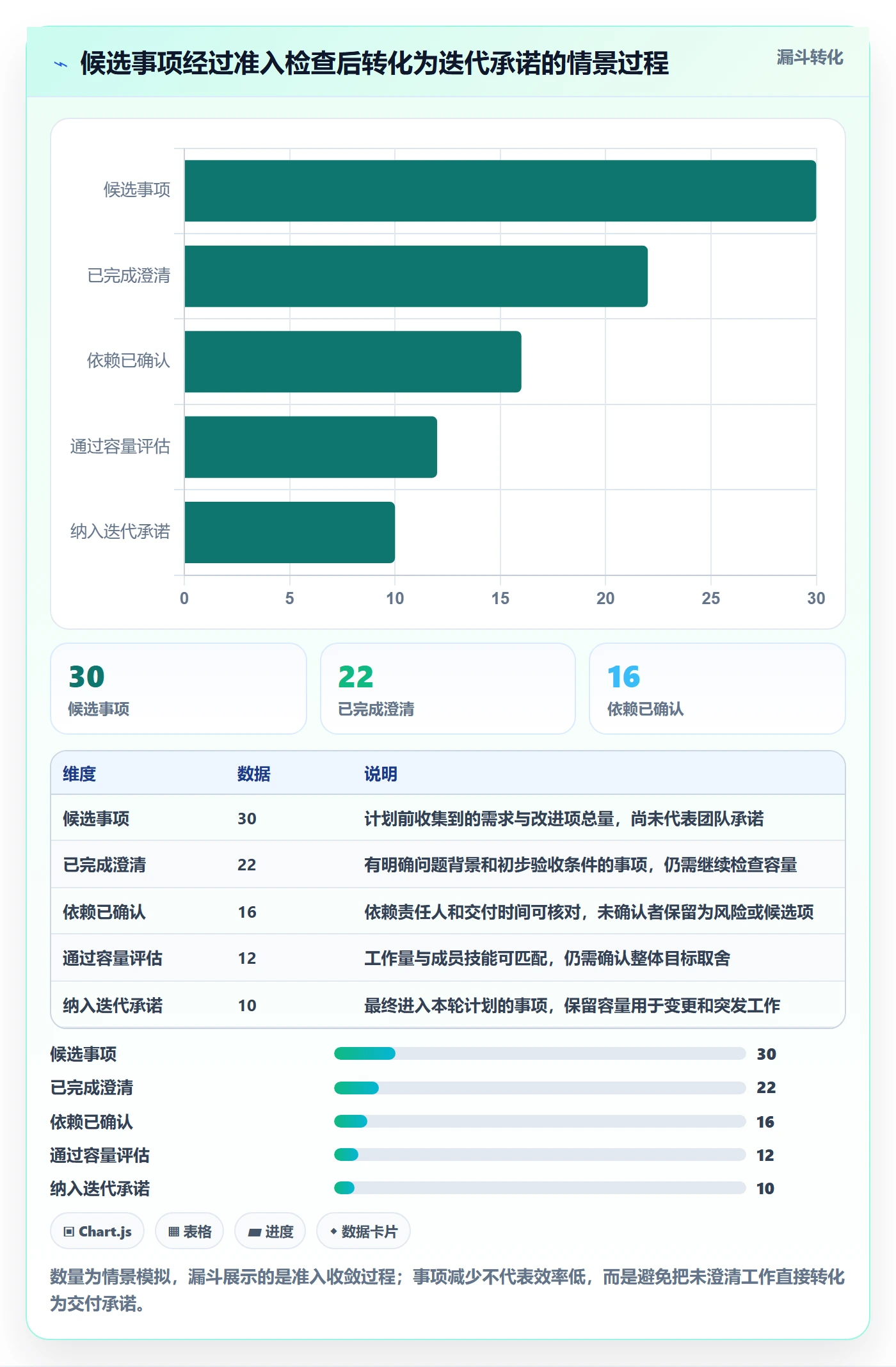

2. 再判断需求是否达到准入条件
不是所有候选需求都要在计划会上从头讨论。计划前应完成基础澄清,至少能够回答:用户或业务问题是什么、预期结果是什么、验收如何判断、主要依赖是什么、尚有哪些未知。缺少答案的事项可以进入探索队列,但不应伪装成确定工作量。
准入条件不等于要求需求完全没有未知。复杂工作本来就会有不确定性,关键是把未知明确化,并决定用验证任务、技术预研或阶段性交付来降低风险。
3. 按团队历史而非理想工时评估容量
可用容量不是“人数乘以工作日”。更接近实际的算法是:名义工作时间减去已知会议、支持工作、休假和固定协作,再根据过去数个迭代中实际完成的工作校验承诺是否偏高。
若团队没有成熟的估算体系,可以先用成员日或小时记录一段时间,但要避免把记录变成绩效监控。数据的用途是发现系统性偏差,例如测试工作总被低估、线上支持总被忽略、某类任务频繁等待审批,而不是计算谁工作得最慢。
4. 把风险、依赖和回退方案放进同一张计划图
任务排期只显示“何时做”,还需要回答“什么条件可能让它做不成”。对高风险事项,我会要求写明触发信号、负责人、最晚决策日期和备选方案。风险描述越具体,越有可能在问题扩大前采取行动。
例如,接口联调依赖外部团队时,最晚确认日期可能比开发任务的开始日期更重要。如果到该日期仍没有测试环境,团队就应启动模拟数据方案或调整本轮范围,而不是等到迭代结束才宣布延期。
5. 把变更规则写成可执行的替换关系
新增需求不能只问“要不要做”,还要问“为它让出什么”。若新增事项需要投入二十小时,计划就应明确由哪个低优先级事项退出、谁确认价值交换、哪些验收结果可能受到影响。这样做能让变更显性化,而不是让成员靠加班吸收。

五、案例与数据观察:把共享成员冲突从计划会上前移
1. 案例设定:一个跨产品、交付和运维的混合团队
以下案例是用于说明制度设计的情景模拟,不是某家企业的真实客户案例。团队共八人,包括产品、研发、测试和运维角色;两名研发人员同时承担另一个项目的支持工作,一名测试成员还需处理线上回归。过去的做法是各负责人分别报需求,最后由迭代负责人把任务拼在一起。
这种做法造成三个问题:共享成员被重复计算,测试容量在计划表里没有体现,临时支持没有预留。会议结束时每个人看起来都有任务,然而整个团队并不知道哪些工作是硬承诺、哪些工作只是希望完成。

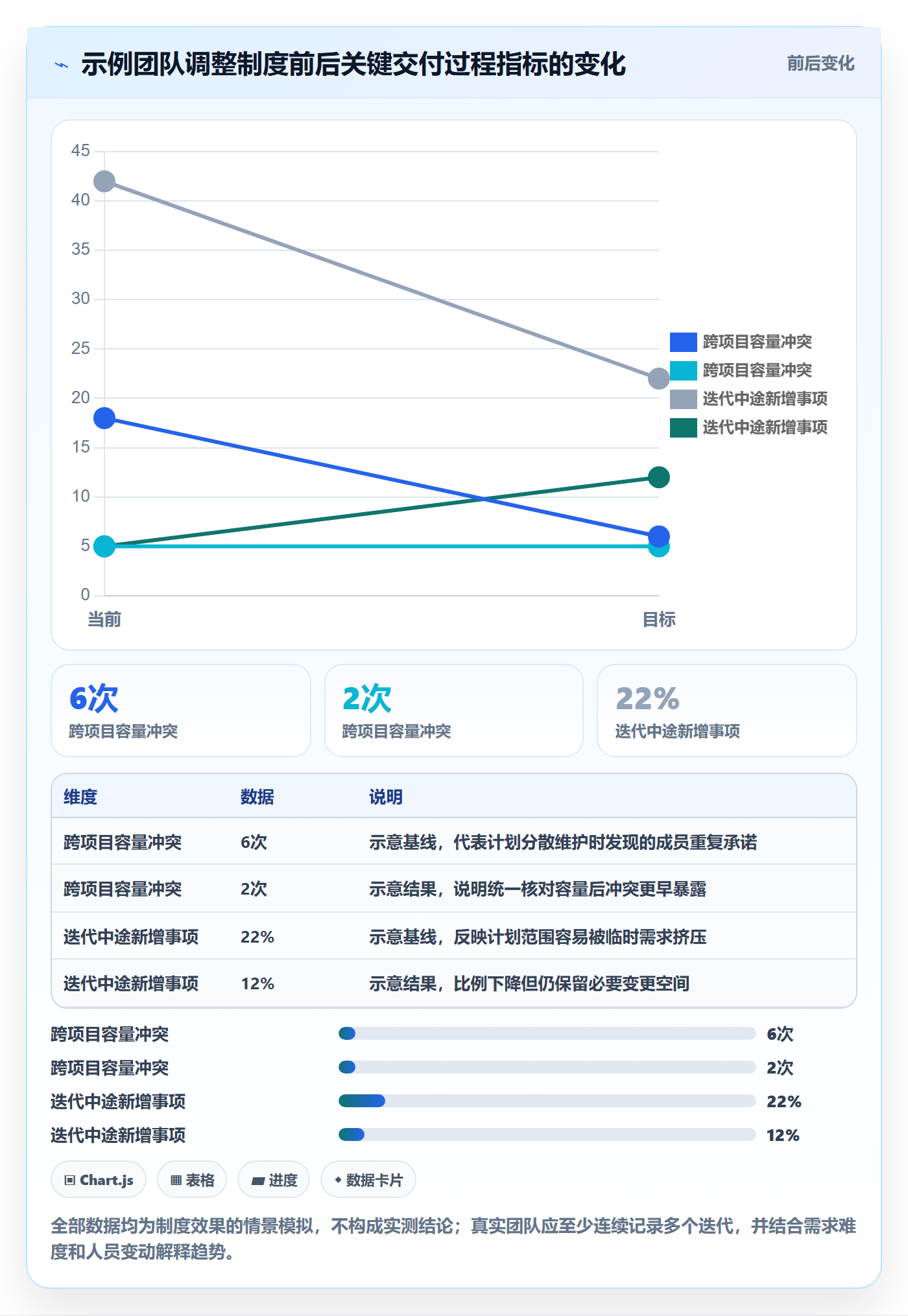

2. 改变制度:先合并容量,再讨论候选事项
团队把计划会议拆成两个阶段。计划前由项目负责人汇总成员在各项目中的承诺,并让成员核对休假、支持工作和固定协作;会上先确认迭代目标与团队容量,再评审候选事项。若稀缺角色超载,优先级负责人必须在会中选择延期项,而不是把冲突留给成员自行解决。
同时,团队要求每个计划事项具备执行负责人、验收责任人、依赖责任人和风险说明。变更必须记录“新增什么、替换什么、谁批准、对目标有什么影响”。这套做法的重点不是增加表格,而是让原先隐藏在个人日历和聊天记录里的承诺变得可见。
3. 观察指标:同时看兑现结果与计划质量
团队可以从连续几个迭代记录以下指标:承诺事项完成率、迭代中新增事项比例、跨项目容量冲突次数、依赖等待时间、未完成事项中重新评估的比例。指标要配合原因分类使用,否则只看趋势无法判断应该改变哪条制度。
不要把模拟案例里的数值当作目标值。例如,新增事项比例下降不一定是好事;若业务环境本来变化频繁,过度压制变更反而可能错过重要机会。真正需要判断的是变更是否经过明确取舍,以及变更后团队是否仍能实现迭代目标。

4. 如何判断改善来自制度,而不是偶然波动
至少观察数个连续迭代,并记录团队规模、需求类型、线上故障、假期和外部依赖等背景因素。若某一轮恰好没有紧急事项,完成率上升不一定说明制度有效;若上线窗口发生变化,未完成比例上升也不一定说明团队失控。
更可靠的做法是比较同类工作,并访谈成员:冲突是否更早发现,变更是否更少通过加班解决,测试是否更早拿到可验证内容,依赖是否有升级路径。数据说明“发生了什么”,成员反馈帮助解释“为什么发生”。
六、不同情况下的行动建议:从小团队到多项目组织分别落地
1. 小团队:用轻量规则避免流程先于问题
五至八人的团队不一定需要专职迭代经理。可以由一名协调者维护计划,产品负责人决定优先级,成员共同评估容量。重点是明确谁主持变更判断、谁确认验收,以及计划中如何标记不确定事项。
- 计划前收集候选事项并补齐验收口径。
- 逐一核对成员休假、支持工作和跨项目承诺。
- 选择一个可验证的迭代目标,确认任务与目标的关系。
- 为依赖和突发支持预留容量,明确预留由谁使用和何时复核。
- 迭代结束时回看承诺偏差的原因,不把偏差直接归咎个人。
2. 中型团队:建立共享成员和依赖的统一视图
当多个小组共用测试、设计、数据或架构人员时,仅靠各组分别开会很难维持一致。应增加跨团队容量核对,至少让关键角色的分配在一个周期内可见,并约定冲突升级对象。
对共享人员较多的组织,可按角色统计容量,但不能因此隐藏个人单点风险。角色容量显示“测试总共还有多少时间”,个人风险视图则显示“关键接口只有一人掌握”,两类信息解决的是不同问题。
3. 中大型组织:把计划、权限和审计边界一起设计
组织规模扩大后,计划制度会涉及多团队协作、权限隔离、历史追溯和数据治理。此时仅用共享表格可能难以维护版本、依赖关系和权限边界,但上工具也不能替代制度。先定义统一字段、角色权限和变更规则,再选择承载这些规则的系统。
例如,PingCode可作为项目管理平台的候选方案之一,用户在评估时可重点核验其团队协作、迭代计划与流程配置是否符合自身要求。若组织有部署边界、数据治理或历史项目迁移要求,也应在试点阶段逐项验证其私有化部署与从 Jira 平滑迁移的实际适配情况,包括数据字段映射、权限、附件、历史记录和工作流差异。任何平台都不应未经验证就被称为唯一选择;“国产替代”是否适合,要由安全、迁移成本、功能匹配和长期维护共同决定。
对 100 人以上的组织,建议先选一个业务边界清楚、依赖关系具有代表性的团队试点,而不是一次性全员切换。试点应检查成员是否愿意维护数据、管理者是否能从中识别冲突、迁移后历史信息是否可用,以及流程配置是否过度复杂。
4. 不同成熟度团队的优先顺序
| 团队现状 | 先解决的问题 | 推荐动作 | 暂缓事项 |
|---|---|---|---|
| 计划经常超载 | 容量被重复承诺 | 汇总共享成员工作,记录支持和休假 | 不要先引入复杂估算模型 |
| 任务经常返工 | 验收口径与需求澄清不足 | 建立准入条件,让测试参与前期评审 | 不要用提高完成率作为唯一目标 |
| 跨团队等待严重 | 依赖没有负责人和日期 | 记录交付物、承诺时间和升级路径 | 不要只增加状态会议 |
| 中途变更频繁 | 新增工作没有范围交换 | 明确新增项的批准人和替换项 | 不要把所有变更一律禁止 |
| 多团队规模化协作 | 流程、权限与数据不可追溯 | 先统一最小字段,再试点管理平台 | 不要未经试点直接全组织迁移 |

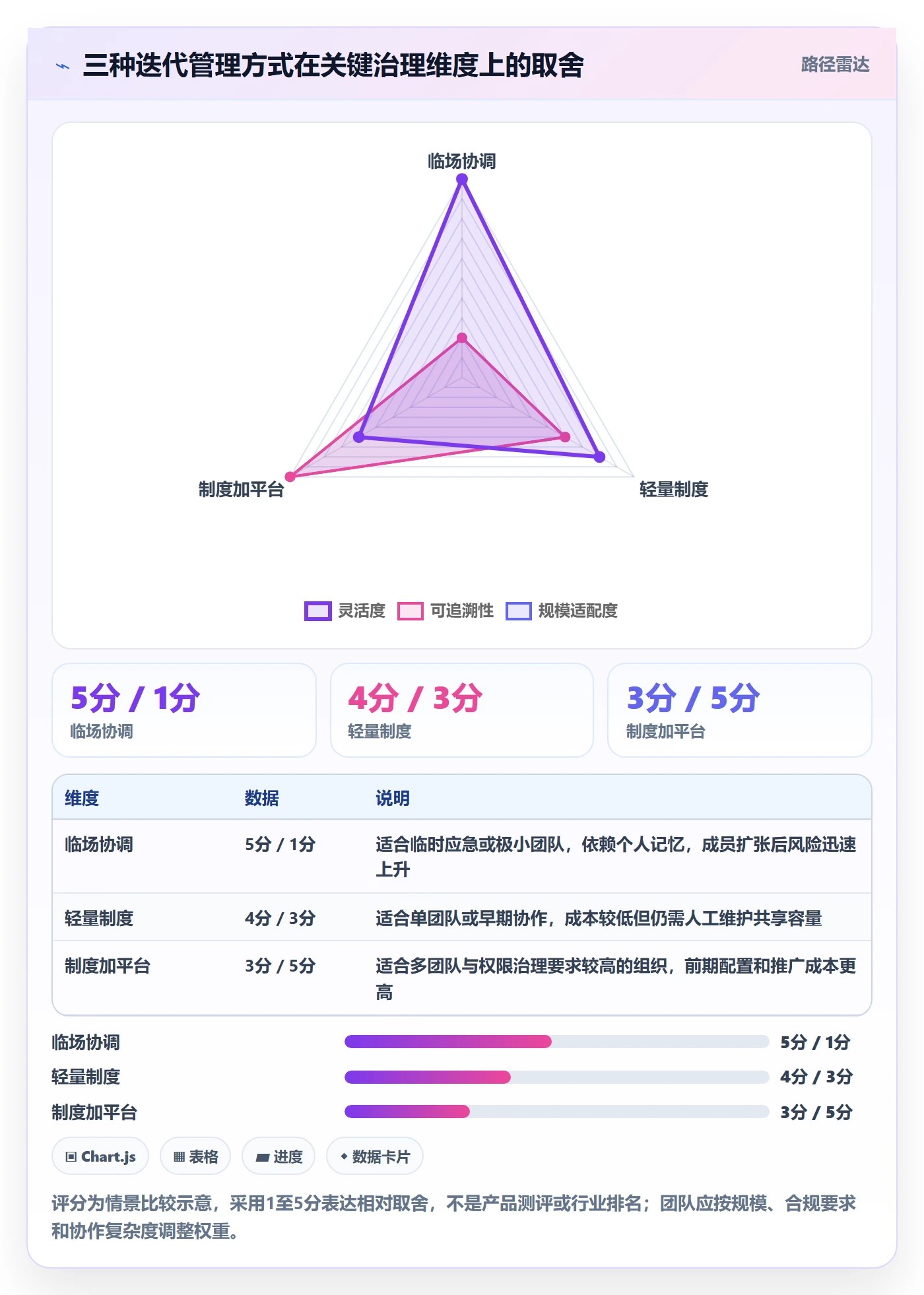

七、不同情况下的取舍:制度越重不一定越可靠
1. 灵活性与稳定性之间,保护目标而非每个任务
产品探索、政策响应或客户交付频繁变化的团队,需要容纳合理调整。此时可以保持目标相对稳定、任务细节可调整,并设置变更阈值:低成本澄清由团队处理,影响目标或容量的变更由优先级负责人裁决。
对于有固定发布窗口、监管检查或多团队联调的工作,稳定性更重要。应提前冻结关键接口和交付日期,但仍要保留紧急事件的例外流程,并记录例外的成本与影响。
2. 统一标准与团队自治之间,统一底线而非所有细节
组织可以统一成员角色定义、容量口径、变更记录和风险升级方式;但不同团队的估算单位、会议频率和任务拆分粒度未必必须一致。强行统一所有细节,可能制造形式一致、实际不适用的流程。
判断是否需要统一,可以问一个问题:差异是否阻碍跨团队协作、审计或决策?若没有明显阻碍,保留团队自治通常更经济;若差异导致共享资源反复冲突,则应先统一最影响协作的字段与规则。
3. 工具自动化与人工判断之间,自动提醒不自动裁决
管理平台适合帮助团队追踪状态、容量、依赖和变更记录,也可以用提醒减少遗漏。但工具无法替团队决定某个需求是否值得做、哪个风险可以接受、哪个承诺应取消。
选择工具时,不要只看功能清单。应以真实流程做试点:能否让成员看懂自己的承诺,负责人能否发现共享资源冲突,变更记录能否解释范围为何改变,迁移与权限是否满足组织约束。若系统增加了填报成本,却没有改善决策,自动化只是把低效流程电子化。

八、落地检查清单:下一次计划会就能开始
1. 计划会前检查
- 是否有清晰、可验证的迭代目标?
- 候选事项是否写明用户问题、验收条件和主要未知?
- 共享成员是否核对了其他项目的承诺、休假和支持工作?
- 测试、设计、运维等必要角色是否参与容量评估?
- 关键依赖是否有具体责任人、交付物和日期?
2. 计划会上检查
- 是否区分了候选事项与正式承诺?
- 团队是否能说明每项高优先级工作如何服务迭代目标?
- 若新增一项工作,是否明确由什么工作让出容量?
- 高风险事项是否有触发信号、决策日期和备选方案?
- 成员是否有机会提出估算异议,而非只接受分配结果?
3. 迭代中和迭代后检查
迭代中应跟踪的是阻塞和风险,而不是频繁要求成员汇报每个小时的去向。出现偏差时先查原因:需求变了、依赖迟了、估算错了,还是成员容量被外部工作占用。原因不同,改进措施不能相同。
迭代结束后,用短时间复核目标达成、变更、未完成事项和质量反馈。复盘结论要能转化成下一轮的一项具体调整,例如增加某类支持预留、提前确认环境,或把验收条件前移;如果复盘只有“下次加强沟通”,制度并没有真正更新。
九、结语:好的迭代制度,是让坏消息更早出现
迭代计划最有价值的地方,不是把每个人的工作排得毫无空隙,而是尽早暴露容量冲突、需求未知和跨团队依赖。成员制度也不是限制个人,而是让承诺有边界、变更有代价、风险有负责人。
我的建议是,下一次计划会不要先问“还能塞进多少任务”,而先核对共享成员的真实容量;不要只写负责人姓名,而写清决策、执行和依赖责任;不要把未完成事项自动滚动,而重新判断价值与成本。先选一个团队连续记录数个迭代,再依据数据调整制度。当团队能够在延期发生之前说清楚风险、选择和代价,迭代管理才从排期动作变成真正的交付治理。
常见问题解答(FAQ)
1. 迭代计划会应该由哪些成员参加?
我以前以为迭代计划会人越齐越好,结果会议常常开很久,很多人只是旁听。团队规模变大后,我想知道哪些角色必须参与,哪些人可以按需加入。
建议由负责需求优先级的人、迭代负责人以及实际承担工作的人参加;测试、设计或运维等角色在相关事项进入迭代时参加。参会标准是能否确认需求价值、评估工作量或承诺交付,不承担这些职责的人可通过会后纪要了解结果。
2. 如何避免迭代任务分配不均?
我遇到过有人手上排满任务,有人却因为分工不清而无事可做的情况。计划时只看任务数量似乎不够,我想知道怎样判断工作量是否合理。
先拆分任务并估算所需工时或相对工作量,再结合成员可投入时间、休假和会议等因素分配;不要用任务条数衡量负载。可把计划工作量与团队近期实际完成量对照,若计划明显超过稳定完成水平,应优先削减范围,而不是默认成员加班补齐。
3. 迭代开始后需求变更,应该由谁决定是否加入?
我做迭代时经常碰到临时需求,提出方会强调事情紧急,开发成员则担心影响原定目标。我想知道怎么处理才能既响应变化,又不让计划失去约束。
由负责需求优先级的人评估紧急程度和业务影响,迭代负责人同步检查对目标、依赖和团队容量的影响;确需插入时,应明确移出或延期哪些同等工作,并记录决策原因。若变更频繁到持续挤占计划工作,应复盘需求入口和优先级机制,而不是把所有变更都当作例外。
4. 团队成员的迭代承诺应该如何考核?
我担心用完成率评价成员,会让大家倾向于少接任务,或者把困难任务拆得很保守。团队想复盘迭代表现时,怎样的数据口径更能反映真实问题?
将完成率用于观察团队计划质量,不宜单独作为个人绩效指标;同时记录计划内完成项、未完成原因、临时插入工作和阻塞时间。连续多个迭代出现承诺与完成差距时,先检查估算、需求清晰度、依赖和容量变化,再决定调整流程或计划方式。
核心关键词
文章包含AI辅助创作:迭代管理迭代计划教程:项目成员制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/564016
读者评论
我们团队也遇到过共享开发人员被多个项目重复排期的问题,单看各项目计划都合理,合并后才发现明显超载。把人力容量放到同一张表里确实更容易暴露冲突,但前提是有人有权做取舍,否则最后还是靠成员自行加班消化。
测试提前参与很有道理,不过实际执行时常被“先让研发把需求做出来”打断。建议再补充一个轻量做法,比如需求评审时只确认关键验收条件和高风险场景,避免为了流程完整增加太多会议。
我比较认同不要只看迭代完成率。我们曾经为了提高这个数字,把大任务拆得很碎,结果看板完成得很好,版本质量却没有改善。相比之下,记录延期原因、返工次数和依赖等待时间,更能帮助团队找到真正的问题。
